路基帮宽施工方案

路基帮宽施工方案
由于本项目桥位及路线纵断高程重大调整,设计单位出版变更图纸时,我单位已按原设计图纸施工K0+000—K0+000段路基土方工程至路床位置。

因此,对于因纵断高程调整而导致的路基帮宽部分土方工程采用下述施工方案:
一、施工放样
根据变更后图纸测量放样,分别确定占地界及坡脚线。

后附K0+000—K0+000段测量成果表。

二、地表处理:
1、临时排水
用挖掘机沿占地界挖临时排水沟,宽度为1.2m(挖掘机斗铲宽);深度为0.5m—1m,根据实际情况确定挖深,以能排出地表水为准。

与原有临时排水系统想通,保证排水畅通。

临时排水沟挖出的弃土沿排水沟堆放并整形(排水沟与填方坡脚间)。

2、清除地表土及填前碾压
用挖掘机将扩占部分地表土清除,表土堆弃位置同临时排水沟弃土位置。

清表厚度不小于30cm,根据实际情况确定清表厚度。

清表时同时完成地表平整工序,用压路机碾压后检测原地表压实度,压实度标准执行JTGF80/1-2004公路工程质量检验评定标准相关
技术要求。

三、路基帮宽
1、用挖掘机将已形成的路基土方边坡挖成台阶,台阶高度每层50cm (2层填筑层厚),台阶宽度不小于2m并形成向内4%横坡。

2、台阶挖出土方直接利用与帮宽部分路基填筑,分层填筑,每2层与台阶持平,向内横坡4%。

每层填筑宽度不小于3m(即1.5倍压路机轮宽)。

3、每层帮宽完成后用压路机碾压,碾压工艺同路基土方填筑。

帮宽部分与台阶面同时碾压,接茬部分碾压变数增加2遍。

4、帮宽部分与已形成路基结合处的松方在帮宽填筑时与新填土方同时摊平碾压。

合集下载

铁路既有路基帮宽施工工艺和施工方法

铁路既有路基帮宽施工工艺和施工方法

铁路既有路基帮宽施工工艺和施工方法一、工艺流程:1.前期准备:确定加宽段的范围、长度,编制设计图纸,确定施工计划及工期。

2.搬迁、保护:如有需要,对加宽段的周边建筑、设施进行拆迁或保护,以保证施工的顺利进行。

3.清理土方:首先要将原有铁路上的轨道、石块等设施拆除清理,然后对路基进行挖土、填方,以形成加宽后的路基。

4.新增路基处理:加宽段的路基采用挖土填方法,根据设计要求,对路基进行加高加宽,以满足新线路的需要。

5.土方整平:对新挖土方进行平整,保证路基的水平度和坡度,确保路基的稳定性。

6.加固处理:对加宽后的路基进行加固处理,常见的方法有夯实、加设土工格栅、土工织物等,以提高路基的承载能力和稳定性。

7.路基面层处理:选用合适的材料进行覆盖,如石灰土、碎石等,以形成平整的路面。

8.返填、修整:对既有路基加宽段的两侧进行返填平整,恢复原有地貌。

9.安装轨道:重新安装轨道、轨枕,使其与加宽后的路基相适应。

10.放样调试:对新铺设的轨道进行放样调试,以确保线路的准确性和稳定性。

11.完工验收:完成加宽工程后进行验收,确保施工的质量和安全。

二、施工方法:1.挖土填方法:通过挖掘机、装载机等设备进行土方的挖掘和运输,然后进行填方,形成加宽后的路基。

2.夯实加固法:采用压路机对土方进行夯实,以提高路基的密实度和承载能力。

3.土工格栅法:在路基上铺设土工格栅,利用其抗拉强度和尺寸稳定性来加固路基。

4.土工织物法:在路基上铺设土工织物,可以有效地分散荷载,提高路基的稳定性。

5.其他加固方法:如使用灰渣、砂浆等材料进行加固,以增加路基的强度。

6.轨道安装法:通过起重机等设备进行轨道的安装,保证轨道与路基的连接牢固。

总结:铁路既有路基加宽施工工艺及施工方法是一个复杂的工程,需要合理安排施工流程,选择合适的施工方法。

工程施工中要严格按照设计要求进行加宽处理,并加强对施工质量的控制和验收,以确保加宽后的路基稳定、可靠。

同时,在施工过程中要重视施工现场的安全管理,保障施工人员的人身安全。

扩宽路基工程施工方案(3篇)

扩宽路基工程施工方案(3篇)

第1篇一、工程概况本工程位于某市某路段,道路等级为二级公路,全长5公里。

由于交通量的不断增长,现有路基宽度已无法满足通行需求,因此需要进行扩宽路基工程。

本次扩宽路基工程的主要内容包括:路基扩宽、路面改造、排水设施改造等。

二、施工准备1. 组织准备:成立项目部,明确各部门职责,确保施工顺利进行。

2. 技术准备:组织施工人员学习施工图纸和相关规范,熟悉施工工艺,确保施工质量。

3. 材料准备:根据工程量,提前采购路基材料、路面材料、排水设施材料等。

4. 机械设备准备:提前准备挖掘机、装载机、压路机、摊铺机、切割机等施工机械设备。

5. 施工现场准备:清理施工现场,确保施工场地平整、排水畅通。

三、施工方案1. 路基扩宽(1)施工工艺:采用挖掘机进行路基扩宽,确保路基宽度达到设计要求。

(2)质量控制:严格控制路基填料质量,确保路基压实度达到设计要求。

(3)施工步骤:①根据设计图纸,确定路基扩宽范围和宽度;②利用挖掘机进行路基扩宽,确保路基宽度达到设计要求;③对路基进行平整,确保路基表面平整;④对路基进行压实,确保路基压实度达到设计要求。

2. 路面改造(1)施工工艺:采用沥青混凝土摊铺机进行路面摊铺,确保路面平整度。

(2)质量控制:严格控制沥青混凝土质量,确保路面质量。

(3)施工步骤:①对现有路面进行检测,确定路面病害情况;②根据病害情况,进行路面修补或更换;③对路面进行清洗,确保路面清洁;④采用沥青混凝土摊铺机进行路面摊铺,确保路面平整度;⑤对路面进行压实,确保路面质量。

3. 排水设施改造(1)施工工艺:采用排水管道铺设,确保排水畅通。

(2)质量控制:严格控制排水管道质量,确保排水设施运行正常。

(3)施工步骤:①根据设计图纸,确定排水设施位置和规格;②对排水沟进行清理,确保排水畅通;③采用排水管道进行铺设,确保排水设施运行正常;④对排水设施进行检测,确保排水设施质量。

四、施工进度安排1. 路基扩宽:15天2. 路面改造:20天3. 排水设施改造:10天五、安全文明施工1. 严格执行安全管理制度,确保施工安全。

帮宽路基施工方案

帮宽路基施工方案

帮宽路基施工方案宽路基施工方案是道路建设的重要环节,对于道路的使用寿命和安全性有关键的影响。

以下是一份关于宽路基施工的详细方案,包括前期准备工作、施工步骤和质量控制措施等内容。

一、前期准备工作1.完成设计阶段,获得相关图纸和规格要求。

2.选购和验收施工所需要的设备和材料。

3.制定详细的施工计划和时程安排。

4.组建施工队伍,明确各人员的职责和任务。

5.在施工现场进行安全检查,确保施工条件良好。

二、施工步骤1.清理现场:将施工区域内的杂草、石块等杂物清除干净,为后续的施工作业做好准备。

2.基坑开挖:根据设计图纸要求,按照规定的尺寸和坡度进行基坑的开挖。

确保基坑的坑底平整,坡度符合要求。

3.灌注石灰土:根据设计要求和地质情况,在基坑内灌注一定厚度的石灰土,压实并进行平整处理。

石灰土的使用可以提高路基的稳定性和承载力。

4.砼浇筑:在石灰土上进行砼浇筑,使用符合要求的混凝土材料,按照设计要求和施工工艺进行浇筑。

在浇筑过程中,要保证砼浇筑的均匀性和密实性。

5.路基压实:在混凝土浇筑完成后,使用压路机或者振动压路机对路基进行压实。

根据设计要求和施工规范进行相应的压实工作。

6.加固处理:如果在地质条件较差的区域,需要进行加固处理,可以采用钢筋混凝土加固梁、格子梁等形式进行加固。

7.硬化处理:为了增强路面的承载力和抗裂性能,在路基施工完成后,进行混凝土硬化处理,使用混凝土路面硬化剂进行喷洒。

可以提高路面的耐磨性和抗渗性。

8.表面处理:对路基进行最后处理,包括平整整顿、除去杂物和清洁等,使路基的表面光滑平整,便于后续的路面施工。

三、质量控制措施2.材料验收:对施工所需的材料进行验收,确保材料的质量合格。

3.工艺控制:严格按照施工规范和工艺要求进行施工,确保施工质量符合要求。

4.施工记录:做好施工记录,包括每日施工情况、施工人员、设备维护等,以便后期的质量验收。

5.质量验收:在施工完成后进行质量验收,确保施工质量符合要求。

线路基帮宽施工方案

线路基帮宽施工方案

目录一、编制依据0二、工程概况0三、施工内容1四、施工方案11.施工前准备12.地基处理13.路基本体填筑24.路基基床填筑25.过渡段施工36.路基附属3五、质量目标及保证措施31.质量目标32.质量保证措施33.雨季、夜间施工质量保证措施4六、安全目标和安全保证措施81.安全目标82.安全保证体系92.1安全保证机构及其职责92.2安全管理制度113.保证施工安全的措施133.1建立健全各项安全制度133.2加强安全生产教育及培训153.3加强安全生产检查153.4加强现场管理153.5保证设备安全的措施163.6施工现场安全保证措施173.6.1台阶开挖安全措施183.6.2钻机作业安全措施183.6.3供电及电器设备安全措施193.6.4机械设备使用安全措施203.6.5消防安全技术措施204.既有线施工安全保证措施204.1保证既有线行车安全措施214.2既有线施工防护安全具体措施224.3线路发生故障时的防护办法如下:234.4视、听信号显示方法234.5既有线施工作业人员劳动安全措施244.6既有线帮宽施工安全措施254.7既有线电缆施工安全措施275.环境保护措施285.1施工现场周围生态环境保护措施285.2防止施工对大气污染措施285.3防止水污染措施295.4防止噪声污染措施29七、安全应急预案291.组织机构及职责301.1成立项目部应急响应领导小组301.2应急指挥机构成员及小组职责301.3下设六个应急小组及责任312.危险因素及程度332.1.人身伤害事故332.2.行车事故342.3.火灾事故343.信息反应343.1.行车事故353.2.人身伤害事故353.3.火灾事故353.4.通报程序353.5.应急反应354.应急设备及设施364.1.交通设备364.2.发电机364.3.通信设备364.4.应急物资364.5.各种抢险工具364.6. 医疗救护364.7.安全协议365.事故后的恢复365.1.应急程序中止制度及程序365.2.善后措施375.3.事故认定程序376.培训及演练及预案的维护37八、施工示意图381.路基施工示意图38中铁二十五局集团湘桂铁路柳州至南宁段扩能改造工程ZLDK541+700~ZLDK544+203.136段既有线路基帮宽施工方案一、编制依据1.1南宁铁路局湘桂线提速扩能改造工程建设指挥部及中铁二十五局集团有限公司签订的施工合同;1.2 湘桂铁路提速扩能改造工程施工设计文件;1.3《湘桂铁路柳州至南宁段扩能改造工程柳州~进德客车联络线I类变更设计ZLDK541+700-ZLDK544+203.136区间路基横断面设计图》;1.4现场核对、调查及探查资料;1.5国家及铁道部颁布现行的设计、施工规范、铁路工程施工质量验收标准及其他有关文件资料,国家及当地政府颁布的相关法律、法规;1.6铁道部《铁路工务安全规则》、铁运[2012]280号《铁路营业线施工及安全管理办法》、《南宁铁路局营业线施工安全管理实施细则》(宁铁运[2013]26号)及宁铁建函[2013]216号等相关文件。

路基拼宽施工方案

路基拼宽施工方案

路基拼宽施工方案1. 引言在公路建设中,路基是公路基础工程的重要组成部分。

随着交通流量的增加,原有路基宽度往往不能满足交通需求,此时需要进行路基拓宽工程。

本文将介绍路基拼宽施工方案。

2. 路基拼宽概述路基拼宽是指在现有路基基础上,对路基进行宽度的扩展。

拼宽的方法主要有两种:填方拼宽和翻跨式拼宽。

填方拼宽是指通过对路基侧填土进行加固扩宽;翻跨式拼宽则是通过对路基进行横向移位,实现拓宽效果。

拼宽施工的具体方案需要根据路段的实际情况来确定。

3. 路基拼宽施工流程3.1 前期准备工作在进行路基拼宽施工前,需要进行充分的前期准备工作。

首先,需要对路段进行勘测,获取路段的宽度、长度、土质等信息,以确定拼宽的施工方案。

同时,还需要进行现场踏勘,了解路段的地理环境,确定施工的可行性和安全性。

3.2 拼宽设计方案根据路段的具体情况和需求,设计拼宽方案。

根据填方拼宽和翻跨式拼宽的方法,确定相应的施工方案。

拼宽方案应考虑安全、经济和环保等因素。

3.3 施工准备工作在施工前,需准备好所需的材料和设备。

根据拼宽方案,准备好所需的土方、填料、设备等,确保施工的顺利进行。

3.4 拼宽施工过程拼宽施工的具体过程包括以下几个步骤:3.4.1 路面开挖根据拼宽方案,对原有路基进行开挖,以便进行填方工作。

3.4.2 填方加固根据拼宽方案,对路基进行填方加固。

填方材料应符合相应的规范,以保证路基的稳定性和承载能力。

3.4.3 路基加固在填方过程中,需要对路基进行相应的加固措施,以保证路基的稳定性。

加固方式可以采用加设护坡、扩大排水沟等方法。

3.4.4 路面铺装在路基加固完毕后,进行路面铺装工作。

根据需要进行沥青铺装或者水泥混凝土铺装,在铺装过程中,需要保证路面的平整和质量。

3.5 完工验收路基拼宽施工完成后,进行完工验收。

验收包括对填方和路面质量的检查,以确保施工质量符合要求。

如有不达标的情况,需要进行相应的整改工作。

4. 总结路基拼宽施工是提高公路通行能力的重要手段。

既有线路基帮宽施工方案

既有线路基帮宽施工方案

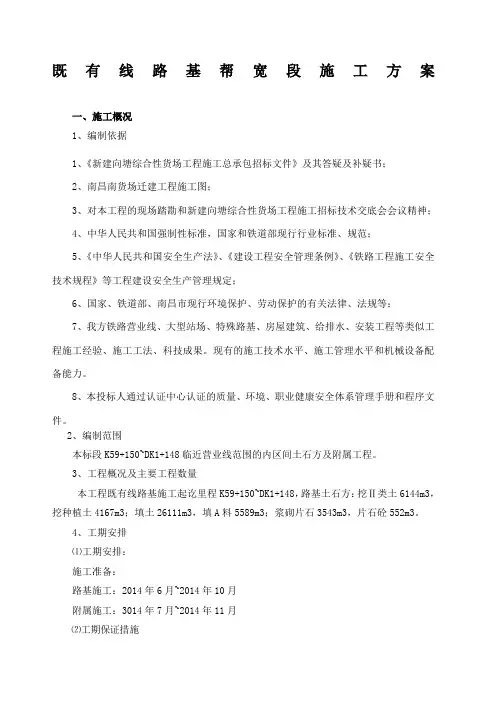

既有线路基帮宽段施工方案一、施工概况1、编制依据1、《新建向塘综合性货场工程施工总承包招标文件》及其答疑及补疑书;2、南昌南货场迁建工程施工图;3、对本工程的现场踏勘和新建向塘综合性货场工程施工招标技术交底会会议精神;4、中华人民共和国强制性标准,国家和铁道部现行行业标准、规范;5、《中华人民共和国安全生产法》、《建设工程安全管理条例》、《铁路工程施工安全技术规程》等工程建设安全生产管理规定;6、国家、铁道部、南昌市现行环境保护、劳动保护的有关法律、法规等;7、我方铁路营业线、大型站场、特殊路基、房屋建筑、给排水、安装工程等类似工程施工经验、施工工法、科技成果。

现有的施工技术水平、施工管理水平和机械设备配备能力。

8、本投标人通过认证中心认证的质量、环境、职业健康安全体系管理手册和程序文件。

2、编制范围本标段K59+150~DK1+148临近营业线范围的内区间土石方及附属工程。

3、工程概况及主要工程数量本工程既有线路基施工起讫里程K59+150~DK1+148,路基土石方:挖Ⅱ类土6144m3,挖种植土4167m3;填土26111m3,填A料5589m3;浆砌片石3543m3,片石砼552m3。

4、工期安排⑴工期安排:施工准备:路基施工:2014年6月~2014年10月附属施工:3014年7月~2014年11月⑵工期保证措施根据设计图纸和有关施工技术规范、规程,精心编制详细施工组织设计,合理制定作业程序,利用网络技术,科学策划,狠抓关键线路,突出重点,确保主体,同时又总揽全局,统筹兼顾,科学管理,确保工程按期竣工。

为确保工程按期完成,项目经理部成立以项目经理为组长、副经理、项目总工程师为副组长的工期管理领导小组。

组织安排生产,按照每个节点工期逐步安排实施。

强化施工管理,合理增加投入;发挥机械化施工优势,全力保障施工生产;搞好对外关系,确保施工生产顺利进行;抓好资金管理,确保资金投入;科学组织,加强协作。

扩宽路基工程施工方案

扩宽路基工程施工方案主要包括以下几个方面:工程概况、施工工艺及流程、施工准备、质量控制、安全文明施工、环境保护等。

以下是一份扩宽路基工程施工方案的范例,供您参考。

一、工程概况本项目为某国道扩宽路基工程,全长约5公里,路基宽度由原来的25米扩宽至40米。

工程内容包括路基土方开挖、填筑、排水设施、路面结构等。

本方案主要针对路基土方开挖、填筑及排水设施施工进行详细阐述。

二、施工工艺及流程1. 施工工艺(1)路基土方开挖:采用挖掘机、推土机等机械设备进行土方开挖,开挖过程中要注意控制开挖深度和边坡稳定。

(2)路基填筑:采用合格的路基填料,通过洒水、压实等工艺达到设计要求。

填料运输采用自卸汽车,填筑采用推土机、平地机等机械设备。

(3)排水设施:包括排水沟、盲沟、渗井等,采用浆砌片石或混凝土预制件等材料,确保排水畅通。

2. 施工流程(1)施工准备:对施工人员进行安全教育和技术培训,准备施工所需机械设备、材料等。

(2)测量放样:按照设计图纸进行测量放样,标明开挖线、填筑线、排水设施位置等。

(3)路基土方开挖:自上而下进行开挖,开挖过程中注意边坡稳定,开挖至设计高度后进行验收。

(4)路基填筑:先进行底层填筑,然后逐层填筑,每层填筑厚度控制在30cm左右。

填筑过程中要注意控制压实度。

(5)排水设施施工:按照设计要求施工排水沟、盲沟、渗井等,确保排水畅通。

(6)验收:施工完成后进行验收,验收合格后进行下一道工序施工。

三、施工准备1. 人员组织:成立项目经理部,配备足够的技术和管理人员,对施工人员进行安全教育和技术培训。

2. 机械设备:根据工程量及施工进度要求,配置足够的挖掘机、推土机、平地机、自卸汽车等机械设备。

3. 材料准备:提前采购合格的路基填料、浆砌片石、混凝土预制件等材料,确保施工顺利进行。

4. 施工图纸及技术规范:熟悉设计图纸及技术规范,确保施工过程中严格按照设计要求进行。

四、质量控制1. 严格把控填料质量,确保填料符合设计要求。

路基帮宽施工方案

1、路基帮宽工程概况本标段路基帮宽里程为京九(线)里程K528+606-K528+840、K529+450-K528+550,帮宽长度约为300m,基床表层以下采用C类土填筑,表面0.3m采用三七灰土填筑,帮宽处理采用土工格栅。

2、工期与质量要求本工程计划工期为30天,具体开工日期待定。

本工程必须全部达到国家或铁道部现行的工程质量验收标准,单位工程一次验收合格率达到100%。

所有施工的工程应遵守铁道部的现行的设计规范、施工规范、验收标准,本专用线的设计技术标准、要求。

符合建筑、施工和环保等的相关规定。

合同签订后,如果国家颁布新的技术规范标准,施工单位应按新的技术标准执行。

3、既有线路基帮宽施工工艺采用填土帮宽时,先沿既有路基坡面挖成宽度不小于1.0m的台阶;帮宽路基的填料选用与既有路堤相同或较既有路堤渗水性强的填料。

当填土帮宽大于0.5m时,每一台阶面铺一层抗拉强度为25KN/m的土工格栅,土工格栅每层的垂直间距0.5m,各层深入路堤边坡宽度2.5m,格栅距边坡线的距离不小于0.1m。

为了使新帮填的路基能与既有路基紧密地结合在一起,采用对既有路基挖成台阶并在每一阶层(当帮宽小于2m时)加铺一层土工格栅,然后在土工格栅上面进行填筑压实,以此来保证既有路基与新帮宽路基连接成一个整体。

施工方法如下:首先清除既有路基坡面及帮宽路基基底草皮,对拟挖台阶位置在原边坡测设标志,台阶高度0.6m(为分层填筑厚度的二倍),台阶宽度不小于1m。

从坡脚开始挖筑第一级台阶,机械压实基底,达到符合承载力的要求(K30≥90Mpa/m),若是软基则按相设计标准施工。

水平分层填筑填料。

填料虚铺厚度以满足碾压成型厚度达到0.3m为标准,经检验密实度合格后方可填筑第二层,同时开挖第二个台阶,第二层碾压至同第二个台阶高度时,连同台阶一起碾压,填筑层碾压合格后和第二台阶处于同一平面。

见图3-1。

既D B/2+A路肩设计高程1:1.50渗水料包坡厚0.2m 1:1.502.0换填渗水土注:D-线间距B-路基面宽度A-路基面加宽值三七灰土图3-1路基帮宽填筑示意图铺设土工格栅料。

路基帮宽填筑施工工艺及方法

路基帮宽填筑施工工艺及方法
本标段受既有线改建引起的路基宽度不足,需要进行加宽处理。

帮宽路基施工工艺流程图见图。

帮宽路基施工方法如下:
⑴加宽路基宽度在0.5m以下时采用高度不大于1.0m的浆砌片石补角墙。

①清理出场地,夯实平台保证补角墙的稳固。

②按测量资料打桩挂线。

③片石选用优质石材,砌筑时要安放稳定,同既有路基面应用锺击将石块嵌入既有路基边坡,保证接触面的稳固。

④遵照砌石规范,表面平整、稳定。

帮宽路基施工工艺流程图
⑵填土帮宽时先沿既有线路堤坡面挖成宽度不小于1.0m的台阶。

帮宽路堤的填料选用与既有路堤相同的或较既有线路堤渗水性强的填料。

①对于路基帮宽土的压实尽量采用机械施工,推土机摊铺,振动压路机碾压。

②对于帮宽宽度较小,无法使用大型的压路机压实地段,采用小型机具施工。

采用蛙式打夯机,填筑厚度控制在20cm以内,严格控制含水量,顺序夯实8~10遍至合格的密实度。

铁路既有线路基帮宽施工方法及安全技术措施

铁路既有线路基帮宽施工方法及安全技术措施在既有铁路路基侧帮宽,增建新线铁路路基,涉及到既有铁路的行车安全,施工中要加强管理,将营业线行车安全和人员安全放在首位,其施工方法和安全技术措施如下。

1.施工方法(1)对帮宽路基采取既有路基边坡逐层开挖台阶,新线路基分层帮填的方案。

(2)边坡开挖台阶采用机械配合人工进行,填料一般采用渗水土或改良土。

(3)帮填是路基填筑的薄弱环节,新帮填部分与原路基接触面为坡面,荷载作用下粒料极易失稳,并沿坡面产生滑移,填筑前必须对原路基边坡进行处理后,方可填筑。

(4)施工时在边坡上从填方坡脚向上挖成向内倾斜的台阶,台阶宽度大于1.0m。

(5)挖台阶时应分层开挖,逐步开挖逐步填筑,严禁一次性开挖。

(6)针对靠近车站的站线延长接头地段,应采用人工挖台阶,人工夯填,确保行车安全。

(7)对帮宽路基,在既有线路基路肩上设置沉降观测桩及位移观测桩。

随时监测营业线路基稳定情况,防止既有路基失稳。

(8)挖除路肩影响道床稳定时,应临时设置挡砟墙、挡板等防护设施,防止道床边坡溜塌。

(9)营业线路基施工中破坏原有排水系统时应先修建临时排水系统,然后拆除原有排水系统,所有的排水系统必须保持排水畅通,防止渗漏。

(10)拆除植被防护坡面时,应随挖台阶高度挖除植被,不得全坡面一次挖除。

当班开挖应当班回填,保持边坡稳定。

(11)拆除片石护坡、拱架防护坡面时,应随填筑进度自下而上拆除。

拆除原路基边坡防护应与填筑同步进行。

2.既有线路基帮宽施工安全技术措施(1)施工前,组织施工安全技术交底,向配合施工单位、架子队、有关人员交待清楚施工方案、安全措施和应急处置的有关事项。

同时,针对施工中可能出现的问题,所有参建人员做好各自的应急准备工作,准备好必备的机具、材料。

(2)每日上班前,施工负责人召集技术、安全等相关人员,进行施工前安全交底,开展安全预想,落实施工安全责任。

(3)驻站联络员和工地防护员必须经过营业线施工安全培训,持证上岗。
