施工进度计划表 标准范本

合集下载

施工进度计划表标准范本-互联网类

施工进度计划表标准范本-互联网类

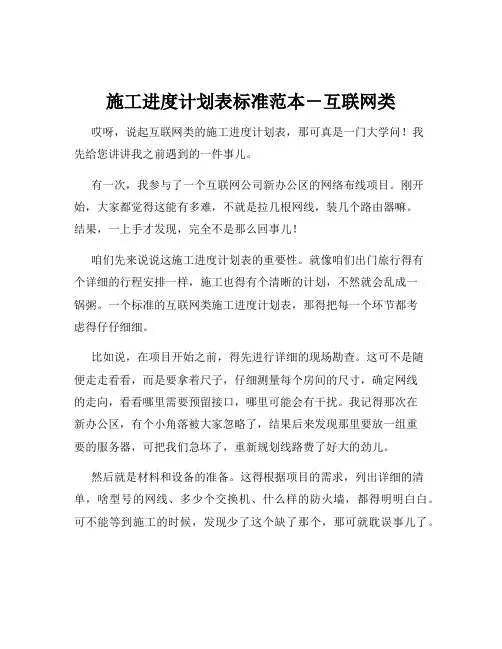

施工进度计划表标准范本-互联网类哎呀,说起互联网类的施工进度计划表,那可真是一门大学问!我先给您讲讲我之前遇到的一件事儿。

有一次,我参与了一个互联网公司新办公区的网络布线项目。

刚开始,大家都觉得这能有多难,不就是拉几根网线,装几个路由器嘛。

结果,一上手才发现,完全不是那么回事儿!咱们先来说说这施工进度计划表的重要性。

就像咱们出门旅行得有个详细的行程安排一样,施工也得有个清晰的计划,不然就会乱成一锅粥。

一个标准的互联网类施工进度计划表,那得把每一个环节都考虑得仔仔细细。

比如说,在项目开始之前,得先进行详细的现场勘查。

这可不是随便走走看看,而是要拿着尺子,仔细测量每个房间的尺寸,确定网线的走向,看看哪里需要预留接口,哪里可能会有干扰。

我记得那次在新办公区,有个小角落被大家忽略了,结果后来发现那里要放一组重要的服务器,可把我们急坏了,重新规划线路费了好大的劲儿。

然后就是材料和设备的准备。

这得根据项目的需求,列出详细的清单,啥型号的网线、多少个交换机、什么样的防火墙,都得明明白白。

可不能等到施工的时候,发现少了这个缺了那个,那可就耽误事儿了。

接下来就是人员的安排。

不同的工作需要不同技能的人,就像搭积木,得把合适的人放在合适的位置上。

而且还得考虑到人员的工作时间和休息时间,不能把大家累垮了。

在制定施工进度计划的时候,得把时间划分得清清楚楚。

比如说,第一天完成线路铺设的 20%,第二天完成 30%,每个阶段都要有明确的目标和时间节点。

而且还得预留出一些弹性时间,以防遇到一些突发情况,比如材料供应延迟啦,或者施工中发现了之前没预料到的问题。

在那个办公区布线的项目中,就因为有个地方的墙体结构比较特殊,原本计划一天完成的线路铺设,结果花了两天。

幸好我们在计划表中预留了一些时间,才没有导致整个项目的延期。

还有啊,施工过程中的质量监控也得写进计划表。

定期检查线路是否连接牢固,设备是否正常运行,这可不能马虎。

总之,一个好的互联网类施工进度计划表,就像是一张精确的地图,能指引我们顺利地到达目的地,少走弯路,不迷路。

施工进度计划表标准范本-互联网类

施工进度计划表标准范本-互联网类

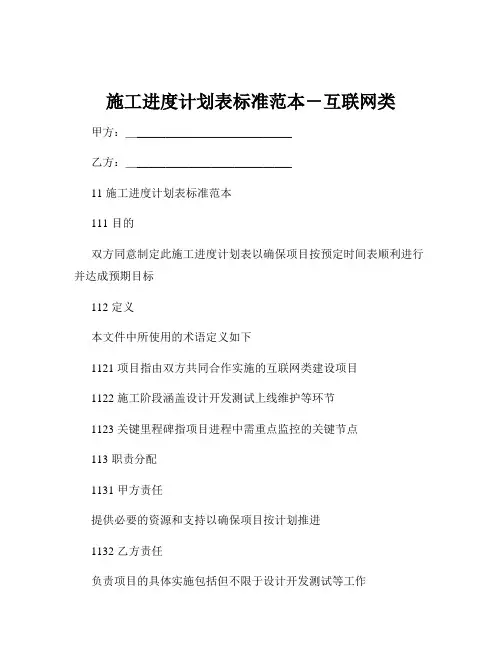

施工进度计划表标准范本-互联网类甲方:____________________________乙方:____________________________11 施工进度计划表标准范本111 目的双方同意制定此施工进度计划表以确保项目按预定时间表顺利进行并达成预期目标112 定义本文件中所使用的术语定义如下1121 项目指由双方共同合作实施的互联网类建设项目1122 施工阶段涵盖设计开发测试上线维护等环节1123 关键里程碑指项目进程中需重点监控的关键节点113 职责分配1131 甲方责任提供必要的资源和支持以确保项目按计划推进1132 乙方责任负责项目的具体实施包括但不限于设计开发测试等工作114 进度安排1141 总体时间表根据项目需求双方协商确定了以下总体时间表1142 分阶段计划针对每个施工阶段制定了详细的时间安排和工作内容1143 关键里程碑设定为确保项目顺利推进设定了若干关键里程碑115 监控与调整机制1151 监控方式双方将通过定期会议等方式对项目进度进行监控1152 调整机制当项目实际进展与计划存在偏差时应及时沟通并调整方案116 风险管理1161 风险识别在项目启动初期识别潜在风险因素1162 应对措施针对已识别的风险制定相应预防及应对措施117 变更管理1171 变更申请流程若需对原定计划进行修改应按照规定流程提交变更申请1172 变更评估与批准所有变更请求均需经过评估并获得双方书面同意后方可执行118 沟通机制1181 日常沟通渠道明确双方日常沟通联络的具体方式1182 紧急情况处理针对突发状况建立快速响应机制确保问题及时解决119 文件管理1191 文件归档所有与项目相关的文件资料均需妥善保存1192 保密义务双方承诺对获取的信息严格保密未经对方许可不得泄露给第三方1110 争议解决11101 协商解决当发生争议时双方应首先通过友好协商寻求解决方案11102 法律途径若协商无果可依据相关法律法规采取进一步行动1111 生效与终止11111 生效条件本协议自双方签字盖章之日起生效11112 终止情形项目完成或因故提前终止时本协议效力随之结束1112 附则11121 补充条款未尽事宜由双方另行协商补充11122 附件本协议包含以下附件作为组成部分具备同等法律效力1113 其他约定双方可根据实际情况增加其他约定事项以保障双方权益。

施工进度计划表(最新版)

施工进度计划表(最新版)

施工进度计划表(最新版) 施工进度计划表(最新版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言施工进度计划是施工组织设计的关键内容,是控制工程施工进度和工程施工期限等各项施工活动的依据,进度计划是否合理,直接影响施工速度、成本和质量。

因此,施工组织设计的一切工作都要以施工进度为中心来安排。

为了保证建设工程按合同规定的期限交付使用,施工进度计划是施工组织设计的中心内容。

其他施工工作必须围绕着并适应施工进度计划的要求安排施工。

最广为接受的施工进度记录形式是每日施工报告。

每日施工报告由驻地项目代表或承包商的质量控制代表逐日填写,即使在施工现场的某天并未开工,也应该填写。

这种报告通常会被制成多份复印件或直接在复写纸上打印以生成必须的多份复印件。

制作每日报告很有必要,它与工程监理人员的日志相结合,保证了两种类型的独立文档记录。

在这种方式下,只限于在日志中加以记录的专有信息越多,在每日施工进度报告中的施工进度就越真实,因为它反映的信息更广泛更完整。

景观亮化工程施工进度计划表施工进度计划表(20XX年9月)计划工期:10日历日序号工程内容工期1 项目开工 1天2 灯具位置确认,灯架安装 1天3 放线 1天4 植物移栽 7天5 开挖,顶管 7天6 下管,穿线 7天7 回填 7天8 植物恢复 8天9 灯具安装接线 7天10 电箱置换,安装 2天11 调试 2天12 项目竣工 1天桥景观亮化工程施工进度计划表施工进度计划表(20XX年9月)计划工期:10日历日序号工程内容工期1 项目开工 1天2 灯具位置确认、灯具安装 7天3 固定与电箱位置确定 7天4 电线穿管、管道固定与接线 5天5 接线搭火 2天6 调试 1天7 项目竣工 1天高架桥景观亮化工程施工进度计划表施工进度计划表(20XX年9月)计划工期:6日历日序号工程内容工期1 项目开工 1天2 灯具位置确认、灯具安装 7天3 固定与电箱位置确定 7天4 电线穿管、管道固定与接线 5天5 接线搭火 2天6 项目竣工 1天本工程的内容包括灯具的安装和调试。

施工进度计划表范本

施工进度计划表范本

施工进度计划表范本施工进度计划表范本 11、各施工阶段的进度安排1.1、总工期目标本工程招标文件要求工期为170日历天,我公司承诺工期为170日历天,并在此工期内完成合同范围内的全部工作量。

1.2、主要施工顺序①第一阶段(±0.00以下)基础施工总体的施工顺序:土方开挖→人工清理基坑(做垫层)→截桩及预应力管桩填芯(插筋)→桩基验收→承台、地梁钢筋,一层柱插筋→安装承台基础模板→隐蔽工程验收→浇筑承台基础砼→拆模→基础工程验收→基础回填土。

②第二阶段(±0.00以上)主体施工主体结构→围护砌体、小型结构、预留预埋→门窗、水电暖安装→内外装饰→设备安装调试→扫尾工程→完工。

1.3、±0.00以下基础施工由于本工程占地面积较大,土方开挖工程量相对较多,因此在施工期间必须采取抢工赶工的施工措施,精心组织、科学调配,组织好人力、机械、设备,处理好工序交接的衔接工作,使基坑暴露的时间最短,为上部施工做好准备。

1.4、建筑主体施工①土建主体施工是本工程建设的关键阶段,其进度处于关键线路上,只有土建主体工程做到按计划、有秩序、有组织地向前推进,才能使其他工程顺利完成。

本工程实施进程中,其重点抓好框架砼的流水施工,确保平均每8天一层的施工进度。

②每层结构施工流程搭设脚手架支撑→铺设底模→钢筋绑扎→预埋管线、留洞→梁侧模安装→砼浇筑→测量放线定轴线标高。

③内外墙砌筑,必须坚持质量第一的标准,严格按规范施工,以免给装修带来隐患。

④回填土应及时,回填范围内的杂物应清除干净,淤泥挖除,积水排干。

1.5、安装阶段施工①安装工程施工需要土建工程密切配合,要穿插土建施工的全过程中,总包单位必须加强组织协调工作,检查隐蔽工程必须检查安装工程预埋,及时发现问题妥善解决问题。

②安装工程施工过程中,水、电各专业要加强现场协调,安排好先后顺序,避免反复凿洞,多次修补的现象。

1.6、装饰工程施工①本工程的普通装饰工程必须确定创市优的目标,要严格把好材料质量关,材料采购时严格按照甲方限定的品牌采购;在施工过程中,树立精品意识,在微处下功夫,保证优良率100%。

施工进度计划报审表范本

施工进度计划报审表范本

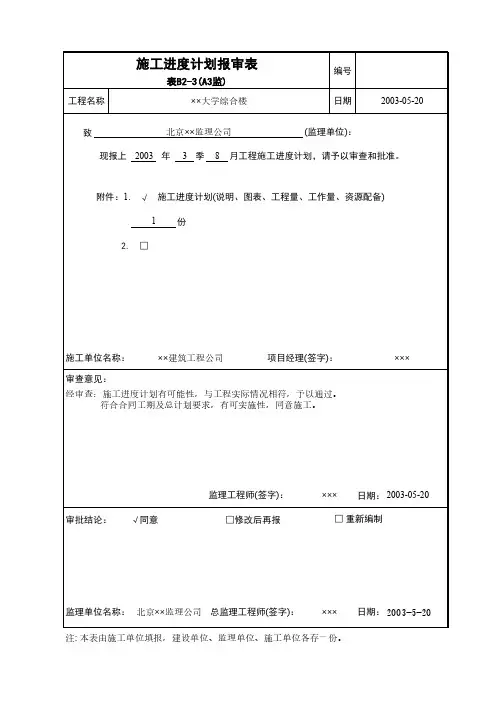

工程名称
施工进度计划报审表
表B2-3(A3监) ××大学综合楼
编号 日期
2003-05-20

北京××监理公司
(监理单位):
现报上 2003 年 3 季 8 月工程施工进度计划,请予以审查和批准。
附件:1. √ 施工进度计划(说明、图表、工程量、工作量、资源配备) 1份
2. □
施工单位名称:
××建筑工程公司
项目经理(签字):
×××
审查意见:
经审查:施工进度计划有可能性,与工程实际情况相符,予以通过。 符合合同工期及总计划要求,有可实施性,同意施工。
审批结论: √同意
监理工程师(签字): □修改后再报
ห้องสมุดไป่ตู้
××× 日期: 2003-05-20 □ 重新编制
监理单位名称: 北京××监理公司 总监理工程师(签字): ××× 日期: 2003-5-20 注: 本表由施工单位填报,建设单位、监理单位、施工单位各存一份。

施工进度计划表 (22021)

施工进度计划表 (22021)

施工进度打算表(22021)编制说明一、本投标施工组织严格按照电力工程对施工组织设计的要求编制。

在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原那么下,进展施工组织设计。

二、按照电力工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原那么是经济、合理、优质、高效“。

三、本投标施工组织设计的编制,由公司总工程师组织工程经理、工程技术负责人、施工技术员、质量平安员等有关人员,共同研究、商讨、编制。

按照本工程特点,力求施工组织设计重点突出,施行性强。

四、本施工组织设计是以施工招标文件为根底,结合多年的施工经历、各种技术标准和各种法令法规,本着质量第一、平安第一、确保工期,精心组织,精心施工“的主旨编制。

第一章工程概况及工程特点1.1、工程概况1.1.1、工程简述工程名称:建立单位:监理单位:建立地点:1.1.2、工程规模本工程为XX区文化艺术活动中心一期10kV用电工程,工程主要施工内容为配电室内电缆沟土建工程、10KV变电装置安装工程。

详细如下:1、配电室内电缆沟、设备根底土建工程:(1)配电室内电缆沟、设备根底放线、土方开挖、根底垫层敷设;(2)配电室内电缆沟、设备根底土方方回填夯实;(3)配电室内电缆沟砌筑,槽钢制安、接地系统制造安装;(4)电缆沟盖板预制制造及安装盖板;2、10KV用电工程:(1)高压线电缆进线隔离开关及配套横担,线夹安装制造;(2)高压出线电缆敷设及电缆头制造安装;(3)高低压电气设备安装,变压器安装及相关电气试验;(4)工程竣工材料整理制造及工程报验;1.1.3、工程承包范围工程范围:XX区文化艺术活动中心一期10kV用电工程为2台1250KV A干变,2台1600KV A 干变,,14台高压铠装中置柜,27台低压配电柜,高压进线隔离开关、高压出线电缆敷设及电缆头制造、高压出线电缆沟及配电房室内电缆沟,根底槽钢、接地系统制安及相应的电气调试等施工。

工程施工总进度计划表

工程施工总进度计划表

工程施工总进度计划表项目名称:XXX工程项目地址:XXX地项目经理:XXX工程类型:XXXX工程内容:XXXX总进度目标:按照合同要求,保质保量地完成工程施工,并按时交付1.项目启动阶段(XX年XX月-XX年XX月)1.1 项目启动与准备阶段任务:确定项目目标和范围,编制项目计划书、组建项目团队、确定项目资源需求负责人:项目经理计划时间:XX年XX月-XX年XX月实际完成时间:XX年XX月-XX年XX月1.2 立项阶段任务:进行项目可行性研究、评估投资风险、编制工程招标文件负责人:项目经理计划时间:XX年XX月-XX年XX月实际完成时间:XX年XX月-XX年XX月2.设计阶段(XX年XX月-XX年XX月)2.1 设计方案编制任务:确定项目设计方案,编制初步设计图纸负责人:设计师团队计划时间:XX年XX月-XX年XX月实际完成时间:XX年XX月-XX年XX月2.2 设计审核与方案优化任务:对设计方案进行审核,进行必要的修改和优化负责人:设计师团队计划时间:XX年XX月-XX年XX月实际完成时间:XX年XX月-XX年XX月3.施工准备阶段(XX年XX月-XX年XX月)3.1 施工图纸编制任务:根据设计方案编制施工图纸、施工工法和技术方案负责人:施工图纸设计团队计划时间:XX年XX月-XX年XX月实际完成时间:XX年XX月-XX年XX月3.2 材料采购与设备准备任务:确定工程所需材料和设备清单,开始采购和备货负责人:采购部门计划时间:XX年XX月-XX年XX月实际完成时间:XX年XX月-XX年XX月4.施工阶段(XX年XX月-XX年XX月)4.1 基础工程施工任务:进行地基处理、基础浇筑等基础工程施工负责人:施工队长计划时间:XX年XX月-XX年XX月实际完成时间:XX年XX月-XX年XX月4.2 主体结构施工任务:进行建筑主体结构施工、设备安装等工程施工负责人:施工队长计划时间:XX年XX月-XX年XX月实际完成时间:XX年XX月-XX年XX月5.收尾阶段(XX年XX月-XX年XX月)5.1 设备调试与工程质检任务:进行设备调试、工程质量验收负责人:项目经理计划时间:XX年XX月-XX年XX月实际完成时间:XX年XX月-XX年XX月5.2 竣工验收与交付任务:进行竣工验收,整理项目资料,交付业主负责人:项目经理计划时间:XX年XX月-XX年XX月实际完成时间:XX年XX月-XX年XX月总结:本工程施工总进度计划表是根据项目的实际情况和合同要求制定的,旨在确保工程施工顺利进行,并按时交付。

道路施工进度计划表范本

道路施工进度计划表范本

道路施工进度计划表范本序号工程名称时间施工内容进度1 道路清理 1月清理废弃物 100%2 土方开挖 2月开挖路基 50%3 基础施工 3月浇灌混凝土 0%4 路面铺设 4月铺设沥青 0%5 垃圾清运 5月清运施工产生的垃圾 0%6 交通标志标线 6月安装道路标志和标线 0%7 引导施工流程 7月设置交通引导标志 0%8 完工验收 8月完成道路施工并验收 0%以上是道路施工进度计划表的范本,用于记录道路施工项目的进度和计划。

根据具体的施工任务,计划表中列出了不同的工程名称、时间、施工内容和进度。

第一项是道路清理工程,计划在1月份完成清理废弃物的任务,并标注进度为100%。

这阶段包括清理路面上的垃圾和杂物,保证施工区域干净整洁。

接下来是土方开挖工程,计划在2月份完成开挖路基的任务。

目前进度为50%,说明已经完成了一半的土方开挖工作。

该阶段的工作包括根据设计要求进行路基的挖掘和平整。

第三项是基础施工工程,计划在3月份进行浇灌混凝土的任务。

目前进度为0%,表示还未开始该工程。

基础施工是道路建设的重要环节,需要进行混凝土的浇注和养护。

第四项是路面铺设工程,计划在4月份进行沥青的铺设工作。

目前进度为0%,说明还未开始该工程。

路面铺设是道路建设的最后一步,需要将沥青铺设在路面上并进行压实处理。

第五项是垃圾清运工程,计划在5月份进行清运施工产生的垃圾。

目前进度为0%,表示还未开始该工程。

垃圾清运是为了保持施工现场的整洁和环境的卫生。

第六项是交通标志标线工程,计划在6月份安装道路标志和标线。

目前进度为0%,说明还未开始该工程。

交通标志和标线是为了指导行车和提醒驾驶员注意安全的重要设施。

第七项是引导施工流程工程,计划在7月份设置交通引导标志。

目前进度为0%,表示还未开始该工程。

引导施工流程是为了将施工区域与行车区域分隔开,确保施工安全和通行畅顺。

最后一项是完工验收工程,计划在8月份完成道路施工并进行验收。

目前进度为0%,说明还未完成整个道路的施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附 表 一

时间
号 项目名称
1 基础开挖
2 基础工程
3 主体工程
4 天面防水
施工组织进度计划表
2018年3月ຫໍສະໝຸດ 4月5月6月
7月
8月
9月 10月 11月
10 20 30 10 20 30 10 20 30 10 20 30 10 20 30 10 20 30 10 20 30 10 20 30 10 20 30
说明
本工程计划于2018年3月11日开工,2018年9月竣工,总工期为180日历天,具体以实际开工令为准,总工期不 变,此工期是在施工过程中不受外界干扰影响施工进度的情况下实施,如遇不可抗拒因素影响,工期作顺延, 以办理工期签证为依据。
5
水电消防安装 工程
6
内、外墙装饰 工程
7 铺装工程
8 室外工程、消防水池、 隔油池、化粪池
9 竣工验收
说明
本工程计划于2018年3月11日开工,2018年9月竣工,总工期为180日历天,具体以实际开工令为准,总工期不 变,此工期是在施工过程中不受外界干扰影响施工进度的情况下实施,如遇不可抗拒因素影响,工期作顺延, 以办理工期签证为依据。
相关文档
最新文档
