煤矿装运物料安全技术措施(2021年)

合集下载

煤矿运输下放大采高设备安全技术措施

煤矿运输下放大采高设备安全技术措施

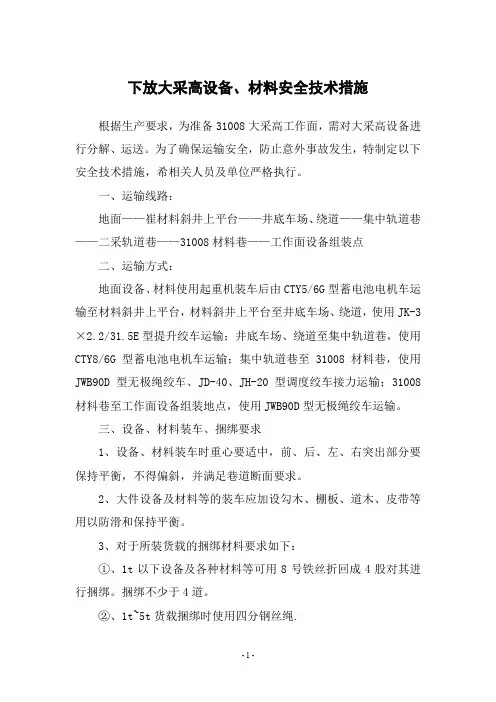

4)、施工负责人必须了解整个施工工序,起吊设施的承载能力,及大型材料(设备)的大体重量。严格遵守“三不起吊”制度。(指挥信号不明或乱指挥不起吊;超过额定起吊重量或起吊重量不明不起吊;吊具使用不合理或物料捆绑不牢不起吊。)
5)、起重机械、工具、卡具和绳索(绳套)等要按规定进行检查试验,每次使用前应由施工负责人进行一次认真检查,不合格的严禁使用。起吊所使用的吊装环必须为封闭环,严禁使用开口环,吊装用的钢丝绳若用绳卡连接时,必须按照国家标准打卡子,保证绳卡的间距、方向、数量符合国家标准要求。
二、运输ห้องสมุดไป่ตู้式:
地面设备、材料使用起重机装车后由CTY5/6G型蓄电池电机车运输至材料斜井上平台,材料斜井上平台至井底车场、绕道,使用JK-3×2.2/31.5E型提升绞车运输;井底车场、绕道至集中轨道巷,使用CTY8/6G型蓄电池电机车运输;集中轨道巷至31008材料巷,使用JWB90D型无极绳绞车、JD-40、JH-20型调度绞车接力运输;31008材料巷至工作面设备组装地点,使用JWB90D型无极绳绞车运输。
三、设备、材料装车、捆绑要求
1、设备、材料装车时重心要适中,前、后、左、右突出部分要保持平衡,不得偏斜,并满足巷道断面要求。
2、大件设备及材料等的装车应加设勾木、棚板、道木、皮带等用以防滑和保持平衡。
3、对于所装货载的捆绑材料要求如下:
①、1t以下设备及各种材料等可用8号铁丝折回成4股对其进行捆绑。捆绑不少于4道。
6)、起吊工具严禁长期承力,如遇到特殊情况,起吊重物需长时滞留时,必须用道木打成木垛,接触点用木楔塞紧、垫平。
7)、无论在任何情况下,严禁用人体重量来平衡被吊运的重物,不得站在重物上起吊。进行起重作业时,不能站在起重物下、起重臂下或重物运动前方等不安全的地方,只能在重物侧面作业,严禁用手直接校正已被重物张紧的吊绳、吊具。

煤矿装运物料安全技术措施

煤矿装运物料安全技术措施

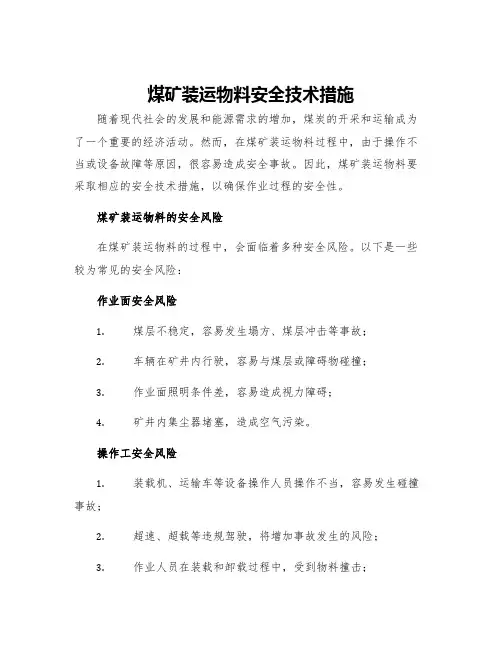

煤矿装运物料安全技术措施随着现代社会的发展和能源需求的增加,煤炭的开采和运输成为了一个重要的经济活动。

然而,在煤矿装运物料过程中,由于操作不当或设备故障等原因,很容易造成安全事故。

因此,煤矿装运物料要采取相应的安全技术措施,以确保作业过程的安全性。

煤矿装运物料的安全风险在煤矿装运物料的过程中,会面临着多种安全风险。

以下是一些较为常见的安全风险:作业面安全风险1.煤层不稳定,容易发生塌方、煤层冲击等事故;2.车辆在矿井内行驶,容易与煤层或障碍物碰撞;3.作业面照明条件差,容易造成视力障碍;4.矿井内集尘器堵塞,造成空气污染。

操作工安全风险1.装载机、运输车等设备操作人员操作不当,容易发生碰撞事故;2.超速、超载等违规驾驶,将增加事故发生的风险;3.作业人员在装载和卸载过程中,受到物料撞击;运输线路安全风险1.运输线路坡度过大,将增加运输车辆侧翻的风险;2.道路狭窄,容易造成车辆交通阻塞;3.道路有修建缺陷,容易导致车辆打滑或反弹。

煤矿装运物料的安全技术措施为了确保作业过程的安全性,各煤矿单位应建立和完善安全管理制度,采取相应的安全技术措施。

矿井内安全技术措施1.加强煤层稳定性检测,确保煤层的稳定;2.维护矿井照明设施,保证作业面照明充足;3.定期检查矿井内空气质量,确保矿井内空气清洁。

设备操作安全技术措施1.加强运输车辆的维护,确保车辆能够正常行驶;2.制定严格的运输车辆驾驶制度,严禁超速、超载等行为;3.为作业人员配备防坠安全带,避免受到物料撞击。

运输线路安全技术措施1.优化运输路线,避免车辆行驶在坡度过大的路段;2.对道路进行安全评价,确保道路修建合理、安全;3.加强对运输车辆的管理,防止非法车辆进入运输线路。

总结在煤矿装运物料过程中,存在一定的安全风险。

各煤矿单位应建立和完善安全管理制度,采取相应的安全技术措施。

只有如此,才能够确保煤炭的安全运输和煤矿作业的顺利进行,为经济发展做出应有的贡献。

煤矿安全规程中对作业规程、措施要求(2021版)

煤矿安全规程中对作业规程、措施要求(2021版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改煤矿安全规程中对作业规程、措施要求(2021版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes煤矿安全规程中对作业规程、措施要求(2021版)除第三编井工煤矿中第五章冲击地压防治(225~245条)、第九章第二节立井提升(393~407条)、水力采煤、放顶煤开采、连续采煤机、柔性采煤法等和第四编露天煤矿(510~636条)以外有19条对“作业规程”进行要求第四条煤矿必须制定本单位的作业规程和操作规程。

2.第八条从业人员必须遵守煤矿安全生产规章制度、作业规程和操作规程,严禁违章指挥、违章作业。

3.第三十八条单项工程、单位工程开工前,必须编制施工组织设计和作业规程,并组织相关人员学习。

(无单项工程和单位工程的施工组织设计)4、第五十八条掘进工作面严禁空顶作业。

临时和永久支护距掘进工作面的距离,必须根据地质、水文地质条件和施工工艺在作业规程中明确,并制定防止冒顶、片帮的安全措施。

(架棚巷道只有出矸时需要用金属前探梁对当班开挖进尺进行临时支护,永久支护当班跟拢碛头,本条主要针对锚喷巷道)5、第六十一条固定钢丝绳滑轮的锚桩及其孔深和牢固程度,必须根据岩性条件在作业规程中明确。

(在使用耙装机、反井法掘进煤仓时)耙装机作业时,其与掘进工作面的最大和最小允许距离必须在作业规程中明确。

(主要是根据耙装机的容绳量,还有必须和锚喷巷道临时支护长度一致)6、第八十条开凿或者延深斜井、下山时,必须在斜井、下山的上口设置防止跑车装置,在掘进工作面的上方设置跑车防护装置,跑车防护装置与掘进工作面的距离必须在施工组织设计或者作业规程中明确。

材料装卸安全措施

材料装卸安全措施

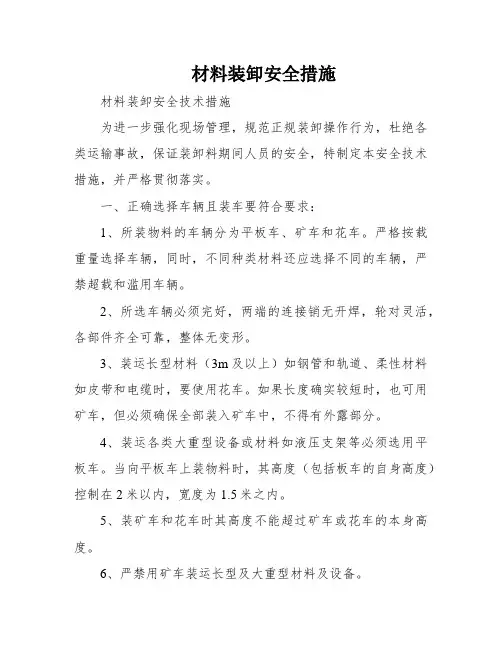

材料装卸安全措施材料装卸安全技术措施为进一步强化现场管理,规范正规装卸操作行为,杜绝各类运输事故,保证装卸料期间人员的安全,特制定本安全技术措施,并严格贯彻落实。

一、正确选择车辆且装车要符合要求:1、所装物料的车辆分为平板车、矿车和花车。

严格按载重量选择车辆,同时,不同种类材料还应选择不同的车辆,严禁超载和滥用车辆。

2、所选车辆必须完好,两端的连接销无开焊,轮对灵活,各部件齐全可靠,整体无变形。

3、装运长型材料(3m及以上)如钢管和轨道、柔性材料如皮带和电缆时,要使用花车。

如果长度确实较短时,也可用矿车,但必须确保全部装入矿车中,不得有外露部分。

4、装运各类大重型设备或材料如液压支架等必须选用平板车。

当向平板车上装物料时,其高度(包括板车的自身高度)控制在2米以内,宽度为1.5米之内。

5、装矿车和花车时其高度不能超过矿车或花车的本身高度。

6、严禁用矿车装运长型及大重型材料及设备。

二、装车安全措施:1、装运车辆必须标明收料地点,单位及日期。

2、用平板车、花车装料时必须捆绑安稳,同时采纳具体可靠的防脱、防滑措施。

捆绑时必须选4分及以上钢丝绳,并且要使用绳扣。

- 1 -捆绑柔性材料时,还必须在材料与钢丝绳之间垫木版或旧皮带等,以防损坏被捆绑物,。

3、装车时,应做到同种材料同车装运,若混装材料则必须做到下部装大、长、重、密实的,上部装小、短、轻、易碎的。

4、装搬各种材料时,应先搬上部,后搬下部。

5、同时装运两个及以上材料车时,车与车相互间距不得小于1.5m。

6、重量在100kg及以上的资料和各种电器设备在装运时,必须用机械吊装(天车或导链),严禁人工抬装。

若无前提机械吊装时,必须由专人指挥和监护。

利用吊车装卸大件物料时,工作职员首先要将大件物料固定牢靠后,撤离吊车5米外再由监护职员给吊车司机发出旌旗灯号,吊车往下放物料靠近车辆时,监护职员一定要发出慢放旌旗灯号,待物料平稳放到车上时,工作职员先将物料车推出离吊车10米以外的位置后再将车上的物料按要求摆放好。

煤矿装运物料安全技术措施

煤矿装运物料安全技术措施

(一)大件的装车、捆绑1、大件上车时,必须由一名工长以上管理人员现场指挥,尽量采用机械装车的方法,机械装车时,所有人员必须站在安全可靠的地点,避免意外事故发生,不能采用机械装车的再考虑人工抬运。

2、人员抬运大件上车时必须有足够的人员,平均承载力不得超过30Kg/人,操作人员动作协调一致,由专人喊号,做到同起、同落,轻起、轻落。

3、装车时,要使机件的重心和平板车的重心重合,必须在平板车上垫不小于40mm厚的木板或道木,防止机件滑动,但不得超载、超宽、超高。

4、由有经验的人员进行装车与捆绑工作,物件与平板车的固定连接用Φ18.5mm的钢丝绳与M20的花栏螺丝配合捆绑,并且不得少于4道,再用4股8号铅丝,前后两道捆绑装车,必须绞紧上劲,保证各股丝受力均匀。

5、捆绑时,各机件的外露配合面,突出棱角及轴头精密件要加以包装保护,防止运输中碰撞损坏或出现意外。

6、捆绑易变形的部位时,必须采取措施,防止其变形,设备上的滑动部位应予以固定,以防止滑动。

7、由班长检查无误后方可交运输队下放。

(二)起吊安全技术措施:1、起吊大件时,必须由专人(班长或工长)指挥,指定专人对机械索具、工具器进行检查,不完好的严禁使用。

2、用倒链(手拉葫芦)起吊设备时,倒链、钩头和绳头等起吊工具的起吊能力,必须大于所起吊物件重量的2倍以上。

3、起吊大件必须使用钢丝绳或用Φ18×64mm的刮板链捆绑大件,严禁将倒链链条直接捆绑在大件上,钢丝绳扣直径不得小于Φ12.5mm。

4、起吊过程中,吊物周围2米内,除起吊操作人员外,严禁其他人作业或逗留,起吊人员应站在与重物坠落的相反位置,距离重物边缘下方至少0.5m。

5、严禁超载起吊(即每根锚杆垂直允许起吊力2.5T)6、起吊时应先试吊100-200mm,经检查无问题后方可起吊。

7、拉小链时应双手用力均匀,不得过快过猛;起吊重物需要悬空停留时,必须将手拉小链栓在大链上。

8、起吊中严禁用手、脚直接推、拉起吊物等。

2021年矿山开采安全对策措施

2021年矿山开采安全对策措施

2021年矿山开采安全对策措施Safety technology is guided by safety technology, based on personnel protection, and an orderly combined safety protection service guarantee system.( 安全技术)单位:_______________________部门:_______________________日期:_______________________本文档文字可以自由修改2021年矿山开采安全对策措施1)一般规定(1)开凿平硐、斜井或立井时,自井口到坚硬岩层之间砌碹‘并向坚硬岩层内至少延深5m。

在山坡下开凿斜井或平硐时,井口顶、侧构筑挡墙和防洪水沟。

(2)掘进井巷和硐室时,采用湿式钻眼、冲洗井壁巷帮、水炮泥、爆破喷雾、装岩(煤)洒水和净化风流等综合防尘措施。

(3)每一个生产矿井至少有2个能行人的通达地面的安全出口,各个出口间的距离不得小于30m。

井下每一个水平到上一个水平和各个采区至少有2个便于行人的安全出口,并与通达地面的安全出口相连接。

(4)巷道净断面满足行人、运输、通风、安全设施及设备安装、检修和施工的需要。

(5)运输巷道两侧(包括管、线、电缆)与运输设备最突出部分之间的距离,应留有足够高和宽的人行道或在巷道的一侧设置躲避硐。

2)井巷掘进和支护安全对策措施(1)凿井期间,井口工作作范围用栅栏围住,并安装栅栏门;井口设置封口盘和井盖门,井盖门的两端安装栅栏,封口盘和井盖门采用不燃性材料并坚固严密。

(2)采用钻井法开凿立井井筒,钻井期间,采用封口平台时,将井口封盖严密;采用井口梁时,有可靠的防坠措施。

(3)采用冻结法开凿立井井筒,掘进施工过程中,有防止冻结壁变形、片帮、掉石、断管等安全措施。

梁窝的设计和施工有防止漏水的措施。

冻结站用不燃性材料建筑,并应有通风装置。

运送超长超宽物料安全技术措施

运送超长超宽物料安全技术措施

**区队运送超长超宽物料安全技术措施由于在运送超长、超宽物料时,容易发生运输事故。

为保障运输安全,特编制本措施。

一、矿车型号及超长超宽物料标准:现矿使用的矿车分为两种类型:1、1.5吨固定车厢式矿车:型号:MGC1.7-9;尺寸:长2100mm×宽1150mm×高1300mm。

2、材料车:型号:MLC5-9;尺寸:长3450mm×宽1320mm×高1300mm。

物料超过车长1/3为超长物料,超过车宽150mm为超宽物料。

二、劳动组织跟班队长:**运料工:**跟班队长职责:对物料运输的安全负责,监督、监管运料工按规定运料,不违章指挥;运料工职责:掌握本岗位安全知识,按规定运送物料。

三、基本要求及风险源辨识:1、运料工必须经培训合格持证上岗。

2、运料工必须掌握本岗位风险源及辨识:四、料车运送超长超宽物料安全技术措施:1、1.5吨固定车厢式矿车不允许装运超长超宽物料,其允许装运的物料必须长度在2100mm以内,宽度在1150mm以内,零碎物料高度不允许超过车厢高度。

大于车厢长、宽的物料须使用材料车运输。

2、材料车车栏高度为900mm,物料高度超过车栏高度的必须使用专用封车器捆绑固定牢靠,两端各绑1道,将物料与料车捆绑为一体。

3、从轨道到物料最顶端高度不得超过2200mm。

4、使用绞车运输物料时需使用牵引车连接钢丝绳绳头与料车。

5、使用材料车运输的物料高度不超过车栏的部分,宽度必须在车栏宽度以内;超过车栏高度的部分,物料单侧宽度不得超过车栏以外150mm以上。

6、因我区队物料运输主要为斜巷运输,使用材料车运输超长物料时,前后两端需用枕木垫高400mm以上;装载时前后重心需稍偏向牵引车一侧,左右重心需在中间,防止运输时一端翘起造成掉道或翻车。

7、运输6米长108风水管时,除两端使用专用封车器捆绑外,靠斜巷下坡侧需用8#钢丝绳“S型”穿入钢管法兰片,钢丝绳两端捆绑在材料车上,防止钢管前窜。

煤矿井下矿车运输安全技术措施

煤矿井下矿车运输安全技术措施

煤矿井下矿车运输安全技术措施煤矿井下矿车运输安全技术措施一、概况我矿井下运输方式为电机车牵引矿车运输和人力推车运输,主要运输线路为1840水平集中运输大巷和1925水平总回风巷,为确保运输的安全及运输工作的顺利进行,特编写该安全技术措施。

二、运输路线及巷道支护方式1、主要运输线路有两条分别为:1、1840水平集中运输大巷(即主井井底车场至C9煤回风上山下口),该段巷道主要支护方式一段采用工字钢支护,另一段采用锚喷加锚网联合支护,总长为710米;2、1925水平总回风巷,(即副井井绕道至C9煤回风上山上口),该段巷道支护方式主要采用工字钢支护,总长为775米。

2、运输路线图示:(1)副斜井井底车场1840集中运输巷一采区运输石门(2)主斜井井底车场 1840集中运输巷一采区运输石门(3)1925水平车场 1925水平绕道四上山上口三、人力推车运输1、上岗条件(1)推车工必须经过专业安全技术培训,考试合格后,持证上岗。

(2)推车工必须熟悉工作范围内的巷道和轨道状况,能正确进行人力推车,熟知推车安全注意事项,能够共同进行掉道等一般故障处理。

2、运输技术要求(1)一次只准推1辆车。

严禁在矿车两侧推车。

同向推车的间距,在轨道坡度小于或等于5‰时,不得小于10m;坡度大于5‰时,不得小于30m;巷道坡度大于7‰时,严禁人力推车;(2)推车时必须时刻注意前方。

在开始推车、停车、掉道、发现前方有人或有障碍物,从坡度较大的地方向下推车以及接近道岔、弯道、巷道口、风门时必须降低推车速度,推车人必须及时大声喊叫或发出警号;(3)推车时头戴矿灯,站在矿车侧后方,密切注视前方,严禁在矿车两侧推车;(4)过风门时不准用车顶撞风门,应先打开风门,车过后将风门关好,不得将两道风门同时打开;(5)严禁蹬车、放飞车;(6)不得在能自动滑行的坡道上停放车辆,确需停放时,必须用可靠的制动器稳住;(7)需扳道岔时,必须先停止矿车并稳住,车通过后再停车将道岔恢复原位;(8)矿车严禁装运矿工钢支架和长木料,短的材料可以放在矿车内运输;(9)材料运输车在运输矿工钢支架和木料时运料高度不能超过1.2米,若超过这个高度则禁止放车及挂钩。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

煤矿装运物料安全技术措施
(2021年)
Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0438
煤矿装运物料安全技术措施(2021年)
一、工程概况
我队主要担负着煤矿开拓巷道的炮掘施工任务,经常出现如压风机、耙斗机、刮板输送机、小绞车、轨道等设备部件的下放和运输,为保证安全施工,特制定本措施,机电、运输班和作业人员必须严格遵守本措施。

二、劳动组织
总负责人:队长
现场负责人:副队长机电工长
技术负责人:技术员
施工班组负责人:运输班长
参加人员:见措施贯彻记录
由总负责人在班前安排工作任务。

现场负责人负责人员组织和现场指挥。

技术负责人负责措施的贯彻和学习。

三、安全技术措施
(一)、大件的装车、捆绑
1、大件上车时,必须由一名工长以上管理人员现场指挥,尽量采用机械装车的方法,机械装车时,所有人员必须站在安全可靠的地点,避免意外事故发生,不能采用机械装车的再考虑人工抬运。

2、人员抬运大件上车时必须有足够的人员,平均承载力不得超过30Kg/人,操作人员动作协调一致,由专人喊号,做到同起、同落,轻起、轻落。

3、装车时,要使机件的重心和平板车的重心重合,必须在平板车上垫不小于40mm厚的木板或道木,防止机件滑动,但不得超载、超宽、超高。

4、由有经验的人员进行装车与捆绑工作,物件与平板车的固定连接用Φ18.5mm的钢丝绳与M20的花栏螺丝配合捆绑,并且不得少于4道,再用4股8号铅丝,前后两道捆绑装车,必须绞紧上劲,
保证各股丝受力均匀。

5、捆绑时,各机件的外露配合面,突出棱角及轴头精密件要加以包装保护,防止运输中碰撞损坏或出现意外。

6、捆绑易变形的部位时,必须采取措施,防止其变形,设备上的滑动部位应予以固定,以防止滑动。

7、由班长检查无误后方可交运输队下放。

(二)、起吊安全技术措施:
1、起吊大件时,必须由专人(班长或工长)指挥,指定专人对机械索具、工具器进行检查,不完好的严禁使用。

2、用倒链(手拉葫芦)起吊设备时,倒链、钩头和绳头等起吊工具的起吊能力,必须大于所起吊物件重量的2倍以上。

3、起吊大件必须使用钢丝绳或用Φ18×64mm的刮板链捆绑大件,严禁将倒链链条直接捆绑在大件上,钢丝绳扣直径不得小于Φ12.5mm。

4、起吊过程中,吊物周围2米内,除起吊操作人员外,严禁其他人作业或逗留,起吊人员应站在与重物坠落的相反位置,距离重
物边缘下方至少0.5m。

5、严禁超载起吊(即每根锚杆垂直允许起吊力2.5T)
6、起吊时应先试吊100-200mm,经检查无问题后方可起吊。

7、拉小链时应双手用力均匀,不得过快过猛;起吊重物需要悬空停留时,必须将手拉小链栓在大链上。

8、起吊中严禁用手、脚直接推、拉起吊物等。

9、起吊时要设专人观察巷道顶板,检查起吊件及各连接件间的牢靠情况,发现问题立即停止起吊,处理好后再继续作业。

10、起吊中对起吊物,要稳起稳放,操作平稳,严禁猛拉硬拽。

11、起吊人员必须听从指挥人员的指令操作,操作得当。

12、重物起吊时,一般不得中间停止作业;设备到位或中间停止时,应放置稳固;对重心高的设备,应采取防摇动或倾倒的措施后,方可拆除起重机械。

(三)、抬运物料的安全技术措施
抬运物料时,除遵守第(一)项中相关规定外,还必须遵守以下规定:
1、人工抬运大件时,首先检查行走路线的支护情况,如有隐患必须及时排除后,方可抬运。

2、检查行走路线上的一切障碍,排除后方可抬运。

3、班长、跟班干部必须亲自检查所要抬运物料的捆绑情况,必须牢固可靠,确认无隐患、无危险后方准作业。

4、抬运人员必须齐心协力、精力集中,必须同肩、同起、同放,严禁随意乱扔。

5、如单人抬扛的重物,班长、跟班干部必须指派专人,确系单人无法完成,必须多人协作完成,以免发生意外。

6、井下运输大件前,要对轨道、绞车制动装置、钢丝绳、钩头、信号系统及安全设施进行全面检查,利用绞车或滑轮拖运大件前,要对绞车的负荷、钢丝绳的承载能力、滑轮的额定载荷进行校核,确保无误后方可操作。

7、大件的抬运时,班长、跟班干部必须现场专人指挥。

8、装卸和抬运钢轨时,要配足人员(至少10人)、有现场负责人指挥,抬轨时要前后协调一致,同抬同放,不得扔放,以防止伤
人。

9、下放轨道时,用钢丝绳捆绑牢固,并用8#铁丝将道头的螺栓孔连接起来,以防止在斜井运输过程中滑动、下落,每辆车装轨道数量不得超过6根。

10、严禁用矿车装运钢轨,必须使用花栏车,并捆绑牢固,以防脱滑,运送时,要与绞车司机联系好,确保开车平稳。

11、卸车时,在车停稳的情况下,用板皮将车支稳后再进行卸车,抬放钢轨时,人员必须齐拿齐放,手、脚、胳膊或腿应躲开轨道底部,轻起轻落,以防止钢轨掉落发生意外事故。

四、其他要求
1、所有设备由机电工长带领机电班或运输班人员从机电队或物资公司领取后装车下放,材料员负责做好设备的领取、入库、使用、清退等手续。

2、在下放或提升大件的前一天,由机电工长负责向运输队报送下(提)料计划。

3、所有物件运输到位后必须支垫平稳,存放、码放在指定的安
全地点,严禁乱扔乱放。

4、严格遵守矿上关于物料提升下放的管理规定。

5、严格遵守矿上关于副井提升的管理规定。

6、遵守相关作业规程及安全技术措施的规定。
