雨、污水检查井技术交底重点
检查井(雨污废水井)技术交底资料

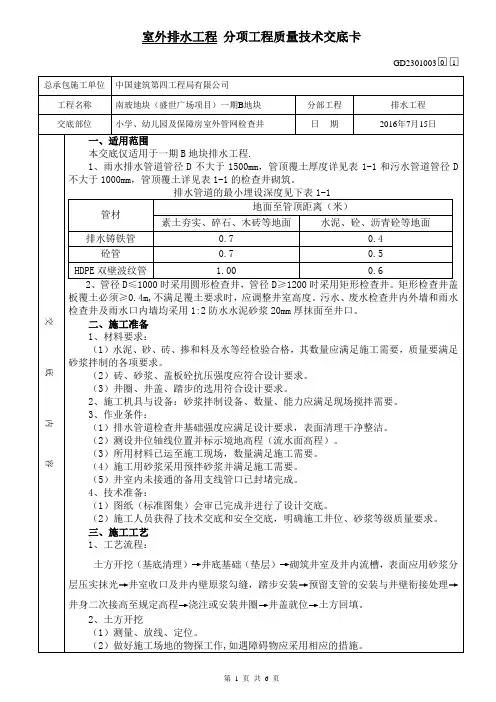

室外排水工程分项工程质量技术交底卡GD2301003□0□1第1 页共6 页交底内容(3)采用机械挖槽时,应在槽底标高以上保留100~200mm的土层,采用人工清槽,严禁超挖。
基槽如遇软弱地基处理时,须事先征得监理、业主及设计部门的许可。
3、确认基槽符合要求后,浇筑100mm厚C10垫层砼。
圆形检查井施工时垫层也应浇筑成圆形,不得按井位基槽满幅浇筑。
4、井底垫层:井底基础应与管道基础同时浇注,挖槽见底放线后,用10×10cm方木支模,垫层混凝土为C10,厚10cm,严格控制垫层标高在0、-5mm内。
5、灰砂砖砌筑圆型检查井(1)、砌筑准备①砌筑前应将灰砂砖砌块表面上的杂物清理干净。
气候炎热干燥时,砌筑前宜对灰砂砖砌块应提前进行喷水湿润。
②明确各种管道及井径:井直径为700~1500mm圆形检查井适用于砌筑图列:管径D300,D400,D500,D800,D1000对应的检查井直径分别为Φ700mm,Φ1000mm,Φ1000mm,Φ1250mm,Φ1500mm。
(具体详见表3-4-1)。
③砌块及砂浆:采用MU10砌块M7.5水泥砂浆砌筑(采用湿预拌砂浆)。
(2)、砌筑(管径D≤1000时采用圆形检查井,管径D≥1200时采用矩形检查井)①、圆型检查井砌筑尺寸按按表3-4-1(即图集02S515第8页)施工。
②、矩型检查井砌筑尺寸按按表3-4-2(即图集02S515第32页)施工。
表3-4-1③砌筑井室时,用水冲净基础垫层垃圾后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持1cm。
④排水管道检查井内的流槽应与井壁同时砌筑,流槽应与上下游管道接顺,管内底高程应符合本工艺质量标准的要求。
⑤砖砌圆形检查井时,应随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不应大于30mm;如为三面收进,则每次收进不应大于50mm;砌筑检查井的内壁应采用原浆勾缝,在有抹面要求时,内壁抹面应分层压实,外币用砂浆搓缝并应压实。
检查井清理安全技术交底

安全技术交底交底单位名称:编号:第1页共3页工程名称施工部位交底日期2021年4月18日技术交底内容:一、技术交底范围;雨污水管道检查井内清理二、危险源辨别;高处坠落、有害气体三、各项安全保证举措1〕高处坠落安全举措;为了绵阳城市雨污水管道的通畅,我单位特对各管道进行检查清理。
1、进入施工现场所有施工队伍人员一定衣着防滑鞋,正确佩戴安全帽;2、下井人员下井时一定系安全带,至井底后也不行摘下,并正确佩戴安全帽;3、禁止酒后作业;4、施工过程中假定发现井内的安全设备出缺点或隐患,一定实时解决,危及人身安全时,一定停止作业。
5、施工作业场所有坠落可能的物品,应一律先行撤掉;工具应顺手放入工具袋,不得随意乱置或向下抛弃;传达物品禁止上、下扔;为防备垂直运输物体的过程中因物体坠落而损害井下作业人员,下井作业人员一定在下井前正确佩戴安全帽;井下作业人员在井上人员起吊物体时,尽量躲到井口范围外的靠谱处;起吊物体用的绳子、吊桶等一定靠谱坚固,常常检查;井口上部工作人员须加强工作责任心,传达材、物、料要安妥、靠谱,防备滑脱,并听从现场负责人的一致管理,不蛮干、不焦躁。
6、下井工作时,井上一定留有一名安全员指挥交通及与井内人员的联系。
〔2〕有害气体防备安全举措;1、作业前,应提早1小时翻动工作面及其上、下游的检查井盖,用排电扇或鼓风机30分钟以上,必须先通风后再采纳有害气体测试仪,对井内有害气体含量进行测定,在有害体检查合格的状况后,确立无有害气体时方可下井;主要有害气体有:硫化氢、一氧化碳、甲烷。
操作人员下井后,井口一定连续排风,直至操作人员上井;其次施工人员在工作井内的操作时间不易超出1小时,每隔1小时一定进行接班;再次工作井内一定做好通风举措,只需工作井内有操作人员一定采纳鼓风机向内鼓风。
2、安排专人对顶管工作井内的有害气体进行监控,每隔半小时监控人员一定对工作井内的有害气交底单位名称:安全技术交底编号:第2页共3页工程名称施工部位雨污水管道检查井内清理交底日期2021年4月18日技术交底内容:进行测定,如出现有害气体超标的状况,所有施工人员一定马上撤退;对工作井内的有害气体一定做到不时监控的原那么,保证施工人员的安全。
雨污水检查井安全技术交底模板

一、交底目的为确保雨污水检查井施工过程中的安全,防止事故发生,特进行安全技术交底。
二、交底对象全体参与雨污水检查井施工的施工人员、管理人员。
三、交底时间(具体时间)四、交底内容1. 施工现场环境及注意事项(1)施工现场应设置明显的安全警示标志,确保施工区域安全。
(2)施工区域应保持整洁,防止滑倒、绊倒等事故发生。
(3)施工过程中,应注意周边环境,避免对周边设施造成损坏。
2. 施工人员安全防护措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)高空作业时,必须系好安全带,并配备安全绳。
(3)施工人员应穿着合适的劳保鞋,以防滑倒。
3. 施工工具及设备安全使用(1)施工工具应定期检查,确保其完好、安全。
(2)施工设备应按照操作规程进行操作,严禁违规操作。
(3)使用电动工具时,必须确保电源线完好,避免触电事故。
4. 雨污水检查井施工安全要点(1)施工前,应对施工区域进行勘察,了解地质情况,确保施工安全。
(2)开挖井坑时,应严格按照设计要求进行,防止塌方事故发生。
(3)砌筑井室时,应确保砂浆饱满,砖块排列整齐,防止砖块脱落。
(4)安装井盖板时,应确保其稳固,防止人员坠落。
(5)施工过程中,应随时检查井室内部情况,防止有害气体积聚。
5. 应急措施(1)施工过程中,如发现异常情况,应立即停止施工,报告上级领导。
(2)发生安全事故时,应立即启动应急预案,采取有效措施进行救援。
五、交底要求1. 施工人员应认真听取安全技术交底,确保理解并掌握安全操作规程。
2. 施工人员应自觉遵守安全规定,严格执行操作规程。
3. 施工管理人员应加强对施工现场的监督检查,确保施工安全。
4. 施工单位应定期对施工人员进行安全技术培训,提高安全意识。
六、交底人(交底人姓名)七、备注本安全技术交底适用于雨污水检查井施工全过程,如有未尽事宜,可由施工管理人员进行补充说明。
雨、污水管道施工技术交底

起点天然气管道开挖时通知管委会联系相关人员现场查看。
1。2。工程部按施工图,将沟槽垫层、管道及接口、检查井构造的所需材料书面提交物资部,物
资部按计划书组织材料,试验室对所有进场材料按要求进行取样、检测;本项目设计的主要材料为
D300mm 高密度聚乙烯(HDPE)双壁波纹管、D400mm 高密度聚乙烯(HDPE)双壁波纹管、垫层、C40
于 20cm。
5。质量标准
5。1.沟槽开挖及基底处理
⑴原状地基土不得扰动,受水浸泡;
⑵基底垫层的厚度、压实度满足设计要求;
⑶其他项目施工允许偏差应符合表 3 要求。
表 3 沟槽开挖施工允许偏差
序号
检查项目
允许偏差(mm)
检查数量 范围 点数
检查方法
土方
±20
1
槽底高程
+20,— 两井之间
4。5。检查井及其他构筑物的砌筑 本工程在由于雨水管道与污水管道施工方法基本一致,本技术交底中将统一介绍雨水、污水管道的施 工方法.
4.5.1。准备工作 ⑴清理基础表面,复核尺寸、位置和标高是否符合设计要求. ⑵根据设计要求砼强度采用商砼或自拌砼浇筑井座,待其强度达到 80%后方可进行井身施工. ⑶砂浆按照选定的砂浆配合比上料、拌制,控制好拌制时间,使砂浆拌合均匀,做到随拌随用.
项目
允许偏差(㎜)
轴线位置
5
H≤差
非路面 路面
±20 ±5
井底高程
D≤1000 D﹥1000
±10 ±15
⑷预制装配式钢筋混凝土检查井与管道接口接触处具体做法详见:管道与检查井的连接(一):04S520
—59。
⑸填土时,在井室或井筒周围同时回填透水性材料,回填土密实度根据路面要求而定,但不应低
雨污分流施工技术交底范文

雨污分流施工技术交底范文一、工程概况。
咱们这个工程啊,就是要把雨水和污水分开处理,这就像是把家里的干净衣服和脏衣服分开洗一样,可重要啦。
这个施工范围大概就在咱们这个[具体施工区域],大家可得心里有数。
二、施工准备。
# (一)材料准备。
1. 管材。
咱们用的雨水管和污水管,那可都是有讲究的。
像雨水管,要能承受得住雨水的冲击,而且要耐腐蚀。
污水管呢,得能抗住污水里面那些乱七八糟东西的腐蚀。
管材到了现场,一定要仔细检查,就像挑水果一样,看看有没有裂缝、砂眼这些毛病。
如果发现有问题的管材,那可不能用,直接让它“下岗”。
2. 检查井材料。
# (二)机械准备。
1. 挖掘机。
这挖掘机可是咱们的“大力士”,但是操作它的师傅可得小心点。
在挖土的时候,要按照咱们画好的线来,不能乱挖一通。
而且要注意深度,挖深了或者挖浅了都不行。
就像炒菜放盐一样,多了少了都影响味道。
2. 其他小型机械。
像振捣器这些小型机械,也不能小瞧。
振捣的时候要均匀,就像按摩一样,每个地方都要照顾到,这样混凝土才能结实。
三、施工工艺流程。
# (一)沟槽开挖。
1. 测量放线。
测量的兄弟得先把线放好,这就像给咱们施工画了个地图一样。
要保证线放得准,误差不能太大。
要是线放歪了,那咱们挖的沟槽就跟着歪了,到时候管道都没法放直。
2. 开挖。
用挖掘机开挖的时候,要按照分层开挖的原则。
先挖上面的一层,再慢慢往下挖。
挖到接近设计标高的时候,就得小心了,要用小铲子或者人工来清理,就像给宝贝做清洁一样,不能破坏了底部的土。
而且沟槽的边坡要按照设计要求来放坡,如果边坡太陡,就容易塌方,那就像盖房子没有打好地基一样,会出大乱子的。
# (二)管道基础施工。
1. 基础处理。
沟槽挖好后,要对底部进行处理。
如果底部有软土,就得把软土挖掉,换上好土或者进行加固处理。
这就好比给管道铺床一样,床要是不结实,管道躺在上面也不舒服。
2. 浇筑基础。
浇筑基础混凝土的时候,要振捣密实。
混凝土的配合比也要严格按照设计来,不能自己瞎配。
污雨水检查井安全技术交底模板

一、交底目的为确保污雨水检查井施工过程中的安全,预防安全事故的发生,特进行安全技术交底。
二、交底对象全体参与污雨水检查井施工的施工人员、管理人员及监理人员。
三、交底时间[具体日期]四、交底内容1. 工程概况- 工程名称:[项目名称]- 工程部位:[具体部位]- 施工单位:[施工单位名称]- 监理单位:[监理单位名称]2. 施工工艺及要求- 检查井施工应严格按照设计图纸和规范要求进行。
- 检查井基础应平整、坚实,确保检查井稳定。
- 检查井墙体应采用高质量混凝土,厚度符合设计要求。
- 检查井盖板应与井筒连接牢固,确保井盖安全。
- 检查井内壁应进行防水处理,防止渗漏。
3. 安全技术措施- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工现场应设置安全警示标志,确保安全通道畅通。
- 高处作业时,必须使用安全绳、安全网等安全防护设施。
- 检查井施工过程中,应注意井内空气质量,必要时进行通风。
- 施工现场应配备灭火器材,确保消防安全。
- 施工人员应接受安全技术培训,了解并掌握安全操作规程。
4. 安全注意事项- 严禁在井口附近堆放杂物,防止坠落事故。
- 严禁未经培训人员进入井内作业,防止中毒、窒息等事故。
- 严禁使用非标准工具或设备进行施工,确保施工质量。
- 严禁酒后作业,确保施工安全。
- 严禁擅自改动设计图纸,确保施工符合规范要求。
5. 应急处理- 发生安全事故时,应立即停止施工,启动应急预案。
- 组织人员进行救援,并立即上报相关部门。
- 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
五、交底要求1. 施工单位应将安全技术交底内容传达给全体施工人员。
2. 施工人员应认真学习安全技术交底内容,掌握安全操作规程。
3. 监理单位应监督施工单位落实安全技术措施,确保施工安全。
六、附件1. 安全操作规程2. 安全防护用品使用说明3. 应急预案七、备注本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。
雨污水管道施工技术交底

雨污水管道施工技术交底一、雨、污水管线沟槽开挖交底内容:一、注意事项:1、沟槽开挖采用人机配合,开挖前先挖探沟,查明地下线路及地下结构物;2、机械开槽预留10cm左右厚,测量人员跟槽,用人工清槽,严禁超挖及扰动原状土;3、反铲挖出的土方存放在槽的一侧,距槽边至少2米,另一侧应留出下管的位置(约5米左右预留豁口);4、开槽基底宽度为管直径(含壁厚)+两侧工作宽度各50cm。
根据现场土质沟槽边坡按1:0.5放坡;5、沟槽两边应筑土埂和设置临时排水沟。
二、验收标准:1、槽底高程:0mm≥高程≤-20mm;槽底中线每侧宽度:不小于规定。
二、雨、污水管线下管交底内容:①下管前应检查每根管子的外观质量,发现有裂缝的管子严禁使用,同时检查承口内部和插口外部是否光滑,如不光滑,应在下管前对其进行处理;②下管时应注意管子的承口应朝向来水方向,且与铺设的前进方向,即承口在上游,铺设时从下游往上游铺设;③下管时采用压绳法,即在管子两端各套一根大绳,下管时,把管子下面的半段大绳用脚踩住,必要时并用铁钎锚固,上半段大绳用手拉住,必要时并用撬棍拨住,两组大绳用力一致,听从指挥,将管子徐徐下入沟槽。
根据情况,下管处的槽边可斜拉两根方木。
下管前检查下管用的大绳是否坚固,有无断股,糟朽和夹心现象;④下管时应注意对管子的保护,特别时在管子落入槽底时应放慢速度,防止管子接触槽底硬物时磕坏;⑤如使用机械下管时,应设专人指挥起重设备,套绳时应考虑使两绳受力均匀,防止起吊时滑脱;⑥起重设备离槽边应槽边至少保持两米。
三、雨、污水管线安管交底内容:①管道必须垫稳,管底坡度不得倒流水,缝宽均匀;②管道内不得有泥土、砖石、砂浆、木块等杂物;③将管子从模板移至混凝土面,轻轻揉动,将管子揉至设计高程(一般掌握高1~2mm,以备稳下一节时又稍有下沉),同时注意保持对口和中心线位置的准确。
如果下沉过多,超过质量要求时,应将管子撬起,补填混凝土或砂浆,重新揉至设计高程。
安全技术交底(污水检查井)

10、井框安装下边应垫砂浆,以保证安装牢固,安装要防止挤压手脚等。
二、钢筋制作安装
1、用机械对钢筋进行切断、调直、弯曲加工时,应按机械操作规程进行;每台机械应有单独的开关、保护、接零、接地等电气设施,并且专机专人操作。
2、搬运和安装钢筋时严防钢筋碰触电源;严防钢筋靠近或碰触道路两侧既有高压线路。
3、上下沟槽及脚手架应设立梯或斜道,立梯应坚固,斜道搭设牢固可靠。严禁作业人员攀登支架或乘坐挖机斗上下沟槽和脚手架。
4、现场运料道路应畅通平整,搬运砖、预制板等要稳拿稳放,绳索工具要牢固。
5、采用溜槽下混凝土、预制块时,溜槽应支设牢固密封,以防滚落槽外伤人。同时上下操作人员应互相配合,沟底人员禁止用手接砖或预制块,以防伤人。
1、采用人工手推车上料时,手推车不得松手撒把。运输斜道上、应设防滑设施。
2、采用挖机放料时,安排专人指挥、挖机工作半径内严禁站人。
3、电动震捣器的使用应符合下列规定:
(1)操作人员要配戴安全防护用品,配电箱的接线宜使用电缆线;
(2)在混凝土振捣作业时,电源总开关应放置在干燥处,并由专人负责看管
记录人:
参加人
职务
代表机构、班组
参加人
职务
代表机构、班组
工程名称
XXXX排水管网改造工程
施工单位
XXபைடு நூலகம்建设集团有限公司
分部工程
污水管道施工安全交底
分项工程
检查井
交底会
主持人
交底日期
年 月 日
交底部门
工程部
交底人
交底内容
一、总体安全注意事项
1、开挖检查井沟槽如需临时支撑(沟壁或既有管线),检查井施工前应对支撑进行仔细检查。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
郑州航空港经济综合实验区2016年基础设施建设四标
雨污水检查井施工技术交底
交底:__________________
复核:__________________
日期:__________________
中国中铁郑州航空港项目四标二分部
混凝土模块式检查井技术交底书
交底单位名称:中国中铁郑州航空港项目四标二分部编号:
②、模块砌筑时注意上下对孔错缝,砌筑砂浆(Mb10砌块专用水泥砂浆)饱满,灰浆均匀,铺浆宜使用专用工具均匀铺浆,应避免砂浆落入孔内,井壁应进行勾缝,随砌随勾缝,采用1:2(防水)水泥砂浆;每砌筑五层应修正累计误差。
模块灌芯前应将杂物及落灰清理干净,墙体做必要的支撑加固;混凝土灌注时注意每层每次灌注混凝土不得平齐与砌块表面,必须低于砌块表面以下5cm,同时插入钢筋时也得注意本层植入
钢筋必须伸入上层砌块内15cm;灌芯混凝土应分层(300mm~500mm)捣固,不留施工缝,一次灌注高度不大于2m。
捣固时应孔孔连插连振,不可漏振。
顶层模块灌芯应浇至与顶面上沿平齐。
井室高度应确保雨水口连接支管按覆土要求(最高点管顶覆土700mm,坡度1%向检查井)接至井筒。
灌芯混凝土采用商品或自拌混凝土均可,采用自拌混凝土时,必须配置配合比标识牌、计量器具方可施工。
③、直径为900~1500mm包封适用于D≤800施工示意图如下:
④、直径为900~1500mm盖板适用于D≤800施工示意图如下:
混凝土净保护层为35mm,钢筋放置下层,水平筋在最下面,盖板型号按覆土厚度分为两种:
覆土厚度0.9m≤H≤3m;覆土厚度0.4m≤H<0.9m或3m<H≤4m;两种盖板中所使用的钢筋种类有别,具体工程数量表参照图集06MS201-4。
直径为700的也可改为800,钢筋不变,钢筋长度及位置自行调整。
⑤、各圆形检查井流槽示意图:
管道连接一般采用管定平接。
雨水检查井:相同管径的管道连接时,流槽顶与管中心平,不同管径的管道连接时,流槽顶一般以小管径中心平。
污水检查井:流槽顶一般与管内顶平。
流槽采用C15素混凝土浇筑或采用与检查井配套的材料砌筑。
当采用砌块时,表面应用砂浆分层压实抹光,以保证流水槽平顺。
⑥、矩形检查井砌筑:
矩形直线检查井适用于直径D900~2000mm管道:
说明:接入支管超挖部分采用级配砂石或C15混凝土填实。
流槽需在安放踏步的同侧加设脚窝。
矩形三通检查井适用于直径D900~2000mm管道:
说明:接入支管超挖部分采用级配砂石或C15混凝土填实。
流槽需在安放踏步的同侧加设脚窝。
⑦、各尺寸矩形检查井盖板配筋图
混凝土净保护层为35mm,钢筋放置下层,水平筋在最下面,盖板型号按覆土厚度分为两种:覆土厚度0.9m≤H≤3m;覆土厚度0.4m≤H<0.9m或3m<H≤4m;两种盖板中所使用的钢筋种类有别,具体工程数量表参照图集06MD201-4。
直径为700的也可改为800,钢筋不变,钢筋长度及位置自行调整。
⑧、矩形检查井流槽施工平面图:
管道连接一般采用管定平接。
流槽高度如下
雨水检查井:相同管径的管道连接时,流槽顶与管中心平,不同管径的管道连接时,流槽顶一般以小管径中心平。
污水检查井:流槽顶一般与管内顶平。
流槽采用C15素混凝土浇筑或采用与检查井配套的材料砌筑。
当采用砌块时,表面应用砂浆分层压实抹光,以保证流水槽平顺。
(3)、选用与混凝土砌块相匹配的球墨铸铁踏步,踏步应随砌随安装,并做临时固定,灌孔混凝土未达到设计强度不得踩踏。
安装详图如下:
说明:盖板上下各180mm设置一控制踏步,以此控制踏步向井室及井筒按360mm 距离、水平净距150mm,交错设置踏步及脚窝,起点踏步控制在井盖下220mm 处。
在主干管上下游方向,管顶以上加踏步。
雨水检查井当D≥800时,流槽内设脚窝,当D<800时,不设脚窝。
污水检查井当D≥500时,流槽内设脚窝,当D<500时,不设脚窝。
(4)、在混凝土灌孔之前需做必要的临时支撑与紧固。
1)混凝土弧形砌块砌筑圆形构造物,应在混凝土灌孔之前,将构筑物的最上层砌块
注:具体尺寸见井盖
检查井盖安装: 1)、铸铁井盖安装在面层沥青砼铺筑前进行。
2)、铸铁井盖的井座先用3-4块砼垫块或机砖铺以干硬性水泥砂浆,按路面高程找平。
安装误差0-2.5mm。
3)、在井筒内侧支模。
模板要严密,支撑牢固。
4)、在井盖座周围灌注C35钢筋砼井圈。
砼应分两步灌注。
第一次先灌注井盖座以下部分,灌注时应做好插捣或振捣,保证井盖座下砼密实,砼塌落度值应能保证井盖座下砼密实。
第二步灌注井盖座以上部位,与井盖顶面保留40mm的距离,并振捣密实。
5)、井盖座砼终凝后可拆除内侧模板,有缺陷的应进行整修。
2-6、管道及检查井沟槽回填
雨污水管道及检查井四周回填采用级配碎石和中粗砂回填。
其具体回填应符合以下要求:
1、管道沟槽回填包括管顶50cm范围内回填,采用水泥石灰土(4:12:84)回填。
管道安装就位后,应及时对管体两侧同时回填以稳固管身,回填作业应从最低点开始,按水平层次进行,不得顺坡回填,管道两侧、井室及附属物四周同时进行,作业面应分层统一铺盖,统一夯实,每次铺层厚度不大于200mm。
2、管道两侧和管顶以上500mm范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接回填在管道上;回填其他部位时,应均匀运入槽内,不得集中推入。
3、管道承口部位,应填入中粗砂或沙砾;用人工夯打密实,管道底与基础之间的三角区部位必须用粗砂或中砂填实。
4、夯实应分段进行、各段要设立标志,以防漏夯、欠夯和超夯;上下层的分段要
