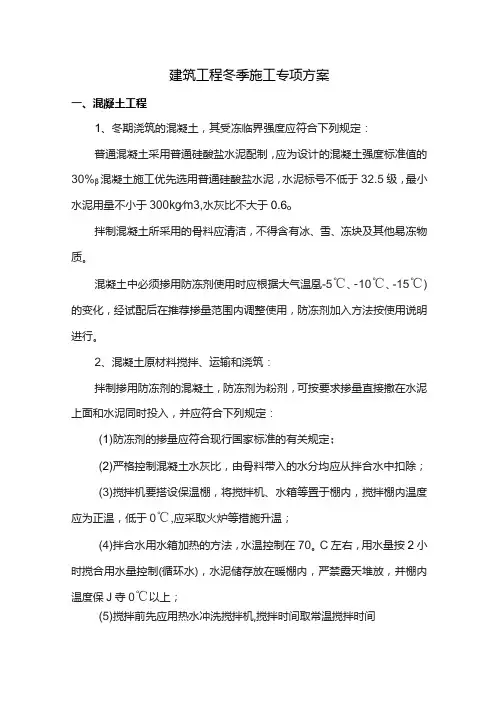

建筑工程冬季施工专项方案一、混凝土工程1、冬期浇筑的混凝土,其受冻临界强度应符合下列规定:普通混凝土采用普通硅酸盐水泥配制,应为设计的混凝土强度标准值的30%β混凝土施工优先选用普通硅酸盐水泥,水泥标号不低于32.5级,最小水泥用量不小于300kg∕m3,水灰比不大于0.6o拌制混凝土所采用的骨料应清洁,不得含有冰、雪、冻块及其他易冻物质。

混凝土中必须掺用防冻剂使用时应根据大气温凰-5℃、-10℃、-15℃)的变化,经试配后在推荐掺量范围内调整使用,防冻剂加入方法按使用说明进行。

2、混凝土原材料搅拌、运输和浇筑:拌制掺用防冻剂的混凝土,防冻剂为粉剂,可按要求掺量直接撒在水泥上面和水泥同时投入,并应符合下列规定:(1)防冻剂的掺量应符合现行国家标准的有关规定;(2)严格控制混凝土水灰比,由骨料带入的水分均应从拌合水中扣除;(3)搅拌机要搭设保温棚,将搅拌机、水箱等置于棚内,搅拌棚内温度应为正温,低于0℃,应采取火炉等措施升温;(4)拌合水用水箱加热的方法,水温控制在70。

C左右,用水量按2小时搅合用水量控制(循环水),水泥储存放在暖棚内,严禁露天堆放,并棚内温度保J寺0℃以上;(5)搅拌前先应用热水冲洗搅拌机,搅拌时间取常温搅拌时间的L5倍;(6)混凝土搅拌物的出机温度不低于10℃,入模温度不得低于5℃;混凝土坍落度控制:160±20mm(7)配制与加入防冻剂,应设专人负责并做好记录,要严格按剂量要求掺入,搅拌混凝土时,骨料中不得带有冰、雪和冻团。

3、混凝土养护:当室外最低气温不低于-15。

C时,采用综合蓄热法;当室外最低气温低于-15。

C时,混凝土停止浇筑。

混凝土浇筑前,保温材料必须到场,浇筑完成后,覆盖塑料薄膜一层和棉毡一层,保温保湿养护,养护时间不得少于14d o二、钢筋工程1、钢筋负温冷拉和冷弯2、钢筋冷拉温度不宜低于-20。

U3、在负温条件下冷拉的控制应力应较常温提高;冷拉率与常温相同。

冬季施工方案(精选8篇)

冬季施工方案(精选8篇)

冬季施⼯⽅案(精选8篇)冬季施⼯⽅案 ⼀、施⼯⽅案的的内容 1、编制依据、原则 2、编制范围 3、⼯程概况 4、总体布置及⼯期安排 5、施⼯技术⽅案 6、⼯期保证措施 7、质量⽬标、保证体系及保证措施 8、安全⽣产⽬标及保证措施 9、应急救援预案 10、夏季、冬季施⼯保证措施 11、环境保护措施 12、⽂明施⼯要求 13、与甲⽅、监理、设计间的协调 ⼆、冬季施⼯⽅案(精选8篇) 冬期施⼯所采取的措施⼀是要保证⼯程质量,⼆是要经济简便。

下⾯是⼩编整理的冬季施⼯⽅案(精选8篇),欢迎阅读与收藏。

冬季施⼯⽅案1 ⼀、编制依据 按照建筑⼯程冬期施⼯规程,当室外⽇平均⽓温连续5d稳定低于5℃即进⼊冬期施⼯。

依据当地⽓象资料,经统计发现,⽇平均⽓温5℃时其最低⽓温约为-2℃;冬季施⼯期—般为当年的12⽉上旬⾄次年的2⽉底。

⼆、施⼯准备 1、组织准备⼯作 (1)为保证冬期施⼯的⼯程质量,⾸先要从参加施⼯的⼈员思想上重视起来,教育全体参加施⼯的⼈员,该⼯程是我公司重点⼯程项⽬,⼀定要保证质量,达到设计要求;其次是责任到⼈,即参加施⼯的每个⼈员责任-定要明确,第三点是措施落实,施⼯要按冬施措施执⾏。

(2)在进⼊冬季施⼯前,应做好设备、材料、能源、⼯具的供应计划、安全防⽕措施、测温制度和质量检查制度等,各施⼯⼈员要熟悉冬季施⼯⽅案内容,并组织有关⼈员学习,向施⼯队进⾏交底。

(3)加强天⽓预报⼯作,做好施⼯安排,项⽬部设专⼈收听、收看当天和近⼏天的天⽓预报情况,并通知有关⼈员,做好安排,防⽌寒流突然袭击,安排专⼈测量施⼯期间的室内外⽓温、砼出料温度,并做好现场施⼯记录。

(4)冬季施⼯前,对掺外加剂⼈员、测温保温⼈员、⽕炉管理⼈员应专⼈组织技术、业务培训,学习本范围内有关知识,明确职责,经考试合格后⽅可上岗⼯作。

2、现场淮备 ⾯积不⼩于6㎡,养护室温度⽤电炉加热,温度20°±3℃,湿度90%作为标准养护的条件。

冬雨季施工方案(五篇范文)

冬雨季施工方案(五篇范文)

冬雨季施工方案(五篇范文)第一篇:冬雨季施工方案冬雨季施工方案根据施工进度计划安排,本工程施工将历经冬季和雨季。

根据工程实际情况,我们制定了以下冬雨季施工技术措施。

第一节冬季施工措施根据气象水文资料显示,本地区气温年平均气温16℃左右,极端最高气温37.30℃,极端最低气温-0.4℃,昼夜温差最大8℃,最冷月为十二月至一月,平均气温11℃~20℃,负温出现情况及少。

冬季是施工事故的多发期,因此,充分作好施工的技术准备,是高质量完成冬季施工任务的必要保证。

一、冬季施工的技术方案(一)冬季施工技术准备的原则1、施工的过程应连续进行,各工序之间衔接紧密,以均衡生产和充分利用冬期施工所采取的各种措施。

2、采取的技术措施应进行技术经济比较。

3、在充分作好施工准备后再进行冬期施工。

4、管理工作应落实。

(二)根据现场的气温实际情况,冬季施工组织方案,此施工组织方案的主要内容应包括:1、冬季施工的工程性质、工程量、技术要求。

2、实现技术要求所应采取的技术措施。

3、防止地面结冰方案及防滑措施,施工现场的排水条件;4、保温材料材料供应计划。

5、施工人员的技术培训计划和劳动力安排。

6、技术安全和防火措施。

二、冬季施工的组织准备和物资准备(一)成立冬期施工组织机构,统筹安排计划部署,在保证质量和安全的前提下,努力创造好冬期施工条件。

(二)根据行业标准《建筑工程冬期施工规程》(JGJ104-97)的有关要求,并结合本工程的实际情况并做好技术培训和技术交底。

(三)根据施工生产任务,及时提出保温材料、外加剂等材料计划,做好物资准备工作。

其中保温材料和防冻剂严格符合贵州省有关规定。

(四)项目部指定专人每天收听天气预报,随时掌握天气的变化情况,并每天测量现场各关键部位的温度(早、中、晚各一次),每天上报项目总工程师。

尤其要会同各专业负责人作好保温工作,预防质量事故发生。

(五)对整个现场进行彻底检查,对易燃区及时进行整改,消灭火灾隐患,保证消防道路的畅通。

冬季施工方案(完整版)

冬季施工方案(完整版)

冬季施工方案(完整版)冬季施工方案(完整版)一、引言在冬季进行施工工作需要考虑天气变化、温度变化等因素,为了保证施工的顺利进行,特制定本冬季施工方案。

本方案旨在确保施工进度的同时,保证施工质量和工人的安全。

二、施工准备工作1.确定施工计划:根据项目需求和工期安排,制定具体的施工计划。

2.物资准备:包括施工材料、设备等物资的采购工作,确保施工期间的物资供应。

3.施工人员组织:安排合适的施工队伍,确保施工过程中的协调和密切配合。

4.安全防护措施:针对冬季施工的特点,制定适当的安全防护措施,确保施工人员的安全。

三、施工工艺与措施1.基础工程施工:a)地基处理:根据地质勘察结果,采取相应的地基处理措施,确保地基的稳固性。

b)基础施工:根据设计要求进行基础施工,采取夜间施工、保温等措施,确保基础质量。

2.结构工程施工:a)防寒设施:搭建暂时保温棚,保护施工现场并提供舒适的施工环境。

b)混凝土浇筑:采取适当的保温措施,确保混凝土的均匀硬化。

c)钢结构安装:根据钢结构的特点,采取适当的防冻措施,确保安装质量。

3.装饰工程施工:a)室内装修:采取加热、保温等措施,确保施工环境的稳定。

b)外墙施工:选择适宜的施工材料,采取加温、保温等措施,确保施工质量。

四、施工安全防护1.基础工程安全防护:设置围挡、警示牌等设施,确保施工区域的安全。

2.高空作业安全:严格遵守相关的安全规范,佩戴好安全帽、安全带等个人防护装备。

3.化学品管理:对施工过程中使用的化学品进行储存、标识和管理,确保施工人员的安全。

4.应急预案:制定完善的应急预案,应对突发事件,确保施工过程中的安全。

五、质量控制1.施工质量检查:设立专人负责施工质量的检查,及时发现并处理质量问题。

2.质量验收:按照像关标准和规范进行工程的质量验收,确保达到设计要求。

六、环境保护措施1.噪声管理:采取隔音措施,合理安排施工时间,减少对周边环境的影响。

2.施工废弃物处理:按照像关规定进行废弃物的分类、储存和处理,确保环境的清洁和健康。

冬季施工方案(主体阶段)

冬季施工方案(主体阶段)

冬季施工方案(主体阶段)
一、前言
冬季是施工工程中一个较为严峻的时期,特别是在主体阶段。

低温天气容易影
响施工进度和施工质量,因此必须制定科学有效的施工方案,确保工程按时完成。

二、气象影响因素
1.低温:冬季气温较低,可能会对混凝土凝固时间、沥青铺设等工作
造成影响。

2.雪、冰:降雪和结冰天气会造成施工场地的障碍和危险。

3.风力:冬季风力较大,需注意在高楼结构施工时的风险。

三、施工方案
1. 施工计划
在制定冬季施工计划时,需考虑气温、预警信息和气象条件,合理安排施工工
序和施工时间表。

及时调整计划以应对恶劣天气的影响。

2. 热力设备
针对低温天气,需要准备好必要的热力设备,如加热器、取暖设备等,以确保
施工现场温度适宜,保证材料的正常使用。

3. 防冻措施
对于混凝土、沥青铺设等易受低温影响的工序,需要采取防冻措施,如加热水温、使用特殊防冻材料等,提前做好保温工作。

4. 安全防护
在结冰、降雪等恶劣天气下,施工现场安全风险增加。

要加强安全措施,确保
施工人员和设备的安全,设置警示标志、做好防滑处理等工作。

四、总结
冬季施工是一个挑战,但通过科学的施工方案和严格的管理,可以有效应对各
种气象影响,保证工程的顺利进行。

在冬季主体阶段施工中,关注安全、注意保温、适时调整计划,是取得成功的关键。

只有充分准备,才能在冬季施工中取得优异的成绩。

冬季施工专项方案(南京)

冬季施工专项方案(南京)

冬季施工专项方案编制人:审核人:日期:目录一、编制依据 (1)二、工程概况 (1)三、施工方法 (1)四、冬季施工措施 (3)五、冬施给排水措施 (9)六、冬施电气安全管理措施 (9)七、安全消防措施 (10)八、冬期施工防爆工作 (11)九、施工现场用火管理 (11)十、解除冬期施工后的安全管理 (11)一、编制依据1、程设计图纸;2、南京市现行的安全生产、文明施工的规定;3、现行的国家及南京市的有关规范、规程和标准及强制性条文的规定;4.《建筑工程冬期施工规程》JGJ 104和施工技术方案规定;5. 国家标准《建筑施工施工质量验收统一标准》GB 50300-2001的有关规定;二、工程概况工程地理位置及周围环境:1、地理位置2、工程概况三、施工方法冬季施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在5℃以下,则此5d的第一天为进入冬季施工的初日,当气温转暖时,最后一个5d•的日平均气温稳定在5°C以上,则此5d的最后一天为冬季施工的终日。

(日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值,这是在地面以上1.5m处,并远离热源的地方测得的)。

所有工程均应注意,各分项工程可按下列条件进行控制:1、冬季施工特点1)季节,尤以混凝土工程居多。

2)质量事故出现的隐蔽性、滞后性。

即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者重来,不仅给工程带来损失,•而且影响工程的使用寿命。

3)冬季施工的计划性和准备工作时间性强。

这是由于准备工作的时间短,技术要求复杂。

往往有一些质量事故的发生,•都是由于这一环节跟不上,仓促施工造成的。

2、冬季施工规定:4)砖石砌体工程:在预计10天内的平均气温低于5℃,即进入冬季施工阶段。

5)砼工程:室外日平均气温连续5d稳定低于5℃或最低气温降低于0℃或0℃以下时,砼施工进入冬季施工。

6)抹灰工程:当环境最低气温低于+5℃时即按冬季施工的有关规定执行。

建筑工程冬季施工方案

建筑工程冬季施工方案

建筑工程冬期施工方案一、编制依据工程设计图纸;《建筑工程冬期施工规程》《混凝土结构工程施工质量验收规范》《建筑工程施工质量验收统一标准》《砌体工程施工质量验收规范》二、工程概况钢筋直径≥Ф18及以上采用滚轧直螺纹气保焊连接,纵向钢筋采用电渣压力焊,水平钢筋直径<Ф18采用绑扎搭接连接;模板采用18mm多层夹板;三、冬期施工期限的确定1、根据气象预报及大气测温记录统计数据,当室外日平均气温连续5d稳定低于5℃时,即进入冬期施工(徐州地区一般是11月15日为冬期施工开始日)。

当室外日平均气温连续5d高于5℃时,即解除冬期施工(徐州地区一般是3月15日为冬期施工结束日)。

由于受工期制约,冬季施工是不可避免的。

本冬季施工方案,根据工程特点及冬季施工信息的反馈情况,布置年度冬期施工原则及实施方针,根据公司总的原则,结合本单位的具体情况,编制本工程冬季施工方案,主要内容有:冬期施工生产任务特点部署,主要的冬期施工方法,保温材料、外加剂材料计划,冬期施工人员培训计划,施工管理工作,冬期施工项目及热源安排。

2、项目部施工管理科从11月1日起开始由专人对大气进行测温工作,直至冬期施工结束,建立记录台帐。

四、施工部署1、冬施管理为加强冬施工作的组织和管理,项目部成立冬施领导小组。

2、加强培训及技术交底冬期施工前,对全体人员进行冬期施工培训,尤其是试验和保温人员。

对工人进行冬施培训,并进行技术交底。

五、施工准备根据施工进度计划、结合实际情况和工程特点编制冬施材料计划和技术交底。

1、主要施工内容1)钢筋工程、模板工程、混凝土工程施工。

2)砌体工程:包括砖砌体。

2、材料准备物资部组织施工所需的保温、取暖等材料,物资进场准备工作。

2、材料计划表3、现场准备3.1对施工现场进行彻底检查,消灭火灾隐患,保证消防道路的畅通。

3.2施工现场临时用水管外露管线用保温材料包裹,外露水龙头,消防箱用保温材料做好保温。

消防栓及外露消防管线必须做好保温防护。

冬季专项施工方案

冬季专项施工方案

冬雨季施工专项方案一、编制说明根据扬州地区地方文件及相关规定要求,现场实际进度和总施工进度计划,结合扬州地区冬季气候低温主要在12至次年2月的特点,处在此时间段的工作内容主要有:主体结构、二次结构、砌体工程、粉刷工程、防水工程等。

二、工程概况本工程为扬州市保障房建设发展有限公司投资兴建。

工程建设地点位于扬州市开发东路南侧、九龙路西侧,总建筑面积约19461㎡;建筑层数:地上18层、半地下1层;建筑高度53.6m;建筑结构形式为剪力墙结构;计划总工期:500日历天。

三、编制依据1、杉湾六期工程7标段14#楼工程施工图纸2、国家现行法律、法规、包括《中华人民共和国建筑法》、《建筑工程质量管理条例》及国家、省市有关法律、法规;3、《建筑工程施工质量验收统一标准》GB50300-20014、《建筑装饰装修工程施工质量验收规范》GB50210-20015、《地下工程防水技术规范》GB50108–2001;6、《混凝土结构工程施工质量验收规范》GB50204–2002;7、《建筑施工高处作业安全技术规范》JGJ80-918、《地下建筑防水构造》02J3019、《建筑施工安全检查标准》JGJ59-9910、《施工现场临时用电安全技术规范》GB50303-200211、《建筑施工扣件或钢管脚手架、安全技术规范》JGJ130–2005;12、天润建设集团有限公司的相关的施工工艺标准;四、施工部署1、施工准备(1)冬季施工时间:日平均气温连续5天低于5℃,为冬施开始日期;日平均气温连续高于5℃,为冬施结束日期。

现场应于11月初即开始了解扬州地区天气周报及旬报气象信息,上述两个条件有一个达到即确定为冬施的起、止日期。

(2)根据目前的施工情况,熟悉掌握各部位施工方法,合理安排施工进度,保证把各种费用降到最低点。

(3)通过计算并结合工程特点,根据初冬至严冬各时期的气温,选用合理的添加剂和保温措施。

2、施工组织总施工为组长,负责冬期施工准备、落实工作;施工员、质量员、安全员、材料员等负责工程冬、雨期施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

城北小区(北)安置小区






编制人:
审核人:
审批人:
施工单位: 江苏万佳建筑安装工程有限公司编制日期: 2013年12月08日
目录
1. 概述
2.冬期施工项目简介
3. 冬期施工准备
3.1. 物资部门
3.2. 技术部门
3.3. 安全部门
3.4. 生产部门
4. 主要项目施工方法
4.1. 土方回填
4.2. 砌筑工程
4.3. 钢筋工程
4.4. 模板工程
4.5. 混凝土工程
5. 质量保证措施
6. 安全保证措施
1. 概述
根据历年江苏地区天气变化情况,预计今年将在12月下旬进入冬季,天气最冷时期将发生在元月底至2月中旬。

为保证冬季期间施工生产活动顺利进行,保质保量地完成各项目节点目标,特编制本施工措施,请各项目组按本施工措施组织冬期施工。

冬期施工界定,当连接5天当日平均气温稳定在5℃以下,则此5天的第一天为进入冬季施工的初日,当气温转暖时,连接5天日平均气温稳定在5℃以上时,则此5天的最后一天为冬季施工的终日。

气温的测定以当地气象台发布的天气预报为主。

2. 冬期施工项目简介
根据我项目部在建工程实施进展情况,在冬期施工的主要分项工程项目有土方回填、钢筋加工、混凝土浇筑、砌筑、抹灰、防水、涂刷工程等。

3. 冬期施工准备
3.1. 物资部门
根据冬期施工的主要措施需求,做好保温防冻材料储备、供给工作。

常用保温防冻物资有棉毛毯、塑料薄膜、外加剂。

物资储备品种和数量以各项目组申报的品种和经核准的数量为准。

3.2. 技术部门
做好每日天气预报的收听和记录工作,并针对天气变化趋势做好相应的分项工程施工准备和专项技术、安全措施交底工作。

在措施实施阶段认真进行记录和总结,根据天气变化及时调整措施内容。

3.3. 安全部门
检查施工现场、生产生活临时设施供电、取暖设备和线路的供给
情况,在保证满足生产需要的情况下,尽可能减少明火用电设备的投入,减少火源。

检查现场消防设施的完善情况,做好现场给水管线防冻保温防护。

加强对班组班前作业环境检查活动的监督。

3.4. 生产部门
根据专项技术措施和冬期安全施工要求,组织施工,做好保温防冻措施的实施。

组织班组认真对班前作业环境进行检查整改。

对现场突发的不利因素及时向技术部门反映,以利采取相应的预防措施。

4. 主要项目施工方法
4.1. 土方回填
1) 土方回填选用开挖出的土方,为防止土方冻结,事先将拟用于回填的土方堆积成堆,回填时将表层有冻块、积雪层去除,用里层土回填。

2) 回填区域事先检查,当表层有冻结现象时,清除表层冻土层后再回填。

3) 为减少现场回填前清除面积,在回填前一周或在天气转暖时,应根据气象台天气趋势分析对回填区采用覆盖进行保温。

4.2. 砌筑工程
1) 砌筑工程所用水泥为普通硅酸盐水泥,强度不得低于32.5。

2) 砌筑体砂浆中掺加水泥用量1%的JM-IV型早强、防冻剂。

3) 砌筑用普通砖、空心砖等在砌筑前必须清除表面污物、冰雪等。

砖不得浇水湿润。

若砖遭受冻害时,不得用于墙体砌筑。

4) 冬期施工的砖砌体按“三一”砌筑法施工,灰缝不得大于1cm,严禁先铺灰后摆砖,再灌缝的操作。

5) 每日砌筑高度不得超过1.8m。

砌筑好的墙体表面进行保护性覆盖,砌筑表面不得留有砂浆。

在继续砌筑前,应扫净砌体接砌表面,不得有冰雪、杂物等。

6) 砂浆试块除按常温规定要求留设外,另在日平均温差超过5℃时,增留置一组与砌体同条件养护的试块,分别用于检验各龄期强度。

4.3. 钢筋工程
1) 负温下在运输、加工过程中防止产生撞击、裂痕,对三级钢筋,防止断裂,负温下冷却后的钢筋焊头应逐个进行外观质量检查,其表面不得有裂纹和局部颈缩。

2) 冬期施工在负温下焊接钢筋,同时应用防风雪的措施,焊接后的接头严禁碰到冰雪。

3) 操作人员必须经过培训学习,考试合格后方可持证上岗并掌握此焊接知识的技术人员负责此项工作,随时检查质量。

4) 正式操作前必须进行现场条件下试焊工作,经检验合格后,按此试件确定的工艺参数试焊,其试件检验数量要求与质量验收标准相同。

5) 钢筋在浇筑砼前,在钢筋制作现场搭设防雨、防雪棚,钢筋成品放暖棚里,不得接触冰雪雨水,或用毛毡和塑料薄膜覆盖钢筋成品。

4.4模板工程
1)梁板、墙、柱模采用外挂毛毡保温,顶板随砼浇筑随铺一层塑料薄膜,上加毛毡保温。

2)冬施期间砼强度增长缓慢,顶板全部模板方木一次性投入,数量须准备充足,拆模严格办理拆模申请,顶板须保留一层支撑,后浇带两侧悬挑部分的模板不能随意拆除,须严格按后浇带施工要求执行。

3)墙、柱模板当砼达到1.2N/mm2后,可使侧模轻轻脱离砼后,再合上继续养护到拆模。

4)模板拆除控制:梁、板侧模及墙柱模板须在同条件养护试块砼强度达到5N/mm2砼温度冷却到5℃后,且砼表面温度与外界环境温度差不大于20℃时方可拆除。

对于柱子砼,还应控制其砼内外温差不大于25℃。

4.5. 混凝土工程
1) 本工程混凝土全部采用商品混凝土,在冬施过程中采用掺化学外加剂的砼浇筑后,利用原材料加热及水泥水化热的热量,通过适当保温,延续砼冷却,使砼温度降到0℃或设计规定温度前达到预期要求强度的施工方法。

2) 砼的材料及搅拌、运输要求:本工程采用商品砼,施工前所有砼原材料及技术性能指标均与砼搅拌站沟通,签订砼供货技术协议,提前做好试配,保证商品砼的供应。

混凝土冬施选用水化热大的硅酸盐水泥和普通硅酸盐水泥,水泥强度等级不应低于42.5,最小水泥用量不应少于300kg/m2,水灰比不应大于O.6。

防冻剂应按施工规范及使用说明进行试配,搅拌时按配比设计文件配制。

混凝土初、终凝时间控制:初凝10小时,终凝20小时。

混凝土坍落度控制: 150±30mm。

砼温控要求如下:出罐温度:≥12°C,入模温度:≥5°C。

3) 砼的浇筑时间控制:注意收听天气预报,当预报温度白天最高温度低于-5℃或夜间最低温度低于-15℃时,不允许进行砼浇筑或采取保证质量的冬季施工措施才可进行浇筑。

4) 冬期成形砼表面保温措施是保证砼质量重要环节,现场必须做好保温防冻措施。

保温防冻采用的材料有棉毛毡和塑料薄膜,一般做法是,
在成形砼表面先覆盖一层塑料薄膜,然后再根据气温情况,在塑料薄膜面上铺盖毛毡,毛毡铺盖层数根据气温情况定。

通常在-5℃以上时,覆盖层数不少于一层;-10℃~-5℃间时,覆盖层数不少于两层。

5) 冬季砼表面养护湿度要求,可利用塑料薄膜内自存水气。

当天气较晴朗时,揭开塑料层察看砼表面湿润情况,确认砼表面无湿润感觉,湿度不够时,可用喷壶适当洒水,将塑料重新盖好。

6)具体结构部位养护:
a、顶板的保温及养护
采用塑料薄膜加毛毡保温,通常在-5℃以上时,覆盖层数不少于一层;-10℃~-5℃间时,覆盖层数不少于两层。

顶板砼保温覆盖须在砼达到初凝可上人后马上进行,为此,要求搅拌站严格控制顶板砼在初凝8小时、终凝12小时内,坍落度严格控制在150±30mm,确保浇筑成形后尽快可上人进行顶板砼的保温覆盖。

毛毡长短边搭接均不小于100mm。

上下两层毛毡接缝处应相互错开。

b、柱的保温及养护
墙柱砼模板拆除前利用毛毡保温,拆模后马上涂刷养护剂,并及时采用毛毡包裹、覆盖保温。

柱子侧面保温的毛毡采用沿水平方向缠绕、循环向上的方法,毛毡搭接不小于100mm,并用铁丝绑牢。

上下两层毛毡接缝处应相互错开。

墙体侧面保温的毛毡采用竖向悬挂的方法,毛毡长短边搭接不小于100mm,并用铁丝绑牢。

7) 冬季砼构件的养护时间不得小于7天。

8) 砼试块的留置:冬施砼试块的留置除按常温规定留置标养、同条件各一组试块外,增设不少于一组同条件养护的试块,分别用于检验拆模前的砼强度
5. 质量保证措施
(1)进场使用的外加剂和掺料,必须分类堆放,以防误用。

(2)养护使用物资使用专用库房和指定专人回收,严禁乱丢乱放。

(3)养护物资投入大小与天气和构件养护需求相关,必须由专人负责指挥施工。

(4)养护时间长短需求由技术人员确定,现场严禁私自任意缩短。

(5)技术人员必须根据天气变化情况,适时增加保温材料用量,以避免构件表面成形质量缺陷。

6. 安全保证措施
1) 专职安全人员必须加强日常安全巡视与监督管理,减少和杜绝现场安全隐患。

2) 生活和生产设施要求必须有取暖设计的,由专人管理,并制定专项管理制度,严禁随意拉接线路、电源现象。

3) 班前检查必须日日做,每日记录,确保作业环境符合劳动保护要求。

4) 高空作业必须确保安全保障用具有可靠的系挂点和现场作业条件满足要求后,方可实施作业。

5) 消防设施用具配备必须满足使用最低保障所需,对重点防护区域,如易爆、易燃库房、用火集中区域等,必须配备足够的消防器材。

6) 风雪、气湿变化较化时,必须做好班前检查工作,当不具备施工最低条件时,不得进行施工。

7) 对用火、用电专职管理人员进行教育,确保用火、用电区域的安全监督管理。

8) 某些特殊区域的施工和安全管理要求。
