基础工程基坑工程

合集下载

地下四大块

地下四大块

地下四大块:基坑土方工程、桩基础工程、基坑支护工程、降水工程。

带有两层地下室房产开发项目,地下四大块约占项目总造价的25%。

地下四大块属于隐蔽性工程,结合基坑四大块工程的特点,主要有以下几个方面进行管控:一、结算资料1、基坑土方工程:(1)土方开挖前自然地坪标高测量方格网;(2)自然地坪标高测量方格网间距最大为10 米,根据自然地貌情况最终确定间距;(3)实际土质情况和地质勘测报告的比较资料,需要留有相关的影像资料;(4)基坑开挖完成后的实际情况测量图,特别放坡情况;(5)基坑开挖过程中遇到的障碍物等特殊情况的签证;(6)验槽记录,需要工程部、监理、地质勘查单位、设计单位、施工单位签字确认;(7)以上各种测算资料需要工程部、成本部、施工单位的签字确认,如需要时设计单位、地质勘测单位需要签字确认。

2、桩基础工程:(1)桩基础施工图纸;(2)实际桩基础施工现场记录,需监理签字;(3)桩基础检测报告;(4)设计变更、现场签证。

3、基坑支护工程:(1)基坑支护方案论证资料;(2)基坑支护施工图纸;(3)基坑支护设计交底相关资料;(4)基坑支护桩现场施工记录,需监理签字;(5)设计变更、现场签证。

4、降水工程:(1)降水方案论证资料;(2)降水工程施工图纸;(3)降水系统实际布置图纸:需工程部、监理、设计单位签字确认;(4)降水记录:需工程部、监理、设计单位签字确认。

5、桩基检测:(1)检测方案:经甲方、监理、设计单位或相关政府行政主管部门审核批准;(2)桩基检测记录:甲方、监理、检测单位签字确认;(3)合格的书面检测报告:经政府主管部门、甲方审验合格。

二、结算条件1、图纸重计量:施工图经工程部、设计部、监理、施工单位确认;2、结算书:工程部出具工程结算资料交接明细,基坑土方工程:验槽记录出具后;桩基础工程:桩基检测报告出具且检测报告为合格;基坑支护工程:基坑回填后;降水工程:降水停止后;桩基检测:桩基础工程经政府相关部门验收合格后。

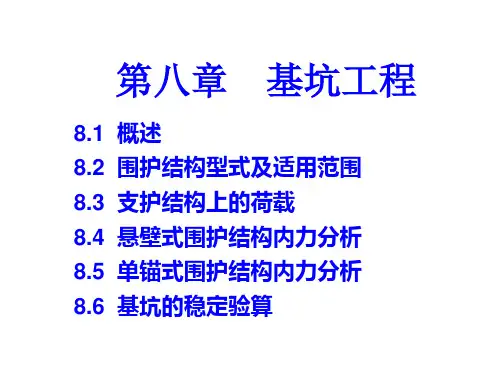

《基础工程》第八章基坑工程

《基础工程》第八章基坑工程

粉质粘土
硬塑 可塑
1:0.75基坑顶面有动载 5 1:1.00~1:1.25基坑顶面无载重 4 1:1.25~1:1.50基坑顶面无载重
坚硬
5
1:0.30~1:1.25
可塑
4
1:1.25~1:1.50
杂填土
中密、密实的建 筑垃圾土
5
1:0.75~1:1.00
※边坡稳定性验算 需要进行边坡稳定性验算的情况有以下几种:
8.2 围护结构型式及适用范围
围护结构的概念:为保证基坑周围的建筑物、 构筑物、地下管线不受损坏,以及满足无水施工 条件,所设置的挡土、截水和减少周围土体位移 的结构称为围护结构。
一、围护结构型式
1.分类
1)按开挖深度分:开挖深度H≥5m称为深基坑;H<5m
为浅基坑。 2)按开挖方式分:分为放坡开挖和支护开挖两大类。 3)按功能用途分:楼宇基坑、地铁站基坑、市政工程
7、桩锚支护:排桩、圈梁、锚杆、腰梁、桩间护壁 结构等组成的基坑支护结构。
8、水泥土墙:有水泥土桩相互搭接形成格珊、壁状 等的重力式挡土结构。
9、地下连续墙:机械施工成槽,浇灌钢筋混凝土形 成的地下墙体。 10、土钉支护(土钉墙):采用土钉加固的基坑侧 壁土体与面层等一起组成的加固结构。(包括:土 钉、土钉范围内被加固土体、面层等三部分) 11、土层锚杆:由设置于钻孔内、端部深入稳定土 层中的钢筋、钢绞线与孔内注浆体组成的受拉杆体。 12、支撑体系:由围檩、支撑(或锚杆)、立柱等 结构组成的用于支撑基坑侧壁的结构体系。
安全 等级

坏后

一级
支护结构失效、土体过大变形对基坑周边 环境或主体结构施工安全的影响很严重
1.10
二级

基础工程基坑施工方案(3篇)

基础工程基坑施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区的基础工程,基坑深度约为5.5米,基坑平面尺寸约为60米×40米。

根据地质勘察报告,土层主要为粉质黏土,地下水较浅。

为确保基坑施工安全、高效,特制定本施工方案。

二、施工准备1. 人员准备:组织一支具备丰富经验的施工队伍,包括项目经理、技术负责人、施工员、质检员等。

2. 材料准备:备足施工所需的各种材料,如钢筋、模板、混凝土、防水材料等。

3. 机械准备:准备挖掘机、吊车、运输车、振动器、切割机等施工机械。

4. 测量准备:准备全站仪、水准仪等测量仪器,确保施工精度。

三、施工步骤1. 基坑放线:根据设计图纸和地质勘察报告,确定基坑位置和尺寸,使用全站仪进行放线。

2. 土方开挖:- 采用挖掘机进行土方开挖,分层开挖,每层厚度控制在1.5米以内。

- 开挖过程中,注意观察土层变化,发现异常情况立即停止开挖,并向技术负责人报告。

- 开挖至设计标高后,进行边坡处理,确保边坡稳定。

3. 支护结构施工:- 采用钢筋砼支撑结构,支撑间距根据地质条件和设计要求确定。

- 支撑施工前,对支撑结构进行预应力张拉,确保支撑强度。

4. 防水施工:- 采用防水卷材进行防水,确保基坑底部和侧壁的防水效果。

5. 钢筋施工:- 钢筋采用绑扎或焊接方式连接,确保钢筋位置和间距符合设计要求。

- 钢筋保护层厚度按设计要求控制。

6. 混凝土浇筑:- 采用商品混凝土,浇筑前对混凝土进行检验,确保混凝土质量。

- 浇筑过程中,注意振捣密实,确保混凝土强度。

四、质量控制1. 施工过程质量控制:严格按照施工规范和设计要求进行施工,确保施工质量。

2. 材料质量控制:对施工材料进行检验,确保材料质量符合要求。

3. 测量控制:定期进行测量,确保施工精度。

五、安全措施1. 人员安全:施工人员必须佩戴安全帽、安全带等安全防护用品。

2. 机械安全:确保施工机械安全运行,定期进行维护保养。

3. 施工环境安全:确保施工现场环境安全,防止火灾、坍塌等事故发生。

基础工程学第8章基坑工程

基础工程学第8章基坑工程
基坑工程设计内容如下:
支护体系的方案比较和选型; 支护结构的强度和变形计算; 基坑稳定性验算; 围护墙的抗渗验算; 地下水控制方案; 挖土方案; 监测方案和环境保护要求
基坑支护结构设计和计算
作用于支护结构上的荷载
作用于支护结构上的荷载主要有:
地基土产生的土压力; 地下水产生水压力; 基坑顶面的超载(邻近建筑物、汽车、吊车和场地堆载等); 温度影响和混凝土收缩引起的附加荷载
地震力一般不考虑,若支护结构兼作为主体结构的一部分时则应予考虑。
关于支护结构上作用侧向压力的计算: 地下水位以下土压力的计算,对于粘性土和粉土,宜采用水土合算。地 下水位以下取饱和重度和总应力不排水抗剪强度指标计算;对于砂土,宜采 用水土分算,有效土压力以土的浮重度及有效抗剪强度指标计算。水压力按 基坑内外的静地下水位计算。
z1K p
2c
Kp
[ (z1
h
q0
)Ka
2c
Ka ]
p
ht p
pat
(h t
q0
)k p
2c
k p [tka 2c
ka ]
(c 0 , q0 0)
h
精选课件
z1 t z2
pah D
pz1 p
pz1 a
h
phpt pat
25
支护结构设计之排桩支护结构
确定最小入土深度 t 当板桩入土深度达到最小入土深度 t 时,应满足作用
生较大的相对位移时,对土压力的分布与大小产生影响。 一般有以下几种情况: • 挡土构造不发生位移
墙后主动土压力为静止 土压力,土压力分布为三角 形分布。
精选课件
15
支护结构上的土压力
• 挡土构造顶部不动,底部向外位移 无论位移达到多大,都不能使填土内发生主动破坏,

基础工程基坑维护方案

基础工程基坑维护方案

基础工程基坑维护方案一、维护基坑的重要性基坑是建筑工程中的一项基础工程,其安全与否直接关系到整个建筑工程的稳定和安全。

因此,对基坑的维护至关重要。

基坑的维护工作包括基坑的排水、防水、支护、排浆、地下室施工中的淤泥处理等。

二、基坑维护方案1. 基坑排水基坑排水是基坑维护的重要环节之一。

在施工过程中,基坑内需持续排出地下水和降雨水,从而保证基坑的干燥和稳定。

基坑排水可以采用泵排法或井涌法,根据实际情况选择合适的方法。

在排水过程中,要根据实时的水位情况及时调整排水设备,保证基坑内的水位始终在可控范围内。

2. 基坑防水基坑的防水工作是基坑维护的关键环节。

在施工过程中,对基坑进行防水处理,可以有效防止地下水灌入基坑,减少基坑内水位的波动,从而保证基坑的施工安全和施工质量。

在防水工作中,要选用合适的防水材料,并注意施工工艺的操作规范。

3. 基坑支护基坑支护是基坑维护的重要保障。

在基坑施工过程中,对基坑进行支护工作,可以有效防止基坑坍塌和塌陷,保护施工人员和设备的安全。

在支护工作中,要选用合适的支护材料和支护方法,对基坑进行及时、持续的支护,确保支护的牢固和稳定。

4. 基坑排浆基坑排浆是基坑维护的重要环节之一。

在施工过程中,基坑内的淤泥需要定期清理,以保证基坑内部的清洁和畅通。

对基坑进行排浆工作,可以有效减少基坑内淤泥的积累,保证基坑内部的施工环境和施工条件。

5. 地下室施工中的淤泥处理地下室施工中的淤泥处理是基坑维护的重要环节之一。

在地下室的施工过程中,淤泥是施工过程中常见的问题,需要及时处理。

对淤泥进行清理和处理,可以保护地下室的施工环境和施工设备,保证地下室施工的顺利进行。

三、维护基坑的注意事项1. 定期检查基坑的排水设备,确保排水设备的正常运转和排水效果。

2. 定期检查基坑的防水材料和施工工艺,确保防水材料的密封性和可靠性。

3. 定期检查基坑的支护设备,确保支护设备的稳固和可靠。

4. 定期清理基坑内的淤泥,确保基坑内部的清洁和畅通。

基础工程基坑支护工程施工方案

基础工程基坑支护工程施工方案

本工程位于我国某城市某住宅小区,占地面积约为10万平方米,总建筑面积约为18万平方米。

项目主要包括住宅楼、商业楼、地下车库等。

根据地质勘察报告,该工程地质条件复杂,地下水位较高,且地下管线密集,因此基坑支护工程至关重要。

二、施工方案1. 基坑支护结构设计(1)支护形式:根据地质勘察报告和现场实际情况,本工程采用复合式土钉墙支护结构,由土钉、喷射混凝土面层、钢筋网、锚杆等组成。

(2)支护参数:土钉长度为5.0m,间距为1.0m×1.0m;喷射混凝土厚度为0.15m;钢筋网采用φ8@200×200;锚杆长度为6.0m,间距为1.0m×1.0m。

2. 施工工艺(1)土方开挖:采用机械开挖,自上而下分层开挖,每层厚度不超过1.5m。

(2)土钉施工:在土方开挖过程中,及时进行土钉施工。

土钉采用冲击钻机成孔,孔径φ100mm,孔深5.0m。

土钉采用Φ18mm螺纹钢,锚固剂采用水泥砂浆。

(3)喷射混凝土面层施工:在土钉施工完成后,及时进行喷射混凝土面层施工。

混凝土强度等级为C20,喷射厚度为0.15m。

(4)钢筋网施工:在喷射混凝土面层施工完成后,及时进行钢筋网施工。

钢筋网采用φ8@200×200。

(5)锚杆施工:在土钉施工完成后,进行锚杆施工。

锚杆采用冲击钻机成孔,孔径φ100mm,孔深6.0m。

锚杆采用Φ18mm螺纹钢,锚固剂采用水泥砂浆。

3. 施工顺序(1)土方开挖:自上而下分层开挖,每层厚度不超过1.5m。

(2)土钉施工:在土方开挖过程中,及时进行土钉施工。

(3)喷射混凝土面层施工:在土钉施工完成后,及时进行喷射混凝土面层施工。

(4)钢筋网施工:在喷射混凝土面层施工完成后,及时进行钢筋网施工。

(5)锚杆施工:在土钉施工完成后,进行锚杆施工。

4. 施工质量控制(1)严格控制土方开挖质量,确保边坡稳定。

(2)严格控制土钉、喷射混凝土面层、钢筋网、锚杆等施工质量,确保支护结构安全可靠。

基坑基础工程施工方案

基坑基础工程施工方案

基坑基础工程施工方案一、工程概况基坑基础工程是建筑工程中重要的一环,其施工质量直接关系到建筑物的安全和稳定。

本工程位于城市市中心,地处交通繁忙的商业区域,周围建筑密集,因此对施工的安全和环境保护要求较高。

基坑深度约15米,基础面积约2000平方米,包括地下室和地下管道等设施。

二、施工工艺1. 土方开挖根据工程要求,基坑的土方开挖采用机械挖掘和人工挖掘相结合的方式。

首先采用挖掘机进行初步开挖,再利用人工挖掘机械无法达到的细部位置。

在土方开挖过程中,应注意施工现场的排水和防渗工作,确保施工现场干燥。

对于地下管道等设施,需要在挖掘之前进行详细勘测,避免损坏管道。

2. 地下连续墙施工基坑的地下连续墙施工采用钻孔灌注桩和搅拌桩相结合的方式。

首先进行钻孔灌注桩的预制,再进行现场打桩和搅拌桩施工,最终形成地下连续墙结构。

在施工过程中,需要重视基坑周边建筑物的保护和支护工作,避免施工过程中对周边建筑物造成损害。

3. 地下室底板支撑地下室底板的支撑采用钢支撑和混凝土浇筑相结合的方式。

首先进行钢支撑的安装,然后进行混凝土浇筑工作。

在浇筑混凝土时,需要注意施工现场的顶部支撑和保护工作,确保施工安全稳定。

4. 地下室地板施工地下室地板的施工采用钢筋混凝土浇筑的方式。

在施工过程中,需要注意混凝土的浇筑均匀性和密实度,避免产生裂缝和渗水等质量问题。

同时,施工现场的排水和防渗工作也需要得到重视,确保地下室地板的干燥和结实。

5. 地下室墙体施工地下室墙体的施工采用砼浇筑和砖砌的方式。

在施工过程中,需要重视墙体的垂直度和水平度,确保墙体的稳定和密实。

同时,墙体的防渗和保温工作也需要得到重视,提高地下室的使用性能和舒适度。

6. 地下室顶板施工地下室顶板的施工采用钢筋混凝土浇筑的方式。

在施工过程中,需要注意顶板的承载性和抗压性,确保地下室的安全稳定。

同时,对于顶板的防水和保温工作也需要得到重视,提高地下室的使用寿命和舒适度。

7. 基坑支撑在基坑的支撑过程中,需要采用钢支撑和混凝土墙支撑相结合的方式。

基础工程课件 第八章 基坑工程

基础工程课件 第八章 基坑工程

搅拌桩止水
3.SMW工法
——
4.地下连续墙
(搅拌桩止水)
不同开挖深度的方案选择
h >12m (三层以上地下室)
挡土结构
降水或止水措施
1.灌注桩 + 三~四道支撑 搅拌桩止水
2.SMW工法
——
3.地下连续墙
(搅拌桩止水)
4.半逆作法、逆作法
地下连续墙
开挖时,基坑侧壁的处理方式
放坡
挡土作用
围护结构 控制变形
支护体系设计要求
• 要求在基坑土方开挖和地下室施工期间,地下连 续墙本身是安全的,并能保证土方开挖和地下室施工 “干”作业;
• 要求其变形能控制在允许范围内,使在基坑工程 和地下结构施工期间不会对周围的建(构)筑物、市 政设施产生有害的影响。
在建筑深基坑工程施工中,“逆作法”是先沿建筑 物地下轴线或周围施工地下连续墙,或在建筑物内部的 有关位置,以型钢柱或钢管柱等作为中间逆作柱,或浇 筑或打下中间支承柱,作为施工期间在底板封底之前的 承受上部结构自重和施工荷载的支撑。
太沙基-佩克提出的侧向土压力图
(a)砂士;(b)软至中硬粘土;(c)硬粘土 γ力一系土数的;重m度一(修kN正/系m数3),;一H般一情开况挖取深1度,(当m基)底;下C为u软一土土层的时不,排取水0抗.4剪强度(kPa)Ka一主动土压
我国工程界常采用三角形分布士压力模式和经验的矩形土压力模式。 当墙体位移比较大时,一般采用三角形土压力模式;否则采用矩形土压力模 式。
• (3)为基坑支护工程施工和基础施工提供最大限度的施工方
便,并保证施工安全。
3 设计荷载
设计荷载
土压力 水压力
一般 地面 超载
影响区 内建筑 (构筑) 物荷载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

基坑工程设计内容
1. 勘查:基坑内场地和基坑周边环境; 2. 选择基坑支护的类型:技术经济指标最佳; 3. 支护结构设计:强度、稳定和变形以及基坑内
外土体稳定性验算; 4. 降水和防渗:基坑降水、止水帷幕设计和支护
墙的抗渗设计;降水过程中变形验算和环境影 响; 5. 基坑开挖施工方案和施工检测设计。
喷锚支护
受力构件是土层锚杆; 一般施加预应力张拉; 锚杆分非锚固段和锚固段; 不适用于有机土层,
松砂,高含水量土。
水泥土墙支护
水泥和软土硬结成水泥土桩; 淤泥、淤泥质土;
▪深度≤6m ▪隔水性能好
逆作拱墙支护
将土压力转化为 混凝土拱墙水平 方向的压力,同 时留出较宽敞的 施工空间。
2004.4.1上午建设中的广州地铁三号线沥滘站地下连续墙围护结构突然塌方
一名施工负责人介绍,事发时间在上午8时10分左右,值班施工 员在对讲机中报告有隧道墙体脱落现象。他立即带人察看险情, 正打算进入工地的时候,巨大的水泥断裂声就突如其来,轰轰地 砸下,打横支撑隧道墙的钢管随即纷纷坠落,形成更大的轰鸣声。 据一名目击者介绍,当时他正在值班,开始听到的塌方声并不很 大,但稍后水泥墙崩裂声沉闷而且还伴随有猛烈的震感。他说, 塌方时间不很长,瞬间就将停在隧道里面的两辆中型挖掘机吞没, 地面上的几部钻机及一些施工机械也随塌方落下,被深埋在土中。 中午12点,在离地铁3号线沥滘工地只有30米的一栋楼房突然严 重倾斜。楼房旁边地基全部塌方,形成一个1000多平方米的大 坑,楼房并没有全部倒塌变成一堆瓦砾,而是向南面倾斜得厉害 与地平面形成一个60度的夹角。 “我看见整栋楼慢慢往下沉,就像是地上有个洞,房屋掉进里面 一样,随后听见一声闷响……”提起房屋下沉倾斜时,住在里面 的建筑工仍心有余悸。
逆作拱墙支护结构
板桩支护
适用于高含水量软土层中的基坑
排桩支护
钻孔灌注桩、人工挖孔桩
地下连续墙支护
地下连续墙支护可以挡土和防渗 支护结构刚度大,整体性好
逆作法
以地下结构的梁、板、柱等作为开挖的支撑, 自上而下施工。
支护结构与永久地下室结构合二为一,节省了 临时支护结构。
三幢居民楼倾斜、墙体开裂;
事故导致5人被埋,其中两人死亡。
邻近坍塌现场的地铁二号线区段被迫 停开近24小时。
周边地区的供水、供电、供气、路面 交通停止。
受到坍塌工地威胁的199户、572人撤 离。
导致基坑滑塌有五大初步原因:
1.基坑原设计深度只有16.2米,而实际开挖深度为20.3米,超深4.1米,
P270
基坑工程类型
悬臂式支护结构
依靠入土深度和结构抗弯- 维持稳定;
土质较好、开挖深度不大; 开挖深度敏感; 没有内撑和锚拉的板桩墙、
排桩墙、地下连续墙。
基坑工程类型
内撑式支护结构
拉锚式支护结构
由支护桩或墙和内支撑组成; 由支护桩或墙及锚杆组成;
各种地基;
案例4 上海浦东服饰大厦
案例5 杭州地铁
基坑支护工程设计原则
在满足支护结构本身强度、稳定性和变 形要求的同时,确保周围环境的安全;
在保证安全可靠的前提下,具有较好的 技术经济和环境效应;
为基坑支护工程施工和基础施工提供最 大限度的施工方便,保证施工安全。
《建筑基坑支护技术规程(JGJ120-99)》 极限状态设计:承载力极限状态和正常使用状态
深部有较好土层;不适于软土地层;
占一定施工空间;
放坡开挖
合理的坡比开挖 土质较好、开挖深度不大、空间允许 挖土及回填土方大 简易支护
土钉墙支护和喷锚支护
土钉墙支护结构
由原位土体、土钉和面板组成; 地下水位以上的粘性土、砂土和碎石土; 支护深度≤12m; 土体与土钉间发生
一定的相对位移 才发挥作用
土钉墙支护和喷锚支护
搅拌桩挡墙 厚4.2m
裙房开挖深 度5.3m
搅拌桩墙厚 2.7m
倒 塌
断裂
主楼开挖深 度8.5m
砼支撑一道70.50 Nhomakorabea灌注桩挡墙 直径800
基坑局部损坏情况
搅拌桩止水 帷幕
49.85
案例3
1.临近珠江,地 质条件复杂; 2.土层自稳能力 极差; 3.地下水丰富; 4.近期连降暴雨, 砂层含水量加大, 加重了连续墙背 后的土压,
造成原支护桩成为吊脚桩,尽管后来设计有所变更,但对已施工的支护 桩和锚索等构件已无法调整,成为隐患;
2.从地质勘察资料反映和实际开挖揭露,南边地层向坑里倾斜,并存在 软弱透水夹层,随着开挖深度增大,导致深部滑动;
3.基坑施工时间长达两年9个月,基坑暴露时间大大超过临时支护为一年 的时间,导致开挖地层的软化渗透水和已施工构件的锈蚀和锚索预应力 损失,强度降低,甚至失效;
基坑勘查
基坑内:利用地基勘查资料 基坑周边:
地面建筑物结构类型、层数、基础类型、埋 深、基础荷载大小及上部结构现状;
地下建筑物及各种管线等的分布和状况; 场地周围和邻近地表地下水分布情况。
基坑支护方法
放坡开挖 土钉墙支护和喷锚支护 水泥土墙支护 排桩支护 逆作拱墙支护 板桩支护 排桩支护 地下连续墙支护 逆作法
基坑工程(1)
Foundation pit(1)
概述(Introduction)
建筑基坑(Foundation pit) 基坑工程 特点:
临时性 地域特征 综合性 时空效应 环境效应
案例 1
2005.7.21广州海珠城广场基坑坍塌
基坑塌陷直接导致工地附近的海员宾 馆北侧坍塌,并引发火灾;
4.近段时间在南边坑顶因施工地下室而造成东段严重超载达140吨,成为 了基坑滑坡的导火线;
5.从施工纪要和现场监测结果分析,在基坑滑坡前已有明显预兆,但没 有引起应有的重视,更没有采用针对性的处理措施,也是导致事故原因 之一。
案例2
某大厦位于上海金 桥出口加工区的第18 号地块,分为主楼和 裙楼两部分,主楼28 层,高99.50m,框架 剪力墙结构,箱基加 桩基,工程桩断面 450*450mm,长为 29.5m,某基础公司负 责打桩。
相关文档
