水利工程施工期末考试知识点
水利工程施工期末复习

水利工程施工期末复习1.水利工程施工是一门理论与实践紧密结合的专业课,其主要特征是实践性和综合性强,是在总结国内外水利水电建设先进禁言的基础上,从施工机械、施工技术、施工组合与管理等方面,研究多快好省地进行水利水电建设基本规律的一门学科。
2.施工导流:广义上说可以概括为采取“导、截、拦、蓄、泄”等工程措施来解决施工和水流蓄泄之间的矛盾,避免水流对水工建筑物施工的不利影响,把河水流量全部或部分地导向下游或拦蓄起来,以保证干地施工和施工期不影响或尽可能少影响水资源的综合利用。
狭义:在河流上修建水利水电工程时,为了使水工建筑物能在干地上进行施工,需要用围堰围护基坑,将河水引向预定的的泄水建筑物往下游宣泄。
3、在确定纵向围堰的位置或选择河床的束窄程度时,应重视下列问题:充分利用河心洲、小岛等有利地形条件;纵向围堰尽可能与导墙、隔墙等永久建筑物相结合;束窄河床流速要考虑施工通航、筏运、围堰和河床防冲等的要求,不能超过允许流速;各段主体工程的工程量、施工强度要比较均衡;便于布置后期导流泄水建筑物,不致使后期围堰过高或截流落差过大。
辅助导流的主要方式:淹没基坑法导流、束窄河床导流、明渠导流、隧洞导流、底孔导流、坝体缺口导流、涵管导流3.明渠导流:明渠导流多用于河床外导流,适用于河谷岸坡较缓,有较宽阔滩地或有溪沟、老河道等可利用的地形,且导流流量较大的情况。
4.隧洞导流(P13)6、按围堰和水流方向的相对位置可以分为:横向围堰、纵向围堰按导流期间基坑淹没条件可以分为:过水围堰、不过水围堰、混凝土围堰、钢板桩格型围堰、草土围堰5.导流设计流量一般需结合导流标准和导流时段的分析来决定6.导流标准包括:1)、保护对象;2)失事后果;3)、使用年限、3)、工程规模7.截流的施工过程截流:是指在施工导流中,截断原河床水流,把河水引向导流泄水建筑下泄,在河床中全面开展主体建筑物的施工。
整个截流过程包括戗堤的进占、龙口范围的加固、合龙和闭气等工作。
水利工程施工期末考试简答题

1束窄河床导流:束窄河床导流一般取决于束窄河床段的允许流速,即围堰及河床的抗冲允许流速;但在某些情况下,也可以束窄河床导流。
允许河床被适当刷深,或预先将河床挖深,扩宽,采取防冲措施。
在通航河流上,束窄河段的流速,水面比降,水深及河宽还应与当地航运部门共同协商确定。
在通航河道上,大都采用分段围堰法导流,要求河流在束窄以后,河宽仍能便于船只的通行,水深要与船只吃水深度相适应,束窄断面的最大流速一般不应超过2m/s2分段围堰法导流的分段和分期是何意义,其区别是什么?分段:在空间上用围堰将永久建筑物分为若干段进行施工;分期:指在时间上将导流分为若干时期区别:分段是就空间而言,分期是就时间而言。
导流分期数与围堰分段数并不一定相同,段数分的越多,施工越复杂;期数分的越多,工期越长。
3在基坑排水中,如何用试抽法确定排水设备的容量?试抽时,如果水位下降很快,显然是排水设备容量过大,这时,可关闭一部分排水设备,以控制水位下降速度;若水位基本不变,则可能是排水设备容量过小或者有较大的渗漏通道存在,这时,应增加排水设备容量或找出渗漏通道予以堵塞,然后再进行抽水,还有一种情况是水位降至一定深度后就不再下降,这说明此时排水流量与渗透流量相等,只有增大排水设备容量或堵塞渗漏通道,才能将积水排除。
4集中药包装药量计算公式及影响因素:装药量是工程爆破设计中的重要参数,其计算方法随药包类型的不同而不同,且与岩性,炸药品种,爆破方法和临空面条件等因素有关集中药包:药包的长边和短边长度分别为L和a,当L/a≤4为集中药包对单个集中药包,装药量计算公式为:Q=KW3f(n)K为规定条件下的标准抛掷爆破的单位耗药量;W为最小抵抗线;f(n)为爆破作用指数函数5钻孔爆破考虑参数:1)浅孔爆破:①炮孔布置参数:最小抵抗线W,台阶高度H,炮孔深度L;孔距a和排距b,堵塞长度L1②装药量计算:Q=qaWH(q为浅孔台阶爆破单耗)2)深孔爆破:①炮孔布置参数:台阶高度H,钻孔直径d,底盘抵抗线Wd,超钻深度ΔH,孔长L,孔距a和排距b,堵塞长度L1②装药量计算:前排炮孔的单孔药量:Q=qaWdH;后排:Q=qabH(q为深孔台阶爆破单耗)6改善深孔爆破效果的技术措施1)合理利用或创造人工自由面;2)改善装药结构;3)优化起爆网路;4)采用微差挤压爆破;5)保证堵塞长度和堵塞质量7预裂爆破和光面爆破目的和机理:目的:为保证保留岩体按设计轮廓面成形并防止围岩破坏成缝机理:两者都要求沿设计轮廓产生规整的爆生裂缝面,成缝机理基本一致。
水利工程施工考试重点

一、施工导流1. 导流隧洞进出口设计:与上下游水流相衔接,交角以30度左右为宜;与上下游围堰之间的距离一般大于50米。
2. 导流明渠进出口设计:与上下游围堰之间一般保持50~100米的距离。
3. 分段围堰法导流:适用于通航河道,束窄河床后的水流速度一般不得超过3m/s。
4. 截流设计流量:可采用截流时期内10%~20%频率的月或旬平均流量。
5. 坝体施工期临时度汛:对土石坝,当拦洪库容小于0.1亿m3时,洪水标准为100~50年一遇。
二、土方施工1. 土料压实:影响土料压实的三大要素是土粒密度、含水率和压实机械。
2. 基坑排水:常用的方法有排水沟、井点降水、明沟排水等。
3. 土方开挖:根据地质条件、施工设备和工期要求,选择合适的开挖方法和设备。
4. 土方填筑:土方填筑前应进行场地平整,填筑材料应符合设计要求。
三、混凝土施工1. 混凝土拌合:确保拌合均匀,满足设计要求。
2. 模板工程:模板的制作、安装和拆除应符合设计要求,确保结构物的形状和尺寸。
3. 钢筋工程:钢筋的加工、绑扎、焊接应符合设计要求,确保结构物的承载能力。
4. 混凝土浇筑:浇筑前应进行准备工作,如场地平整、模板安装、钢筋检查等。
5. 混凝土养护:养护的目的、方法及时间要求应符合设计要求。
四、工程质量控制1. 施工质量等级:水利水电工程施工质量等级分为合格、优良两级。
2. 质量检验:包括原材料检验、施工过程检验、验收检验等。
3. 影响质量的因素:如设计、施工、材料、环境等。
4. PDCA计划:针对影响质量问题的主要因素,制定措施,提出行动计划,并预计改进效果。
五、安全管理1. 施工现场安全管理:确保施工人员、设备、材料的安全。
2. 防汛、防暑、防寒、防冻:根据季节变化,采取相应的安全措施。
3. 施工应急预案:针对可能发生的突发事件,制定应急预案。
总之,水利工程施工考试重点涵盖了施工导流、土方施工、混凝土施工、工程质量控制、安全管理等方面。
水利工程施工期末复习

水利工程施工期末复习一、基本概念1、施工导流:在河流上修建水利水电工程时,为了使水工建筑物能在干地上进行施工,需要用围堰围护基坑,将河水引向预定的的泄水建筑物往下游宣泄。
2、导流设计流量:是指选定导流标准的年最大流量。
3、围堰:是指在水利工程建筑中,为建造永久性水利设施,修建的临时性围护结构。
4、导流方案:是指在水利水电枢纽工程施工中,为了取得最佳的技术经济效果而采用的几种导流施工方式配合运用的组合方案。
5、导流时段:是指按导流程序所划分的各施工阶段的延续时间,具有实际意义的导流时段,主要是围堰挡水而保证基坑干地施工的时间。
6、截流:是指在施工导流中,截断原河床水流,把河水引向导流泄水建筑下泄,在河床中全面开展主体建筑物的施工。
7、基坑排水:是指在截流戗堤合龙闭气以后,将基坑的积水和渗水排除。
8、敏感度:是指炸药起爆的难易程度。
9、安定性:是指炸药在长期贮存中保持自身性质稳定不变的能力。
10、炸药的威力:是指炸药的做功能力。
11、氧平衡:是指炸药的含氧量与可燃物完全氧化所需要的含氧量之间的关系。
12、殉爆距离:是指炸药药包的爆炸引起相邻药包起爆的最大距离。
13、不耦合系数:是指炮孔半径与药卷半径的比值。
为防止炮孔壁破坏,一般取2-5。
14、单位耗药量:是指在标准爆破时每爆破一立方米岩石所消耗的炸药量。
15、临空面和自由面:是指岩石介质与空气接触的交界面。
16、光面爆破:是指先爆除主体开挖部位的岩石,然后再起爆布置在设计轮廓线上的周边孔药包,将光爆层炸除,形成一个平整的开挖面。
17、预裂爆破:是指首先起爆布置在设计轮廓线上的预裂爆破孔药包,形成一条沿设计轮廓线贯穿的裂缝,再在该人工裂缝的屏蔽下进行主体开挖部位的爆破,保证保留岩体免遭破坏。
18、帷幕灌浆:是指将浆液灌入岩体或土层的裂隙、孔隙,形成连续的阻水帷幕,以减小渗流量和降低渗透压力的灌浆工程。
19、固结灌浆:是指为了改善节理裂隙发育或破裂带的岩石的物理力学性能而进行的灌浆工程。

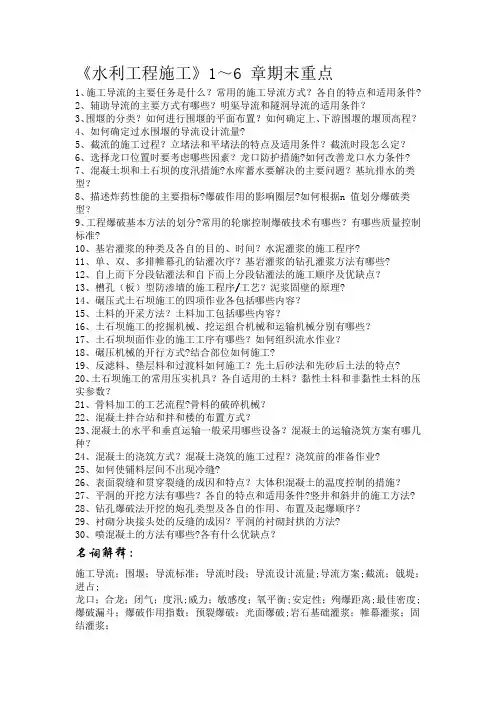

河海大学 水利施工重点归纳

《水利工程施工》1~6 章期末重点1、施工导流的主要任务是什么?常用的施工导流方式?各自的特点和适用条件?2、辅助导流的主要方式有哪些?明渠导流和隧洞导流的适用条件?3、围堰的分类?如何进行围堰的平面布置?如何确定上、下游围堰的堰顶高程?4、如何确定过水围堰的导流设计流量?5、截流的施工过程?立堵法和平堵法的特点及适用条件?截流时段怎么定?6、选择龙口位置时要考虑哪些因素?龙口防护措施?如何改善龙口水力条件?7、混凝土坝和土石坝的度汛措施?水库蓄水要解决的主要问题?基坑排水的类型?8、描述炸药性能的主要指标?爆破作用的影响圈层?如何根据n 值划分爆破类型?9、工程爆破基本方法的划分?常用的轮廓控制爆破技术有哪些?有哪些质量控制标准?10、基岩灌浆的种类及各自的目的、时间?水泥灌浆的施工程序?11、单、双、多排帷幕孔的钻灌次序?基岩灌浆的钻孔灌浆方法有哪些?12、自上而下分段钻灌法和自下而上分段钻灌法的施工顺序及优缺点?13、槽孔(板)型防渗墙的施工程序/工艺?泥浆固壁的原理?14、碾压式土石坝施工的四项作业各包括哪些内容?15、土料的开采方法?土料加工包括哪些内容?16、土石坝施工的挖掘机械、挖运组合机械和运输机械分别有哪些?17、土石坝坝面作业的施工工序有哪些?如何组织流水作业?18、碾压机械的开行方式?结合部位如何施工?19、反滤料、垫层料和过渡料如何施工?先土后砂法和先砂后土法的特点?20、土石坝施工的常用压实机具?各自适用的土料?黏性土料和非黏性土料的压实参数?21、骨料加工的工艺流程?骨料的破碎机械?22、混凝土拌合站和拌和楼的布置方式?23、混凝土的水平和垂直运输一般采用哪些设备?混凝土的运输浇筑方案有哪几种?24、混凝土的浇筑方式?混凝土浇筑的施工过程?浇筑前的准备作业?25、如何使铺料层间不出现冷缝?26、表面裂缝和贯穿裂缝的成因和特点?大体积混凝土的温度控制的措施?27、平洞的开挖方法有哪些?各自的特点和适用条件?竖井和斜井的施工方法?28、钻孔爆破法开挖的炮孔类型及各自的作用、布置及起爆顺序?29、衬砌分块接头处的反缝的成因?平洞的衬砌封拱的方法?30、喷混凝土的方法有哪些?各有什么优缺点?名词解释:施工导流;围堰;导流标准;导流时段;导流设计流量;导流方案;截流;戗堤;进占;龙口;合龙;闭气;度汛;威力;敏感度;氧平衡;安定性;殉爆距离;最佳密度; 爆破漏斗;爆破作用指数;预裂爆破;光面爆破;岩石基础灌浆;帷幕灌浆;固结灌浆;接触灌浆;透水率;最优含水量;混凝土搅拌制度;冷缝;表面裂缝;贯穿裂缝;反缝;衬砌封拱;流水步距;流水节拍知识点补充:1、全段围堰法适用于河床狭窄,基坑工作面不大,水深流急、覆盖层较厚难于修建纵向围堰,难于实现分期导流的工程。
水利施工考试重点考点

绪论1、施工这门学科的主要特征:①实践性;②综合性。
2、水利工程施工阶段的特点:①资金投放量最大;②暴露问题最多;③合同双方利益冲突最多;④持续时间长、动态性强;⑤形成工程项目实体,需严格进行系统过程控制;⑥以执行计划为主,计划的执行必然伴随着控制(定期循环控制);⑦工程信息内容广泛、时间性强、数量大;⑧涉及的单位数量多;⑨存在众多影响目标实现因素。
3、水利工程施工的特点:①受自然条件的影响大;②涉及面广,制约因素多;③危险性与危害性大;④施工准备工作量大;⑤工程量大,工艺复杂;⑥施工周期长,质量要求高。
4、水利工程施工的主要任务:①编制切实可行的施工组织设计;②科学、合理地组织施工;③开展科学研究、推动水利事业的发展。
第一章施工导流1、导流方法:①全段围堰法:特点:施工过程受水流干扰小,工作面大,有利于高速施工,但导流工程费用增加,将推迟主体工程开工时间。
适用:通航要求较低的河流。
分类:1.隧洞导流;2.明渠导流;3.涵管导流;4.明渠隧洞组合导流;5.渡槽导流②分段围堰法:特点:能较灵活地安排各导流时段,充分借助大的泄水通道导流,工程费用较低。
适用:河床宽、流量大、工期长、有通航要求和冰凌严重的河流。
分类:束窄河床导流、底孔导流、坝体预留缺口导流。
③允许淹没基坑导流2、明渠导流:①特点:费用一般比隧洞导流少,过流能力大,施工比较简单。
②适用:岸坡平原河道上(可利用原河道)。
③布置要点:1.进出口顺畅;2.明渠转弯不能太急;3.明渠底坡尽可能为顺坡;4.明渠对水流的阻力要小;5.明渠宣泄能力要与渠内泄水建筑物的泄水能力相适应;6.明渠进出口应与上下游围堰之间有适当的距离;7.明渠水面到基坑水面之间的最短距离宜大于2.5~3.0H(H为明渠水面与基坑水面的高差,m)。
3、截流的基本方法:立堵法(施工过程:戗堤进占→龙口加固→合龙→闭气。
)、平堵法、立平堵法、平立堵法、下闸截流以及定向爆破截流等多种方法,但基本方法为立堵法和平堵法两种。
水利工程施工考试重点

1施工导流:在江河上修建水利水电工程时,为了使水工建筑物能在干地上进行施工,需要用围堰维护基坑,并将水流引向预订的泄水通道往下游宣泄,称为施工导流。
2围堰:导流工程中的临时挡水建筑物,用来围护基坑,保证水工建筑物能再干地上施工。
3导流标准:是选择导流设计流量进行施工导流设计的标准。
4进占:先在河床的一侧或两侧向河床中填筑截流戗堤,这种向水中筑堤的工作叫做进占。
5合龙:戗堤将河床束窄到一定程度,就形成了流速较大的龙口,封堵龙口的工作称为合龙。
6闭气:在戗堤全线上设置防渗体的工作叫闭气。
7爆力:又称静力威力,用定量炸药炸开规定尺寸铅柱体内空腔的容积来衡量,表征炸药炸胀介质的能力8猛度:又称动力威力,用定量炸药炸塌规定尺寸铅柱体的高度来表示,表征炸药粉碎介质的能力。
9爆破漏斗:当爆破在有临空面的半无限介质表面附近进行时,若药包的爆破作用使部分破碎介质具有跑向临空面的能量时,往往形成一个倒立圆锥形的爆破坑,形如漏斗,称为爆破漏斗、10预裂爆破:首先起爆设置在设计轮廓线上的预裂爆破孔药包,形成一条沿设计轮廓线贯穿的裂缝,再在该人工裂缝的屏蔽下进行主体开挖部位的爆破,保证保留岩体免遭破坏。
11光面爆破:先爆除主体开挖部位的岩体,然后在起爆布置在设计轮廓线上的周边孔药包,将光爆层炸除,形成一个平整的开挖面。
12不耦合系数:炮孔半径与药卷半径的比值。
13线装药密度:单位长度炮孔的平均装药量。
14透水率:在单位时间内,通过单位长度试验孔段,在单位压力作用下所压入的水量。
15通仓浇注:不设纵缝,一个坝段只有一个仓。
16平仓:卸入仓内成堆的混凝土料,按规定要求均匀铺平称为平仓。
17钢模台车:是一种可移动的多功能隧洞衬砌模板车。
18喷混凝土:将水泥、砂、石和外加剂等材料,按一定配比搅拌后,装入喷射机中,用压缩空气将混合料压送到喷头处,与水混合后高速喷到作业面上,快速凝固在被支护的洞室壁面,形成一种薄层支护结构。
19施工组织设计:研究施工条件、选择施工方案、对工程施工全过程实施组织和管理的指导性文件,是编制工程投资估算、设计概算和招标文件的主要依据。
水利工程施工期末考试知识点

第一章施工导流1、导流隧洞进出口应与上下游水流相衔接,与河道主流的交角以30°左右为宜2、导流隧洞进出口与上下游围堰之间的距离,一般不应大于50m3、导流隧洞中的弯道转弯半径应该大于5倍隧洞直径为宜4、导流明渠的进出口与上下游围堰之间一般要保持50-100m的距离5、在通航的河道上,分段围堰法导流时,束窄河床后的水流速度,除特殊情况外,一般不得超过2m/s6、截流设计流量可采用截流时期内10%-20%频率的月或旬平均流量7、坝体施工期临时度汛的洪水标准,对土石坝当拦洪库容小于0.1亿m3时为50-20年一遇洪水8、水库蓄水一般按保证率为75%-85%的月平均流量过程线来制定9、导流用临时泄水建筑物封堵的设计流量,选用封堵时段5-10年重现期的月或旬平均流量10、截流日期一般选择枯水期的前期11、基坑初期排水水位下降速度一般以每昼夜0.5-1.0为宜12、分段围堰法河床束窄程度约在40%-70%之间13、对于河床狭窄、基坑工作量不大、水深流急难于实现分期导流的地方采用全段围堰法14、一般河谷狭窄、两岸地形陡峻、山岩坚实的山区河流常用隧洞导流15、导流的分期数和围堰的分段数不一定相同16、分段围堰法后期常用泄水建筑物的类型有底孔、缺口等17、导流建筑物根据其保护对象、失事后果、使用年限和工程规模分为3-5级18、导流建筑物设计洪水标准应根据建筑物的类型和级别选择,并结合风险度综合分析,使所选标准经济合理,对失事后果严总的工程,要考虑对超标准洪水的应急措施19、当坝体筑高到不需围堰保护时,其临时度汛洪水标准应根据坝型及坝前拦洪库容选取20、划分导流时段时要全面分析河道的水文特点,被围的永久建筑物的结构型式及其工程量大小、导流方案、工程最快的施工速度等21、划分导流时段时尽可能采用低水头围堰,进行枯水期导流,是降低导流费用,加快工程进度的重要措施22、在划分导流时段时,要确保枯水期,争取中水期,还要尽力在汛期中争工期,既要安全可靠,又要力争工期23、山区性河流,其特点是洪水流量大,历时短,而枯水期则流量小,经常可采用淹没基坑的导流方法,以降低导流费用24、导流建筑物设计流量即为导流时段内根据洪水设计标准确定的最大流量,据以进行导流建筑物的设计25、围堰是一种临时性水工建筑物,用来围护河床中基坑,抱枕水工建筑物施工在干地进行26、当泄水建筑物完成时,抓住有利时机,迅速实现围堰合龙,迫使水流经泄水建筑物下泄,截流第二章爆破1、爆破作用指数的大小可判断爆破作用性质及岩石抛掷的远近程度,一般用n来区分不用爆破漏斗,划分不同爆破类型,当n>1时,为加强抛掷爆破漏斗2、当采用药壶法爆破时,每次爆扩药壶后,须间隔20-30min3、进行石方开挖时,在主爆区爆破之前沿设计轮廓线先爆出一条具有一定宽度的贯穿裂缝,以缓冲、反射开挖爆破的振动波,控制其对保留岩体的破坏影响,使之获得较为平整的来挖轮廓,这种爆破技术称为预裂爆破4、施工现场临时仓库内爆破材料严格控制贮存数量,炸药不得超过3t,雷管不得超过10000个和相应数量的导火索。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章施工导流
1、导流隧洞进出口应与上下游水流相衔接,与河道主流的交角以30°左右为宜
2、导流隧洞进出口与上下游围堰之间的距离,一般不应大于50m
3、导流隧洞中的弯道转弯半径应该大于5倍隧洞直径为宜
4、导流明渠的进出口与上下游围堰之间一般要保持50-100m的距离
5、在通航的河道上,分段围堰法导流时,束窄河床后的水流速度,除特殊情况外,
一般不得超过2m/s
6、截流设计流量可采用截流时期内10%-20%频率的月或旬平均流量
7、坝体施工期临时度汛的洪水标准,对土石坝当拦洪库容小于0.1亿m3时
为50-20年一遇洪水
8、水库蓄水一般按保证率为75%-85%的月平均流量过程线来制定
9、导流用临时泄水建筑物封堵的设计流量,选用封堵时段5-10年重现期的月或旬平均流量
10、截流日期一般选择枯水期的前期
11、基坑初期排水水位下降速度一般以每昼夜0.5-1.0为宜
12、分段围堰法河床束窄程度约在40%-70%之间
13、对于河床狭窄、基坑工作量不大、水深流急难于实现分期导流的地方采用全段围堰法
14、一般河谷狭窄、两岸地形陡峻、山岩坚实的山区河流常用隧洞导流
15、导流的分期数和围堰的分段数不一定相同
16、分段围堰法后期常用泄水建筑物的类型有底孔、缺口等
17、导流建筑物根据其保护对象、失事后果、使用年限和工程规模分为3-5级
18、导流建筑物设计洪水标准应根据建筑物的类型和级别选择,并结合风险度综合分析,
使所选标准经济合理,对失事后果严总的工程,要考虑对超标准洪水的应急措施
19、当坝体筑高到不需围堰保护时,其临时度汛洪水标准应根据坝型及坝前拦洪库容选取
20、划分导流时段时要全面分析河道的水文特点,被围的永久建筑物的结构型式
及其工程量大小、导流方案、工程最快的施工速度等
21、划分导流时段时尽可能采用低水头围堰,进行枯水期导流,
是降低导流费用,加快工程进度的重要措施
22、在划分导流时段时,要确保枯水期,争取中水期,还要尽力在汛期中争工期,
既要安全可靠,又要力争工期
23、山区性河流,其特点是洪水流量大,历时短,而枯水期则流量小,
经常可采用淹没基坑的导流方法,以降低导流费用
24、导流建筑物设计流量即为导流时段内根据洪水设计标准确定的最大流量,
据以进行导流建筑物的设计
25、围堰是一种临时性水工建筑物,用来围护河床中基坑,抱枕水工建筑物施工在干地进行
26、当泄水建筑物完成时,抓住有利时机,迅速实现围堰合龙,
迫使水流经泄水建筑物下泄,截流
第二章爆破
1、爆破作用指数的大小可判断爆破作用性质及岩石抛掷的远近程度,一般用n来区分不用爆破漏斗,划分不同爆破类型,当n>1时,为加强抛掷爆破漏斗
2、当采用药壶法爆破时,每次爆扩药壶后,须间隔20-30min
3、进行石方开挖时,在主爆区爆破之前沿设计轮廓线先爆出一条具有一定宽度的贯穿裂缝,
以缓冲、反射开挖爆破的振动波,控制其对保留岩体的破坏影响,使之获得较为平整的来挖轮廓,这种爆破技术称为预裂爆破
4、施工现场临时仓库内爆破材料严格控制贮存数量,炸药不得超过3t,雷管不得超过10000
个和相应数量的导火索。
雷管应放在专用的木箱内,离炸药不少于2m的距离
5、爆破材料应使用专车运输,行驶速度不应超过20km/h
6、实际采用裸露药包爆破时的飞石安全距离不得小于300m
7、在无限介质中进行集中药包爆破,可采用炸胀药壶爆破
8、工程爆破的单位耗药虽是在一个临空面情况下采用的,随临空面增多,单位耗药量减少
9、阶梯爆破布置炮孔时,为避免漏气,影响爆破效果,炮孔不宜穿过与地面贯穿的裂缝,
宜使炮孔与岩石层面和节理面正交
10、洞室爆破,当药室规模较大或形状复杂时,可用两个或多个起爆药包,
用传爆线将各包互相联接
11、洞室爆破,药包最小抵抗线与药包中心至地表铅直距离比值一般为0.6-0.8,
破碎与抛掷效果较好
12、预裂爆破就是要在开挖线上形成一条足够宽度的裂缝,为了消减爆破区的冲击波能量,
保护保留区岩体免遭破坏
13、用定量炸药炸塌规定尺寸铅柱的高度表征了粉碎介质的能力
14、炸药在外部能量的激发下,引起爆炸反应的难易程度称为敏感度
15、当炸药的含氧量大于可燃物完全氧化所需的氧量,则称为正氧平衡
第三章土石方工程
1、土方工程施工内容包括土方开挖、土方运输、土方填筑
2、土料的密度、含水量、可松性等主要工程性质对土方工程的施工方法施工进度均
有很重要的影响
3、推土机适用于施工场地清理和平整开挖深度不超过1.5m的基坑
4、推土机适用于堆筑高度在1.5m以内的路基渠堤等
5、推土机的推运距离宜在100m之内
6、拖式铲运机的运距以不超过800m为宜,当运距在300m左右时,效率最高
7、土石坝挖掘机合理的撞车斗数为3-5斗装一车
8、对因汽车上坝或压实机具压实后的土料表层形成的光面,必须进行刨毛处理,
一般要求刨毛深度4-5m
9、土石坝坝面取样所测定的干密度试验结果,其合格率不小于90%,
不合格干密度不得低于设计值的98%,且不能集中出现
10、粘性土和砂土的密度可用体积为500cm3的环刀测定
11、土石坝施工料场规划实际可开采总量与坝体填筑量之比,土料一般为2-2.5
12、心墙坝或斜墙坝施工,坝面应向上游倾斜1%-2%的坡度
13、为使振动碾的压实效果好,应使夯板短边尺寸最好大于铺土厚度
第四章混凝土坝
1、混凝土卸料和转运自由跌落高差不超过2m
2、混凝土坝施工,骨料的最小安全储量约为10-15d骨料用量
3、骨料筛分的质量控制标准要求超径率不大于5%
4、砂应有不小于3d的堆存时间以利于脱水
5、混凝土在运输过程中运转次数不多于2次
6、混凝土从装料到入仓卸料整个过程不宜超过30-60min
7、汽车运输砼直接仓允许汽车在砼面上行驶的混凝土龄期要求在12h以上
8、混凝土浇筑采用阶梯法时,阶梯层数不宜多于3-5层,且阶梯长度不小于2-3m
9、插入式振捣器的插入点应均匀排列,间距约为1-1.5倍影响半径
10、砼的温度变幅小于外界水温或气温变幅的10%即可认为基本达到稳定温度
11、用冷却水管降低混凝土温度,二期通水冷却应保证至少有10℃-15℃的温降
12、用混凝土浇筑的纵缝分块法,水平分块高度,基础部位一般为1.5-3.0m,
基础部位以上一般为3-5m
第五章灌浆
1、用直升导管法浇筑砼,要求全槽混凝土均衡上升,上升速度不应小于2m/h
2、岩基灌浆使用最广泛是水泥灌浆
3、灌浆施工时的压水试验使用的压力通常为同段灌浆压力的70%-80%
4、帷幕灌浆,表层孔段的灌浆压力不宜小于1-1.5倍帷幕的工作水头
5、砂砾石地基灌浆要求浆液结实的28d强度为(4-5)×105Pa
6、预埋花管钻孔灌浆,花管与套管间的填料要待凝固10d左右进行
7、泥浆槽防渗墙的砼的浇注在换浆后4h必须开始。
