小程序及app项目定制开发进度计划表模板
状态 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定 待定
备注 从客户及相关参考渠道获取需求、分析收集到的需求、优先级排序、需求池 ①变更需求,继续评审;②确定需求 产品功能定义、产品功能流程、产品使用场景描述等 交互设计、用户体验设计 开发评审、确定开发周期、根据实际开发程度,调整需求文档和原型 视觉、产品模块布局、框架设计 前后端协同制定接口标准以及对接方式,确定表结构、字段 建立数据库,提供接口 搭建框架,制作页面 开发功能模块,对接前端 搭运行环境,布置界面元素,开发功能 搭运行环境,布置界面元素,开发功能 搭运行环境,布置界面元素,开发功能 搭运行环境,布置界面元素,开发功能 搭运行环境,布置界面元素,开发功能 搭运行环境,布置界面元素,开发功能 初步功能测试 稳定性、整体测试 收集测试结果、改进建议 模块测试,检查功能实现 测试整体功能,接口对接 提交测试版app 根据测试结果改进app 系统正式提交上线
岗位
数量
职责
项目经理
1
项目整体负责人,负责与客户的技术对接,将客需求明确理解并传达给项目组相关人员
产品经理 系统架构师 C#、.net工程师 安卓工程师 IOS工程师 UI设计师 测试工程师 整体开发报价(人民币:元,不含税)
1 1 1 2 2 1 1
将客户需求产品化,用可实现的技术性语言撰写产品计划 完成项目需求的完整系统架构的设计和开发跟进 网页版管理平台的开发设计 安卓版APP的开发设计 IOS版APP的开发设计 根据客户需求的风格进行整体页面的UI设计 对相关开发成果进行阶段性和整体性测试,反馈 开发起始日以我方收到客户首期款计算,开发周期为50个工作日,如开增值税发票需在开票额基础上加入税点
计划结束时间 2018/4/7 2018/4/7 2018/4/8 2018/4/8 2018/4/9 2018/4/20 2018/4/16 2018/4/16 2018/4/16 2018/4/25 2018/5/20 2018/5/20 2018/5/20 2018/5/20 2018/5/20 2018/5/28 2018/5/28 2018/5/28 2018/5/28 2018/5/28 2018/5/28 2018/5/28 2018/6/1 2018/6/8
需求开发 用户需求评审 需求文档 原型设计 需求技术评审 用户界面设计 数据库设计 接口标准制定 数据库建库 后端底层框架搭建 后端功能开发 安卓APP布局、整合界面、开发功能 IOS APP布局、整合界面、开发功能 PC端布局、整合界面、开发功能 客户管理后台布局、整合界面、开发功能 内部管理后台布局、整合界面、开发功能 生成测试版本(APP未上架) 内部测试(初步功能测试) 内部测试(稳定性、整体测试) 收集测试资料 单元测试 整体测试 面向用户测试 项目改进、检查 提交上线
2018app应用及小程序项目开发计划表模板
项目名称 委托方 方案提供方 制表日期 工作内容 开户行
APP定制化开发设计项目
需求版本号 开发周期
v1.0.0 工作日
2018/3/26
负责人/参与人
计划开始时间 2018/4/1 2018/4/1 2018/4/7 2018/4/7 2018/4/7 2018/4/12 2018/4/12 2018/4/12 2018/4/12 2018/4/12 2018/4/21 2018/4/21 2018/4/21 2018/4/21 2018/4/21 2018/5/21 2018/5/21 2018/5/21 2018/5/21 2018/5/21 2018/5/23 2018/5/25 2018/5/29 2018/6/1
产品经理 产品经理、需求方 产品经理 产品经理/UI设计师 产品、技术 UI设计师 数据库工程师 数据库工程师 后端工程师 后端工程师 android工程师 iOS工程师 C#、.net工程师 java工程师 java工程师 产品经理 测试人员/测试组 全体组员 测试组 开发组 测试组 被邀请的内测用户 全体组员 产品经理

小程序开发学习计划表
2周
在线视频教程
熟练掌握小程序的框架和组件,包括视图层、逻辑层、自定义组件、页面跳转等
微信小程序云开发
1周
在线视频教程和官方文档
了解微信小程序云开发的基本概念和使用方法,包括云函数、数据库、存储、云调用等
小程序实战项目
3周
自主开发或参与开源项目
运用所学知识开发小程序实战项目,加深对小程序开发的理解和掌握
小程序性能优化和调试技巧
1周
在线视频教程和官方文档
学习小程序性能优化和调试技巧,包括代码优化、渲染优化、调试工具等
小程序发布和上线
1周
在线视频教程和官方文档
掌握小程序发布和上线的方法和流程,包括代码审核、发布流程、版本管理等
小程序开发进阶
不定期
参加线下技术分享会议和社区活动
持续关注小程序开发技术动态,学习新的技术和开发实践,不断提升自己的技能和能力小程序开发学习ຫໍສະໝຸດ 划表学习内容学习时间
学习方式
学习目标
JavaScript基础语法
1周
在线视频教程
熟练掌握JavaScript语法,包括变量、运算符、条件语句、循环语句等
小程序开发基础
2周
在线视频教程
了解小程序的结构和生命周期,掌握小程序的组件、事件、数据绑定等基础知识
小程序API
1周
在线文档和练习
掌握小程序的API,包括界面API、媒体API、网络API等,能够熟练调用API完成基本功能

项目开发进度计划表(包含子计划)
Plan Act
试生产工序流程图
产线布局
产线(设备)布局图
生产部
\
Plan Act
试工序流程图、 初始特殊特性清单
潜在失效模式 分析
初始PFMEA(持续更新)
工艺部
\
Plan Act
初始PFMEA
过程控制
试生产控制计划 (持续更新)
工艺部
\
Plan Act
三
试生产控制计划
关键工艺参数
初始关键工艺参数表
PPAP样件 本阶段各部门工作完成情况
资料整理 PPAP批准 阶段评审
分供方清单 合格供应商名录
(需要时) PPAP资料清单
PPAP批准报告
阶段评审表
五
PPAP批准
SOP
批量生产
批
批量生产
量 生
PPAP批准
产
数据统计
SPC 项目移交 持续改进
SPC分析报告(CPK) 项目移交报告 课题改善
延期
序
号
延期项
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
Plan
Act
软件开发项目工作计划表格模板
软件开发项目工作计划表格模板软件开发项目工作计划表格模板(一):软件开发项目计划模板(参考后编制) xxx软件项目计划任务书项目编号项目名称撰写人审批完成日期版本记录目录1. 项目背景、范围及目标 ................................................................. .................................................... - 1 - 2. 项目可行性分析...................................................................... .............................................................. - 1 - 3. 项目概述 ................................................................. ........................................................................ ......... - 1- 4. 项目生命周期及里程碑计划 ................................................................. .......................................... - 1 - 5. 项目任务分解结构(wbs)................................................................... ........................................... - 1 - 6. 预算 ..................................................................... ........................................................................ ............... - 2 - 7. 人员组织及分工.................................................................. .................................................................. - 2 - 8. 风险预估 ..................................................................... ........................................................................ ..... - 2 -i1. 项目背景、范围及目标简述项目开发背景及意义、要解决的问题和需要达到的目标。
app项目进度计划表
更新日期2014.10.22
文档编号
01
产品经理
制表日期
2015.04.25
项目名称
大大财经APP
开发总周期
90工作日
工作内容
负责人
计划开始
时间
计划完成
时间
工作状态
备 注
需求开发文档
产品经理
2015.04.20
2014.04.30
进行中
需求沟通确定
用户需求评审
全体组员
2014.9.10
2014.10.20
已完成
甲方变更需求,重新评审
数据库设计
接口标准制定
开发组协同制定2014.10 Nhomakorabea142014.10.20
已完成
前后端协同制定接口标准以及对接方式,确定表结构、字段
安卓APP演示版
安卓工程师
2014.10.14
2014.10.24
进行中
展示指定模块用于演示app
用户界面设计
产品UI设计师
2014.12.29
待进行
交付项目
进行中
模块测试,检查功能实现
整体测试
测试员
2014.12.15
2014.1219
进行中
测试整体功能,接口对接
面向用户测试
甲方
2014.12.22
2014.12.26
进行中
提交测试版app
项目改进、检查
全体组员
2014.12.22
2014.12.26
进行中
根据测试结果改进app
提交产品
项目经理
2014.12.29
进行中
开发功能模块,对接前端
项目开发时间安排表
5
25-27号前端后台接口对接完成开始测试
预计27号开始测试
30号测试完毕
31号上线
说明:所有计划建立在项目正常开展情况下,以下情况属于客户原因暂缓
1:因客户原因未按时提供接口,不属于开发原因导致延缓
2:因客户原因增加功能、修改功能,未按功பைடு நூலகம்表需求的,不属于开发原因导致延缓
制 订:张家伟审核(管理者代表):批准(总经理):
陈欠欠-前端
2020-12-29
2021-01-25
28
12月29号开始写静态页面,
1月14号开始对接
1月25号接口陆续对接完
3
后台
杨俊-后端
2020-12-27
2021-01-22
27
12月26或27号开写后台
1月14号开始出接口
1月22号接口出完
22号管理后台完成
4
项目测试
张家伟-产品
2021-01-27
轩影网络-技术部
项目开发时间进度表
产品名称:携手找房小程序合同编号:20201218
编号
作业项目
责任
岗位
开始
日期
计划完成
日期
所需天数
实际完成日期
备注
项目完成确认签字
1
UI界面设计
林传-设计
2020-12-21
2020-12-25
5
12月25号所有页面初稿设计完成
12-30确定所有页面
2
前端静态页面-接口
软件开发项目工作计划表格模板
软件开发项目工作计划表格模板软件开发项目工作计划表格模板(一):软件开发项目计划模板(参考后编制) xxx软件项目计划任务书项目编号项目名称撰写人审批完成日期版本记录目录1. 项目背景、范围及目标 ................................................................. .................................................... - 1 - 2. 项目可行性分析...................................................................... .............................................................. - 1 - 3. 项目概述 ................................................................. ........................................................................ ......... - 1- 4. 项目生命周期及里程碑计划 ................................................................. .......................................... - 1 - 5. 项目任务分解结构(wbs)................................................................... ........................................... - 1 - 6. 预算 ..................................................................... ........................................................................ ............... - 2 - 7. 人员组织及分工.................................................................. .................................................................. - 2 - 8. 风险预估 ..................................................................... ........................................................................ ..... - 2 -i1. 项目背景、范围及目标简述项目开发背景及意义、要解决的问题和需要达到的目标。
微信小程序开发教学进度表
XXXX技术学院课程教学进度计划表2020—2021学年第2学期院(系部):信息工程学院教研室:电子商务教研室课程名称:微信小程序开发授课教师: XXXX年级专业:18电子商务(BK)、20电子商务(专升本)教务处制表《课程教学进度计划表》填写说明①本表既是教师授课的依据,也是学校和院(系部)日后进行教学检查、评价课堂教学质量和考试命题质量的主要依据之一。
务请各位教师在认真分析《课程教学大纲》、教材和学生现实状况的基础上,予以仔细填写,并做到项目填报完整、规范。
若填写空格受限,则可将字体相应缩小,或将栏距适度扩大。
有关非理论课教学的特殊课程,暂可依此式样由各院(系部)自行设计。
②《课程教学进度计划表》中“教学形式及其手段”栏主要填写讲授、多媒体教学、课件演示、练习、实验、讨论等内容;“执行情况”栏,主要填写计划落实或变更情况。
③本表一式四份(可复印)。
经审签后,任课教师、院(系部)各留一份,授课年级学生一份,另一份于开学后一周内由院(系部)集中报至学校教务处,留存备查。
④本表经教研室、院(系部)教学负责人审签后,不得随意变动。
如有特殊情况作调整时,需经教研室和院(系部)教学负责人同意,并在执行栏内注明。
XXXX技术学院课程教学进度计划表2020—2021学年第2学期主讲教师XXXX 职称无学历硕士学位硕士课程名称微信小程序开发课程性质专业必修课授课专业电子商务(BK)授课年级 2018教材(名称、主编、出版社、出版时间等):自编实训指导书:黑马程序员.微信小程序开发实战[M].北京:人民邮电出版社,2019.4主要参考书:刘刚.微信小程序开发图解案例教程[M].北京:人民邮电出版社,2019.1教学总学时48 学时,其中理论 20学时;实验 28 学时;实践0学时;周 4学时。
课外辅导学时 0 学时。
在成绩考核方面的说明及要求(考核方式、考试成绩构成):该课程为考查课。
课程总成绩=平时成绩(10%) +实践成绩(40%)+期末考试成绩(50%)教研室主任(签字):院(系部)教学负责人(签字):2021年2月26日2021 年2月26日。
app项目开发计划表
a pp项目开发计划表篇一: APP项目计划书 ap p项目商业计划书第一章项目概要摘要是app项目商业计划书的“凤头”,是对整个计划书的高度概括,投资者是否中意项目,很大程度取决于摘要的部分。
可以说,没有好的摘要,就没有投资。
第二章公司介绍一、公司成立与宗旨二、企业简介三、注册资本及变更情况四、组织结构五、经营范围六、公司管理 1.董事会2.管理团队3.外部支持(外聘人士/会计师事务所/律师事务所/顾问公司/技术支持/行业协会等)第三章技术与产品一、技术描述及技术持有二、app项目产品状况1.主要产品目录(分类、名称、规格、型号、价格等)2.产品特性3.正在开发/待开发产品简介4.研发计划及时间表5.知识产权策略6.无形资产(商标/知识产权/专利等)三、a pp项目产品生产1.资源及原材料供应 2.现有生产条件和生产能力3.扩建设施、要求及成本,扩建后生产能力4.原有主要设备及需添置设备5.产品标准、质检和生产成本控制6.包装与储运四、app项目的客户定位、形象定位等五、a pp项目s wot分析第四章a pp项目环境分析一、政治法律环境二、经济环境三、社会环境四、技术环境第五章 ap p产品市场分析一、市场规模、市场结构与划分二、目标市场的设定三、区域市场分布四、影响app产品市场需求的主要因素五、app产品市场发展阶段(空白/新开发/高成长/成熟/饱和),目前公司产品市场状况、产品排名及品牌状况六、app产品市场趋势预测和市场机会第六章 ap p市场竞争分析一、app行业垄断状况二、从市场细分看竞争者市场份额三、主要竞争对手情况:公司实力、产品情况(种类、价位、特点、包装、营销、市场占有率等)四、潜在竞争对手情况和市场变化分析五、app行业主要企业与该项目的竞争对比第七章市场营销一、营销计划概述(区域、方式、渠道、预估目标、份额)二、销售政策的制定(以往/现行/计划)三、销售渠道、方式、行销环节和售后服务四、主要业务关系状况(代理商/经销商/直销商/零售商/加盟者等),各级资格认定标准政策(销售量/回款期限/付款方式/应收帐款/货运方式/折扣政策等)五、销售队伍情况及销售福利分配政策六、促销和市场渗透(方式及安排、预算)1.主要促销方式2.广告/公关策略、媒体评估七、产品价格方案1.a pp产品定价依据和价格结构2.影响a pp产品价格变化的因素和对策八、销售资料统计和销售记录方式,销售周期的计算九、市场开发规划,销售目标(近期、中期),销售预估(3-5年销售额)、占有率及计算依据第八章经济评价一、投资与经营预测1.app项目总投资估算2.经营预测(融资后3-5年公司销售量、销售额、毛利率、成长率、投资报酬率预估及计算依据)二、app项目资金安排1.资金来源渠道2.资金结构3.资金使用计划及进度三、投资形式(贷款/利率/利率支付条件/转股-普通股、优先股、任股权/对应价格等)四、ap p项目财务评价 1.财务评价报表1)财务现金流量表 2)损益和利润分配表3)资金来源与运用表4)借款偿还计划表 2.a pp项目盈利能力分析1)项目财务内部收益率2)资本金收益率3)投资各方收益率 4)财务净现值5)投资回收期6)投资利润率3.ap p项目偿债能力分析(借款偿还期、利息备付率及偿债备付率)1)资产负债率 2)流动比率3)速动比率4)固定资产投资借款偿还期五、资本原负债结构说明(每笔债务的时间/条件/抵押/利息等)六、投资抵押(是否有抵押/抵押品价值及定价依据/定价凭证)七、投资担保(是否有抵押/担保者财务报告)八、吸纳投资后股权结构九、股权成本十、投资者介入公司管理之程度说明十一、报告(定期向投资者提供的报告和资金支出预算)十二、杂费支付(是否支付中介人手续费)第九章资金退出一、股票上市二、股权转让三、股权回购四、股利第十章风险及规避一、资源(原材料/供应商)风险二、app市场不确定性风险三、研发风险四、生产不确定性风险五、成本控制风险六、a pp行业竞争风险七、政策风险八、财务风险(应收账款/坏账)九、管理风险(含人事/人员流动/关键雇员依赖)十、破产风险第十一章管理一、公司组织结构二、核心管理团队分析三、管理制度及劳动合同四、人事计划(配备/招聘/培训/考核)五、薪资、福利方案六、股权分配和认股计划第十二章a pp项目主办单位财务分析一、财务分析说明二、财务指标分析(ap p项目主办单位近3年的财务状况)1.盈利能力2.成长能力3.营运能力4.偿债能力第十三章附录(出自:WwW.cDFd s.池锝范文网:app 项目开发计划表)一、附件1.营业执照影本 2.董事会名单及简历3.主要经营团队名单及简历4.专业术语说明5.专利证书/生产许可证/鉴定证书等6.注册商标7.企业形象设计/宣传资料(标识设计、说明书、出版物、包装说明等)8.简报及报道9.场地租用证明10.工艺流程图11.产品市场成长预测图二、附表 1.主要产品目录2.主要客户名单3.主要供货商及经销商名单 4.主要设备清单5.市场调查表6.预估分析表7.各种财务报表及财务预估表篇二:a pp项目计划书模板a pp项目计划书模板选择的授权许可类型是(申请sdkleve l2必填):免费授权许可或非免费授权许可阐述选择原因(申请sd k l evel 2必填):(比如:选择了免费授权许可,app应用于非盈利目的的环保、救灾和科研教育方面.)a pp创意描述(目的:简要描述a pp的基本功能和特色亮点,让sd k开发团队或者活动主办方更快更深入地了解该ap p的核心思路)app关键功能列表(目的:用于s dk开发团队或者活动主办方评估,如下所列功能是否可以得到sdk等软硬件的支持)比如: 1.提供照片滤镜功能2.提供云台pitc h方向控制功能3.。

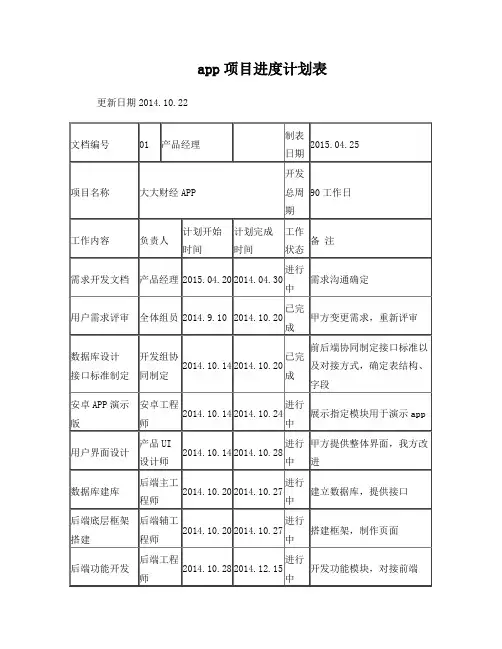

app项目进度计划表
模块测试,检查 功能实现
整体测试
测试员
2014.12.15
2014.1219
进行中
测试整体功能, 接口对接
面向用户测试
甲方
2014.12.22
2014.12.26
进行中
提交测试版app
项目改进、检查
全体组员
2014.12.22
2014.12.26
进行中
根据测试结果改
进app
提交产品
项目经理
2014.12.29
2014.10.28
进行中
甲方提供整体界 面,我方改进
数据库建库
后端主工
程师
2014.10.20
2014.10.27
进行中
建立数据库,提 供接口
后端底层框架
搭建
后端辅工 程师
2014.10.20
2014.10.27
进行中
搭建框架,制作 页面
后端功能开发
后端工程
师
2014.10.28
2014.12.15
测试员、 开发组
2014.12.1
2014.12.5
进行中
初步功能测试
内部测试(稳定 性、整体测试)
全体组员
2014.12.8
2014.12.19
进行中
稳定性、整体测
试
收集测试资料
测试员、
项目经理
2014.12.11
2014.1219
进行中
收集测试结果、 改进建议
单元测试
开发组
2014.12.15
2014.1219
已完成
甲方变更需求, 重新评审
数据库设计 接口标准制定
开发组协
app项目进度计划表
更新日期2014.10.22
文档编号
01
项目经理
制表日期
2014.10.13
项目名称
开发总周期
50工作日
工作内容
负责人
计划开始
时间
计划完成
时间
工作状态
备注
需求开发
项目经理
2014.09.10
2014.10.13
已完成
需求沟通确定
用户需求评审
全体组员
2014.9.10
2014.10.20
已完成
甲方变更需求,重新评审
数据库设计
接口标准制定
开发组协同制定
2014.10.14
2014.10.20
已完成
前后端协同制定接口标准以及对接方式,确定表结构、字段
安卓APP演示版
安卓工程师
2014.10.14
2014.10.24
进行中
展示指定模块用于演示app
用户界面设计
甲方提供
2014.10.14
2014.10.28
进行中
甲方提供整体界面,我方改进
数据库建库
后端主工程师
2014.10.20
2014.10.27
进行中
建立数据库,提供接口
后端底层框架搭建
后端辅工程师
2014.10.20
2014.10.27
进行中
搭建框架,制作页面
后端功能开发
后端工程师
2014.10.28
2014.12.15
进行中
测试员、开发组
2014.12.1
2014.12.5
进行中
初步功能测试
内部测试(稳定性、整体测试)
