特种加工期末考试题B卷及答案

上海第二工业大学(试卷编号:)
20 –20 学年第学期期终考试特种加工技术试卷
姓名:学号:班级:成绩:
一、填空:( 30 分,每空1分)
1、电火花加工中,单个脉冲放电所释放的能量取决于(极间放电电压)、
(放电电流)、(放电持续时间)。

2、电火花加工过程中,电火花加工过程的稳定性对电蚀量有影响,对稳定性影响最大的是电火花加工的(自动进给和调节)系统,以及正确(加工参数)的选择和调节。

为提高加工稳定性,改善排屑条件,提高加工速度和防止拉弧,常采用(强迫冲油)和(工具电极定时抬刀)。

3、电火花加工的电极材料对加工稳定性有影响,常用的电极材料有(铜
)、(石墨)。

4、电火花加工后,材料的表面层可分为(熔化凝固)层和(热影响)层。

5、型腔的电火花加工方法主要有(单电极平动法)、(多电极更换法)、(分解电极法)。

6、电火花加工脉冲电源按输出脉冲波形可分为(矩形波脉冲电源)、(高低压负荷脉冲)、(梳状波分组脉冲)、(阶梯波脉冲电源)等。

7、电解加工中,常用的电解液为(NaCl)、(NaNO3N)、(NaClO3)三种。

8、电解液的参数除除成分外,还有(粘性)、(温度)、(PH值)和浓度等。

9、影响电火花加工精度的主要因素有(放电间隙的大小)、(放电间隙的一致性)、(工具电极损耗)及其稳定性。

10、电火花加工的表面质量主要包括(表面粗糙度)、(表面变质层)、(表表面力学性能)三部分。

二、选择题、(5 分、每题1分)
1、电火花加工使用(A)进行加工的。

(A)电能和热能(B)电能和光能
(C)声能和热能(D)光能和热能
2、对于电火花加工,我国通常把工件接脉冲电源的正极(工具电极接负极)时,称(B)加工
(A)极性(B)正极性
(C)其它(D)负极性
3、电火花加工存在电极损耗,该损耗多集中于电极的(B)。

(A)任意位置(B)尖角或底面
(C)上面(D)侧面
4、在电火花加工中,若采用“钢打钢”直接配合法,则该机床应具有
(A)。

(A)高低压复合脉冲电源(B)交流电源
(C)多回路电源(D)单回路电源
5、电火花加工前,工件(凹模)的型孔部分要加工预孔,并留适当的电火花加工余量,一般单边余量为(A)为宜。

(A)0.3~1.5mm (B)3~5mm
(C)0.03~0.15mm (D)10mm左右
三、判断题:(10 分、每题1分)
1、高速走丝线切割机床使用的工作液主要是煤油。

X
2、电火花加工适合于任何难切削导电材料的加工。

3、电火花加工工艺可以安排在淬火后进行。

4、电火花加工中,脉冲间隔过小,则脉冲火花放电将恶性循环地转换有害的稳定电弧放电,同时工作液局部高温分解后可能积碳,在该处聚成焦粒而在两极间搭桥,使加工无法进行下去,并烧伤电极对。

5、电火花加工中,当单个脉冲能量相同时,金属材料的热学物理常数越高,电蚀量将越小,越难加工。

6、电子束不仅可以加工各种直的型孔,而且也可以加工弯孔和曲面。

7、线切割加工中为减少材料割离后的变形,最好将工件与其夹持部分分割的线
段安排在切割总程序的首端。

8、复杂型腔表面电解加工时,电解液流场不易均匀,在流速、流量不足的局部地
区容易产生短路,此时应在阴极的对应处加开增液孔或增液缝。

X
9、电火花加工时,工具电极的尖角和凹角很难精确的复制到工件上。

10、电解加工型孔时,一般采用端面进给法,为了避免锥度阴极侧面必须绝缘。

四、回答下列问题(20 分)
1、指出低速走丝线切割机床和高速丝线切割机床的不同点?(至少8方面)
(10分)
走丝速度不同:高速丝线切割机床8~10m/s , 低速走丝线切割机床0.2 m/s。

所能达到的表面粗糙度不同:高速丝线切割机床Ra5~2.5 , 低速走丝线切割机床
Ra1.25
所能达到的加工精度不同:高速丝线切割机床0.01~0.02 mm , 低速走丝线切割机
床0.005~0.002 mm。

丝的材料不同:高速丝线切割机床多为钼丝;低速走丝线切割机床多为镀锌黄铜丝丝的直径不同:高速丝线切割机床多为φ0.06~0.2 mm;低速走丝线切割机床多为镀锌黄铜丝0.3 mm以下,精微加工时可用0.03mm以上的钼丝。

实现加工锥度的方式不同:高速丝线切割机床为偏移式丝架,能加工的锥度很小;
低速走丝线切割机床为双坐标联动装置能加工较大锥度。

加工方式不同:高速丝线切割机床浇注式, 低速走丝线切割机床浸泡式
丝运动方式不同:高速丝线切割机床双向运动, 低速走丝线切割机床单向运动
工作液不同:高速丝线切割机床多为专用乳化
2、简述在电火花穿孔成型加工中,如何降低工具电极的损耗?(10分)
要降低工具电极的损耗,必须很好地利用电火花加工过程中的极性效应、吸附效应、传热效应等。

1、正确选择极性和脉宽:精加工时采用正极性短脉冲,粗加工时采用负极性长脉冲。

2、利用吸附效应:由于碳黑膜只能在正极产生,要利用碳黑膜的补偿作用来实现电极的低损耗,必须采用负极性加工。

为了保持合适的温度场和吸附碳黑的时间,增大脉宽和适当减少脉间是有利的。

另外,在加工过程中采用冲抽油时要注意控制压力不要太大。

3、利用传热效应:在放电初期限制脉冲电流的增长率;采用工具电极的导热性能比工件好。

4、选择合适的工具材料:钨、钼、铜、石墨、铜碳、铜钨、银钨合金等
五、如图所示为落料凹模的型孔,编写此凹模的线切割加工程序。

电极丝的直径为
0.18mm的钼丝,单边放电间隙为0.02mm (15分)
六、某型腔横截面如图所示,要求加工后表面粗糙度达到Ra1.25:(1)试设计加
工该型腔的精加工工具电极的水平尺寸。

(不采用平动修整的工艺方法)(要求画出工具电极图形,标注尺寸及公差)(2)请根据工艺参数曲线图表确定峰值电流、脉宽及脉间。

并说明该规准所能达到的加工效率、电极损耗率及单边侧面放电间隙。

(20分)。

合集下载

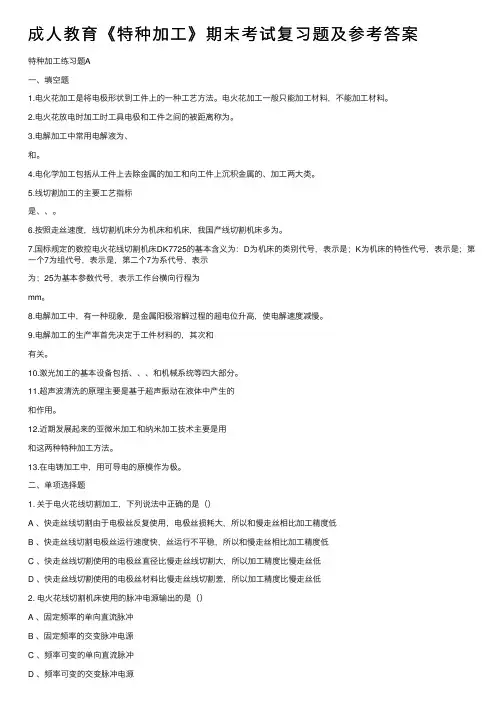

成人教育《特种加工》期末考试复习题及参考答案

成人教育《特种加工》期末考试复习题及参考答案

成⼈教育《特种加⼯》期末考试复习题及参考答案特种加⼯练习题A⼀、填空题1.电⽕花加⼯是将电极形状到⼯件上的⼀种⼯艺⽅法。

电⽕花加⼯⼀般只能加⼯材料,不能加⼯材料。

2.电⽕花放电时加⼯时⼯具电极和⼯件之间的被距离称为。

3.电解加⼯中常⽤电解液为、和。

4.电化学加⼯包括从⼯件上去除⾦属的加⼯和向⼯件上沉积⾦属的、加⼯两⼤类。

5.线切割加⼯的主要⼯艺指标是、、。

6.按照⾛丝速度,线切割机床分为机床和机床,我国产线切割机床多为。

7.国标规定的数控电⽕花线切割机床DK7725的基本含义为:D为机床的类别代号,表⽰是;K为机床的特性代号,表⽰是;第⼀个7为组代号,表⽰是,第⼆个7为系代号,表⽰为;25为基本参数代号,表⽰⼯作台横向⾏程为mm。

8.电解加⼯中,有⼀种现象,是⾦属阳极溶解过程的超电位升⾼,使电解速度减慢。

9.电解加⼯的⽣产率⾸先决定于⼯件材料的,其次和有关。

10.激光加⼯的基本设备包括、、、和机械系统等四⼤部分。

11.超声波清洗的原理主要是基于超声振动在液体中产⽣的和作⽤。

12.近期发展起来的亚微⽶加⼯和纳⽶加⼯技术主要是⽤和这两种特种加⼯⽅法。

13.在电铸加⼯中,⽤可导电的原模作为极。

⼆、单项选择题1. 关于电⽕花线切割加⼯,下列说法中正确的是()A 、快⾛丝线切割由于电极丝反复使⽤,电极丝损耗⼤,所以和慢⾛丝相⽐加⼯精度低B 、快⾛丝线切割电极丝运⾏速度快,丝运⾏不平稳,所以和慢⾛丝相⽐加⼯精度低C 、快⾛丝线切割使⽤的电极丝直径⽐慢⾛丝线切割⼤,所以加⼯精度⽐慢⾛丝低D 、快⾛丝线切割使⽤的电极丝材料⽐慢⾛丝线切割差,所以加⼯精度⽐慢⾛丝低2. 电⽕花线切割机床使⽤的脉冲电源输出的是()A 、固定频率的单向直流脉冲B 、固定频率的交变脉冲电源C 、频率可变的单向直流脉冲D 、频率可变的交变脉冲电源3 在快⾛丝线切割加⼯中,当其他⼯艺条件不变时,增⼤短路峰直电流,可以()A 、提⾼切割速度B 、表⾯粗糙度会变好C 、降低电极丝的损耗D 、增⼤单个脉冲能量4、电⽕花成型加⼯的符号是()。

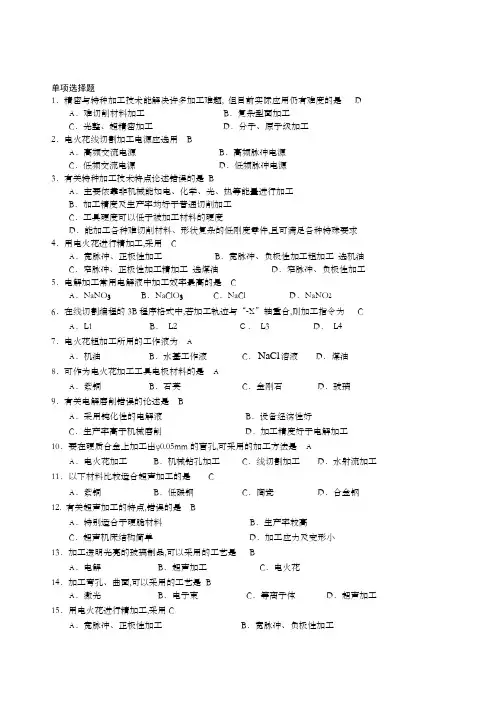

特种加工期末复习习题及答案

特种加工期末复习习题及答案

单项选择题1.精密与特种加工技术能解决许多加工难题, 但目前实际应用仍有难度的是 D A.难切削材料加工B.复杂型面加工C.光整、超精密加工D.分子、原子级加工2.电火花线切割加工电源应选用 BA.高频交流电源B.高频脉冲电源C.低频交流电源D.低频脉冲电源3.有关特种加工技术特点论述错误的是BA.主要依靠非机械能如电、化学、光、热等能量进行加工B.加工精度及生产率均好于普通切削加工C.工具硬度可以低于被加工材料的硬度D.能加工各种难切削材料、形状复杂的低刚度零件,且可满足各种特殊要求4.用电火花进行精加工,采用 CA.宽脉冲、正极性加工B.宽脉冲、负极性加工粗加工选机油C.窄脉冲、正极性加工精加工选煤油D.窄脉冲、负极性加工5.电解加工常用电解液中加工效率最高的是 CA.NaNO3B.NaClO3C.NaCl D.NaNO26.在线切割编程的3B程序格式中,若加工轨迹与“-X”轴重合,则加工指令为 C A.L1 B.L2 C.L3 D.L47.电火花粗加工所用的工作液为 AA.机油B.水基工作液C.NaCl溶液D.煤油8.可作为电火花加工工具电极材料的是 AA.紫铜B.石英C.金刚石D.玻璃9.有关电解磨削错误的论述是 BA.采用钝化性的电解液B.设备经济性好C.生产率高于机械磨削D.加工精度好于电解加工10.要在硬质合金上加工出φ0.05mm的盲孔,可采用的加工方法是 A A.电火花加工B.机械钻孔加工C.线切割加工D.水射流加工11.以下材料比较适合超声加工的是 CA.紫铜B.低碳钢C.陶瓷D.合金钢12. 有关超声加工的特点,错误的是 BA.特别适合于硬脆材料B.生产率较高C.超声机床结构简单D.加工应力及变形小13.加工透明光亮的玻璃制品,可以采用的工艺是 BA.电解B.超声加工C.电火花14.加工弯孔、曲面,可以采用的工艺是BA.激光B.电子束C.等离子体D.超声加工15.用电火花进行精加工,采用CA.宽脉冲、正极性加工B.宽脉冲、负极性加工C.窄脉冲、正极性加工D.窄脉冲、负极性加工16.以下材料最易于电解加工的是 DA.聚晶金刚石B.硬质合金C.碳钢D.铸铁17.电火花线切割加工电源一般选用 BA.高频交流电源B.高频脉冲电源C.低频交流电源D.低频脉冲电源18.下列加工工艺中,利用金属离子阴极沉积方法来进行成形加工的方法是 DA.离子束加工B.电解加工C.等离子体加工D.电刷镀19.以下材料最适合电解加工的是 AA.铸铁B.高碳钢C.石英、玻璃D.中碳钢20.有关提高电解加工精度的途径错误的是 DA.采用小间隙加工B.采用NaNO等钝化性电解液3C.增加电解液浓度D.提高进给速度v21.电解磨削与机械磨削相比较,错误的的观点是 DA.可提高加工表面质量B.砂轮磨损量小C.生产率较高D.可取代后者填空题1.由于加工过程无显著切削力,特种加工刀具硬度可以低于工件材料硬度;2.电火花线切割加工WEDM选用高频直流脉冲电源,属于正极性加工我国自主研发机床类型快走丝机床选择乳化液金属丝为钼丝8-10m/s可循环系统慢走丝机床选择去离子水、煤油金属丝为铜丝0.2m/s不可循环系统DK7725/DK7132表示含义:D电加工成形机床K数控71电火花成形机床第一个7电火花加工机床第二个7是快走丝6是慢走丝25工作台横向行程250mm 电火花成形机床按照大小为D7125以下小型、D7125-7163中型、D7163以上大型3. 超声加工变幅杆的形状有多种类型, 其中指数型变幅杆的性能最好;4.激光加工机的组成部分有激光器、电源、光学系统及机械系统;影响激光打孔的因素输出功率和照射时间、焦距和发散角、焦点位置在工件表面/略低于工件表面、光斑能量分布、照射次数、材料5.电子束、离子束加工均需在真空中进行;电子束离子束主要用于弯孔加工加工装置:电子枪离子源、真空装置、控制系统、电源装置电火花加工机床组成:机床主体实现工件和工具装夹稳定和运动的机械系统、脉冲电源把交流电流转变为高频单向电脉冲,并提供能量、自动进给调节系统保证进给速度等于蚀除速度,维持平均放电间隙,稳定进行、工作液过滤循环系统提供纯净工作液,防止二次放电、数控系统6.电火花线切割加工采用窄脉冲、正极性加工;7.电解加工中,因材料表面晶界腐蚀造成的块状剥落, 电流效率有时会大于100%;8.电火花加工单个脉冲能量减小,加工精度将提高;9.电火花加工的进给系统必须是自动进给调节系统;10.电铸与电解同为电化学加工,不同的是电解是依靠电化学阳极溶解原理进行加工,而电铸是依靠电化学阴极沉积原理进行加工;11.金属材料热学物理常数愈小,电火花加工电蚀量愈大,愈易加工;12.电火花加工火花放电必须是瞬时性的高频直流脉冲放电;影响电火花加工精度的因素:放电间隙大小与一致性、工具电极损耗、二次放电产生斜度和棱角变钝熔化凝固层,热影响区简答题及综合题1.简述电铸方法基本原理;{利用金属的电解沉积原理精确复制某些复杂或特殊形状工件的特种加工方法,以导电的原模为阴极,电铸金属为阳极,电铸材料是金属盐溶液;在直流电源作用下发生阴极沉积的加工方法}}2.简述超声加工机床的组成部分及各部分作用;声学部件把高频电能转换为机械振动,并以波的形式传给工具电极端面、超声波发生器把低频交流电转换为一定功率的电振荡、机床提供机架和零部件的安装,磨料悬浮液及循环系统更新磨料悬浮液,带走钝化磨料和切屑,降低温度3.超声加工振动系统的组成部分及作用;换能器电振荡信号转换为机械振动、包括压电和磁致伸缩效应、振幅扩大棒扩大振幅,工具电极把机械振动经变幅杆放大传给工具电极,使磨粒和工作液以一定的能量冲击工件并加工出工件形状和尺寸4.简述超声加工原理;利用工具端面的超声振动,通过磨料悬浮液对工件进行成形加工的一种方法5.试述电火花加工EDM的加工原理,加工过程由几部分组成利用工具和工件之间产生脉冲火花放电时的腐蚀效应来腐蚀多余金属,以达到对零件尺寸、形状、表面质量的加工要求①极间介质电离、击穿和放电通道的形成;②介质热分解,电极材料熔化,汽化和热膨胀;③蚀除物的抛出;④极间介质的消电离6. 要实现电火花加工,有几个必要条件❶保持一定的放电间隙❷在绝缘性工作液介质中进行❸瞬时直流脉冲放电7.线切割加工中穿丝孔的位置如何确定①在轨迹拐角附近,②在工件对称中心③在加工轨迹边角处或已选坐标点上④大型零件在加工轨迹多设置几个穿丝孔8.特种加工对制造领域的影响.提高材料可加工性、改变工艺路线、缩短试制周期、对产品结构设计产生很大影响、改变对传统工艺的衡量标准9. 线切割加工中如何确定切割路线.❶从预制穿丝孔切割❷夹持部位安排在切割路线的末端❸多设置几个穿丝孔进行切割❹加工路线距离端面大于5MM10.具有代表性的快速成形工艺有哪几种并简述其加工原理.光敏树脂液相固化成型基于液态光敏树脂的光聚合原理的加工方法SLA、薄片分层叠加成型采用激光或刀具对材料进行切割,是一种分层实体制作快速成型技术LOM、选择性激光粉末烧结成型利用粉末材料在激光照射下烧结的原理,在计算机控制下层层堆积成型技术SLS,熔丝堆积成型利用热塑性材料的热熔性、黏结性在计算机控制下层层堆积的快速成型技术FDM11.线切割的3B编程BX BY 直线终点、圆弧起点绝对值微米BJ投影长度G终点坐标直线取大值,圆弧取小指ZL/SR/NR圆弧起点所在象限,再看方向12.电解加工中加工电流及时间的计算m=ƞKIt v=ƞɯIt ƞ=电流效率K=质量化学当量ɯ=体积化学当量外接电源约等于电解液欧姆电压13.电解加工的加工精度的途径⑴脉冲电流电解加工⑵小间隙电解加工⑶改进电解液采用低浓度电解液⑷混气电解加工增加电解液的电阻率减少腐蚀。

特种加工试题与答案

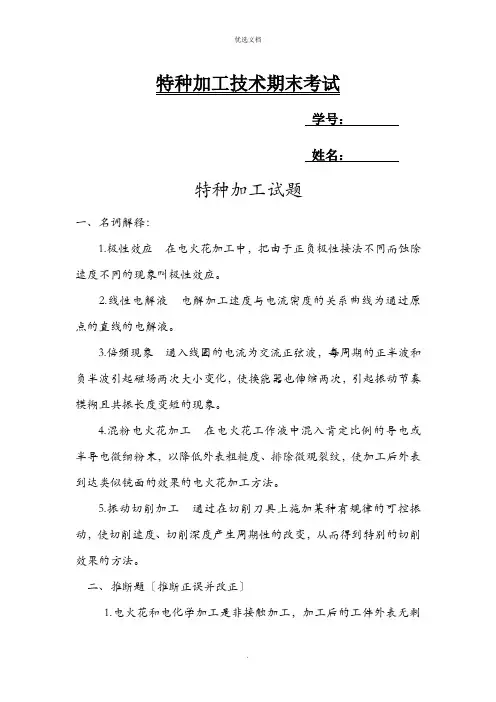

特种加工试题与答案

特种加工技术期末考试学号:姓名:特种加工试题一、名词解释:1.极性效应在电火花加工中,把由于正负极性接法不同而蚀除速度不同的现象叫极性效应。

2.线性电解液电解加工速度与电流密度的关系曲线为通过原点的直线的电解液。

3.倍频现象通入线圈的电流为交流正弦波,每周期的正半波和负半波引起磁场两次大小变化,使换能器也伸缩两次,引起振动节奏模糊且共振长度变短的现象。

4.混粉电火花加工在电火花工作液中混入肯定比例的导电或半导电微细粉末,以降低外表粗糙度、排除微观裂纹,使加工后外表到达类似镜面的效果的电火花加工方法。

5.振动切削加工通过在切削刀具上施加某种有规律的可控振动,使切削速度、切削深度产生周期性的改变,从而得到特别的切削效果的方法。

二、推断题〔推断正误并改正〕1.电火花和电化学加工是非接触加工,加工后的工件外表无剩余应力。

〔√〕2.电化学反响时,金属的电极电位越正,越易失去电子变成正离子溶化到溶液中。

〔√〕3.激光加工与离子束加工要求有真空装置。

〔×〕激光加工不需真空装置。

4.超声波加工时变幅杆可以将振动的振幅放大是利用能量在不同截面是相同的原理。

〔√〕5.电解磨削时主要靠砂轮的磨削作用来去除金属,电化学作用是为了加速磨削过程。

〔×〕电化学作用是是去除金属的主要作用,磨削为辅助作用。

三、简答题1、电火花加工按工具电极和工件相对运动方法和用途的不同分哪几种类型?答:可分五类:①利用成型工具电极,相对工件作简单进给运动的电火花成形加工;②利用轴向移动的金属丝作工具电极,工件按所需形状和尺寸作轨迹运动,以切割导电材料的电火花线切割加工;③利用金属丝或成形导电磨轮作工具电极,进行小孔磨削或成形磨削的电火花磨削;④用于加工螺纹环规、螺纹塞规、齿轮等的电火花共轭回转加工;⑤小孔加工、刻印、外表合金化、外表加强等其他种类的加工。

2、电火花加工中的极性效应是什么?加工中如何利用极性效应来提高加工效率降低工具损耗?线切割加工一般采纳什么极性加工,为什么?答:1〕电火花加工中,把由于正负极性接法不同而蚀除速度不同的现象叫极性效应。

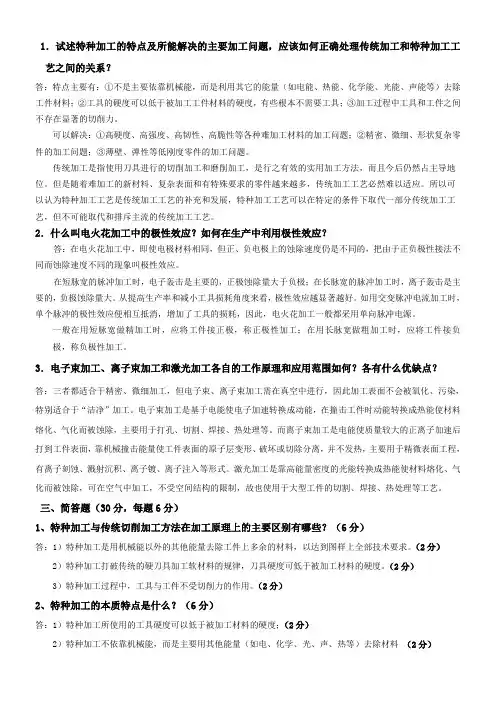

特种加工考试题(附有答案)(修改)

特种加工考试题(附有答案)(修改)

1.试述特种加工的特点及所能解决的主要加工问题,应该如何正确处理传统加工和特种加工工艺之间的关系?答:特点主要有:①不是主要依靠机械能,而是利用其它的能量(如电能、热能、化学能、光能、声能等)去除工件材料;②工具的硬度可以低于被加工工件材料的硬度,有些根本不需要工具;③加工过程中工具和工件之间不存在显著的切削力。

可以解决:①高硬度、高强度、高韧性、高脆性等各种难加工材料的加工问题;②精密、微细、形状复杂零件的加工问题;③薄壁、弹性等低刚度零件的加工问题。

传统加工是指使用刀具进行的切削加工和磨削加工,是行之有效的实用加工方法,而且今后仍然占主导地位。

但是随着难加工的新材料、复杂表面和有特殊要求的零件越来越多,传统加工工艺必然难以适应。

所以可以认为特种加工工艺是传统加工工艺的补充和发展,特种加工工艺可以在特定的条件下取代一部分传统加工工艺,但不可能取代和排斥主流的传统加工工艺。

2.什么叫电火花加工中的极性效应?如何在生产中利用极性效应?答:在电火花加工中,即使电极材料相同,但正、负电极上的蚀除速度仍是不同的,把由于正负极性接法不同而蚀除速度不同的现象叫极性效应。

在短脉宽的脉冲加工时,电子轰击是主要的,正极蚀除量大于负极;在长脉宽的脉冲加工时,离子轰击是主要的,负极蚀除量大。

从提高生产率和减小工具损耗角度来看,极性效应越显著越好。

如用交变脉冲电流加工时,单个脉冲的极性效应便相互抵消,增加了工具的损耗,因此,电火花加工一般都采用单向脉冲电源。

一般在用短脉宽做精加工时,应将工件接正极,称正极性加工;在用长脉宽做粗加工时,应将工件接负极,称负极性加工。

3.电子束加工、离子束加工和激光加工各自的工作原理和应用范围如何?各有什么优缺点?答:三者都适合于精密、微细加工,但电子束、离子束加工需在真空中进行,因此加工表面不会被氧化、污染,特别适合于“洁净”加工。

电子束加工是基于电能使电子加速转换成动能,在撞击工件时动能转换成热能使材料熔化、气化而被蚀除,主要用于打孔、切割、焊接、热处理等。

特种加工试卷 (含答案)

特种加工试卷 (含答案)

一、填空:( 30 分,每空1分)1、电火花加工中,单个脉冲放电所释放的能量取决于(极间放电电压)、(放电电流)、(放电持续时间)。

2、电火花加工过程中,电火花加工过程的稳定性对电蚀量有影响,对稳定性影响最大的是电火花加工的(自动进给和调节)系统,以及正确(加工参数)的选择和调节。

为提高加工稳定性,改善排屑条件,提高加工速度和防止拉弧,常采用(强迫冲油)和(工具电极定时抬刀)。

3、电火花加工的电极材料对加工稳定性有影响,常用的电极材料有(铜)、(石墨)。

4、电火花加工后,材料的表面层可分为(熔化凝固)层和(热影响)层。

5、型腔的电火花加工方法主要有(单电极平动法)、(多电极更换法)、(分解电极法)。

6、电火花加工脉冲电源按输出脉冲波形可分为(矩形波脉冲电源)、(高低压复合脉冲电源)、(梳状波分组脉冲电源)、(阶梯波脉冲电源)等。

7、电解加工中,常用的电解液为(NaCl )、(NaNO3 )、(NaClO3 )三种。

8、电解液的参数除除成分外,还有(粘性)、(温度)、(PH值)和浓度等。

9、影响电火花加工精度的主要因素有(放电间隙的大小)、(放电间隙的一致性)、(工具电极损耗)及其稳定性。

10、电火花加工的表面质量主要包括(表面粗糙度)、(表面变质层)、(表面力学性能)三部分。

二、选择题、(5 分、每题1分)1、电火花加工使用(A )进行加工的。

(A)电能和热能(B)电能和光能(C)声能和热能(D)光能和热能2、对于电火花加工,我国通常把工件接脉冲电源的正极(工具电极接负极)时,称(B)加工(A)极性(B)正极性(C)其它(D)负极性3、电火花加工存在电极损耗,该损耗多集中于电极的(B )。

(A)任意位置(B)尖角或底面(C)上面(D)侧面4、在电火花加工中,若采用“钢打钢” 直接配合法,则该机床应具有( A )。

(A)高低压复合脉冲电源(B)交流电源(C)多回路电源(D)单回路电源5、电火花加工前,工件(凹模)的型孔部分要加工预孔,并留适当的电火花加工余量,一般单边余量为( A )为宜。

特种加工考试题(附有答案)

特种加工考试题(附有答案)

特种加⼯考试题(附有答案)⼀、填空题(15分,每空1分)1、特种加⼯主要采⽤机械能以外得其她能量去除⼯件上多余得材料,以达到图样上全部技术要求。

(1分)2、电⽕花加⼯原理就是基于⼯具与⼯件(正、负电极)之间脉冲性⽕花放电时得电腐蚀现象,来蚀除多余得⾦属,以达到对零件得尺⼨、形状与表⾯质量等预定得加⼯要求。

(2分)3、电⽕花加⼯系统主要由⼯件与⼯具、脉冲电源、⾃动进给与调节装置⼏部分组成.(3分)4、在电⽕花加⼯中,提⾼电蚀量与加⼯效率得电参数途径有:提⾼脉冲频率、增加单个脉冲能量、减少脉冲间隔。

(3分)5、电⽕花加⼯得表⾯质量主要就是指被加⼯零件得表⾯粗糙度、表⾯变质层、表⾯⼒学性能。

(3分)6、电⽕花加⼯得⾃动进给调节系统主要由以下⼏部分组成:测量环节、⽐较环节、放⼤驱动环节、执⾏环节、调节对象。

(3分)7、电⽕花成型加⼯得⾃动进给调节系统,主要包含伺服进给控制系统与参数控制系统。

(2分)8、电⽕花加⼯就是利⽤电⽕花放电腐蚀⾦属得原理,⽤⼯具电极对⼯件进⾏复制加⼯得⼯艺⽅法,其应⽤范围分为两⼤类:穿孔加⼯、型腔加⼯。

(2分)9、线切割加⼯就是利⽤移动得、作为负极得、线状电极丝与⼯件之间得脉冲放电所产⽣得电腐蚀作⽤,对⼯件加⼯得⼀种⼯艺⽅法.(2分)10、快⾛丝线切割机床得⼯作液⼴泛采⽤得就是乳化液,其注⼊⽅式为喷⼊式.(2分)11、线切割机床⾛丝机构得作⽤:就是使电极丝以⼀定得速度运动,并保持⼀定得张⼒。

(2分)12、线切割控制系统作⽤主要就是:1)⾃动控制电极丝相对于⼯件得运动轨迹;2)⾃动控制伺服得进给速度。

(2分)13、快速成形技术(RP)最早产⽣于⼆⼗世纪70年代末到80年代初,⽬前RP技术得主流就是: SLA⽴体光造型、LOM薄材叠层制造、SLS激光烧结、FDM熔融成型四种技术。

(4分)14、快速成型得数据接⼝主要有:快速成型技术标准数据格式即STL格式与快速成型设备得通⽤数据接⼝即CLI 格式。

特种加工期末试题及答案

特种加工期末试题及答案第一部分:选择题1. 特种加工是指对某些材料进行特殊加工处理,以改变其表面和内部性能,实现特定要求的加工过程。

下列哪个不属于特种加工的范畴?A. 高温热处理B. 电火花加工C. 铣削D. 离子注入答案:C2. 特种加工常用的加工方法有很多种,下列哪个不是特种加工常用的方法?A. 磁悬浮加工B. 电化学加工C. 切割D. 激光加工答案:C3. 特种加工技术在制造业中的应用非常广泛,它可以有效地提高制造过程的精度和效率。

以下哪个不是特种加工技术的优点?A. 能够加工各种形状和材料的工件B. 能够实现复杂的加工过程C. 能够达到高精度的加工要求D. 加工效率高,生产成本低答案:D4. 特种加工过程中,材料的特性可能会发生变化,对于材料选择和加工参数的控制非常重要。

下列哪个不是特种加工过程中需要考虑的因素?A. 材料的硬度B. 材料的熔点C. 加工过程的温度D. 加工设备的产能答案:D第二部分:填空题1. 特种加工是________________。

答案:对某些材料进行特殊加工处理,以改变其表面和内部性能,实现特定要求的加工过程。

2. 特种加工常用的加工方法有________________。

答案:磁悬浮加工、电化学加工、激光加工等。

3. 特种加工技术的优点包括________________。

答案:能够加工各种形状和材料的工件、能够实现复杂的加工过程、能够达到高精度的加工要求等。

4. 特种加工过程中需要考虑的因素包括________________。

答案:材料的硬度、材料的熔点、加工过程的温度等。

第三部分:简答题1. 请简要说明特种加工的应用领域及其重要性。

答案:特种加工在航空航天、汽车工业、电子制造等众多领域中都有广泛应用。

通过特种加工,可以改善材料的表面和内部性能,实现特定要求的加工过程。

这不仅可以提高产品的质量和精度,还能够满足不同行业对于工件形状、尺寸和特性的要求。

特种加工的重要性在于它可以为制造业提供高效、高精度的加工解决方案,提高生产效率,降低生产成本。

特种加工期末考试题B卷及答案

上海第二工业大学(试卷编号:)20 –20 学年第学期期终考试特种加工技术试卷姓名:学号:班级:成绩:一、填空:( 30 分,每空1分)1、电火花加工中,单个脉冲放电所释放的能量取决于(极间放电电压)、(放电电流)、(放电持续时间)。

2、电火花加工过程中,电火花加工过程的稳定性对电蚀量有影响,对稳定性影响最大的是电火花加工的(自动进给和调节)系统,以及正确(加工参数)的选择和调节。

为提高加工稳定性,改善排屑条件,提高加工速度和防止拉弧,常采用(强迫冲油)和(工具电极定时抬刀)。

3、电火花加工的电极材料对加工稳定性有影响,常用的电极材料有(铜)、(石墨)。

4、电火花加工后,材料的表面层可分为(熔化凝固)层和(热影响)层。

5、型腔的电火花加工方法主要有(单电极平动法)、(多电极更换法)、(分解电极法)。

6、电火花加工脉冲电源按输出脉冲波形可分为(矩形波脉冲电源)、(高低压负荷脉冲)、(梳状波分组脉冲)、(阶梯波脉冲电源)等。

7、电解加工中,常用的电解液为(NaCl)、(NaNO3N)、(NaClO3)三种。

8、电解液的参数除除成分外,还有(粘性)、(温度)、(PH值)和浓度等。

9、影响电火花加工精度的主要因素有(放电间隙的大小)、(放电间隙的一致性)、(工具电极损耗)及其稳定性。

10、电火花加工的表面质量主要包括(表面粗糙度)、(表面变质层)、(表表面力学性能)三部分。

二、选择题、(5 分、每题1分)1、电火花加工使用(A)进行加工的。

(A)电能和热能(B)电能和光能(C)声能和热能(D)光能和热能2、对于电火花加工,我国通常把工件接脉冲电源的正极(工具电极接负极)时,称(B)加工(A)极性(B)正极性(C)其它(D)负极性3、电火花加工存在电极损耗,该损耗多集中于电极的(B)。

(A)任意位置(B)尖角或底面(C)上面(D)侧面4、在电火花加工中,若采用“钢打钢”直接配合法,则该机床应具有(A)。

(A)高低压复合脉冲电源(B)交流电源(C)多回路电源(D)单回路电源5、电火花加工前,工件(凹模)的型孔部分要加工预孔,并留适当的电火花加工余量,一般单边余量为(A)为宜。

模具特种加工技术B卷(内附答案)

第2页 共4页X二、判断题 (每题2分,共20分)1.3B 代码编程法是最先进的电火花线切割编程方法。

( ) 2.线切割加工一般采用负极性加工。

( ) 3. 通常慢走丝线切割加工中广泛使用直径为0.1 mm 以上的黄铜丝作为电极丝。

( )4.火花放电必须在一定的工作介质中进行,否则不能进行电火花放电。

( ) 5.脉冲电压与脉冲宽度的比值称为占空比。

( ) 6.电加工时,工件接负极的叫正极加工。

( ) 7.线切割可以加工盲孔。

( ) 8.电火花加工中,应尽量利用极性效应减少电极损耗。

( )9. 快走丝加工,电极丝通常一次性使用。

( ) 10. 数控电火花机床不需要配备平动头 ( ) 三、填空题 (每题2分,共20分)1.数控电火花机床数控摇动的伺服方式有 、 、 。

2. 是放电时工具电极和工件之间的距离。

3. 电火花加工中常用的电极结构形式是 、 。

4. 数控电火花成形加工机床主轴头作用 。

5. 电火花机床的结构包括: 、 、 。

6. 电火花线切割3B 编程格式中,B 表示 ,X 表示 ,Y 表示 ,J 表示 ,G 表示 ,Z 表示 。

7. 在用 法校正电极丝垂直度时,电极丝要运转以免电极丝断裂。

8. 线切割3B 格式编程中加工顺圆弧时加工指令: ;逆圆弧时加工指令: 。

9. 上丝的过程是将电极丝从 绕到快走丝线切割机床 上的过程,也可以称为 。

10.线切割常用的编程方式包括:和ISO编程。

四、简答题(每题10分,共20分)一、简诉电火花加工的基本原理。

二、为什么慢走丝比快走丝加工精度高?五、编程题(每题20分,共20分)一、用3B代码编制下图所示的线切割加工程序(不考虑电极丝直径补偿)。

加工路线为A-B-C-D-A.(图中单位为mm)。

第3页共4页第4页共4页第5页 共4页第6页 共4页B 卷答案一 选择题BAABC BCDCA二 判断题错错对对错 错错对错错三 填空题1 自由摇动 步进摇动 锁定摇动2 放电间隙3 整体电极 镶拼式电极4 装夹及调整电极装置5 主机 工作液箱 数控电源柜6 分隔符 X 轴坐标的绝对直 Y 轴坐标的绝对直 加工线段计数长度 加工线段计数方向 加工指令7 火花8 S N9 丝盘 贮丝筒 绕丝 10 3B四 简答题一 工具电极与工件电极相互靠近时,极间形成脉冲性火花放电,在电火花通道中产生瞬时高温,使金属融化,甚至气化,从而将金属腐蚀下来的过程。

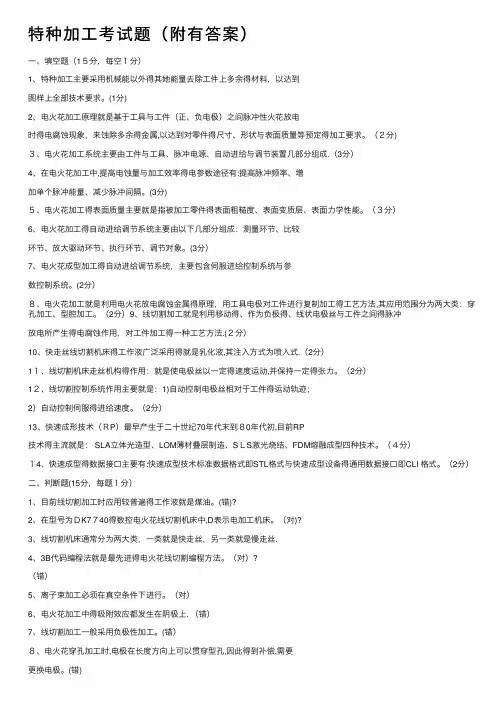

特种加工考试题(附有答案)

一、填空题(15分,每空1分)1、特种加工主要采用机械能以外得其她能量去除工件上多余得材料,以达到图样上全部技术要求。

(1分)2、电火花加工原理就是基于工具与工件(正、负电极)之间脉冲性火花放电时得电腐蚀现象,来蚀除多余得金属,以达到对零件得尺寸、形状与表面质量等预定得加工要求。

(2分)3、电火花加工系统主要由工件与工具、脉冲电源、自动进给与调节装置几部分组成.(3分)4、在电火花加工中,提高电蚀量与加工效率得电参数途径有:提高脉冲频率、增加单个脉冲能量、减少脉冲间隔。

(3分)5、电火花加工得表面质量主要就是指被加工零件得表面粗糙度、表面变质层、表面力学性能。

(3分)6、电火花加工得自动进给调节系统主要由以下几部分组成:测量环节、比较环节、放大驱动环节、执行环节、调节对象。

(3分)7、电火花成型加工得自动进给调节系统,主要包含伺服进给控制系统与参数控制系统。

(2分)8、电火花加工就是利用电火花放电腐蚀金属得原理,用工具电极对工件进行复制加工得工艺方法,其应用范围分为两大类:穿孔加工、型腔加工。

(2分)9、线切割加工就是利用移动得、作为负极得、线状电极丝与工件之间得脉冲放电所产生得电腐蚀作用,对工件加工得一种工艺方法.(2分)10、快走丝线切割机床得工作液广泛采用得就是乳化液,其注入方式为喷入式.(2分)11、线切割机床走丝机构得作用:就是使电极丝以一定得速度运动,并保持一定得张力。

(2分)12、线切割控制系统作用主要就是:1)自动控制电极丝相对于工件得运动轨迹;2)自动控制伺服得进给速度。

(2分)13、快速成形技术(RP)最早产生于二十世纪70年代末到80年代初,目前RP技术得主流就是: SLA立体光造型、LOM薄材叠层制造、SLS激光烧结、FDM熔融成型四种技术。

(4分)14、快速成型得数据接口主要有:快速成型技术标准数据格式即STL格式与快速成型设备得通用数据接口即CLI 格式。

(2分)二、判断题(15分,每题1分)1、目前线切割加工时应用较普遍得工作液就是煤油。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
