人行道铺砖施工技术交底记录
人行道铺砖技术交底

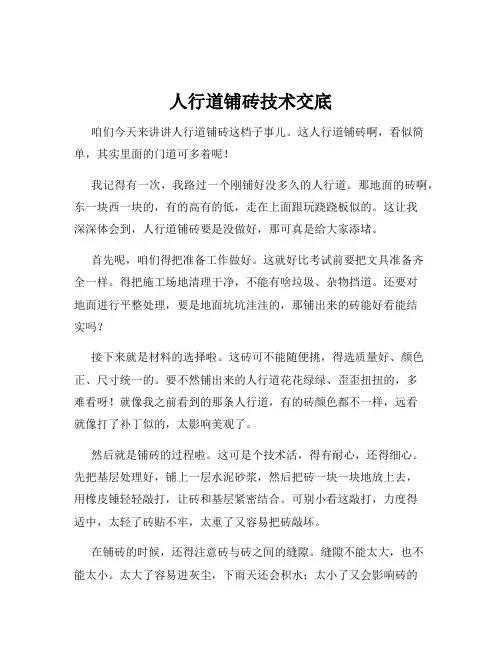

人行道铺砖技术交底咱们今天来讲讲人行道铺砖这档子事儿。
这人行道铺砖啊,看似简单,其实里面的门道可多着呢!我记得有一次,我路过一个刚铺好没多久的人行道。
那地面的砖啊,东一块西一块的,有的高有的低,走在上面跟玩跷跷板似的。
这让我深深体会到,人行道铺砖要是没做好,那可真是给大家添堵。
首先呢,咱们得把准备工作做好。
这就好比考试前要把文具准备齐全一样。
得把施工场地清理干净,不能有啥垃圾、杂物挡道。
还要对地面进行平整处理,要是地面坑坑洼洼的,那铺出来的砖能好看能结实吗?接下来就是材料的选择啦。
这砖可不能随便挑,得选质量好、颜色正、尺寸统一的。
要不然铺出来的人行道花花绿绿、歪歪扭扭的,多难看呀!就像我之前看到的那条人行道,有的砖颜色都不一样,远看就像打了补丁似的,太影响美观了。
然后就是铺砖的过程啦。
这可是个技术活,得有耐心,还得细心。
先把基层处理好,铺上一层水泥砂浆,然后把砖一块一块地放上去,用橡皮锤轻轻敲打,让砖和基层紧密结合。
可别小看这敲打,力度得适中,太轻了砖贴不牢,太重了又容易把砖敲坏。
在铺砖的时候,还得注意砖与砖之间的缝隙。
缝隙不能太大,也不能太小。
太大了容易进灰尘,下雨天还会积水;太小了又会影响砖的伸缩,容易让砖破裂。
这就好比咱们穿衣服,扣子的间距得合适,要不然衣服穿着也不舒服。
还有啊,铺砖的时候要注意线条的整齐。
不能这边歪一点,那边斜一点。
要沿着事先画好的线来铺,这样铺出来的人行道才会笔直美观。
我曾经看到过一个施工队,铺砖的时候根本不看线,结果铺出来的人行道弯弯曲曲的,就像一条小蛇。
铺完砖之后,还得进行养护。
这就像人跑完步得休息一样。
得在砖面上铺上一层湿布,保持湿润,让砖能够慢慢凝固、硬化。
养护的时间也得足够,不能心急。
总之啊,人行道铺砖这事儿虽然不大,但是却关系到大家的出行安全和舒适。
咱们得把每一个环节都做好,才能铺出漂亮、结实的人行道。
可别像我之前看到的那些不合格的人行道,让人走着都提心吊胆的。
人行道砖施工技术交底记录

3.铺筑水泥砂浆、找平:根据水平控制线铺筑3cm M10的水泥砂浆,砂浆配合比如下:
工长
施工班组
技术负责人
交底时间
施工技术交底记录
工程名称
静脉产业园区基础设施建设项目一期路网工程
分部工程
K0+011-K1+470段
分项工程名称
人行道砖铺筑
材料名称
水泥
砂
水
每m³用量(kg)
360
1400
230
每盘用量(kg)
103
483
77
4.排砖:根据已放好的控制线及人行道的尺寸排放砖块,使砖面顺直整齐、且美观。
5.铺砌人行道砖:根据控制线铺放砂浆,不得铺的面积过大,随铺砂浆随砌,砖块铺上时略高于面层水平线,然后用橡皮锤将砖块敲实,使面层与水平线相平。砖块缝隙控制在2~3mm。当不能砌入整砖时,缝隙≥2/3砖块时应切砖铺砌,缝隙<2/3砖块时应填补混凝土且面层抹成光面。
4.允许偏差项目(见下表)
序号
项目
允许偏差(mm)
检验频率
检验方法
范围
点数
1
平整度
5
20m
1
用3m直尺量取最大值
2
相邻块高差
3
20m
1
用尺量取最大值
3
横坡
±0.3%
20m
1
用水准仪具测量
4
纵缝直顺
10
20m
1
拉20m小线量取最大值
5
横缝直顺
10
20m
1
沿路宽拉小线量取最大值
6
人行道技术交底记录

人行道技术交底记录一、交底目的本次人行道技术交底旨在明确人行道的建设要求、施工流程以及相关质量控制措施,确保人行道的建设过程标准化、规范化,并最终达到设计要求和使用要求,保障行人的安全。
二、交底内容1.人行道建设要求1.1人行道的设计应符合国家和地方法规的要求。
1.2人行道的宽度应根据设计要求和现场实际情况进行合理确定。
1.3人行道的坡度应符合规范要求,确保行人的舒适度和安全性。
1.4人行道的材料选用应符合规范要求,具有耐久性、防滑性等特点。
1.5人行道的标志、标线应清晰明确,保障行人的指引和安全性。
2.人行道施工流程2.1前期准备工作,包括现场清理、临时交通组织等。
2.2人行道基层处理,包括填充、夯实等。
2.3人行道材料的加工和配送。
2.4人行道材料的铺设和砌筑。
2.5人行道的修整和边坡的处理。
2.6人行道的标志和标线的施划。
2.7人行道的验收和交付。
3.人行道质量控制措施3.1人行道材料的验收标准,包括材料的厚度、强度、防滑性等要求。
3.2人行道施工过程的质量控制要点,包括基层处理的厚度和强度、材料的铺设密实度等。
3.3人行道施工现场的管理和保护,包括施工现场的安全防护、周边环境的保洁等。
3.4人行道的验收标准,包括尺寸、平整度、标志和标线的清晰度等。
三、交底方式本次人行道技术交底采用现场交底的形式进行。
由技术负责人进行交底,参与人员包括施工队负责人、监理人员、施工人员等。
四、交底人员监理人员:XXX施工人员:XXX五、交底时间交底时间:XXXX年XX月XX日六、交底记录交底人员按照人行道建设要求、施工流程和质量控制措施逐一进行解释和阐述,并对参与人员进行相关问题的答疑和解释。
七、交底总结本次人行道技术交底明确了人行道的建设要求、施工流程以及质量控制措施,使参与人员对人行道建设有了更深入的了解,并明确了各自的职责和任务。
通过交底,确保了人行道的规范施工和质量控制,为人行道建设奠定了良好的基础。

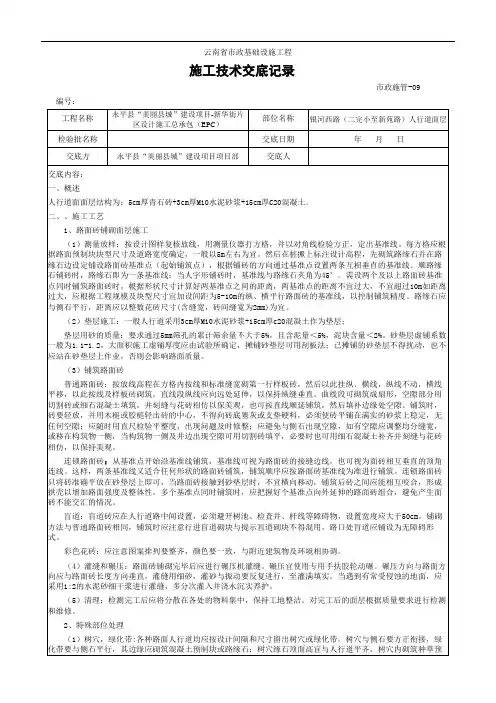

人行道面层(含盲道砖)施工技术交底记录

1、路面砖铺砌面层施工
(1)测量放样:按设计图样复核放线,用测量仪器打方格,并以对角线检验方正,定出基准线。每方格应根据路面预制块块型尺寸及道路宽度确定,一般以5m左右为宜。然后在桩撅上标注设计高程,先砌筑路缘石并在路缘石边设定铺设路面砖基准点(起始铺筑点),根据铺砖的方向通过基准点设置两条互相垂直的基准线。顺路缘石铺砖时,路缘石即为一条基准线;当人字形铺砖时,基准线与路缘石夹角为45°。需设两个及以上路面砖基准点同时铺筑路面砖时,根据形状尺寸计算好两基准点之间的距离,两基准点的距离不宜过大,不宜超过10m如距离过大,应根据工程规模及块型尺寸宜加设间距为5-10m的纵、横平行路面砖的基准线,以控制铺筑精度。路缘石应与侧石平行,距离应以整数花砖尺寸(含缝宽,砖间缝宽为2mm)为宜。
编号:
云南省市政基础设施工程
施工技术交底记录
市政施管-09
工程名称
永平县“美丽县城”建设项目-新华街片区设计施工总承包(EPC)
部位名称
银河西路(二完小至新苑路)人行道面层
检验批名称
交底日期
年月日
交底方
永平县“美丽县城”建设项目项目部
交底人
交底内容:
1、概述
人行道面面层结构为:5cm厚青石砖+3cm厚M10水泥砂浆+15cm厚C20混凝土。
(3)铺筑路面砖
普通路面砖:按放线高程在方格内按线和标准缝宽砌第一行样板砖,然后以此挂纵、横线,纵线不动,横线平移,以此按线及样板砖砌筑。直线段纵线应向远处延伸,以保持纵缝垂直。曲线段可砌筑成扇形,空隙部分用切割砖或细石混凝土填筑,并刻缝与花砖相仿以保美观,也可按直线顺延铺筑,然后填补边缘处空隙。铺筑时,砖要轻放,并用木槌或胶槌轻击砖的中心,不得向砖底塞灰或支垫硬料,必须使砖平铺在满实的砂浆上稳定,无任何空隙;应随时用直尺检验平整度,出现问题及时修整;应避免与侧石出现空隙,如有空隙应调整均分缝宽,或移在构筑物一侧,当构筑物一侧及井边出现空隙可用切割砖填平,必要时也可用细石混凝土补齐并刻缝与花砖相仿,以保持美观。

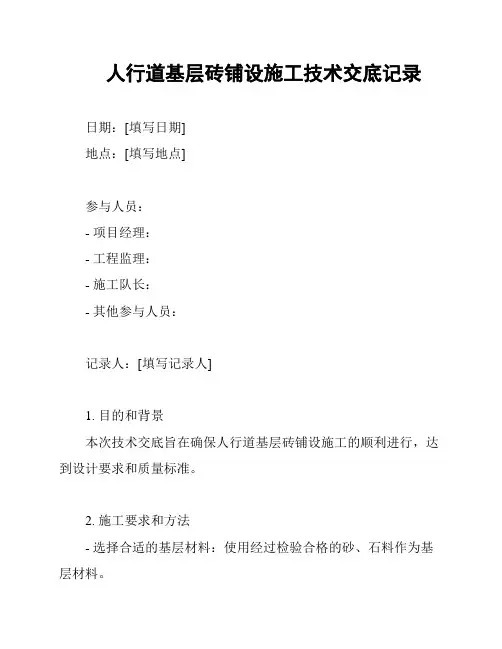

人行道基层砖铺设施工技术交底记录

人行道基层砖铺设施工技术交底记录日期:[填写日期]地点:[填写地点]参与人员:- 项目经理:- 工程监理:- 施工队长:- 其他参与人员:记录人:[填写记录人]1. 目的和背景本次技术交底旨在确保人行道基层砖铺设施工的顺利进行,达到设计要求和质量标准。
2. 施工要求和方法- 选择合适的基层材料:使用经过检验合格的砂、石料作为基层材料。
- 准备基层地面:清理基层地面,确保平整和干燥。
- 基层铺设:按照设计图纸要求将基层砖铺设在基层上,并采用合适的方法固定。
- 砂浆制备:按照配比要求调配砂浆,并混合均匀。
- 砂浆铺设:将砂浆均匀铺在基层砖上,保证整体平整。
- 砂浆抹平:使用工具将砂浆抹平并压实,确保牢固稳定。
- 砂浆收光:砂浆表面收光,使其平整光滑。
- 护角处理:对外角、内角等部位进行护角处理,防止破损。
- 施工测量:在施工过程中进行测量和检查,确保尺寸和水平面符合要求。
- 清理工作现场:施工完成后清理工作现场,保持整洁。
3. 质量控制和安全注意事项- 在施工过程中,应严格按照设计要求和相关规范进行施工,确保质量。
- 安全帽、手套等个人防护用品必须佩戴齐全。
- 施工现场应设置明显的安全警示标志,以提醒工作人员和行人注意安全。
- 使用机械设备时,必须经过培训和操作指导,确保安全操作。
- 施工过程中,保持工作现场整洁,及时清理垃圾和杂物,防止安全事故发生。
4. 问题和解决方案在施工过程中,如果遇到问题或困难,应及时与项目经理或工程监理进行沟通,寻求解决方案。
5. 签署以上内容已经向参与人员进行了交底,并确保其理解、接受和遵守。
记录人签名:________________日期:______________________。

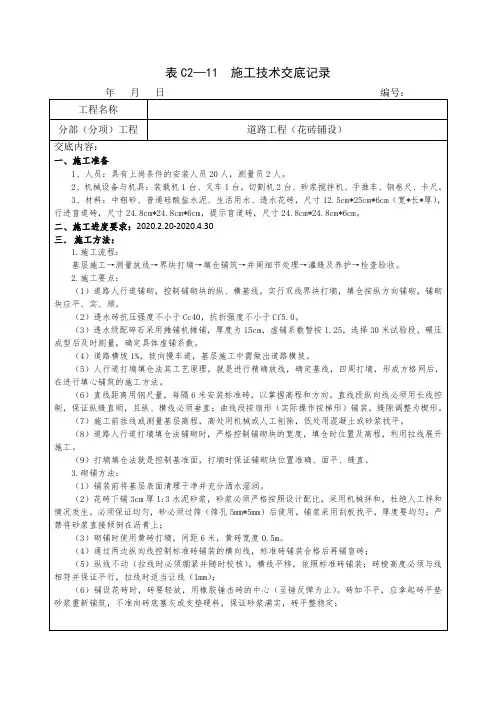

人行道-花砖铺设施工技术交底范本

(3)砌铺时使用黄砖打墒,间距6米,黄砖宽度0.5m。
(4)通过两边纵向线控制标准砖铺装的横向线,标准砖铺装合格后再铺盲砖;
(7)施工前挂线或测量基层高程,高处用机械或人工刨除,低处用混凝土或砂浆找平。
(8)道路人行道打墒填仓法铺砌时,严格控制铺砌块的宽度,填仓时位置及高程,利用拉线展开施工。
(9)打墒填仓法就是控制基准面,打墒时保证铺砌块位置准确、面平、缝直。
3.砌铺方法:
(1)铺装前将基层表面清理干净并充分洒水湿润。
表C2—11 施工技术交底记录
年月日编号:
工程名称
分部(分项)工程
道路工程(花砖铺设)
交底内容:
5、灌缝养护及防护
1)灌缝养护:人行道砖铺砌完成后,经检查合格后方可进行灌缝,原则上当天完成的应当天检查合格后后铺砂,防止被踩踏造成不必要的维修;铺砂时,用过筛干细砂掺水泥拌合均匀进行缝灌,应随铺砂随扫缝的原则,多次回扫使缝饱满,并在砖面洒水使砂灰下沉,再灌砂补足使其砖缝饱满无空缝。进行沉淀稳固,养生不少于3天,方可放行。
-2,+3
20m
1
用钢尺量3点
8
井框与路面高差
≤4
每座
1
十字法,用直尺和塞尺量,取最大值
交底单位
接收单位
交底人
接收人
项目部管理人员,作业人员
2)成品防护:施工完毕的段落应安设围挡或拉彩旗进行防护,严禁在刚铺砌完成的段落上人行走或车辆通行。
四、安全管理
人行道砖安全技术交底模板

一、交底项目:人行道砖铺设作业二、交底部门:工程安全管理部三、交底人:安全工程师四、施工期限:年月日至年月日五、接受交底班组或员工签名:---一、工程概况1. 工程名称:[具体工程名称]2. 工程地点:[具体施工地点]3. 工程规模:[工程面积、砖块数量等]4. 施工内容:人行道砖铺设、排水沟施工、地下管线保护等。
二、安全技术交底1. 安全操作规程:- 作业人员必须经过专业培训,熟悉操作规程和安全知识。
- 进入施工现场必须佩戴安全帽、防护眼镜、手套等个人防护用品。
- 高空作业时,必须系好安全带,并使用安全绳。
- 使用电动工具时,必须确保电源线绝缘良好,防止触电事故。
- 作业过程中,严禁酒后作业、疲劳作业。
2. 材料及设备安全:- 确保人行道砖、水泥、砂石等原材料质量符合国家相关标准。
- 机械设备必须定期检查、保养,确保运行正常。
- 严禁使用破损、锈蚀的设备。
3. 施工环境安全:- 施工现场应设置明显的警示标志,防止无关人员进入。
- 施工现场应保持整洁,及时清理废弃材料,防止绊倒事故。
- 施工现场应设置安全通道,确保人员疏散通道畅通。
4. 作业人员安全:- 作业人员应严格遵守操作规程,不得擅自更改作业方式。
- 作业人员应相互配合,确保作业安全。
- 作业人员应主动发现并报告安全隐患,及时采取措施排除。
三、注意事项1. 铺设人行道砖前,应先进行基础处理,确保地基平整、坚实。
2. 铺设过程中,应确保砖块与基础之间的缝隙均匀,防止积水。
3. 施工过程中,应定期检查排水沟、地下管线等设施,确保其正常运行。
4. 施工结束后,应及时清理施工现场,恢复原状。
四、安全检查1. 施工期间,安全工程师应定期对施工现场进行检查,及时发现并整改安全隐患。
2. 施工单位应建立健全安全管理制度,确保安全措施落实到位。
3. 作业人员应自觉遵守安全规定,发现安全隐患及时报告。
五、应急处理1. 发生安全事故时,应立即启动应急预案,及时进行救援和处理。
人行道铺装施工技术交底记录

人行道铺装施工技术交底记录一、施工前准备1.1确定施工区域:根据设计图纸确定施工区域,包括人行道的长度、宽度和坡度等。
1.2检查人行道基底:确保人行道基底平整、坚实,并清除杂物和灰尘。
1.3准备施工材料和设备:准备好所需的砖块、水泥、砂子、水和施工工具等。
二、施工工艺2.1砖道人行道的铺装2.1.1确定砖道的位置和尺寸:根据设计图纸确定砖道的位置和尺寸。
2.1.2砖道基底处理:在砖道铺装前,先在砖道位置上铺设一层砂子,然后用水泥浆浇筑并压实。
2.1.3 砖道铺设:将砖块按照设计要求进行铺设,注意砖与砖之间要留有适当的缝隙,一般为5-10mm。
2.1.4砖道压实:使用木锤或机械锤将砖块逐个打压,使其与基底紧密贴合。
2.1.5砖道填缝:等待水泥凝固后,使用混凝土填缝剂将砖与砖之间的缝隙填满,并抹平。
2.2混凝土人行道的铺装2.2.1建立导线:在人行道位置的两侧建立导线,确定板面的高度和坡度。
2.2.2混凝土基底处理:在人行道位置上铺设一层石灰石的碎石层,然后用水泥浆浇筑并压实。
2.2.3混凝土浇筑:根据设计要求,将混凝土倒入模板内,利用振动棒进行振捣,使混凝土均匀分布并充实。
2.2.4混凝土抹平:等待混凝土凝固至一定程度后,使用刮刀将表面抹平,使其与导线顶平。
2.2.5混凝土抹光:使用抹光机对混凝土表面进行抹光,使其平滑光亮。
三、施工安全事项3.1施工现场应设置明显的隔离标志,以确保行人和车辆的安全。
3.2施工人员应穿戴好安全服装,使用防护设备,如安全帽、安全鞋等。
3.3使用机械设备时要注意操作规范,保持设备的安全运行。
3.4施工过程中应严禁翻越围栏、跳跃、奔跑等危险行为。
3.5发现施工现场存在的安全隐患,应及时上报并采取相应的措施进行处理。
四、质量控制措施4.1施工过程中要严格按照设计要求进行操作,保证施工质量。
4.2施工现场应定期进行巡查,发现质量问题要及时整改。
4.3施工结束后要进行验收,确保质量合格。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
≤3
20m
1
用钢板尺何塞尺量
纵缝直顺度(mm)
≤10
40m
1
用20m线和钢尺量
横缝直顺度(mm)
≤10
20m
1
沿路宽用线和钢尺量
缝宽(mm)
+3
-2
20m
1
用钢尺量3点
交底单位
接收单位
交底人
接收人
世上没有一件工作不辛苦,没有一处人事不复杂。不要随意发脾气,谁都不欠你的
2、勾缝前,应用水将面砖缝全部润湿,待面砖表面无积水后,用1:3干水泥细砂扫缝。缝宽及扫缝深度一致,不得有瞎缝、漏缝。
项目
允许偏差
检验频率
检验方法
范围
点数
平整度(mm)
≤5
20m
1
用3m直尺和塞尺连续量两尺,取较大值
横坡
±0.3%且不反坡
2பைடு நூலகம்m
1
用水准仪测量
井框与路面高差(mm)
≤4
每座
1
十字法,用尺量、塞尺量取最大值
施工技术交底记录
工程名称
湖口二路(光谷一路-教育中路)道路排水工程
分部工程
面层
分项工程
人行道铺砖
交底日期
一、施工准备
1、土基平整完毕,压实度符合设计及相关技术规范要求(大于93%)。及甲方及监理验收合格可进入下道工序。
2、高程复核完毕,基底标高及排水坡度符合设计要求。
3、施工人员熟悉图纸、技术交底及相关规范。
交底单位
接收单位
交底人
接收人
施工技术交底记录
工程名称
湖口二路(光谷一路-教育中路)道路排水工程
分部工程
面层
分项工程
人行道铺砖
交底日期
5、人行道的直线段应向远外延伸,铺砌从道路纵向线前进,纵向线不动,横向线并随铺砌进度同时向前平移,以保持纵缝直顺。曲线段砖间可夹水泥砂浆楔形缝成扇形状,也可按直线段顺延铺筑,然后在边缘处用水泥砂浆补齐并刻缝。
6、铺砌应稳固、无翘动,表面应平整、稳固、缝线直顺、灌缝饱满,无翘动、翘角、反坡、积水、空鼓现象,砂浆平均抗压等级符合设计规定,不低于设计85%。
7、面砖铺贴完成后,注意成品保护,三天内禁止人踩压。面砖成型后,所有线宽均匀一致;直线段线型顺直、清晰;弧线段应圆滑流畅。
三、勾缝
1、面砖铺贴后,经项目部验收合格后方可勾缝。
2、铺贴前,应根据业主及监理要求,进行样板铺贴,经业主、监理、项目部三方联合验收合格后,方可进行大面积铺贴。
3、铺贴圆弧段时,必须先对照设计图、效果图进行干砖排版,经项目部、监理及甲方认可后方能施工。
4、铺砖时,应轻轻平放,用橡胶锤轻击砖的中心。使其稳定,但不得损伤人行道砖的边角。砖如不平,就拿起砖平垫砂浆重新铺筑,不准向砖底塞灰或支垫硬料,必须是砖平铺在满实的砂浆上稳定无动摇、无任何空隙。
4、人员、设备、机械到场,经自检合格后方可进入施工现场。
二、施工方法、程序及质量要求
1、浇筑砼基层
a、严格按照配合比配料,砼应搅拌充分、均匀,坍落度适中。
b、砼应充分振捣,保证密实度,坡度符合设计要求。
c、基层平直段应横平竖直、弧线段线型必须满足设计要求。
2、铺贴
1、铺筑前,首先检验人行道砖的尺寸是否合格。按人行道铺设的标高每5m一个方格网进行纵、横向挂线拉紧。
