人行道铺砖施工技术交底书
人行便道铺砖安全技术交底模板

一、交底目的为确保人行便道铺砖施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 工程地址:[工程地址]3. 分部名称:人行道4. 分项名称:步道砖铺设5. 施工单位:[施工单位名称]三、施工工艺及安全注意事项1. 基层处理- 基层必须平整、坚实,不得有松散、空鼓、裂缝等现象。
- 铺砖前应对基层进行洒水湿润,以利于砖的粘结。
2. 材料准备- 所用砖块应质地坚硬、表面平整、尺寸均匀。
- 砂浆应选用强度等级符合设计要求的材料,搅拌均匀。
3. 施工步骤- 1)根据设计图纸进行放线,确定砖块铺设的基准线和标高。
- 2)按放线结果进行基层清理,确保基层表面清洁、无杂物。
- 3)将砖块进行试铺,调整间距和标高,确保砖块铺设的平整度和美观度。
- 4)按照试铺结果进行正式铺设,砖块间留缝1-2mm。
- 5)砖块铺设完成后,用砂浆进行勾缝。
4. 安全注意事项- 1)施工人员必须佩戴安全帽、手套、鞋套等个人防护用品。
- 2)施工过程中,严禁酒后作业、疲劳作业。
- 3)高空作业人员必须系好安全带,并做到高挂低用。
- 4)施工机械操作人员必须持证上岗,严格按照操作规程进行操作。
- 5)施工现场应设置安全警示标志,确保施工区域安全。
四、应急措施1. 人员伤害事故:立即拨打急救电话,同时组织人员进行现场救援。
2. 火灾事故:立即切断电源,使用灭火器进行灭火,并拨打火警电话报警。
3. 交通事故:立即拨打报警电话,同时组织人员进行现场救援。
五、交底人及验收人1. 交底人:[交底人姓名]2. 验收人:[验收人姓名]六、交底时间[交底时间]七、备注1. 本安全技术交底应作为施工过程中的重要依据,施工人员必须严格遵守。
2. 施工过程中如发现安全隐患,应立即停止施工,并报告相关人员进行处理。
3. 本安全技术交底自发布之日起实施,如有未尽事宜,可根据实际情况进行修改。
人行道砖安装施工施工技术交底

人行道砖安装施工施工技术交底一、工程概述人行道砖作为城市道路建设中的重要组成部分,在保障行人通行的同时,也起到了美化环境、提升城市形象的作用。
本文档旨在对人行道砖的安装施工进行详细的技术交底,确保施工人员对工艺流程、注意事项和安全要求等方面有深入的了解。
二、施工前的准备工作1. 材料准备:根据设计要求,对人行道砖的尺寸、颜色、型号等进行统一采购,并做好库存管理,确保材料供应充足且质量符合要求。
2. 设备准备:确定施工所需的机械设备和工具,并进行检查、维护,确保施工过程中的设备安全可靠。
三、人行道砖安装施工工艺1. 地基准备:根据设计要求和现场实际情况,对人行道砖的安装区域进行清理,确保地面平整、无明显凹凸、裂缝等问题。
2. 基层处理:根据地面情况,进行基层处理工作,如填充、夯实、刷底漆等,以确保基层的稳固和粘接性能。
3. 排线施工:根据设计图纸和实际需求,在地面上进行排线工作,确定人行道砖的安装位置和排列方式,做好标记。
4. 确定施工起点:根据排线结果,选择合适的施工起点,并进行标记,确保施工的整齐有序。
5. 激光定位:使用激光器进行定位,调整人行道砖的水平和垂直度,保证施工效果的准确性和美观度。
6. 砖块铺设:按照排线和激光定位结果,将人行道砖进行铺设,注意砖块之间的间隙和对齐度,保证整体效果的一致性。
7. 砖缝填充:将砖块铺设完成后,对砖缝进行填充,使用特定的填缝剂,并确保填缝的平整度和固实度。
8. 压实处理:在砖块铺设和填缝完成后,采用专用的机械设备进行压实处理,提高人行道砖的稳固性和耐久性。
9. 清理整理:对施工现场进行清理整理工作,清除多余的杂物和垃圾,保持施工现场的整洁。
四、施工注意事项1. 安全第一:施工过程中,严格遵守安全操作规程,穿戴好防护用具,确保施工人员的人身安全。
2. 施工质量:施工过程中,严格按照设计要求和工艺流程进行施工,确保施工质量达到标准要求。
3. 环境保护:施工过程中,注意环境保护,不乱倒废弃物料,确保工地周边环境整洁无污染。
关于人行道砖铺设工程的安全技术交底

关于人行道砖铺设工程的安全技术交底1. 安全技术交底目的为确保人行道砖铺设工程的安全、顺利进行,提高施工现场管理人员及施工人员的安全意识,明确安全责任,降低安全事故发生的风险,特制定本安全技术交底。
2. 安全技术交底内容2.1 现场环境调查1. 调查施工现场周边环境,了解地下管线分布、地形地貌等情况。
2. 确认施工区域范围内是否有危险源,如电线杆、燃气管道等。
3. 检查施工现场的安全设施,如警示标志、防护栏杆等是否完好。
2.2 施工方案及安全措施1. 根据人行道砖铺设工程的特点,制定合理的施工方案。
2. 明确施工过程中的安全措施,如交通组织、施工现场管理等。
3. 针对不同工种,进行安全技术培训,确保施工人员掌握相关安全知识。
2.3 安全防护设施1. 根据施工现场实际情况,设置相应的安全防护设施,如警示标志、防护栏杆等。
2. 确保安全防护设施的完好、牢固,防止施工现场安全事故的发生。
2.4 施工机械设备1. 检查施工机械设备的安全性能,确保设备齐全、完好。
2. 对施工人员进行机械设备操作培训,确保施工过程中设备的安全使用。
2.5 事故应急预案1. 制定人行道砖铺设工程的事故应急预案,明确应急组织、应急措施等。
2. 定期组织应急演练,提高施工现场管理人员及施工人员的应急处理能力。
3. 安全技术交底要求1. 施工前,必须对施工现场管理人员及施工人员进行安全技术交底。
2. 确保施工过程中,严格按照安全技术交底的要求进行操作。
3. 定期对施工现场进行安全检查,发现问题及时整改。
4. 安全责任1. 项目经理:负责整个项目的安全生产管理工作,确保项目安全目标的实现。
2. 施工现场管理人员:负责现场的安全管理,监督施工人员遵守安全规定。
3. 施工人员:严格遵守安全规定,正确使用施工工具和设备,发现安全隐患及时报告。
5. 总结本次安全技术交底旨在确保人行道砖铺设工程的安全、顺利进行,提高施工现场管理人员及施工人员的安全意识。
人行道铺砖施工技术交底书

5、施工现场禁止追逐打闹,禁止酒后作业.
6、在施工中如遇5级以上大风或雷雨天气,需暂停施工。
交底人: 复核人: 日期:
接受人:
4、铺砂浆:根据设计找平层厚度2cm,拉十字线,铺粘结层水泥砂浆,粘结层采用1:3的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。铺好后拍实,用抹子找平,其厚度适当高出根据水平线定的粘结层厚度。
5、试排:根据图纸要求把花岗石板块排好,以便检查板块之间的缝隙,核对不同型号和材料板块的相对位置。
6、铺花岗石板:在水泥稳定层上虚铺2cm厚M10水泥砂浆,然后开始铺砌人行道(本部所用材料为花岗岩地砖).先进行放线测量,放出纵横坡及边线,每5米进行纵横挂线,然后3~5米先铺一块作控制点,以后跟线在中间铺砌。铺砌时应轻轻平放,用木锤或橡胶锤轻敲压平。铺砌时若发现花岗岩地砖松动或高低不平时,将其取起,重新整平夯实砂垫层,铺上水泥砂浆然后再行铺回。不许向花岗岩地砖底塞垫碎砖石。
7、灌缝、擦缝:在板块铺砌后7天进行擦缝.根据花岗石颜色,勾兑专用擦缝材料进行擦缝(可分几次进行)。擦缝完毕后将板面清理干净,使花岗石面层的表面平整、坚实。
8、清洁:当各工序完工不再上人时可清洁干净。
9、石材留缝:为了弥补石材加工缺陷,方便施工,石材之间留缝2。0mm,偏差控制在±0。5mm。并勾填缝剂。
人行道铺砖施工技术交底书
交底单位名称:中铁四局集团第一工程有限公司 编号:
工程名称ห้องสมุดไป่ตู้
郑东新区龙湖区龙游桥(众意路跨龙湖桥)等四座桥梁及其连接道路工程施工第四标段
设计文件图号
BC01B-06-06
施工部位
人行道铺砖
人行道铺砖工安全技术交底模板

一、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 工程规模:[工程规模]4. 施工单位:[施工单位名称]5. 施工班组:[施工班组名称]二、施工内容1. 施工部位:人行道铺设砖块2. 施工方法:采用人工铺砖,机械压实3. 施工材料:[砖块规格、型号、产地、质量要求等]4. 施工工具:锤子、水平尺、线锤、推车、切割机等三、安全技术措施1. 人员安全:- 施工人员必须经过专业培训,掌握相关安全技术操作规程。
- 施工人员必须穿戴符合规定的安全帽、工作服、防护手套、防护鞋等个人防护用品。
- 上下班及施工过程中,应严格遵守交通规则,确保人身安全。
2. 施工现场安全:- 施工现场应设置明显的警示标志,禁止无关人员进入施工区域。
- 施工区域应保持整洁,不得堆放杂物,以免影响施工安全和通行安全。
- 施工现场应设置临时排水设施,防止地面湿滑。
3. 施工设备安全:- 机械设备必须经过定期检查和维护,确保其安全可靠。
- 操作机械时,必须严格按照操作规程进行,不得擅自改装或拆除安全装置。
- 机械设备运行时,非操作人员不得靠近,以防机械伤害。
4. 施工材料安全:- 施工材料应按照规定储存,避免因潮湿、受潮、变质等原因影响施工质量。
- 铺砖材料应堆放整齐,不得超高堆放,防止倾倒伤人。
5. 防暑降温:- 高温天气施工时,应采取防暑降温措施,确保施工人员身体健康。
- 提供充足的饮用水和防暑药品,合理安排作息时间。
四、施工注意事项1. 铺砖前,应先检查地面平整度,如有不平之处,应及时处理。
2. 铺砖时,应按照设计图纸和施工方案进行,确保砖块铺设平整、牢固。
3. 铺砖过程中,如发现砖块破损或质量问题,应及时更换。
4. 铺砖完成后,应进行自检,发现问题及时整改。
5. 施工结束后,应及时清理施工现场,确保环境整洁。
五、应急处理措施1. 如发生人员受伤,应立即停止施工,拨打急救电话,并采取必要的现场急救措施。
2. 如发生设备故障,应立即停止使用,并通知专业人员进行检查维修。
人行道砖施工安全技术交底模板

一、交底编号:工程名称:__________交底日期:____年__月__日二、施工单位:施工单位名称:________________________三、分项工程名称:人行道砖铺装工程四、交底提要:为确保人行道砖铺装工程的安全、质量和进度,特进行安全技术交底,要求所有参与施工人员必须严格遵守以下规定。
五、施工前的准备工作:1. 场地准备:- 确保施工场地平整、坚实,排水系统畅通。
- 根据设计图纸,合理规划材料堆放区、施工区域及临时设施。
2. 材料准备:- 检查人行道砖的质量,确保无裂纹、破损等缺陷。
- 准备充足的砂浆、勾缝剂等材料,并保证材料符合国家标准。
3. 工具设备:- 检查施工工具和设备,如水平尺、靠尺、切割机等,确保其性能良好。
六、施工安全注意事项:1. 人员安全:- 施工人员必须穿戴安全帽、安全带等个人防护用品。
- 高处作业时,必须使用安全绳,并确保下方有人接应。
- 严禁酒后作业,确保人员精神状态良好。
2. 机械安全:- 机械设备操作人员必须经过专业培训,并取得相应操作资格证书。
- 操作前必须检查设备状态,确保安全可靠。
3. 材料安全:- 材料堆放时,应遵循“上轻下重、整齐有序”的原则,防止倾倒。
- 砂浆、勾缝剂等材料应妥善存放,避免污染和浪费。
七、施工流程及操作要点:1. 基层处理:- 基层应平整、坚实,无裂缝、沉陷等缺陷。
- 基层清理干净,洒水湿润,确保铺装效果。
2. 放线找平:- 根据设计图纸,准确放线,确保铺装尺寸准确。
- 使用水平尺、靠尺等工具,确保路面平整。
3. 铺装人行道砖:- 铺装前,先将砖块洒水湿润。
- 按照设计要求,将砖块铺设整齐,留出伸缩缝。
- 铺装过程中,注意砖块垂直度,确保路面平整。
4. 勾缝处理:- 砂浆应搅拌均匀,稠度适中。
- 使用勾缝工具,将砂浆均匀填充在砖块缝隙中。
八、验收标准:1. 路面平整度不大于3mm。
2. 横向缝及垂直缝宽度不超过5mm。
人行道砖铺设施工:一份安全技术交底

人行道砖铺设施工:一份安全技术交底1. 目的和范围本文档旨在提供人行道砖铺设施工的安全技术交底,确保施工过程中的安全性和合规性。
本技术交底适用于所有参与人行道砖铺设施工的工人和管理人员。
2. 安全要求2.1 个人防护装备(PPE)所有施工人员必须穿戴适当的个人防护装备,包括但不限于:- 安全帽- 反光背心- 手套- 安全鞋- 护目镜2.2 施工现场安全- 确保施工现场有足够的照明。
- 在施工区域设置明显的警示标志和警示灯。
- 使用适当的安全围栏和警示带将施工区域与周围环境隔离。
- 确保所有施工设备和工作区域符合安全标准。
2.3 施工设备- 在使用任何施工设备之前,必须确保设备处于良好状态并进行适当的维护。
- 确保所有设备操作人员已接受适当的培训和认证。
3. 施工流程3.1 准备工作- 在施工前,确保人行道表面干净、平整且无杂物。
- 检查人行道的基础结构,确保其能够承受新的砖铺面层。
3.2 砖块选择和准备- 选择符合规范和设计要求的人行道砖。
- 确保砖块表面干净、无裂缝和损坏。
3.3 铺设砖块- 使用水平尺和直尺确保砖块的水平和垂直度。
- 使用适当的工具将砖块牢固地铺设到人行道表面。
- 在铺设过程中,确保砖块之间的间隙均匀一致。
3.4 填充间隙- 使用适当的填充材料填充砖块之间的间隙。
- 确保填充材料填充均匀,无空隙。
3.5 完成和验收- 在施工完成后,对人行道砖铺面进行检查和验收。
- 确保砖块铺设牢固,间隙填充均匀。
4. 紧急情况处理- 在施工现场应配备适当的急救设施和药品。
- 确保所有施工人员都了解紧急情况下的应对措施和急救流程。
5. 培训和沟通- 在施工前,对所有施工人员进行安全培训,确保他们了解本技术交底的内容和要求。
- 定期进行安全会议和沟通,及时解决施工现场的安全问题。
6. 遵守法规- 确保施工过程符合当地法规和安全标准。
- 定期检查和更新安全措施,以确保合规性。
7. 附录- 附录中可包括施工图纸、安全标志和警示标志的示例、个人防护装备的示意图等。
人行道铺砌安全技术交底模板

一、交底目的为确保人行道铺砌工程的安全施工,提高施工人员的安全意识,减少安全事故的发生,特制定本安全技术交底。
二、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位名称]4. 施工负责人:[施工负责人姓名]5. 施工日期:[施工日期]三、施工内容1. 人行道铺砌材料:砖、混凝土板、水泥、砂、石子等。
2. 施工工具:水准仪、测量仪器、切割机、切割锯、水平尺、推车、手推车等。
四、安全技术措施1. 人员安全(1)施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。
(2)高空作业人员必须佩戴安全带,并系好安全绳。
(3)施工人员应熟悉施工图纸和安全操作规程,严禁违章作业。
2. 材料安全(1)材料进场前应进行质量检验,确保材料符合设计要求。
(2)材料堆放整齐,标识清楚,防止误用。
(3)易燃、易爆物品应远离火源,并采取相应的安全措施。
3. 施工机械安全(1)施工机械必须定期检查、保养,确保其处于良好状态。
(2)操作人员必须熟悉机械性能和操作规程,严禁酒后操作。
(3)机械作业时,周围应设置警示标志,防止人员误入。
4. 施工环境安全(1)施工现场应保持整洁,通道畅通,防止人员滑倒、摔伤。
(2)施工现场应设置安全防护设施,如围栏、警示标志等。
(3)夜间施工应设置足够的照明设施,确保施工安全。
五、安全操作规程1. 测量放样(1)测量放样前,应检查测量仪器是否完好。
(2)放样时,应严格按照设计图纸进行,确保位置准确。
(3)放样完成后,应进行复核,确保无误。
2. 材料运输(1)材料运输时,应采取防滑措施,防止材料滑落。
(2)运输过程中,应确保材料堆放整齐,防止倾倒。
(3)运输车辆应保持良好的车况,防止发生意外。
3. 铺砌施工(1)铺砌前,应检查基层平整度,确保符合设计要求。
(2)铺砌时,应严格按照施工工艺进行,确保质量。
(3)施工过程中,应随时检查施工质量,发现问题及时整改。
六、安全检查与整改1. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
四、安全措施
1、进入施工现场的人员必须戴好安全帽,否者每人罚款50元人名币。
2、高空作业时应系好安全带,防止跌落,严禁从高处向下扔东西,吊车作业时,应有专人指挥。
3、各类用电人员必须掌握安全用电的基本知识和所用电气设备的机械性能。使用电器设备前,应按规定备好合格的绝缘鞋、绝缘手套等防护用品。电气设备停止工作时,必须拉闸断电,锁好配电箱。
人行道铺砖施工技术交底书

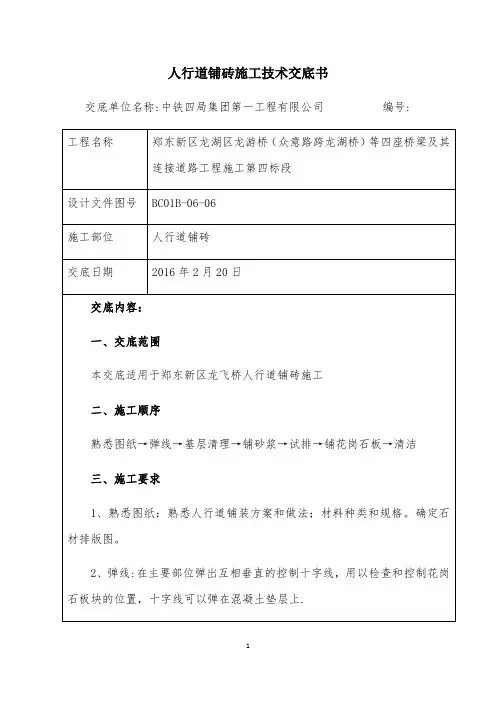

交底单位名称:中铁四局集团第一工程有限公司 编号:
工程名称
郑东新区龙湖区龙游桥(众意路跨龙湖桥)等四座桥梁及其连接道路工程施工第四标段
设计文件图号
BC01B-06-06
施月20日
交底内容:
一、交底范围
本交底适用于郑东新区龙飞桥人行道铺砖施工
4、从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设备。
5、施工现场禁止追逐打闹,禁止酒后作业。
6、在施工中如遇5级以上大风或雷雨天气,需暂停施工。
交底人: 复核人: 日期:
接受人:
4、铺砂浆:根据设计找平层厚度2cm,拉十字线,铺粘结层水泥砂浆,粘结层采用1:3的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。铺好后拍实,用抹子找平,其厚度适当高出根据水平线定的粘结层厚度。
5、试排:根据图纸要求把花岗石板块排好,以便检查板块之间的缝隙,核对不同型号和材料板块的相对位置。
6、铺花岗石板:在水泥稳定层上虚铺2cm厚M10水泥砂浆,然后开始铺砌人行道(本部所用材料为花岗岩地砖)。先进行放线测量,放出纵横坡及边线,每5米进行纵横挂线,然后3~5米先铺一块作控制点,以后跟线在中间铺砌。铺砌时应轻轻平放,用木锤或橡胶锤轻敲压平。铺砌时若发现花岗岩地砖松动或高低不平时,将其取起,重新整平夯实砂垫层,铺上水泥砂浆然后再行铺回。不许向花岗岩地砖底塞垫碎砖石。
二、施工顺序
熟悉图纸→弹线→基层清理→铺砂浆→试排→铺花岗石板→清洁
三、施工要求
1、熟悉图纸:熟悉人行道铺装方案和做法;材料种类和规格。确定石材排版图。
2、弹线:在主要部位弹出互相垂直的控制十字线,用以检查和控制花岗石板块的位置,十字线可以弹在混凝土垫层上。
3、基层清理:在铺砌花岗石板之前将混凝土垫层清扫干净(包括试排用的干砂及花岗石板),然后洒水湿润,扫一遍素水泥浆。
7、灌缝、擦缝:在板块铺砌后7天进行擦缝。根据花岗石颜色,勾兑专用擦缝材料进行擦缝(可分几次进行)。擦缝完毕后将板面清理干净,使花岗石面层的表面平整、坚实。
8、清洁:当各工序完工不再上人时可清洁干净。
9、石材留缝:为了弥补石材加工缺陷,方便施工,石材之间留缝2.0mm,偏差控制在±0.5mm。并勾填缝剂。
