6MW机组汽动给水泵组启动调试方案

600MW机组汽动给水泵组启动调试方案2008-06-21 21:321 调试目的1.1 检查、考核小机空载性能、汽动给水泵组性能,进行汽轮机空负荷调整及试验。

1.2 检查电气和热工保护装置、联锁动作正常可靠。

1.3 通过调试,暴露缺陷,分析原因,予以消除,为今后的检修和运行提供原始资料。

2 系统概况和相关设备主要规范1机分别配备2台50%锅炉容量的汽动给水泵。

汽动给水泵组由前置泵和主给水泵组成,前置泵由电机驱动,主给水泵由小汽机驱动。

小汽机的汽源有三路:低压汽源:辅助蒸汽和四段抽汽;高压汽源:再热冷段作为备用汽源。

小汽机控制系统采用MEH系统,操作员给出的转速定值信号或机炉协调控制系统CCS给出4~20mA给水量信号转换后的转速定值信号,通过转速闭环控制回路控制机组的转速。

MEH控制系统有手动、转速自动及锅炉自动三种控制方式。

相关设备主要技术规范如下:2.1 给水泵小汽轮机2.1.1 型号: NK63/71型式:单缸、单流、反动式、纯凝汽、冷再汽源外切换运行方式:变参数、变功率、变转速额定功率: 7430KW内效率: 82.3 %(在THA工况下,转速5300,功率7430KW)最大连续功率:14000KW额定进汽压力:1.028MPa,温度:367.4℃额定排汽压力:6.5KPa,温度37.7℃额定转速: 5300r/min调速范围: 3000~5600r/min危急遮断器动作转速:110%最大连续转速r/min (机械)109%最大连续转速r/min (电气)旋转方向:顺时针旋转(从机头向机尾看)2.1.2 蒸汽参数高压进汽(采用二段抽汽)压力:正常 3.57MPa 最高 4.152MPa温度:正常 319.5℃最高 333低压进汽(在主机额定工况时,低压主汽门前)压力:1.028MPa温度:367.4℃低压汽源切换点:~40 %(:主机负荷,定压运行)低压汽源切换点:~30 %(主机负荷,滑压运行)调试用汽源:辅助蒸汽(采用启动锅炉或邻炉低压蒸汽)0.7~1.4Mpa,230~350℃速关阀前(四抽)与管道阀前(冷再)蒸汽参数表表负荷序单号项目位最大VWO工况额定THA工况铭牌TRL工况75%额定工况50%额定工况40%额定工况1 蒸汽压力MPa 1.15 1.028 1.086 0.738 0.543 0.4462 蒸汽温度℃ 366.4 367.4 365.3 369.1 371.0 346.63 背压KPa 6.5 6.5 13.5 6.5 6.5 6.54 给水泵轴功kW 9100 7430 7100 4700 3400 18002.2 汽动给水泵前置泵型号 SQ300-670流量 1205 t/h扬程 143.7mH2O转速 1480r/min必需汽蚀余量 4.6mH2O效率 84.1%2.3 汽动给水泵型号 CHTC6/5流量 1205 t/h扬程 2258.3mH2O转速 5010r/min必需汽蚀余量 43mH2O效率 83.3%3 技术标准和规程规范《电力建设施工及验收技术规范(汽轮机机组篇)》(DL5011-92)《火力发电厂基本建设工程启动及竣工验收规范(1996年版)汽轮机组篇》《火电工程启动调试工作规定》《火电工程调整试运质量检验及评定标准》《电力建设安全工作规程》《SQ300-670前置泵维护说明书》《CHTC6/5型给水泵维护说明书》《NK63/71使用说明书》杭州汽轮机股份有限公司4 调试应具备的条件4.1循环水系统、开式水系统、闭式水系统、凝结水系统、压缩空气系统、辅汽系统、轴封系统、真空系统、润滑油系统、EH油系统、密封油系统、盘车系统均已分部试转合格,试转数据记录齐全,验收签证手续完备。

4.2有关转动机械加好符合要求润滑油脂。

4.3相关管道保温工作结束,防止意外烫伤。

4.4试运所需投入设备及系统阀门的操作电源、动力电源、压缩空气气源可靠正常。

4.5各水位计、油位计标好最高、最低、正常工作的位置,并且水箱水位、油箱油位、油杯油位正常;油箱排烟风机投用且工作正常。

4.6各有关的手动、电动、气动、液动阀件,经逐个检查和调整试验,动作灵活、正确可靠,并已标明开关方向。

4.7小机油系统及调节保安系统已完成静态整定及试验,MEH功能检查结束,MEH、SCS 已能正常工作;高、低压调门及速关阀关闭时间合格。

4.8各指示、记录仪表以及信号、音响装置已装设齐全,并经校验调整准确,小机ETS 及相关联锁保护、热工信号都已校验合格,定值正确。

4.9泵组试运前,前置泵系统、除氧器系统、泵组密封水系统、给水泵驱动汽轮机已分部试转合格,并已办理有关验收签证手续。

靠背轮校中符合要求。

4.10试转所需的扳手、听棒、振动表、通讯等工具备齐。

4.11泵组周围场地环境整洁、道路畅通,照明充分,通讯畅通。

防止意外的人身伤亡事故。

5 小机空载试运5.1准备工作(见附录)•小机油系统及调节保安系统调试工作已全部结束•小机油系统、EH油系统运行正常,投入主机、两台小机盘车。

•启动前完成小机油泵联动试验、泵组跳机保护等试验,试验后检查速关阀、低压调门、管道阀均在关闭位置。

•真空系统具备投用的条件后,启动真空泵拉真空(在真空满足小机排汽电动碟阀开启条件时,开启排汽电动碟阀)。

•隔离辅汽母管、轴封母管上与试运无关的进汽、用汽阀门,将投用的辅汽管道疏水阀打开。

•轴封送汽(盘车未投不允许送汽),轴封疏水阀打开,轴加风机投运。

小机前后汽封供汽(来自低压缸轴封母管)蒸汽压力调整到是0.003~0.006MPa,温度121~180℃。

【注】保持小机轴封进汽管后蒸汽压力为微负压(就地压力表)•开启导汽管、蒸汽室、缸体疏水阀。

•小机辅汽进汽管道暖管。

•确认相关保护已投入。

5.2 冲转参数要求连续盘车45min以上,记录原始偏心值。

速关阀前压力在0.5~1.0MPa、蒸汽温度在235~350℃(过热度≥50℃)。

油温≥35℃保持汽轮机真空在-80kPa以上5.3 冲转在MEH面板上复位按钮,机组挂闸,就地检查速关阀启动油F和危急遮断器复位油M应建立(0.75MPa),约15秒后,速关油应建立(0.8MPa),速关阀缓慢开启,1min后,启动油F降至0,速关阀完全打开。

按“手动M/自动A”按钮,选“自动”,“自动”灯亮后说明MEH已置操作员自动状态。

设定目标转速800r/min,升速率100r/min2。

按“GO”执行升速指令,冲转小机。

就地进行摩擦听音等检查,并对振动进行测量。

(【注】:首次启动时,采用辅汽冲转,带盘车冲转时,低压调门开度应﹤10%,否则应打闸检查,查明原因。

切记)小机转速达到800r/min后,立刻在MEH画面和就地打闸,检查速关阀、低压调门、管道阀关闭正常,转速下降,轴封、缸体内无异常声响。

在检查无异常后,重新冲转小机。

目标转速800r/min,升速率控制在150r/min2左右。

在800r/min的转速下进行低速暖机,在暖机期间进行全面检查,做好有关记录。

暖机40min后,全面检查机组无异常后继续升速。

目标转速2900r/min,升速率控制在200r/min2。

在2900r/min的转速下进行高速暖机,暖机时间10min。

暖机期间进行全面检查,做好有关记录。

继续升速至额定工作转速4890r/min,升速率控制在200r/min2,做超速试验前暖机工作,暖机时间20min暖机期间进行全面检查,一切正常,进行超速试验:5.4 超速试验•机械超速试验升速至5300r/min进行全面检查,应一切正常,油泵在联锁位,(手动启停另一台交流油泵及事故油泵应正常);按打闸键,速关阀、低压调门、管道阀关闭,汽机遮断动作正常。

重新复位挂闸,机组升速至5300r/min,(升速率300r/min2左右,将超速钥匙开关置“MECHANICAL”位置;继续升速至危急遮断器动作,记录动作转速及小机的惰走特性数据(最后一次);如果转速升至5900r/min,危急遮断器拒动,按打闸按钮或就地打闸,遮断汽机,停机后将飞锤动作转速调整至设计值5830r/min;机械超速试验进行两次,两次动作值相差不超过额定转速的0.6%。

试验结束后,将超速钥匙开关置“NORMAL”位置。

•超速电保护整定值校核将超速钥匙开关在“ELECT”位置;升速至电超速保护动作转速5770r/min,记录动作转速;【注】如果机械超速动作值小于5770r/min(但各方对该动作转速认可),电超速试验时可将电转速保护定值改为小于机械超速动作值,进行电超速试验,观察电超速动作与动作设定值是否一致,如果一致,电超速试验合格。

然后将电超速设定值改为5770r/min。

试验结束后,将超速钥匙开关置“NORMAL”位置。

空载调整及试验结束后停机,观察盘车自投及供油电磁阀动作应正常。

5.5 冲转、试验中的注意事项冲转、试验中应定期记录数据,发现问题,及时汇报。

升速过程中:控制润滑油温45℃,轴承回油温度应小于65℃,最高不超过75℃。

密切注视小机排汽缸温度<110℃;过临界轴振<0.125mm;其他工况<0.06mm;超速试验前应尽可能提高真空,整个开机过程特别是超速试验过程中应加强机组的转速、振动、轴位移、轴承温度、油温、排汽缸温度的监视;超速试验时车头、集控安排专人打闸停机,整个冲转、试验中机组出现异常,应先(果断)打闸(不必请示),后汇报。

超速试验危急遮断器拒动,飞锤调整时间应尽量短。

6 泵组试运6.1准备工作投用主给水泵、前置泵的密封水,冷却水等。

除氧器水位正常,水位控制投自动。

再循环管道阀门打开,再循环调门强制在全开位,泵组出口门关闭。

过热器、再热器减温水及高旁减温器的被冲洗管道各留一只门控制冲洗。

(最好安装前用蒸汽吹扫)打开前置泵体、主给水泵体、管道上的放气门,微开前置泵进水门注水,出水后关闭放气门,全开进水阀。

按前置泵试运的准备工作进行前置泵启动前的检查和准备。

按小机空载试运的准备工作进行小机启动前的检查和准备(包括小机进汽管道的暖管及疏水)。

6.2启动启动前置泵。

检查给水泵跳泵各保护投入正常(热工配合)。

手动盘上按复位按钮复置小机。

选择小机为自动控制方式。

检查确认速关阀、调门工作正常,其反馈正确。

目标转速为800r/min,升速率100 r/ min2。

按照小机空载方式运行泵组。

在800r/min处暖机,全面检查小机,记录振动、轴向位移、轴振、各温度测点(包括小机排汽缸温)等相关值,小机暖缸时间:热态停机12h内不暖机温态停机36h内暖机17.5min冷态停机72h内暖机38min外缸温度为0℃ / 暖机40min小机升至2900r/min后,在此工况稳定30min。

提升小汽机转速,出口压力达70%额定压力时,在此工况稳定30min。

合集下载

汽动给水泵系统调试措施

汽动给水泵系统调试措施

浙江某发电厂一期工程汽动给水泵系统启动调试措施编号:二○○五年九月报告名称:浙江某发电厂一期工程汽动给水泵系统启动调试措施试验编号:出报告日期: 2005年9月保管年限:长期密级:一般试验负责人:试验地点: 浙江某发电厂参加试验人员:参加试验单位:试验日期: 2005年9月打印份数: 60 拟稿:校阅:审核:生产技术部:批准: 时目录1 编制目的2 编制依据3 设备系统简介4 调试内容及验评标准5 组织与分工6 调试应具备的条件7 调试步骤和程序8设备联锁及保护9安全注意事项10附录浙江某发电厂一期工程汽动给水泵系统启动调试措施1 编制目的为加强浙江某发电厂一期工程调试工作管理,明确启动调试工作的任务和各方职责,规范调试项目和程序,使调试工作有组织、有计划、有秩序的进行,全面提高调试质量,确保机组安全、可靠、经济、文明的投入生产,特制定本调试措施。

本措施是依据国家及行业颁发的有关技术规程、标准,以浙江某发电厂及参建各方提供的工程相关技术资料为基础,并结合现场系统实际情况编写,适用于浙江某发电厂一期工程。

分部试运阶段是火电建设工程的一个重要阶段,其基本任务是按照国家标准和部颁规程、规范及技术文件,依据设计和设备的特点,对各辅机设备及其配套系统、公用系统等进行调整、试验、试运,对暴露发现的设备设计、制造、施工安装问题提出整改技术方案和建议。

应该说,措施的内容与电厂编写的有关规程原则上是一致的,但是试运阶段的机组与已经投产的成熟机组有一些差别,故该措施在执行过程中如有异议,应按本措施执行或与华北电力科学研究院乌沙山调试项目部协商解决。

本措施未尽事宜按照电厂运行规程和事故处理规程执行。

2 编制依据2.1 《火力发电厂基本建设工程启动及竣工验收规程〔1996〕》2.2 《汽轮机及辅助设备》(电力工业标准汇编,火电卷3)2.3 《电力建设施工及验收技术规范》(汽轮机机组篇)DL5011-922.4 《火电工程启动调试工作条例》2.5 《火电工程调整试运质量检验及评定标准》2.6 《火电工程调试技术手册》中国电力出版社2.7 《HZB253-640型前置泵维修说明书》上海电力修造总厂有限公司2.8 《NK63/71使用说明书》杭州汽轮机股份有限公司2.9 杭州汽轮机有限公司提供的相关图纸2.10上海电力修造总厂有限公司相关图纸2.11 浙江省电力设计院设计图纸3 设备系统简介浙江某发电厂一期工程为4×600MW燃煤机组,采用哈尔滨汽轮机厂有限责任公司生产的600MW超临界、一次中间再热、三缸四排汽、单轴凝汽式汽轮机,发电机则采用哈尔滨发电机厂有限责任公司生产的QFSN-600-2YHG型发电机,锅炉采用哈尔滨锅炉厂有限责任公司制造的超临界直流锅炉。

6MW汽轮机作业指导书

6MW汽轮机作业指导书

引言概述:
正文内容:
一、6MW汽轮机操作指南
1.准备工作:包括检查设备、阀门、管道的状态和运行是否正常,确保其处于安全状态。

2.启动汽轮机:详细介绍汽轮机的启动步骤,包括预热、检查润滑油和冷却水、调整排气阀门等。

3.运行汽轮机:介绍汽轮机的运行控制指南,包括调整负荷、监测仪表指示和参数等。

4.停机汽轮机:详细介绍汽轮机的停机步骤,包括降负荷、检查各部件状态、停机冷却等。

二、6MW汽轮机日常维护
1.润滑油维护:详细介绍汽轮机润滑油的选择和更换周期,以及润滑油的储存和保养。

2.冷却系统维护:包括检查冷却水质量、清洗冷却器、调节冷却水流量等。

3.过滤系统维护:介绍汽轮机过滤系统的日常维护,包括清洗过滤器、更换滤芯等。

4.管道清洗:指导如何定期清洗汽轮机的管道,预防积污和腐蚀。

5.电气系统维护:包括检查电气设备的连接、接地和绝缘状况,定期检修和测试。

三、6MW汽轮机故障排除
1.故障诊断:介绍常见的故障类型和诊断方法,如润滑油泄漏、冷却系统故障等。

2.故障排除步骤:详细描述针对不同故障类型的排除步骤,包括停机检查、部件更换等。

3.故障案例分析:通过具体的故障案例,分析故障原因和解决方案,提供操作人员参考。

4.预防措施:介绍预防故障的措施,如定期检查和维护、加强培训等。

5.对策建议:针对不同的故障情况,提供相应的对策建议,以便及时解决问题,并减少影响和损失。

总结:。

6#汽动给水泵大修方案(改)

6#汽动给水泵大修方案(改)

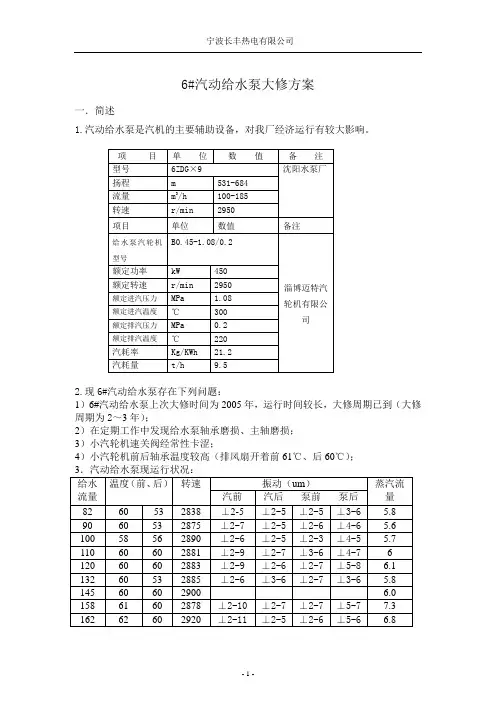

6#汽动给水泵大修方案一.简述1.汽动给水泵是汽机的主要辅助设备,对我厂经济运行有较大影响。

2.现6#汽动给水泵存在下列问题:1)6#汽动给水泵上次大修时间为2005年,运行时间较长,大修周期已到(大修周期为2~3年);2)在定期工作中发现给水泵轴承磨损、主轴磨损;3)小汽轮机速关阀经常性卡涩;4)小汽轮机前后轴承温度较高(排风扇开着前61℃、后60℃);二.大修组织1.大修时间:待定(联系大修厂家)2.大修技术负责:祝飞翔3.现场安全监督:李敏杰4.大修现场工作负责人:钱建国5.检修人员:待定(联系大修厂家)三.主要检修内容1、小汽轮机部分:1.1、汽缸1.1.1、检查汽缸及喷嘴、转向导叶有无裂纹、冲刷、损伤及结合面漏汽痕迹等缺陷,必要时处理;清扫检查汽缸螺栓、疏水孔等。

1.1.2、测量上、下汽缸结合面间隙。

1.1.3、检查滑销系统,调整汽缸水平。

1.1.4、修补、更换汽缸保温层。

1.2、汽封1.2.1、清扫检查各汽封的汽封片,测量其间隙,必要时对碳精汽封环及拉簧、弹簧进行更换。

1.3、转子1.3.1、检查主轴、叶轮、轴颈、联轴器、联轴器弹簧和螺栓的磨损、松动、裂纹及加工质量等情况,测量及调整汽道间隙,轴颈扬度及转子对轮中心。

1.3.2、检查叶片等有无结垢,腐蚀、松动、断裂、脱焊及损伤等缺陷,必要时处理。

1.4、轴承1.4.1、检查前后轴承及油挡有无磨损、钨金脱胎、裂纹等缺陷,以及轴瓦球面、垫铁的接触情况。

1.4.2、测量轴承及油挡的间隙、轴承紧力,必要时进行修刮、调整或焊补。

1.4.3、清扫轴承箱。

1.5、调速系统1.5.1、检查调速器、危急保安器及其弹簧,必要时作特性试验。

(调速器清洗并更换润滑油46#汽轮机油)1.5.2、检查速关汽门和调节汽阀有无裂纹漏汽、锈蚀、松动等缺陷,根据情况进行研磨、修复或更换零件。

1.5.3、危急保安器灵敏度等修后常规试验及调整。

1.6、油系统1.6.1、清洗前后轴承座箱体。

给水泵及除氧给水系统调试措施

给水泵及除氧给水系统调试措施

给水泵及除氧给水系统调试措施
1.调试前的准备工作:
(1)检查给水泵和除氧给水系统的安装是否符合设计要求,包括出
水管路、电气接线等方面;
(2)检查泵房的通风、排水和清洁情况,确保调试环境良好;
(3)准备相关的调试仪器和工具,如压力表、流量计、电动工具等。

2.调试给水泵:
(1)检查泵的机械密封和轴封,确保无泄漏现象;
(2)检查泵的电气系统,确保电动机的接线正确可靠;
(3)开启进口阀门,关闭出口阀门,启动泵,并观察泵的转速和电
流的变化,确保泵的运行正常;
(4)逐步打开出口阀门,观察水泵的出口压力和流量变化,确保泵
的性能符合设计要求。

3.调试除氧给水系统:
(1)检查除氧器是否安装正确,并检查除氧器的密封情况;
(2)逐步打开进口阀门,观察进水压力和进水流量的变化,并调整
进水阀门的开度,确保除氧系统的进水工况符合设计要求;
(3)观察除氧器中的氧气排出情况,确保除氧效果良好;
(4)检查除氧系统的排气阀门和排污阀门,确保排气和排污畅通;
(5)通过减少饱和水中的氧含量和排除不可溶性气体,提高给水质量;通过控制给水速度、饱和水温度、饱和度等参数,调整除氧效果。

4.调试完后的工作:
(1)进行调试数据的记录,包括启动时间、泵的运行状态、出口压力和流量等;
(2)对调试中发现的问题进行整理和反馈,及时更换故障设备或修理;
(3)对设备进行清洁和保养,对泵进行润滑和维护;
(4)编制相应的调试报告,反馈给相关人员。

综上所述,给水泵及除氧给水系统调试的关键在于细致入微的操作和准确的观察判断,只有通过科学合理的调试措施和有效的管理措施,才能确保设备运行的可靠性和水质的安全可靠。

给水泵及给水系统调试方案

给水泵及给水系统调试方案

03
给水系统的调试
开启给水阀门,观察水流情况
总结词
水流稳定,无泄漏
详细描述
在开启给水阀门后,观察水流情况。如果水流稳定,无泄漏,说明给水阀门正 常工作,给水系统运行良好。
检查给水管道的连接处是否漏水
总结词
连接处无泄漏,密封良好
详细描述
在给水系统运行前,应检查给水管道的连接处是否漏水。如果连接处无泄漏,说明给水管道密封良好 ,可以正常运行。
通过监测电网波动情况, 判断水泵启动过程中是否 对电网造成不良影响。
评估2
检查水泵运行过程中的噪 音和振动情况,判断是否 符合标准。
评估3
测试给水系统的压力稳定 性,确保供水质量达到设 计要求。
THANKS
感谢观看
确定调试步骤和操作流程,并 对操作人员进行培训和交底。
制定安全措施,如穿戴防护用 品、定期检查作业环境等,以 确保调试过程的安全。
02
给水泵的调试机运行稳定
详细描述
在给水泵进行通电测试前,应先检查电机的线路连接是否牢固,确保电源电压在规定范围内。通电后,观察电机 的旋转方向是否正确,确认无误后开始电机运行情况的测试。在测试过程中,应时刻关注电机的温度、声音、振 动等参数,确保电机运行稳定,无异常声响。
提出改进建议和优化方案
01
02
03
建议1
采用软启动技术,降低水 泵电机启动时的电流峰值 ,减少对电网的冲击。
建议2
对水泵进行定期维护和检 查,确保轴承、机械密封 等关键部件正常运行。
建议3
优化管道系统设计,确保 水流顺畅,减少噪音和振 动。
对调试结果进行评估,确定是否达到设计要求和技术指标
评估1
检查给水泵的轴承、密封件等部件的工作状态

汽动给水泵调试方案

汽动给水泵调试方案

3、汽动给水泵启动调试方案目录1、系统概述及主要设备规范2、编制依据3、调试范围4、试运行组织与分工5、调试程序与工艺6、控制标准、程控、保护确认表、调试质量检验标准7、调试项目记录内容及使用的测量表计8、职业健康安全和环境管理9、附录1 系统概况及主要设备规范机组给水系统配置了两台50%容量的汽动给水泵和一台30%容量的电动给水泵。

汽动给水泵组由给水泵汽轮机(简称小汽机)、主泵、前置泵组成,汽动给水泵由上海电力修造总厂有限公司供货,泵组的额定出力为锅炉B-MCR的50%。

小汽机由东方汽轮机股份有限公司提供,型号为G3.6—0.78(8),型式为单轴,单缸,新汽内切换,冲动,凝汽式机组。

小汽机与主汽轮机共用凝汽器真空系统。

小汽机盘车系统采用电动高速盘车,盘车转速为120r/min。

小汽机有三套汽源即工作汽源、辅助汽源及调试汽源。

由主机四段抽汽蒸汽作为小汽机的工作汽源;辅助汽源则来自冷段再热蒸汽,用于当四段抽汽压力不足的情况下的汽源;此外还有一路辅助蒸汽作为小机调试、机组启停时的汽源。

低压工作汽源由一个低压主汽阀和8个低压调节阀控制,高压辅助汽源由一个联合的高压主汽阀控制。

两路汽源有各自独立的进汽室(低压喷咀室和高压喷咀室)。

低压喷咀室占3/4圆周,分8个腔室,由8个低压调节阀分别控制低压喷咀8个腔室的进汽。

高压喷咀室占1/4圆周,单腔室,进汽由高压调节阀控制。

两汽源之间采用自动内切换的方式。

当主机负荷在25%以下时,小汽轮机单独由辅助汽源供汽,此时8只低压调节阀保持全开状态,为防止高压蒸汽倒流,在低压汽源进汽管上装有逆止门;当主机负荷在25%~40%之间时,两路汽源同时供汽混流作功;当主机负荷在40%以上时,全部由工作汽源供汽。

汽轮机转子装有6级动叶片,均为不调频叶片,且叶根均设计成纵树形;末级叶片工作在湿蒸汽区,且叶片在进汽侧镶有司太立合金保护层。

小机排汽进入主机凝汽器,与主机合用真空系统。

小汽机调节保安系统、润滑油系统由小汽机本身的供油系统供油。

给水泵调试方案

给水泵调试方案嘿,给水泵调试,那可不能马虎!就像给汽车做保养一样重要。

你想想,那个工厂的小李,上次调试给水泵可认真了。

难道不是很负责吗?检查设备外观,这是第一步哦。

这就像挑衣服先看款式。

要是外观有破损,可不行。

你说是不是?就像小王,仔细检查每一处,不放过任何瑕疵。

测试电机运转,哇,这可关键啦。

这就像看汽车发动机能不能正常启动。

要是电机有问题,泵咋工作。

难道不好好测试吗?比如小张,专注地听着电机的声音,判断是否正常。

检查阀门开关,这很重要啊。

这就像控制水流的开关。

要是阀门不好使,水流量咋控制。

你想想看,像小赵,反复开关阀门,确保灵活。

调整压力参数,哇,这可得小心。

这就像给气球打气,压力得合适。

要是压力不对,会影响使用效果的。

难道不是吗?就像小孙,一点点调试压力,直到合适为止。

观察水流情况,这可不能马虎。

这就像看河水流动是否顺畅。

要是水流不畅,肯定有问题。

你说是不是?就像小周,盯着水流,不放过任何异常。

进行长时间运行测试,哇,这就像考验运动员的耐力。

要是运行一段时间就出问题,那可不行。

难道不好好看看它的耐力吗?比如小吴,让水泵持续运行,观察稳定性。

记录调试数据,这多重要呀。

这就像写日记记录生活。

要是不记录,下次咋参考。

难道不好好记下来吗?像小郑,认真地把每个数据都记好。

与同事沟通协作,哇,这可太有必要啦。

这就像打篮球要团队配合。

要是不沟通,容易出岔子。

难道不是吗?就像大家一起讨论调试情况,互相交流。

我的观点结论:给水泵调试要检查外观、测试电机、检查阀门、调整压力、观察水流、长时间测试、记录数据、沟通协作,像给汽车保养一样仔细,才能确保水泵正常运行。

汽动给水泵调试措施

1.设备概况广东国华粤电台山发电有限公司一期工程(2×600MW)机组给水系统配备给水系统中配备了二台汽动给水泵,每台给水泵的额定容量为锅炉给水量的50%,一台电动给水泵,电动给水泵的容量为锅炉给水量的25~30%。

机组正常工作时,二台汽动给水泵供锅炉给水,电动给水泵作为起动及汽动给水泵有故障时和一台汽动给水泵合用,以保证锅炉额定负荷。

二台汽动给水泵工作蒸汽汽源来自主汽轮机四段抽汽,备用蒸汽汽源来自再热器冷段蒸汽,调试蒸汽汽源来自辅助蒸汽。

1.1设备规范1.1.1汽轮机规范:制造厂:杭州汽轮机股份有限公司型号:NK63/71/0型式:单缸、轴流、反动式、纯凝汽式最大功率:10MW额定功率:7.11 MW实用文档连续运行调速范围:2900~5800r/min额定转速:5476 r/min危急遮断器动作转速:6300 +60r/min盘车转速:40r/min工作蒸汽温度:328℃工作蒸汽最高温度:340℃工作蒸汽压力:0.7017MPa工作蒸汽最高压力:0.8MPa备用蒸汽温度:314.8℃备用蒸汽最高温度:330℃备用蒸汽压力: 3.397MPa备用蒸汽最高压力: 3.8MPa排汽压力:7.2kPa转向:从给水泵侧看为顺时针方向1.1.2给水泵规范:型式:整体式芯包实用文档型号:HPT300-330-5s+k主出口流量:1114m3/h出口压力:22.5MPa入口压力: 2.2MPa(a)入口温度:169.4℃中间抽头流量:49m3/h中间抽头压力:10.12MPa额定转速:5715r/min效率:84.2%轴功率:8250kW1.1.3前置泵规范:型式:卧式双吸泵型号:HZB253-640额定流量:1163.3 m3/h出口压力:0.98MPa转速:1487r/min实用文档效率:86%额定功率:512kW转向:从驱动端看为顺时针方向1.1.4前置泵电动机型号:YKK450-4功率:630KW电压:6000V转速:1487r/min1.1.5调节油系统油压:0.85MPa1.1.6润滑油系统油压:0.25MPa1.1.7速关油系统油压:0.8MPa1.1.8 给水泵汽轮机油箱:总储油量9m3,总容量9.8m3。

7 扬州电动给水泵组调试方案

(2×300MW)发电供热机组扩建工程#6机组电动给水泵组调试方案编写:初审:审核:批准:目录1.编制依据 (1)2.调试目的 (1)3.系统简介、设备规范及范围 (1)4.调试前应具备的条件及工作准备 (2)5.调试方法、工艺或流程 (3)6.调试步骤、工作程序 (3)7.系统冲洗 (5)8.调试验评标准 (5)9.调试所用仪器设备 (5)10.环境、职业健康、安全、风险因素控制措施 (5)11.热控联锁保护试验清单 (6)12.组织分工 (6)1.编制依据1.1 《火力发电厂基本建设工程启动及竣工验收规程(1996年版)及相关规程》;1.2 《电力建设施工及验收技术规范汽轮机机组篇(1992年版)》;1.3 《火电工程启动调试工作规定》;1.4 《火电工程调整试运质量检验及评定标准(1996年版)》;1.5 《电力建设工程调试定额(2002年版)》;1.6 《电力基本建设工程质量监督规定》;1.7 江苏省电力科学研究院有限公司《质量手册》和《程序文件》。

1.8 江苏省电力设计院设计施工图。

1.9 制造商有关系统及设备资料。

2.调试目的检查系统及设备的运行情况,检验系统的性能,发现并消除可能存在的缺陷,保证系统及设备能够安全正常投入运行;冲洗主给水、冲洗中间抽头至再热器减温水的给水管道,冲洗主给水至过热器减温水、高旁减温器的给水管道。

3.系统简介、设备规范及范围3.1 系统简介电动给水泵组系统的功能是将除氧器水箱内的给水经前置泵和电动给水泵增压后,依次经过各高压加热器,最后进入锅炉省煤器。

同时提供过热器减温器、再热器减温器及高压旁路减温器所需的减温水。

电动给水泵组是机组启动时用,机组正常运行时,电动给水泵组处于热备用状态,由汽动给水泵向锅炉供水。

#6汽轮发电机组配备1台电动给水泵,容量为50%,1台电泵前置泵,容量为50%,1台辅助油泵,液力耦合器及3台高压加热器。

系统基本流程为:除氧器水箱→电泵前置泵→电动给水泵→3号高加→2号高加→1号高加→锅炉省煤器。

给水泵及给水系统调试方案

给水泵及给水系统调试方案中铝重庆分公司80万吨氧化铝项目热电站DG150-100X6给水泵及给水系统调试方案消费技术部动力组二○○八年十二月编写:审核:批准:1调试目的经过调试,检验设备装置质量,消弭设备及系统缺陷,使系统合理牢靠运转,满足汽轮发电机组运转要求。

2编制依据2.1 «电力树立平安施工管理规则»2.2 «火力发电厂基本树立工程启动及完工验收规程»2.3 «火电工程启动调试任务规则»2.4 «火电工程调整试运质量检验及评定规范»2.5 «电力树立备工及验收技术规范»(汽机篇)2.6 «电力树立平安任务规程»(火力发电厂局部)2.7 «给水泵装置运用说明书»沈阳水泵厂3、试车指导机构及职责3.1试车指导小组组长:副组长:成员:3.2各单位职责3.2.1 xxx公司〔调试单位〕3.2.1.1担任试运措施〔方案〕的编制任务,并停止技术交底;3.2.1.2担任给水泵及给水系统试运的技术指点任务;3.2.1.3担任试运参数的记载及整理任务;3.2.1.4参与分部试运后的验收签证;3.2.1.5编写调试报告。

3.2.2动力厂3.2.2.1担任试运时期的组织任务和详细启动措施的实施;3.2.2.2 组织运转人员熟习现场设备系统,学习启动操作措施、运转规程及有关规章制度。

3.2.2.3 担任系统试运中的启停,运转调整及事故处置;3.2.2.4 担任试运时期的运转操作任务;3.2.2.5 预备运转的规程、工具、和记载报表等;3.2.2.6 担任试运中的巡检及正常维护任务;3.2.3 重庆电力树立总公司3.2.3.1 担任试运设备的检修、维护及消缺任务;3.2.3.2 担任调试暂时设备的制造装置,以及调试完成后的系统恢复任务4区域及工艺描画系统范围包括四台电动给水泵、除氧器、给水管路及给水再循环管路,管路冲洗主要是给水管路的冲洗。
