建设工程项目开工条件确认表(新建、改扩建项目前期准备)
关于开工条件确认单(精品文档)_共4页

内部通启各土建施工队:鉴于前期与甲方合作的诸多项目开工条件模糊,因开工条件不完备造成实际开工时间一拖再拖,而甲方的各进度节点不变,造成我司赶工费用增加,很多费用甲方又不予确认;为避免新开工项目再陷入此局面,公司要求各新开工项目(含样板区)必须要求甲方对开工条件进行确认,否则不得进场开工。
开工条件确认以《开工条件确认单》的形式完成,《开工条件确认单》由各施工队在工程开工前一周内自行组织甲方签认,签认后第一时间施工队将《开工条件确认单》原件传到综合部张晓雪处备案,张晓雪在备案当日将《开工条件确认单》复印件分发到采购部、设备部、总仓、监察部。
项目部在未取得《开工条件确认单》私自开工,施工队长承担因此造成的赶工费用;采购部、设备部在未接到《开工条件确认单》前,不得为施工队提供工程实体用消耗材料及设备。
否则,由该部门负责人承担相应责任(临时设施、安全文明施工设施、施工道路、场地硬化、塔吊基础物料除外);总仓在在未接到《开工条件确认单》前,不得接收工程实体用消耗材料及设备。
否则,由接收总仓、地仓承担相应责任;监察部负责此项工作的监控,如项目部、设备部、总仓有违反上述规定时,监察部应及时上报到总经办。
否则承担相应责任。
填写说明:1、请各施工队认真填写工程名称(合同名称)、标明所在地块。
2、除读数类以外只需在后面是或否一栏里打“√”。
3、有特殊情况请在本栏空白处填写情况说明(说明要简单明了)。
4、此表上交时交手签版原件存档。
注意:一定要填写好填表日期与确认日期。
《开工条件确认单》样表见附表:开工条件确认单工程名称是否1、道路1.1红线外道路是否畅通1.2红线内是否备道路硬化条件2、临时水2.1临时用水是否引至施工现场2.2临时用水是否满足施工要求场 地 条 件 2.3临时用水手续是否齐全2.4水表读数是否经双方确认,读数多少()3、临时电3.1施工用电是否引入施工现场3.2施工用电容量是否满足施工要求3.3施工用电电压是否稳定3.4施工用电电表读数是否确认,读数多少()3.5施工用电是否手续齐全4、场地情况4.1施工现场是否平整4.2施工现场标高是否与合同约定相同4.3是否有地上障碍物4.4是否有未拆迁房屋4.5是否有空中障碍物4.6是否有地下障碍物(地下管网、电缆等)4.7现场是否具备搭建生活区条件4.8甲方是否指定生活区4.9生活区距现场最近距离是多少(m)4.10生活区规模是否满足工人住宿条件5、基础5.1土方开挖是否到位5.2基坑是否有地下水5.3基坑降水条件是否满足要求5.4桩基是否施工完毕5.5桩基是否有偏位现象工是否有施工许可证(临时建筑除外)施甲方是否出具进场通知书件条甲方的进度计划是否满足实际施工计划开工条件确认时间:年月日建设单位(盖章) 负责人签字:施工单位(盖章) 项目负责人签字:常务副总经理签字:年月日是、否处“√”即可。
建设工程施工开工前安全条件审查表

建设工程施工开工前安全条件审查表
监督登记号: 填表日期: 注:本表一式四份,监督站、施工单位、建设、监理各存一份。
工程名称
施工单位
项目经理
施工单位安全负责人
建设单位安全负责人
安全生产条件 企业自查情况 监理审查情况 监督检查情况
1、施工现场已平整、给水排水通、电通、道路畅通。
2、各级安全责任制,安全管理目标、安全施工管理机构,各项安全管理制度健全。
3、项目经理、施工员、安全员及特种作业人员持证上岗,三级安全教育
4、安全施工组织设计及专项方案内容全面、正确,操作性强,并经监理审批 。
5、现场按规定配备的主要安全防护、消防设备;围墙大门、五牌一图;
6、现场的周边围护,临时用电设施、宿舍、食堂、厕所按规定搭设;
7、进入施工现场的机械设备、机具完好,安全装置可靠,挂安全操作规程标牌,操作证齐全;
8、符合安全技术标准规范要求的其它方面。
建设单位检查意见:
负责人: 单位签章: 年 月 日 施工单位检查意见:
负责人: 单位签章: 年 月 日 监理单位意见:
单位签章: 年 月 日
安全监督站意见:
监督员:
单位签章: 年 月 日。
开工条件确认表

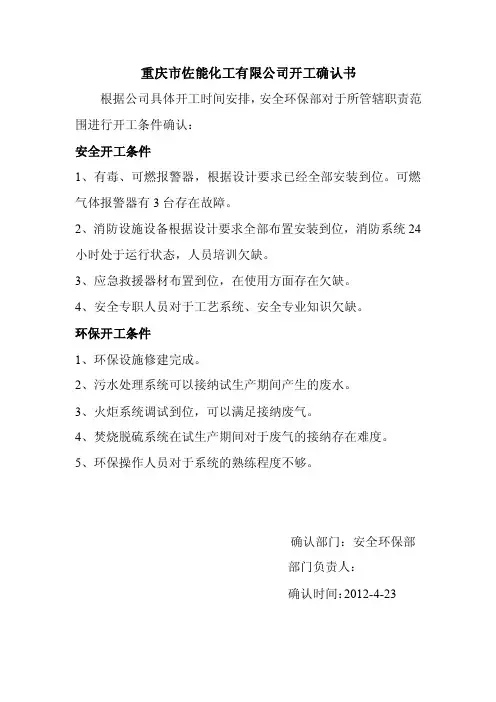

重庆市佐能化工有限公司开工确认书
根据公司具体开工时间安排,安全环保部对于所管辖职责范围进行开工条件确认:
安全开工条件
1、有毒、可燃报警器,根据设计要求已经全部安装到位。
可燃气体报警器有3台存在故障。
2、消防设施设备根据设计要求全部布置安装到位,消防系统24小时处于运行状态,人员培训欠缺。
3、应急救援器材布置到位,在使用方面存在欠缺。
4、安全专职人员对于工艺系统、安全专业知识欠缺。
环保开工条件
1、环保设施修建完成。
2、污水处理系统可以接纳试生产期间产生的废水。
3、火炬系统调试到位,可以满足接纳废气。
4、焚烧脱硫系统在试生产期间对于废气的接纳存在难度。
5、环保操作人员对于系统的熟练程度不够。
确认部门:安全环保部
部门负责人:
确认时间:2012-4-23。
项目开工条件核查表(模板)

监理规划
设计单位有关开工申请已经批复
第一次工地会议纪要
监理人员进场
监理办公条件具备
项目开工条件核查表
项目名称:文档编ຫໍສະໝຸດ :开工条件监理核查
开工条件
监理核查
业主提供的基础资料和准备工作
项目招投标文件(编号)
设计单位应提供的基础资料和准备工作
项目实施方案报审(编号)
项目承建合同(编号)
设计单位营业执照、资质证书(复印件)
设计单位主要人员简历和证书(复印件)
主要人员已进场
已提交开工申请
安全措施已落实
建筑工程项目开工安全条件复核表范本

建筑工程项目开工安全条件复核表范本项目名称:_______________________项目地点:_______________________负责部门:_______________________复核时间:_______________________一、工程前期准备阶段1.施工现场周边环境整治复核事项:周边道路交通状况是否畅通,是否存在堆放杂物、建筑垃圾等安全隐患。
2.临时设施设置复核事项:临时施工道路是否规划合理,施工用电、用水等设施是否符合相关标准。
3.现场安全警示标志设置复核事项:是否设置了工地入口、施工区域、临时流动作业区等明显的安全警示标志。
二、施工准备阶段1.工地人员合理配置复核事项:是否根据施工计划合理配置了施工现场人员,是否存在硬件设备、施工资料等不齐全的情况。
2.施工指导书的编制与审核复核事项:施工指导书是否编制完整,是否通过审核并上报相关部门。
3.施工单位安全生产责任制的建立复核事项:施工单位是否建立了完善的安全生产责任制,包括人员岗位责任、安全生产规章制度等。
三、施工阶段1.作业人员个人防护用品配备与使用情况复核事项:施工现场是否配备了必要的个人防护用品,并是否得到员工正确使用。
2.周边环境保护工作复核事项:施工现场是否采取了有效措施,防止施工废弃物、粉尘等对周边环境造成污染。
3.高处作业安全措施复核事项:高处作业是否设置了有效的安全警示标志,是否配备了必要的安全保护设施。
4.机械设备操作安全规程的落实复核事项:施工现场是否根据机械设备的操作手册进行操作,并是否存在违规作业的情况。
5.动火作业安全措施复核事项:动火作业是否符合相关标准,是否设置了专人监护,是否有有效的灭火设备。
6.临边防护措施复核事项:施工现场是否设置了必要的临边防护设施,是否有专人进行监护。
四、其他情况复核1.上级部门的检查及整改情况复核事项:根据上级部门的检查反馈,施工单位是否及时整改,并对整改情况进行复核。
开工前现场条件检查确认表

时间:年月日
将进行作业的现场条件
是
否
不适用
1.工程和作业区域的道路
2.承包商的驻地
3.业主提供的电、水、燃料和压缩空气的位置、容量和详细情况
4.材料运输设备和程序
5.现场调查计划(例如钻孔、取样、探坑、取土坑、挖掘)
6.业主提供的许可证和承包商提供的许可证
7.客户和业主提供的设施和可被使用的时间表(例如现场办公区域、仓库、建筑材料和设备的现场卸货,承包商对业主和承包商提供的材料的装卸和储所负责)
8.承包商参与业主的安全和急救计划
9.在合同期间,其它将进行和可能进行的工作
10.合同的工作范围和可能要求的任何不寻他重要场所的特征
12.一个类似性质的工作,如果正在现场进行,请展示要求的工作标准
13.工地内外交通和通讯的建立
14.为清理目的废物处置场所位置和不只一个承包商工作的清理区域
15.对标书中工作有影响的尚未完成的工程和设施的总体情况
参加人员:
抄送:业主合同文件
2023年建筑工程项目开工安全条件复核表

2023年建筑工程项目开工安全条件复核表项目概述:本建筑工程项目位于XX地区,总建筑面积为XX平方米。
项目包括XX栋住宅楼、XX栋商业楼和XX栋公共设施建筑。
复核目的:本复核表旨在对2023年建筑工程项目开工前的安全条件进行复核,确保项目开工前的安全条件符合相关法规和标准。
一、基本信息1. 项目名称:2. 项目地点:3. 建设单位:4. 项目规模:5. 施工单位:6. 复核人员:二、安全管理组织机构1. 是否设立了项目安全管理组织机构?2. 项目安全管理组织机构的职责和权限是否明确?3. 项目安全管理组织机构的人员配备是否符合要求?4. 是否进行了项目安全管理组织机构的培训和考核?三、安全生产条件1. 施工现场的安全围挡设施是否完善?2. 施工现场的临时设施是否符合安全要求?3. 施工现场是否设置了足够的逃生通道和安全通道?4. 施工现场是否设置了足够的安全警示标志和安全警戒线?5. 施工现场是否设置了足够的消防设施和应急设备?6. 施工现场是否进行了安全交底和安全生产教育培训?四、施工人员安全防护1. 施工人员是否配备了符合要求的个体防护装备?2. 施工人员是否进行了必要的安全培训和教育?3. 施工人员是否具备相关岗位的合格证书和培训证明?五、承包商管理1. 是否建立了与承包商的安全管理制度?2. 是否与承包商签订了明确的安全责任书?3. 承包商是否具备相关资质和合格证书?4. 承包商是否进行了必要的安全培训和教育?六、施工机械设备安全条件1. 施工机械设备是否进行了必要的检测和维护?2. 施工机械设备是否具备相关的安全防护装置和报警装置?3. 施工机械设备操作人员是否具备相关的操作证书和培训证明?七、施工材料安全条件1. 施工材料是否具备相关的检测报告和质量合格证书?2. 施工材料是否存放在安全、整齐的仓库中?3. 施工材料的储运是否符合安全要求?4. 施工材料的使用是否符合安全操作规范?八、施工作业安全条件1. 是否建立了施工作业安全管理制度?2. 施工作业是否符合施工组织方案和安全技术措施?3. 是否针对特殊作业制定了专门的安全操作规程?九、安全技术措施1. 是否制定了施工安全技术措施方案?2. 施工安全技术措施方案是否经过专家评审和批准?3. 是否进行了施工安全技术措施方案的宣传和培训?十、其他安全条件1. 是否存在其他可能影响施工安全的风险因素?2. 是否制定了相应的防范和应急措施?3. 其他安全条件是否符合相关法规和标准?以上是对2023年建筑工程项目开工安全条件的复核表,通过对上述问题的逐一复核,可以全面评估工程项目在开工前的安全条件是否符合相关法规和标准,并在发现问题后及时采取相应的措施进行整改,以确保工程项目的施工过程安全可靠。
建设工程开工条件检查表

监理单位复查意见
现场基本具备省标准图集和施工组织设计中规定的开工条件。
负责人签字(盖章): 年 月 日
鞠躬尽瘁,死而后已。——诸葛亮
内墙面应该粉刷平整
工地
出ቤተ መጻሕፍቲ ባይዱ口
出入口应该设置醒目的“企业形象标志”和“五牌一图”
出入口应该采用砼硬化,并设置洗车台、洗车设备、排水沟与沉淀池
现场出口设置大门及门卫管理房,建立门卫制度
办公区生活区设施
办公区、生活区与施工作业区有明显的隔断措施
办公生活设施搭设满足防火要求,且按要求配备合理的灭火器材
办公室、资料室、会议室满足使用要求,且设置稳固、美观
建设工程开工条件检查表
工程名称
建设单位
施工单位
监理单位
主要踏勘项目
施工单位
自查
监理单位
复查
工地围挡
工地四周连续设置坚固、稳定、统一、整洁、美观的围挡
主市区主要路段设置围挡的高度不低于3.3米;市区主要路段和其他涉及市容景观路段设置围挡的高度不低于2.5米;其他路段设置围挡的高度不低于1.8米
外墙面应该粉刷平整并适当装饰
职工宿舍、食堂、餐厅等生活设施稳固、整洁、美观,炊事人员和体检合格证;
施工现场设置符合规范标准的工人厕所和淋浴室
施工用电
按要求设置配电室或总配电箱,实行三相五线制配电(使用五芯电缆),并符合“TN-S”接零保护要求
使用标准配电箱、开关箱,主要配电线路架设(埋地)符合要求
施工单位自查意见
现场基本具备省标准图集和施工组织设计中规定的开工条件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
分管经理签署意见:
年月日
年月日
年月日
项目开工核批时间:
年月日
填表说明:
1、项目已满足该《广西石油分公司建设工程项目开工条件确认表》的要求后,分公司到施工现场进行复核,确认满足条件后由项目分管经 理进行开工审批。区公司对其进行抽查,若发现未达到开工条件而审批同意开工的项目管理扣10分并全区通报批评。
2、以上涉及签订的合同、施工组织设计方案、会议纪要等所有记录文件都需要签好字并将复印件存放在施工现场,以备随时抽查。
1 是否获得商务厅规划立项审批
联系电话 联系电话 联系电话 联系电话 联系电话人签 字(正副科长
□
2 区公司是否已下达项目立项批复及投资计划
□
3 土地手续是否完善(获得《国有土地使用权证》或相关的租赁合同等手续)
□
4 是否存在土地纠纷及赔偿问题
□
5 是否完成《工程施工许可证》的申报
□
1 是否确认特种工种施工人员资质
□
2 是否确认施工现场安全隔离作业区
□
3
是否对施工人员进行HSE安全教育并考试合格,要有培训记录,考试要有试卷,培 训记录要有接受教育培训人员签名
□
4 是否已制定施工项目安全管理实施细则
□
安全部门 5 是否制定施工作业的事故处理预案和应急防范措施
□
6 是否已与施工单位签订《安全施工协议》和HSE安全承诺书
主要职责 主要职责 主要职责 主要职责 主要职责
设计单位名称
单位名称
中
标
项目经理
单 位
项目现场负责人
信
现场安全员
息
项目部管理人员及施工人员一览表(以附件方式提供)
监理 单位 信息
单位名称 驻地监理 项目总监
项目设计负责人 施工合同编号
联系电话 联系电话 联系电话
监理合同编号 联系电话 联系电话
部门
开工应具备的条件
□
11
是否制定施工现场门禁和门禁管理制度,为各类车辆、人员发放出入证,各类车 辆、人员凭证件出入现场
□
12
施工现场是否已设置安全围栏,及高度按主要道路两侧不低于1.8米的高度设置, 并要求有整体稳固
□
13
劳动防护管理制度是否健全。根据工作场所需要,常态作业时是否佩戴安全帽, 安全带等防护设备,并保证完好,正确使用。
□
7 审查新进人员的证照,建立人员证照复印件档案。
□
零管部门
8
是否确认现场安全监护人了解施工流程、施工内容、人员状况、施工部位以及设 备设施情况
□
9
是否已将《施工现场安全监督检查表》和《施工现场安全检查台帐》交现场监护 人员
□
10
施工现场是否成立项目部,及项目经理、安全员及监理人员是否明确、人员是否 到位
□
11 是否完成项目设计、施工、监理等相关合同审批及签订
□
12 设计、施工、监理单位是否在当地建规部门完成备案工作
□
13 是否按照施工用水、用电的要求完成施工外接水、电的安装
□
14
是否已完成施工场地的清理(包括场地内通讯光缆、电缆的迁移及场地内建筑物 、坟墓及农作物等的拆除及清理)
□
是否已召开施工现场技术交底会,组织安全及现场安全监护等相关部门对所有使
3、以上需要确认的条件原则上为必须确认后才允许进场;若以上条件有未达到要求的,分公司与施工承包商又要推进项目进场的,由分公 司和施工承包商对未达到开工条件的另行说明,并保证项目能够顺利推行不受其影响。
2
3
4
5
6
施工项目开工条件确认表
填报单位(公章): 工程名称
投资计划批文号
( 新建、改扩建项目前期“三通一平”准备工作)
填报日期: 工程地址 批准投资
项目性质
分公 司各 层级 管理 人信
息
现场安全监护人 施工管理员
现场安全督查员 项目负责人 分管经理
(站长或片管理员) 基建科人员 安全科人员
基建科正副科长 基建分管经理
□
7 是否确认现场安全监护人、重大施工作业现场安全责任人
□
8 施工现场是否已参照《施工现场临时配电箱参考图纸》设置临时配电箱系统
□
9
是否确认施工用的临时设施、建筑和设计符合防火、防爆、防毒等要求,消防器 材配备齐全,道路通畅
□
现场施工管理员审核意见(盖章):
安全部门现场监督员签署意见(盖章):
年月日 项目负责人签署意见(分公司盖章):
□
6 是否向现场施工人员发放《施工作业证》
□
7 确认是否已通过文件的形式确定项目各层级管理管理人员及对应的岗位职责
□
8 审查并确认施工单位是否具备工程项目施工资质
□
9
是否已召开图纸会审会议并就图纸存在的问题完成修改,要有相关的会议纪要和 参与部门的人员签字。
□
基建部门
10
审核施工单位是否按照《广西石油分公司施工项目分阶段考核实施方案》的要求 合理地完成工程进度及造价的阶段划分,并将相关材料提交到基建部门进行备案
□
2 复核安全部门是否已对施工人员按规定进行安全1教育,并且考试合格
□
3
是否已与基建部门、安全部门共同进行施工项目交底,并已获得《施工危害识别 分析表》
□
4 复核进场施工机具是否经过基建部门进行检测并已粘贴《施工设备检测合格证》
□
5 是否已组织施工现场人员对施工作业的应急预案进行学习和演练
□
6 是否与施工方安全负责人共同确认安全隔离作业区,并疏通消防通道
15 用的施工组织设计方案进行风险评估及危害识别,完成《施工危害识别分析表》
□
的填写并移交给现场安全监护人
16 对施工应急预案完成审核,并配合零管部门组织开展应急预案演练
17 是否已对进场施工机具进行检测并粘贴《施工设备检测合格证》
□
1 是否确定施工现场安全监护人,并已对施工安全监护人进行岗位职责教育
