工程量清单计价模式与定额计价模式的区别.

合集下载

浅析工程定额计价模式与工程量清单计价模式的区别

浅析工程定额计价模式与工程量清单计价模式的区别
如下 :
① 对 编 制 报 价 的工 程 师 要 求 清 单计 价要求 编制 报 价 的 工程 师 , 须 是 既 懂技 术 、 必 又 懂 经济 ; 懂施 工工 艺 , 懂 施 工管 理 的 复 合型 人 才 ; 则 , 既 又 否
① 单位产 品 的基 本构 造 要 素 的定 额 直 接 费 一人 工 费 +
通 过分析 了解它 们之 间的不 同更好 地发 展它们 。
1 工 程 定 额 计 价 .
建 设 工 程 定 额 是 指 按 照 国 家 有 关 的 产 品 标 准 、 计 规 划 设 和 施 工 验 收 规 范 、 量 评 定 标 准 , 参 考 行 业 、 方 标 准 以 及 质 并 地
有 代 表 性 的 工 程 设 计 、 工 资 料 确 定 的 工 程 建 设 过 程 中 完 成 施
⑤建设 项 目总报 价 一∑单项工 程报 价
3 工 程 定 额 计 价 模 式 与 工 程 量 清 单 计 价 模 式 的 .
区 别
总 体 来 说 , 程 量 清 单 计 价 模 式 是 在 工 程 定 额 计 价 模 式 工 上 的 改 进 与 完 善 , 者 的 区 别 主 要 表 现 在 计 价 原 则 、 格 形 两 价
新 视 角
浅析工程定额计价模式与工程量清单计价模式的区别
邹 小 玲
( 阳市水利 水电规 划设计 院 , 南 衡 阳 4 10 ) 衡 湖 2 0 8
摘 要 : 行 的 工 程 造 价 管 理 体 制 有 定 额 计 价 和 工 程 量 清 单 计 价 两 种 模 式 。这 两 种 模 式 各 有 优 点 , 互 联 系 又 各 有 区 现 相 别。应认 真鉴 别两者 的差异 , 择 正 确计价模 式 , 造价更 科 学与合理。 选 使 关 键 词 : 额 计 价 ; 清 单 计 价 定

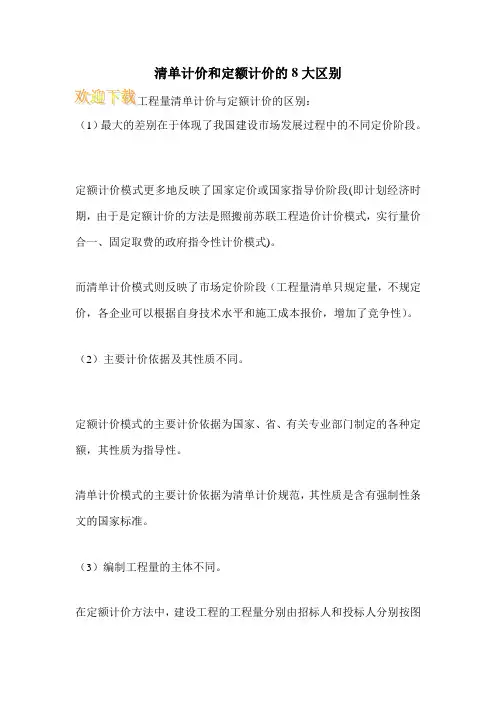

清单计价和定额计价的8大区别

清单计价和定额计价的8大区别

清单计价和定额计价的8大区别(1)最大的差别在于体现了我国建设市场发展过程中的不同定价阶段。

定额计价模式更多地反映了国家定价或国家指导价阶段(即计划经济时期,由于是定额计价的方法是照搬前苏联工程造价计价模式,实行量价合一、固定取费的政府指令性计价模式)。

而清单计价模式则反映了市场定价阶段(工程量清单只规定量,不规定价,各企业可以根据自身技术水平和施工成本报价,增加了竞争性)。

(2)主要计价依据及其性质不同。

定额计价模式的主要计价依据为国家、省、有关专业部门制定的各种定额,其性质为指导性。

清单计价模式的主要计价依据为清单计价规范,其性质是含有强制性条文的国家标准。

(3)编制工程量的主体不同。

在定额计价方法中,建设工程的工程量分别由招标人和投标人分别按图计算。

而在清单计价方法中,工程量由招标人统一计算或委托有关工程造价咨询资质单位统一计算。

如果是招标方工程量计算错误,比如少算,一切责任有甲方负责,最后的决算是按照实际发生的工程量计算。

(4)单价和报价组成不同。

定额计价法的单价包括人工费、材料费、机械台班费,而清单计价方法采用综合单价形式,综合单价包括人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。

工程量清单计价法的报价除包括定额计价法的报价外,还包括预留金、材料购置费和零星工作项目费等。

(5)适用阶段不同。

工程定额主要用于在项目建设前期个阶段对于建设投资的预测和估计,在工程建设交易阶段,工程定额通常只能作为建设产品价格形成大的辅助依据。

而工程量清单计价依据主要适用于合同价格形成以及后续的合同价格管理阶段,体现出我国对于工程造价一词两义采用了不同的管理方法。

慢慢的定额计价会被淘汰,计价方法的方向是工程量清单计价,由于我国建筑业发展的局限性,很多企业没有自己的一套完整的计量计价规范,两种不同的管理方法其实就是一个过渡。

(6)合同价格的调整方式不同。

定额计价方法形成的合同其价格的主要调整方式有:变更签证、定额解释、政策性调整。

工程量清单计价模式及传统定额计价模式区别

工程量清单计价模式及传统定额计价模式区别

工程量清单计价模式与传统定额计价模式的差别中华人民共和国国家标准?建设工程工程量清单计价标准?于二○○三年二月二十七日正式公布实行,它创始了工程造价管理工作的新格局,势必推动工程造价改革的深入和体制的创新,最后成立由政府宏观调控、市场形成工程造价的新体制。

也标制着我国工程造价计价方式由传统的定额计价方法和国际通行的工程量清单计价方法的转变。

工程量清单计价模式与传统定额计价模式有实质的差别,主要表此刻以下几个方面:一、定额的属性及特色不一样在传统的定额计价模式中,工程估量定额拥有法制性、科学性、综合性,定额计价实质上是国家经过宣布一致的估量指标、概算指标,以及概算、估量和相关定额,来对建筑产品的价钱进行有方案的管理。

我国地区广阔,地形复杂,国家没有一致的工程量计算规那么、计量单位、资料编码等,由各地区、各部门自行拟订,使地区与地区之间、部门与部门之间。

地区与部门之间产生很多矛盾,更难与国际通用规那么相连接,不适应付外开放和国际工程承包。

工程量清单是指包含在招标文件中的,依照招标文件、施工图设计文件和?建设工程工程量清单计价标准?由招标人或拜托咨询部门计算出的分局部项工程量表及其汇总表。

其内容包含工程编码、工程名称、工程特色、计量单位、工程量计算规那么及工程内容。

工程量清单模式计价就是招标人供给工程量清单,招标人依照市场规律自由组价以招招标的形式竞争订价的过程。

推行工程量清单就是国家一致建设工程工程量清单的编制和计价方法,打破了地区之间、部门之间、地区与部门之间在工程区分、工作内容和计算规那么等方面自成系统的做法,推行全国一致。

合适公司招标的耗费量定额也就是此刻说的公司定额只反应达成某一计量单位工程实体所耗费的人工、资料、机械台班数目,不反应价钱。

并依据公司自己的劳动生产率、技术装备、施工工艺水平及天气地理条件等因素,在计算总原那么不变的状况下,加以调整增补,以充足表达公司自己的生产力水平。

二、计价方式不一样传统的定额计价模式是采纳“量价合一〞的静态管理模式,工程工程的耗费量标准依照国家公布的工程定额确立。

定额计价与工程量清单计价模式的比较分析

定额计价与工程量清单计价模式的比较分析

定额计价与工程量清单计价模式的比较分析
定额计价和工程量清单计价是常用的工程造价计价模式,两种模式各有优劣,下面将对其进行比较分析。

一、计价依据:
定额计价是根据固定的定额项目进行计价,每个工作项目都有相应的定额标准,计价依据明确;而工程量清单计价是根据工程项目的材料、工艺和劳动等具体要素进行计算,计价依据更为细致。

二、适用范围:
定额计价适用于那些标准化、重复性较强的工程项目,特别是建筑装饰等工程;而工程量清单计价适用于非标准化、要素具体且多变的工程项目,特别是土建工程等。

三、计价准确度:
定额计价的计价准确度相对较高,因为定额项目的计价标准一般经过多种实践检验;而工程量清单计价的计价准确度更依赖于具体的计算和估算过程,受到人为因素的影响较大。

四、计价灵活性:
定额计价的计价灵活性较低,因为其计价标准固定且不易调整;而工程量清单计价的计价灵活性较高,可以根据具体项目的实际情况进行调整和变动。

定额计价和工程量清单计价都有其适用的范围和特点,选择适当的计价模式需要根据具体工程项目的特点和需求进行综合考虑。

工程量清单计价和预算定额计价的区别

工程量清单计价和预算定额计价的区别

工程量清单计价和预算定额计价的区别定额法既定额计价,是根据国家或地方颁布的统一预算定额规定的消耗量及其单价,以及配套的取费标准和材料预算价格,计算出相应的工程数量,套用相应的定额单价计算出定额直接费,再在直接费的基础上计算各种相关费用及利润和税金,最后形成建筑产品的价格.工程量清单计价是由招标方给出工程量,投标方根据工程量清单组合分部分项工程综合单价,并计算出分部分项工程的费用,再计算出税金,最后汇总成总造价1、计价依据不同定额计价:统一的预算定额+费用定额+调价系数政府定价。

清单计价:企业定额市场竞争定价2、计价项目划分不同①定额计价模式中计价项目的划分以施工工序为主,内容单一(有一个工序即有一个计价项目)。

而清单计价模式中计价项目的划分分别以工程实体为对象,项目综合度较大,将形成某实体部位或构件必须的多项工序或工程内容并为一体,能直观地反映出该实体的基本价格。

子丑寅卯辰巳戊申酉戌亥如:砖砌化粪池按座综合了挖土方、作垫层、池底板、砌砖池、抹灰、回填等。

锚杆支护按㎡综合了钻孔、制浆、压浆、锚杆制作、张拉锚、喷射砂浆等工序或工程内容。

②定额计价模式中计价项目的工程实体与措施合二为一。

即该项目既有实体因素又包含措施因素在内。

而清单计价模式工程量计算方法是将实体部分与措施部分分离,有利于业主、企业视工程实际自主组价,实现了个别成本控制。

③定额计价模式的项目划分中着重考虑了施工方法因素,从而限制了企业优势的展现,而清单计价模式的项目中不再与施工方法挂钩,而是将施工方法的因素放在组价中由计价人考虑。

3、单价组成不同定额计价模式中使用的单价为“工料单价法”,即人+材+机,将管理费、利润等在取费中考虑。

清单计价模式中使用的单价为“综合单价法”,单价组成为:人工+材料+机械+管理费+利润+风险。

使用“综合单价法”更直观的反映了各计价项目(包括构成工程实体的分部分项工程项目和措施项目、其它项目)的实际价格,但现阶段当不包括“规费和税金”。

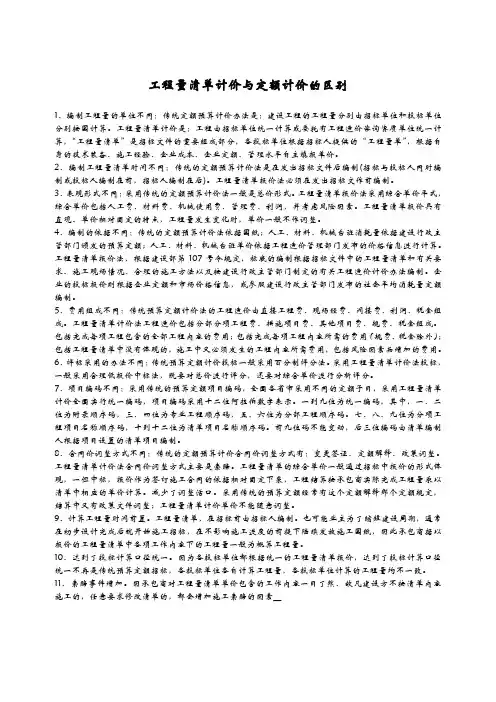

工程量清单计价与定额计价的区别

工程量清单计价与定额计价的区别

工程量清单计价与定额计价的区别1、编制工程量的单位不同:传统定额预算计价办法是:建设工程的工程量分别由招标单位和投标单位分别按图计算。

工程量清单计价是:工程由招标单位统一计算或委托有工程造价咨询资质单位统一计算,“工程量清单”是招标文件的重要组成部分,各投标单位根据招标人提供的“工程量单”,根据自身的技术装备、施工经验、企业成本、企业定额、管理水平自主填报单价。

2、编制工程量清单时间不同:传统的定额预算计价法是在发出招标文件后编制(招标与投标人同时编制或投标人编制在前,招标人编制在后)。

工程量清单报价法必须在发出招标文作前编制。

3、表现形式不同:采用传统的定额预算计价法一般是总价形式。

工程量清单报价法采用综合单价平式,综合单价包括人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。

工程量清单报价具有直观、单价相对固定的特点,工程量发生变化时,单价一般不作调整。

4、编制的依据不同:传统的定额预算计价法依据图纸;人工、材料、机械台班消耗量依据建设行政主管部门颁发的预算定额;人工、材料、机械台班单价依据工程造价管理部门发布的价格信息进行计算。

工程量清单报价法,根据建设部第107号令规定,标底的编制根据招标文件中的工程量清单和有关要求、施工现场情况、合理的施工方法以及按建设行政主管部门制定的有关工程造价计价办法编制。

企业的投标报价则根据企业定额和市场价格信息,或参照建设行政主管部门发布的社会平均消耗量定额编制。

5、费用组成不同:传统预算定额计价法的工程造价由直接工程费、现场经费、间接费、利润、税金组成。

工程量清单计价法工程造价包括分部分项工程费、措施项目费、其他项目费、规费、税金组成。

包括完成每项工程包含的全部工程内容的费用;包括完成每项工程内容所需的费用(规费、税金除外);包括工程量清单中没有体现的,施工中又必须发生的工程内容所需费用,包括风险因素而增加的费用。

6、评标采用的办法不同:传统预算定额计价投标一般采用百分制评分法。

工程量清单计价与定额计价的区别之处

工程量清单计价与定额计价的区别之处

一、工程量清单计价与定额计价的区别之处答:1、计价单价的区别:定额计价作用的单价是定额分项工程的单价,清单计价使用的单价是综合单价。

2、工程量的来源不同。

定额计价由承包工程的施工单位负责;清单计价工程量的来源有两个,工程量清单的工程数量,由招标方提供,组成清单项目综合单价的各个定额分项工程的工程量由投标人运算。

3、计价定额不同:定额计价采纳具有社会平均水平的预算定额或消耗量定额。

清单计价标二、在何种情形下,投标文件将视为无效?答:投标文件有以下情形之一的将视为无效:1、逾期送达的或者未送达指定地点的;2未按招标文件要求密封的;3无单位盖章并无法定代表人或法定代表人授权的代理人签字或盖章的;4未按规定的格式填写,内容不全或关键字迹模糊、无法辨认的;5投标人递交两份或多份内容不同的投标文件,或在一份投标文件中对同一招标项目报有两个或多个报价,且未声明哪一个有效〔按招标文件规定提交备选投标方案的除外〕;6投标人名称或组织机构与资格预审时不一致的;7、未按招标文件要求提交投标保证金的;8联合体投标未附联合体各方共同投标协议的。

三、什么叫工程量清单?利用工程量清单编制计价的优点?答:按照«计价规范»,工程量清单是指〝拟建工程的分部分项工程项目、措施项目、其他项目名称和相应数量的明细清单〞。

与现行的招投标方法相比,在招标中采纳工程量清单计价要紧有以下优点:1、由于工程量清单的统一提供,为投标单位提供了公平竞争的基础,同时简化了投标报价的运算过程,节约了时刻,减少了不必要的重复劳动。

2、采纳工程量清单招标有利于〝质〞与〝量〞的结合,表达了企业的自主性。

3、工程量清单计价有利于风险的合理分担。

4、用工程量清单招标,淡化了标底的作用,有利于标底的治理和操纵。

5、工程量清单招标有利于企业精心操纵成本,促进企业建立自己的定额库。

6、工程量清单招标有利于操纵工程索赔。

四、订立合同须遵循的差不多原那么及合同变更的形式?答:订立合同须遵循的差不多原那么是:1、遵守法律、行政法规原那么。

工程定额计价和工程量清单计价有何区别

工程定额计价和工程量清单计价有何区别

工程定额计价和工程量清单计价有何区别?
12、工程
承担材料价格风险。

价格的全部因素风险。

风险
一、工程量清单计价和定额计价的定义
定额计价是指根据招标文件,按照各国家建设行政主管部门发布的建设工程预算定额的“工程量计算规则”,同时参照省级建设行政主管部门发布的人工工日单价、机械台班单价、材料以及设备价格信息及同期市场价格,直接计算出直接工程费,再按规定的计算方法计算间接费、利润、税金,汇总确定建筑安装工程造价。

工程量清单计价是招标人依据施工图纸、招标文件要求和统一的工程量计算规则以及统一的施工项目划分规定,为投标人提供工程量清单.投标人根据本企业的消耗标准、利润目标,结合工程实际情况、市场竞争情况和企业实力,并充分考虑各种风险因素,自主填报清单所列项目,包括工程直接成本、间接成本、利润和税金在内的单价和合价,并以所报的单价作为竣工结算时增减工程量的计价标准调整工程造价。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程量清单计价模式与定额计价模式的区别4.1 工程量清单计价模式随着我国建设市场的快速发展,招标投标制、合同制的逐步推行,工程造价计价依据改革不断深入,特别是2001年底我国加入了世界贸易组织(WT0),面对开放的国际市场竞争环境,按照WTO的要求,我国的工程计价方式与国际通行的工程量清单计价方式的接轨工作势在必行。

根据“政府宏观调控,统一计价规则、企业自主报价、市场竞争形成价格”的改革目标,建设部于2002年初开始组织有关部门和地区的工程造价专家编制全国统一的工程量清单计价办法,为了增强工程量清单计价办法的权威性和强制性,以国家标准的形式推出了《建设工程工程量清单计价规范》,于2003年7月1日起正式施行。

工程量清单计价法,是在建设工程招投标中,招标人或委托具有工程造价咨询资质的中介机构按照工程量清单计价办法和招标文件的有关规定,根据施工设计图纸及施工现场实际情况编制反映工程实体消耗和措施性消耗的工程量清单,并作为招标文件的一部分提供给投标人,由投标人依据工程量清单自主报价的计价方式。

在工程招投标中采用工程量清单计价是国际上较为通行的做法。

1、工程量清单报价的形式。

工程量清单报价包括实物工程量清单报价、非实物形态竞争性费用。

工程量清单以实物工程量为主体,非实物形态竞争性费用和人工费用不提供实物量。

实物工程量清单通常指建筑安装就位后工程实体量。

工程量清单不能单独使用,应与招标文件的招标须知、合同文件、技术规范和图纸等结合使用。

目前工程量清单报价有以下几种形式:(1)直接费单价法。

直接费单价即工程量清单的单价由人工、材料和机械费组成,按定额的工、料、机消耗标准及价格和进入直接费的调整价确定。

其他直接费、间接费、利润、材料差价、税金等按现行的计算方法计取后列入其他相应价格计算表中。

这是我国目前绝大部分地区所采用的编制办法。

(2)综合单价法。

综合单价指完成某工程量清单项目每一计算单位除税金外所发生的所有费用,综合了直接费、管理费和利润等。

其对应的图纸内工程量清单即分部分项工程实物量计价表,属于非竞争期性费用。

而另一部分公共(综合)费用项目表属于竞争性费用,如:脚手架费,高层建筑增加费、施工组织措施费及保险费等。

在投标报价中,非竞争性费用采用定额法计算,而竞争性费用则根据工程实际情况和自己的实力竞争报价。

(3)全费用法。

全费用是由直接费用、非竞争性费用、竞争性费用组成。

该工程量清单项目分为一般项目、暂定金额和计日工三种。

一般项目是指工程量清单中除暂定金额和计日工以外的全部项目。

暂定金额是指包括在合同中的供工程任何部分施工或提供物、材料、设备、服务,或提供不可预料事件所需费用的一项金额。

全费用单价合同是典型、完整的单位合同,工程量清单按能形成一个独立的构件为子目分部分项编制。

同时对该子目的工作内容和范围必须加以说明界定。

2、工程量清单计价是在建设工程招标投标项目中按照国家统一的工程量清单计价规范由招标人提供反映工程实体和措施项目的工程量清单,作为招标文件的组成部分,由投标人自主报价,经评审合理低价中标的工程造价计价模式。

实行工程量清单计价优点:(1)实行全国统一的项目编码、项目名称、计量单位、计算规则,为建立全国统一的建切工作设市场和规范计价行为提供了依据。

(2)工程量清单计价由分部分项工程费、措施项目费、其他项目费组成。

措施项目费单列计算,有利于投标企业根据自身的技术力量、管理水平和劳动生产率降低造价,提高竞争力。

(3)实行工程量清单计价,由于工程量是公开的,将避免工程招标中弄虚作假、暗箱操作、盲目压价等不规范行为,真正体现公开、公平、公正的原则,反映市场经济规律。

工程量清单计价实行综合单价,即分部分项工程单价包括人工费、材料费、机械使用费、管理费和利润,并考虑风险因素,这样,只要计算出工程量,就可简便快捷地确定工程造价,更有利于工程造价的控制。

(4)工程量清单计价规范中没有具体的人工、材料、机械消耗量,投标企业可根据企业定额或参照省颁社会平均消耗量定额和市场价格信息,按照计价规范规定的原则和方法进行报价,工程造价的最终确定,由承发包双方在市场竞争中按价值规律通过合同确定。

充分体现了企业自主报价、市场形成价格的清单计价模式。

(5)清单计价模式与国际通行的计价模式相一致,实现了与国际接轨,提高了参与国际竞争的能力。

3、工程量清单计价模式,特别是以国家标准的形式发布尚属首次,实行清单计价应注意以下几个方面的问题:(1)计价规范中个别项目划分不细,含盖内容较多;个别项目的工程内容列项不完全等。

因此,在编制工程量清单时,应结合工程实际予以增减,避免重复或漏项。

(2)投标人应及时对招标人提供的工程量进行复核,发现错误及时提出,避免结算时的争执与扯皮。

(3)投标人在编报综合单价或确定项目费用费率时,应结合工程实际及企业自身条件,并综合考虑风险因素,避免结算时调整。

(4) 实行工程量清单计价,对工程造价专业人员提出了更高的要求,必须是懂技术、懂经济、懂法律、善管理等全面发展的复合人才。

工程造价专业人员要从以往依据工程定额编制工程预结算,转变到依据工程定额结合企业技术与管理水平编制企业定额,并依据企业定额和工程实际、市场情况确定工程造价,同时,工程造价专业人员还要注意工、料、机、费等价格信息的收集,提高报价水平和竞争能力。

4.2 定额计价模式建设工程定额,是指按照国家有关的产品标准、设计规划和施工验收规范、质量评定标准,并参考行业、地方标准以及有代表性的工程设计、施工资料确定的工程建设过程中完成规定计量单位产品所消耗的人工、材料、机械等消耗量的标准。

反映在一定的社会生产力发展水平下,完成某项建设工程的各种生产消耗量之间特定的数量关系,考虑的是正常的施工条件、大多数施工企业的技术装备程度、合理的施工工期、施工工艺和劳动组织下的社会平均消耗水平。

在我国,工程造价在工程招投标价格形成中采用定额计价模式:按预算定额规定的分部分项子目,逐项计算工程量,套用预算定额单价(或单位估价表)确定直接费,然后按规定的取费标准确定其他直接费、现场经费、间接费、计划利润和税金,加上材料调差系数和适当的不可预见费,汇总后即为工程预算或标底。

而标底则作为评标定标的主要依据。

定额单价法确定工程造价,是我国采用的一种与计划经济相适应的工程造价管理制度。

国家以假定的建筑安装产品为对象,制定统一的预算和概算定额,计算出每一单元子项的费用后,再综合形成整个工程的价格。

编制建设工程造价最基本的过程有两个:工程量计算和工程计价。

为统一口径,工程量的计算均按照统一的项目划分和工程量计算规则计算工程量。

工程量确定后,就可以按照一定的方法确定出工程的成本及盈利,最终就可以确定出工程预算造价(或投标报价)。

多年来,在建设工程造价行业,我国一直使用传统的定额计价模式,即由国家或行业提供统一的社会平均的人工、材料、机械标准和价格,供用户确定工程造价的模式。

定额是计划经济的产物,在计划经济时期,定额作为建设工程计价的主要依据发挥了重要的作用。

但是,随着经济体制由计划经济向市场经济的转变,定额的局限性日渐突出,主要表现在:1、定额的指令性限制了定额应用的灵活性;2、定额的社会平均消耗量及建设行政主管部门定期发布的材料预算价格不利于市场竞争。

针对定额编制与应用中存在的问题,提出了量价分离、企业自主报价、市场形成价格的工程造价改革措施,工程造价管理由静态管理模式逐步转变为动态管理模式。

从2000年开始,全国各地开始了工程造价改革试点:上海的新定额实行了量价分离;顺德、广东的改革则采用了工程量清单模式,既体现了量价分离,又把传统的定额与清单计价有机结合起来。

我省也于2000年开始着手新定额的编制工作,新定额的编制即充分结合我省实际,又借鉴了上述各地改革的成功经验,同时还着眼于工程计价的发展方向,以利于下一步与新型计价模式的结合。

新定额施行后,定额使用的灵活性增强,便于同国家颁布施行的工程量清单计价相结合,同时,企业可根据省颁定额结合企业技术装备水平、管理水平及劳动生产率编制自己的企业定额,这样企业在投标报价时,可根据工程实际自主选择使用省颁定额或企业定额;新定额价格与费率的参考性,更有利于企业结合自身技术管理水平、市场情况及工程实际自主报价,提高竞争力,实现政府定价到市场定价的转变。

3、定额计价模式的缺陷在定额计价模式下,政府是制定工程造价的主体。

它限定不同级别的施工企业在计取造价时必须执行同一种标准的“定额直接费”或“定额人工费”,业主只能处于从属地位,不能自主定价,只能按照政府的“取费标准”计算。

其所产生的弊端有:(1)反映不出建设先后顺序、主从关系和资金使用的时间、空间的秩序,只是单纯从会计的角度规定我国工程造价的构成,体现不出工程造价管理的清晰思路,实施起来容易混淆。

(2)不能体现出建筑产品优质优价的原则。

业主总是希望工程质量好,价格低,然而建造高质量的工程比建造普通合理的工程投入要大。

然政府最近作了调整允许双方在自愿的原则下收取优良工程补偿费,但是如果一方不同意,所投入的费用就不能收回。

(3)不利于招标工作的展开。

现行的工程造价计算复杂,耗时费工,不但要套用“定额直接费”,还要计算材料价差及套用定额收取管理费等。

同时从理论上讲一样的图纸套用一样的定额,按一样的信息价计算,所得的结果应该是一样的。

但是由于操作人员理解不同,水平有差异,往往得出的结果有很大差异,使得招标工作考察的并不是企业的综合能力,而是考核预算员的理解能力和运气,谁做的工程预算跟标底碰上了,谁中标的可能性就大,明显的不公平、不合理。

(4)不利于工程的结算在建筑工程完工后进行结算时,一般都会根据实际完成的工程量按合同约定的办法进行调整。

在确定调整工程量的单价方面,工程量清单计价法比预算单价法更具有优势。

因为预算定额单价法编制施工图预算,主要是采用了各地区、各部门统一编制的综合单价,便于造价管理部门进行统一管理,适应了集中的计划经济体制。

但在市场人工、材料、机械台班价格变化波动较大的情况下,采用预算定额单价法计算的结果往往会偏离实际水平越大,这往往成为以预算定额单价法结算工程款争议的一个焦点。

而工程量清单计价法因其调整的工程量单价是按以下三个原则确定的,故可避免此争议。

其确定单价的原则为:当投标报价中已有的价格确定;当投标报价中有类似于调整工程量的价格时,可参照报价中已有的价格确定;当投标报价中没有适用或类似于调整工程量的价格时,由发包人与承包人协商确定价格,若协商不成,可报工程所在地的省级或国务院有关总部门工程造价管理机构审核确定。

使用工程量清单计价法确定工程造价可以克服预算单价法的缺点,避免一个工程1年完工,却要决算3年的怪事情,克服施工时马马虎虎,决算时是一笔糊涂帐的通病。

相关文档
最新文档
