设备、管道保温施工方案

合集下载

管道及设备保温施工方案

管道及设备保温施工方案

管道及设备保温施工方案一、引言管道及设备保温施工是为了防止管道和设备在使用过程中因温度变化引起的能量损失和腐蚀,同时提高管道及设备的工作效率和寿命。

本文将介绍管道及设备保温施工方案的原则、施工方法以及常用的保温材料。

二、保温设计原则在进行管道及设备保温设计时,需要遵循以下原则:1. 符合国家相关标准和规范要求,保证施工质量。

2. 根据被保温对象的工作温度和使用要求,确定保温材料的选择和厚度。

3. 确定保温层的结构形式,保证保温层与被保温对象的紧密性。

4. 考虑到施工条件和环境要素,选择适合的保温材料和施工工艺。

5. 考虑到管道及设备的维修和检测需求,在保温层设计中留有适当的开孔和安装孔。

三、保温施工方法(1)环保式保温方法:首先在管道上涂刷一层环保型胶水,然后将保温材料包裹在管道上,并用胶带密封。

采用这种施工方法时,保温层的厚度可根据实际需要进行调整。

(2)预制式保温方法:将预制的保温层套在管道上,然后用特殊的卡扣将保温层固定在管道上。

这种施工方法适用于直径较大的管道,能够提高施工效率。

设备保温施工方法较为复杂,需要根据设备的形状和材质选择合适的保温材料和施工工艺。

常见的设备保温施工方法有以下几种:(1)包裹式保温方法:使用皮革或塑料薄膜将设备包裹起来,并在内部填充保温材料。

此方法适用于设备表面不规则或有凸起部分的情况。

(2)包覆式保温方法:在设备表面涂刷一层环保型胶水,然后将保温材料包裹在设备上,并用胶带密封。

这种方法简单易行,适用于外形规则的设备。

(3)预制式保温方法:将预制的保温层套在设备上,并用特殊卡扣将其固定。

此施工方法适用于形状复杂的设备,能够提高施工效率。

四、常用保温材料常用的管道及设备保温材料有以下几种:1. 聚氨酯保温材料:具有良好的绝热性能和耐腐蚀性,适用于高温和低温环境。

2. 硅酸铝纤维保温材料:具有轻质、导热系数低等优点,适用于高温环境。

3. 气凝胶保温材料:具有极低导热系数和较好的柔性,适用于超低温环境。

化工厂设备管道保温施工方案

化工厂设备管道保温施工方案

化工厂设备管道保温施工方案一、保温材料的选择根据设备和管道的特点和使用环境,选择合适的保温材料是保温施工的首要任务。

常用的保温材料有硅酸盐棉、岩棉、玻璃棉、聚氨酯泡沫等。

在选择保温材料时需要考虑其导热系数、耐温性能、防火性能和耐腐蚀性能等。

二、施工方法1.设备保温:对设备进行保温施工时,先清理设备表面,确保其光滑干净。

然后按照设计要求,选用合适的保温材料包裹设备,并采用粘结剂进行固定。

保温材料的外表面可以采用防腐蚀涂料进行处理,以提高耐腐蚀性能。

2.管道保温:对管道进行保温施工时,先测量管道长度和直径,然后根据测量结果预先制作保温套,保证尺寸合理。

用钢带将保温套固定在管道上,确保紧密贴合。

保温套的连接处采用的螺栓连接,以确保其牢固可靠。

三、工期控制为了确保保温施工的质量和进度,必须制定合理的工期计划。

在制定工期计划时,需要考虑设备和管道的数量和尺寸、施工人员的数量和技术水平、天气状况等因素。

此外,采用合理的施工方法和工具,能够提高施工效率,缩短工期。

四、成本控制在保温施工中,成本控制至关重要。

首先,通过合理的材料选择和采购,以及合理使用和节约材料,能够降低成本。

其次,通过采取合理的施工方法和工期计划,能够节约人力和时间成本。

此外,对设备和管道进行定期维护和检查,能够延长其使用寿命,降低维修和更换成本。

综上所述,化工厂设备和管道保温施工方案需要综合考虑保温材料的选择、施工方法、工期控制和成本控制等因素。

只有制定合理的方案,才能确保保温施工的质量、进度和成本。

管道及设备保温施工方案

管道及设备保温施工方案

管道及设备保温施工方案管道及设备保温施工方案是为了管道及设备提供保温、隔热和防腐的功能,提高热能利用率和设备的使用寿命,减少能源浪费和维修成本。

以下是一份管道及设备保温施工方案,具体内容为:一、工程概况该工程涉及的管道及设备有...,涉及的保温面积总计为...。

二、保温材料选择根据管道及设备的使用环境和工艺要求,我们选用了以下保温材料进行施工:1.外层保护层:选用耐候性好、防腐耐久的防腐涂料,如聚氨酯涂料、防腐油漆等;2.隔热层:选用导热系数低、耐高温的保温材料,如硅酸盐棉、硅酸铝棉等;3.内层保护层:选用耐酸碱、耐腐蚀的内胆材料,如玻璃钢、不锈钢等。

三、保温施工工艺根据不同管道及设备的要求,我们进行了如下的保温施工工艺:1.清理表面:清理管道及设备表面的杂物、油污等;2.涂刷防腐涂料:在管道及设备表面涂刷一层防腐涂料,以提高防腐耐久性;3.安装隔热层:根据管道及设备的直径和长度,裁剪合适尺寸的保温材料,固定在管道及设备表面;4.安装保护层:在隔热层的基础上,进行外层保护,如加装防护板、抹灰等。

四、施工注意事项1.施工时,要确保保温材料的安装牢固、紧密,避免保温层出现裂缝和脱落;2.施工过程中要注意保持环境的清洁,避免灰尘和杂物进入保温层;3.施工结束后,要对保温层进行检查,确保施工质量符合要求;4.施工前,要制定详细的施工计划和施工图纸,并与相关人员进行沟通。

五、施工周期和预算根据施工方案,预计施工周期为...,预算为...。

具体施工周期和预算以实际施工情况为准。

以上是一份管道及设备保温施工方案,其中包含了保温材料的选择,保温施工工艺的描述,以及施工注意事项和预算等内容。

在实际施工过程中,要严格按照方案进行操作,确保施工质量和工期的控制。

设备及管道保温施工方案

设备及管道保温施工方案

设备及管道保温施工方案一、背景在工业生产和建筑行业中,设备及管道保温是一项至关重要的工作,它能够有效地降低能源消耗,提高设备运行效率,延长设备使用寿命,并且保障工作人员的安全。

因此,合理且有效的设备及管道保温施工方案对于企业的安全和生产效率都具有重要意义。

二、保温材料选择1. 保温层材料•玻璃棉:具有优异的保温性能和隔热性能,适用于各种温度条件下的设备和管道保温。

•岩棉:耐高温,具有较好的耐火性能,适合高温设备的保温。

•聚氨酯泡沫:保温效果好,密度轻,易施工,但对温度要求较高。

2. 外护层材料•镀锌钢板:抗腐蚀,具有一定的机械强度,适用于户外设备管道的保温。

•铝合金板:轻质、耐腐蚀,适用于高温场所的外护层。

•玻璃钢:耐腐蚀、维护成本低,适用于酸碱环境下的设备和管道。

三、施工方案1. 前期准备在施工前,需要对设备和管道进行清洁,确保表面干净无杂物。

同时,准备好所需的保温材料和施工工具。

2. 施工步骤•粘结层施工:在设备或管道表面涂抹一层胶水或粘结剂,用于固定保温材料。

•保温材料安装:将选定的保温材料进行剪裁和安装,确保保温层均匀包裹在设备或管道上。

•外护层施工:安装外护层材料,保护保温层不受外部环境影响,增加美观度和整体强度。

•定位固定:使用夹具或铆钉将外护层固定在设备或管道上,确保整体稳定。

3. 后期检查完成施工后,需要对保温层和外护层进行检查,确保无漏贴、破损等情况。

同时,对施工现场进行清理,确保施工品质和安全。

四、施工注意事项•施工时应注意个人防护,避免碰撞、划伤等意外伤害。

•严格按照施工工艺操作,保证保温层的质量和稳定性。

•注意保温材料的存储和运输,避免受潮或受损。

五、总结设备及管道保温施工方案的制定和实施对于企业的安全和效益至关重要。

选择合适的保温材料,严谨的施工流程和质量检查,能够有效提高设备效率,延长使用寿命,减少能源消耗。

同时,注意施工过程中的安全和细节问题,确保施工质量和人员安全。

设备保温施工方案(3篇)

设备保温施工方案(3篇)

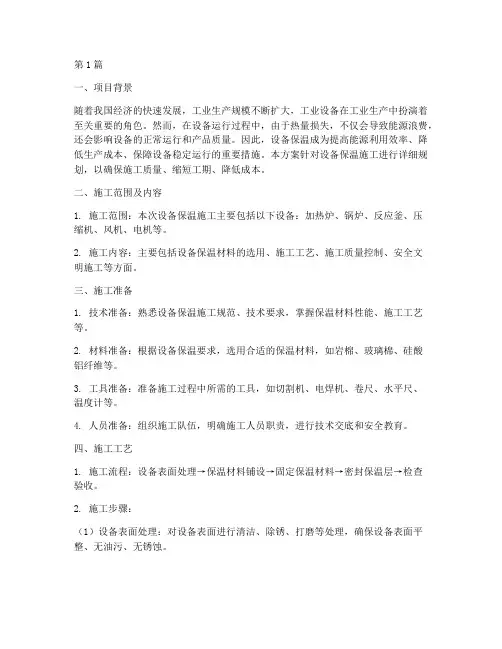

第1篇一、项目背景随着我国经济的快速发展,工业生产规模不断扩大,工业设备在工业生产中扮演着至关重要的角色。

然而,在设备运行过程中,由于热量损失,不仅会导致能源浪费,还会影响设备的正常运行和产品质量。

因此,设备保温成为提高能源利用效率、降低生产成本、保障设备稳定运行的重要措施。

本方案针对设备保温施工进行详细规划,以确保施工质量、缩短工期、降低成本。

二、施工范围及内容1. 施工范围:本次设备保温施工主要包括以下设备:加热炉、锅炉、反应釜、压缩机、风机、电机等。

2. 施工内容:主要包括设备保温材料的选用、施工工艺、施工质量控制、安全文明施工等方面。

三、施工准备1. 技术准备:熟悉设备保温施工规范、技术要求,掌握保温材料性能、施工工艺等。

2. 材料准备:根据设备保温要求,选用合适的保温材料,如岩棉、玻璃棉、硅酸铝纤维等。

3. 工具准备:准备施工过程中所需的工具,如切割机、电焊机、卷尺、水平尺、温度计等。

4. 人员准备:组织施工队伍,明确施工人员职责,进行技术交底和安全教育。

四、施工工艺1. 施工流程:设备表面处理→保温材料铺设→固定保温材料→密封保温层→检查验收。

2. 施工步骤:(1)设备表面处理:对设备表面进行清洁、除锈、打磨等处理,确保设备表面平整、无油污、无锈蚀。

(2)保温材料铺设:根据设备保温要求,选用合适的保温材料。

铺设保温材料时,应保持平整、均匀,避免出现空隙、重叠等缺陷。

(3)固定保温材料:采用锚固件、胶粘剂、绳索等固定保温材料,确保保温层牢固、稳定。

(4)密封保温层:对保温层进行密封处理,防止热量损失。

可采用专用密封胶、泡沫填缝剂等材料进行密封。

(5)检查验收:对保温施工质量进行检查,确保保温效果符合要求。

五、施工质量控制1. 材料质量控制:选用符合国家标准的保温材料,确保材料性能稳定、质量可靠。

2. 施工过程质量控制:严格按照施工工艺进行施工,确保施工质量。

3. 成品保护:在施工过程中,对已完成的保温层进行保护,防止损坏。

管道及设备保温施工方案

管道及设备保温施工方案

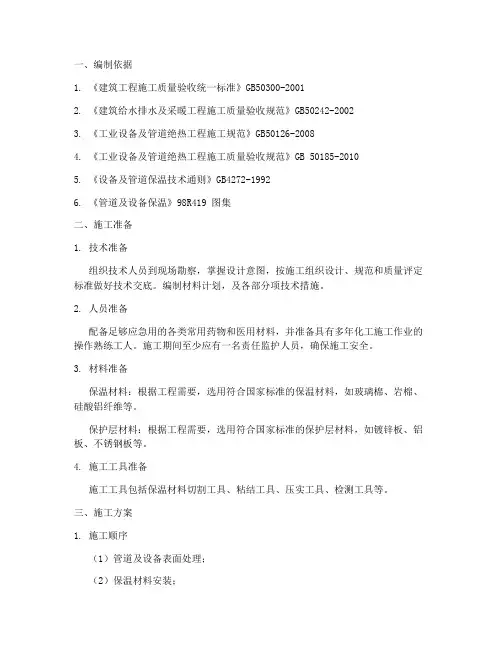

一、编制依据1. 《建筑工程施工质量验收统一标准》GB50300-20012. 《建筑给水排水及采暖工程施工质量验收规范》GB50242-20023. 《工业设备及管道绝热工程施工规范》GB50126-20084. 《工业设备及管道绝热工程施工质量验收规范》GB 50185-20105. 《设备及管道保温技术通则》GB4272-19926. 《管道及设备保温》98R419 图集二、施工准备1. 技术准备组织技术人员到现场勘察,掌握设计意图,按施工组织设计、规范和质量评定标准做好技术交底。

编制材料计划,及各部分项技术措施。

2. 人员准备配备足够应急用的各类常用药物和医用材料,并准备具有多年化工施工作业的操作熟练工人。

施工期间至少应有一名责任监护人员,确保施工安全。

3. 材料准备保温材料:根据工程需要,选用符合国家标准的保温材料,如玻璃棉、岩棉、硅酸铝纤维等。

保护层材料:根据工程需要,选用符合国家标准的保护层材料,如镀锌板、铝板、不锈钢板等。

4. 施工工具准备施工工具包括保温材料切割工具、粘结工具、压实工具、检测工具等。

三、施工方案1. 施工顺序(1)管道及设备表面处理;(2)保温材料安装;(3)保护层安装;(4)保温层检查;(5)保温系统调试。

2. 施工方法(1)管道及设备表面处理:对管道及设备表面进行清理,确保表面干净、平整。

(2)保温材料安装:根据设计要求,选用合适的保温材料,按照规定的厚度进行安装。

(3)保护层安装:根据设计要求,选用合适的保护层材料,按照规定的厚度进行安装。

(4)保温层检查:检查保温层是否平整、牢固,无空鼓、裂缝等现象。

(5)保温系统调试:对保温系统进行调试,确保保温效果达到设计要求。

四、质量保证措施1. 严格控制保温材料的选用,确保材料符合国家标准。

2. 严格按照施工规范进行施工,确保施工质量。

3. 加强施工过程中的质量检查,发现问题及时整改。

4. 完成施工后,对保温系统进行检测,确保保温效果达到设计要求。

设备、管道防腐、保温施工方案

设备、管道防腐、保温施工方案

设备、管道防腐、保温施工方案
在各类工业领域中,设备和管道的正常运行对于生产过程至关重要。

为了确保设备和管道的长期使用,防腐和保温工作显得尤为重要。

本文将介绍设备、管道防腐、保温施工方案,以确保设备和管道的正常运行和延长其使用寿命。

防腐施工方案
设备和管道在使用过程中会受到环境腐蚀的影响,为了延长其使用寿命,防腐工作至关重要。

以下是一些常见的防腐施工方案:
1.涂装防腐:采用高性能防腐涂料对设备和管道进行表面涂装,形成
有效的防腐层,可分为喷涂和刷涂两种方式。

2.热浸镀锌:将设备和管道浸入熔化的锌液中,形成均匀的锌层覆盖
表面,提高其耐腐蚀性能。

3.防腐包裹:使用防腐材料进行包裹覆盖,有效隔离设备和管道与外
部环境的接触,降低腐蚀发生的可能性。

保温施工方案
除了防腐工作外,对于管道和设备的保温也是至关重要的。

良好的保温设计能够有效减少能量损失,提高设备的工作效率,以下是一些保温施工方案:
1.保温材料选择:选择合适的保温材料,如岩棉、聚苯板等,根据不
同的工作温度和环境要求进行合理选择。

2.保温层厚度:根据设备和管道的工作温度和保温要求确定保温层的
厚度,确保其具有良好的保温效果。

3.保温施工工艺:采用专业的保温施工工艺,确保保温材料的安装牢
固、密封性好,保证其长期稳定使用。

综上所述,设备、管道的防腐、保温施工方案对于保障设备正常运行和延长设备使用寿命具有重要意义。

选择合适的防腐和保温方法,并采用专业施工工艺,将有助于提高设备的使用效率和安全性,同时减少维护成本,值得工业生产企业高度重视。

化工厂设备、管道保温施工方案

化工厂设备、管道保温施工方案

化工厂设备、管道保温施工方案一、项目背景随着我国化工产业的快速发展,化工厂设备的运行效率和安全性能越来越受到重视。

设备、管道保温施工是提高设备运行效率、降低能源消耗、确保生产安全的重要环节。

本项目旨在为化工厂提供一套科学、合理、高效的保温施工方案。

二、施工目标1.确保设备、管道保温层的施工质量,降低设备故障率。

2.提高设备运行效率,降低能源消耗。

三、施工准备1.施工人员:选拔具备丰富经验的保温施工队伍,对其进行技术培训和安全教育。

2.施工材料:选用优质保温材料,如岩棉、玻璃棉、橡塑等,确保材料符合国家相关标准。

3.施工工具:准备齐全的施工工具,如电钻、扳手、螺丝刀等。

4.施工图纸:熟悉施工图纸,了解设备、管道的具体保温要求。

四、施工步骤1.施工前检查:检查设备、管道表面是否干净、干燥,如有锈迹、油污等,需进行清理。

2.设备、管道测量:根据施工图纸,对设备、管道进行测量,确定保温层的厚度和施工面积。

3.保温材料切割:根据测量数据,将保温材料切割成所需尺寸。

5.防腐处理:在保温层施工完成后,对设备、管道进行防腐处理,防止腐蚀。

6.外护层施工:在保温层外面涂抹一层防水砂浆,起到保护保温层的作用。

7.施工验收:施工完成后,对保温层进行检查,确保施工质量符合要求。

五、施工注意事项1.施工过程中,要严格遵守安全操作规程,确保施工安全。

2.保温材料要妥善保管,防止受潮、变形。

3.保温施工过程中,要注意防火、防电、防尘。

4.保温层施工完成后,及时进行验收,发现问题及时整改。

六、施工周期根据工程量和施工难度,预计本项目施工周期为30天。

具体施工周期根据实际情况进行调整。

七、施工成本本项目施工成本包括材料费、人工费、施工工具费等,预计总成本为100万元。

具体成本根据实际情况进行核算。

八、施工效果1.提高设备运行效率,降低能源消耗。

2.降低设备故障率,提高生产安全性能。

3.改善化工厂整体形象,提升员工工作环境。

九、后期维护1.定期对保温层进行检查,发现损坏及时修复。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

设备、管道保温施工方案
设备和管道保温施工方案
为了保证设备和管道的正常运行,需要对其进行保温。

以下是施工方案步骤和技术要求:
1.管道需要保温的条件包括介质操作温度等于或大于
50°C(除工艺操作允许热损失外)以及介质温度小于50°C时
的工艺操作需要保温。

所有蒸汽系统或加热系统的管道和设备都需要保温。

当介质温度等于或大于50°C并且允许工艺操作
热损失时,操作人员可能接触到的管道(离操作平台0.6m以
内离地面2m以内)也需要保温。

2.工程设计文件中采用不同字母代表不同的绝热类型,例
如H代表保温,C代表保冷,P代表人身防护等。

3.外保温施工主要包括施工准备、固定件部分、金属保护
的支撑部分、保温层部分和金属保护层部分。

其中,固定件采用7字钩钉,支撑采用龙骨式,设备保温层采用硅酸铝纤维板,
保冷零下10°C采用橡塑板,零下10°C以下采用聚氨酯保冷,金属保护层采用0.5铝板、0.8铝板、0.75的瓦楞铝板(波形板)。

4.保温结构从里到外包括设备保温和公用外管道保温和人
身防护保温(包括中温防噪音)以及仪表管线保温。

设备保温的绝热层为硅酸铝纤维板,隔离层为聚乙烯薄膜(或防水材料),紧固层为20*0.5的钢带,保护层为铝板。

公用外管道
保温和人身防护保温的绝热层为硅酸铝纤维板(部分用硅酸盐板),隔离层为聚乙烯薄膜(或防水材料)二层,紧固层为
0.2的玻璃纤维布二层。

仪表管线保温的绝热层为硅酸铝保温绳,隔离层为聚乙烯薄膜(或防水材料)二层,紧固层为0.2
的玻璃纤维布二层。

5.保温材料包括硅酸铝纤维板或保温毡,用于设备、管道、阀门或法兰接头部位的保温。

蒸汽伴热管或电伴热管及个事业部工段的工艺管线和保温分支管线采用硅酸铝纤维管壳。

复合硅酸盐(硅酸铝镁)保温毡的参数是参照“南鸟”牌GBC-800
型设计的,常温(70°C)导热系数λ为λ0=0.041(Wm.°C)。

8.3.8 龙骨式支撑件由支架和支腿组成。

支腿一端焊接在
被保温的设备管道壳体上,另一端焊接在支架上。

支架采用-
30*3扁铁或30*3的角钢,金属保护层架固定在上面的支撑架,支架采用30*3的角钢。

8.3.9 龙骨架安装时,要求其施工平面在一个平面上,相
邻两个龙骨平面误差不大于4mm。

8.3.10 支腿焊接时,既要垂直支架,又要垂直于被保温的
设备管道壳体,保持支架与壳体平行。

8.3.11 支撑件的间距应符合以下要求:平壁设备保温时,
宜为1.5-2.0m;圆筒设备保温时,A)介质温度大于或等于250°C时,宜为2m-3m;B)介质温度小于250°C时,宜为
2m-5m。

8.4 保温层施工
8.4.1 保温制品在拼砌时,尽可能整块拼砌。

如果需要加工,要求加工好的制品尺寸准确,接近所缺制品尺寸。

拼砌时,一定要紧贴壳体。

8.4.2 硅酸铝纤维板在接缝时,要求相邻两块拼缝严密,
接缝不大于5mm。

8.4.3 保温层厚度大于100mm时,应分为两层或多层,各
层的厚度宜相近。

内层统一厚度为50mm,便于阀门和管道施工,同时更加有效的达到保温效果。

如果保温层为双层或多层,应一层一层铺贴,并应对各层表面找平和严缝处理,要求内外错缝。

8.4.4 当弯头部位绝热层无成型制品时,应将直管先加工
成虾米腰敷设。

公称直径小于等于70mm的中低压管道上的
短半径弯头部位的绝热层,可采用软质垫绑扎敷设。

8.4.5 封头保温层的施工应将制品板按封头尺寸加工成扇
形块,并应错缝敷设。

8.4.6 硅酸铝纤维板拼铺好后,把钩钉露在外面部分弯成
90度,紧贴硅酸铝纤维面。

8.4.7 设备、管道保温结构采用硅酸铝纤维板或保温毡时,用14-18#镀锌铁丝捆扎,捆扎的间距不应大于400mm,每块
保温材料制品上不得少于两道。

不得采用螺旋式缠绕捆扎。

对于DN小于或等于400mm的设备管道,用16#铁丝;对于DN
大于或等于400mm的设备管道,用14#铁丝捆扎。

焊钩钉设
备可用18#镀锌铁丝捆扎。

8.4.8 多层保温层的里层采用镀锌铁丝捆扎。

8.4.9 设备保温用18#镀锌铁丝固定在钩钉上时,应按一定规则网成网状。

要求每七个钩钉都要拉上铁丝,铁丝要紧,不能有松动,铁丝头弯平,嵌入保温制品中,铁丝网应整洁、规整、美观。

8.4.10 直管段立管应自下而上顺序进行,水平管应从一侧
或弯头的直管段处顺序进行。

1、对于弯头、大小头、封头、三通等,需要按照公式进
行放样。

放样时,必须使用尖细的放样笔头,并使用划规取样。

外径小于60时,弯曲不少于4节;外径在89-219时,弯曲不
少于5节;外径在273-325时,弯曲不少于6节;外径大于
356时,弯曲不少于7节。

在使用铝板前,需要进行轧边处理。

2、在安装金属保护层时,铝板的搭接应采用咬口法。


管应自下而上进行,水平管应从管道低点向高处顺序进行,使横向搭接缝口朝顺坡方向。

纵向搭接缝应放在管子两侧,缝口朝下。

搭缝金属保护层的搭接尺寸应根据设备及管道的大小进行调整,一般不得少于20mm。

在膨胀缝处,搭接尺寸不得少
于50mm。

直径2500mm以上的高温管道,弯管的金属保护搭
接不得少于75mm。

搭缝处使用自攻螺丝或拉拔铆钉固定,并
使用扎带进行紧固,螺钉之间的间距应不大于200mm。

不得
出现脱壳或凹凸不平现象。

3、在安装阀门、法兰、弯头等特殊规格的部件时,需要
进行放样造型和控模制作安装。

外保护层应采用可拆卸式结构。

水平管线的保温应上下合拢。

在施工基础、墙角、保温时,先进行垂直方向的施工,然后再进行水平方向的施工。

对于阀门、
弯头等特殊规格的部件,可以采用预制加工和现场安装。

阀门箱外保护层的尺寸应根据实际保温厚度进行现场预制。

在设备拐弯处,金属保护层需要安装包角,并采用搭接方式与金属保护层连接,搭接形式的长度不得小于100mm。

根据雨中流向
确定是“阴角”还是“阳角”,并做好包角泛水的处理。

在固定保
温保冷结构的金属保护层时,使用手提电钻钻孔时,必须采取措施,严禁损坏防潮层甚至设备、管道本体。

4、在施工组织管理方面,项目管理人员应年富力强、精
力充沛、有吃苦耐劳精神。

他们需要扎实工作,精通专业知识,具有较好的技术和项目管理经验。

施工负责人、生产主管、防腐一班、防腐二班、综合班、安全主管、质量主管和成本主管应构成项目管理机构。

5、在施工质量标准方面,保温外护层表面温度不应超过50°C,当环境温度不超过25°C时。

所有绝热施工质量应满足《工业设备及管道绝热工程质量检验评定标准》GB -93的规定。

保温材料的材质、规格及防火性能必须符合设计和防火要求。

阀门、法兰及其他可拆卸部件的两侧必须留出空隙,再以
相同的隔热材料填补整齐。

保温层的端部各收头处必须做封闭处理。

3.2.1在包复合硅酸盐或硅酸铝纤维毡时,应遵循以下规定:相邻板材的纵缝应错开180°,横向接缝应牢固平整。


扎也应牢固平整。

检查方法为观察检查。

3.2.2防潮层应紧密牢固地粘贴在绝热层上,搭接缝口朝
向低端,搭接宽度应符合规定并均匀整齐,封闭良好,无裂缝,外形美观。

检查方法为观察检查。

3.2.3薄金属板保护层应遵循以下规定:搭接按顺水流方向,宽度均匀一致,接口平整,固定牢靠,外形美观。

检验方法为观察和尺量检查。

3.3成品保护
3.3.1保温材料应放在干燥处妥善保管,露天堆放应有防潮、防雨、雪措施,防止挤压损伤变形(例如矿纤材料)。

3.3.2施工时应严格遵循先上后下、先里后外的施工原则,以确保施工完的保温层不被破坏。

3.3.3操作人员在施工中不得踩踏或将工具放在已经施工
好的绝热层上。

3.3.4移拆脚手架时不得碰坏保温层,如有脚手架或其他
因素影响当时不能施工的地方应及时补好,不得遗漏。

3.3.5当与其他工种交叉作业时,应注意共同保护好产品,已装好门窗的场所下班后应关窗锁门。

3.3.6常见的质量问题及防治措施如下:
1.镀锌铁丝接头松脱:严禁螺旋形缠绕。

2.隔热层严密平整不够:加强责任心按工艺操作。

3.管道穿楼板墙处结雾:隔热材料填满填实。

4.在施工前,对全体施工人员进行技术培训,提高其技术
水平和工作技能,这是质量控制与管理的重要一环。
