外墙面砖粘贴技术交底
技术交底内容:
一、外墙挂钢丝网和线条防水处理
1、外墙混凝土与砖墙交接处用300宽㎜热镀锌钢丝网钉挂牢固;
2、外墙架管洞内侧用半砖饱满座浆堵塞,外侧用C20细石混凝土分两次堵塞,第一次沿洞向下以45度坡堵塞密实,第二次将上部填堵密实;
2、外墙面设置的装饰线条严格按设计要求,做到抹灰大小均匀、一致,保证平、直、正;贴法严格按签发设计所示的立面效果图施工;
3、外架施工操作,必须严格按照专项施工方案、操作规程和安全技术交底,并保证有带班专业技术人员现场指导把关,外架操作人员,必须身体素质好,年龄不大于60岁,遵守本项目的安全劳动纪律和规章制度,正确使用和佩戴安全防护用品和专用安全带保护绳,正确牢固套在主体结构的可靠位置上;
3、外墙提前一天浇水充分润墙后,用8厚1:水泥砂浆抹第一遍打底灰,外墙线条与砖墙交界处上下300范围内用300g丙纶卷材粘力墙挂好钢丝网;
5、经项目部和监理现场组织验收合格后,按要求抹15厚1:水泥砂浆面层;
二、外墙砖粘贴
l、外墙面层底灰必须平整,阴阳角垂直方正线条抹灰几何尺寸满足外墙砖的模数,充分满足纸皮砖粘贴基层所需的条件;
7、转角处不得出现半块砖,阴阳角返角必须平整、垂直方正;
8、门窗洞过梁下口必须通水平线粘贴、大角必须占线粘贴;外墙门窗洞过梁下口返砖外低内高小鹰嘴状高差以5毫米为宜,内门窗洞过梁下口返砖应粘贴水平;
9、屋面、露台贴到楼板表面上300毫米,女儿墙压顶、阳台挡水带、门窗侧周边反贴100㎜;

外墙砖粘贴安全技术交底模板

外墙砖粘贴安全技术交底模板

一、交底目的为确保外墙砖粘贴施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。

二、交底对象所有参与外墙砖粘贴施工的作业人员及管理人员。

三、交底内容1. 作业人员入场教育(1)作业人员进入施工现场前,必须接受入场安全教育,并通过考试合格。

(2)作业人员需了解并掌握本工程的安全操作规程,确保施工安全。

2. 施工现场安全要求(1)作业人员进入施工现场必须佩戴安全帽,系好下颌带,锁好带口,严禁赤背、穿拖鞋。

(2)严禁酒后作业、吸烟、在施工现场追逐打闹。

3. 登高作业安全(1)登高作业时,必须佩戴合格的安全带,系挂牢固,高挂低用,应穿防滑鞋。

(2)高处作业时,应确保脚手架搭设牢固,并符合安全规定。

4. 脚手架、吊篮等设施安全(1)施工过程中使用的电动吊篮、外脚手架等设施,必须经项目部搭设班组、使用班组、技术、安全等部门人员验收合格后方可使用。

(2)操作人员上下脚手架、吊篮必须走专用通道,不得从窗口上下或攀爬脚手架。

5. 交叉作业安全(1)涂饰施工时,在同一垂直作业面内不得出现交叉作业,特殊情况必须采取防护措施。

(2)喷涂作业时,操作人员应戴口罩、手套、护目镜等防护用品。

6. 涂料、材料安全(1)涂料、材料应放在干燥、通风的专用库房内,远离火源,并配备消防器材。

(2)施工现场应保持通风,狭窄隐蔽的工作面应安置通风设备。

7. 疾病预防(1)施工过程中,如操作人员感到头痛、心悸、恶心等不适症状,应立即停止作业,到户外呼吸新鲜空气,严重症状应及时就医。

(2)喷涂时,如发现喷枪出漆不匀,严禁对着人检查。

一般应在施工前用水代替检查,无问题后再正式喷涂。

8. 施工垃圾清理(1)清理施工垃圾时,不得从脚手架上往下抛掷。

(2)垃圾应及时清理,保持施工现场整洁。

四、交底要求1. 各部门、各岗位人员要认真履行职责,严格执行安全技术交底内容。

2. 作业人员应提高安全意识,自觉遵守安全操作规程。

3. 施工单位应定期对安全技术交底进行监督检查,确保安全措施落实到位。

外墙砖粘贴技术交底

外墙砖粘贴技术交底

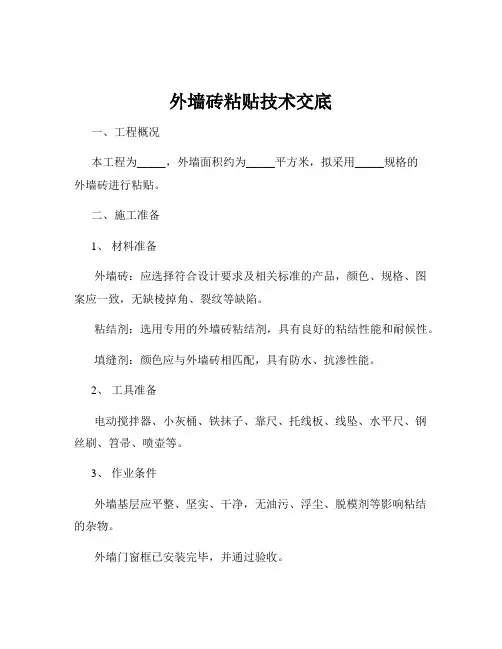

外墙砖粘贴技术交底一、工程概况本工程为_____,外墙面积约为_____平方米,拟采用_____规格的外墙砖进行粘贴。

二、施工准备1、材料准备外墙砖:应选择符合设计要求及相关标准的产品,颜色、规格、图案应一致,无缺棱掉角、裂纹等缺陷。

粘结剂:选用专用的外墙砖粘结剂,具有良好的粘结性能和耐候性。

填缝剂:颜色应与外墙砖相匹配,具有防水、抗渗性能。

2、工具准备电动搅拌器、小灰桶、铁抹子、靠尺、托线板、线坠、水平尺、钢丝刷、笤帚、喷壶等。

3、作业条件外墙基层应平整、坚实、干净,无油污、浮尘、脱模剂等影响粘结的杂物。

外墙门窗框已安装完毕,并通过验收。

外墙脚手眼已封堵完毕。

外墙预留孔洞已处理完毕。

三、施工工艺1、基层处理用钢丝刷将基层表面的浮尘、油污等杂物清理干净。

对基层表面的凹凸不平处,用水泥砂浆进行找平处理。

基层表面应浇水湿润,但不得有积水。

2、弹线分格根据设计要求和外墙砖的规格,在墙面上弹出水平和垂直控制线。

按照控制线进行分格,分格缝宽度一般为 8 10mm。

3、排砖根据弹线分格情况,进行排砖。

排砖时应注意砖缝的均匀一致,避免出现非整砖。

非整砖应排在次要部位或阴角处。

4、粘贴外墙砖将粘结剂用电动搅拌器搅拌均匀,静置 5 10 分钟后再次搅拌。

用抹子将粘结剂均匀涂抹在外墙砖背面,厚度一般为 3 5mm。

将外墙砖按照排砖顺序粘贴在墙面上,用橡皮锤轻轻敲击,使其与基层粘结牢固。

粘贴时应随时用靠尺和水平尺检查平整度和垂直度,发现问题及时调整。

5、勾缝外墙砖粘贴完成 24 小时后,进行勾缝处理。

用专用的勾缝工具将填缝剂填入砖缝中,压实、抹平。

勾缝完成后,及时用湿布将砖面擦拭干净。

四、质量标准1、主控项目外墙砖的品种、规格、图案、颜色和性能应符合设计要求。

外墙砖粘贴必须牢固,无空鼓、裂缝。

2、一般项目外墙砖表面应平整、洁净、色泽一致,无裂痕和缺损。

阴阳角处搭接方式、非整砖使用部位应符合设计要求。

墙面突出物周围的外墙砖应整砖套割吻合,边缘应整齐。

外墙铺贴瓷砖安全技术交底模板

外墙铺贴瓷砖安全技术交底模板

一、交底对象全体参与外墙瓷砖铺贴施工的施工人员、监理人员及管理人员。

二、交底时间[填写具体日期]三、交底内容一、施工前的准备工作1. 施工图纸学习:施工人员必须熟悉施工图纸,了解工程的设计意图、施工工艺和质量要求。

2. 材料验收:所有瓷砖、水泥、砂浆等材料必须符合国家相关标准,并经过严格验收。

3. 工具设备检查:确保所有施工工具和设备处于良好状态,如梯子、扳手、水平尺、锤子等。

二、安全技术要求1. 高处作业安全:- 高处作业人员必须佩戴安全帽、安全带等个人防护用品。

- 施工现场应设置安全防护栏,确保施工区域安全。

- 高处作业时,应避免在风力较大、雨雪天气等恶劣条件下施工。

2. 高空坠落预防:- 确保脚手架、吊篮等高空作业平台牢固可靠,定期检查和维护。

- 高空作业人员必须遵守操作规程,不得擅自离开作业平台。

3. 材料运输安全:- 材料运输过程中,应使用专用车辆,防止材料滑落。

- 运输过程中,应保持道路畅通,确保车辆安全通行。

4. 电气安全:- 施工现场电气设备必须符合安全标准,定期检查和维护。

- 施工人员必须具备基本的电气知识,避免发生触电事故。

三、施工工艺要求1. 基层处理:- 基层应平整、干净、无油污、无空鼓、无裂缝。

- 基层处理前,应清除表面浮尘、油污等杂物。

2. 瓷砖铺贴:- 瓷砖铺贴前,应将瓷砖浸泡在水中,浸泡时间不少于2小时。

- 瓷砖铺贴时,应按照设计要求进行排版,确保瓷砖对齐、平整。

- 瓷砖铺贴后,应及时清理表面污渍,确保瓷砖表面清洁。

3. 勾缝处理:- 勾缝剂应选择质量合格的材料,并按照要求进行配比。

- 勾缝时应确保缝隙饱满、密实,不得有气泡、空鼓等现象。

四、质量要求1. 瓷砖铺贴平整,无空鼓、裂缝、脱落等现象。

2. 瓷砖接缝均匀,勾缝饱满、密实,无气泡、空鼓等现象。

3. 瓷砖表面清洁,无明显污渍。

五、应急措施1. 如遇高空坠落、触电等安全事故,应立即停止施工,并采取相应的救援措施。

室外墙面贴砖安全技术交底模板

室外墙面贴砖安全技术交底模板

一、交底目的为确保室外墙面贴砖施工过程中的安全,防止事故发生,特进行安全技术交底。

二、交底内容1. 施工人员要求(1)所有参与室外墙面贴砖施工的人员必须经过专业培训,具备相应的操作技能和安全意识。

(2)施工人员必须熟悉本安全技术交底内容,并严格按照要求进行施工。

2. 施工现场安全注意事项(1)进入施工现场必须戴好合格的安全帽,系好下额带。

(2)严禁酒后作业,确保施工人员精神状态良好。

(3)现场禁止吸烟,避免火灾事故的发生。

(4)禁止私自拆除或移动防护设施、电器设备。

(5)禁止追逐打闹,确保施工现场秩序井然。

3. 施工设备安全操作(1)高处作业时,必须系好合格的安全带,高挂低用。

(2)使用手持切割机、电动工具等设备时,必须戴好绝缘手套、防护眼镜等防护用品。

(3)使用吊篮作业时,必须系挂安全带,挂在安全绳上,严禁攀爬或蹦跳上下吊篮。

4. 施工材料及环境要求(1)施工材料必须符合国家相关标准和规范,确保质量。

(2)施工现场应保持整洁,防止材料、工具等散落。

(3)施工过程中,注意防止材料、工具等对环境造成污染。

5. 施工过程安全要求(1)检查脚手板是否有空隙、有无探头板,护身栏、挡脚板是否齐全,确认合格后方可使用。

(2)作业过程中,遇到有脚手架与建筑物拉接点严禁拆除,禁止攀爬外脚手架。

(3)脚手架上物料重量不得超过200kg/m²,集中载荷不得超过150kg/m²。

(4)无证人员不许升降吊篮,上下吊篮走专用通道口,严禁攀爬或蹦跳上下吊篮。

(5)废料、边角料不许随意抛掷,吊篮不得超载使用。

(6)遇有六级以上强风、大雨、大雾等恶劣天气,应停止室外高处作业。

6. 应急措施(1)施工现场应配备必要的应急救援器材,如急救箱、消防器材等。

(2)施工人员应掌握基本的急救知识和技能,以便在紧急情况下进行自救和互救。

(3)发现安全隐患时,应立即停止施工,及时上报,并采取有效措施进行处理。

三、交底时间本次安全技术交底时间为:____年____月____日。

室外踏步贴砖安全技术交底模板

室外踏步贴砖安全技术交底模板

一、交底目的为确保室外踏步贴砖施工过程中的安全,防止事故发生,提高施工人员的安全意识,现将室外踏步贴砖安全技术交底如下。

二、施工范围本次室外踏步贴砖施工范围为:[具体施工区域名称]。

三、施工人员参与本次施工的施工人员包括:瓦工、电工、木工、安全员等。

四、施工安全注意事项1. 施工前准备- 仔细检查施工区域,确保无障碍物、坑洞等安全隐患。

- 对施工人员进行安全教育和技术培训,提高安全意识。

- 准备好施工所需的工具、材料和防护用品。

2. 施工过程中安全措施- 高处作业时,必须系好安全带,并确保安全带牢固可靠。

- 使用梯子时,梯子应放置稳固,上下梯子时身体保持平衡。

- 作业区域应设置安全警示标志,防止无关人员进入。

- 电气作业时,严格遵守电气安全操作规程,防止触电事故。

- 施工过程中,应随时清理施工现场,防止滑倒、摔伤等事故。

3. 施工材料安全- 砖块、水泥、砂浆等材料应存放于干燥通风处,防止受潮变质。

- 使用电动工具时,应确保电源线路安全,防止漏电事故。

- 使用化学品时,应穿戴防护用品,防止化学品对人体的伤害。

4. 个人防护- 施工人员应佩戴安全帽、手套、防护眼镜等个人防护用品。

- 遇到恶劣天气,如大风、大雨等,应停止施工,确保施工人员安全。

五、施工工艺要求1. 基层处理- 对基层进行清理,确保无油污、浮土等杂物。

- 对基层进行找平处理,确保平整度达到要求。

2. 弹线定位- 根据设计图纸,在基层上弹线定位,确保踏步尺寸准确。

3. 铺砖- 铺砖前,将砖块浸泡,确保砖块吸水饱和。

- 根据弹线定位,将砖块依次铺贴,确保砖块平整、垂直。

- 铺贴过程中,注意砖缝宽度一致,确保美观。

4. 勾缝- 使用合适的勾缝剂,对砖缝进行勾缝处理。

- 勾缝后,清理多余勾缝剂,确保整洁。

六、施工结束后的注意事项1. 施工结束后,对施工现场进行清理,确保无遗留材料。

2. 对施工人员进行总结,总结施工过程中的经验和教训。

3. 对施工质量进行检查,确保符合设计要求。

墙砖铺贴施工技术交底三篇

墙砖铺贴施工技术交底三篇
第 5 页 共 24 页
6.8.1 外墙饰面砖整体应由上至下粘贴,但每一分段分块内应由下向上粘贴。 6.8.2 粘贴时饰面砖粘结层厚度可参考以下数据:1︰2 水泥砂浆 4 ㎜~8 ㎜厚;1︰1 水泥 砂浆 3 ㎜~4 ㎜厚;其它化学粘合剂 2 ㎜~3 ㎜厚;饰面砖卧灰应饱满,以免形成通长渗水 通道或造成勾缝灰空裂。 6.8.3 先固定好靠尺板贴下第一皮砖,面砖背面涂好粘合材料后以压住的感觉贴上,贴上 后用灰铲柄轻轻敲打使之附线,轻敲表面固定,力争一次成功,不宜多动;用开刀调整竖 缝,用小杠通过标准点调整平整度和垂直度,用靠尺随时找平找方;在粘结层初凝前,可 调整面砖的位置和接缝宽度,初凝后严禁振动或移动面砖。 6.8.4 缝宽如符合模数则应采用标准成品缝卡控制;不符合模数时可用自制米厘条控制, 用砂浆粘在已贴好的砖上口。 6.8.5 墙面突出的卡件、水管或线盒处尽量采用整砖套割后套贴,缝口要尽量小,圆孔还 可采用专用开孔器来处理,不得采用非整砖拼凑镶贴;如不方便套割则尽量把缝放在不显 眼的位置,如有条件还可加盖板。 6.9 勾缝 粘结层终凝后可按照样板墙确定的勾缝材料、缝深、勾缝形式及颜色进行勾缝,外墙勾缝 材料一般是水泥砂浆或水泥砂浆掺黑色矿粉;勾缝材料的施工配合比及调色矿粉的比例要 指定专人负责控制,水泥、砂子、矿粉等要使用准备好的专用材料,勾缝要视缝的型式使 用专用工具;勾缝宜先勾水平缝再勾竖缝,纵横交叉处要过渡自然,不能有明显痕迹;砖 缝要在一个水平面上,连续、平直、无裂纹、无空鼓,深浅一致,表面压光;有的粘合剂 对勾缝时间有要求,应按厂家说明书操作。 6.10 清理表面 勾缝时随勾随用棉纱蘸水擦净砖面;勾缝后经10天以上可清洗残留的污垢,尽量采用中性
第 6 页 共 24 页
洗剂;也可采用浓度20%的稀盐酸,但要保护五金件,洗完后用清水冲净。 7 质量控制 7.1 饰面砖镶贴时应保持正温,外墙尽量不在冬期施工,以免砂浆受冻造成空鼓、脱落等 通病。 7.2 找平层、结合层、粘结层、勾缝材料、调色矿粉等的施工配合比确定后,施工中要严 格执行;找平层、结合层、粘结层各层施工要拉开时间间隔,养护要及时,且严禁在同一 施工面上采用几种不同的配合比,以免产生不同的干缩,造成空鼓脱落;饰面砖粘结层要 饱满,勾缝必须严密,以免面层渗水、空鼓和脱落;勾缝用水泥、砂子、矿粉严格按本标 准材料要求准备和调制,避免产生颜色不一致的问题。 7.3 加强对基层打底工作的检查,根据结构几何尺寸的偏差,认真处理基层,以免出现表 面偏差较大、墙面不平的情况。 7.4 施工前认真选砖,剔除规格尺寸偏差超标的饰面砖,贴砖时严格按照排砖图进行并根 据结构的实际情况及时进行调整,且分段分块弹线要细致,以免出现砖缝不匀、不直的通 病。 7.5 勾完缝后要及时擦净饰面砖表面,以免砂浆或其它污物渗入砖内,难以清除。 7.6 其它质量控制要求参见本标准材料要求、施工准备、操作工艺方面的相关条款。 8 质量标准 8.1 饰面砖工程的检验批划分 相同材料、工艺和施工条件的室外饰面砖工程每500㎡~1000㎡划分为一个检验批,不足500 ㎡即作为一个检验批。 8.2 主控项目 8.2.1 饰面砖的品种、规格、图案、颜色和性能应符合设计要求。

外墙砖工程技术交底

外墙砖工程技术交底

外墙砖工程技术交底
一、前期准备
1. 确认墙体结构和外墙保温层的施工情况;
2. 确认砖材的品种、规格和质量要求;
3. 确认施工工艺、节点处理方法和验收标准。

二、施工过程
1. 基础处理:墙体基层应坚实平整、无油污、灰尘等污染物,底层找平厚度不宜小于3cm;
2. 横、竖向放线:采用勾线法根据建筑水平控制线和竖向控制线放线。

放线位置应准确、牢固;
3. 砖砌墙体:砖应清洁、无破损和砂眼,砖缝宽度应控制在10-15mm范围内,墙体垂直度、水平度应符合规范标准;
4. 砖砌结束后,用绳索、水平仪在墙面上用水泥砂浆勾缝,勾缝后整理,刮平,同缝边应整洁美观;
5. 砌筑若干层后应及时进行墙体垂直度和墙头平直度的检测,对问题及时进行整改。

三、验收标准
1. 砖材应符合规定的质量标准要求,砖墙表面应平整光滑,无
明显缝隙,砂浆浮层应均匀,厚度应符合规范;
2. 试验检测:对外墙砖嵌缝强度、表观密度以及吸水量进行检测,符合相关标准和规范要求;
3. 墙面养护:保证施工后墙面养护到位,防止外力损坏。

四、安全注意事项
1. 施工现场应设置明显的警示标志和围挡,禁止无关人员进入;
2. 严格遵守安全操作规程,正确使用施工工具和设备;
3. 施工人员应佩戴好安全帽,工地管理人员应配备质量监测工
具和仪器。

以上为外墙砖工程技术交底,施工过程中可以根据实际情况做
适当调整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.抹灰前应清扫墙面,并提前1-2天浇水湿润,保证墙体表面吸水深度控制在20mm左右,修补灰缝、堵洞口、架眼的砂浆应与砌筑砂浆强度一致并保证洞口、架眼的严实。
4.在墙体与梁、柱结合处钉挂Φ1.6,网格20×20mm的钢丝网,宽度应大于300mm,梁上宽度为100 mm左右,用钢钉每200-300mm加铁片固定,应做到平整牢固,以避免墙体灰缝拉裂。
项目(专业)
技术负责人
交底人
接受交底人
山东省建设工程质量监督总站监制
9.排砖:外墙砖铺贴形式采用错缝横贴,并应提前根据大样图及墙面尺寸与砖的规格和缝隙宽度进行横排砖,达到横缝与门窗脸、窗台或腰线一平,竖线与阳面、门窗膀平行,横竖方向每2-5块砖距离弹直线,以控制砖的横平竖直。
10.砖背面采用1:2水泥砂浆铺贴,将砖对准位置贴于墙上,上墙后用小铲木把轻轻敲实、压平。建筑物的所有阳角处,为了美观起见,采取两砖背面一头各磨成45度角相拼接的做法。
外墙贴砖交底
技术交底记录
工程名称
施工单位
交底部位
外墙
工序名称
外墙贴砖
交底提要:
交底内容:
一、技术要求:
1.外墙砖为干压陶瓷砖,吸水率E大于3%,小于等于6%,尺寸为100×200mm,贴砖前应先选砖,同一面墙上砖的尺寸不能相差3 mm。
2.外墙贴砖施工应按以下工艺流程操作:基层处理—吊垂直、找规矩-抹底层砂浆-弹线分格-排砖-润砖-铺贴外墙砖-外墙砖勾缝与擦缝。
5.基层甩浆,用MST界面剂、水泥、过筛细砂制作水泥浆液,配合比为为MST界面剂:水泥:过筛细砂=1:1:1.5,在墙面上步点均匀,不应有漏涂。甩浆后浇水养护24小时,待墙面的水泥浆强度达到用手无法掰下时,再抹底层。
6.从顶层开始用大线锤吊垂直,然后设立标点做标块。横线以楼层为水平基线交圈控制。竖向以四周大角和柱、垛子为基线控制。
3、净、无裂痕和缺损。
项目(专业)
技术负责人
交底人
接受交底人
山东省建设工程质量监督总站监制
技术交底记录
鲁JJ-005
工程名称
施工单位
交底部位
外墙
工序名称
外墙贴砖
交底提要:
5、阴阳角处搭接方式、非整砖使用部位应符合设计要求。
6、墙面突出物周围的饰面砖应整砖套割吻合,边缘应整齐。
11.外墙砖的缝隙宽度控制在8-10mm以内,用1:1水泥砂浆勾缝,先勾水平缝,再勾竖缝,勾好后要求凹进砖表面1.5-2mm
二、质量要求:
1、饰面砖的品种、规格、图案、颜色和性能符合设计要求。
2、饰面砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法符合设计要求及国家现行产品标准和工程技术标准的规定。
7.用1:3水泥砂浆(参4%的防水剂)分层分遍抹底层砂浆,第一遍不用加防水剂厚度不得超过10mm,抹后用扫帚扫毛;待第一遍六至七成干时,即可抹第二遍,厚度8-12mm,随即用铝合金杆刮平,木抹子搓毛,终凝后浇水养护。
8.弹线分格:待基层六至七成干时,即可进行分段分格弹线,同时着手贴面层标准点以控制面层出墙尺寸及垂直平整度。
7、饰面砖接缝应平直、光滑,宽度和深度应符合设计要求。
8、饰面砖粘贴的允许偏差和检验方法应符合规定。
项次
项目
外墙面砖允许偏差(mm)
检验方法
1
立面垂直度
3
用2m垂直检查尺检查
2
表面平整度
4
用2m靠尺和塞尺检查
3
阴阳角方正
3
用直角检查尺检查
4
接缝直线度
3
拉5m线,不足5m拉通线,用钢直尺检查
5
接缝高低差
1
用钢直尺和塞尺检查
6
接缝宽度
1
用钢直尺检查
三、安全要求:
1、全体施工人员,进入施工现场必须按要求佩带好个人安全防护用品。
2、施工人员班前禁止饮酒,在施工过程中,禁止违章指挥和违章作业。
3、施工前对机械设备进行检查,应满足施工需要且运行正常。
4、外墙夹板上工具、材料放置应整齐稳固,以防坠落伤人。
5、未尽事宜,均应按本工种安全操作规程施工。
