泥结石路面施工方案泥结石路面施工方案1. 简介泥结石路面是一种经济实用、环保的路面铺设方式。

其通过将石头与黏土等材料混合后进行施工,形成坚实的路面。

本文将介绍泥结石路面施工的具体方案。

2. 施工准备在进行泥结石路面的施工之前,需要进行一系列的准备工作:- 路面勘测:首先需要对施工区域进行勘测,确定路面的设计要求、材料配比等参数。

- 材料选购:确认施工所需的石头、黏土等材料的种类和数量,并进行采购。

- 设备准备:准备好必要的工具和设备,如挖掘机、破碎机等。

- 劳动力组织:安排施工人员,确保施工进度和质量。

3. 施工步骤泥结石路面的施工可以分为以下几个步骤:3.1. 地表准备在施工现场,首先需要进行地表的清理和整平工作。

清除杂草、垃圾等,保证施工区域的清洁。

然后对地面进行整平,确保路面的平整度。

3.2. 基础处理对于路面基础的处理,首先需要进行土方开挖。

根据设计要求,挖掘出指定深度的土方,并进行填压和夯实。

3.3. 材料调配泥结石路面的材料包括石头、黏土、水等。

根据设计要求,按照一定比例将这些材料进行混合。

在进行材料调配时,需要控制好黏土的含水量,确保材料的质量。

3.4. 铺设将调配好的材料均匀地倒在路面上,并使用铺路机进行均匀压实。

在施工过程中,需要注意保持路面的坡度和边界线的整齐。

3.5. 硬化养护完成铺设之后,还需要对路面进行硬化养护。

在养护期间,要避免车辆和行人过度通行,防止损坏新铺设的路面。

4. 施工质量控制为确保泥结石路面施工质量,需要进行严格的质量控制。

主要包括以下方面:- 施工过程检查:在施工过程中,及时检查材料调配、铺设、压实等环节,确保施工工艺的合理性。

- 施工记录:及时记录施工过程中的关键参数、问题和解决方法,为后续施工提供借鉴。

- 质量检测:通过取样分析、实验室测试等方式,对施工质量进行检测,确保达到设计要求。

5. 施工安全措施在泥结石路面施工中,需要注意施工安全。

主要安全措施包括:- 安全防护:施工人员必须佩戴合适的安全防护装备,如安全帽、防护眼镜、手套等。

泥结石路面工程施工方案

泥结石路面工程施工方案

泥结石路面工程施工方案•相关推荐泥结石路面工程施工方案1.3 泥结石路面施工1.3.1施工流程本标段泥结石路面施工程序如下:测量放样→布置料堆→摊铺碎石→稳压→浇灌泥浆→碾压→铺封层。

1.3.2施工方法(1)堆料及摊铺作业段划分:摊铺作业时间,每个流水段可按40-50m为一段,根据摊铺用料石量计算卸料车数。

卸料后用推土机整平。

碎石层虚铺厚度应为设计厚度乘以压实系数的松铺厚度,压实系数人工摊铺为1.25-1.30,机械摊铺为1.20-1.25,。

应按机械配备情况确定每天的施工长度,可根据施工进度要求以8-10h为一班连续摊铺。

摊铺:碎石料卸料后,应及时推平。

应最大限度使用推土机初平,路宽不能满足推土机操作宽度情况下,使用人工摊平。

现场施工人员应根据放线标高及虚铺厚度,用白灰标出明显标志,为推土机指示推平高度,以便推土机按准确高度和横坡推平,为下一步稳压创造良好条件。

人工配合机械施工:施工时,设专人指挥卸料,要求布料均匀,布料量适当。

布料过多或过少时,会造成推土机或人工工作量过大,延长工作时间。

在路床表面洒水,洒水车应由专人指挥,应参照作业时的气候条件控制洒水量,以最佳含水量为标准调整现场洒水量。

各类机械施工必须至始至终由专人指挥,不要第一文库网多头指挥,各行其事。

应配备足够的平整、修边人员,对机械不能修整到的边角部位进行修补,同时测量摊铺层的宽度、标高、坡度、平整度,保证摊铺面合格。

(2)稳压稳压宜用压路机自两侧向路中慢速稳压两遍,使碎石各就各其位,穿插紧密,初步形成平面。

稳压两遍后即洒水,用水量约2-2.5kg/m?,以后随压随洒水花,用量约1kg/m?,保持石料湿润,减少摩阻力。

(3)灌泥浆碎石层经稳压后,随即进行灌泥浆,灌浆时要浇灌得均匀,并且灌满碎石间的空隙。

泥浆的表面应与碎石齐平,碎石的棱角应露出泥浆之上。

灌浆时必须使泥浆灌到碎石层的底部,灌浆后一至二小时,当泥浆下沉,空隙中空气溢出后,在未干的碎石层表面上撒石屑嵌缝料,用以填塞碎石层表面的.空隙。

2023年泥结石路面工程施工方案

2023年泥结石路面工程施工方案

2023年泥结石路面工程施工方案一、项目背景随着城市交通的不断发展,道路建设成为城市建设的重要环节。

泥结石路面是一种经济、环保、适应性较强的道路材料,在一些乡村、农田、山区等地广泛应用。

本施工方案旨在对2023年的泥结石路面工程进行详细规划及实施,确保施工质量和工程效益。

二、施工目标1. 提高泥结石路面的承载能力,确保道路的可靠性和安全性;2. 保证泥结石路面的平整度和舒适性,提高路面的行车舒适度;3. 优化施工过程,提高效率,降低成本;4. 做好项目管理,保证工程进度和质量。

三、施工内容及方法1. 前期准备工作(1) 调查勘察:对施工区域进行详细勘察,包括地形、地貌、土质等,为工程设计和施工做好准备。

(2) 确定施工方案:根据勘察结果和工程要求,确定泥结石路面的厚度、宽度、施工方法等。

(3) 准备施工材料:根据设计方案,准备好所需的泥结石、水泥、沙子等施工材料。

2. 施工工序(1) 毛石铺设:在道路基础上,先进行一层毛石铺设。

毛石的粒径一般为20-50mm,用于填补基础中的坑洞和起到加固作用。

(2) 压实毛石:使用碾压机对毛石进行压实,确保基础的平整度和稳定性。

(3) 泥结石铺设:将经过筛分和洗涤的泥结石均匀地铺设在毛石层上,厚度一般为10-20cm。

(4) 碾压泥结石:使用碾压机对泥结石进行碾压,使其密实,提高路面的承载能力。

(5) 密实度检测:在碾压完成后,对泥结石路面进行密实度检测,确保路面的密实度符合要求。

(6) 路面修整:根据密实度检测结果,对路面进行必要的修整,确保泥结石路面的平整度和舒适性。

(7) 沥青封层:为了提高泥结石路面的耐久性和抗水性,可以进行沥青封层处理。

四、施工要求1. 施工时间:选择天气晴朗、气温适宜的时段进行施工,确保施工质量。

2. 施工人员:施工人员应具备一定的工程施工经验和技能,做好安全防护工作,确保施工人员的安全。

3. 施工设备:使用适应性强、效率高的施工设备,减少工作时间和劳动强度。

泥结石路道路实施方案

泥结石路道路实施方案

泥结石路道路实施方案一、前言。

泥结石路是指在路面上铺设一层泥土,再铺设一层碎石或砾石,经过压实后形成的路面。

泥结石路具有良好的透水性和抗滑性,适用于一些山区、乡村道路等地区的路面铺设。

本文将针对泥结石路的实施方案进行详细介绍。

二、路面设计。

1. 路面基础处理,在进行泥结石路铺设之前,需要对路面基础进行处理,确保路面坚固平整。

首先进行路基挖掘,清除杂物和松软土壤,然后进行路基夯实,使路基达到设计要求的承载能力和稳定性。

2. 泥结石路铺设,在路面基础处理完成后,开始进行泥结石路的铺设。

首先在路面上铺设一层泥土,然后铺设一层碎石或砾石,通过碾压机进行压实,使其形成坚固的路面。

3. 路面排水设计,泥结石路具有良好的透水性,但在设计时仍需考虑路面排水情况。

在路面设计中,需要设置好路面坡度和排水沟,确保雨水能够迅速排除,防止路面积水和泥泞现象的发生。

三、施工工艺。

1. 施工准备,在进行泥结石路的施工前,需要做好施工准备工作。

包括准备好所需的泥土、碎石或砾石,准备好碾压机和其他施工机械设备,保证施工的顺利进行。

2. 泥土铺设,首先进行泥土的铺设,根据设计要求进行均匀铺设,并进行夯实,确保泥土层的平整和密实。

3. 碎石或砾石铺设,在泥土夯实完成后,进行碎石或砾石的铺设,同样需要均匀铺设,并通过碾压机进行压实,使其与泥土层紧密结合。

4. 路面养护,泥结石路施工完成后,需要进行路面的养护工作。

包括进行路面的清理和除尘工作,修补路面损坏部分,确保路面的平整和美观。

四、质量控制。

1. 施工质量控制,在泥结石路的施工过程中,需要严格控制施工质量。

包括对路面基础处理的质量进行检查,对泥土和碎石或砾石的质量进行检验,确保施工质量符合设计要求。

2. 路面养护质量控制,在路面养护工作中,需要对养护质量进行控制,包括对路面清理和修补工作的质量进行检查,确保路面的养护质量达到要求。

五、安全防护。

1. 施工安全,在进行泥结石路施工时,需要严格遵守施工安全规定,做好施工现场的安全防护工作,确保施工人员和施工设备的安全。

泥结石道路工程施工方案

泥结石道路工程施工方案

本项目为某市某区域泥结石道路工程,全长5000米,宽度为8米,设计行车速度为20公里/小时。

道路沿线地势平坦,无重大地质隐患。

本工程主要内容包括路基施工、路面施工、排水系统施工等。

二、编制依据及原则1. 编制依据:国家相关法律法规、行业标准、设计文件、招标文件等。

2. 编制原则:确保工程质量、安全、进度,降低施工成本,保护环境。

三、施工组织机构1. 施工项目经理部:负责整个工程的施工组织、协调、管理。

2. 施工班组:负责具体施工任务,包括路基施工、路面施工、排水系统施工等。

3. 质量检查小组:负责对施工过程进行质量监督检查。

四、施工程序总体部署1. 路基施工:首先进行路基土方开挖、填筑、压实,然后进行路基路面基层施工。

2. 路面施工:在路基基层完成后,进行路面混凝土浇筑,然后进行路面标线、标志牌等施工。

3. 排水系统施工:在路基路面施工过程中,同步进行排水沟、检查井等排水设施施工。

五、施工计划总体设想1. 总工期:60天。

2. 施工进度安排:(1)路基施工:20天。

(2)路面施工:15天。

(3)排水系统施工:15天。

(4)路面标线、标志牌等施工:10天。

六、施工准备1. 施工人员:组织施工队伍,对施工人员进行技术培训和安全教育。

2. 施工材料:确保施工材料质量合格,提前储备足够的施工材料。

3. 施工设备:提前准备施工设备,确保设备正常运行。

七、主要施工技术方案及措施1. 路基施工:采用分层填筑、碾压、平整的方法,确保路基稳定。

2. 路面施工:采用混凝土浇筑、平整、压实的方法,确保路面平整、密实。

3. 排水系统施工:采用排水沟、检查井等设施,确保排水畅通。

八、冬雨季施工措施1. 冬季施工:采用保温措施,确保混凝土强度。

2. 雨季施工:合理安排施工进度,避免雨天施工,确保施工质量。

九、质量保证措施1. 严格按照施工规范和设计要求进行施工。

2. 对施工过程进行全程质量监督检查。

3. 实施奖惩制度,确保施工质量。

泥结石路面施工方案

泥结石路面施工方案

泥结石路面泥结碎石路面是以碎石作为骨料、泥土作为填充料和粘结料,经压实修筑成的一种结构。

泥结碎石路面厚度一般为8~20cm;当总厚度等于或超过15cm时,一般分两层铺筑,上层厚度6~10cm,下层厚度9~14cm。

泥结碎石路面的力学强度和稳定性不仅有赖于碎石的相互嵌挤作用,同时也有赖于土的粘结作用。

泥结碎石路面虽用同一尺寸石料修筑,但在使用过程中由于行车荷载的反复作用,石料会被压碎而向密实级配转化.8。

1选配材料泥结石主要由碎石、泥土组成。

泥结碎石所用的石料,其等级不宜低于Ⅳ级;长条、扁平状颗粒不宜超过20%。

泥结碎石层所用粘土,应具有较高的粘性,塑性指数以12~15为宜。

粘土内不得含腐殖质或其它杂物。

8。

2泥结石的配合比粘土用量一般不超过混合料总重的15%~18%。

泥浆一般按水与土为0。

8:1至1:1的体积比进行拌和配置。

如过稠,则灌不下去,泥浆要积在石层表面;如过稀,则宜流淌于石层底部, 干后体积缩小, 粘结力降低,均将影响路面的强度和稳定性。

8。

3泥结石路面施工工艺流程测量放样——布置料堆——整理路槽-—摊铺碎石-—预压——浇灌泥浆——撒嵌缝料——碾压8.4泥结石路面的厚度要求及铺设方法泥结碎石路面厚度一般为两层铺筑,上层厚度6~10cm,下层厚度9~14cm.8.5泥结石的摊铺在路槽筑好后, 按松铺厚度(约为压实厚度的1.2~1.3倍)摊铺碎石,要求大小颗粒均匀分布,纵横断面符合要求,厚度一致。

主层矿料粒径底层一般采用1~2号或2~3号碎石, 面层一般采用3~4号碎石.8。

6泥结石的碾压泥结石的碾压分为预压和碾压两道工序,并在这两道工序中间完成浇灌泥浆和撒嵌缝料工作。

预压是在碎石铺好后用轻型压路机碾压,碾速宜慢, 每分钟约25~30米,轮迹重叠25~30米,一般碾压4~5遍, 至石料无松动为止。

过多碾压将堵塞碎石缝隙,妨碍灌浆.在预压的碎石层上,浇灌泥浆,浆要浇的均匀、浇的透, 以灌满孔隙、表面与碎石齐平为度, 但碎石棱角仍应露出泥浆之上。

泥结石路面施工方案

泥结石路面施工方案

(1)施工工艺测量放线→推土机推土或原路基修整→人工场地平整→泥结碎石路面→生产路回填及夯实.(2)推土机推土场地清理:主要清除工程区内树木、树桩树根、杂草、垃圾以及监理工程师认为的其它有碍物。

含细根须、植物、覆盖草等的表层有机质土壤要及时开挖运至监理指定地点。

场地清理及表土清除都采用70Kw推土机推土,推距40~80m。

推平采用推土机将高处土方就近推至低处,使场地平整。

(3)人工场地平整推土机推平后,辅以人工整平,以达到设计要求的平整度。

(4)泥结碎石路面施工1)材料石料:采用轧制的碎石或天然碎石.石料等级不低于规范要求,扁平细长颗粒不超过20%,近似正方形有棱为好,不能含有其它杂物。

2)粘土粘土的塑性指数一般大于12,粘土中不得含腐殖质或其它杂物。

粘土用量一般不超过碎石干重的15%.3)泥结碎石路面a路基要求按路堤施工线进行施工,若在施工开挖中偏离指定开挖线,应重新修整.将开挖路槽的土方弃至两侧并进行碾压处理。

应防止雨水侵蚀地基土壤。

使机械开挖路槽土方时,实际施工的沟槽适当留有修整余量,再用人工修整.需先挖好路槽,做好路基.路槽土质为粘性土.路基中不能含有草皮、树根、杂草以地面上的淤泥等物,路基土湿度不得超过20%,路基土要求压或夯实,新填路基每层回填碾压厚度为200mm,路中间要比两边略高一些,以便在突遇大雨后,可及时排干渍水.回填时回填土干容重≥15kN/m3,路基横坡同路面,施工中注意不能让路基积水。

原有路堤在修弯取直施工时,对需要修弯的地段采用挖土机开挖后,由人工修坡取直。

对原有弯道则应开挖成台阶状,填土分层回填碾压夯实.回填时对原有基层应做好清基,接口修成牙口.b泥结碎石面层泥结碎石面层为8cm,碎石粒径为2~4cm,等级不低于3级,粘土塑性指数12~20,用土量不超过碎石的15%(按重量计)。

在压实的中基上按松散铺厚度(压实厚度1。

2倍)摊铺碎石,要求碎石大小颗粒均匀分布,厚度一致。

泥结石路面工程施工方案

泥结石路面工程施工方案

泥结石路面工程施工方案一、工程概述泥结石路面工程是一种以泥结石作为路面层的道路铺设工程。

其施工过程需要进行路面基层处理、石子铺设、压实及养护等步骤。

本文将具体介绍泥结石路面工程的施工方案。

二、施工步骤及要点1. 路面基层处理:(1) 清理施工面:清理施工区域的杂草、碎石等杂物,确保施工面整洁。

(2) 打浆混凝土基层:对原有路面进行修补,修复破损处,并进行打浆混凝土基层加固,提高整体承载能力。

2. 石子铺设:(1) 石子选择:根据设计要求选择合适的石子材料,一般选用经过筛选、无土壤、无尘、无腐蚀等性能良好的硬质石子。

(2) 铺石子:将石子均匀地铺在基层上,并按设计要求确定石子的厚度和均匀度。

(3) 石子压实:采用辊压或背踩器进行石子的压实,使石子与基层紧密结合,提高整体强度。

3. 养护:(1) 勤浇水:在铺设完成后,要及时进行养护,保持路面表面湿润,以降低龟裂的风险,提高路面强度。

(2) 配合养护剂:通过添加合适的养护剂,可以提高路面抗裂性能、减少坑洼和起伏等问题。

(3) 修补维护:对路面上出现的坑洼、裂缝等进行及时的修补和维护,保持路面的平整和整洁。

三、施工要点1. 设计合理的排水系统:在进行路面基层处理时,要保证排水系统的畅通,确保雨水及时排出,避免积水引起的损坏。

2. 选择合适的石子材料:石子的选择要根据路面的使用情况和设计要求来确定,避免使用不合适的石子材料导致路面损坏。

3. 压实技术的把握:在进行石子的压实时,要根据路面的情况和设计要求,选择合适的压实技术,确保达到理想的压实效果。

4. 养护措施的落实:养护是保证路面质量的关键环节,要加强养护人员的培训,确保养护措施的落实。

四、安全管理措施1. 施工现场的封闭:对施工区域进行封闭,设置警示标志,确保施工现场的安全。

2. 安全教育培训:对施工人员进行安全教育和培训,提高施工员工的安全意识和安全操作技能。

3. 安全设备的使用:施工人员必须佩戴好安全帽、安全鞋等个人防护用品,使用好安全绳、安全带等安全工具。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

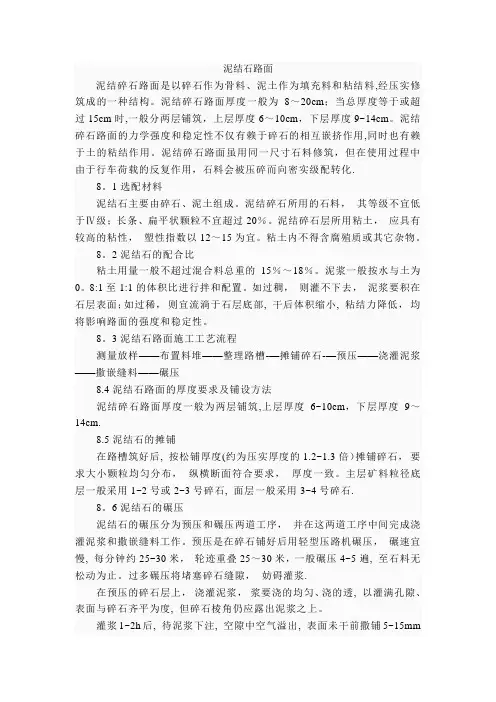

泥结碎石路面是以碎石作为骨料、泥土作为填充料和粘结料,经压实修筑成的一种结构。

泥结碎石路面厚度一般为8〜20cm ;当总厚度等于或超过15cm时,一般分
两层铺筑,上层厚度6〜10cm,下层厚度9〜14cm。

泥结碎石路面的力学强度和稳定
性不仅有赖于碎石的相互嵌挤作用,同时也有赖于土的粘结作用。

泥结碎石路面虽用同一尺寸石料修筑,但在使用过程中由于行车荷载的反复作用,石料会被压碎而向密实级配转化。

8.1选配材料
泥结石主要由碎石、泥土组成。

泥结碎石所用的石料,其等级不宜低于W级;长条、扁平状颗粒不宜超过20%。

泥结碎石层所用粘土,应具有较高的粘性,塑性指数
以12~15为宜。

粘土内不得含腐殖质或其它杂物。

8.2泥结石的配合比
粘土用量一般不超过混合料总重的15%~18%。

泥浆一般按水与土为0.8: 1至1:
1的体积比进行拌和配置。

如过稠,则灌不下去,泥浆要积在石层表面;如过稀,则宜流淌于石层底部,干后体积缩小,粘结力降低,均将影响路面的强度和稳定性。

8.3泥结石路面施工工艺流程
测量放样一一布置料堆一一整理路槽一一摊铺碎石一一预压一一浇灌泥浆一一撒嵌缝料一一碾压
8.4泥结石路面的厚度要求及铺设方法
泥结碎石路面厚度一般为两层铺筑,上层厚度6~10cm,下层厚度9~14cm。

8.5泥结石的摊铺
在路槽筑好后,按松铺厚度(约为压实厚度的1.2~1.3倍)摊铺碎石,要求大小颗粒均匀分布,纵横断面符合要求,厚度一致。

主层矿料粒径底层一般采用1~2号或2~3 号碎石,面层一般采用3~4号碎石。

8.6泥结石的碾压
泥结石的碾压分为预压和碾压两道工序,并在这两道工序中间完成浇灌泥浆和
撒嵌缝料工作。

预压是在碎石铺好后用轻型压路机碾压,碾速宜慢,每分钟约25~30 米,轮迹重叠25~30米,一般碾压4~5遍,至石料无松动为止。

过多碾压将堵塞碎石缝隙,妨碍灌浆。

在预压的碎石层上,浇灌泥浆,浆要浇的均匀、浇的透,以灌满孔隙、表面与碎石齐平为度,但碎石棱角仍应露出泥浆之上。

灌浆1~2h后,待泥浆下注,空隙中空气溢出,表面未干前撒铺5~15mm的嵌缝料
(约1~1.5m3/100m2),嵌缝料要撒的均匀。

撒过嵌缝料后,即用中型压路机进行碾压,并随时注意用扫帚将石屑扫匀。

如表
面太干须略微洒水碾压,如表面太湿须待干后再压。

最终碾压阶段,需使碎石缝隙内泥浆能翻到路面上与所撒石屑粘成一个坚实的整体为止。
