建设工程房地产项目的报建的程序及需资料
房地产开发报建流程2024

房地产开发报建流程2024房地产开发报建流程20241.前期准备2.项目申请3.初审与审查政府相关部门对提交的项目申请材料进行初审,主要是对材料的齐全性和合规性进行审核。
初审通过后,项目将进行详细的审查,包括项目的规划性、环境影响、建设条件等方面的评估和审查。
如果审查结果合格,将进入下一步审批程序。
4.环评审批根据国家有关规定,房地产开发项目需要进行环境影响评价(简称环评)。
审查通过后,需要向环境保护部门申请环评审批。
环评主要是评估房地产项目对环境可能产生的影响,并提出相应的环境保护措施和可行性建议。
5.规划审批房地产项目需要根据区域规划要求进行审批,申请项目的用地规划许可证。
这是一个重要环节,需要向规划部门提交详细的规划设计图纸以及与规划要求相关的其他材料。
规划部门将对项目进行规划审查,确保项目的规划设计符合国家和地方的相关规定和要求。
6.施工许可证获得规划许可证后,房地产开发企业需要向建设部门申请施工许可证。
申请材料一般包括项目的施工图、施工组织设计、施工安全措施等。
建设部门将对申请材料进行审查,并进行现场勘查,确保项目的施工符合相关法律法规和建设标准要求。
7.竣工验收房地产项目建设完成后,需要向相关部门申请竣工验收。
申请材料一般包括竣工图纸、竣工报告、质量检测报告等。
相关部门将对项目进行现场验收,检查项目的建设质量和安全合格情况。
通过验收后,将颁发竣工验收合格证书。
8.备案登记以上是2024年房地产开发报建流程的主要步骤和要点。
不同地区和不同项目可能会有一些细微差别,需要根据当地的实际情况进行具体操作。
同时,随着不断的法规和政策的更新和调整,报建流程也有可能发生变化。
因此,开发企业需要及时了解最新的政策和要求,以确保项目的顺利进行。
建设工程报建流程及需要资料

建设工程报建流程及需要资料一、初步设计审查(5个工作日)1、申请书:2、计委备案通知或立项批复(复印件);3、规划批准方案总平面图(查验原件,复印件须盖建设单位公章);4、勘察、设计合同(复印件);5、初步设计文件:立面效果图小样两份、初设说明书一份、初步设计图一套(含总平面图1份、建初图1份、结初图1份、水初图1份、强电初设图1份、弱电初设图1份、暖通初设图1份等),另单备地下室平面图1份、给排水总初图1份、住宅项目电视广播系统初设图1份(无专门电视广播初设图,可用弱电初设图代替)、防雷图1份(建筑高度80m以上项目)、转输水箱(水池)所在楼层给水平面图、地勘报告1份。
6、初步设计文件电子文档一张,内容包括全套初设图纸、设计说明、效果图等;7. 住宅项目应报户型统计表二、建筑节能审查备案(5个工作日)建筑节能审查备案表建筑节能设计图建筑热工设计计算书附五、报审建设工程设计方案须知(一)哪些建设工程需编制设计方案?建设工程方案的编制,必须以批准的修建性详细规划或建设工程规划设计条件为依据。
除临规划的20米宽以下城市道路(包含20米)两侧或其它不临街地段的层数不超过6层的单项住宅建筑外,其余须报审建设工程设计方案。
规划的30米宽以上城市道路两侧、单体建筑面积30000平方米以上的大型建筑或其它重要建设工程,设计方案应通过公开招标产生。
招标由规划部门指导,建设单位组织。
城市重要建设工程,设计方案审定之前,应向社会公示,广泛听取意见。
公示由规划部门决定并指导,建设单位组织。
(二)报审建设工程方案须提交的资料:1.申请报告和申请表;申请报告须说明拟建工程地点、功能性质、层数、总建筑面积等。
2.建设用地的土地使用证件或《建设用地规划许可证》(原件、复印件);3.必要时提供建设工程可行性研究报告及批复;4.设计方案编制所依据的修建性详细规划图纸和批复文件或《建设工程设计条件通知书》和附图;5.建设用地的1:500现状地形图一份。
房地产全程报建流程

房地产全程报建流程1.规划设计阶段:-项目可行性研究:对项目的地理环境、市场需求、竞争状况等进行综合评估,确定项目的可行性。
-土地选址:根据项目规模、用地需求等因素,在合适的地点选定土地。
-总体规划设计:确定项目的总体布局、用地分布、建筑规划等方案。
-建筑设计:进行详细的建筑设计,包括建筑物的结构、外观、功能布局等。
2.报建准备阶段:-编制报建材料:按照当地相关法规和规定,准备报建所需的各种材料,如项目概况、规划设计图纸、环境影响评价报告等。
-预审与评估:提交报建资料进行预审,包括规划部门对项目的履行条件的评审,环境保护部门对环境影响评价报告的审核等。
3.报建申请阶段:-行政审批:将准备好的报建材料提交给相关行政部门,进行行政审批,如城市规划、城市建设、土地管理等部门。
-技术审查:由专业的技术部门对建筑设计、施工方案等进行审查。
-公示与听证:根据相关法律法规,对申请项目进行公示与听证,接受公众的意见和建议。
4.审批手续阶段:-批复与签发:相关行政部门根据审核结果做出批复与签发,包括规划许可证、施工许可证等。
-筹备施工阶段:-施工准备:申请相应的施工许可证、办理人员、材料、设备等。
-开工:根据规划和设计方案,进行施工准备,开始建设工程。
5.施工验收阶段:-竣工验收:对建设工程进行竣工验收,检查项目是否符合相关规划和设计要求,以及相关技术标准要求。
-监督检查:相关行政部门进行监督检查,确保项目的质量、安全等符合规定。
6.平台经营阶段:-运营准备:完成施工后的修整、装饰等工作,准备投入使用。
-开业运营:开放项目供业主及人员使用,正式投入市场运营。
以上就是房地产全程报建流程的大致步骤,整个过程中需要与多个部门进行沟通和协调,以确保项目的顺利进行。
同时,不同地区的报建流程可能会有些差异,具体步骤与所在地的相关法规和规定有关。
房地产开发报建

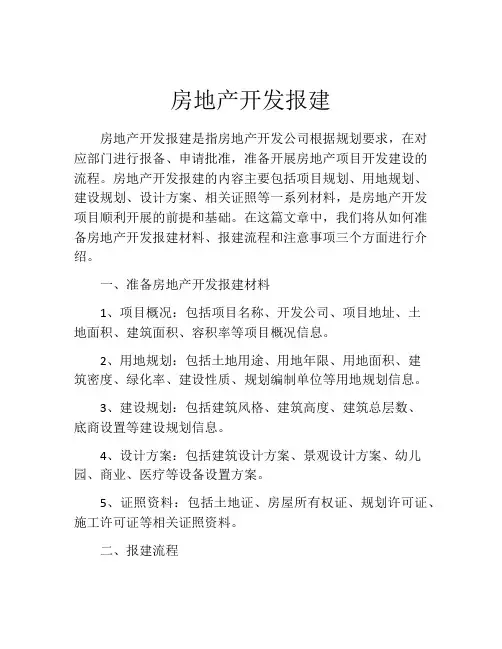

房地产开发报建房地产开发报建是指房地产开发公司根据规划要求,在对应部门进行报备、申请批准,准备开展房地产项目开发建设的流程。
房地产开发报建的内容主要包括项目规划、用地规划、建设规划、设计方案、相关证照等一系列材料,是房地产开发项目顺利开展的前提和基础。
在这篇文章中,我们将从如何准备房地产开发报建材料、报建流程和注意事项三个方面进行介绍。
一、准备房地产开发报建材料1、项目概况:包括项目名称、开发公司、项目地址、土地面积、建筑面积、容积率等项目概况信息。
2、用地规划:包括土地用途、用地年限、用地面积、建筑密度、绿化率、建设性质、规划编制单位等用地规划信息。
3、建设规划:包括建筑风格、建筑高度、建筑总层数、底商设置等建设规划信息。
4、设计方案:包括建筑设计方案、景观设计方案、幼儿园、商业、医疗等设备设置方案。
5、证照资料:包括土地证、房屋所有权证、规划许可证、施工许可证等相关证照资料。
二、报建流程1、提交申请:将准备好的房地产开发报建材料提交到对应部门,包括国土资源部门、城乡规划部门、建设委员会等。
2、审批程序:各部门会根据房地产开发报建材料进行审核,审核合格后进行批准,并开出相应证照文件。
审批程序时间因地区不同而异。
3、领证:在获得审批通过的相关证照文件之后,房地产开发公司需要到相关部门领取证照,如规划许可证、施工许可证等。
4、开始建设:完成领证后,房地产开发公司就可以开始项目建设。
三、注意事项1、准备资料的时候,需要对规划和用地情况进行充分了解,以确保材料的准确性、真实性、全面性。
2、在申请报建时,需要准备好与项目相关的证照资料,确保无误。
3、在申请报建后,需要及时跟进审批进程。
4、房地产开发公司需要充分注意外部环境的变化,以便及时进行调整和解决问题。
5、在项目建设期间需要密切关注施工进展,确保施工质量和安全。
总之,房地产开发报建是一个复杂而必要的流程,对于房地产开发公司来说,及时准确的申报是项目顺利开展的基础。
房地产开发报建全流程总结版

房地产开发报建全流程总结版一、前期准备阶段:1.项目可行性研究:开发商需对项目进行可行性研究,包括市场、技术、经济等方面的调研和分析,确定项目的开发可行性。
2.土地获取:开发商需要通过拍卖、协议等方式获得土地使用权。
3.方案设计:开发商委托设计单位进行项目方案设计,包括规划、建筑设计等。
4.环境评估:开发商需进行项目环境影响评估,包括环境影响报告书和环境监测报告。
5.财务测算:开发商需要进行项目的财务测算,包括投资、融资、资金筹措等。
6.组织架构:开发商需组建项目开发团队,明确各个职责和权限。
二、报建阶段:1.报建材料准备:开发商需按照规定递交相关报建材料,包括项目申请书、规划方案、建筑设计等。
2.审查与审批:政府相关部门对报建材料进行审查和审批,包括项目可行性审查、规划审批、建筑设计审查等。
3.批地与允许建设:经过审查和审批后,政府部门批准项目用地并允许开展建设。
4.筹建工作:开发商按照批复文件要求,组织编制开工前准备工作,包括项目筹建方案、建设组织设计等。
5.确定施工单位:开发商通过招标、拍卖等方式确定施工单位,签订施工合同。
三、施工阶段:1.办理施工许可证:施工单位按照要求申请施工许可证。
2.施工准备:施工单位组织施工前准备工作,包括人员、材料、设备的准备。
3.施工过程管理:施工单位按照设计和要求进行施工,包括工程质量、工期管理等。
4.完工验收:施工完成后,由相关部门进行工程竣工验收,确认工程是否符合要求。
四、竣工阶段:1.交付管理:开发商组织验收和交付工作,包括产权登记、房屋交付等。
2.竣工备案:政府相关部门进行竣工备案,包括竣工报告、竣工验收意见等。
3.配套设施建设:开发商根据规划要求,建设项目配套设施,包括基础设施、公共服务设施等。
四、后期管理阶段:1.物业管理:开发商组织项目的物业管理工作,包括房屋维修、保洁、安全等。
2.项目维护:开发商负责项目的维护和保养,保持项目的良好状态。
3.建设项目的并同时进行工程维护改造,满足市场需求。
房地产开发报建流程

1
房地产开发报建流程
1、立项审批 2、规划方案审批 3、办理选址意见书 4、办理《国有土地使用证》 5、办理《建设用地规划许可证》 6、准建证(准建项目开发手册) 7、建筑设计方案申报 8、申办《建设工程规划许可证》 9、施工图送审
2
房地产开发报建流程(续)
10、办理质量监督登记 11、办理安全监督登记 12、办理施工许可证 13、办理安全监督登记 14、办理施工许可证 15、办理监理许可证 16、办理预售证 17、办理工程骏工验收,出具质量监督报告 18、办理安全验收,出具安全监督报告
*、需向镇府或地方取得《小区业主子女教育配套方案或阐明》 承接单位:规划局(15个工作日)规划办或村镇科 成果: 两份规划局、规划科、技术管理科加同意意见旳总平面图(其中一份到办准建备案时交建委房地产管理科)
假如项目是属于镇区旳话,则在办理完《建设用地规划许可证》后才办理规划设计方案申报,可同建筑设计方案 申报一起办理。
关证件、设计方案; 4、 审核合格后,按要求交纳验收费,领取〈黑龙江省防雷设施设计审核书〉、〈防雷
设施验收手册〉,凭〈审核书〉到建设行政主管部门办理报建、施工手续;
承接单位:防雷设施检测所
19
预售证申报
需提交下列资料:按顺序装订成册
1、《黑龙江省商品房预售申报表》 (一式三份) 2、预售许可材料目录; 3、预售楼款监管协议、预售楼款专用账户旳银行印鉴卡复印件; 4、《国有土地使用权证》原件及复印件; 5、《建设工程规划许可证》副本及其附件旳复印件; 6、《建设工程施工许可证》复印件; 7、商品房预售方案(预售方案应该阐明商品房旳位置、装修原则、竣工交付日期、预售总面积、
(镇区提交2份) 5、〈建设工程建筑设计方案审查意见书〉1份,获同意旳建筑设计方案图纸1套(即盖“已审”章旳图册); 6、 建筑施工图纸(涉及总平面图、各栋首层平面图)2套、构造施工图纸1套(镇区提交2份) 7、〈防空地下室易地建设申请审核意见书〉或〈防空地下室易地建设缴费证明书〉1份;(尤其跟催) 8、(建筑面积达3000平方米以上旳高层公共建筑项目)消防审核意见书复印件1份 9、 房地产立项文件、〈哈尔滨市房地产开发项目手册 〉复印件各1份; 10、反应该项目用地现状全貌旳数码相片及电子文件(镇区); 承接单位:规划局(15个工作日)
房地产开发报建程序及资料准备-secret

房地产开发报建程序及资料准备一、报建前准备1.1 项目选址房地产项目的选址对于报建流程是至关重要的。
要根据市场需求,调查当地市场情况,找到适合开发的土地。
1.2 风险评估选址后需要进行风险评估,评估报告需要提交给相关部门。
评估报告应包含项目区域的地形、气候、地质、生态环境等详细资料,以及对周边环境和政策的评估。
1.3 规划设计项目规划设计需要满足当地的规划要求和法规。
规划要求包括用途划分、建筑密度、绿地率等,法规要求包括消防安全、环保等。
规划设计文件需要提交给有关部门审核并获得批准。
二、报建流程2.1 预审房地产开发报建的第一步是提交预审资料。
预审需要提交本次开发建设方案、土地使用证等资料,经过审核确定是否有报建条件。
2.2 立项预审通过后,需要提交项目立项报告。
立项报告应包括项目基本情况、项目规划方案和工程量清单等。
2.3 设计审查立项通过后,需要进行规划设计审查。
审查需提交规划设计方案、对规划设计方案出现争议的说明材料,审查文件需要获得有关部门的批准。
2.4 投资审查设计审查通过后,需要进行投资审查。
投资审查内容包括建设方案、工程预算、收益分析、融资方案等,审查需要获得有关部门的批准。
2.5 建设许可证申请投资审查通过后,需要进行建设许可证的申请。
申请需要提交建设申请书、建设项目的规划设计文件、建设工程预算等资料,获得有关部门的建设许可证。
三、资料准备在房地产开发报建的整个流程中,需要准备大量的文件材料。
资料的准备包括但不限于以下方面:3.1 基础资料基础资料包括项目选址和用地情况、环境评估等情况的材料,包括土地使用证、环评报告等,基础资料的准备需要提前做好。
3.2 设计资料设计资料包括项目的规划设计文件和设计说明资料,资料准备需要遵照相关规章制度和颁发文件。
3.3 建设资料建设资料包括建设许可证、工程建设批准等文件材料,需要提前准备好。
3.4 经济、财务资料经济、财务资料包括工程预算、物资清单、资金项目计划、收益分析、融资方案等,需要遵照国家和地方相关规定、标准制度等要求进行准备。
房地产开发报建流程完整版

房地产开发报建流程完整版一、准备阶段:1.项目策划:确定项目规划、土地使用权及规划报建条件。
2.项目可行性研究:进行市场调研、经济评估和技术可行性分析,确定项目的可行性。
3.项目立项:编制项目建设方案,并经过相关部门批准立项。
4.设计策划:确定项目的总体设计方案,包括项目建筑、结构、给排水、电力、通信等设计。
5.环境评估:进行环境影响评估,并根据评估结果提出环境保护措施。
6.勘察设计:对项目所需土地进行勘测,编制项目勘察设计报告。
二、申请阶段:1.初次申请:根据开发项目的规模和性质,向国土资源管理部门提交申请报告,包括项目总体情况、土地使用要求等。
2.初审:国土资源管理部门初审申请报告,对项目是否符合规划要求、土地利用政策等进行评估。
3.公示:根据土地管理法规定,对通过初次申请的项目进行公示,接受公众的反馈和意见。
4.再申请:根据公示结果,对存在问题和异议的项目,进行调整并重新提交申请报告。
5.审批文件:国土资源管理部门审核通过项目申请后,发放《房地产开发报建许可证》,作为开发建设的准入证明。
三、审批阶段:1.建设单位回执:开发商收到《房地产开发报建许可证》后,应向国土资源管理部门回执确认。
2.施工方案:开发商根据项目设计和审批要求,制定项目的具体施工方案,并向建设单位和相关主管部门递交。
3.审图及审批:相关部门对项目图纸进行审查,包括施工图纸、剖面图、建筑平面图等。
4.施工许可:通过审图及审批后,相关部门将发放《施工许可证》,作为开发商开始房地产项目实施的准入证明。
5.验收备案:工程竣工后,开发商向相关部门申请验收,并将验收合格的项目进行备案。
四、施工阶段:1.施工准备:按照施工方案,开发商准备施工所需人力、物力和技术。
2.施工监管:相关主管部门对施工过程进行监管和检查,确保施工符合设计要求和安全标准。
3.工程质量验收:项目竣工后,相关主管部门对工程质量进行验收,并出具工程质量鉴定报告。
4.投入使用:通过工程质量验收后,开发商可以将项目投入使用,并向相关部门办理相关手续。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建设工程房地产项目的报建的程序及需资料摘要:工程建设项目是指各类房屋建设、土木工程、设备安装,管道线路敷设、装饰装修等固定资产投资的新建、扩建、改建以及技改等建设项目,通称为工程建设项目。
凡是在我国境内投资兴建的工程建设项目,包括外国独资、合资、合作的工程建设项目,都必须实行报建制度,接受当地建设行政主管部分或其授权机构监视治理。
关键词:建设工程;房地产项目;报建程序;审核书
中图分类号:f293.33文献标识码:a文章编号:
引言
这里所说的报建是指工程建设项目的报建。
工程建设项目报建是指工程建设项目由建设单位或其代理机构在工程项目可行性研究报
告或其他立项文件被批准后,须向当地建设行政主管部分或其授权机构进行报建,交验工程项目立项的批准文件,包括银行出具的资信证实以及批准的建设用地等其他有关文件的行为。
1 建设工程报建内容
工程建设项目的报建内容主要包括: (一)工程名称:(二)建设地点;(三)投资规模;(四)资金来源;(五)当年投资额: (六)工程规模:(七)开工、竣工日期;(八)发包方式;(九)工程筹建情况。
2建设工程报建流程
2.1立项、前期规划报建手续2.2.1办理用地手续
建设单位从公开市场获得土地使用权后,应依法办理土地登记。
委托代理人办理土地登记的,公司应与受委托人办理授权委托书。
申请土地登记时应向土地管理部门提交下列文件(1)土地登记申请表;(2)单位法定代表人证明、个人身份证明或户籍证明;(3)土地权属来源证明;(4) 土地契税完税证明(财政局、地税局)土地权属来源证明;(5)地上附着物权属证明。
经土地管理行政部审定后发给“土地使用证书”。
2.2.2办理立项手续
建设项目须依法在发展和改革委员会进行立项审批。
申请立项时应提交下列文件:(1)项目申请报告(工程咨询院)。
(2)项目规划批文、总平面图。
(3)环境影响评价(环保局)。
(4)抗震设防(地震局)。
(5)办理完以上材料后报经发改会审批后核发立项批文。
2.2.3办理建设项目用地规划许可证取得立项批复后,须到当地规划管理局办理建设用地规划许可证。
申请时应提交下列文件:(1)规划设计条件、《建设用地规划许可证》申请表1份。
(窗口索取或网上下载)(2)计划批准文件(限政府投资项目)1份。
(3)市勘测院出具的勘测放线成果1套。
(4)其它需要说明的图纸、文件等。
2.2.4方案图审查由各地市县规划管理局审批。
申请材料
(1)建筑设计总平面图(1:500或1:1000)5份;
(2)建筑设计方案(含平、立、剖面图)1套;
(3)规划设计条件(或规划设计要求)中要求报送效果图的,方案中应含效果图(a3幅面)。
(4)其它需要说明的图纸、文件等。
2.2.5办理建设工程规划许可证审批行政部门:成都市规划管理局
申请材料
(1)《建设工程规划许可证》申请表1份(窗口索取或网上下载)
(2)国土权属文件:(a)出让土地:提供国土证或国土出让合同复印件1份(提供原件核验确认后退回);(b)划拨土地:提供国土证或国土划拔决定书复印件1份(提供原件核验确认后退回)。
(3)加盖建设行政主管部门授权的审图机构施工图审查专用章的建筑施工图(平、立、剖面图及图纸目录)1套、建施总平面图3份。
(4)《建设工程施工图设计文件审查批准书》复印件1份(提供原件核验确认后退回)。
(5)文物挖掘完毕通知单。
(6)市建委《建筑项目报件费审核缴款通知单》。
(7)市勘测院出具的正式坐标放线资料。
(8)其它需要说明的图纸、文件等。
3施工报建手续3.1交纳报建费用及各种规费
3.1.1省直管建设工程的施工报建费用主要有劳动保险基金、质量监督费、定额测编费、墙体材料专项基金、散装水泥专项基金等内
容。
各种费用的交纳应在建设单位办理建设工程施工许可之前完成。
劳动保险基金是建设工程项目立项审批机关同级建设行政主管部门委托劳保基金统筹管理机构为建筑业企业代收的费用。
质量监督费由建设工程项目立项审批机关同级建设行政主管部门委托质量安全监督登记机构收取。
定额测编费由建设工程项目立项审批机关的同级建设行政主管部门委托建设工程造价管理机构收取。
墙体材料专项基金、散装水泥专项基金由建设工程项目立项审批机关的同级建设行政主管部门委托有关机构收取。
目前,省直管建设工程墙体材料专项基金、散装水泥专项基金由省建设工程招标投标管理办公室收取。
委托监管的省直管建设工程项目各种规费由被委托监管建设行政主管部门按省有关政策收取。
3.2机构施工图审查审批部门:具备审图资质的审查机构4 建设工程招标投标
4.1建设工程招标投标在完成建设工程项目立项审批、用地规划许可、建设工程规划许可、勘察设计招投标、勘察设计文件审批、施工图设计文件审查备案后进行。
建设单位在建设工程项目立项审批机关同级建设行政主管部门的招标投标管理机构办理招标备案手续,在接受招标投标管理机构的监督下进行招标公告、投标入围资格预审、开标、评标、定标和签定施工(监理)合同。
省直管建设工程招标备案手续由省建设工程招标投标管理办公室办理,委托监管招投标的省直管建设工程有关招标备案手续由被委托监管建设
行政主管部门办理。
5 施工合同备案
5.1施工合同备案在建设单位完成建设工程招标并与中标单位签定施工合同后进行。
建设单位向建设工程立项审批机关同级建设行政主管部门的施工合同备案机构领取并填写《建设工程施工合同备案表》,递交有关合同备案资料。
施工合同备案机构收到合同备案资料后及时提出备案意见,合同双方按照备案机构的意见协商修改备案资料,再次申请备案。
省直管建设工程施工合同备案机构为省建设工程造价管理总站,委托监管施工合同备案的建设工程项目有关施工合同备案手续由被委托监管建设行政主管部门办理。
6 质量安全监督
6.1建设工程必须办理质量安全监督登记手续。
建设单位完成工程项目招标、施工(监理)合同签定与备案后在建设工程项目立项审批机关的同级建设行政主管部门委托的工程质量安全监督机构办理质量安全监督登记手续,并交纳工程质量安全监督费用。
质量安全监督登记机构实施建设工程的开工安全生产条件审查、质量安全监督等工作。
我省建设工程开工安全生产条件审查制度于2006年4月1日起实行(湘建建[2006]78号关于印发《湖南省建设工程开工安全生产条件审查制度(试行)》的通知),建设单位在办理工程项目(含建设单位直接分包的分包工程)施工许可手续前和总承包施工单位承包范围内危险性较大的专项工程施工前,必须通过质量安
全监督登记机构的开工安全生产条件审查。
省直管建设工程质量安全监督登记机构为省质量安全监督总站,委托监管的建设工程项目质量安全监督登记有关手续由被委托监管建设行政主管部门办理。
7 施工许可证核发
7.1建设工程开工前,建设单位必须按照国家和省有关规定向建设工程立项审批机关的同级建设行政主管部门申请施工许可证。
建设单位在申请施工许可证之前,要完成建设工程施工图审查、施工(监理)招标、施工合同备案、质量安全监督登记、各种规费交纳工作,并接受建设工程项目立项审批机关的同级建设行政主管部门实施
的施工许可条件审查。
省直管建设工程的施工许可条件审查及施工许可证的核发工作由省建设厅建管处组织实施。
为进一步规范建筑市场秩序,提高工作效率,省建设厅有关部门在完成对省直管建设工程的施工条件审查后可发放该工程项目的临时施工证。
临时施工证即施工联系单,建设单位在办理临时施工证时,可只提交规划联系单,待提交规划许可证后,核发施工许可证。
委托监管的建设工程项目的施工许可有关手续由被委托监管建设行政主管部门办理。
8结束语
建设工程项目报建是指项目从征地、立项、规划、设计、施工、验收、备案等各个环节得到政府相关部门的监督和管理,使工程建设项目建设合法化,得到到国土局、发改委、规划局、环保局、文物局、园林局、气象局、消防局、人防办、建委等相关部门的确认,
获得政府相关部门的审批意见或许可证书。
