基坑抽排水安全技术交底模板

一、交底对象1. 施工单位项目经理、技术负责人、施工负责人及全体施工人员。
2. 机械设备操作人员、电工、安全员等相关人员。
二、交底目的为确保基坑抽排水施工过程中的安全,防止发生安全事故,特制定本安全技术交底。
三、交底内容1. 施工现场安全管理制度(1)施工人员必须遵守国家有关安全生产的法律法规和施工现场的安全管理制度。
(2)施工人员应具备相应的安全生产知识,熟悉本岗位操作规程。
(3)施工现场应设置明显的安全警示标志,确保施工人员了解安全注意事项。
2. 基坑抽排水施工安全要求(1)施工前,应进行详细的地质勘察,了解地下水位、地质条件等情况,确保施工方案合理。
(2)抽排水设备应选用合格产品,符合国家标准。
(3)抽排水设备应安装在安全、牢固的位置,确保设备稳定运行。
(4)抽排水管道应采用抗腐蚀、抗压性能好的材料,连接牢固,防止漏水。
(5)抽排水系统应设置泄水口,确保排水畅通。
3. 机械设备操作安全要求(1)机械设备操作人员应经过专业培训,熟悉设备性能、操作规程和安全注意事项。
(2)操作前,应检查机械设备是否完好,电源线路是否安全。
(3)操作过程中,应密切观察设备运行状态,发现异常情况立即停机检查。
(4)非操作人员不得擅自操作机械设备。
4. 电气安全要求(1)电气设备操作人员应持有电工证,具备一定的电气知识。
(2)电气设备应定期检查、维护,确保绝缘良好。
(3)电气设备操作过程中,应穿戴绝缘手套、绝缘鞋等防护用品。
(4)电气设备周围应设置安全警示标志,防止非操作人员接近。
5. 人员安全要求(1)施工人员应穿戴符合要求的个人防护用品,如安全帽、安全带、防滑鞋等。
(2)施工过程中,应保持安全距离,防止碰撞、挤压等事故发生。
(3)施工现场应设置安全通道,确保人员通行安全。
(4)夜间施工时,应设置足够的照明设施。
四、应急措施1. 发生电气设备故障时,应立即停机,切断电源,由专业人员进行维修。
2. 发生抽排水设备故障时,应立即停机,由专业人员进行维修。
抽排水施工方案

抽排水施工方案1. 引言抽排水施工是指将液体或固体颗粒物质从一个区域转移到另一个区域的一种工程技术。
它被广泛应用于建筑、道路、地下工程等领域,以确保工程的顺利进行和地区的排水安全。
本文将介绍抽排水施工的方案和注意事项,为工程人员提供参考。
2. 施工方案2.1 抽水设备选择在抽排水施工中,选择合适的抽水设备是非常重要的。
一般常用的抽水设备有离心泵和潜水泵。
离心泵适用于水平抽水,而潜水泵适用于深部抽水。
在选择设备时,应根据具体施工需求来确定。
抽排水施工的工艺流程主要包括以下几个步骤:1.工程准备:在施工前需要对施工区域进行充分的准备工作,包括安装抽水设备、布置排水管道等。
2.抽水定点确定:根据施工区域的具体情况,确定抽水的位置和数量。
3.抽水操作:根据实际情况,选择合适的抽水设备进行抽水操作。
在操作过程中要注意安全,确保设备正常运行。
4.水流控制:在抽水过程中,需要根据环境的变化及时调整抽水量,确保施工区域的水位控制在合适的范围内。
5.抽水结束:当施工结束或达到预期的抽水目标后,及时停止抽水设备,拆除相关设备和设施。
在抽排水施工中,安全是第一位的。
以下是一些常见的施工安全措施:•人员安全:施工现场应设置安全警示标志、围栏等,对施工人员进行培训,提高其安全意识。
•设备安全:抽水设备应定期检查和维护,确保正常运行。
在操作时要严格按照设备说明书进行操作,避免不必要的事故发生。
•防护措施:根据具体施工情况,设置防护措施,如防水隔离带、防护栏等,确保施工现场的安全。
3. 注意事项在抽排水施工中,还需注意以下几点:•环境保护:在施工过程中,要做好环境保护工作,避免污染水源或破坏生态环境。
•施工进度:施工人员应按照施工计划进行施工,确保工程按时完成。
如有延误,应及时采取措施解决。
•沟通协调:与其他施工方和相关部门进行沟通协调,确保施工过程顺利进行。
•施工质量:在施工过程中,要保证施工质量,通过检查和验收来确保工程的质量。
关于抽排水安全措施

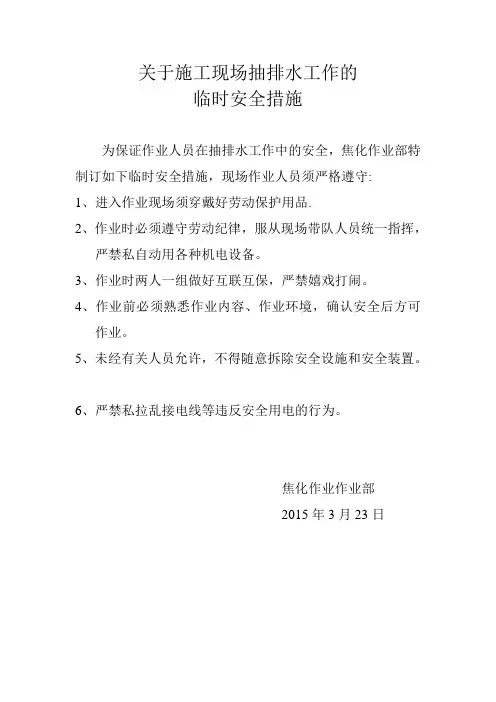

关于施工现场抽排水工作的
临时安全措施
为保证作业人员在抽排水工作中的安全,焦化作业部特制订如下临时安全措施,现场作业人员须严格遵守:
1、进入作业现场须穿戴好劳动保护用品.
2、作业时必须遵守劳动纪律,服从现场带队人员统一指挥,
严禁私自动用各种机电设备。
3、作业时两人一组做好互联互保,严禁嬉戏打闹。
4、作业前必须熟悉作业内容、作业环境,确认安全后方可
作业。
5、未经有关人员允许,不得随意拆除安全设施和安全装置。
6、严禁私拉乱接电线等违反安全用电的行为。
焦化作业作业部
2015年3月23日。
抽水试验方案范文

抽水试验方案范文抽水试验是在实地地下水位相对较高的地点,为了降低地下水位,通过设置排水井并进行抽水操作来控制地下水位的方法。
这种试验一般用于针对建筑、基础设施等工程项目中地下水位的调整和控制。
以下是一个抽水试验的方案,包括试验目的、试验步骤、试验参数和数据处理等内容。
一、试验目的:1.通过抽水试验了解地下水位的变化规律,以便为工程项目中地下水位的调整和控制提供依据。
2.研究地下水位对周围环境的影响,包括土壤渗透性、地面沉降等。
3.分析不同抽水量对地下水位的影响,并评估工程项目中可能出现的地下水位变化情况。
二、试验步骤:1.前期准备:a.确定试验区域,并进行地质勘探,了解地下水位的分布情况。
b.根据地下水位的分布情况,确定试验井的设置位置和数量。
c.在试验井内安装水位传感器,用于监测地下水位的变化。
d.准备相关试验设备,包括潜水泵、水泵控制系统等。
2.设置试验井和安装传感器:a.在试验区域选定的位置挖掘试验井,并保证井壁的稳定。
b.在试验井中安装水位传感器,并连接到数据采集系统中。
3.抽水试验:a.启动潜水泵,开始抽水操作。
b.在试验开始后的不同时间点,记录地下水位的变化情况,并与抽水量进行对比。
c.持续抽水到达预定的试验终止条件。
4.数据处理:a.对抽水试验过程中记录的地下水位数据进行整理和分析。
b.通过绘制地下水位-抽水量曲线,分析地下水位对抽水量的响应关系,并确定地下水位下降的趋势。
c.对试验结果进行解读,评估不同抽水量对地下水位的影响,并预测工程项目中可能出现的地下水位变化情况。
三、试验参数:1.抽水井的设置位置和数量。
2.潜水泵的流量和工作状态。
3.抽水试验的时间范围。
4.水位传感器的精度和采样频率。
5.试验区域的地下水位变化范围。
四、数据处理:1.绘制地下水位-抽水量曲线,并分析地下水位随抽水量的变化。
2.计算地下水位下降速率,并进行统计分析。
3.通过试验结果,预测工程项目中可能出现的地下水位变化。
施工排水措施范文

施工排水措施范文一、施工前的排水准备1.建立施工现场的排水计划和施工排水方案,根据现场地形和设计要求确定排水沟渠的位置、形状和尺寸以及出水口的位置。
2.修整并确保施工现场的排水沟渠畅通,清除堵塞物质,同时清理施工区域内的杂草和垃圾,以便排水路径的畅通。
3.设置合理的施工现场排水路线,以保证排水系统的高效运行和排水能力。
同时,施工现场应合理设置排水缓冲区域,以防止过多的水流或水压对排水系统造成破坏。
4.进行排水系统的初步检查和试运行,确保排水设备和管道的正常运行。
二、施工过程中的排水措施1.现场降水的排水措施(1)建立合理的降水监测系统,对降雨量和降雨强度进行实时监测,及时采取措施进行排水。
(2)设置雨篷和临时屋顶,保护施工现场的设备和材料不受雨水浸泡,并将雨水导入排水系统。
(3)设置合理的雨水收集装置,将收集到的雨水导入排水系统或人工设置的收集池中,以便后续利用或排放。
2.施工废水的排水措施(1)进行临时排水工程的施工,将施工期间产生的废水导入排水系统。
(2)采用暂时性的污水处理设施,对施工期间的污水进行处理后排放。
(3)设立合理的收集池或沉淀池,对废水进行集中处理,降低对环境的污染和危害。
3.施工现场土方工程的排水措施(1)合理设置土方工程的排水设备,如泵站、压滤机等,及时将水分从土方中排除。
(2)采用适量的排水管道将土方工程中的水分导入排水系统或集水池。
(3)采取合理的排水堤坝措施,避免水流和泥浆进入其他施工区域或周边环境。
三、施工后的排水措施1.进行施工现场的清理和修整工作,恢复排水沟渠的通畅。
2.检查排水设备和管道的运行状况,及时进行维修和更换。
3.对排水系统进行清理和检查,清除堵塞物质,以保证排水能力的正常。
4.跟踪监测排水系统的运行状况,及时发现和解决排水系统运行中的故障和问题。
通过以上的施工排水措施,可以有效地排除聚集的降雨水和污水,保证施工现场的干燥和安全。
同时,也能保证施工质量,并减少对周边环境的污染。
抽排水施工方案

抽排水施工方案1. 引言抽排水施工方案是在工程施工过程中必不可少的一部分。
它是确保工地排水畅通的重要措施,旨在解决工地积水问题,保证施工的顺利进行。
本文将详细介绍抽排水施工方案的目的、施工步骤、施工工艺和注意事项。
2. 施工目的抽排水施工的主要目的是解决工地积水问题,确保施工现场各个区域排水畅通。
具体包括以下几个方面:1.避免工地积水对施工进度造成不良影响;2.防止雨水进入建筑物内部,保护施工材料和设备的安全;3.确保施工人员的安全,避免违反相关安全规定。
3. 施工步骤抽排水施工可以分为以下几个步骤:步骤一:工地勘测与设计在开始抽排水施工之前,需要对工地进行细致的勘测和设计工作。
主要包括以下内容:1.工地地形和水文特征的调查和分析;2.工地现有的排水系统的调查和评估;3.找出工地可能出现积水的薄弱环节;4.根据勘测结果进行施工方案的设计和预估。
步骤二:备料与准备工作在施工前,需要进行备料与准备工作,主要包括以下内容:1.调查并准备所需抽排水设备;2.购买和配备所需的抽排水工具和材料;3.准备施工所需的安全设备和防护措施。
步骤三:施工在施工过程中,需要按照以下步骤进行抽排水工作:1.根据设计方案选择合适的抽排水设备,将设备放置在工地需要抽排水的区域;2.连接抽水设备与排水管道,确保连接牢固;3.启动抽水设备,开始抽排水工作;4.定期检查抽水设备的工作状态,确保正常运行;5.抽取的积水可以通过排水管道排出,也可以收集起来后再进行处理。
步骤四:工程验收与总结工程竣工后,需要进行工程验收与总结,主要包括以下内容:1.检查工程施工情况,确认是否符合设计要求;2.检查抽排水设备的使用情况,评估设备的性能和可靠性;3.总结抽排水施工过程中的经验和教训,为下一次施工提供参考。
4. 施工工艺抽排水施工过程中常用的工艺包括以下几种:1.贯通工艺:通过设置排水设备,将积水引导至设备位置进行抽排,实现排水的目的;2.疏通工艺:通过疏通堵塞的排水管道,让积水从管道中顺利流出;3.集中处理工艺:将抽取的积水收集起来,通过处理设备处理后再进行排出;4.抛洒工艺:将抽取的积水抛洒到工地周边无积水区域,实现快速排水。
工程抽排水清淤方案

工程抽排水清淤方案一、前言水资源是人类生产生活的重要基础,但在一些区域和季节,由于雨水过多或地势低洼等原因,水体容易积聚并造成淤泥,导致水质变差,影响周边环境和人民生活。
为了有效防止水体淤积和保护水资源,需要进行水清淤工程,采取合理而科学的方案进行抽排和清淤作业。
本文将探讨一种工程抽排水清淤方案,旨在实现高效清淤、保护水资源的目标。
二、区域情况分析在进行水清淤工程前,首先需要对目标区域进行全面的调研和分析。
需要确定的内容包括地理位置、水体类型、淤泥厚度、水流状况、周边环境等。
通过综合分析,应该了解清淤工程的具体施工条件和难点,以便有针对性地制定清淤方案。
三、技术方案设计在进行水清淤工程时,需要选择合适的技术方案,以确保清淤作业的高效、安全和环保。
以下是一些常见的技术方案设计:1. 机械清淤:利用各类挖掘机、铲车等机械设备进行淤泥挖掘和清理。
这种方式适用于淤泥较为稠密的场所,可以高效地清理大面积的淤泥。
2. 高压水枪清淤:利用高压水枪喷射水流,冲击淤泥并将其冲散。
这种方式适用于淤泥较为松软的场所,可以有效清理细小的淤泥颗粒。
3. 抽排设备:利用抽排设备对清淤区域的水体进行抽排。
通过定期抽排可以有效减少淤泥的积聚,保持水体的清洁和流畅。
四、施工流程安排在制定技术方案设计后,需要对施工流程进行详细的安排。
具体包括工程前期准备、清淤作业、清理垃圾、设备维护、施工现场管理等。
此外,还包括了安全技术交底、环保措施、施工人员培训等细节的处理。
五、技术装备选择在进行水清淤工程时,需要选择合适的技术装备。
通常包括各类挖掘机、铲车、高压水枪、抽排设备等。
这些技术装备应该具备稳定性、耐用性和高效性,以适应不同场合的工程需求。
六、安全和环保措施在进行水清淤工程时,安全和环保是至关重要的考虑因素。
需要制定相应的安全操作规程,确保施工人员的人身安全;同时,需要落实环保措施,防止施工过程对周边环境和水资源造成污染。
这包括了设立相关警示标志、设施、保护装备,设置施工区限制区域等。
泵站排水措施方案

泵站排水措施方案概述本文档介绍了一个泵站排水措施的方案。
该方案旨在解决泵站排水过程中可能出现的问题,并提供解决方案以确保泵站的正常运行。
背景泵站是用于排水的重要设施,常用于排水系统中将地下水或污水抽出并排放到污水处理厂或其他目的地。
在泵站的运行过程中,可能会遇到一些挑战和问题,如水位过高、管道堵塞、设备故障等。
因此,制定合理的排水措施方案对于泵站的正常运行至关重要。
目标根据泵站的特点和应用需求,制定一个有效的排水措施方案,以保证泵站在各种情况下的稳定运行。
具体目标如下: - 实现高效的排水过程; - 防止水位过高导致设备损坏; - 预防管道堵塞; - 提高泵站的整体可靠性和安全性。
方案详述1. 定期检查和维护定期检查和维护是确保泵站正常运行的基础。
包括检查泵站设备的工作状态,如泵的运行情况、传感器的正常工作等。
对于存在故障或异常的设备,应及时进行维修或更换,以免造成更大的损失。
2. 控制水位控制水位是保证泵站正常运行的关键。
通过安装水位控制器,可以及时监测水位并控制泵的运行。
当水位达到设定值时,泵可以启动并将水排出。
当水位下降到一定程度时,泵可以停止运行。
这样可以有效防止水位过高或过低导致的设备故障,并确保排水效率。
3. 防止管道堵塞管道堵塞是泵站排水过程中常见的问题之一。
为了防止管道堵塞,可以采取以下措施: - 定期清理管道,将堆积在管道中的杂物和沉淀物清除; - 安装过滤器或格栅,以阻挡大颗粒物质进入管道; - 定期进行管道检查,发现问题及时进行维修。
4. 应急措施为了应对突发情况,需要制定相应的应急措施。
例如,在大雨期间,由于排水需求增加,需要加大泵的运行频率。
此外,还需要准备备用电源和备用泵,以便在停电或泵故障时保持泵站的正常排水。
总结本文档介绍了一个泵站排水措施的方案,旨在解决泵站排水过程中可能出现的问题,并提供解决方案以确保泵站正常运行。
通过定期检查和维护、控制水位、防止管道堵塞和制定应急措施等措施,可以提高泵站的效率、可靠性和安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
小窑头煤业有限公司风井、副井抽排水安全技术措施一、一般规定1、水泵工必须经过培训、考试合格、取得资格证后,方可持证上岗操作。
2、水泵工必须了解排水系统,熟悉掌握排水设备的构造、性能、技术特点、工作原理,并要做到会使用、会维护、会保养、会排除一般性故障。
3、严格遵守有关规章制度和劳动纪律,不得干与本职无关的工作。
4、整理好记录,将存在的问题向接班水泵工认真交待清楚。
二、操作前的准备水泵启动前的准备和检查,要求做到:1、各部件螺栓紧固,不得松动。
2、联轴器间隙应符合规定,防护罩应可靠、完好。
3、轴承润滑油油质合格,油量适当。
4、电控设备各开关手把应在停车位置。
5、电源电压应在规定范围内。
6、各阀门开关灵活,位置正确。
对检查发现的问题必须及时处理或向值班领导汇报,待处理完毕符合要求后,方可启动该水泵。
三、排水泵的操作、维护及注意事项1、灌水:应先打开所开泵的灌水阀和放气阀,向该泵体内灌水,直至泵体内空气全部排出(放气阀不冒气),然后关闭以上各阀。
2、启动水泵电动机合上电源开关,电流由启动电流返回到正常值,当压力表在0.8mPa时,说明该泵正常运行。
3、水泵启动后,缓缓打开出水阀门,排水泵投入正常运行。
4、水泵周围必须保持畅通,不得堆放杂物。
5、主排水泵的正常停机:(1)应关闭压力表和真空表阀门,缓缓关闭水泵的出水阀门。
(2)切断电动机的电源,电动机停止运行。
7、水泵运行中出现下列情况之一时,应紧急停机:(1)水泵异常震动或有故障性异响。
(2)水泵不吸水。
(3)泵体闸阀、法兰漏水严重。
(4)启动时间过长,电流不返回。
(5)电动机冒烟、冒火。
(6)电流值明显超限。
(7)其他紧急事故。
8、紧急停机按以下程序进行:(1)切断电动机电源,让电动机停止运行。
(2)关闭水泵出水阀门。
(3)上报主管部门,并做好记录。
9、排水泵水泵工班中应进行巡回检查,一般每小时巡回检查一次,巡回检查的内容为:(1)各紧固件及防松装置应齐全,无松动。
(2)各部位的温度不超限。
(3)盘根松紧应适度(不进气、滴水不成线)。
(4)电动机、水泵无异状、异响或异震。
(5)电压在规定范围内波动。
(6)压力表指示正常。
10、巡回检查中发现的问题及处理经过,应填入运行日志;认真填写水泵开、停的时间、日期、累计的运行时间。
11、排水泵水泵工的日常维护内容:(1)检查并适当处理盘根。
(2)定期清刷笼头罩,清除吸水点杂物。
12、排水泵水泵工应严格遵守以下安全守则和操作记录:(1)水泵工接班后不得睡觉,不得进行与操作无关的事情。
(2)水泵工不得变更保护装置的整定值。
(3)操作高压电器时应一人操作,一人监护;操作者应戴绝缘手套、穿绝缘靴或站在绝缘台上。
(4)在电压表、电流表失灵的情况下,水泵电机不得投入运行。
13、排水管路要经常检查,发现问题立即进行更换处理。
四、安全技术措施1、各跟班管理人员必须坚持“安全第一,预防为主“的方针,杜绝“三违”现象,坚持8小时跟班制,严格执行规程规范作业。
2、瓦斯员严格坚守工作岗位,要求随时检查瓦斯、二氧化碳、一氧化碳等有毒有害气体浓度,必须符合安全规程规定要求时,方可让工人进入施工地点作业。
3、瓦斯员必须“手拉手”交接班,严禁空班、漏检,交接时,必须交清所负责地点的通风系统情况和瓦斯检查情况,相互在瓦斯检查手册上签字。
4、安检员对顶板、浮矸、片帮、支护等作业地点一切不安全隐患严格把关,坚持做到不安全不施工。
5、由一通三防科负责技术指导,施工队按规程要求,准确安装局扇及风筒的吊挂,确保作业地点有足够的新鲜风流。
要求风筒出风口距工作面不得大于6米。
6、局扇由瓦斯员负责管理,一旦作业面有停风现象时,必须将作业地点人员全部撤离到新鲜风流中或地面。
7、机电科负责作业地点及矿井供电,严格按照《煤矿安全规程》操作,严禁井下有失爆现象。
8、机电科要把主提升绞车检修完好,保证安全运行。
钢丝绳不符合规程要求时立即停止运转并及时更换。
9、井筒必须设置“一坡三挡“装置,严格执行行车不行人,行人不行车的管理制度。
10、禁止任何人上下井蹬钩扒车,井筒施工人员当车辆运行时,必须躲入有隐身的安全峒。
11、使用串车运送物料时,运输人员必须时刻注意矿车的链接装置和矿车的完好状况,发现问题及时处理,严禁带病运行。
12、严格执行入井检身制度和出入井人员清点制度。
入井人员必须戴安全帽,携戴自救器和矿灯,严禁携戴烟草和点火物品,严禁穿化纤衣服。
入井前严禁喝酒。
13、所有未培训职工,不得上岗作业。
特种作业人员必须经培训合格,持证上岗。
14、确保作业地点的风量充足,一氧化碳、瓦斯等有害气体浓度控制在《安全规程》充许范围内。
15、严格控制入井人数,班组长、安检员、瓦检员不得中途脱岗。
16、作业点必须在安全的情况下方可工作。
17、下料、运料时装车高度、宽度不得超过料车的长度和高度。
18、严格执行手拉手交接班制度,前一个班的各种隐患必须向后一个班人员交待清楚,交不清不接班。
19、各工种必须相互配合,明确责任,遵章守纪,如遇突发事件,一定要在统一的指挥下撤退,任何人不得慌乱、大叫。
20、局扇按要求安装在进风巷道距回风口不得小于10m 处。
21、局部通风机必须采用“三专两闭锁”,要指定专人进行检查和管理,要实行挂牌管理。
22、不准无计划停风机,因检修、停电等原因在需停风时,必须撤出人员。
恢复通风前检查瓦斯浓度,检查局部通风机及开关附近20m 以内风流中瓦斯浓度不超0.5%方可人工开启局扇通风机。
要严格按《煤矿安全规程》的规定执行。
23、临时停工的地点不得停风,否则必须切断电源、设置栅栏、警标,禁止人员进入并汇报调度室。
24、每月定期检修局部通风机,严格执行检修停风、停电审批制度。
消灭无计划停风、停电现象。
25、跟班干部、班组长必须班班携带便携式瓦斯自动监测报警仪,随时观测瓦斯浓度。
26、工作面或回风流中一旦发生瓦斯超限,必须立即撤出人员并报调度室进行处理。
排放瓦斯必须编制专项措施。
27、防止电气设备失爆、短路、过负荷、漏电、带电搬迁、维修等安全技术措施:(1)电气设备外壳不得出现变形、裂纹、开焊及连接螺丝短缺,螺扣损坏及螺纹拧入深度小于规定等,机械强度达不到要求。
(2)隔爆接合面不能出现严重锈蚀,间隙超过规定值或有较大的机械伤痕、凹坑、连接螺丝没有压紧等。
(3)电缆进线、出线口要使用合格的密封胶圈、挡板。
(4)在外壳内部严禁随意增加元件,或损坏绝缘。
(5)外壳内部两个隔爆空腔不能出现接线柱接线套烧毁而连通,否则换新设备。
(6)井下高压电动机、动力变压器的高压侧应有短路过负荷和欠压释放保护。
(7)井下由地面变电所引出的馈电线上,应装设短路和过负荷保护装置。
(8)低压电动机应具备短路、过负荷、单机断线的保护及远方控制装置。
(9)井下低压馈电线上应装设带有漏电闭锁的检漏保护装置。
如果无此种装置,必须装设自动切断漏电馈电线的检漏装置。
(10)每班开工前必须对低压检漏装置的运行情况进行一次跳闸试验。
发现检漏装置有故障或网路绝缘降低时,应立即停电处理,修复后方可送电。
检漏装置应灵敏可靠,严禁甩掉不用。
(11)为防止触电事故自保措施:①非专职电气人员,不得擅自摆弄、检修、操作电气设备。
②不准许任意停电、送电。
③在巷道上行走,不能手扶电缆以防止漏电伤人。
(12)井下每台设备都应安装接地装置,并将所有电气设备的接地极联接起来,形成接地网。
辅助接地极的连接铜线截面不小于25mm2,镀锌铁线截面不小于50mm2,接地棒要垂直底板打眼,直径不小于35mm,深度不小于1.5m钢管。
管上至少钻20个直径不小于5mm的透孔。
安装不松动。
(14)机电管理要做到“三无、四有、两齐、三全、三坚持”。
28、对入井人员的有关要求1)每一入井人员必须随身携带自救器、安全帽、矿灯、严禁喝酒。
2)乘车行车人员必须听从跟车人员指挥,人行车在停稳前乘车人员不准抢先跳下车,人行车发出开车信号不准上下车,更不准在列车中扒上跳下,严禁超员乘车,严禁扒蹬在车厢连接处,严禁将所带的工具和物体伸出车外,人行车开动后,任何人不准打闹。
3)禁止任何人爬、蹬、跳。
4)在沿运输巷中行走时,必须精力集中,走人行道一侧,严禁在道心走或跨钢丝绳行走,当行人携带较重工具扛肩行走时,一定要前后保持一定距离,并避开管线电缆,斜井行走严格遵守“行人不行车,行车不行人”的规定。
5)每一入井人员必须熟悉安全出口的准确位置和连接安全出口的备用巷道,并且必须熟悉矿井避灾路线和井下各种信号,熟悉掌握自救器的操作使用,一旦井下发生重大灾害时,每一井下人员都能迅速安全撤到地面上。
6)入队的新工人入井前必须签定师徒合同,以老带新满4个月,经考试合格,方可独立上岗工作。
7)瓦斯员入井时必须沿路检查局扇及风袋情况,发现吊挂脱钩或风袋漏风必须及时处理,以免影响作业点通风。
8)瓦检员进入作业点后和当班瓦检员认真交接,详细了解当班有害气体浓度、氧气浓度、风量、风向等情况。
9)当班瓦检员必须认真填写瓦斯牌板、瓦斯记录手册及瓦斯报表。
10)安检员入井时必须沿路观察井筒顶、帮情况,电缆、风筒吊挂及完好情况。
发现异常需及时处理,不能处理的上报调度室采取措施,进行处理。
11)安检员进入作业点后首先检查水泵的固定情况,发现固定点异常必须立即停泵并向调度室汇报,采取措施,进行处理。
12)每天认真记录水位下降情况,在井筒水位下降到导致风井、副井通风导通前,必须停止副井抽水作业,撤出人员,切断电源。
13)副井停止作业后,必须安排瓦检员观察副井有害气体浓度、氧气浓度、风量、风向等变化。
14)只有在副井回风流中瓦斯浓度低于0.5%时,其他有害气体浓度符合《安全规程》规定,风流稳定一段时间后,方可重新进入副井作业。
15)进入副井作业点后,只有开关附近20米范围内瓦斯浓度低于0.5%时才可启动水泵排水。
16)必须在井下手拉手交接班,交班人员向接班人员详细交接本班设备运转情况、气体检查情况及应注意事项。
29、避灾路线:井下作业点→副井筒、风井筒→地面。
29、本措施如有其它未提及的事项,严格按照《煤矿安全规程》执行。
安监处2010年9月20日小窑头煤业有限公司风井、副井抽排水安全技术措施2010年9月会审综合意见。
