二八灰土、三七灰土、素土怎么回填
三七灰土回填技术交底和三七灰土回填质量要求

三七灰土回填技术交底和三七灰土回填质量要求一、三七灰土回填:1、三七灰土采用机械拌制,拌制前严格按照三七灰土击实试验控制素土含水率,以手紧握土料成团,两指轻捏能碎为宜。
三七灰土回填时,同时进行灰土周边放坡范围内的素土回填,避免下雨时基坑积水浸泡三七灰土基础;2、回填前,试验员应根据基坑平面布置图,并随时观察现场回填进度,报监理工程师见证取样;3、在三七灰土回填时,必须严格按照施工方案规定灰土虚铺厚度,按每层250~300mm进行回填,分层碾压,碾压遍数不少于4遍,碾压搭接宽度不少于500mm;在进行第一层、第二层三七灰土回填时,压路机只能静压不得振动,以免扰动老土,并增加碾压遍数1~2遍;对基坑周边等压路机碾压不到的部位,使用人工打夯夯实,保证压实系数等符合要求;在灰土回填至垫层底还剩下2~3层时,应及时调整灰土的虚铺厚度,避免灰土顶层过薄(少于15cm),出现“两张皮”的现象,影响灰土粘结质量;4、灰土回填前,每200㎡打一个木桩进行布点,控制三七灰土的虚铺厚度和碾压后的表面平整度检查;5、每层回填完后,及时通知试验员进行取样检测合格后方可回填上一层,每层压实系数必须≥0.93;回填过程中,试验员严格按照“三七灰土回填检测方案”及“关于灰土回填检测方案的请示”进行取样和整理资料;回填过程中,及时了解天气预报,一旦有降雨,应提前做好防雨、排水工作,用彩条布覆盖灰土;6、本工程采用的三七灰土拌合机拌和原理为:电子计量土和熟石灰质量进行控制配合比,需根据石灰:素土=3:7的体积比将其换算为不同自然堆积密度的石灰和素土质量比进行控制,为能准确的控制三七灰土的拌和比例,需按照如下措施施工:①土方分包队伍必须在每天拌和前用电子天平对素土和石灰进行密度的检测(测三组数据取平均值),然后根据检测的实际密度根据体积比换算为质量比进行控制,并将检测的密度和换算后的质量比进行挂牌施工,以便我方和监理单位对配比进行控制。
二八灰土回填分项施工方案

二八灰土回填分项施工方案
一、准备工作
1、挖机两台、20T压路机一台、铲车一台、汽油夯两台、自卸车辆4台
二、施工工艺
1、回填二八灰土前应用人工找平回填土标高,先用压路机排压一遍
2、回填土应采用开挖基坑时挖出的同类土进行回填,同时应测含水率
3、拌合二八灰土时采用机械及人工配合的方法施工,掌握配合比的控制及灰土的均匀程度
4、铲运机铺土,铺填分区段宽度不小于8米,长度按轴线划分不少于3跨,每次铺土后将表面刮平,填土程序一般采用横向或纵向分层卸土,以便初步压实
5、填土时应分层铺填,每层虚铺厚度不宜大于30cm,人工配合拉线找平
6、要求压路机先纵向再横向碾压,然后再振动碾压两遍
7、最后人工找平至设计标高再碾压一遍
8、靠梁柱等不能碾压的地方用汽油夯找补
9、填好土方如遇水浸泡应将稀泥铲除后重新回填
10、等每完成一个区段,应通知实验室相关人员在监理人员的见证下,进行取样试验,待结果合格后方可进行下一道工序的施工
三、质量标准及安全操作规程
1、主控项目:
A、标高:机械回填土-50
B、分层压实按规定方法
2、一般项目:
A、回填土料按施工技术要求操作
B、表面平整-30
施工期间,基坑边有专人指挥铲车卸土,夜间施工有信号指示灯,工人要戴好安全帽,施工时,人员离车辆保持一定距离
交底人:
被交底人:单位负责人:
江苏九鼎环球建设科技集团
美驰车桥项目部
2011年9月17日。
技 术 交 底(3:7灰土回填)

8、每层夯实后,应按规定进行环刀取样检测。
9、雨季施工,应连续进行,尽快完成。同时要备足雨布,以便雨天进行覆盖,并做好排水,若有雨水浸泡,应将积水及松软土层除去,晾干后,再施工。
10、回填土全部完成后,应进行表面拉线找平。
四、安全防护:
1、施工人员戴好安全帽;
2、加强机械日常检修,防止漏电;
3、做好日常安全教育工作,防止坑边坠落及坠物伤人;
4、夜间施工,做好照明。
交底人
技术负责人
2、后浇带预留处,先在后浇带两侧,预留防水搭接宽度处砌筑回填土挡墙。M10水泥砂浆砌筑,底部2m为620厚,上部为490厚,直面留在后浇带处。回填土时,两墙内侧用50厚木板铺严,每1米加水平支撑一道,撑住两侧。回填时,两侧应同时回填。
3、灰土拌合:大量拌合前,先拌样品,后按配合比拌合,拌合应均匀,颜色一致,至少拌合两次,颜色与样品相似。
4、施工时,应控制含水率。符合“紧握成团,轻捏即碎”,否则应晾干或洒水湿润。
交底人
技术负责人

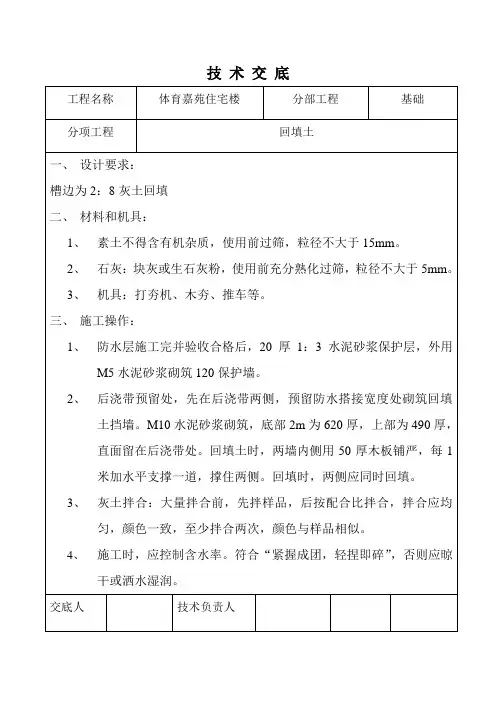

技术交底
工程名称
体育嘉苑住宅楼
分部工程
基础
分项工程
灰土回填
5、回填前,应做好高程标志,以控制铺填厚度。回填时,槽内不得有积水、杂物。
6、铺填厚度为200-250mm,夯实不少于三遍。打夯应一夯压半夯,夯夯相接,行行相连。
技部工程
基础
分项工程
回填土
一、设计要求:
槽边为2:8灰土回填
二、材料和机具:
1、素土不得含有机杂质,使用前过筛,粒径不大于15mm。
2、石灰:块灰或生石灰粉,使用前充分熟化过筛,粒径不大于5mm。
3、机具:打夯机、木夯、推车等。

2:8灰土回填知识

灰土基础一、初步了解:灰土基础是由石灰、土和水按比例配合,经分层夯实而成的基础。
灰土强度在一定范围内随含灰量的增加而增加。
但超过限度后,灰土的强度反而会降低。
这是因为消石灰在钙化过程中会析水,增加了消石灰的塑性。
灰土作为建筑材料,在中国有悠久历史,南北朝公元6世纪时,南京西善桥的南朝大墓封门前地面即是灰土夯成的,北京明代故宫大量应用灰土基础。
灰土基础的优点是施工简便,造价较低,就地取材,可以节省水泥、砖石等材料。
缺点是它的抗冻、耐水性能差,在地下水位线以下或很潮湿的地基上不宜采用。
二、作用:二八灰土具有较高的强度和较好的抗渗性能,用二八灰土回填可以防止地表水渗透到基底。
在地基处理工程中,灰土不仅作为一般基础的垫层材料,也有用作挤密桩,加固地基的土壤,称灰土桩。
用灰土做游泳池四壁的衬里能防止池水渗漏。
三、化学反应:石灰是氧化钙(生石灰)和氢氧化钙(消石灰)的统称。
不论生石灰、消石灰,水化后和土壤中的二氧化硅或三氧化二铝以及三氧化二铁等物质结合,即可生成胶结体的硅酸钙、铝酸钙以及铁酸钙,将土壤胶结起来,使灰土有较高的强度和抗水性。
灰土逐渐硬化,增加了土壤颗粒间的附着强度。
四、力学性能:土壤和石灰是组成灰土的两种基本成分。
粘性土壤颗粒细、活性大,因此强度比砂性土壤高。
一般情况下,以粘性土配制的灰土强度比砂性土配制的强度高1~2倍。
在北京,房渣土作为灰土的土料也是可用的,但必须过筛。
用它配制的灰土强度并不比其他土壤配制的低,有时反而较高,因房渣土中含有较多的活性矿物质。
最佳石灰和土的体积比为3∶7,俗称三七灰土。
灰土用的石灰最好选用磨细生石灰粉,或块灰浇以适量的水,经放置24小时成粉状的消石灰。
密实度高的灰土强度高,水稳定性也好。
密实度可用干容重控制。
28天龄期的灰土抗压强度约可达到0.5~0.7兆帕,200~300年龄期的灰土抗压强度可高达8~10兆帕。
不论是用亚粘土或粘土制作的三七灰土,在室内养护7天后浸水48小时的形变模量为10~15兆帕,养护28天浸水48小时的形变模量为32~40兆帕。
肥槽回填2:8灰土回填

1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
三七灰土回填技术交底和三七灰土回填质量要求

三七灰⼟回填技术交底和三七灰⼟回填质量要求三七灰⼟回填技术交底和三七灰⼟回填质量要求⼀、三七灰⼟回填:1、三七灰⼟采⽤机械拌制,拌制前严格按照三七灰⼟击实试验控制素⼟含⽔率,以⼿紧握⼟料成团,两指轻捏能碎为宜。
三七灰⼟回填时,同时进⾏灰⼟周边放坡范围内的素⼟回填,避免下⾬时基坑积⽔浸泡三七灰⼟基础;2、回填前,试验员应根据基坑平⾯布置图,并随时观察现场回填进度,报监理⼯程师见证取样;3、在三七灰⼟回填时,必须严格按照施⼯⽅案规定灰⼟虚铺厚度,按每层250~300mm进⾏回填,分层碾压,碾压遍数不少于4遍,碾压搭接宽度不少于500mm;在进⾏第⼀层、第⼆层三七灰⼟回填时,压路机只能静压不得振动,以免扰动⽼⼟,并增加碾压遍数1~2遍;对基坑周边等压路机碾压不到的部位,使⽤⼈⼯打夯夯实,保证压实系数等符合要求;在灰⼟回填⾄垫层底还剩下2~3层时,应及时调整灰⼟的虚铺厚度,避免灰⼟顶层过薄(少于15cm),出现“两张⽪”的现象,影响灰⼟粘结质量;4、灰⼟回填前,每200㎡打⼀个⽊桩进⾏布点,控制三七灰⼟的虚铺厚度和碾压后的表⾯平整度检查;5、每层回填完后,及时通知试验员进⾏取样检测合格后⽅可回填上⼀层,每层压实系数必须≥0.93;回填过程中,试验员严格按照“三七灰⼟回填检测⽅案”及“关于灰⼟回填检测⽅案的请⽰”进⾏取样和整理资料;回填过程中,及时了解天⽓预报,⼀旦有降⾬,应提前做好防⾬、排⽔⼯作,⽤彩条布覆盖灰⼟;6、本⼯程采⽤的三七灰⼟拌合机拌和原理为:电⼦计量⼟和熟⽯灰质量进⾏控制配合⽐,需根据⽯灰:素⼟=3:7的体积⽐将其换算为不同⾃然堆积密度的⽯灰和素⼟质量⽐进⾏控制,为能准确的控制三七灰⼟的拌和⽐例,需按照如下措施施⼯:①⼟⽅分包队伍必须在每天拌和前⽤电⼦天平对素⼟和⽯灰进⾏密度的检测(测三组数据取平均值),然后根据检测的实际密度根据体积⽐换算为质量⽐进⾏控制,并将检测的密度和换算后的质量⽐进⾏挂牌施⼯,以便我⽅和监理单位对配⽐进⾏控制。
素土回填

一、材料要求土、白灰:采用2:8灰土(体积比),含水率应符合规定。
二、主要机具蛙式打夯机、手推车、筛子(孔径50mm)、木夯、铁锹(尖头及平头)、2m 靠尺、胶皮管、小线和钢尺等。
三、作业条件1、回填前,聚苯板防水保护已做好。
2、填方土料种类:素土(粉质粘土,粘质粉土);填方土料含水率控制范围:10%~18%;密实度要求:压实系数0.9;虚铺厚度:250 mm(蛙式夯机夯实),200 mm(人工夯实);压实遍数:不小于三遍。
3、施工前,应抄平做好水平标志。
4、在槽边支搭围护,边坡上搭设溜土槽。
四、操作工艺1、工艺流程:2、填土前应将基槽底的垃圾杂物等清理干净;基槽回填,必须清理到基础底面标高,将回落的松散土、砂浆、石子等清除干净。
3、检验回填土的含水率是否在10%~18%的控制范围内。
4、回填灰土前,土先过筛,然后按一车白灰、四车土的比例拌制2:8灰土,要求拌和均匀,颜色一致。
回填土应分层铺摊。
蛙式打夯机每层铺土厚度不大于250mm,边角处机械夯不到的地方采用木夯夯实, 每层铺土厚度不大于200mm。
5、回填土每层至少夯打三遍。
打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。
并且严禁用水浇使土下沉的所谓“水夯”法。
6、基槽回填在四周分段进行,接槎处要做成台阶形。
每步台阶高500 mm,宽1000 mm。
7、回填土每层夯实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后再铺上一层土。
填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,应及时依线铲平;凡低于规定高程的地方应补土夯实。
8、雨期施工:基槽的回填应连续进行,尽快完成。
施工中应防止地面水流入基槽内,以免边坡塌方或基土遭到破坏。
五、质量标准1、保证项目:①基底必须清理干净,无石子、落地灰、散落土、无其它杂物。
②回填的土料,含水率10%~18%,土质无有机杂物。
③回填土必须按规定分层夯压密实。
取样测定夯实后土的干土质量密度,其合格率不小于90%;不合格干土质量密度的最低值与设计值的差不应大于0.08g/cm3,且不应集中,环刀法取样的方法用数量应符合规定。
三七灰土回填施工方案

土方回填施工方案一、作业条件①.地基基础工程、地下室墙体及外墙抹灰防潮工作已检查验收合格。
②.回填土前应先清除基底上的草皮、杂物、树根、淤泥,排除积水,并在四周设排水沟或截洪沟,防止地面水流入填方区域或基坑(槽)浸泡地基,造成基土下陷。
③.素土回填,应根据工程规模、特点、设计对压实系数的要求,施工机具设备条件等,通过试验确定素土最佳含水率控制范围、每层铺素土厚度、打夯或压实遍数等施工参数。
二、施工操作工艺①.填土前应检查其土料、含水量是否在控制范围内,土料含水量一般以手握成团,两指轻捏既散为宜,如含水分过多或过少时,应稍凉干或洒水湿润,如有球团应打碎,要求随拌随用。
②.回填土应分层推铺和夯压实,每层铺土厚度和压实遍数应根据土质、压实系数和机械性能而定。
③.本工程采用回填素土厚度为3000㎜,采用蛙式打夯机压实,每层虚铺厚度为250~300㎜,分十七步回填压实。
三、质量控制①.素土应逐层用环刀取样测定素土干密度,检验点数量:每一百平方米取3个点。
取样的垂直部位应在每层表面下2/3厚度处,同时还要根据夯实的可靠性随机抽查。
②.土夯实后,质量标准可按压实系数进行鉴定,素土压实系数为0.97,压实系数为土在施工时实际达到的干密度与室内采用击实实验得到的最大干密度之比。
四、施工注意事项1、严格选用回填土料,控制含水量、夯实遍数。
不同的土料回填时,应按土类有规则地分层铺填,将透水性大的土层置于透水性较小的土层下,不得混杂使用,以利水分排列和基土稳定。
并可避免在填方内产生滑动现象。
三七灰土回填施工方案编制:审核:批准:三门峡市建筑工程公司2005年8月1日三七灰土回填施工方案一、材料要求①.土料:采用就地挖出的粘性土及塑性指数大于4的粉土,不得含有有机杂质或使用耕植土,土应过筛,其颗粒不应大于15mm。
土的含水率应按试验室试验控制。
②.石灰:应用新鲜块灰,使用前1~2d消解并过筛,其颗粒不应大于5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二八灰土、三七灰土、素土怎么回填
一、案例工程回填土施工说明
地下车库基坑开挖至基底标高后,柱下独立基础和条形基础下换1.5m 厚3:7灰土,周边扩出基础轮廓线1.5m。
石灰宜选用新鲜的消石灰,其颗粒不得大于5mm;土料宜选用粉质粘性土,不宜使用块状黏土和砂质粉土,不得含有松软杂质,并应过筛,其颗粒不得大于15mm。
室外台阶、散水、汽车坡道底部均素土夯实,回填3:7灰土。
案例工程地下室外墙基槽回填土采用2:8灰土,地下室外墙侧壁防水剂保护层施工完成后,清理基槽底部的虚土及杂物,然后回填2:8灰土分层夯实,压实系数>0.95。
电梯井、集水坑砖胎膜外壁回填为素土。
回填土分层夯实,回填土压实系数的试验检验必须分层进行,在每层的压实系数符合设计的要求后再铺填上层土。
二、2:8灰土回填
1、基底清理:
基槽回填必须清理到基础底面标高,将回落的松散土、砂浆、石子等清除干净。
2、施工工艺流程:
外墙防水验收→防水保护120厚灰砂砖(用于外墙下基础侧壁防水保护)或50厚EPS粘贴(用于外墙墙面防水保护)→槽底清理→基底隐蔽
验收→检验土和石灰的质量→灰土拌和→分层虚铺灰土→夯打密实→取样→找平验收
3、施工方法:
A、土料要选用质量好的土料。
严禁用汽车直接将土方倾倒入基槽。
B、灰土拌和:拌和时严格执行配合比2:8(体积比),拌和时均匀一致,拌和好的灰土颜色应一致。
回填土应分层铺摊,蛙式打夯机每层虚铺土厚度为250 mm;人工打夯处不大于200mm。
每层铺摊后随之耙平。
C、夯实:夯打遍数应根据设计要求的干土质量密度或现场试验确定,
且不少于三遍。
打夯须一夯压半夯,夯夯相连,行行相连,纵横交叉;夯行路线应由四边向中。
用蛙式打夯机夯实时,夯前对夯土应初步平整,夯机依次夯打,均匀分布,不留间隙。
并且严禁用水浇使土下沉的所谓“水夯”法。
深浅两基坑(槽)相连时,应先填夯深基坑;填至浅基坑标高时,再与浅基坑一起填夯。
分段填夯时,交接处应填成阶梯形、每层接缝处应作成斜坡形。
土分段施工时,不得在墙角、柱基及承重窗间墙下接槎。
D、检查密实度:回填土每层填实后,应按规范规定进行环刀取样,测
试回填土的质量密度,达到要求后,再进行上一层的铺土。
取样方法:环刀法,每段、每层进行检验,应在夯实层下半部(至每层表面以下2/3处)用环刀取样。
取样数量:基槽回填按图取样。
E、修正找平:填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,及时依线铲平,凡低于标准高程的地方应补土夯实。
基槽回填时,填方预留沉降量不超过填方高度的3%。
三、素土回填
1、施工工艺流程:
房心清理→检验土料质量→分层铺土、扒平→夯打密实→取样→找平验收
2、施工方法:
基层清理、分层虚铺和夯打密实同上,蛙式打夯机每层虚铺土厚度为250 mm;人工打夯处不大于200mm。
填土全部完成后,应进行表面拉线找平,高出设计标高的地方,依线铲平;低于设计标高的地方,补土夯实。
四、3:7灰土回填
1、对基坑应先验槽,清除松土,并打两遍底夯,要求平整干净。
如有
积水、淤泥,应凉干;局部的软弱土层或孔洞,应及时挖处后用灰土分层回填夯实。
2、灰土配合比应符合设计规定3:7石灰:土(体积比)。
用挖掘机
翻拌,不少于三遍,达到均匀、颜色一致,并适当控制含水量,现场以手握成团,两指轻捏既散为宜,如含水分过多或过少时,应稍凉干或洒水湿润,如有球团应打碎,要求随拌随用。
3、案例工程换填灰土厚度为1500㎜,采用15吨压路机翻覆碾压6遍以上,为保证分层压实质量,应控制压路机碾压速度。
4、灰土应当日铺填夯实,入坑灰土不得隔日夯打。
夯实后的灰土3d
内不得受水浸泡,并及时进行下一道工序施工或在灰土表面做临时性覆盖,避免日晒、雨雪。
五、施工质量标准
1、基底处理,必须符合设计要求和施工规范的规定。
2、回填的土料,必须符合设计要求或施工规范的规定。
3、回填土必须按规定分层夯压密实。
取样测定夯压实后的干土质量密度。
土填方压实后的干容重应有90%以上符合要求;不合格干土质量密度的最低值与设计值的差不应大于0.08g/cm3
4、允许偏差
六、质量通病及防治措施
回填土施工过程中容易在以下环节出现问题,因此要针对这些薄弱环节严格控制施工质量,坚决杜绝问题的产生:
1、回填土质和工艺不合格:回填土质量不符合要求,不按要求测定土的干质量密度,这样无法保证土的夯实质量。
因此务必认真对待回填土质量,严格按照要求进行土质检查。
2、回填土夯、压不密实:由于虚土铺超规定厚度,压夯遍数不够,有漏夯等,将来会造成回填土下沉。
回填土每层都应测定夯实后的干土质量密度,检测时认真取土样,详细填写试验报告,确保试验结果准确,结果符合设计要求才能铺填上层土。
若土过湿造成“橡皮土”现象,应将橡皮土挖出,重新换好土再予夯实。
3、冬雨季施工严格执行施工方案中的技术措施,及时排除基坑积水、避免出现事故。
