材料的送检取样要求规范
施工现场常用材料取样、送检要求

施工现场常用材料取样、送检要求范本1:一、取样目的及范围:为保证施工现场常用材料的质量,确保工程质量的安全性和可靠性,需对常用材料进行取样和送检。
二、取样方法:1. 混凝土材料:(1)首先,在施工前选取代表性的材料样品。
(2)然后,按照现场标准规范的要求,对材料进行取样。
(3)将取样的材料放置于密封的容器中,并标注材料名称、取样时间、取样地点等相关信息。
(4)将样品送至指定的检测机构进行分析和检测。
2. 钢材:(1)在验收进场之前,对钢材进行取样。
(2)按照规定的方法取样,并保证样品的完整性。
(3)将样品放置于防锈的容器中,并标注钢材的牌号、尺寸、取样时间等相关信息。
(4)将样品送至指定的检测机构进行检测。
三、送检要求:1. 严格遵守施工现场的安全规范,确保取样和送检过程中的安全。
2. 对于需要取样的常用材料,要按照规定的时间和周期进行取样。
3. 确保取样和送检过程的正确性和准确性。
4. 在取样、送检和检测过程中,要保持取样材料的完整性和真实性。
附件:取样材料清单和取样记录表。
法律名词及注释:1. 工程质量:指工程在设计、施工和使用过程中,满足规范要求,具有良好的技术性能和安全性能的能力。
2. 取样:指在一定的范围内,从中选取一部分样品进行检测、分析或研究。
范本2:一、取样目的及范围:为了保证施工现场常用材料的质量,确保工程质量的安全可靠性,必须对常用材料进行取样和送检。
二、取样方法:1. 混凝土材料:(1)首先,在施工之前应当选择代表性的材料样品。
(2)其次,按照施工现场的标准规范要求,对材料进行取样。
(3)将取样的材料放入密封容器中,并根据相关要求标注材料名称、取样时间、取样地点等信息。
(4)将取样的材料送至指定的检测机构进行分析和检测。
2. 钢材:(1)在验收进场之前,应当对钢材进行取样。
(2)按照规范要求的方法进行取样,保证样品的完整性。
(3)将取样的钢材放入防锈容器中,并标注钢材的牌号、尺寸、取样时间等信息。
材料送检和取样标准(完整版)

材料送检和取样标准(完整版)材料送试和取样标准⼀、承担检测单位应具备的条件承担检测单位分为外委和内有,要求所有的检测材料必须送⾄省级以上建筑⾏政主管部门对其资质认可和质量技术监督部门对其计量认证(CMA)的质量检测单位进⾏检测。
⼆、取样应符合的规定在取样送检过程中,应按照下列规定进⾏取样送检,其中未尽事宜应严格按照有关法律、法规、验收规范、技术规程、检测单位制度等执⾏。
1、钢材、接头取样试验的批量应符合下规定项⽬品种规格批量样品取样⽅法及数量钢筋砼的热扎带肋、光圆钢筋同⼀牌号、同⼀规格不⼤于60T为⼀批在每批材料中任选两根钢筋从中切取。
拉伸:两根40cm弯曲:两根15cm+5d(d为钢筋直径)钢结构的碳素结构钢、低合⾦⾼强度钢同⼀牌号、同⼀等级、同⼀品种、同⼀尺⼨、同⼀交货状态不⼤于60T为⼀批冷轧带肋钢筋同⼀牌号、同⼀规格、同⼀外形、同⼀⽣产⼯艺、同⼀交货状态不⼤于60T 为⼀批弯曲试验每批2个,拉伸试验每批1 个钢筋闪光对焊同⼀台班,同⼀焊⼯完成的300个同牌号,同直径接头为⼀批拉伸:三根40cm弯曲:三根15cm+5d(弯曲焊接接头外周应磨光)同⼀台班内焊接数量较少时⼀周内按累计,若累计仍不⾜300个接头按⼀批钢筋电弧焊在现浇砼结构中以同牌号钢筋、同接头类型不⼤于300个接头为⼀批,拉伸:三根40cm在房屋结构中,按不超过⼆楼层中300个同牌号钢筋接头不⼤于300个接头为⼀批,不⾜300个仍按⼀批钢筋电渣压⼒焊钢筋⽓压焊在现浇砼结构中以同牌号钢筋、同接头类型不⼤于300个接头为⼀批拉伸:三根40cm在房屋结构中,按不超过⼆楼层中300个同牌号钢筋接头300个接头为⼀批,不⾜300个仍按⼀批钢筋机械连接同⼀施⼯条件、同⼀批材料、同⼀等级、同⼀型式、同⼀规格不⼤于500个接头为⼀批,(现场安装同⼀楼层不⾜500个时仍然为⼀批)2、⽔泥、粉煤灰取样试验的批量应符合下列规定项⽬批量样品取样⽅法及数量⽔泥同⼚家、同等级、同品种、同批号且连续进场的⽔泥,袋装不超过200T为⼀批,散装不超过500T为⼀批,每批抽样不少于1次。
原材料取样规定及送检要求

原材料取样规定及送检要求一、电线电缆、开关插座、电线套管每一单位工程同一生产厂家在相同生产工艺条件下生产的,每种规1、电线、电缆:各10米。
2、开关、插座:各6个。
3、电线套管:1·2×6米根。
二、粗、细骨料:粗、细骨料以400立方米或600T为一检验批,不足上述数量者以一批为准三、砂和砂石地基1、每单位工程不应少于3点。
2、1000㎡以上工程,每100㎡至少应有一点。
3、3000以上工程,每300至少有一点。
4、每一独立基础下至少应有一点。
5、基槽每20延米应有一点。
四、土方回填土1、平整后的场地表面应逐点检查。
2、检查点为每100㎡~400㎡取一点,但不应少于10点。
3、长度、宽度和边坡均为每20M取一点,每边部少于一点。
五、各种窗户:1、试件应为按所提供的图样生产的合格产品或研制的试件。
不得附有任何多余配件或采用的组装工艺或改善措施。
2、试件镶有应符合设计要求。
3、试件必须按照设计要求组合、装配完好,并保持干燥。
六、各种阀门:同一厂家、同规格尺寸。
DN<50每一规格取设计用量的10%。
DN>50取设计用量的100%。
七、各种管材:1、给排水管材:排水【PVC-U】、给水【PVC-U】、给水【PP-R】每一单位工程,同一生产厂家、生产工艺相同、同一批次情况下,每一规格取1.5M×3根。
2、地热管材:给水【PE-X】、给水【PE-RT】每一单位工程,同一生产厂家、生产工艺相同、同一批次情况下:每一规格取5M×1根。
八、砼抗渗:1、同一工程、同一配比取样布少于1次。
2、连续浇筑砼每500立方留置一组试件。
3、每项工程不得少于2组试件。
4、对地下防水预拌砼当连续浇注砼每500立方米应留置不少于2组试件,且每部位(底板、侧墙)试块不少于两组;当每增加250~500立方米砼时,应增加两组试样,当砼增加量在250立方米以内时不再增加试件组数。
九、烧结多孔砖:同一产地、同一规格、同一等级,每5万块为一批,不足5万按一批,取5块送检。

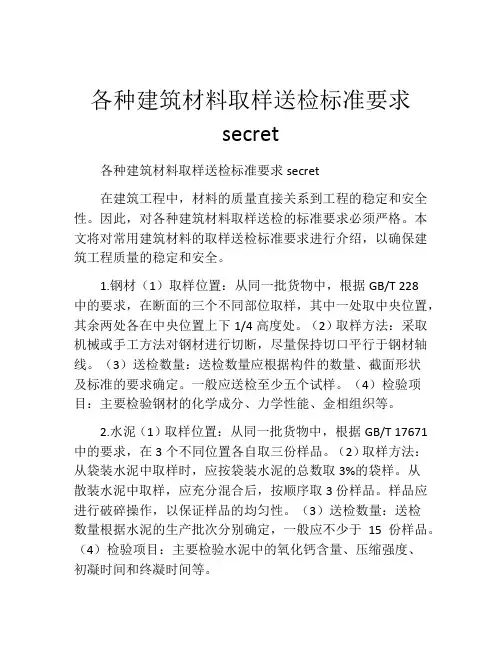

各种建筑材料取样送检标准要求secret

各种建筑材料取样送检标准要求secret各种建筑材料取样送检标准要求secret在建筑工程中,材料的质量直接关系到工程的稳定和安全性。
因此,对各种建筑材料取样送检的标准要求必须严格。
本文将对常用建筑材料的取样送检标准要求进行介绍,以确保建筑工程质量的稳定和安全。
1.钢材(1)取样位置:从同一批货物中,根据GB/T 228中的要求,在断面的三个不同部位取样,其中一处取中央位置,其余两处各在中央位置上下1/4高度处。
(2)取样方法:采取机械或手工方法对钢材进行切断,尽量保持切口平行于钢材轴线。
(3)送检数量:送检数量应根据构件的数量、截面形状及标准的要求确定。
一般应送检至少五个试样。
(4)检验项目:主要检验钢材的化学成分、力学性能、金相组织等。
2.水泥(1)取样位置:从同一批货物中,根据GB/T 17671中的要求,在3个不同位置各自取三份样品。
(2)取样方法:从袋装水泥中取样时,应按袋装水泥的总数取3%的袋样。
从散装水泥中取样,应充分混合后,按顺序取3份样品。
样品应进行破碎操作,以保证样品的均匀性。
(3)送检数量:送检数量根据水泥的生产批次分别确定,一般应不少于15份样品。
(4)检验项目:主要检验水泥中的氧化钙含量、压缩强度、初凝时间和终凝时间等。
3.混凝土(1)取样位置:根据《混凝土设计与施工规范》中的要求,在混凝土浇注前或浇注后28天在现场进行取样。
每个检测点应当取相同数量和规格的试块,应在混凝土构件中心正对角上、底部中央、长度方向断面的靠近底面的1/3处进行取样。
(2)取样方法:应使用手工或机械器械,以细砂轮或其他切割工具将混凝土表面去除,以取得规定的试块尺寸。
(3)送检数量:送检数量应根据混凝土工程量和合同规定的坍落度、强度等指标确定,一般至少取3块样品。
(4)检验项目:主要检验混凝土试块的强度、密度、坍落度等。
4.砖及瓦(1)取样位置:从同一批货物中,根据GB/T 6566中的要求,在每个规格的产品中各取3份样品。
建筑工程施工材料见证取样送检工作标准

建筑工程材料见证取样送检工作原则目录1 见证取样送检范畴.......................................................................................................... 错误!未定义书签。
2 见证取样送检的程序..................................................................................................... 错误!未定义书签。
3 见证人员的基本规定和职责....................................................................................... 错误!未定义书签。
4 建筑工程材料见证取样频率与措施 ......................................................................... 错误!未定义书签。
4.1 水泥............................................................................................................................. 错误!未定义书签。
4.2 钢筋混凝土用钢材.................................................................................................. 错误!未定义书签。
4.2.1 钢筋原材料..................................................................................................... 错误!未定义书签。
建筑工程材料取样、送检指南

建筑工程材料取样、送检指南建筑工程材料取样、送检指南以下是建筑工程材料取样、送检的指南,以确保建筑材料的质量符合标准。
1.水泥取样批量:同一水泥生产厂、同期出厂、同一出厂编号及同强度的水泥。
送检规定送检数量:散装水泥≤500t/批;袋装水泥≤200t/批。
必须先检验后使用,严禁先施工后检验。
2.钢筋、钢绞线、钢丝取样规定:同一生产厂、同一炉罐号、同一规格、级别、同一交货状态及同一进场时20个以上不同部位取等。
送检规定送检数量:热轧带肋、光圆钢筋、低碳钢热轧圆盘条及余热钢筋≤60t/批;冷轧带肋钢筋≤50t/批。
必须先检验后使用,严禁先施工后检验。
3.预应力钢筋取样规定:同一生产厂、同一炉号、同一规格、级别、同一交货状态及同一进场时20个以上不同部位取等。
出厂抽检报告必须符合产品合格证要求及检验报告填写要求。
4.砌体材料取样批量:同一产地、同一规格的砌体。
送检规定送检数量:蒸压加气混凝土砌块每一万块为一批,不足一万块时亦为一批;轻集料混凝土小型空心砌块每1万块为批,不足1万块时亦为一批;普通混凝土小型空心砌块每1万块/批,不足1万块时亦为一批;蒸压灰砂砖、蒸压灰砂空心砖、粉煤灰砖每10万块为一批,不足月)必须复检。
5.建筑材料环境污染检验报告必须送检填充用的水泥砂、碎石、卵石、轻板墙体浆、细石混凝土。
对于有室内装饰装修工程的人造木板、饰面人造木板面积大于500m²的,必须送检配合比设计报告和有设计规定的隔声、防火、防水及密封的材料质量证明文件。
以上是建筑工程材料取样、送检的指南,希望能对大家有所帮助。
2、建筑材料放射性指标检验报告3、建筑材料环境污染检验报告在进场之前,需要对建筑材料进行物理性能检验和放射性指标检验。
建筑材料的放射性指标检验报告和环境污染检验报告也需要进行。
7、建筑玻璃1、产品合格证2、出厂抽检报告建筑玻璃需要有产品合格证和出厂抽检报告。
同一产地、规格和进场时间的玻璃需要按规定的批量进行检验,严禁先施工后检验。
建筑工程各类材料送检取样规范

建筑工程各类材料送检取样规范建筑工程各类材料送检取样规范一、试验基本规定1、建筑材料试验应填写委托试验单,根据试验项目应填写“建筑材料试验方法”,并根据试验项目要求,填写委托单位、工程名称、试样编号、试验项目、试验方法。
2、按照规定要求取样,取样数量应按规范并符合标准规程要求。
3、建筑材料质量应按规定要求取样试验,并对其产品的产地、规格、品种、标志、批量序号等进行检查验收,进口产品应有商检证明文件。
4、各项试验应有试验报告,报告应按“建筑材料试验报告表”格式填写,并经试验负责人审核签字盖章后生效。
5、各项试验如出现不合格项时,由试验室(员)立即通知工程技术部及时处理,对不合格项要单独记录,注明处理办法。
6、在各项试验中,各项制度标淮规程要求进行试验,并对产品的各项技术性能做出判断,以确定产品是检验评定,不能做为技术性能鉴定,更不能作为产品性能的仲裁依据。
7、如果各项试验有争议时,应请法定检测单位重新核定,各项试验必须在法定检测单位认可的资质范围内进行。
二、见证取样规定1、见证取样的范围:用于承重结构的混凝土、用于承重墙体的砌筑砂浆、用于承重结构的钢筋及连接接头试件、用于承重墙的砖和混凝土小型砌块、用于承重结构的混凝土中使用的掺加剂、用于地下、屋面、厕浴间使用的防水材料、设计或规范中规定采用见证取样与送检的其它材料。
2、见证取样的送检程序①见证取样由建设单位为委托人并承担费用,受建设单位委托具有相应资质的施工试验室进行检测。
②取样送检应在监理单位见证人员的见证下进行取样送检,试件须制作成或取得原状样品,对涉及结构安全的试块、试件和材料见证取样送检的取样数量不得少于规范规定。
③取样数量:每一有标高的项目为准而取混凝土强度及防水试件各3组;砖每500m3 为一标高为一组;每天砌筑高度在5皮砖或5m 以内砂浆试件一组;每500kg 为一规格为一组;每工作班或每100T 钢筋原材料为一规格为一组;每一规格的钢筋连接接头为一组;每一层楼板为规格为二组;每一配合比水泥砂浆及混凝土各一组;每500m2 防水面积为一组;每一型号开关插座为一组;每200 条电线为一组;每10kg 穿线管为一组。
建筑工程各类材料送检取样规范

建筑工程各类材料送检取样规范建筑工程材料送检/复检要求汇总钢筋混凝土结构用钢分为热轧光圆钢筋、热轧带肋钢筋、余热处理钢筋、冷轧带肋钢筋、低碳钢热轧圆盘条和冷轧扭钢筋。
对于热轧光圆钢筋,执行标准为GB 1499.1-2008,每批重量不大于60t,每批取样4根,2根做拉伸试验,2根做弯曲试验。
超过60t的部分,每增加40t,增加一个拉伸试验试样和一个弯曲试验试样。
检验项目包括拉伸、弯曲和原材重量偏差。
热轧带肋钢筋执行标准为GB 1499.2-2007/XG1-2009,验收批次与热轧光圆钢筋相同。
检验项目包括拉伸、弯曲、原材重量偏差和抗震性能。
余热处理钢筋执行标准为GB -1991,每批重量不大于60t,每批取样同一牌号、同一炉罐号、同一规格、同一交货状态的钢筋组成。
每批应做1个拉伸试验和1个弯曲试验。
检验项目包括拉伸、弯曲、原材重量偏差和抗震性能。
冷轧带肋钢筋执行标准为GB -2008,每批重量不大于60t,每批取样同一牌号、同一外形、同一规格、同一生产工艺和同一交货状态的钢筋组成。
每批应做1个拉伸试验和2个弯曲试验,牌号CRB650及以上每批应做2个反复弯曲试验。
检验项目包括拉伸、弯曲、原材重量偏差和抗震性能。
低碳钢热轧圆盘条执行标准为GB/T 701-2008,每批重量不大于60t,每批取样同一牌号、同一炉罐号、同一规格的钢筋组成。
每批应做1个拉伸试验和2个弯曲试验,超过60t的部分,每增加40t,增加一个拉伸试验试样和一个弯曲试验试样。
检验项目包括拉伸、弯曲和原材重量偏差。
冷轧扭钢筋执行标准为JG 190-2006,每批不大于20t,由同一型号、同一强度等级、同一规格、同一台(套)轧机生产的钢筋组成。
检验项目包括拉伸、弯曲、原材重量偏差和抗震性能。
七、冷拔低碳钢丝冷拔低碳钢丝的验收应按照执行标准 19-2010进行。
每批冷拔低碳钢丝应由同一钢厂、同一钢号、同一总压缩率、同一直径组成。
甲级冷拔低碳钢丝每批质量不大于30t,乙级冷拔低碳钢丝每批质量不大于50t。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑材料及制品取样方法指南1、水泥:连续进料的同种水泥,散装不超过500T,袋装不超过200T为一批。
随机取样,袋装水泥从20个以上不同部位取等量样品组成混合样。
散装水泥从不小于3个车罐中取等量水泥。
物理检验12kg 化学分析:1 kg (存放期超过3个月必须进行复检)2、砂:同产地同规格,400m3或600T为一批,不足以一批论。
8点、均布、等量取样,取样前先将表层砂铲除。
物理检验20kg 化学分析:1 kg3、碎石或卵石:同产地同规格,400m3或600T为一批。
取样前先将取样部位表层铲除。
在碎石堆的顶部、中部和底部均匀分布的各5个部位上,取等量的15份,混均组面一组试样。
取样数量:大于40 kg4、砼配合比:注:新进材料必须送检,出现以下情况时,应从新送检:所用材料已过期(水泥为3个月);所用材料产地、品种、品质等有变化。
1)普通砼:水泥:1袋或20 kg 砂:70 kg 石:80kg(最大粒径≤31.5㎜);或120 kg(最大粒径>31.5㎜)粉煤灰10 kg 外加剂:2 kg2)抗渗砼:水泥:1袋或50 kg 砂:60kg 连续级配石:60kg 粉煤灰10 kg 外加剂:2 kg或大/小石:80/60 kg3)水工/水下砼:水泥:1袋或50 kg 砂:60kg 连续级配石:60kg 粉煤灰10 kg 外加剂:2 kg或大/小石:80/60 kg4)抗折砼:水泥:2袋或100 kg 砂:80kg 连续级配石:140kg 粉煤灰10 kg 外加剂:2 kg或大/小石:100/100 kg5、砂浆配合比:注:新进材料必须送检,出现以下情况时,应从新送检:所用材料已过期(水泥为3个月);所用材料产地、品种、品质等有变化。
1包或10 kg 砂:20kg 石灰膏:1kg 外加剂:1kg (石灰膏、外加剂为可选)6、轻集料:同产地、品种、密度和质量等级,每200 m3为一批。
10点或10袋、均布、等量取样,取样前先将表层铲除并避免离析。
细集料:10L 粗集料:50L7、粉煤灰:以连续供应的每200T(按含水量小于1%的干灰的重量计)相同等级的粉煤灰为一批。
不足200T者按一批计。
取样数量:不少于3 kg散装灰:不同部位取1-3 kg试样15份,袋装灰:任取10袋,每袋取试样不少于1 kg。
拌匀,按四分法缩分出2倍试验所需的试样。
8、外加剂:同品种外加剂,掺量大于等于1%时每100T为一批,否则每50T为一批。
随机取样并充分混合均匀,用密封性较好的容器或塑料袋封装。
取样数量:不少于0.2T水泥所需掺量,且不少于2 kg(分为两等份,一份试验、一份留样)9、砼试块抗压:每台班拌制的同配合比砼:每100盘且不超过100 m3,或每一层楼或验收项目中的砼,连续浇筑量超过1000 m3,每200 m3。
试样在浇筑地随机抽取,第验收批取样不少于一次,标养不少于一组,同条件据实际情况定。
试件数量:3个/组10、砼试块抗折每天或第200 m3混凝土(机场)为一验收批。
试件现场制作,每批2组龄期分别为7天、28天每铺筑1000-2000 m3混凝土应增做1组后期强度试件,制作和养护条件与现场中板相同。
试件数量:3个/组试件尺寸:150×150×550㎜或100×100×400㎜11、砼试抗渗连续浇注同配合比的砼500 m3留一组,且每项工程不少于2组。
试样应在浇筑地点随机抽取。
试件数量6个/组12、砌筑砂浆抗压每台班拌制的同配合比砂浆,每楼层或250 m3砌体,基础砌体可按一个楼层计。
试样应在搅拌机出口处同盘砂浆中随机取样、制作。
试件数量6个/组13、钢筋原材同一牌号、同一炉灌号、同一规格外型、同一工艺和交货状态(盘条和冷轧带肋钢筋),每60T为一批,不足60T的也按一批计。
随机抽取钢筋2根,弃去端头500㎜后,截取拉伸、弯曲试样各一根,长度分别为400-500㎜(约20d)和400㎜弯曲:2根拉伸:直条2根,圆盘1根复检数量加倍14焊接接头(闪光对焊、电弧焊、电渣压力焊、气压焊)闪光对焊:同一焊工完成的同规格接头,每台班且不超过300个为一批,在同一周内累计完成不足300个接头也按一批计,累计仍不足300个接头时,弈按一批计算。
电弧焊:每一至二楼层中,同接头型式,级别和接头不超过300个为一批,不足此数也按一批计。
气压焊、电渣压力焊:在现浇筑结构中,以300个接头为一批,在房屋结构中,应不超过二楼层中同级别接头不超过300个为一批,不足此数也按一批计。
拉抻3根,长度400~500㎜、弯曲3根(限闪光对焊、气压焊)。
长度400~500㎜复检加倍15机械连接:锥螺纹、直螺纹、套筒挤压等同施工条件下的同批材料的同等级、同型式、同规格接头,不超过500个为一批,工艺检验每批进场材料,每60T为一批。
拉伸试样3根长度500~600㎜工艺检验须时取母材(应取自接头试件的同一根钢筋)拉伸试样3根,长度500㎜复检数量加倍16、钢筋焊接网片同一生产厂家、受力主筋为同一直径的焊接网片,每300件为一批,一周内平足300件,按一批计。
(JGJ18规定):每批应由同一厂家、同一原材料来源、同一生产设备并在同一连续时段内生产的,受力主筋为同一直径的焊接网组成,重量不大于30T。
(JGJ114)拉伸和冷弯试件:在纵、横钢筋上各取2根,长350㎜宽25+25㎜且不少于1个焊点(并筋时,非受拉筋应离焊点20㎜处切断、但不能损伤受拉钢筋)拉伸:纵、横向各1根冷弯:纵、横向各1根抗剪:3根拉伸、冷弯复检加倍,抗剪复检;检验同一非受拉筋上所有交叉焊点。
17、碳素结构钢、低合金高强度结构钢同一牌号、同一炉灌号、同一规格、同一交货状态,每60T 为一批,不足60T 也按一批计。
取样原则:从外观检查合格的产品中随机取样。
加工方式:制样时宜采用机械切削方法,避免用烧割、打磨去加工试样,钢板、钢带取横向试件,宽度小于600㎜钢带、型钢、大于25㎜的厚板等取纵向试件。
冷弯试样:应在表面切取,宽为2倍厚度(直径)当原厚度不大于20㎜时,按原厚,示否则经单面刨削至20㎜厚度。
拉伸试样:钢板:应在钢板宽度1/4处切取拉伸,弯曲试样。
型钢:优先要腿部切取;腿部有斜度时,可在腰部取,或腿部取样后加工。
腿部厚度50㎜以下时,可取全厚度试样或圆形样,超过时取原形样。
拉伸1根冷弯:1根复检:每项数量加倍18、优质碳素结构钢同一炉罐号、同一尺寸,同一工艺和交货状态、同一表面状态的钢材为一批。
拉伸2支,长度给500㎜(试样切取方法同上)19、预应力钢绞线同一牌号、规格、同一工艺,每60T为一批。
任取三盘,每盘一支,长度≥600㎜检验拉伸。
20、结构用无缝钢管同牌号、炉号、规格、热处理制度的钢管为一批,每批数量不超过以下规定,每400根(外径≤76;壁厚≤3㎜)、50根(外径>351㎜)、200根(其它规格)每批在2根钢管上取样拉伸2支,长度约500㎜板条或棒条(试样切取方法同上);压扁2支,长度40㎜管圈。
(对外径>22~400㎜,且壁厚与外径比≤10%的钢管做压扁)21、直缝电焊钢管同一尺寸,同一牌号、同一材料状态,同一热处理制度的钢管组成为一批,每批钢管的根数不大于如下规定:外径≤30㎜,1000根;外径>30~70㎜,400根;外径>70~219.1㎜,200根; 外径>219.1㎜,100根.不同根钢管拉伸2支,压扁2支22、低压流体输送用钢管批量:同一牌号、同一规格和同一镀锌层的钢管为一批。
每批钢管的数量应不超过如下规定:D≤33.7㎜,1000根;D>33.7~60.3㎜,750根;D>60.3~168.3㎜,500根;D>168.3~323.9㎜,200根;>323.9㎜,100根;取样:随机取样,(不合格项复检,该项试件双倍),冷弯\压扁只做一项镀锌管试件:镀锌层均匀性2根,长≥150㎜;镀锌层重量2根,长30~60㎜;冷弯1根,长400㎜(限口径≤50㎜);压扁1根,长40㎜(限口径>50㎜).(注:试样端口应平整无毛刺)焊接钢管试件:拉伸1根,按“碳素结构钢”取样;压扁(限口径>50㎜)1根,长度40㎜;冷弯(限口径≤50㎜)1根,长度40㎜。
23、钢板焊接同种工艺焊接的同批钢板为一批。
(面弯、背弯时试样厚度应为试件全厚度;侧弯时试件应为10㎜,试样宽度应为试件的全厚度,试件厚度>38㎜时应按20~38㎜分层取样。
在外观合格的样品中,随机切取样胚,尽量采用机械切削法,用其它方法时,应保证受试区域金属不受切割影响。
拉伸2个面弯2个背弯2个侧弯2个(特殊要求)24、钢材化学分析同牌号,炉灌号、规格和交货状态,每60T为一批计,不足也按一批计。
试样须在钢材具有代表性的部位取样,且应均匀一致,并具有足够的数量。
25、铝合金型材同一牌号、状态、规格、同一表面处理方式的型材,组成一批随机取型材2根,每根取试样1条,长100㎝26、铝塑复合板同一等级、品种、规格产品,每3000㎡为一批,不足也按一批计。
随机取板材3张,每纺取试样1片,长100㎝27、门窗框用PVC型材同一批原料、工艺、配方、同规格,连续生产平超过一个月,每20T 为一批,随机取型材5根,第根取试样1条,长100㎡。
28、建筑外窗每单位工程为一批。
外窗面积≥5000㎡,抽取不同类型主规格各1组;不足5000㎡,应抽取用量大的窗型主规格各1组;不同厂家和系列须分别送检。
同种规格,每组3樘29、烧结普通砖3.5万~15万块为一批,不足3.5万亦按一批计。
随机抽取,试样15块,其中5块备用,检验抗压强度。
30、烧结多孔砖3.5万~15万块为一批,不足3.5万亦按一批计。
随机抽取,试样10块,检验抗压强度。
31、蒸压灰砂砖同类型的每10万块为一批,不足10万亦按一批计。
随机抽取10块,其中5块检验抗压强度。
抗折强度检5块。
32、粉煤灰砖同类型的每10万块为一批,不足10万亦按一批计。
随机抽取10块做抗压强度。
33、烧结空心砖和砌块3.5万~15万块为一批,不足3.5万亦按一批计。
随机抽取,试样15块,其中抗压强度检验:10块,表观密度检验5块。
34、砼路面砖同口种、同规格、同等级的砌块、每2万块为一批,不足2万块亦按一批计。
从外观合格的样品中随机抽取。
抗压:5块抗折:5块(边、厚比≥5时才做此项)35、砼小型空心砌块、轻集料砼小型空心砌块批量:同种原材料、同一工艺生产的相同外观质量等级、强度等级和密度等级(轻集料砼小型空心砌块)的砌块每1万块为一批。
取样:从外观合格的样品中随机抽取。
]强度:5块表观密度:3块(轻集料砼小型空心砌块)36、蒸压加气砼砌块同品种、同格规、同强度等级的砌块,每1万块为一批。
