房地产项目开发程序
房地产开发全流程及详细报建流程

一项目开发流程及内容(一)项目开发流程(二)项目开发流程内容1、土地获取深圳目前已基本采用招拍挂卖的方式,此阶段主要是地块信息的收集、分析,对地块开发方向进行可行性研究分析。
2、立项筹备(项目方案设计阶段)(1)凭土地出让合同到规划局规划技术处申报,规划测绘队测绘后,取得建设项目规划红线图,进行放点确位,报项目名并注册。
(2)选定各类专业服务机构,首先选定其专业的策划代理公司,以市场需求出发,完成项目前期的策划工作,并协助完成项目规划设计的要点;然后选定规划设计单位。
3、报批报建(1)提交可行性研究报告和立项申请,到计划发展委员会申请立项;(2)将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许可证(总体规划通过后如一次规划分批实施,将分期实施详细规划和相应单体建筑设计报规划局规划管理处审批。
)(3)在项目签订土地出让合同、取得立项批文和建设用地规划许可证后到当地民政局地名管理办公室申报地名。
(4)上述手续完毕,到规划局规划管理处申领建设工程规划许可证。
(5)在项目的总体规划设计审查通过以后,由规划设计单位对整个项目的所有专业管线(包括:供电、自来水、燃气、电信、有线电视、路灯,市政道路、雨污水管网)进行管线规划设计,设计方案送规划局的市政规划管理处审核,通过后,将管线规划图送上述各专业部门听取各部门意见,然后由建设单位会同规划局的有关人员召集各专业部门召开管线规划协调会,将所有专业部门的意见形成会议纪要,以防止各专业管线在具体实施中相互扯皮,管位相撞。
(6)到各规费收缴部门报审、缴费,具体手续办理如下:⏹将报批的范围内所有建筑单体图纸报当地消防部门进行消防审查,取得建筑工程消防意见书。
⏹到当地建设局计划财务处缴纳建设规费。
⏹到当地教育局计划财务处缴纳教育设施附加费。
⏹到卫生防疫站进行工程卫生防疫审查,缴纳卫生防疫检测费。
⏹与当地房管局白蚁防止所鉴定白蚁防止协议,缴纳白蚁防止费。
⏹按整个建设项目规划的绿化率规定专门对项目进行绿化设计,将绿化报建图,送园林管理局审批。
房地产项目开发全过程完整流程

房地产项目开发全过程完整流程1.市场调研和项目策划阶段:这个阶段的目标是通过市场调研和研究,确定可行的房地产开发项目。
这包括对市场需求、目标客户群体、竞争对手和潜在风险进行综合分析。
同时,开发商还要制定项目策划,包括项目规模、定位、定价策略等。
2.土地储备阶段:在这个阶段,开发商需要通过拍卖、招投标或协商的方式,与土地所有者取得土地使用权。
这包括签订土地出让合同、办理土地使用权证等手续。
3.审批和规划阶段:在这个阶段,开发商需要向相关政府部门提交项目规划申请。
这些部门会审查项目规划是否符合法律法规、规划要求和城市发展规划。
审批通过后,开发商才能正式进行土地准备和建设工作。
4.设计阶段:在这个阶段,开发商通过聘请设计单位进行项目建筑、景观、规划等设计。
设计要考虑到市场需求、功能性、美观性和可持续发展等因素。
设计完成后,需要向相关部门进行审查和批准。
5.资金筹集阶段:在这个阶段,开发商需要通过自有资金、银行贷款或合作开发等方式筹集项目开发所需资金。
这需要开发商制定详细的财务规划和预算,并与金融机构洽谈融资条件和利率。
6.施工阶段:7.销售和营销阶段:在项目建设完成后,开发商开始进行销售和营销活动,包括推广、广告、户型展示、销售活动等。
此外,开发商还需要与购房者签订买卖合同,并协助购房者办理相关贷款和过户手续。
8.交付和验收阶段:在购房者付款完成后,开发商需要按照合同规定交付房屋,并协助购房者办理入住手续。
同时,开发商需要与相关部门进行竣工验收,并取得使用许可证。
9.售后服务阶段:在交付和验收后,开发商还需要提供售后服务,包括处理购房者的投诉、维修问题以及小区管理等。
10.运营和物业管理阶段:在售后服务阶段过后,开发商可能会继续承担物业管理的责任,包括维修、保养、安全管理等。
也有可能将物业管理权交给专业的物业管理公司。
以上就是房地产项目开发的全过程完整流程。
这个过程包括了市场调研、土地储备、审批和规划、设计、资金筹集、施工、销售、交付和验收、售后服务以及运营和物业管理等多个环节。
(完整版)房地产开发流程(拿地、立项、报建、竣工验收、预售)

房地产开发流程潜规则详解中华人民共和国城乡规划法将于明年1月1日实施,作为曾经的房地产管理部门的小混混以及现在的下海流浪人员,我看了其中与房地产开发报建有关的内容,有些感慨,在这里讲一讲。
涉及房地产管理的各大部门之间的恩怨由来已久,我想到哪里就讲到哪里吧。
下面基本上是按照报建的先后顺序来说。
1、土地证、建设用地规划许可证、规划要点批复阶段土地证和建设用地规划许可证这两个证,加上规划要点批复,是进行房地产开发的前提.但是,这几样东西领取的先后顺序,非常的有学问。
有经验的同志,一看这几样东西的发出时间,基本上就可以判断出地块背后的故事。
这三样东西涉及到国土部门和规划部门旷日持久的权力斗争。
目前我国法律也没有很好的规范这个问题。
恩,简单的说一下,土地证由国土部门颁发,是土地权属证明,载明了土地用途及使用期限(只是载明);建设用地规划许可证由规划部门颁发,是核定土地用途及用地界线的法律依据;规划要点批复由规划部门颁发,是确定土地使用强度指标的法律依据,如容积率啊建筑密度啊停车位配置要求啊这些指标都在这个批复里体现出来,包括现在的那个小户型比例限制要求,也会在这个文件里体现出来。
一般来说,一块地,必须要由规划部门核定规划要点,颁发了建设用地规划许可证(以下简称地规证)之后,才能领取土地使用权证。
这绝对应该是必须的程序。
因为国土部门必须依据规划部门核定的土地功能及土地使用强度,才能计算出土地出让金,才能在土地证上载明土地用途及年限。
但是呢,在现实中呢,这个想法只能是理想状态。
因为首先,很多地方的国土部门在出让土地的时候,根本不考虑规划,直接就整块出让了。
然后给人家办出商住用地土地使用权证。
这种让人无法理解的土地出让模式一度非常盛行。
然后受让了土地的开发商,再去规划部门软磨硬泡,无论是修改规划也好,还是根本没有规划都好,反正,我的土地出让金是已经交了,剩下的事情你规划部门得给我搞定。
我不是批评这种土地出让模式容易滋生腐败。
房地产项目开发7个程序5大环节

房地产项目由其地域特性所决定了她发展的速度与轨迹,全面了解项目所在地的经济、人文、地理及现有市场发展状况,对于土地取得、投资分析、项目定位都起到关键性的作用。
对于一个成功的房地产开发企业来说,在完成了项目所在地的市场研究、政策研究、投资效益分析等一系列前期工作后,在项目开发的过程中又有哪些值得注意和必须注意的问题呢?首先从项目的开发程序以及应该注意的细节说起:1、项目立项——该阶段应根据项目所在的市场情况以及地块特征完成市场调研、研究供需结构、制定初步开发计划、资金准备以及前期土地手续的办理工作。
2、项目定位——根据项目所在地的经济状况、产业发展状况、居民收入状况、市场需求状况、产品品质状况、建设资源状况等因素,对项目进行合理定位,确定项目品质在城市中的地位。
根据项目规模以及开发周期确定项目应具备多大的超前性,为后期的规划设计与营销推广确定方向。
3、规划设计——结合项目定位成果完成从概念设计、方案设计、初步设计到施工图设计等重要环节,中间还要穿插景观设计、机电配套设备设计、智能化设计等配套设计工作。
4、前期工作——该项工作是一项综合性较强的工作,针对项目规划设计的意图,完成规划、建设、人防、消防、给排水、强弱电、交通、园林等接口工程的报批、报建工作,工作强度大,环节复杂。
要求负责人既要了解相关程序,又要熟悉当地的法律法规以及办事程序。
成功表达设计意图的同时,保证经济效益的最大化。
5、建筑施工——该项工作前期的招投标与设备采购相当重要,项目质量与开发品质将在该阶段体现。
施工管理过程与施工质量的把握,作为该阶段的重要工作,通过专业加以实现。
6、营销推广——“一切工作围绕这营销”这句话最能体现营销推广的目的与价值。
营销推广的过程中还有一个环节就是建立和维护“项目品牌”与“企业品牌”,确保可持续发展的动力。
7、售后服务——从合同签订、按揭办理、入伙交付到物业管理,都将体现一个开发企业的服务意识与态度。
对于分期开发的楼盘则更加重要。

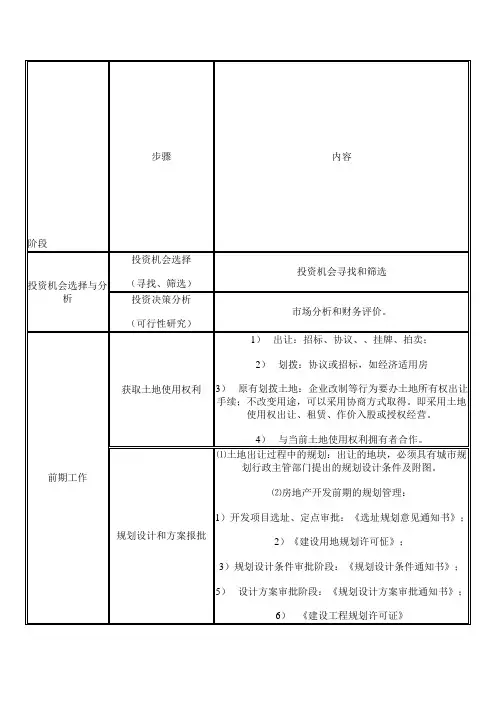

房地产开发程序(四个阶段-八个步骤):

5安全管理:总承包单位负责;分包单位向总承包单位负责。
6竣工验收:竣工验收15天内,将验收报告以及相关文件向建设行政主管部门备案。开发商竣工档案,移交房屋产权所有者和城市档案馆。承包商收到竣工结算资料,在一月内核实,确认后,及时结算价款。承包商收到上述,半月内交付竣工工程。
租售阶段
市场营销
5)设计方案审批阶段:《规划设计方案审批通知书》;
6)《建设工程规划许可证》
签署有关合作协议
建设工程招标:公开招标、邀请招标
开工申请:《申领施工许可证》
建设阶段
施工建设与竣工验收
1、质量控制:原材料、设备检验;确立控制质量的措施
2进度控制:1)工程进度计划编制;
2)进度管理:横道图法、网络图法
⒊成本控制
阶段
步骤
内容
投资机会选择与分析
投资机会选择
(寻找、筛选)
投资机会寻找和筛选
投资决策分析
(可行性研究)
市场分析和财务评价。
前期工作
获取土地使用权利
1)出让:招标、协议、、挂牌、拍卖;
2)划拨:协议或招标,如经济适用房
3)原有划拨土地:企业改制等行为要办土地所有权出让手续;不改变用途,可以采用协商方式取得。即采用土地使用权出让、租赁、作价入股或授权经营。
3、制定宣传与广告策略:五种决策5M:目标(任务)、资金、信息、媒体、广告效果评价(衡量)
4)与当前土地使用权利拥有者中的规划:出让的地块,必须具有城市规划行政主管部门提出的规划设计条件及附图。
⑵房地产开发前期的规划管理:
1)开发项目选址、定点审批:《选址规划意见通知书》;
2)《建设用地规划许可怔》;
3)规划设计条件审批阶段:《规划设计条件通知书》;
房地产开发流程(详细版)

房地产开发流程(详细版)房地产开发流程(详细版)房地产开发流程(详细)第一步房地产开发公司的设立房地产开发公司设立阶段的法律程序一、XXX的设立1、公司设立准备2、申请资质等级审批3、申请办理企业名称预先核准4、办理工商注册登记5、办理税务登记二、外资房地产开发公司的设立6、申请批准项目建议书7、办理企业名称登记8、送审合资或合作合同、章程9、申领外商投资企业批准证书10、办理企业登记房地产开发公司设立阶段的相关税费1、企业法人开业登记费2、企业法人变更登记费3、企业法人年度检验费4、补、换、领证照费第二步房地产开发项目的立项和可行性研究房地产开发项目的立项和可行性研究阶段的法律程序1、选定项目,签定合作意向书2、初步确定开发方案3、申报规划要点4、申报、审批项目建议书5、编制项目可行性研究报告6、申报、审批项目可行性研究报告房地产开发项目立项和可行性研究阶段的相关税费1、可行性研究费2、建设工程规划许可证执照费第三步房地产开发项目的规划设计和市政配套房地产开发项目规划设计和市政配套阶段的法律程序一、房地产开发项目的规划设计1、申报选址定点2、申报规划设计条件3、委托作出规划设计方案4、管理人防审核5、管理消防审核6、审定规划设计方案7、住宅设计方案的专家组审查8、落实环保三废治理方案9、委托环境影响评价并报批10、扶植工程勘察招、招标11、委托地质勘探12、委托初步设计13、申报、核定初步设计二、房地产开发项目的市政配套14、征求主管部门审查意见15、落实市政公用设施配套方案16、报审市政配套方案17、市政各管理部门提出市政配套意见18、市政管线综合房地产开发项目规划设计和市政配套阶段的相关税费1、工程勘察(测量)费2、工程设计费3、建设工程规划许可证执照费4、竣工档案包管金5、临时用地费6、临时建设工程费7、扶植工程勘察招标管理费8、勘察设计监督管理费9、古建园林工程设计费第四步房地产开发项目土地使用权的取得取得房地产开发项目土地使用权的法律程序一、国有土地使用权的出让1、管理扶植用地规划许可证2、办理建设用地委托钉桩3、管理国有地皮使用权出让申请4、主管部门实地勘察5、土地估价报告的预审6、委托地价评估7、办理核定地价手续8、办理土地出让审批9、签订国有地皮使用权出让合同10、领取临时国有土地使用证11、领取正式国有土地使用证12、国有土地使用权出让金的返还二、国有土地使用权的划拨13、国有地皮使用权划拨用地申请14、主管部门现场勘察15、划拨用地申请的审核、报批16、取得划拨用地批准三、集体土地的征用17、征用集体土地用地申请18、到拟征地地点区(县)房地局立案19、签订征地协议20、签订补偿安置协议21、确定劳动力安置方案22、区(县)房地局审核各项协议23、市政府下文征地24、交纳菜田基金、耕地占用税等税费25、办理批地文件、批地图26、管理解冻户口27、调查户口核实劳动力28、办理农转工工作29、办理农转居工作30、管理超转人员安置工作31、地上物作价补偿工作32、征地结案取得房地产开发项目地皮使用权的相关税费1、地价款(土地出让金)2、资金占用费3、滞纳金4、地皮使用费5、外商投资企业土地使用费6、防洪工程扶植维护管理费7、地皮闲置费8、地皮权属调查、地籍测绘费9、城镇地皮使用税10、地价评估费11、出让土地预订金12、征地管理费13、地皮补偿费14、青苗及树木补偿费15、地上物补偿费16、劳动力安置费17、超转人员安置费18、新菜田开发扶植基金19、耕地占用税第五步房地产开发项目的拆迁安置房地产开发项目拆迁安置阶段的法律步伐1、委托进行拆迁工作2、管理拆迁申请3、审批、领取拆迁许可证4、签订房屋拆迁责任书5、管理拆迁公告与通知6、办理户口冻结7、暂停办理相关事项8、确定拆迁安置方案9、签订拆迁补偿书面协议10、召开拆迁动员会,进行拆迁安置11、发放运作拆迁补偿款12、拆迁施工现场防尘污染管理13、移交拆迁档案资料14、房屋拆迁纠纷的裁决15、强制拆迁房地产开发项目拆迁安置阶段的相关税费1、房屋拆迁补偿费2、搬家补助费3、提前搬家奖励费4、临时安置补助费(周转费)5、清理费6、停产停业综合补助费7、对从城区位置较好的地区迁往位置较差的地区或远郊区县的居民的补助费8、一次性异地安置补助费9、房屋拆迁管理费10、房屋拆迁服务费第六步房地产开发项目的开工、建设、竣工阶段房地产开发项目开工、建设、竣工阶段的法律程序一、房地产开发项目开工前准备工作1、领取房地产开发项目手册2、项目转入正式计划3、交纳煤气(天然气)厂建设费4、交纳自来水厂扶植费5、交纳污水处理厂扶植费6、交纳供热厂扶植费7、交纳供电贴费及电源建设集资费8、地皮有偿出让项目管理四源接用手续9、设计单位出报批图10、出施工图11、编制、报送工程档案资料,交纳档案包管金12、办理消防审核意见表13、审批人防工程、办理人防许可证14、核发扶植工程规划许可证15、领取完工审批表,管理完工登记2、房地产开发项目的工程扶植招招标16、办理招标登记、招标申请17、招标准备18、招标通告19、编制招标文件并核准20、编制招标工程标底21、标底送审合同预算审查处确认22、标底送市招标办核准,正式申请招标23、投标单位资格审批24、编制投标书并送达25、召开招标会,勘察现场26、召开开标会议,进行开标27、评标、决标28、发中标通知书29、签订工程承包合同30、工程承包合同的审查三、房地产开发项目开工手续的办理31、管理质量监视注册登记手续32、扶植工程监理33、管理完工统计登记34、交纳实心粘土砖限制使用费35、管理完工前审计36、交纳投资方向调节税37、领取固定资产投资许可证38、报装施工用水、电、路39、协调街道环卫部门40、协调交通管理部门41、交纳绿化建设费,签订绿化协议42、领取建设工程开工证。
房地产项目开发的四大程序及十个流程

房地产项目开发的四大程序及十个流程1.市场调研与项目策划市场调研是房地产项目开发的重要第一步。
通过研究市场需求、供应情况、竞争对手等数据,以确定开发项目的定位和规模,制定合理的战略策划。
2.土地购置与准备阶段土地购置是房地产项目开发的重要环节,包括确定土地使用权、与土地所有者谈判、签订土地买卖合同等。
此外,还需要进行土地勘察、环境评估等工作,以确保开发项目的合法性和可行性。
3.项目建设与销售阶段在项目建设阶段,需要进行项目设计、规划、审批等工作。
同时,还需要进行项目融资、施工及监理、质量控制、验收等环节。
在项目建设过程中,也应进行销售策划和市场推广,为项目销售做好准备。
4.交付与售后服务阶段项目建设完成后,需要进行交付和售后服务。
交付阶段包括物业竣工验收、业主入住等程序。
同时,也要提供质保和维修服务,满足业主的需求。
1.市场调研:进行市场研究,分析市场需求、供应情况、竞争对手等,为项目定位和规划提供数据支持。
2.土地收购:与土地所有者谈判,确定土地使用权,签订土地买卖合同。
3.总体规划:根据市场需求和土地特点,进行项目的总体规划,包括项目定位、规模规划等。
4.设计策划:进行项目设计与策划工作,包括建筑设计、景观设计、市场推广策划等。
5.融资准备:进行项目融资工作,包括与银行、投资机构谈判、签订融资协议等。
6.施工与监理:进行项目的施工和监理工作,确保项目按照设计要求进行施工。
7.质量控制:对项目施工过程进行质量控制,确保项目质量达到相关标准。
8.完工验收:项目施工完成后,进行项目的竣工验收,确保项目符合相关规定。
9.销售与交付:进行项目销售和交付工作,包括签订购房合同、进行交付手续等。
10.售后服务:提供售后服务,包括维修、保养等,满足业主的需求。
总结:房地产项目开发的四大程序涵盖了市场调研、土地购置、项目建设与销售、交付与售后服务等环节。
而以市场调研、土地收购、总体规划、设计策划、融资准备、施工与监理、质量控制、完工验收、销售与交付、售后服务十个流程作为项目开发过程细分的基本流程,是确保房地产项目开发成功的重要步骤。
房地产项目开发流程完整版

房地产项目开发流程完整版第一部分,房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金.第二部分,行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案.一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查.6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查.2、国土资源局办理土地预审.3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查.4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查.5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查.8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
进行项目资源 评估
PPT文档演模板
投资机会选择与决策分析
在投资前,对项目的内外资源进 行评估是一项必不可少的工作。 对项目优势资源的利用可以提高 项目的竞争力;对项目劣势资源 的改造,可以最大限度地规避市 场风险,加速项目资金回收。项 目的资源评估可以分为经济层面、 城市发展层面、城市文化层面和 自身价值层面四大部分。其中, 经济层面又可以分为宏观经济层 面和中观经济层面。
办理
规划许可证 施工许可证
PPT文档演模板
房地产项目开发程序
办理建设用地规划许可证
受理单位:成都市规划局综合处
受理时间:12个工作日 所需主要资料:《建设项目选址意见书》;
《建设用地规划许可证》申请表; 经测绘行政主管部门审核的1:500(或1:1000)实测现状矢量地 形图; 拨地红线成果图; 拨地红线备案通知书; 涉及规划紫线、土地整合、水利等相关范围用地的项目,
办理
规划许可证 施工许可证
PPT文档演模板
房地产项目开发程序
办理房地产开发企业资质
受理单位:成都市建委开发处 受理时间:20个工作日 所需主要资料:申请资质等级的报告; 填报软件生成上报软盘并打印《房地产开发企业资质申 报表》; 企业营业执照; 企业税务登记证; 验资报告; 开发项目资料:土地出让合同及付款凭证、国有土地使用 证; 外商投资企业需持立项批准文件和批准合同、章程; 专业技术人员的职称证书。
PPT文档演模板
房地产项目开发程序
企业取得土地的方式
行政命令式
资
土
本 市
土地二级开发
地 市
场
场
PPT文档演模板
房地产项目开发程序
企业取得土地的方式
土地市场 通过在土地市场进行招标、拍卖、挂牌公
开获得土地,这也是自2002年7月以来,获取土 地的主要方式。
从目前来看,不管是招标、拍卖或者挂牌, 拿地大概只有一个标准,那就是价格标准。通 常的情况下是以“价高者得”为唯一的衡量标 准,而一般不过分限制参与者的资格和参与者 的其它相关条件。
进行项目资源 投资机会选择与决策分析 评估
利
润Байду номын сангаас
最 大
整体性
纵深性
PPT文档演模板
可持续性
前瞻性
风险最小
房地产项目开发程序
初步可行 性研 究
投资机会选择与决策分析
PPT文档演模板
分析投资机会 研究的结论, 初步判断项目 投资是否可行, 并决定下一步 具体研究工作。
房地产项目开发程序
可行性方 案研究
PPT文档演模板
房地产项目开发程序
办理国土使用证
受理单位:成都市国土局地产处 受理时间:12个工作日 所需主要资料:用地登记申请书及委托人和代理人的身份证复印件; 土地权属证明文件; 建设用地规划许可证、选址意见书或定点通知书、规划红 线图、总平面图; 建设项目批准或备案文件; 地籍调查表、届址点成果表、宗地图; 招标、拍卖、挂牌成交确认书; 土地出让金缴纳情况审核表; 契税完税凭证或缓交、免交契税材料。
投资机会选择与决策分析
PPT文档演模板
对拟投资的项目 进行全面的技术 经济研究,并针 对具体地块及市 场现状建议开发 投资模型,对建 设投资、成本费 用、现金流量等 进行精确控制。
房地产项目开发程序
投资决策流程
确定意向地块
成立项目研究小组
投资、策划人员
设计人员
进行项目资源评估
财务人员
经济层面评估
城市发展层面评估
投 资
决
策
财务
分
分析
析
房地产项目开发程序
投资机会选择与决策分析
PPT文档演模板
房地产项目开发程序
意向地块的 确定
投资机会选择与决策分析
成熟市场的发展使得投资决策在项目开发中占据
了越来越大的比重,第一颗棋摆在哪里,怎么摆, 成为每个开发商投资时考虑得最多的事情。
PPT文档演模板
根据城市规划状况及经济发 展前景,选择意向发展地块
取得《国土使用证 》
PPT文档演模板
以. 成都市建设工程为例 房地产项目开发程序
前 期 主要 工 作
取得土地
办理房地产 办理建设项目 办理建设用地
使 用 权 开发企业资质 选址意见书 规划许可证
开发项目 立项登记
项目深度 市场调研
项目定位 策划
项目产品 策划
项目产品 设计
建筑方案 审批
办理建设工程
开发项目 立项登记
项目深度 市场调研
项目定位 策划
项目产品 策划
项目产品 设计
建筑方案 审批
办理建设工程
办理
规划许可证 施工许可证
PPT文档演模板
房地产项目开发程序
开发项目立项登记
受理单位:成都市发改委 受理时间:5个工作日 所需主要资料:项目申请报告; 营业执照及经审计的最新企业财务报表、开户银行出具的 资金信用证明; 投资意向书; 银行出具的融资意向书; 规划行政部门出具的项目用地意见书; 环境保护行政主管部门出具的审批意见。
中观经济评估指标
商品房施工面积 商品房竣工面积 商品房销售面积 商品房销售额 商品房空置面积及空置率 房地产市场价格指标
自身价值评估指标
地块地貌
地质条件
城市发展评估指标
总体规划要点
地块内及周边的自然景观资源 地块周边的城市配套状况
城市重点发展方向及其规划
项目区域和地段内的规划详细情况
规划变更因素
房地产项目开发程序
应向各相关部门出具征求意见函; 工业项目或其他对周围环境有特殊要求的项目,应取得环
保等管理部门的意见。
取得《建设用地规划许可证 》
PPT文档演模板
以. 成都市建设工程为例 房地产项目开发程序
前 期 主要 工 作
取得土地
办理房地产 办理建设项目 办理建设用地
使 用 权 开发企业资质 选址意见书 规划许可证
建筑方案 审批
办理建设工程
办理
规划许可证 施工许可证
PPT文档演模板
房地产项目开发程序
企业取得土地的方式
行政命令式
资
土
本 市
土地二级开发
地 市
场
场
PPT文档演模板
房地产项目开发程序
企业取得土地的方式
行政命令式
资
土
本 市
土地二级开发
地 市
场
场
PPT文档演模板
房地产项目开发程序
企业取得土地的方式
行政命令式可以是划拨也可以是协议出让.根据 2003年8月12号正式发布的国务院18号令,政府 有权合理的确定各类房地产用地的布局和比例。 也就是说,在各个城市中,仍有由政府决策的 开发项目,其中有相当一部分(比如危改项目、 工商企业改造、经济适用房和基础设施建设中 的建设用地分配)是通过土地协议出让的方式进 行的,尤其是危改和基础设施建设中的建设用 地分配,基本上是控制在政府手里。
房地产项目开发程序
房地产开发模式
主要采用香港模式:
依赖房产销售收入和银行 提供资金
以销售为主的经营模式
以圈地、圈钱为主的盈利 模式
物业管理 销售 盖房子
PPT文档演模板
取得土地
房地产项目开发程序
中国的房地产开发程序
Step 1. 投资机会选择 与决策分析
Step 2. 前期工作
Step 4. 租售阶段
Step 3. 建设阶段
PPT文档演模板
房地产项目开发程序
中国的房地产开发程序
Step 1. 投资机会选择 与决策分析
Step 2. 前期工作
Step 4. 租售阶段
Step 3. 建设阶段
PPT文档演模板
房地产项目开发程序
投资机会选择与决策分析
投
机会
资
寻找
机
会
选
机会
择
筛选
PPT文档演模板
资源 评估
取得《房地产开发企业资质》
PPT文档演模板
以. 成都市建设工程为例 房地产项目开发程序
前 期 主要 工 作
取得土地
办理房地产 办理建设项目 办理建设用地
使 用 权 开发企业资质 选址意见书 规划许可证
开发项目 立项登记
项目深度 市场调研
项目定位 策划
项目产品 策划
项目产品 设计
建筑方案 审批
办理建设工程
城市文化层面评估
自身价值层面评估
PPT文档演模板
房地产项目开发程序
制制定定研研究究计计划划 初步可行性研究
静态经济 指标分析
动态经济 指标分析
动态资金 缺口分析
项目风险 分析
可行性方案研究
PPT文档演模板
用于银行贷款的 地块发展可行性方案
用于政府报建的 地块发展可行性方案
房地产项目开发程序
中国的房地产开发程序
办理
规划许可证 施工许可证
PPT文档演模板
房地产项目开发程序
办理建设项目选址意见书
受理单位:成都市规划局综合处
受理时间:15个工作日 所需主要资料:《建设项目选址意见书》申请表;
土地权属证明文件; 扩建项目需提供产权证复印件; 联建项目需提交联建协议; 1:500地形图六份,其中一份用蓝笔标注拟建用地范围示 意图,并由供地单位或自有用地单位加盖公章。
PPT文档演模板
房地产项目开发程序
项目深度市场调查
研究宏观市场现状及其趋势 消费市场的研究和目标客户的定位
项目产品 策划
项目产品 设计
建筑方案 审批
办理建设工程
办理
规划许可证 施工许可证
