江苏省定额解释汇总
江苏定额解释完整版

江苏定额解释集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]江苏定额解释问:安装工程中辅材价格是否可以调整?答:清单报价中可以调整。
问:引下线钢筋土建已作对接焊,安装还需作跨接焊吗?答:应根据设计图纸要求及施工组织设计方案要求进行计算问:建设工程中设备费用是否可以作为计取现场安全文明措施费、总承包管理费、定额测定费等费用的计算基础?答:根据建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑(一)中的有关规定:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。
其费用不应计入分部分项工程费中,作为计取现场安全文明措施费、总承包管理费、定额测定费等费用计算基础。
问:安装工程中水池、浴缸、座便器不安装,但是预留排水管道出楼板并堵洞,如何计价?答:应套用《江苏省建筑与装饰、安装、市政补充定额》(2007年)中浴缸、水池、座便器预留定额子目。
问:安装工程按层数划分工程类别时,地下室是否作为一层?答:地下室一般不作为安装工程划分类别的标准。
问:安装工程计价表第六册规定“超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算”,那相应管件、法兰是否也可按上述系数进行调整?答:超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,相应配套管件、法兰没有此项规定,不增加含量。
问:安装工程中机电设备安装工程中的拆除部分如何进行计价?答:按安装定额第一册《机械设备安装工程》有关说明,旧设备拆除的工作内容包括拆除前检测设备精度及完好程度,填写记录,铲除设备底座灌浆层,部件、附件及地脚螺母拆除,起重机具搭拆。
起吊、上排、10米范围内的移位、涂油防护,该费用应按相应设备安装工程定额人工、机械的50%计算,其他分册的拆除项目应套用相应的修缮定额,修缮定额缺项时可参照此规定计算费用。
问:分包工程是否能计算施工现场安全文明施工措施费?答:实行项目总承包工程,总承包单位依法将建筑工程分包给其他单位的,总承包单位与分包单位应当在分包合同中明确现场安全文明施工措施费用,以及费用支付计划、使用要求、调整方式等条款。
江苏定额解释集锦(安装,市政,土建)

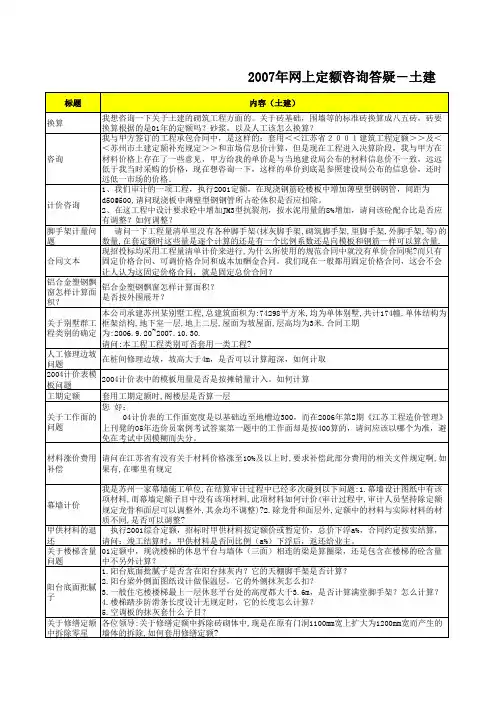

2007年网上定额咨询答疑-土建
建
回复
八五砖根据国家墙改要求、禁止使用,如有使用,
可参考01估价表的消耗量执行
请根据合同确认“市场信息价”的价格水平,按照
合同执行
1、薄壁钢管d值较大,所占体积理应扣除;
2、JM3型添加剂可以减少砼中的水泥用量,请根据
添加与不添加JM3时的砼配比差值,增加JM3,减少
水泥用量。
工程量清单中,脚手架计入措施费,在套用定额
时,为了便于结算调整,应分别列项,再计合价。
目前使用的合同示范文本是GB1999,与
铝合金塑钢飘窗面积按照中心线尺寸计算
具体请到工程所在地造价管理机构核定类别
人工修边坡根据深度不同,套用相应人工挖土方定
额时已经考虑深度的因素了。
复合木模版按5次周转摊销,钢模版按50次周转摊
销计入。
阁楼层是否计入层数,应根据工程具体情况确定。
砼基础的工作面宽度以基础边至地槽边计算,垫层
一般不考虑立模,所以工作面计算时不是从垫层边
开始,而是从基础边开始。
请查阅苏建定(2003)409号《关于妥善处理建筑
材料上涨,确保工程质量安全的意见》;苏建价
(2005)593号《关于工程量清单计价施工合同价
款确定与调整的指导意见》。
按定额规定执行。
甲供材不应作为让利的基础,不应同比例下浮。
墙体内梁未包含的楼梯的砼含量当中,应另外计算。
楼梯在计算时,按自然层高度考虑,所以休息平台
处不考虑满堂脚手架;按照施工规范要求确定防滑
条长度。
墙体拆除,可以套用修缮定额相应子目。
江苏定额解释集锦(安装,市政,土建)

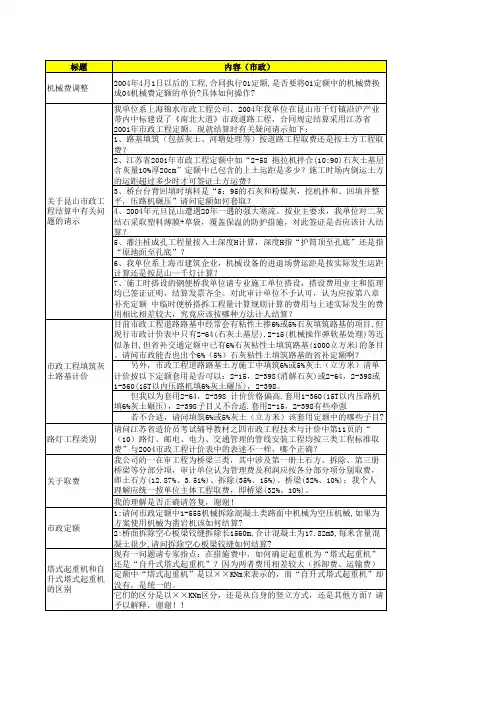

内容(市政) 内容(市政) 2004年4月1日以后的工程,合同执行01定额,是否要将01定额中的机械费换 成04机械费定额的单价?具体如何操作? 我单位系上海锦水市政工程公司,2004年我单位在昆山市千灯镇沿沪产业 带内中标建设了《南北大道》市政道路工程,合同规定结算采用江苏省 2001年市政工程定额。现就结算时有关疑问请示如下: 1、路基填筑(包括灰土、河塘处理等)按道路工程取费还是按土方工程取 费? 2、江苏省2001年市政工程定额中如“2-58 拖拉机拌合(10:90)石灰土基层 含灰量10%厚20cm”定额中已包含的上土运距是多少?施工时场内倒运土方 的运距超过多少时才可签证土方运费? 3、桥台台背回填时填料是“5:95的石灰和粉煤灰,挖机拌和、回填并整 平,压路机碾压”请问定额如何套取? 4、2004年元旦昆山遭遇20年一遇的强大寒流。按业主要求,我单位对二灰 结石采取塑料薄膜+草袋,覆盖保温的防护措施,对此签证是否应该计人结 算? 5、灌注桩成孔工程量按入土深度H计算,深度H指“护筒顶至孔底”还是指 “原地面至孔底”? 6、我单位系上海市建筑企业,机械设备的进退场费运距是按实际发生运距 计算还是按昆山—千灯计算? 7、施工时搭设的钢便桥我单位请专业施工单位搭设,搭设费用业主和监理 均已签证证明,结算发票齐全。对此审计单位不予认可,认为应按第八章 补充定额 中临时便桥搭拆工程量计算规则计算的费用与上述实际发生的费 用相比相差较大,究竟应该按哪种方法计人结算? 目前市政工程道路路基中经常会有粘性土掺6%或5%石灰填筑路基的项目,但 现行市政计价表中只有2-64(石灰土基层),2-15(机械操作弹软基处理)等近 似条目,但省补交通定额中已有6%石灰粘性土填筑路基(1000立方米)的条目 。请问市政能否也出个6%(5%)石灰粘性土填筑路基的省补定额啊? 另外,市政工程道路路基土方施工中填筑6%或5%灰土(立方米)清单 计价按以下定额套用是否可以:2-15,2-398(消解石灰)或2-64,2-398或 1-360(15T以内压路机填6%灰土碾压),2-398。 但我以为套用2-64,2-398 计价价格偏高.套用1-360(15T以内压路机 填6%灰土碾压),2-398子目又不合适.套用2-15,2-398有些牵强 若不合适,请问填筑6%或5%灰土(立方米)该套用定额中的哪些子目? 请问江苏省造价员考试辅导教材之四市政工程技术与计价中第11页的“ (10)路灯、邮电、电力、交通管理的管线安装工程均按三类工程标准取 费”与2004市政工程计价表中的表述不一样,哪个正确? 我公司的一在审工程为桥梁三类,其中涉及第一册土石方、拆除、第三册 桥梁等分部分项,审计单位认为管理费及利润应按各分部分项分别取费, 即土石方(12.87%、3.51%)、拆除(35%、15%)、桥梁(32%、10%);我个人 理解应统一按单位主体工程取费,即桥梁(32%、10%)。 我的理解是否正确请答复,谢谢! 1:请问市政定额中1-555机械拆除混凝土类路面中机械为空压机械,如果为 方案使用机械为凿岩机该如何结算? 2:桥面拆除空心板梁铰缝拆除长1560m,合计混凝土为17.82m3,每米含量混 凝土很少,请问拆除空心板梁铰缝如何结算? 现有一问题请专家指点:在措施费中,如何确定起重机为“塔式起重机” 还是“自升式塔式起重机”?因为两者费用相差较大(拆卸费、运输费) 定额中“塔式起重机”是以××KNm来表示的,而“自升式塔式起重机”却 没有,是统一的。 它们的区分是以××KNm区分,还是从自身的竖立方式,还是其他方面?请 予以解释,谢谢!!
江苏省定额解释

工程计价土建有关问题解释()(发稿时间:阅读次数:)一、目前住宅项目要求一房一验,该项费用是否包含在材料检验试验费中?答:我省材料检验试验费费率中不包括一房一验地检测费用,仅包含施工单位制作材料检测试样、封裹并送达检测单位地费用.该项费用如发生时,由建设方支付.根据省建设厅《关于进一步加强我省建设工程质量检测管理地若干意见》(苏建质[]号)、《关于改变我省建设工程质量见证取样检测委托方有关事项地通知》(苏建质[]号)规定,从年月日起,我省新开工项目地建设工程质量见证取样检测,一律由建设单位直接委托工程质量检测机构进行检测,其检测费用由建设单位直接支付给所委托地检测机构,该费用不得转嫁给施工单位支付,若发包人违反规定要求施工企业垫付时,施工企业可向发包人收取该项费用,并单独列入其他项目招标人部分中.二、执行机械台班定额,介于两种机械型号间地能否采用插入法?答:执行我省机械台班定额中地机械进(退)场、组拆装子目价格时,当实际使用施工机械介于机械台班定额中地两种型号之间时,应套用较高等级型号机械地单价,不采用插入法.当实际使用施工机械型号与各专业计价表中定额子目地机械型号不同时,按计价表执行不调整.三、现场安全文明施工措施费执行文件中地单独发包地项目如何理解?答:该文件第四条给出现场安全文明施工措施费费率表,并注:表中所列工程均为单独发包工程.该注主要是指构件吊装与装饰工程,如单独发包,分别按构件吊装与装饰工程取费;否则按土建工程取费.其他工程不论是否单独发包,均按本表格对应项目执行.四、土建工程垂直运输费计算有关问题、多个单项工程组团工程垂直运输费如何套用?答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费.、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整?答:()如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该子目卷扬机台班数量换之,且檐口高度在以上地单项工程另增加塔吊台班台班天,卷扬机台班扣除.()如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数.、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取?答:()如实际只使用塔吊,不使用卷扬机时,应按照上述第条规定处理,另外乘以系数:(单独施工天数与另外一栋同时施工天数Χ与另外两栋同时施工天数×)该单位工程国家工期定额天数.()如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数Χ(单独施工天数与另外一栋同时施工天数Χ与另外两栋同时施工天数×)该单位工程国家工期定额天数.()当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数.例:甲(檐口高度在以内)、乙(檐口高度在以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为天,乙工程定额工期天,合同工期甲工程为天、乙工程为天,甲工程比乙工程早开工日.请计算甲、乙两个单项工程地定额塔吊台班数量. 解:、甲工程应套用—子目,塔式起重机台班数量调整为台班天×(天天天×)天台班天、乙工程应套用—子目,塔式起重机台班数量调整为台班天×(天×)天台班天、如实际使用地塔吊型号与定额不一致时,是否可以调整?答:不予调整,仍按定额执行.五、土建工程超高费定额使用不够明确,希望加以具体说明.答:、土建工程超高费内容包括:人工降效、高压水泵摊销、临时垃圾管道等费用.土建工程檐口高度超过时,超过部分地工程项目增加人工降效系数为:~为,~为,~为,以此类推,檐口高度每升高,降效系数递增.、为了方便套用,建筑物超高增加费定额编号进行适当调整,例如—子目为:—()人工降效(定额中地人工费)、—() 临时垃圾管道费(定额中地材料费)、—() 高压水泵摊销费(定额中地机械费),—~—子目以此类推,管理费及利润可分别计取. 、根据建设部清单规范执行要求,人工降效属于分部分项项目.为简化计算,依法不招标工程应将人工降效费用作为分部分项项目费用按照定额标准计列;采用清单法计价工程地人工降效系数应按苏建定()号文件规定分别进入各定额子目综合单价内.我省建设厅年印发地“江苏省建设工程工程量清单计价培训教材”已明确,高压水泵摊销费及临时垃圾管道费应作为措施费用单独列项进行计算.、建筑物超高增加费中地人工降效费(定额中地人工费)系按元工日计算,预算人工工资调整文件应予执行,并计取相应施工费用.六、措施费在结算中应如何调整?答:我省苏建价()号文规定,对于采用固定单价合同地工程,当发生工程量变更时,措施费中地模板、脚手费可作相应调整,而其他措施费(临时设施费、检验试验费等等)一般不再调整.合同有约定时,按合同约定执行.对于采用固定总价合同地工程,具体按合同约定执行.七、飘窗工程量应如何计算?答:飘窗高度按门窗洞口尺寸,长度按飘窗中心线洞口长度计算,弧形或折线形按照展开尺寸计算.八、装饰工程使用甲方电梯时,垂直运输费如何计取?答:对于包工包料装饰工程,当甲方提供电梯用于工程垂直运输时,垂直运输费应包含在工程造价内,并应将垂直运输费(子目)中地机械费在确定含税工程造价之后退还甲方.九、脚手架定额执行、单独天棚抹灰地系数应以“架”页注中地为准,“架”页第条中“单独天棚抹灰……乘以系数”一段文字取消.、单独搭设幕墙脚手架时,执行—及—子目乘系数.十、预应力钢筋工程执行问题、使用转角器张拉属非常规地操作工艺,往往是在特定地条件下张拉,如在梁面、楼面上或梁端受阻时,既增加了材料,又费时费工,变角张拉并不是每个工程都会遇到,定额规定使用转角器张拉操作长度应按实计算,但实际操作有困难希望加以明确,以利计价工作地开展.同时预应力筋工作(操作)长度是否应包含在清单及预算工程量中?答:定额中考虑地都是在梁端处正常张拉,使用转角器(变角张拉工艺)张拉操作长度应在定额规定地结构长度及操作长度基础上另外增加操作长度:无粘结钢绞线每个张拉端增加,有粘结钢绞线每个张拉端增加,且使用转角器张拉地锚具定额人工和机械乘系数.根据清单计价规范及我省定额工程量计算规则规定,预应力筋工作(操作)长度应包含在清单及预(结)算工程量中.、在计算锚具工程量地孔数时,时有争议出现,实际工作中应该以每个波纹管作为一个孔还是以锚具中地每一个孔作为一个孔为准?答:计算锚具工程量时,应该以锚具中设计规定穿有钢绞线或碳素钢丝地每一个孔作为一个孔.、波纹管支架是否就是仅用于固定波纹管?另曲线形波纹管地设计图示长度应如何计算?答:定额中地波纹管支架不仅用于固定波纹管,同时还用于固定锚具地埋件螺旋筋以及无粘结钢绞线等.曲线形波纹管地设计图示长度地计算方法应同钢绞线相同.、专业分包预应力工程地施工单位,在编制檐口高度大于工程预(结)算时,是否可以按照定额规定计取超高人工降效及机械降效费用?答:应该计取定额规定地人工降效费用,人工降效系数按照前面标准确定.、作为专业分包预应力工程地施工单位,应怎样计取安全文明施工措施费?答:根据现场安全文明施工措施费执行文件及前面地答复,预应力专业公司应单独计取预应力工程造价部分地安全文明施工措施费,费率标准按照相关文件执行.、钢绞线是应用在工程结构上地十分重要地材料,对工程结构安全影响重大,生产厂家通常提供地钢绞线是出现地正误差.目前有关国家标准对钢绞线一般不称为理论重量,而改称为参考重量,且参考重量与实际重量不符地问题比较严重,应如何处理?答:按照定额规定,钢绞线重量应按实际重量计算,具体可按施工现场监理见证取样地检测报告数据确定.当由于各种原因未能明确钢绞线地单位重量时,对于Ф地钢绞线参考净重量可以参照确定.、由于建筑工程中预应力工程地施工特点是点多分散、施工中地间歇比较多而频繁,使得施工工效下降比较大,另外《建筑工程预应力施工规程()》也明确了以内地预应力工程是预应力筋和锚具用量较少地非一般工程,对非一般工程地界定是否可进行适当调整?答:计价表第“筋页”倒数第行中地“设计用量在吨以内时”调整为“平均每层结构设计用量在吨以内且设计总用量在吨以内时”. 、当预应力构件长度超过米时,预应力施工费时费工,费用应如何调整.答:定额规定,后张法预应力钢丝束、钢绞线束不分单跨、多跨以及单向双向布筋,构件长度在米以内时,均按定额执行.当构件长度超过米且整根通长放张地钢绞线及锚具地定额人工乘系数.十一、机械土方中在计算装载机铲松散土工程量时,是以天然实体积(自然方)还是以松散土(虚方)体积为准?答:应按照定额规定以天然实体积(自然方)为准.十二、基坑锚喷护壁在第二章中已经有锚杆及钢筋网子目,但是“桩”页注及“筋”页第条又另有不同说法,实际工作中应以谁为准?答:执行“桩”页—~—子目,取消“桩”页注及“筋”页第条文字内容.十三、“桩”页注地规定是否同时适用于方桩和管桩?答:是地,适用于方桩也适用于管桩.十四、建筑工程计价表中钻孔灌注砼桩使用商品砼子目人工数量是否有误?答:“桩”页—、—、—、—子目人工数量有误,该个子目部分数据调整如下:十五、零页中大理石洗漱台板工程量是按照展开面积计算还是水平投影面积计算?答:零页倒数第行中“……工程量按平方米计算”改为“……工程量按台面投影面积(不扣除孔洞面积)计算”.工程计价土建有关问题解释()(发稿时间:阅读次数:)。
江苏定额解释汇总

江苏定额解释汇总TYYGROUP system office room [TYYUA16H-TYY-TYYYUA8Q8- 南京市2021年有关建设工程计价管理问题解答汇编〔一〕1、2021版?江苏省建筑与装饰工程计价定额?中2-15子目“高压旋喷桩钻孔〞和2-17子目“双重管高压旋喷桩〞子目,该页定额标注工作内容相同。
在进行“双重管高压旋喷桩〞工程组价时,除了套用2-17 双重管高压旋喷桩子目外,是否还要另行套用2-15钻孔子目?答:2021版?江苏省建筑与装饰工程计价定额?中2-15子目应分别与2-16、2-17、2-18子目配套使用。
使用计价定额对“双重管高压旋喷桩〞工程进行组价时,两个子目都要套取,2-15子目为钻孔,2-17子目为成桩,2-17子目未包含2-15子目的工作内容。
2、问:某大型地下室的土方工程,其中一个“挖一般土方〞子目,工程特征描述为:人工配合机械修边坡。
结算时,甲方认为根底底板下设计的根底反梁及集水坑处的土方应该执行该清单的单价,是否合理?答:根底底板下设计的根底反梁及集水坑处的土方不属于人工配合机械修边坡的一般土方,应分别按挖沟槽土方及挖基坑土方单列清单计价。
3、问:执行2021版计价定额时,大型机械进退场费是否计取管理费、利润?答:大型机械进退场费属于施工机具使用费,应作为管理费和利润的计算根底计取管理费和利润。
4、问:某道路工程两侧设置电力和电信管道,请问管道四周的混凝土包封套用市政中的什么定额较为适宜?答:混凝土包封可套用排水册非定型渠道混凝土根底的定额子目。
5、请问?南京工程造价管理?中工程建设材料里的园林苗木市场指导价格包含哪些费用?答:园林苗木指导价格是包括了苗木圃存价、起挖费、普通包扎费、运输费、采购保管费等到工地现场〔南京市区〕所发生的综合费用。
6、现在推广使用的预拌砂浆与定额中的传统砂浆的对应关系是什么?答:预拌〔干拌〕砂浆与定额中的传统砂浆对应关系可参考下表:9■注:上述预拌砂浆均按散装干拌考虑。
41259_江苏定额解释问题集

011问:水泥砂浆踢脚线工程量如何计算?(发稿时间:2009-1-9 9:48:48 阅读次数:23)答:如按图纸设计要求的确发生水泥砂浆踢脚线工作内容,应根据《江苏省建筑与装饰工程计价表》的有关规定:水泥砂浆踢脚线应按延长米计算,墙面抹灰的工程量按《江苏省建筑与装饰工程计价表》第十三章的有关计算规则进行计算。
如墙面未做水泥砂浆踢脚线,而是墙面抹灰到底时,则不应计算水泥砂浆踢脚线的费用,但根据《江苏省建筑与装饰工程计价表》第十三章的有关计算规则计算墙面抹灰工程量时,应补足踢脚线部分相应的工程量。
010、问:打桩、地下连续墙、土钉支护、锚杆等地下室支护工程在竣工结算时应列入分部分项清单,还是措施费用清单?(发稿时间:2009-1-9 9:48:29 阅读次数:12)答:按实结算的工程中地下室深基础工程中的支护工程中如业主要求完成打桩、地下连续墙、土钉支护、锚杆等工程,其实体消耗部分应列入分部分项工程费,并计取有关费用,其模板、脚手架工程等费用仍应列入措施费项目。
009、问:按01定额,一个工程中有六幢11层高楼,塔吊及电梯进退场费能算几次,实际就用六台塔吊?(发稿时间:2009-1-9 9:19:02 阅读次数:11)答:有几台算几次,若因甲方原因造成一台塔吊多次进场,则算多次。
008、问:建筑物超高增加费怎样编入工程量清单中?(发稿时间:2009-1-9 9:18:35 阅读次数:16)答:临时垃圾管道费(材料费)、高压水泵费(机械费)作为措施费单独列出。
人工降效不作为独立项目,在相关清单子目中体现,机械降效已在垂直运输费中考虑了。
006、问:按照04定额计算,墙体是按体积计算的,砼KM1砖,规格是190*190*90,那算体积时是该乘以0.2还是0.19呢;混凝土空心砖如果套粉刷定额,是套混凝土墙体的子目,还是套轻质墙子目;除(发稿时间:2009-1-9 9:17:11 阅读次数:22)答:墙厚按190计算,不属于轻质墙;界面剂的涂刷由设计规范规定005、问:请问在使用04计价表时,在措施项目费里的大型机械进退场费作为措施项目费计价是否计取管理费和利润?(发稿时间:2009-1-9 9:16:54 阅读次数:14)答:应该计取004、问:.甲供材是以实际购买价还是以预算价计取费用、税金?.未经招投标且材料主要由建设方提供的工程,如何适应上述规定?(发稿时间:2009-1-9 9:16:25 阅读次数:16)答:按按合同确定的价格计取税费;包工包料工程按当时预算指导价、市场信息价或合同价格计取税费003、问:人工配合机械挖土,挖土量是否必须按10%记取?(发稿时间:2009-1-9 9:16:09 阅读次数:16)答:以实际挖土量计算,不得大于10%。
苏州计价解释归类
计价解释问题归类一、定额计取的问题:1、土方外运 3.3km,执行定额(1-241)5km之内还是执行定额(1-240*1.1)3km*1.1系数?谢谢。
(计价解释(一)~第3条)答:执行定额(1-241)5km以内。
2、一政府项目标底及限价中都没有考虑专家认证费(深基坑、高大模板等)招标文件也没有提及此项费用,请问实际发生此费用应由哪方承担?有无具体的文件依据执行?(计价解释(一)~第4条)答:由聘请方承担。
3、省04计价表钢筋分部131页有备注:“层高超过3.6m在8m内人工乘系数1.03,12m内人工乘系数1.08,12m以上乘系数1.13。
”请问1.是层高超过3.6m楼层的本层柱梁板等现浇构件钢筋人工均可乘相应系数,还是仅柱或墙构件钢筋人工可以乘此系数其他不可以? 2.若首层层高也是超过3.6m的,其基础现浇构件钢筋人工是否可以乘首层层高的相应系数?请解答谢谢!(计价解释(二)~第3条)答:1. 层高超过3.6m楼层的本层柱梁板等现浇构件钢筋人工均乘相应系数,2. 基础不乘相应系数。
4、关于2004江苏省建筑与装饰工程计价表中定额编号13-98(钢骨架上干挂花岗岩板)定额子目中的6-40铁件是否应该包含钢骨架连接铁件及钢骨架与主体墙面连接的预埋铁件(相应铁件根据设计图纸如实测算调整含量) 2、定额13-98中的人工含量8.33工日/10m2是否应该包含定额子目中的6-45(钢骨架)与6-40(铁件)的安装人工含量在内。
(计价解释(三)~第15条)答:1、6-40铁件包含钢骨架连接铁件及钢骨架与主体墙面连接的预埋铁件,2、定额13-98中的人工含量8.33工日/10m2包含定额子目中的6-45(钢骨架)与6-40(铁件)的安装人工。
5、由于自然地面较低,当地土方含水量较大,设计要求回填6%灰土。
约十多万平方米的场地需推除根植土后回填6%灰土,回填厚度约80公分,图纸设计说明中要求站区填土每层虚铺厚度≤250mm,压实系数≥0.9,我公司在施工时按照20cm一层分层摊铺碾压。
江苏省定额解释汇总
南京市2018年有关建设工程计价管理问题解答汇编(一)1、2014版《江苏省建筑与装饰工程计价定额》中2-15子目“高压旋喷桩钻孔”和2-17子目“双重管高压旋喷桩”子目,该页定额标注工作内容相同。
在进行“双重管高压旋喷桩”项目组价时,除了套用2-17双重管高压旋喷桩子目外,是否还要另行套用2-15钻孔子目?答:2014版《江苏省建筑与装饰工程计价定额》中2-15子目应分别与2-16、2-17、2-18子目配套使用。
使用计价定额对“双重管高压旋喷桩”项目进行组价时,两个子目都要套取,2-15子目为钻孔,2-17子目为成桩,2-17子目未包含2-15子目的工作内容。
2、问:某大型地下室的土方工程,其中一个“挖一般土方”子目,项目特征描述为:人工配合机械修边坡。
结算时,甲方认为基础底板下设计的基础反梁及集水坑处的土方应该执行该清单的单价,是否合理?答:基础底板下设计的基础反梁及集水坑处的土方不属于人工配合机械修边坡的一般土方,应分别按挖沟槽土方及挖基坑土方单列清单计价。
3、问:执行2014版计价定额时,大型机械进退场费是否计取管理费、利润?答:大型机械进退场费属于施工机具使用费,应作为管理费和利润的计算基础计取管理费和利润。
4、问:某道路工程两侧设置电力和电信管道,请问管道四周的混凝土包封套用市政中的什么定额较为合适?答:混凝土包封可套用排水册非定型渠道混凝土基础的定额子目。
5、请问《南京工程造价管理》中工程建设材料里的园林苗木市场指导价格包含哪些费用?答:园林苗木指导价格是包括了苗木圃存价、起挖费、普通包扎费、运输费、采购保管费等到工地现场(南京市区)所发生的综合费用。
6、现在推广使用的预拌砂浆与定额中的传统砂浆的对应关系是什么?答:预拌(干拌)砂浆与定额中的传统砂浆对应关系可参考下表:注:上述预拌砂浆均按散装干拌考虑。
江苏安装工程预算定额解释汇编
问:安装工程中辅材价格是否可以调整答:可以调整。
问:引下线钢筋土建已作对接焊,安装还需作跨接焊吗答:应根据设计图纸要求及施工组织设计方案要求进行计算问:建设工程中设备费用是否可以作为计取现场安全文明措施费、总承包管理费、定额测定费等费用的计算基础答:根据建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑(一)中的有关规定:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。
其费用不应计入分部分项工程费中,作为计取现场安全文明措施费、总承包管理费、定额测定费等费用计算基础。
问:安装工程中水池、浴缸、座便器不安装,但是预留排水管道出楼板并堵洞,如何计价答:应套用《江苏省建筑与装饰、安装、市政补充定额》(2007年)中浴缸、水池、座便器预留定额子目。
问:安装工程按层数划分工程类别时,地下室是否作为一层答:地下室一般不作为安装工程划分类别的标准。
问:安装工程计价表第六册规定“超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数,焊条消耗量不变,单价可以换算”,那相应管件、法兰是否也可按上述系数进行调整答:超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数,相应配套管件、法兰没有此项规定,不增加含量。
问:安装工程中机电设备安装工程中的拆除部分如何进行计价答:按安装定额第一册《机械设备安装工程》有关说明,旧设备拆除的工作内容包括拆除前检测设备精度及完好程度,填写记录,铲除设备底座灌浆层,部件、附件及地脚螺母拆除,起重机具搭拆。
起吊、上排、10米范围内的移位、涂油防护,该费用应按相应设备安装工程定额人工、机械的50%计算,其他分册的拆除项目应套用相应的修缮定额,修缮定额缺项时可参照此规定计算费用。
问:分包工程是否能计算施工现场安全文明施工措施费答:实行项目总承包工程,总承包单位依法将建筑工程分包给其他单位的,总承包单位与分包单位应当在分包合同中明确现场安全文明施工措施费用,以及费用支付计划、使用要求、调整方式等条款。
218江苏省定额解释汇总
南京市 2018年相关建设工程计价管理问题解答汇编( 一 )1、2014 版《江苏省建筑与装修工程计价定额》中2-15 子目“高压旋喷桩钻孔”和 2-17 子目“两重管高压旋喷桩”子目,该页定额标明工作内容同样。
在进行“两重管高压旋喷桩”项目组价时,除了套用2-17 双重管高压旋喷桩子目外,能否还要另行套用2-15 钻孔子目?答: 2014 版《江苏省建筑与装修工程计价定额》中2-15 子目应分别与2-16 、2-17 、2-18 子目配套使用。
使用计价定额对“两重管高压旋喷桩”项目进行组价时,两个子目都要套取,2-15 子目为钻孔,2-17 子目为成桩,2-17 子目未包含 2-15 子目的工作内容。
2、问:某大型地下室的土方工程,此中一个“挖一般土方”子目,项目特点描绘为:人工配合机械修边坡。
结算时,甲方以为基础底板下设计的基础反梁及集水坑处的土方应当履行该清单的单价,能否合理?答:基础底板下设计的基础反梁及集水坑处的土方不属于人工配合机械修边坡的一般土方,应分别按挖沟槽土方及挖基坑土方单列清单计价。
3、问:履行 2014 版计价定额时,大型机械进散场费能否计取管理费、收益?答:大型机械进散场费属于施工机具使用费,应作为管理费和收益的计算基础计取管理费和收益。
4、问:某道路工程双侧设置电力和电信管道,请问管道周围的混凝土包封套用市政中的什么定额较为适合?答:混凝土包封可套用排水册非定型渠道混凝土基础的定额子目。
5、请问《南京工程造价管理》中工程建设资料里的园林苗木市场指导价钱包含哪些花费?答:园林苗木指导价钱是包含了苗木圃存价、起挖费、一般包扎费、运输费、采买保存费等到工地现场(南京市里)所发生的综合花费。
6、此刻推行使用的预拌沙浆与定额中的传统沙浆的对应关系是什么?答:预拌(干拌)沙浆与定额中的传统沙浆对应关系可参照下表:种类砌筑沙浆抹灰沙浆地面沙浆预拌沙浆对应的传统沙浆DMM5M5水泥沙浆、 M5混淆沙浆DMM7.5M7.5 水泥沙浆、 M7.5 混淆沙浆DMM10M10水泥沙浆、 M10混淆沙浆DPM51:1:6混淆沙浆DPM7.51:1:5混淆沙浆DPM101:1:4 混淆沙浆、 1:4水泥沙浆DPM151:3 水泥沙浆、 1:0.3:3混淆沙浆1:2水泥沙浆、 1:2.5 水泥沙浆、 1:0.1:2.5混淆砂DPM20浆、 1:0.2:2 混淆沙浆、 1:1:2 混淆沙浆DSM151:3 水泥沙浆DSM201:2 水泥沙浆、 1:2.5水泥沙浆DSM20(防水)1:2 防水水泥沙浆、 1:2.5防水水泥沙浆DSM251:1 水泥沙浆、 1:1.5水泥沙浆注:上述预拌沙浆均按散装干拌考虑。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南京市2018年有关建设工程计价管理问题解答汇编(一)
1、2014版《江苏省建筑与装饰工程计价定额》中2-15子目“高压旋喷桩钻孔”和2-17子目“双重管高压旋喷桩”子目,该页定额标注工作内容相同。
在进行“双重管高压旋喷桩”项目组价时,除了套用2-17双重管高压旋喷桩子目外,是否还要另行套用2-15钻孔子目?
答:2014版《江苏省建筑与装饰工程计价定额》中2-15子目应分别与2-16、2-17、2-18子目配套使用。
使用计价定额对“双重管高压旋喷桩”项目进行组价时,两个子目都要套取,2-15子目为钻孔,2-17子目为成桩,2-17子目未包含2-15子目的工作内容。
2、问:某大型地下室的土方工程,其中一个“挖一般土方”子目,项目特征描述为:人工配合机械修边坡。
结算时,甲方认为基础底板下设计的基础反梁及集水坑处的土方应该执行该清单的单价,是否合理?
答:基础底板下设计的基础反梁及集水坑处的土方不属于人工配合机械修边坡的一般土方,应分别按挖沟槽土方及挖基坑土方单列清单计价。
3、问:执行2014版计价定额时,大型机械进退场费是否计取管理费、利润?
答:大型机械进退场费属于施工机具使用费,应作为管理费和利润的计算基础计取管理费和利润。
4、问:某道路工程两侧设置电力和电信管道,请问管道四周的混凝土包封套用市政中的什么定额较为合适?
答:混凝土包封可套用排水册非定型渠道混凝土基础的定额子目。
5、请问《南京工程造价管理》中工程建设材料里的园林苗木市场指导价格包含哪些费用?
答:园林苗木指导价格是包括了苗木圃存价、起挖费、普通包扎费、运输费、采购保管费等到工地现场(南京市区)所发生的综合费用。
6、现在推广使用的预拌砂浆与定额中的传统砂浆的对应关系是什么?
答:预拌(干拌)砂浆与定额中的传统砂浆对应关系可参考下表:
注:上述预拌砂浆均按散装干拌考虑。
