电动伸缩门安装施工工艺
电动伸缩门系统安装施工工艺

电动伸缩门系统安装施工工艺一、前期准备工作在进行电动伸缩门的安装之前,需要做好以下前期准备工作:1. 工程技术准备根据施工图纸,确定电动伸缩门的安装位置、尺寸和高度等细节要求。
同时,准备好所需要的材料和工具。
2. 施工场地准备施工场地要求平整,并应保持干燥,确保安装的电动伸缩门不会滑动或倾斜。
3. 电气准备在进行电动伸缩门的安装前,需要做好电气线路的布置。
电气线路的布置应符合相关规范和标准,确保电路的稳定性和可靠性。
二、电动伸缩门系统的安装步骤1. 安装导轨根据施工图纸要求,进行导轨的安装,确保导轨水平并平整,不得偏斜。
2. 安装门扇将门扇安装在导轨上,并通过螺栓和支架固定。
门扇装置应平稳,不得有晃动或者倾斜。
3. 安装电机将电机安装在室内,并通过皮带将驱动轮连接到导轨上,确保电机连接牢固。
4. 布线进行电机电气线路的布置,确保电线牢固、接地可靠,并符合相关标准和规范要求。
5. 调试确保整个电动伸缩门系统安装后无误后,进行调试和检查。
检查偏重于门扇启闭的顺畅、电机噪音、电线是否短路或断路等。
三、注意事项1. 安全注意事项安装时应注意保护施工人员的人身安全。
在安装时,需停止电源、断开电源,以免发生触电意外。
2. 材料质量施工时需控制材料的质量,如导轨和电动伸缩门的材料,以确保结构牢固并经久耐用。
3. 施工工艺在施工上,应保证各工艺的精度和优良水平,以便安装后能够达到最坏工况的要求。
4. 周边环境在安装电动伸缩门时,需留意门扇开启后周围空间、门扇与墙面之间的距离,防止周边环境受到破损。
总之,电动伸缩门的安装施工工艺需要在细节方面保证严谨,尽可能避免安装中开裂、变形、不稳定等问题,确保产品质量以及客户的满意度。
伸缩式电动门安装技巧

伸缩式电动门安装技巧1. 安装前的准备工作在安装伸缩式电动门之前,需要进行一些准备工作,确保安装顺利进行。
首先,要确认安装地点是否具备安装条件,包括地面是否平整、电源是否足够、是否有足够的空间容纳门的展开等。
其次,要检查门的尺寸和材料是否与安装地点相适应,避免由于尺寸不匹配或材料不合适而导致安装困难或不稳定。
2. 安装步骤2.1 安装门框首先,将门框的外框和内框按照规定的尺寸和位置进行固定。
确保门框水平,与地面垂直,并使用水平仪进行调整。
然后,使用螺丝将门框固定在墙体上,确保门框牢固稳定。
2.2 安装门扇将门扇放置在门框上,确保门扇与门框对齐。
然后,使用螺丝将门扇与门框连接。
在连接过程中,要注意螺丝的紧固程度,以确保门扇牢固固定在门框上。
2.3 安装电动机和控制系统将电动机和控制系统安装在门的适当位置。
首先,将电动机固定在门的底部,确保电动机与门扇对齐。
然后,将控制系统安装在便捷操作的位置上,以方便使用者控制门的开关和停止。
2.4 连接电源和测试将电源线与安装好的电动机和控制系统连接,并进行测试。
确保电动门的开关和停止功能正常运作,同时检查门的运行是否平稳,是否有异常噪音或震动。
3. 安全注意事项在安装伸缩式电动门时,要特别注意安全事项,以确保使用过程中的安全性。
首先,要仔细阅读产品说明书,了解门的使用方法和注意事项。
其次,要确保安装人员具备相关技能和经验,避免人为操作不当造成安全隐患。
另外,要定期检查和维护电动门的功能和结构,以确保门的运行安全可靠。
4. 结论伸缩式电动门的安装需要一定的专业知识和技巧,但只要进行前期准备、按照正确的安装步骤操作,并注意安全事项,就能够顺利完成安装工作。
在安装完成后,还应定期维护和检查门的功能和结构,以保证门的使用寿命和安全性。
参考资料:[1] 电动伸缩门产品安装手册[2] Door Installation Guide. Retrieved from [link]。
巢湖电动伸缩门施工方案(3篇)

第1篇一、项目概述项目名称:巢湖某住宅小区电动伸缩门施工项目地点:巢湖市某住宅小区项目规模:根据小区大门尺寸定制项目工期:预计30天施工单位:XX建筑有限公司二、施工准备1. 技术准备(1)熟悉施工图纸,了解电动伸缩门的规格、型号、尺寸及安装要求。
(2)对施工人员进行技术交底,确保施工人员掌握电动伸缩门的安装方法和注意事项。
(3)对施工人员进行安全培训,提高施工人员的安全意识。
2. 材料准备(1)电动伸缩门主体结构:门体、导轨、滑轮、电机等。
(2)电气元件:电源线、控制箱、开关、传感器等。
(3)辅助材料:膨胀螺丝、螺丝、螺母、密封胶等。
3. 工具准备(1)电动工具:电钻、扳手、螺丝刀等。
(2)手动工具:钢尺、水平尺、线锤等。
(3)测量工具:激光测距仪、水准仪等。
4. 施工场地准备(1)清理施工场地,确保施工环境整洁。
(2)搭建临时设施,如脚手架、防护栏等。
(3)设置警示标志,确保施工安全。
三、施工工艺1. 安装准备(1)检查电动伸缩门各部件是否完好,如有损坏应及时更换。
(2)根据施工图纸,测量门洞尺寸,确保门体尺寸与门洞相符。
(3)检查电源线路,确保符合电气规范要求。
2. 安装门体(1)将门体放置在门洞内,调整门体水平、垂直度。
(2)将门体与导轨连接,确保连接牢固。
(3)安装滑轮,调整滑轮与导轨的间隙,确保滑轮顺畅运行。
3. 安装电机(1)将电机安装在门体的一侧,确保电机位置合理。
(2)连接电机与电源线,确保连接牢固。
(3)安装控制箱,连接控制箱与电机、电源线。
4. 安装电气元件(1)安装开关、传感器等电气元件,确保连接牢固。
(2)测试电气元件的运行状态,确保正常工作。
5. 调试与验收(1)调试电动伸缩门,确保门体运行顺畅、无卡顿现象。
(2)检查电气元件的运行状态,确保无故障。
(3)验收电动伸缩门,确保满足设计要求。
四、施工注意事项1. 施工过程中,注意安全,佩戴安全帽、手套等防护用品。
2. 施工现场保持整洁,及时清理施工垃圾。
(完整版)电动伸缩门安装施工工艺

电动伸缩门安装施工一、图纸对施工的要求(一)严格按国家施工规范施工(二)严格按图纸施工(三)严格按企业标准施工二、施工准备根据本工程的特点及工期要求,特作以下布置。
(一)施工资料准备办理进场施工有关的一切手续,施工图经过会审,施工组织方案经过批准并交底。
(二)技术准备工程技术人员熟悉施工图纸和相关设计资料,充分了解和掌握设计的设计意图,结构特点及技术要求,保证施工顺利进行。
(三)劳动力准备各项施工人员计划落实,随时可以调动进场,并已经过必要的岗位技术、质量、安全、消防教育。
(四)保证电动伸缩门制作的质量标准:1、材料的标准:长度允许偏差+1.0mm,断面尺寸允许偏差+0.5mm,主壁厚允许偏差+0.2mm,外观应色泽均匀、光滑无裂纹和凹凸不平2、型材下料的标准:长度允许偏差+0.5mm,切口角度允许偏差45。
+15′,端头不应有加工变形,并应去处毛刺;3、型材焊接的标准:平面度允许偏差差≤0.5mm,对角线允许偏差≤0.5mm,焊接过程中型材表面不得有划擦伤。
4、辅件安装的标准:安装应牢固、位置正确、开关灵活;5、成品包装的标准:符合GB 6388-1986和GB 191-2000标准。
(六)安装工艺:本工程采用公司先进的连接安装法。
工艺流程:地面打眼-预埋螺栓-钢轨铺设-电动伸缩门安装-电动伸缩门调试三、施工步骤(1)熟悉图纸,清楚了解设计意图,质量要求及细部做法,认真研究并全部领会.如对图纸有不同意见或不理解的部分,可在设计及施工图纸会审时提出意见,以求解答.按施工场地整齐堆放各种材料,组织施工机械设施的架设、安装与调试.(2)遵守现场用电、用水的规范,严格执行现场安全管理制度. (3)做好场容、以及环境卫生,安全消防等项目工作,坚持文明施工,创建安全文明工地.(4)进场前对场地工作人员做好技术交底四.质量计划与目标为确保本工程创造一流的施工质量,制定如下质量控制目标:(一)工程总体目标:1、严格按设计施工,满足国家规范要求,质量达到优良,争创省优。
电动伸缩门施工完整版

电动伸缩门施工Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】电动伸缩门导向条是伸缩门运行导向及抗风的基础,路面的平整是伸缩门运行寿命的关键,因此导向轨的直线及路面的水平要求较高。
1、预留或挖地沟:在混凝土上挖出一条(或浇混凝土时预留)宽度大于或等于90CM,深10-20CM,长度为所订购门的展开总长度,整平沟底。
注:如果路面外有斜坡现象,要根据斜坡适当加宽沟的深度使安装好导向条离路面比较平顺:如果路面未浇混凝土,可在浇前先安装好再浇。
2、安装导向条:安装导向条前要定好导向条的标高和位置(柱后安装的导向条离墙面距离42-52CM),然后打入固定柱,将导向条按所标高度和位置调直且校平后,将导向条与固定桩焊牢。
导向条长度的计算:柱间安装长度,柱后安装的长度等于门排展开的总长度减去10CM。
3、定位:以导向条为标准,拉线确定门排运动的中心位置,在地面上作直线标记,确定门排固定离墙距离(以底盖靠墙为标准),确定固定板位置。
4、排线:安装好导向条后将所用电源线和控制线导入合适的导线管内放置路沟底部,线路分布是由门卫室直接至门体固定末端,在门体固定末端所确定固定板位置处将电源线根据门排高度露出地面的高度1.5米。
5、浇灌混凝土:导向条安装及电缆线排好后,即可浇灌425#以上的混凝土,将混凝土填至离导向条顶端约2-3CM,然后覆盖一层纯水泥沙落石出浆(不含碎石)。
通过导向条预留口,套入刮浆器(自制),在刮浆器上面横向放置水平尺,两手握紧刮浆器两端保持水平,然后看好水平尺的水平点往导向打的另一端刮平。
6、门体的安装和限位安装:清除伸缩门电机及传动链条表面灰尘,并加润滑油;检查控制箱内器件,紧固接线端子,清洁箱内及表面灰尘;检查手动开关控制盒,清洁按钮上的污物;检查伸缩门上下行程开关,开关滑轨加润滑油;检查电动刹车手动开关和手动起闸装置;手动控制伸缩门,检查运行情况,并调整上下行程开关位置,令伸缩门开启或关闭处于适当的位置,测试过程严防伸缩门冲顶或冲底;伸缩门附近的烟、温感检查电动伸缩门功能,消防中心监控员在联动台上测试伸缩门功能。
电动伸缩门安装方案

电动伸缩门安装方案1. 引言电动伸缩门是一种广泛应用于商业和住宅建筑中的自动门系统。
它能够提供安全、便利和美观的出入口解决方案。
本文档将介绍一种基于电动伸缩门的安装方案。
2. 安装准备在安装电动伸缩门之前,需要先进行以下准备工作:2.1 材料准备•电动伸缩门主机和配件•电源线和接线盒•控制器和遥控器•安全传感器•安装螺丝、膨胀螺栓等工具2.2 工具准备•电钻•扳手•墙壁打孔工具•电线剪刀•钳子2.3 施工准备在施工前,需要进行以下准备工作:•确定门的安装位置,并进行测量•检查门口是否具备适合安装电动伸缩门的条件,如是否有足够的空间和电源3. 安装步骤根据准备工作的完成,以下是电动伸缩门的安装步骤:3.1 安装门体和导轨1.使用墙壁打孔工具在门口上打孔,安装门体的导轨,确保导轨与门口垂直并稳固固定。
2.将门体安装到导轨上,并调整门体的平衡,确保门体能够顺畅移动。
3.2 安装电机和控制器1.将电动伸缩门的电机安装在门体上,紧固螺丝以确保电机固定。
2.连接电机和控制器,根据说明书进行正确的接线。
3.将控制器安装在合适的位置,以便于使用并且能够保护控制器免受恶劣天气的影响。
3.3 安装传感器和配件1.根据需要,安装安全传感器以确保门在检测到障碍物时停止运动。
2.安装遥控器和其他配件,确保它们能够正常工作并方便使用。
3.4 连接电源和测试1.将电源线连接到电动伸缩门的电源端口,并连接到电源插座。
2.打开电源,测试门的运行是否正常。
3.测试遥控器和传感器的功能是否正常。
4. 安全注意事项在安装电动伸缩门过程中,应注意以下安全事项:•在进行安装工作时,务必断电并确保安全;•在使用电钻等电动工具时,戴上防护眼镜和手套;•定期检查门的各个部件,确保其正常运行;•若发现任何问题或异常,应立即停止使用并寻求专业的维修服务。
5. 结论通过本文档,我们了解了电动伸缩门的安装方案。
正确安装电动伸缩门可以提供一个安全、便捷和美观的出入口解决方案。
电动伸缩门施工方案

编制单位:编制日期:电动伸缩工程施工方案第一节方案编制说明一、工程概况:拆除原有大门,做路面更换新门。
二、编制目的编制本方案,目的在于指导施工,达到质量规定要求。
三、编制依据编制依据:混凝土结构施工规范、伸缩门厂家要求。
四、施工重点难点1、导轨标高、直线控制。
2、地面标高控制。
3、地面平整度控制。
4、成品保护。
第二节电动伸缩门导轨及地面施工方法一、方案简介:拆除原导轨及混凝土地面(1米宽),挖土方1米宽、0.58米深,找平并夯实原素土层,3:7灰土300厚,安装导轨,沟底放上PVC线管,浇筑C30混凝土200㎜厚(导轨两侧厚度280㎜,上皮高度同地面),铺贴机刨条纹石材面层,养护。
二、施工图:二、施工工艺流程拆除导轨及两边混凝土地面-→现场测量→挖基槽→素土基层找平压实→铺灰土压实→打入角铁桩→下线管→支模板→浇筑混凝土垫层(导轨两边各200㎜上部抹光,按混凝土地面施工)→挂线→粘贴机刨条纹石→灌缝养护→验收、交工。
三、导轨及两边地面施工方案1、拆除导轨及混凝土地面1)、施工工具:混凝土路面切割机一台、风镐一台,翻斗车一辆。
2)、拆除混凝土地面施工:按设计要求测量、弹线,用混凝土路面切割机按线切100毫米深缝,用风镐沿切割缝向导轨方向破碎地面,清理垃圾并运走。
2、三七灰土基层施工1)、施工工具:手扶式电动打夯机一台。
2)、材料要求(1) 土料:粘性土及塑性指数大于4的粉土。
(2)石灰:应用新鲜块灰,使用前1~2d消解并过筛,其颗粒不应大于5mm,不得夹有未熟化的生石灰及其他杂质,也不得含有过多的水分。
3)、灰土施工:施工工艺:素土基层找平压实→土及白灰过筛→人工拌合灰土→摊铺灰土→拌合与洒水→夯实→养生。
(1)素土基层:素土基层施工整平压实完毕后,应确保符合上层灰土施工要求。
(2)灰土基层:灰土基层为300毫米厚,分两步铺设碾压,土及按灰土比例采用手扶式电动打夯机夯实。
压实系数K≥0.97。
4)、技术要求(1)技术要求①基底土质必须符合设计要求。
电动伸缩门安装施工工艺

电动伸缩门安装施工一、图纸对施工的要求(一)严格按国家施工规范施工(二)严格按图纸施工(三)严格按企业标准施工二、施工准备根据本工程的特点及工期要求,特作以下布置。
(一)施工资料准备办理进场施工有关的一切手续,施工图经过会审,施工组织方案经过批准并交底。
(二)技术准备工程技术人员熟悉施工图纸和相关设计资料,充分了解和掌握设计的设计意图,结构特点及技术要求,保证施工顺利进行。
(三)劳动力准备各项施工人员计划落实,随时可以调动进场,并已经过必要的岗位技术、质量、安全、消防教育。
(四)保证电动伸缩门制作的质量标准:1、材料的标准:长度允许偏差+1.0mm,断面尺寸允许偏差+0.5mm,主壁厚允许偏差+0.2mm,外观应色泽均匀、光滑无裂纹和凹凸不平2、型材下料的标准:长度允许偏差+0.5mm,切口角度允许偏差45。
+15′,端头不应有加工变形,并应去处毛刺;3、型材焊接的标准:平面度允许偏差差≤0.5mm,对角线允许偏差≤0.5mm,焊接过程中型材表面不得有划擦伤。
4、辅件安装的标准:安装应牢固、位置正确、开关灵活;5、成品包装的标准:符合GB 6388-1986和GB 191-2000标准。
(六)安装工艺:本工程采用公司先进的连接安装法。
工艺流程:地面打眼-预埋螺栓-钢轨铺设-电动伸缩门安装-电动伸缩门调试三、施工步骤(1)熟悉图纸,清楚了解设计意图,质量要求及细部做法,认真研究并全部领会.如对图纸有不同意见或不理解的部分,可在设计及施工图纸会审时提出意见,以求解答.按施工场地整齐堆放各种材料,组织施工机械设施的架设、安装与调试.(2)遵守现场用电、用水的规范,严格执行现场安全管理制度. (3)做好场容、以及环境卫生,安全消防等项目工作,坚持文明施工,创建安全文明工地.(4)进场前对场地工作人员做好技术交底四.质量计划与目标为确保本工程创造一流的施工质量,制定如下质量控制目标:(一)工程总体目标:1、严格按设计施工,满足国家规范要求,质量达到优良,争创省优。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电动伸缩门安装施工

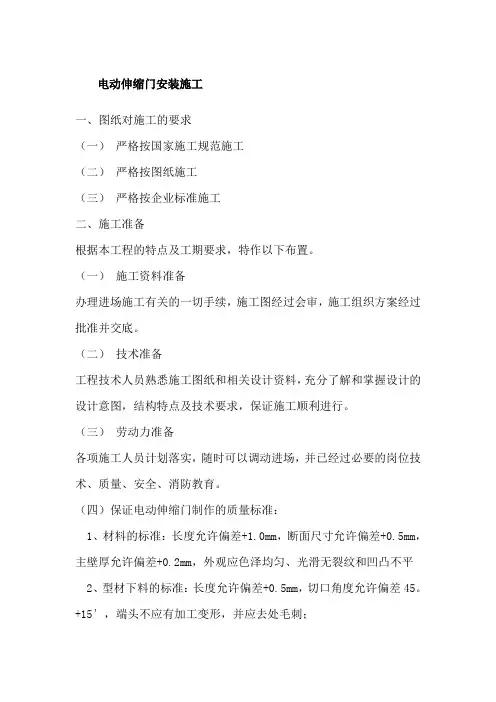

一、图纸对施工的要求
(一)严格按国家施工规范施工
(二)严格按图纸施工
(三)严格按企业标准施工
二、施工准备
根据本工程的特点及工期要求,特作以下布置。
(一)施工资料准备
办理进场施工有关的一切手续,施工图经过会审,施工组织方案经过批准并交底。
(二)技术准备
工程技术人员熟悉施工图纸和相关设计资料,充分了解和掌握设计的设计意图,结构特点及技术要求,保证施工顺利进行。
(三)劳动力准备
各项施工人员计划落实,随时可以调动进场,并已经过必要的岗位技术、质量、安全、消防教育。
(四)保证电动伸缩门制作的质量标准:
1、材料的标准:长度允许偏差+,断面尺寸允许偏差+,主壁厚允许偏差+,外观应色泽均匀、光滑无裂纹和凹凸不平
2、型材下料的标准:长度允许偏差+,切口角度允许偏差45。
+15′,端头不应有加工变形,并应去处毛刺;
3、型材焊接的标准:平面度允许偏差差≤,对角线允许偏差≤,焊接过程中型材表面不得有划擦伤。
4、辅件安装的标准:安装应牢固、位置正确、开关灵活;
5、成品包装的标准:符合GB 6388-1986和GB 191-2000标准。
(六)安装工艺:
本工程采用公司先进的连接安装法。
工艺流程:
地面打眼-预埋螺栓-钢轨铺设-电动伸缩门安装-电动伸缩门调试
三、施工步骤
(1)熟悉图纸,清楚了解设计意图,质量要求及细部做法,认真研究并全部领会.如对图纸有不同意见或不理解的部分,可在设计及施工图纸会审时提出意见,以求解答.按施工场地整齐堆放各种材料,组织施工机械设施的架设、安装与调试.
(2)遵守现场用电、用水的规范,严格执行现场安全管理制度.
(3)做好场容、以及环境卫生,安全消防等项目工作,坚持文明施工,创建安全文明工地.
(4)进场前对场地工作人员做好技术交底
四.质量计划与目标
为确保本工程创造一流的施工质量,制定如下质量控制目标:(一)工程总体目标:
1、严格按设计施工,满足国家规范要求,质量达到优良,争创省优。
2、施工中达到“五无”,即无死亡、无重伤、无火灾、无中毒、无坍塌。
3、按进度计划如期竣工。
4、施工现场文明整洁,创造文明工地。
(二)施工过程中质量控制目标:
电动伸缩门质量检查标准规定:
项目允许偏(mm)
电动伸缩门两对角线长度差异≤2000mm>2000mm ≤3≤5
电动伸缩门的垂直度≤2000mm>2000mm ≤2≤3
电动伸缩门的水平度≤2000mm>2000mm ≤2≤3
电动伸缩门横框标高≤5
电动伸缩门竖向偏离中心≤5电动伸缩门、挺(含拼樘料)中心距≤4。
