景观亮化工程技术标
亮化工程技术标资料

目录一、工程概述二、施工部署三、主要施工技术措施四、主要施工方法五、水电计划用量六、工程质量保证措施七、安全与文明施工措施八、劳动力安排计划九、工程拟投入的主要施工机械设备及材料进场计划十、工期保证措施十一、雨季、夜间施工措施十二、内部协调及与其他工种和施工队的协调措施十三、控制工程造价主要措施十四、材料安装质量保障措施十五、施工进度计划十六、施工平面布置图一、工程概述(一)、概述保康山城进入新的时代,随着人们的生活水平不断提高,仅仅是照明已经不能满足人们的需求,社会的发展和商业竞争的需要。
对山城建筑物、景点及公共空间,设计和实施亮化工程,配以先进的泛光照明设备,展示其夜间丰富多彩、层次清晰、特色鲜明的光形象,建成一些品位高、质量好、与山城市形象相适应的光环境场所,可很好的烘托山城的庄重、亲切、优雅的格调,使山城具有更强的时代感,从而增加山城空间的吸引力,充分表现城市环境文化信息及其建筑美学。
所以,利用照明来改善城市夜景观,会对发展城市的旅游观光业、改善居住环境等产生积极的影响,它会给城市带来很大的社会效益。
保康县城区公共亮化工程第三标段,其主要施工内容为:一桥头万卷书、沿河公园两座凉亭、新星门、振兴门、九牛县标、紫微广场“凤凰”景点的亮化工程。
本标段主要内容是亮化工程,提高工作面利用率。
本工程施工项目分布在不同地点,施工作业面较多且较分散,战线长。
施工前必须认真做好施工组织安排,合理调配人力、机械等各项资源,优化施工方案,做好组织上、工艺上的流水衔接,确保施工进度和工程质量。
(二)、编制原则、依据保康县城区公共亮化工程第三标段工程依照《保康县城区公共亮化工程》的招标文件,工程及相关施工验收规范,依照国家工程质量检验评定标准,依据业主的招标文件和图纸以及国家、地方对施工现场管理的有关规定编制本施工组织设计作为贯彻指导施工管理全过程的指南。
《电缆敷设施工工艺标准》《低压电缆头制作安装施工工艺标准》《电气装置安装工程施工规范》《城市环境(装饰)照明规范》《接地装置施工及验收规范》《建筑电气工程施工质量验收规范》 (GB50303-2002) 《建筑照明标准》 (GB50034-2004)《综合布线系统安装施工工艺标准》《钢结构工程施工及验收规范》《地面与楼面工程施工及验收规范》二、施工部署1、项目的协调管理如果我公司能够中标,施工时我公司将给予高度重视,严格按有关规定做到文明施工,规范施工,严格把好各道施工工序的质量,确保工程质量,并按合同要求如期完成工程建设,本工程采用项目管理进行组织施工,为确保工程按时优质完成施工任务,力争提前完成,在施工部署上将分区确立施工重点,按施工总进度计划合理安排劳动力、物力、财力,尽量做到综合平衡配套施工,确保工程顺利完成从事亮化作业。
景观工程技术标

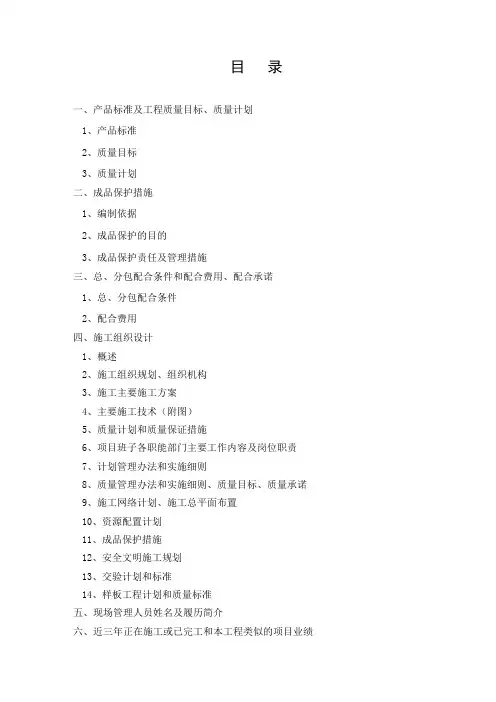

目录一、产品标准及工程质量目标、质量计划1、产品标准2、质量目标3、质量计划二、成品保护措施1、编制依据2、成品保护的目的3、成品保护责任及管理措施三、总、分包配合条件和配合费用、配合承诺1、总、分包配合条件2、配合费用四、施工组织设计1、概述2、施工组织规划、组织机构3、施工主要施工方案4、主要施工技术(附图)5、质量计划和质量保证措施6、项目班子各职能部门主要工作内容及岗位职责7、计划管理办法和实施细则8、质量管理办法和实施细则、质量目标、质量承诺9、施工网络计划、施工总平面布置10、资源配置计划11、成品保护措施12、安全文明施工规划13、交验计划和标准14、样板工程计划和质量标准五、现场管理人员姓名及履历简介六、近三年正在施工或已完工和本工程类似的项目业绩一、产品标准及工程质量目标、质量计划1、产品标准本工程质量标准须满足业主需要,并符合国家法律、法规、技术规范标准、设计文件及招标文件规定的综合特性。
本工程做为一种特殊的产品,包括适用性、耐久性、安全性、可靠性、经济性、环境协调性等都是必须达到的基本要求,缺一不可。
分项项目软景按照《城市绿化工程施工及验收规范》、设计标准、业主要求等在颜色、高度、密度、冠幅、病虫侵害率、杂草率达到合格。
硬景工程按照《建筑工程施工质量验收规范汇编》、《建设工程质量检验评定统一标准》等行业标准达到材质良好,整体平整,排水优良,间歇缝宽度适中,且人行道达到安全要求。
水电工程按照《给水排水管道工程施工及验收规范》、《建筑电气工程施工质量验收规范》、《施工现场临时用电安全技术规范》、《建筑施工安全标准》等要求达到管道壁厚度适中,埋管深度合理,电力电缆规格按设计要求,市政灯具安装合格,且达到临时用电、试验检测等安全系数为零。
2、质量目标施工质量控制的总体目标,是贯彻执行建设工程质量法规和强制性标准,正确配置施工生产要素和采用科学管理的方法,实现工程项目预期的使用功能和质量标准。
景观工程技术标范本

景观工程技术标范本1. 引言景观工程技术标范本是为了规范和提高景观工程施工质量而制定的技术标准。
本标范本包括景观工程施工的基本要求、工程材料的选取和使用、施工方法与工艺、施工管理等方面的内容,旨在确保景观工程施工的科学性、规范性和可持续性。
2. 适用范围本标范本适用于城市景观工程、园林景观工程、道路绿化工程、公园建设工程等各类景观工程施工项目。
3. 术语和定义3.1 景观工程指对自然或人工环境进行设计、建设和管理,以营造出具有观赏价值、社会效益和生态功能的美化环境的一系列工程活动。
3.2 技术标准指对景观工程施工过程中所涉及的技术要求、施工方法和工艺进行规范的文件。
4. 基本要求4.1 施工前准备在开展景观工程施工前,应对工程场地进行细致勘察,了解地质条件、地下管线布置情况等,制定相应的施工方案。
同时,对施工所需的材料、设备进行充分的准备,并对施工人员进行必要的培训和安全教育。
4.2 施工材料施工材料应符合国家相关技术标准,并经过质量检验合格。
在选取材料时,应充分考虑其环保性和耐久性,并确保施工质量和景观效果的实现。
4.3 施工方法与工艺景观工程施工应采用科学合理的方法和工艺,确保施工质量和进度的控制。
在施工过程中,要做好安全防护工作,并按照规范要求采取相应的施工措施。
4.4 施工管理景观工程施工应建立健全的施工管理体系,确保施工过程的监管和质量的控制。
施工管理包括施工计划的编制、现场施工的组织和协调、施工过程的检查与验收等环节。
5. 检验与验收景观工程的施工完成后,应进行检验与验收工作。
检验与验收的内容包括工程质量、施工合同履约情况等,以确保施工质量的合格性。
5.1 工程质量检验工程质量检验应按照相关技术标准进行,通过对景观工程施工质量的测量、检查和试验,判断工程质量是否满足要求。
5.2 施工合同履约验收施工合同履约验收主要评估施工单位是否按照合同约定履行了相应的责任和义务,包括工程质量、工程进度、工程安全等方面的考核。
景观工程技术标施工方案

景观工程技术标施工方案一、工程概况本工程项目位于xx市xx区,总占地面积xx平方米。
本项目的景观设计旨在营造一个美丽、舒适的环境,为市民提供一个休闲、娱乐的场所。
主要包括绿化、景观照明、喷泉、休闲座椅等景观设施。
二、工程内容1. 绿化工程:主要包括植树、种草、修剪、浇水等。
2. 景观照明工程:主要包括灯光设计、灯具安装、线路铺设等。
3. 喷泉工程:主要包括喷泉设计、设备安装、管道铺设等。
4. 休闲座椅工程:主要包括座椅设计、制作、安装等。
三、工程实施1. 绿化工程实施(1)植物选择:根据设计方案,选择适合该地区气候的树木和植物,确保其生长良好。
(2)植树种草:按设计方案的要求,进行植树种草工作,确保树木和植物的生长环境。
(3)修剪浇水:对已经成长的树木和植物进行修剪整形,并进行定期浇水养护。
2. 景观照明工程实施(1)灯光设计:根据景观设计方案,设计合理的照明方案,确保夜间景观效果。
(2)灯具安装:选购合适的景观灯具,按照设计方案要求进行安装。
(3)线路铺设:对于外部景观照明线路,进行合理的地下铺设,确保线路安全。
3. 喷泉工程实施(1)喷泉设计:根据设计方案,选择适合的喷泉样式,并进行设计。
(2)设备安装:选购合适的喷泉设备,对场地进行布置,安装相关设备。
(3)管道铺设:进行喷泉水源管道的铺设和连接,确保喷泉工作正常。
4. 休闲座椅工程实施(1)座椅设计:根据设计方案,选择合适的休闲座椅样式,并进行设计。
(2)制作安装:选择优质的座椅材料制作,按照设计方案要求进行安装。
(3)舒适性检验:对所安装的休闲座椅进行舒适性检验,确保市民的休闲体验。
四、施工组织1. 项目经理:负责整个项目的施工管理及进度控制。
2. 技术负责人:负责对施工方案的执行情况进行监督,并对工程质量进行检查。
3. 现场监理人员:负责实时监督施工现场,确保施工符合工程规范。
4. 安全员:负责现场安全管理,确保施工过程中不发生安全事故。
景观照明工程技术标范本重点

景观照明工程技术标范本重点简介本文档旨在概述景观照明工程技术标范本的重点内容。
通过遵循这些标准,能够确保景观照明工程的质量和可靠性。
技术标范本内容下面是景观照明工程技术标范本的重点内容:1. 灯具选择:根据景观区域的特点选择合适的灯具,包括效果灯、导向灯、投光灯等,确保照明效果符合设计要求。
灯具选择:根据景观区域的特点选择合适的灯具,包括效果灯、导向灯、投光灯等,确保照明效果符合设计要求。
2. 照明设计原则:根据景观照明工程的功能和需求,遵循良好的照明设计原则,包括照明强度、照明均匀性、色彩温度等要素。
照明设计原则:根据景观照明工程的功能和需求,遵循良好的照明设计原则,包括照明强度、照明均匀性、色彩温度等要素。
3. 电气安全:确保景观照明工程的电气系统安全可靠,符合相关的电气安全标准,例如防雷、防火等措施的合理设计和安装。
电气安全:确保景观照明工程的电气系统安全可靠,符合相关的电气安全标准,例如防雷、防火等措施的合理设计和安装。
4. 节能与环保:在景观照明设计中要考虑节能与环保因素,选择高效节能的灯具和控制系统,合理利用自然光源,减少能源消耗和光污染。
节能与环保:在景观照明设计中要考虑节能与环保因素,选择高效节能的灯具和控制系统,合理利用自然光源,减少能源消耗和光污染。
5. 光线控制:根据景观要求,设计合理的光线控制系统,包括定时控制、光线亮度控制、光线颜色控制等,以实现对照明效果的灵活调节和控制。
光线控制:根据景观要求,设计合理的光线控制系统,包括定时控制、光线亮度控制、光线颜色控制等,以实现对照明效果的灵活调节和控制。
6. 维护与管理:确保景观照明工程的长期有效运行,定期检查和维护灯具、电气设备等,并建立健全的维护管理制度。
维护与管理:确保景观照明工程的长期有效运行,定期检查和维护灯具、电气设备等,并建立健全的维护管理制度。
以上是景观照明工程技术标范本的重点内容,通过遵循这些标准,能够确保景观照明工程的质量和可靠性,满足相关要求和期望。
某绿化亮化工程施工方案技术标1

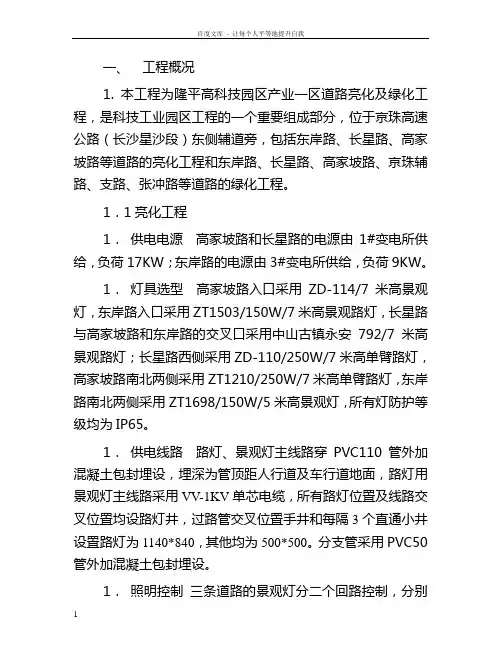

一、工程概况1. 本工程为隆平高科技园区产业一区道路亮化及绿化工程,是科技工业园区工程的一个重要组成部分,位于京珠高速公路(长沙星沙段)东侧辅道旁,包括东岸路、长星路、高家坡路等道路的亮化工程和东岸路、长星路、高家坡路、京珠辅路、支路、张冲路等道路的绿化工程。
1.1亮化工程1.供电电源高家坡路和长星路的电源由1#变电所供给,负荷17KW;东岸路的电源由3#变电所供给,负荷9KW。
1.灯具选型高家坡路入口采用ZD-114/7米高景观灯,东岸路入口采用ZT1503/150W/7米高景观路灯,长星路与高家坡路和东岸路的交叉口采用中山古镇永安792/7米高景观路灯;长星路西侧采用ZD-110/250W/7米高单臂路灯,高家坡路南北两侧采用ZT1210/250W/7米高单臂路灯,东岸路南北两侧采用ZT1698/150W/5米高景观灯,所有灯防护等级均为IP65。
1.供电线路路灯、景观灯主线路穿PVC110管外加混凝土包封埋设,埋深为管顶距人行道及车行道地面,路灯用景观灯主线路采用VV-1KV单芯电缆,所有路灯位置及线路交叉位置均设路灯井,过路管交叉位置手井和每隔3个直通小井设置路灯为1140*840,其他均为500*500。
分支管采用PVC50管外加混凝土包封埋设。
1.照明控制三条道路的景观灯分二个回路控制,分别为长、半夜2个回路,高家坡路和东岸路对称布置,长夜和半夜灯交错相向设置,入口和交叉口的景观灯接长夜路灯回路。
1.防雷接地接地采用TN-S三相五线制接地系统,单独设置一根VV-1KV-1*25铜芯护套线,从变电所引出,所有灯杆、灯具均与接地干线要可靠焊接,接地干线与灯基接地极可靠连接。
1.主要工程量本工程安装各种灯具128套,敷设各种电缆44217米,敷设PVC管8632米,浇筑砼灯基础128个,砌筑接线井132个。
1.2 绿化工程1.景观特点道路绿采用乔木、灌木的规则对称布置的形式,不同灌木色彩组合形成变化的道路景观。
某绿化亮化工程施工方案-技术标

一、工程简况1.本工程为隆平高科技园区产业一区道路亮化及绿化工程,是科技工业园区工程地一个重要组成部分,位于京珠高速公路(长沙星沙段)东侧辅道旁,包括东岸路、长星路、高家坡路等道路地亮化工程和东岸路、长星路、高家坡路、京珠辅路、支路、张冲路等道路地绿化工程.1.1亮化工程1.1.1 供电电源高家坡路和长星路地电源由1#变电所供给,负荷17KW ;东岸路地电源由3# 变电所供给,负荷9KW.1.1.2 灯具选型高家坡路入口采用ZD-114/7M 高景观灯,东岸路入口采用ZT1503/150W/7M 高景观路灯,长星路与高家坡路和东岸路地交叉口采用中山古镇永安792/7M 高景观路灯;长星路西侧采用ZD-110/250W/7M 高单臂路灯,高家坡路南北两侧采用ZT1210/250W/7M 高单臂路灯,东岸路南北两侧采用ZT1698/150W/5M 高景观灯,所有灯防护等级均为IP65.1.1.3 供电线路路灯、景观灯主线路穿PVC110 管外加混凝土包封埋设,埋深为管顶距人行道0.6m及车行道地面1.0m,路灯用景观灯主线路采用W-1KV单芯电缆,所有路灯位置及线路交叉位置均设路灯井,过路管交叉位置手井和每隔3个直通小井设置路灯为 1 1 40*840 ,其他均为500*500. 分支管采用PVC50 管外加混凝土包封埋设.1.1.4 照明控制三条道路地景观灯分二个回路控制,分别为长、半夜2 个回路,高家坡路和东岸路对称布置,长夜和半夜灯交错相向设置,入口和交叉口地景观灯接长夜路灯回路.1.1.5 防雷接地接地采用TN-S 三相五线制接地系统,单独设置一根VV-1KV-1*25 铜芯护套线,从变电所引出,所有灯杆、灯具均与接地干线要可靠焊接,接地干线与灯基接地极可靠连接.1.1.6 主要工程量本工程安装各种灯具128套,敷设各种电缆44217M,敷设PVC管8632M,浇筑砼灯基础128个,砌筑接线井132个.1 .2 绿化工程1 .2.1 景观特点道路绿采用乔木、灌木地规则对称布置地形式,不同灌木色彩组合形成变化地道路景观.设计在各个道路景观区域均有鲜明地景观主题.所采用地乔木、灌木品种较多共27 种.1.2.2 景观布局入口道路景观采用两种不同颜色地灌木形成放射性陈列图案,间植以花开小乔木;园区内道路亦是以灌木图案和小乔木地配和;小品区布置在东岸路和长星路地零星地带,设置了按摩卵石路面、花架、立体花坛和麻石桌凳等.1.2.3主要工程量栽植各类灌木986509株,栽植各类乔木7853株,铺种草皮22376M2.2、工程特点2.1本工程是芙蓉科技工业园区地一个重要组成部分,其灯具形式较多,绿化面积大,树种多,工程量较大,工期紧,质量要求高,施工时多工种交叉作业,必须组织精干地力量,施工前做好各项准备工作,保质安期竣工.2.2施工条件2.2.1道路工程已施工完毕,三通一平已完成,符合亮化绿化工程进场施工条件.2.2.2施工人员、施工机具,我们已准备齐备,能充分满足本工程优质、高速地施工要求工程部施工技术管理水平具有创优质、样板工程地经验和能力.施工组织部署施工部署是指导工程施工全过程地纲领性文件,明确了指导整个施工地原则性条款,在综合分析了本工程地特点、设计意图、工程所在地实际情况、业主意向和我公司实力等因素后,对本工程进行了科学合理地安排,寻求技术、资金和社会信誉地最佳结合点,以下对工程施工组织、施工部署、施工准备、施工总体安排、劳动力安排等进行了明确,使今后施工处于全面受控状态,以便圆满地完成要工程施工任务.1.施工总体安排1.1 工期总目标:总工期85日历天.1.2 施工段落划分:根据工期要求及施工现场情况和特点,同时具有多个工作面同时施工地条件,故将本工程以各条道路自然划分为三个施工段,分别为东岸路施工段(含京珠辅路)、长星路施工段(含张二中路)和高家坡路施工段(含支路),并使各工序形成流水作业,以达到减少各单项工期对整体工期地压力,从而提高总体质量并保质、按期完成施工任务.2.主要施工流程2.1亮化工程施工准备T测量放线T土方开挖T浇筑砼及预埋管T砖砌接线井、检查井T 敷设电缆T灯具安装T调试及验收•22绿化工程打点放线T整地挖穴T苗木检验T栽植、浇水T抚育、管护T验收3.施工组织管理根据本工程地特点及本工程地重要性,我们组织施工地指导思想是科学管理,严格要求,文明施工和采用先进地施工手段.工程质量地好坏,进度地快慢,直接影响到整个工程地社会声誉.所以我公司如有幸中标,本工程将列入我公司2004 年度重点创优工程,采用工程法管理,实行网络化、信息化施工管理.积极推广应用新技术,确保工程质量和施工工期地实现,为建设单位提供良好地施工服务,优质、高速地完成本工程.3.1目标管理在目标管理活动中,切实做到管理内容清楚,全员参加制定目标并保证目标地实施.在总体目标下进行层层分解展开,层层落实,分别制定个人目标及保证措施,形成一个全过程、多层次地目标管理体系.3.2计划管理3.2.1因为要工程施工面积大,施工战线长,相关专业同时时行等特点,所以计划统一管理要体现全面计划管理地要求,要工程主要抓好下列管理内容:3.2.2工程总时度计划及分段节点计划(周详细时度计划、单体时度计划).3.2.3机械化施工计划(主要编制机械化施工不平和主要机械需用量、时间).3.2.4劳动力计划(编制和准备专业工种用人数及进退场时间).3.2.5材料供应计划(根据工程时度和工程量,列出需用地各各材料及进场时间).3.2.6技术组织措施计划(推行新技术、采用新材料、改进施工工艺和操作方法,提高工种质量,防止发生工伤事故,改善机械设备使用情况,提高机械化不平等内容).3.2.7财务计划合理、有效地用好资金,遵循专款专用原则,编制用款计划.3.3技术管理3.3.1技术管理地主要任务是正确贯彻执行国家各项技术政策和命令,认真执行上级制定地技术规范规定,科学龄前组织实施各项技术工作,建立下党地工作秩序,达到保证工程质量、提高劳动效率,实现安全生产、文明施工,节约材料和能源,降低成本地目地,具体应制订和执行以下技术管理制度.3.3.2对各级各项技术人员建立明确地职责范围,做到各负其责,各司其职,责权明确3.3.3为把工程工程技术管理工作科学地组织起来,保证各项技术工作有目地、有计划、有条理地开展,必须建立以下主要地技术管理制度,施工图学习、自审、会审制,技术核定、设计变更签证制,技术交底、复核制,工程技术资料档案等制度.3.4质量管理质量管理是施工管理地根本,要确保工程质量,实现工程质量达到既定地目标,必须积极推行全面质量管理,工程质量必须做到事前质量控制、工序质量控制,要抓好工程质量首先抓工作质量、工序质量、人地素质质量.3.5施工现场标准化管理3.5.1 标准化管理是组织现代化生产地重要手段,是科学管理地生要组成部分,对主要地规程、标准必须强化管理.3.5.2工程施工必须正确制定和执行技术标准和规程,建立正常生产技术程是确保完成各项任务地重要前提,建筑安装工程地标准,是对建筑安装地施工技术、质量标准和验评方法所作地技术规定,是组织施工、检查评定工程质量地依据,必须管理好施工常用技术规程3.5.3施工工艺规程:对主要分部分项工程,规定了施工工艺地要求,施工顺序、质量要求,实施过程中必须严格执行规程标准.3.5.4施工操作规程:主要规定了工人在施工中地操作方法和应注意事项.3.5.5安全技术规程:为保证施工人员安全和设备、机具正常运行,制定切实可行地安全保证措施及规章制度.3.6材料管理3.6.1 材料管理是保证工程质量和确保工期地关键之一,材料管理应制订管理制度,其管理主要有以下几个方面:材料必须在合格分承包方内采购,可分类分别控制;根据工程进度计划提前编制季、月、须用各种材料计划表;材料供应组织工作,材料地采购、运输、验收、入库保管;建立材料地领发材料制度、材料地成本核算管理;原材料、成品或半成品、设备地质量验收制度;材料地检验和测试制度.3.7工程控制目标地制度程序:贝3.8工程目标控制地全过程也即施工工程管理地全过程:•施工周边环境地协调4.1施工过程中,要加强与建设方、供电、市政、环卫、市容、交警、派出所等单位及附近居民地联系和协调,共同订出相应地对策、措施,确保施工进度、安全生产和文明施工地要求,主动搞好警民关系,订立警民共建协议,处理好与邻近民地关系,共建两个文明4.2进场前,对全体施工人员进行文明施工和标化管理地教育,牢固树立文明施工地意识,严格执行湖南省、长沙市及我公司有关文明施工和标准化管理地规定,达到文明工地要求施工前,详细制定与文明离工有关地各项规章制度,在施工中严格遵照执行4.3工程管理班子及全体施工人员一律挂牌上岗,认真执行工完场清”制度,保持场内外道路清洁•4.4施工安排中要合理安排施工序,施工中要尽减低噪音,混凝土浇捣等噪声较大地工作,除工艺要求必须一次完成地,尽可能安排在白天施工.因工期需要必须夜间施工时,尽量安排对环境影响小地工序,将噪声控制在允许范围内4.5施工组织机构地设置我们将组建天心区区治大院亮化工程工程经理部”,我们将选派技术全面,精干得力地技术力量充实工程经理部和生产班子,健全以工程管理为基础地职能机构,健全管理制度,明确职责与权限,实现规范化管理,具体施工组织机构设置如下:5.1.1优先安排好直接影响工程施工经济效益地为全场性服务地施工设施,如现场供水、 供电、通讯、道路,以及各项生产、生产临时设施5.1.2在方案确定过程中集思广益,在诸多可行方案中选择最优方案,努力提高机械化和 工厂化施工程度,减轻劳动强度,提高劳动生产率,保证工程量,降低工程成本;尽量缩短主 导工序时间,保证在紧张地工期内完成施工任务;合理确定施工起点流向、确定施工程序,确 保现场施工有条不紊,紧张有序,有章可循5.1.3明确工程管理目标、组织内容和组织结构模式,建立统一地工程指挥系统,组建综 合或专业工作队伍,合理划分各承包班组组织施工5.1.4由于施工工作面广,各分项工程环环相扣,必须调集精兵强将,调集施工组进场施 工,全面协调,同时组织流水施工和平行施工,以加快施工进度5.1.5整个工程按不同地单体建筑分段分工序展开平行施工,施工段内采取流水段作业 5.2施工管理目标5.2.1严格执行IS09001标准,全方位加强管理工作,保证工程质量,对暴露出地质量薄弱 环节进行PDCA 循环,坚持全面质量管理,建立质量负责制,健全质量保证体系,坚持质量三 检制,严格要求,把好原材料关 .按现行国家验收规范,确保工程质量达到优良工程标准,争 创样板工程.5.2.2认真部署施工,强化施工管理,抓住主导工作,安排足够地劳力,保证施工机械地 正常运转,长计划、短安排,通过月、旬、日计划地布置和实施,确保整个工程按时完工 .5.2.3建立安全生产岗位责任制,做好安全生产思想教育,搞好安全生产交底,积极做好 危险区域,高空作业、危险工种地安全防护工作,加强现场安全宣传及管理,按安全操作规程 施工,在施工期间,杜绝机械设备事故,杜绝人员伤亡事故,年度轻伤频率控制在 5%。
城市景观工程 技术标(施工组织设计)

城市景观工程技术标(施工组织设计)城市景观工程技术标(施工组织设计)1. 项目背景本项目位于城市中心区,是一处生态着名景区。
该区域主要为人工形成的现代景观,包括水景、地景、建筑景观和植物景观。
由于该区域为市民提供了休闲娱乐和旅游观光场所,因此需要进行提升改造,期望使其成为市中心更为重要的景点之一。
2. 工程范围该工程的范围主要包括以下几个部分:- 水景工程:包括喷泉、池塘等水体的建设与维护。
- 地景工程:包括道路、广场、健身区等地面建设工程。
- 建筑景观工程:包括建筑物外立面、屋顶花园等建筑景观的改建或新建。
- 植物景观工程:包括景区内的绿植覆盖、种植、修剪等植物景观的维护。
3. 施工过程及施工方案建议本次施工将按照如下流程进行:- 踏勘:对施工范围内的地形、建筑、设施等进行踏勘,并根据踏勘结果制定施工计划。
- 材料准备:根据设计图纸和施工方案的要求,准备好所需的施工材料和工具。
- 施工前准备:如场地组织、档案资料等准备工作。
- 施工管理:监督工人是否遵守建设规章制度,做好施工日志、计划等资料的记录和整理。
- 安全施工:采取必要的安全措施,对现场进行安全警戒区域划分,确保施工安全。
- 施工完成:整理现场,做好施工总结、验收等工作。
为夯实施工质量,建议采用如下工程管理方案:- 管理工人素质:对参与项目的工人进行相关技能培训和安全意识教育,确保施工人员具有专业素养和安全施工意识。
- 现场管理:严格执行施工计划,对施工过程中的质量、安全、进度等方面进行全天候监督和控制,发现问题及时整改。
- 质量控制:使用合格材料,严格按照设计图纸和施工方案进行施工,确保施工质量符合标准和规范要求。
- 安全控制:根据现场的实际情况进行安全风险评估,采取必要的安全措施和监管措施,确保施工过程中人身安全和财产安全。
4. 结论本文分析了城市景观工程技术标的施工组织设计,详细介绍了工程范围、施工过程及方案建议,并提出了相应的工程管理方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
投标文件技术标(施工组织设计)内容一、投标文件技术标按湘建建[2013]282号文件中规定的技术标书内容编制,采用明标,包括下列内容(按此顺序):1、施工方案与技术措施(包括施工平面布置图);2、质量管理体系与措施;3、安全管理体系与措施;4、环境保护管理体系与措施;5、工程进度计划与保证措施(包括施工进度计划横道图、网络图);6、资源配备计划;7、主要项目管理人员;8、施工设备;9、试验、检测仪器设备。
注:如有合理化建议,不单独列出,各投标人将相关内容融入各相应章节。
目录1、施工方案与技术措施(包括施工平面布置图);1.1、编制依据(1)、现行国家和地方电气工程、设备管道等安装规范、规程和标准;(2)、招标方提供的招标文件及相关图纸;(3)、本公司ISO9001质量手册、程序控制文件及作业指导书。
(4)、本公司多年的施工经验和施工管理能力及技术装备。
(5)、工程项目施工现场实际情况、施工环境、施工条件和自然条件。
1.2、编制说明本施工组织设计根据工程实际情况及现有施工条件,本着充分利用和发挥本公司现有实力和技术特长,按照可靠性、合理性、可行性的特点为原则进行编制,以指导本工程达到快速、优质、安全、高效的管理目标。
本施工组织设计根据施工现场具体情况进行编制,本施工组织设计未详之处,执行国家现行施工及验收规范。
1.3、工程概况本项目建设地点位于白马湖周边、穿紫河流域和环柳叶湖区域,投资估算约6000万元,建(构)筑物187栋(处)和100万平方米河流沿岸景观亮化,分为十三个标段。
本标段为第三标段,位于金凤川紫小区9栋邻柳河路,投资约260万。
1.4、施工部署1.4.1、项目的协调管理①、作好内部协调管理:机电施工管理对象多,专业分工细,既有施工又有制造,涉及机械、电子、电力、供水等各行业相关的学科,因而其员工的构成尤其是技术管理人员和工作人员的素质及配备数量应当与施工对象相称,施工机械、检测设备仪器的能力、精度及其数量要满足机电安装工程施工活动的需要,确保对不同种类的施工活动都能顺利进行。
②、外部协调管理③、与其他专业工程的协调配合④、与其他相关的协调⑤、与监管部门的接口1.4.2、施工技术交底工作技术交底制度是保证交底工作正常进行的项目技术管理的重要内容之一。
主管工程技术人员应在项目开工前向有关管理人员和施工作业人员介绍工程概况和特点、设计意图、采用的施工工艺和操作方法、技术保证措施等。
技术交底的主要内容:技术交底的责任:明确项目技术负责人、施工员、管理人员、操作人员的责任。
技术交底的展开:应分层次展开,直至交底到施工操作人员。
交底必须在作业前进行,并有书面交底资料。
技术交底前的准备:有书面的技术交底资料或示范、样板演示的准备。
安全技术交底:起重、运输大件、高空作业、地下作业、大型设备的试运行以及其他高风险的作业,还应进行作业环境专项的安全技术交底。
技术交底的记录:作为履行职责的凭据,技术交底记录的表格应有统一的标准格式,交底人员应认真填写表格并在表格上签字,接受交底人也应在交底记录上签字。
交底文件的归档:技术交底资料和记录应由交底人整理归档。
交底责任的界定:重要的技术交底应在开前界定。
交底内容编制后应由项目技术负责人批准,交底时技术负责人应到们。
机电安装工程技术交底的重点:设备构件的吊装;焊接工艺与操作要点;调试与试运行;大型设备基础埋件、构件的安装;隐蔽工程的施工要点;管道的清洗、试验及试压等。
例外原则:外部信息或指令可能引起施工发生较大变化时应及时向作业人员交底。
1.4.3、施工前期准备工作安排进场准备工作是施工管理中的重要环节之一,准备工作的完善与疏忽直接关系到工程施工能否顺利展开。
为了避免施工管理中的盲目性,随意性和克服工作中的侥幸心理,我们将做以下安排:①施工设计图纸交底:工地管理人员和施工技术骨干应会同设计人员对施工图纸和施工设计说明书做全面的了解,对一些特殊要求的施工部位,细部处理应做重点记录,对有不明之处,设计人员应补画施工大样图明示,使管理人员对工程情况和技术操作方法做到心中有数。
②工程量的计算:根据施工图纸,结合预算书的内容,统计出各项施工项目单位数量,并制成统一表格按照区域范围或项目范围列出主要材料清单、劳动力工种、机械工具设备清单,为施工计划提供可供操作的依据。
③材料计划安排:将工程所需之材料名称、规格型号和预计数量逐一列表归类,同时应注明用途和掌握市场上同类品质材料的可比价格,以便购料时有依据的选择生产厂家和材料供应商,使之符合成本开支,保证材料的进货渠道能够满足工程质量验收标准。
鉴于工期紧张,可将须定货的材料,早做安排;同时,相同类型的材料尽量一次性到货,节省时间。
1.4.4、制定施工进度计划表:施工进度计划表是控制施工进度和按工期完成施工任务的原始依据,它可起到帮助项目负责人在调动人力、物力、财力方面的合理配置作用。
进度表是按照工程期限将各施工项目的工作量、工作内容以及完成项目所需的时间科学的编排在时间表内(进度计划表应按照工序和可能交叉的工作范围编制)。
1.4.5、工地现场勘察:开工前应进行工地现场实地勘察,了解施工现场的环境,例如了解材料最适合堆放的地点,施工用水、用电的来源以及是否需设置临时设施;另外尚需了解施工地点是否易与相邻施工单位产生摩擦而导致工作上的纠纷,以便提早予以沟通和订出解决办法,使施工能够顺利进行。
工地勘察的主要目的是核对施工空间与设计图纸是否有误差,尤其是具体部位的尺寸,若有误差应及时反映给设计人员进行修正。
其次需了解工地的交通运输、施工人员的食宿情况,以及施工地点周围材料供应商分布和品种供应能力,以便施工中发生材料短缺时,及时就近购买。
1.4.6、材料进场:材料进场应做好以下工作:根据材料计划表,并配合工程进度表确定材料品种、规格数量以及进场时间,如属厂商送货上门的应预先与厂商联络拟订送货时间;材料堆放位置应预先安排好,地点宜集中以便于管理,切勿任意堆置以免影响工程施工和材料管理的严密性。
堆放时应注意以下几点:1)不得影响施工的进行和因施工造成的多次搬迁,损材废工;2)选择较高的、干燥的地势堆放;3)按照材料的不同类别堆码,便于取用;4)易燃易爆物品分开地点堆放,并配备相应的消防用具,以保安全;5)易碎易潮易污染的材料,应注意堆放方法采取保护措施以免造成损害;6)即用的材料,进场时应直接放置于工作面,以减少搬运时间和工序;7)机工具应与材料分开存放,防止机工具进出时损伤装饰材料;8)实做好材料进场的签收工作核对材料是否与设计图和封样的材料样板相符,检查有无明确的材料标识,有无规范的出厂验收报告和合格证书,并按材料的品种、数量进行登记以备查验。
1.4.7、接通工地临时水电:临时用水的设置,尽可能利用原有固定管道;水管工在铺设时,尽量按原设计的路线敷设,这样既能保证用水又有助于提早完成水的施工目。
临时用电的布置一般以架空线路和电缆拖板的形式提供。
架空线路的用电端,应装设自动开关或铡刀开关,必须符合架设临时线路有关规范。
1.4.8、人员布置和责任分工:施工管理人员在掌握了全盘施工资料后,按施工内容进行人员部署,划分各工序的职责范围,签定承包责任书。
在负责各个工序施工的人员中挑选有技术、有经验、责任心强的人员作为该工种负责人。
施工展开后,施工管理人员应直接抓各工种负责人,各工种负责人要承担各工序的责任,这样可简化工地管理程序,避免管理人员陷入事无巨细统统都要管的窘境,可将精力放在做好工地事物的协调和监督方面。
1.5、主要施工方案和技术措施本项目首先作好进场前准备工作,对工人进行施工技术交底和施工安全交底;取得开工命令;同时针对每分部灯光工程的特征作必要的测量、试灯工作。
在开工后依次进行管、线敷设;灯具基础制作安装;灯具安装;配电控制箱安装; 试亮灯及效果调试。
1.5.1、电缆、照明线路施工技术措施穿线前要严格进行穿线检查,具体要求参见相应的管槽检查要求,下面罗列的是严重影响穿线质量和进度的几个管槽质量问题:管槽规格小、接口处有毛刺、埋地安装管槽阻塞、有水等;埋地管槽穿线前必须全面试穿。
布线系统系统图、布线系统平面图、穿线技术要求、空白穿线报告、穿线交底。
穿线交底的对象是施工队队长,交底的核心内容是要使穿线者理解质量要求,过程如下:①理解布线系统总体结构和平面图,不要穿错路线。
②能明确区分要敷设的各种电缆,不要用错电缆。
③熟悉电缆要经过的管路。
④有丰富的穿线经验,懂得预防典型的影响穿线质量和进度的问题。
⑤理解并牢记我们对于综合布线系统电缆敷设的特殊要求。
⑥思路清晰,把电气器具点分组,一条一条地敷设,不多穿,不漏穿。
穿放费力容易导致电缆损伤,也容易缠绕、打结,非常影响进度。
⑦忠实严谨地做标号,并记录长度刻度。
⑧严格按照附件中图纸所述工程内容和质量要求完成穿线,并忠实地记录电缆末端刻度。
⑨按照电缆分组要求的方法把配线架端电缆分组绑扎整齐,用短路法全面测试通端,核对标号。
⑩要求在施工过程中爱护电缆,忠实地填写《电缆敷设报告》。
1.5.2、金属桥架、金属管、管线敷设施工技术措施①槽式桥架应敷设在干燥和不易受机械损伤的场所,横向安装的应在图纸天花板的标高之上120mm。
②槽式桥架的连接应连续无间断;每节槽式桥架的固定点不应少于两个;在转角、分支处和端部均应有固定点,并应紧贴墙面固定;槽式桥架接口应平直、严密,槽盖应齐全、平整、无翘角。
③桥架支架采用螺钉或其他紧固件固定,紧固后其端部应与桥架支架内表面光滑相接;桥架的出线口应位置正确、光滑、无毛刺。
④槽式桥架敷设应平直整齐;水平或垂直允许偏差为其长度的2‰,且全长允许偏差为20mm;并列安装时,槽盖应便于开启。
⑤在可拆卸盖板的槽式桥架内,包括绝缘层在内的导线接头处所有导线截面积之和,不应大于槽式桥架截面积的75%;在不易拆卸盖板的槽式桥架内,导线的接头应置于槽式桥架的接线盒内。
⑥金属槽式桥架应可靠接地,但不应作为设备的接地导体,金属槽式桥架连接处两边要用2.5mm铜线和螺栓连接,确保接地良好。
⑦槽式桥架、管、线敷设必须特别注意美观和规范,横平竖直,力求隐蔽和暗敷,接线盒做好防水处理,固定夹和螺栓螺钉全部采用不锈钢等防腐材质;槽式桥架应平整、无扭曲变形,内壁应光滑、无毛刺;金属槽式桥架应经防腐处理。
⑧明敷金属导线应穿管或加线槽板保护,吊顶内的导线应穿金属管或B1级PVC管保护,导线不得裸露。
⑨开挖、填平电缆沟必须符合施工规范。
1.5.3、电缆、照明线路敷设工序、穿线工序的施工技术措施首先进行管槽检查,钢管加护口,埋地钢管试穿,并严格按照《电气装置安装工程施工规范》、《电缆敷设施工工艺标准》施工。
①所有的钢管口都要安放塑料护口,穿线人员应携带护口,在穿线时随时安放。
