电伴热施工方案

电伴热施工方案

电伴热施工方案一、背景介绍电伴热是一种利用电能产生热量的供热方式,广泛应用于管道、冷却装置、地板等领域。

本文将详细介绍电伴热施工方案,包括材料选择、施工步骤和注意事项。

二、材料选择1. 电伴热带:选用质量可靠、绝缘性好的电伴热带。

根据实际需求选择不同功率的电伴热带,确保其工作正常、安全可靠。

2. 绝缘层材料:需选用防水、绝缘性好的材料,如矿棉、保温棉等。

3. 换热介质管道:根据需要选择合适的管道材质,如不锈钢、铜管等。

三、施工步骤1. 准备工作:在施工前,需要对施工区域进行彻底清洁,并确保电伴热带能够完全贴附在管道或地板表面。

2. 安装电伴热带:将电伴热带沿着管道或地板均匀绕绕,避免交叉或交错,确保电伴热带的贴附紧密。

同时,注意不要过度拉伸电伴热带,以免影响其性能。

3. 固定电伴热带:使用电伴热带配套的固定夹或隔热胶带将电伴热带固定在管道或地板表面。

确保固定牢固,不会松动或脱落。

4. 铺设绝缘层:在电伴热带的外侧铺设绝缘层材料,如矿棉或保温棉,以提高绝缘效果。

绝缘层的铺设要均匀、紧密,确保电伴热带的热量不会散失。

5. 连接电源:根据电伴热带的功率和供电要求,正确接线并连接到电源。

在接线过程中,要注意遵循电气安全规范,确保接线正确、可靠。

四、注意事项1. 施工过程中应注意安全,避免擅自拆卸或改变原有电伴热设备的结构或参数。

2. 定期检查电伴热设备的工作情况,如发现异常现象应及时进行维修或更换。

3. 在电伴热设备运行时,应随时监控温度和电流,确保设备工作在安全范围内。

4. 如需对电伴热设备进行维护或更换,应在停电状态下进行,并由专业人员操作。

五、总结电伴热施工方案的有效实施对于保障电伴热设备的安全、工作正常具有重要意义。

正确的材料选择和施工步骤可以增加设备的使用寿命和稳定性。

在进行电伴热施工时,务必注意施工过程中的安全性,定期检查以保证电伴热设备的正常运行。

通过遵循施工方案和注意事项,我们能够更好地利用电伴热技术,提高供热效率,满足各种需求。

电伴热施工方案

电伴热施工方案

1. 施工用主要标准规范及技术文件1.1 施工图纸及相关技术文件1.2 GB50254-96 《电气装置安装工程低压电器施工及验收规范》1.3 GB50258-96 《电气装置安装工程 1kV 及以下配线工程施工及验收规范》1.4 GB50150-91 《电气装置安装工程电气设备交接试验标准》1.5 GB50168-92 《电气装置安装工程电缆路线施工及验收规范》1.6 GB50171-92 《电气装置安装工程盘柜及二次回路接线施工及验收规范》2 施工程序2.1 安装步骤综述2.2 准则、标准和规定2.2.1 应按照以下最新发表的如下标准和准则安装:1) 国家电气标准2) 国家电气安全标准3) 国家或者当地电气标准或者规定4) IEEE 标准 #5152.3 当收到电伴热电缆时2.3.1 检查收到的电缆型号和功率输出是否正确。

所有电缆外套都标有部件号、电压等级和功率输出。

2.3.2 视察货物在运输中是否有破损。

2.3.3 电伴热电缆和附件应储藏在干净和干燥的环境中。

2.4 在安装电缆前2.4.1 确认所有要求伴热的管和设备均已安装完毕,并通过测试可以使用。

2.4.2 设备表面应合理清洁。

任何松动的壳、油或者尘土均应清扫干净。

2.4.3 在电伴热安装前,管上的任何涂层均已彻底干燥。

2.4.4 对每卷电缆确定可能的电伴热回路。

2.4.5 从可能长的伴热回路开始。

2.5 安装电伴热电缆2.5.1 在电伴热电路的送电点开始安装。

2.5.2 在管上敷设电缆。

确认在阀、泵、等处的电缆安装正确。

2.5.3 用纤维胶带,从后向电源接点处做永久性安装。

每隔 300 毫米绑扎一次。

在阀门、泵、过滤器等部位做可以使设备挪移的安装。

2.5.4 或者用铝箔胶带直接覆盖在伴热带表面,使电伴热带紧贴管线壁或者设备表面。

2.5.5 完成中间连接。

2.5.6所有电缆外套都标有适合于确定电路长度的标记。

在安装测试报告上记录伴热电缆长度。

电伴热施工方案(全)

电伴热施工方案(全)

电伴热施工方案(全)1.简介2.施工准备3.施工步骤4.施工注意事项5.施工结束及验收1.简介电伴热是一种新型的供暖方式,它通过电能将热量传递到管道或设备上,从而实现加热的目的。

电伴热施工是一项比较复杂的工程,需要施工人员具备一定的专业知识和技能。

本文将介绍电伴热施工的方案及注意事项。

2.施工准备在施工前,需要对施工现场进行充分的准备工作。

首先要对施工现场进行勘测,确定施工方案。

其次要准备好所需的材料和工具,例如电伴热带、连接头、绝缘材料、电缆、工具箱等。

最后要对施工人员进行培训,确保他们具备必要的安全意识和技能。

3.施工步骤电伴热施工的步骤包括:管道或设备表面处理、电伴热带的安装、连接头的安装、绝缘材料的安装、电缆的接线等。

在施工过程中,要注意安全,严格按照施工方案进行操作,避免出现失误或安全事故。

4.施工注意事项在电伴热施工中,需要注意以下几点:1)施工前要对施工现场进行勘测,确定施工方案;2)施工人员必须具备必要的安全意识和技能;3)施工过程中,要注意安全,避免出现失误或安全事故;4)施工结束后,要进行验收,确保施工质量符合要求。

5.施工结束及验收施工结束后,要进行验收。

验收内容包括:电伴热带的安装是否牢固、连接头是否接触良好、绝缘材料是否完好等。

只有通过验收,才能保证电伴热施工的质量和安全。

Chapter 1 Project OverviewChapter 2 n ns2.1 Purpose of nXXX the PP2 instrument engineering project.2.2 Scope of nThis XXX the PP2 instrument engineering project.2.3 n Basis2.3.1 nal n standards。

ns。

XXX.2.3.2 Design drawings。

including SEI design unit PP2 instrument engineering drawings。

电伴热保温施工方案

电伴热保温施工方案

电伴热保温施工方案一、方案背景电伴热保温是一种通过电能转换热能来实现保温的技术方法。

在建筑领域,电伴热保温广泛应用于管道、储罐、地面等设施的保温工程中。

本文将介绍电伴热保温施工的方案,包括施工流程、具体操作、安全措施等,以期为需求方提供一份完整可行的方案。

二、施工流程1. 方案设计在电伴热保温施工前,首先要进行方案设计。

根据需求方的具体要求和工程情况,设计合理的电伴热保温布置图纸,包括设备安装位置、布线图等。

同时,根据工程规模和预算情况,确定所需材料和设备的数量。

2. 材料准备根据方案设计,准备所需的电伴热保温材料,包括电伴热带、绝缘材料、接线盒等。

同时,确保材料的质量和数量符合施工要求。

3. 现场准备在施工现场,先清理工作区域,确保施工面积干净整洁。

清理完毕后,进行必要的防护措施,包括设置安全警示标志,确保施工人员的人身安全。

4. 电伴热带安装根据方案设计,将电伴热带按照布置图纸进行安装。

首先,在管道或设备表面涂抹胶水,然后将电伴热带缠绕在管道或设备上,并用绝缘胶带进行固定。

在电伴热带的交接处使用专业的接线盒进行连接。

5. 绝缘材料施工在电伴热带安装完毕后,需要对其进行绝缘处理。

使用绝缘材料将电伴热带进行包裹,确保其不受外界环境影响并提高保温效果。

绝缘材料应与电伴热带紧密贴合,避免留有空隙。

6. 电气接线在电伴热带和绝缘材料安装完成后,进行电气接线。

根据电伴热带的功率和工程要求,按照相关标准进行接线,确保接线的牢固和可靠。

7. 安全检查施工过程中,需要进行安全检查,确保电伴热保温系统的安全运行。

检查包括接线是否牢固、绝缘材料是否完好、设备接地是否良好等。

8. 系统调试在安全检查通过后,进行电伴热系统的调试工作。

按照施工方案中的要求,对电伴热系统进行参数设置和测试,确保其正常工作。

三、安全措施1. 施工人员应接受相关的培训和资质认证,熟悉电伴热保温施工方案,具备必要的安全意识和操作技能。

2. 在施工现场,设置明显的安全警示标志,确保他人不会误入施工区域,并采取必要的防护措施,如设置临时栏杆。

电伴热 施工方案

电伴热 施工方案

电伴热施工方案一、背景介绍电伴热技术是一种通过电流将发热元件引入到建筑结构中,以提供舒适的室温的方法。

它广泛应用于地暖、防冻和温室等场所。

电伴热施工方案是为了确保电伴热系统的正常安装和运行。

二、施工前准备在进行电伴热施工之前,需要进行充分的准备工作:1.设计方案确认确认电伴热的设计方案是否准确,并与相关设计师进行沟通。

包括电伴热系统的布置方案、布线图和相关设备的选择。

2.施工现场准备2.1 清理施工现场,并确保施工区域足够平整和干燥。

2.2 确定施工现场的安全措施,比如设置警示标识、遮盖物等,以确保施工人员和设备的安全。

2.3 检查现场的电力供应是否符合电伴热的电气要求,确保电源线路可靠。

2.4 确定电伴热系统的安装位置和布线方案,标记相关位置。

3.准备施工材料和设备根据设计方案和施工要求,准备好所需要的施工材料和设备,包括电伴热系统的导线、控制器、绝缘材料、连接器等。

三、施工步骤1.测量和标记根据设计方案,使用测量工具测量出电伴热系统需要布置的具体位置和长度,并在施工现场进行标记。

2.布线和连接2.1 预先绘制好布线图,确认好电伴热系统的电气连接方式和导线的走向。

2.2 按照布线图进行导线的安装,保持导线的整齐有序,避免交叉和混乱。

2.3 使用相应的连接器将电伴热系统的导线连接到电源线路上,并确保连接牢固可靠。

3.安装控制器根据设计方案确定控制器的安装位置,并将控制器固定到相应的墙面或设备上。

4.测试和调试4.1 完成电伴热系统的安装后,进行测试,确保电伴热系统可以正常运行。

4.2 调试电伴热系统的温度控制器,确保室内温度可以根据需求进行调节。

4.3 测量电伴热系统的功率和电阻值,确保其符合设计要求。

5.整理和清理5.1 整理施工现场,清理杂物和垃圾。

5.2 检查电伴热系统的安装是否牢固,有无暴露的电线和接触不良的地方。

5.3 为已安装电伴热系统的区域进行验收,确保工作质量符合要求。

四、施工注意事项1.施工人员应具备相关的电工知识和技能,熟悉电伴热系统的安装要求和操作方法。

电伴热施工方案

电伴热施工方案

电伴热施工方案电伴热施工方案1. 引言电伴热是一种利用电能加热的技术,主要应用于工业和民用建筑中的管道、地板等需要保持一定温度的场所。

本文将介绍电伴热施工方案,包括施工准备、施工步骤和注意事项。

2. 施工准备2.1 材料准备在进行电伴热施工前,需要准备以下材料:- 电伴热线:用于加热的导电线,根据实际需求选择合适的型号和长度。

- 绝缘套管:用于保护电伴热线,防止电线与外界环境接触。

- 接线盒:用于连接电伴热线和电源线,保证电能的供给。

- 输电线缆:用于将电能从电源输送到电伴热线上。

2.2 工具准备在进行电伴热施工前,需要准备以下工具:- 电动螺丝刀:用于拆装接线盒和绝缘套管。

- 剥线钳:用于剥开电线的绝缘层。

- 手持电钻:用于在墙壁或地板上进行钻孔。

- 铅笔和尺子:用于标记钻孔位置和测量长度。

3. 施工步骤3.1 确定施工位置在进行电伴热施工前,需要根据实际需求确定施工位置。

通常情况下,电伴热线需要安装在管道或地板下方,保证加热效果。

3.2 钻孔安装根据确定的施工位置,在管道或地板下方进行钻孔,大小要足够容纳电伴热线。

钻孔时要注意不要损坏已有的管道或地板结构,并确保钻孔位置准确。

3.3 安装绝缘套管将绝缘套管插入钻孔中,保护电伴热线免受外界环境的影响。

绝缘套管的长度应与钻孔深度相匹配,且完全覆盖电伴热线。

3.4 接线盒连接将电伴热线引出,与接线盒连接。

根据接线盒的说明,正确连接电伴热线和电源线,确保电能能够供给电伴热线。

3.5 固定和安装使用螺丝刀固定绝缘套管和接线盒,确保其稳固可靠。

根据实际情况,可以使用胶水或胶带固定电伴热线,并将其布置在管道或地板下方。

3.6 接通电源在施工完成后,将电源线与接线盒连接。

在接通电源前,要仔细检查所有的连接是否牢固,确保施工质量和安全性。

4. 注意事项在进行电伴热施工时,需要注意以下事项:- 施工前要仔细测量和标记,确保钻孔位置准确。

- 使用合适的工具和材料,不要使用损坏或过期的产品。

管道电伴热施工方案

管道电伴热施工方案

管道电伴热施工方案一、概述管道电伴热是一种通过电加热手段,对管道进行保温的技术。

本方案旨在提供管道电伴热施工方案的详细步骤和要点,确保施工过程准确、高效,并保证施工质量。

二、施工准备1. 材料准备(1)电伴热带:选用符合要求的电伴热带,并按照施工需要进行切割和布置准备。

(2)绝缘材料:选用适合的绝缘材料,保证电伴热带和管道之间的隔热效果。

(3)保护套管:根据实际情况选择合适的保护套管,保证电伴热带的安全和可靠性。

2. 设备准备(1)焊接机、剥线钳、扳手等常规工具:确保施工过程中能够顺利进行。

(2)绝缘测试仪:用于测试电伴热带绝缘性能,确保电伴热系统运行安全。

3. 环境准备(1)确保施工现场整洁,并保持通风良好。

(2)施工前对管道进行彻底清洁,确保表面清洁干燥。

三、施工步骤1. 安装绝缘材料(1)根据实际情况,将绝缘材料进行切割。

(2)将绝缘材料缠绕在管道上,确保覆盖整个管道,并确保绝缘材料之间不出现缝隙。

2. 安装电伴热带(1)将电伴热带沿着管道的长度逐步贴附在绝缘材料上。

(2)注意电伴热带的张力,确保张力均匀分布。

3. 连接电伴热带(1)将电伴热带的连接头沿管道的特定位置连接起来。

(2)确保连接可靠,并使用绝缘胶带进行封闭。

4. 安装保护套管(1)根据实际需要,在电伴热带上套上保护套管。

(2)保护套管的长度应覆盖电伴热带的全长,以确保电伴热带的安全。

5. 进行绝缘测试(1)使用绝缘测试仪对电伴热带进行绝缘性能测试。

(2)确保电伴热带的绝缘性能符合要求,以确保系统运行安全。

6. 电伴热带并联控制(1)根据管道长度和温度要求,对电伴热带进行合理的并联控制。

(2)确保电伴热带可以均匀加热,并且能够满足保温要求。

7. 进行系统测试和验收(1)将管道电伴热系统连接至电源,并进行系统测试。

(2)测试系统的加热效果和温度控制,确保系统正常运行并满足使用要求。

(3)进行系统验收,确保施工质量符合规范要求。

四、施工注意事项1. 在施工过程中,应注意安全措施,避免电击和其他安全事故的发生。

电伴热工程施工方案

电伴热工程施工方案

电伴热工程施工方案一、项目概述电伴热工程是利用电热线圈或电热带等电热设备,保持管道、容器、设备等工业设施的恒温工程,其作用是能消除可能会出现的结冰、积水、积结等现象,保证工业设施的正常运行和生产。

电伴热工程主要用于化工、石化、电力、冶金、食品、医药等行业的管道及设备恒温保温。

本次电伴热工程施工方案是针对某化工厂的管道及设备进行的恒温保温工程。

二、施工前的准备工作1.前期工作为了保证电伴热工程的施工顺利进行,需要在施工前进行充分的前期准备工作。

首先需要进行现场勘察,根据施工现场的实际情况,确定需要进行电伴热的管道及设备,并绘制详细的施工图纸。

同时需要进行好施工队伍的组建及分工,确定施工所需的人员及设备。

2.材料准备电伴热工程所需的材料主要包括:电热线圈或电热带、绝缘套管、控制器、支架等。

在施工前需要提前采购好所需的材料,并对材料进行检查验收,确保质量合格。

3.施工方案及施工计划的制定根据现场的具体情况,制定详细的施工方案和施工计划,确保施工工作按照计划有序进行。

施工方案需要包括施工工艺、施工步骤、材料使用、施工环境及安全注意事项等内容。

4.人员培训对参与施工的人员进行培训,使其了解施工方案及施工要求,并掌握相关的操作技能,确保施工工作的安全和质量。

三、施工工艺及步骤1.管道及设备的清理首先需要对相关管道及设备进行清理,清除表面的油渍、锈垢等杂物,以便后续工作的顺利进行。

2.电热线圈或电热带的安装根据施工图纸的要求,将电热线圈或电热带依照规定的间距及方式进行安装。

安装时需要注意线圈或带的受热部分不能交叉,要保持整齐一致,并且要固定牢固,避免在使用中出现位移或断裂。

3.绝缘套管的安装在电热线圈或电热带的外围,需要套上绝缘套管,用以保护电热设备,避免因外界环境及机械损坏导致电热设备的损坏。

4.控制器及支架的安装安装好电热设备后,需要安装控制器及支架。

控制器的功能是控制电热设备的加热温度,保持管道及设备的恒温。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

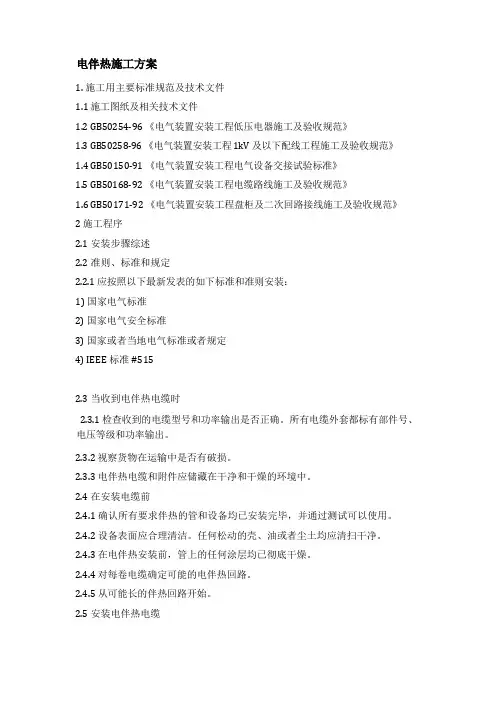

电伴热施工方案.目录第1章工程概况 (3)第2章编制说明 (3)2.1编制目的 (3)2.2适用范围 (3)2.3编制依据 (3)2.3.1 国家施工规范、规程、标准及建筑安装工程施工及验收规范 (3)2.3.2 设计图纸 (4)SEI设计单位PP2装置仪表工程图纸 (4)SEI设计单位关于PP2装置仪表工程的设计变更 (4)设备厂家图纸及说明书 (4)2.3.3 相关文件 (4)本工程相关施工合同 (4)本工程《施工组织总设计》及《仪表专业施工组织设计》 (4)相关技术协议 (4)强制条文及质量通病防控条文关于仪表专业部分 (4)仪表检试验计划第二版 (4)第3章主要施工工程量 (4)第4章施工工机具 (4)4.1 工机具计划 (4)4.2人员计划 (5)第5章施工方法及技术要求 (5)1.供汽与回水系统安装 (6)2.蒸汽、热水伴热 (7)第6章质量保证措施 (8)第7章安全保证措施 (9)第8章安装记录和质量检查记录 (10)第9章工作危害性分析(JHA) (11).第1章工程概况陕西石油靖边能源化工项目30万吨/年聚丙烯(二线)装置主要由现场装置变电所、现场机柜室、挤压造粒厂房、聚合框架、掺混料仓、街区、化学品库、废水池等单项装置组成。

仪表部分施工主要是:各类仪表(压力仪表、温度仪表、液位仪表、流量仪表、分析仪表、仪表阀门)安装、电缆配管安装、电缆桥架安装、电缆敷设、仪表管路安装(气源管、导压管、取样管、仪表管管配件等)、回路检测(单表调试、仪表管路吹扫和试压)、机柜室仪表盘柜安装等。

第2章编制说明2.1编制目的本方案为陕西石油靖边能源化工项目PP2装置仪表安装工程而编制,以明确技术要求和施工方案,指导施工,保证施工质量。

2.2适用范围本方案适用于陕西石油靖边能源化工项目PP2装置施工范围内的仪表专业安装工程,参加仪表安装工程的施工人员应遵照执行。

2.3编制依据2.3.1国家施工规范、规程、标准及建筑安装工程施工及验收规范自动化仪表工程施工及验收规范(GB50093-2002)石油化工仪表工程施工技术规程(SH/T3521-2007).石油化工不锈钢复合钢焊接规程(SH-T3527-2009)石油化工建设工程施工安全技术规范(GB50484-2008)石油化工安装工程施工质量验收统一标准(SH-T3508-2011)石油化工工程建设交工技术文件(SH3503-2007)电缆线路施工及验收规范GB50168-2006石油化工建设工程项目施工过程技术文件(3543-2007)2.3.2 设计图纸SEI设计单位PP2装置仪表工程图纸SEI设计单位关于PP2装置仪表工程的设计变更设备厂家图纸及说明书2.3.3 相关文件本工程相关施工合同本工程《施工组织总设计》及《仪表专业施工组织设计》相关技术协议强制条文及质量通病防控条文关于仪表专业部分仪表检试验计划第二版第3章主要施工工程量陕西石油靖边能源化工项目PP2装置仪表蒸汽伴热Φ14*2无缝钢管共7000米,保温箱(蒸汽伴热))95台、保温箱(电伴热)5台。

第4章施工工机具4.1 工机具计划.4.2人员计划施工人员应包括施工负责人、技术质量负责人。

施工人员应配备合理,根据施工进度调整。

在施工人员中大多数要求从事仪表安装工作多年,具有一定安装经验,掌握一定施工工艺的技术工人。

第5章施工方法及技术要求一.施工前的准备工作:●参与施工人员必须熟悉本方案及有关规范和标准,经过适当培训,且有上岗证,具备仪表管路的安装能力。

●最新有效版次的设计安装图纸及安装技术条件齐全。

●图纸已经过会审,技术交底已完成。

●各机具、力能设备放置整齐,有序,并有防盗、防漏电、防火灾器具等措施,未安装材料、盘柜堆放整齐,不得有碍通行。

●所有热控设备、材料到货基本齐全,满足施工的需要。

二.蒸汽伴热管施工:..1. 供汽与回水系统安装● 蒸汽伴热的供汽系统,当供汽点分散时,宜采用分散供汽。

如图1(a)所示,当供汽点较集中时,宜采用蒸汽分配器集中供汽,如图1(b)所示。

(a)分散供汽 (b) 集中供汽图1 蒸汽供汽示意1—供汽总管,2—疏水器,3—回水沟,4—蒸汽分支出口阀,5—蒸汽分配器,6—回水总管● 供汽管路选用φ14×2的无缝钢管,管端应靠近取压阀或仪表,且不得影响操作、维护和拆卸。

● 供汽点应设在整个蒸汽伴管的最高点,管路不能有下凹部分,否则,应在下凹最低点设置排放阀,并应满足下式要求(图2所示):P C B A 01.010)(≤+++(1)式中 A、B、C−−各凹处高度(m);P−−蒸汽压力,(MPa)。

图 2 蒸汽管路示意● 蒸汽伴热管路应采用单回路供汽,不得串联。

●蒸汽伴热回水系统应与供汽系统对应 (如图1 所示),分散回水时,就近将冷凝液排入排水沟或回水管道。

集中回水时,设回水总管或回水架,回水总管应比供汽管径大一级,并加止回阀。

●排入排水沟的回水管管端应伸进沟内,距沟底约20mm。

●回水管路应在管线吹扫之后安装疏水器,并宜安装于伴热系统的最低处,疏水器应处于水平位置,方向正确,排污丝堵朝下。

●供汽管路应保持一定坡度,便于排出冷凝液。

回水管路应保持一定坡度排污。

●热水伴热的供水管路宜水平取压,回水系统不设疏水器。

●各分支管均应设截止阀。

2.蒸汽、热水伴热●仪表设备和管路的蒸汽伴热分为如下四种形式,见图2。

1.轻伴热:伴热管线与仪表设备和导压管之间应保持1~2mm的间距,可用橡胶石棉板等按约200mm的距离隔离;2.重伴热:伴热管线紧贴仪表设备和导压管敷设;3.强伴热:伴热管线缠绕在仪表设备和导压管上;4.夹套伴热:在仪表设备和导压管、浮筒、阀体外加蒸汽夹套。

要求导压管在夹套内不应有焊口或接头。

夹套应在导压管、浮筒、阀体等试压气密合格后安装。

(a) 轻伴热 (b) 重伴热(P、S间保持间距) (P、S件紧靠).夹套保温图2 仪表管伴热示意1—硅酸铝纤维编织绳,2—绑线,P—导压管,S—伴热管●伴热管线应按设计选材。

选用无缝钢管时,采用焊接或接头连接。

●差压仪表的导压管与伴热管宜以管束形式敷设,正、负压管分开敷设时,伴热管采用三通接头分支,沿高、低压管并联敷设,长度相近。

●伴热管与保温箱、仪表设备之间的连接处,或伴热管道通过管路接头及法兰处,应采用管接头连接。

当连接处需经常拆卸时,连接的管接头应伸出保温层外单独保温。

●伴热管线应采用镀锌钢丝或不锈钢丝与导压管路捆扎在一起,捆扎间距800mm,捆扎不宜过紧,且不应采用缠绕方式捆扎。

●伴热管应在主管道试压和焊口检查合格后进行施工。

●需要伴热的导压管路,只涂刷底漆,不锈钢管、镀锌管及有色金属管则不应涂漆。

●供汽系统伴热管线安装后,应进行水压试验,试验压力为设计压力1.5倍。

有条件时,可用伴热蒸汽进行系统吹扫试压,通入蒸汽时应逐渐加量,进行预热。

●供汽系统伴热管线如需修理、补焊,应停汽和排除冷凝液后进行。

第6章质量保证措施1.管路阀门的使用,注意其方向一般为低进高出,不可用反,用反会降低阀门的使用寿命2.雨天和雪天进行高处作业时,必须采取可靠的防滑、防寒和防冻措施。

凡水、冰、霜、雪均应及时清除;3.施工人员进入现场必须戴安全帽、穿绝缘鞋。

4.电焊施工人员必须妥善使用电焊防护用品,严禁不用焊帽裸露上身进行电焊作业。

5.登高作业人员必须系挂安全带。

依据安全带的系挂规则“高挂低用”进行施工。

6.使用人字梯张角要合适,中间拉绳要牢固。

严禁二人同时登梯作业。

7.供汽和伴热系统投运合格后,应列入正常管理。

冬季停汽时应排水吹扫。

.第7章安全保证措施7.1 安全要求7.1.1、在施工醒目位置设置安全警示、标语。

7.1.2、进入施工现场要配戴齐安全劳保用具,正确配戴PPE。

7.1.3、临时电源必须装设保护装置,电缆必须经测试合格后架空敷设,不得随地摆放。

7.1.4、在脚手架作业上应佩戴安全带,安全带固定在已安装固定的支架、管道上,支架、管道的一端不能是悬空的末端。

使用前必须检查安全带和固定物是否牢固。

7.1.5、各工种进行交叉作业时要相互照应,观察周围一切情况,做到心中有数。

7.1.6、电工人员严禁带电作业,严格按安全操作规程办事。

7.1.7、各位施工人员在工作中,严格按施工安全操作规程工作,不能蛮干。

7.1.8、加强安全监督,做好设备、材料运输过程的跟踪,执行载物封车制度。

7.1.9、设备吊装前,起重工做好吊机和吊索具的检查,做好对检查结果的会签。

7.1.10、吊装作业时拉设警戒标志,专职安全员进行安全巡查。

7.1.11、施工现场应保持良好的通风条件,必要时分析作业场地有机溶剂蒸汽等含量,如氧气、一氧化碳、二氧化碳、硫化氢、氰酸气、甲烷、乙炔、汽油蒸汽、有机溶剂蒸汽等其浓度应符合动火和劳动卫生标准。

7.1.12、进入施工现场,必须按要求正确佩戴劳保护品,穿戴整齐。

高处作业要挂好安全带(高挂低用)。

7.1.13、使用梯子应符合安全规程要求,作业前要进行安全检查。

梯脚底部应坚实,不得垫高使用。

梯子的上端应有固定措施。

立梯工作角度以75°±5°为宜,踏板上下间距为30cm为宜,不得有缺陷。

7.1.14、现场使用气焊瓶严禁曝晒或油渍污染,应保证瓶距、火源之间距离在10米以上,应配备乙炔瓶防止回火装置,防振胶圈应完整无缺。

7.1.15、砂轮切割机应装设点动开关,禁止装设倒顺开关,罩盖齐全,安装牢固,切料点灵活完好,切屑前方应设遮板挡护,防止切屑灼烫伤人或引起火灾。

砂轮片严禁侧向磨削,轮片外径边缘残损或直径小于25mm应更换。

严禁做打磨机使用。

下班前要切断施工.用电电源。

7.2 安全保证具体措施7.2.1、施工班组每周进行一次安全检查和总结。

••• 7.2.2、每天工作前班组安全员对当日的安全工作提出具体要求。

•• 7.2.3、现场动火办理动火证,采用保护措施。

使用电动工具前,应检查绝缘是否良好。

•• 7.2.4、工作结束,清理现场,清点工具,防止导线,工具遗留在盘内。

7.2.5、吊装作业时,密切注意起吊,对无关人员远离吊装区域。

高空作业时,严禁上抛下掷物品。

第8章安装记录和质量检查记录SH/T 3543-G616 汇线槽/桥架安装检查记录SH/T 3503-J111 隐蔽工程记录.第9章工作危害性分析(JHA)..。
