轻钢龙骨吊顶交底技术细节
吊顶作业安全技术交底

吊顶作业安全技术交底第一部分:工程概述与安全要求一、工程概述为确保吊顶作业的顺利进行,保障施工人员的人身安全,提高工程质量,特制定本安全技术交底方案。
本方案适用于各类建筑室内装饰吊顶工程的施工,主要包括轻钢龙骨吊顶、铝合金龙骨吊顶、木龙骨吊顶等。
二、安全要求1. 吊顶作业前,施工人员必须参加安全技术交底,熟悉本方案内容,明确各自职责。
2. 吊顶作业应遵循国家相关法律法规和行业标准,严格执行施工方案。
3. 施工现场应保持清洁卫生,材料堆放整齐,通道畅通。
4. 施工人员应具备相应的操作技能,并持有有效证件。
5. 施工过程中,严禁违章操作,确保施工安全。
三、施工准备1. 施工图纸及技术规范:施工前应认真研究设计图纸,了解吊顶工程的具体要求,熟悉相关技术规范。
2. 施工材料:根据设计要求,提前准备合格的吊顶材料、配件及辅助材料。
3. 施工工具:检查吊顶施工所需的工具、设备是否齐全、完好,包括切割机、电钻、螺丝刀、扳手等。
4. 安全防护用品:为施工人员配备合格的安全帽、安全带、防尘口罩、防护眼镜等。
5. 施工现场:确保施工现场的临时用电、消防设施、安全通道等符合要求。
四、吊顶作业安全操作规程1. 吊顶作业前,应检查吊顶内预埋件、支架等是否牢固可靠。
2. 施工人员应站在稳定的平台上进行作业,不得在吊顶上直接踩踏。
3. 使用电动工具时,必须按照规定接好地线,确保用电安全。
4. 吊顶作业过程中,严禁抛掷工具、材料等物品。
5. 施工现场应设置安全警示标志,提醒过往人员注意安全。
6. 遵循“谁施工,谁负责”的原则,施工人员应自觉维护施工现场的安全生产。
本部分为吊顶作业安全技术交底的第一部分,主要介绍了工程概述、安全要求、施工准备以及吊顶作业安全操作规程。
下一部分将继续阐述吊顶作业的具体施工方法及安全措施。
第二部分:吊顶作业施工方法及安全措施一、施工方法1. 轻钢龙骨吊顶施工:a. 根据设计要求弹线定位,确定吊顶龙骨位置。
轻钢龙骨吊顶工程施工技术交底

目录
一 •交底目的 二 •工程概况 三 •施工准备 四 •工艺流程
2
五 •施工工艺 六 •质量控制要点 七 •施工质量标准 八 •质量通病防治
交底目的
3
为了切实有效地指导本项目吊顶工程的顺利开展,规范吊顶工程施工,提高吊顶工 程施工质量,预防质量通病,避免大面积返工,顺利实现完美开发、完美交楼的目的, 特编制本项目轻钢龙骨吊顶工程施工技术交底。
施工工艺
吊杆安装
采用膨胀螺栓固定吊挂杆件,应采用φ8吊杆。间距不大于1.2m,吊杆离
墙边距离不得超过30cm。
23
做法:吊杆的一端同角码焊接(角码的孔径应根据吊杆和膨胀螺栓的直
径确定),另一端可以用功丝套出大于100㎜的丝杆,也可用成品丝杆焊接。
用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
施工工艺
9
硅酸钙板有 1220mm*2440mm、 3000mm*1220mm,厚 度有5、7、9.5、 12mm较多。
工程概况
自攻螺丝 连带螺丝
10
连带螺丝钉枪 自攻螺丝长度有10、15、25、30、45、50mm.施工时必须采用镀锌自 攻螺丝且进行防锈处理。镀锌自攻螺丝固定后,必须用防锈漆点补钉 头后,才能进行腻子施工
主龙骨 吊杆
14
次(副)龙骨
杉木方 (已经泡浸两遍防火漆的衫木方)
施工准备
2、材料准备 轻钢骨架配件: ①主吊:60*2.5*130㎜
用途:吊杆与主龙骨连接 ②主龙骨连接件:60*0.8*115㎜
用途:用于主龙骨连接 ③主挂:60*0.8㎜ ④次(副)龙骨连接件:60*0.6*100㎜
用途:用于次(副)龙骨连接 ⑤水平件:60*0.5㎜
轻钢龙骨吊顶技术交底

5、吊顶完成后做到“工完料尽场地清”。
本交底未尽事项以国家规范及相关技术规程为最低要求。
7、石膏装饰板安装,大多是采用横向铺钉的形式,纸面石膏板在吊顶面的平面排布,需从整张板的一侧开始向不够整张板的另一侧逐步安装。板与板之间的接缝缝隙,其宽度一般为4-6mm。纸面石膏板的板材应在自由状态下就位固定,以防止出现弯棱、凸鼓等现象。纸面石膏板的长边(包封边),应沿纵向次龙骨铺设。板材与龙骨固定时,应从一块板的中间向板的四边循序固定,不得采用在多点上同时作业的做法。用自攻螺钉铺钉纸面石膏板时,钉距以150-170mm为宜,螺钉应与板面垂直。自攻螺钉与纸面石膏板边的距离,距包封边(长边)以10-15mm为宜;距切割边(短边)以15-20mm为宜。钉头略埋入板面,但不能致使板材纸面破损。自攻螺钉进入轻钢龙骨的深度,应≥10mm;在装钉操作中如出现有弯曲变形的自攻螺钉时,应予剔除,在相隔50mm的部位另安装自攻螺钉。纸面石膏板的拼接缝处,必须是安装在宽度不小于40mm的T型龙骨上,其短边必须采用错缝安装,错开距离应不小于300mm,一般是以一个覆面龙骨的间距为基数,逐块铺排,余量置于最后。安装双层石膏板时,面层板与基层板的接缝也应错开,并不得在同一根龙骨上接缝。
5
石膏板接缝
第6.2.6条
一般项目
1
预制构件支承位置和方法
第6.2.7条
2
安装控制标志
第6.2.8条
3
预制构件吊装
第6.2.9条
4
临时固定措施和位置校正
第6.2.10条
5
允许偏差mm
项目
纸面石膏板
金属板
矿棉板
模板、塑料板、格栅
(3轻钢龙骨吊顶技术交底

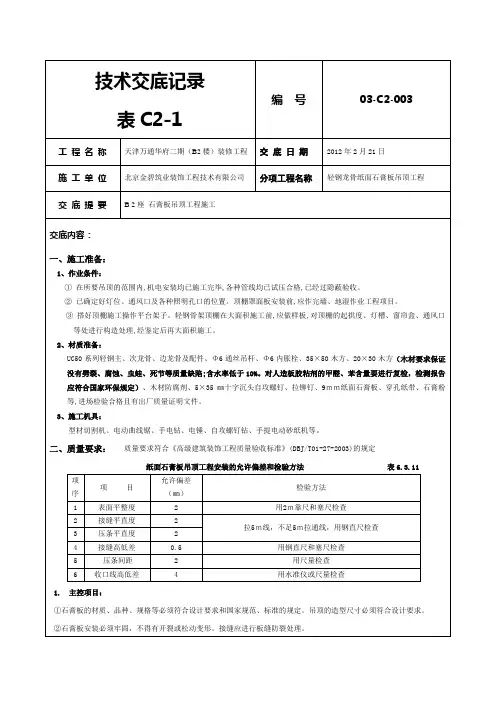

表C2-1编号03-C2-003工程名称天津万通华府二期(B2楼)装修工程交底日期2012年2月21日施工单位北京金碧筑业装饰工程技术有限公司分项工程名称轻钢龙骨纸面石膏板吊顶工程交底提要 B 2座石膏板吊顶工程施工交底内容:一、施工准备:1、作业条件:①在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,已经过隐蔽验收。
②已确定好灯位、通风口及各种照明孔口的位置。
顶棚罩面板安装前,应作完墙、地湿作业工程项目。
③搭好顶棚施工操作平台架子。
轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。
2、材质准备:UC50系列轻钢主、次龙骨、边龙骨及配件、Φ6通丝吊杆、Φ6内胀栓、35×50木方、20×30木方(木材要求保证没有劈裂、腐蚀、虫蛙、死节等质量缺陷;含水率低于10%。
对人造板胶粘剂的甲醛、苯含量要进行复检,检测报告应符合国家环保规定)、木材防腐剂、5×35㎜十字沉头自攻螺钉、拉铆钉、9mm纸面石膏板、穿孔纸带、石膏粉等,进场检验合格且有出厂质量证明文件。
3、施工机具:型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等。
二、质量要求:质量要求符合《高级建筑装饰工程质量验收标准》(DBJ/T01-27-2003)的规定纸面石膏板吊顶工程安装的允许偏差和检验方法表6.3.11项序项目允许偏差(㎜)检验方法1 表面平整度2 用2m靠尺和塞尺检查2 接缝平直度 2拉5m线,不足5m拉通线,用钢直尺检查3 压条平直度 24 接缝高低差0.5 用钢直尺和塞尺检查5 压条间距 2 用尺量检查6 收口线高低差 4 用水准仪或尺量检查1.主控项目:①石膏板的材质、品种、规格等必须符合设计要求和国家规范、标准的规定。
吊顶的造型尺寸必须符合设计要求。
②石膏板安装必须牢固,不得有开裂或松动变形。
接缝应进行板缝防裂处理。
轻钢龙骨石膏板吊顶技术交底

一、施工准备:1.编制轻钢骨架活动罩面板顶棚施工方案,并对工人进行书面技术及安全交底;2.材料准备:龙骨、吊杆、花篮螺栓、射钉、自攻螺钉轻钢龙骨断面尺寸允许偏差单位mm轻钢龙骨角度允许偏差轻钢龙骨外观、表面质量单位:g/m2二、作业条件:1、吊顶工程在施工前应熟悉施工图纸及设计说明;2、施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验;3、对吊顶内的管道、设备的安装及水管试压进行验收;4、吊顶工程在施工中作好各项施工记录,收集好各种有关文件;5、材料进场验收记录和复验报告,技术交底记录;6、板安装时室内潮湿不宜大于70%以上。
三、工艺流程施工工艺流程:顶棚标高弹水平线一一划分龙骨分档线——安装水管线——安装主龙骨——安装次龙骨——安装罩面板——安装压条四、操作工艺2、弹线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体教长,中建也应适当抄几个点),弹出水准线(水准线距地面一般为500mm),从水准线量至吊顶设计高度上加 mm (一层石膏板的厚度),用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应丛吊顶中心向两边分,最大间距为1000 mm,并标出吊杆的固定点,吊杆的固定点间距900-1000 mm。
如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点;2、固定吊挂杆件采用膨胀螺栓固定吊挂杆件。
不上人的吊顶,吊杆长度小于1000 mm,可以采用巾6 的吊杆,如果大于1000 mm,应采用巾8的吊杆,还应设置反向支撑。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将起拉直。
上人的吊顶,吊杆长度小于1000 mm,可以采用巾8的吊杆,如果大于1000 mm,应采用巾10的吊杆,还应设置反向支撑。
吊杆的一端同L30*30*3角码焊接(角码的孔径应根据吊杆和膨胀螺栓的直径确定),另一端可以用攻丝套出大于100 mm的丝杆,也可以买成品丝杆焊接。
技术交底记录--轻钢龙骨吊顶

10)拌制石膏腻子时,必须用清洁水和清洁容器。
四、重要提醒的工作
1、墙面最上一批砖施工完成后,安装吊顶封边角线(封边角线低于墙砖完成面高度不少于50MM)。
2、顶高度严禁低于窗户上口高度,收口困难,及时向项目部汇报处理。
3、实测方面要求按以下安装允许偏差控制质量:
灯孔、喷淋位置
灯孔、喷淋与主、次龙骨位置不得重叠。
安装罩面板
封板前隐蔽验收
1、封板前组织隐蔽验收,吊顶内的钢架、木龙骨等的防腐防火是否完成;2、需隐蔽的消防、空调、给排水、燃气等是否验收完成,隐蔽会签单是否已签署;3、重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上,需按深化预埋吊应吊挂在吊杆上,主龙骨间距900~1000mm。主龙骨一般宜平行房间竖向安装,且距墙不大于100mm,同时应起拱,起拱高度为房间跨度的1/200~1/300。主龙骨的悬臂段不应大于300mm,否则应增加吊杆。主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。主龙骨挂好后应基本调平。
5)钉距以150-170mm,螺丝应于板面垂直,已弯曲、变形的螺丝应剔除,并在相隔50mm的部位另安螺丝;
6)安装双层石膏板时,面层板与基层板的接缝应错开,不得在一根龙骨上;
7)石膏板的接缝,应按设计要求进行板缝处理;
8)纸面石膏板与龙骨固定,应从一块板的中间向板的四边进行固定,不得多点同时进行作业;
(一)作业条件
1、土建移交工作面给装饰单位,经装饰、监理、建设单位验收合格,并作书面移交记录,方可进行吊顶施工。
2、移交标高控制点,控制线为建筑标高﹢1000mm。
3、施工前按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高核实交接。
轻钢龙骨吊顶交底技术细节(1)

人
流程
标准
质量控制节点
窗帘箱细木工板对接连接处需用燕尾榫进行连接,以增加窗帘箱的抗拉力;细木工板 基层需进行防火、防腐处理。节点如下图所示:
木工板燕尾榫接头
双面U型钉固定
人
专用吊筋
18mm厚细木工板
流程
标准
质量控制节点
轻钢龙骨石膏板吊顶工程
2011年5月10日
质量控制节点
施工方在天花施工前根据设计图纸要求,综合考虑各安装管线的安装尺寸要求统一 安排布置定位,绘制综合布线图,确定吊顶标高,弹放墨线及大样,经业主方审定、同 意后方可正式施工。
人
流程
标准
质量控制节点
吊杆采用Ø8热镀锌成品螺纹杆。间距不得大于900mm 主龙骨采用“龙牌”50系列壁厚度为1.2mm,间距不得大于900mm,主龙骨按房间短 跨长度1/200—1/300起拱
人 石膏板拼缝处需专用石膏板填缝剂满批平整,用两道配套纸带分次打潮白胶粘贴平整,不得有 气泡空鼓现象,按规范要求施工。
石膏板安装前,须核对灯孔与龙骨的位置,安装时错开,严禁灯孔与主、次龙骨位置重叠。
流程
标准
质量控制节点
叠级式吊顶底位的转角部位面层石膏板须整张铺设(切割成L型),不得在转角部位接 缝。 低位吊顶采用9.5mm双层纸面石膏板,转角部位第一层采用9.5mm柳桉芯多层板加固 (应于离转角直缝300mm处拼接)
人
流程
标准
质量控制节点
石膏线:采用快粘粉粘贴石膏线,并用自攻螺钉固定于轻钢龙骨或木基层上,严禁用直钉固定。 施工时所有石膏线的拼接口要在背后用木方制作的角码固定。
轻钢龙骨吊顶安全技术交底模板

一、工程名称:__________________________二、工程地点:__________________________三、施工班组:__________________________四、交底日期:__________________________五、一、工程概况1. 工程简介:简要介绍工程名称、地点、规模及吊顶类型。
2. 施工范围:明确吊顶施工的具体范围,包括房间、公共区域等。
3. 施工要求:根据设计图纸和相关规范,明确吊顶施工的技术要求。
六、二、施工准备1. 材料准备:确保所用轻钢龙骨、配件、吊杆、膨胀螺栓等材料符合质量标准,并具备出厂质量证明文件。
2. 人员准备:组织施工人员参加安全技术培训,提高安全意识。
3. 工具准备:检查并确保施工工具完好,如型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻等。
七、三、施工工艺1. 弹线:使用水准仪在房间内每个墙(柱)角上抄出水平点,确保吊顶水平。
2. 龙骨安装:按照设计要求,安装主龙骨、副龙骨、吊杆等,确保龙骨间距、平直度符合规范。
3. 石膏板安装:在龙骨安装完毕后,安装石膏板,注意接缝处理和起拱度。
4. 灯具、通风口等安装:在吊顶施工过程中,安装灯具、通风口等设备,确保安装牢固。
八、四、安全技术措施1. 高空作业安全:施工人员在高空作业时,必须佩戴安全带,确保安全。
2. 电动工具使用安全:使用电动工具时,应符合《施工现场临时用电安全技术规范》。
3. 防火安全:施工现场应配备灭火器等消防设施,严禁吸烟。
4. 防尘、防毒:施工现场应采取防尘、防毒措施,确保施工人员健康。
5. 防水、防漏:施工过程中,注意检查吊顶接缝,防止水、气渗漏。
九、五、质量要求1. 龙骨安装:确保龙骨间距、平直度、起拱度等符合设计要求。
2. 石膏板安装:确保石膏板接缝严密,无裂缝、翘曲等现象。
3. 灯具、通风口等安装:确保安装牢固,无松动。
4. 防火、防水、防尘、防毒等要求:确保符合相关规范。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
人
流程
标准
质量控制节点
相邻两块石膏板之间应错缝拼接,拼缝宽4-6mm; 上下两层石膏板的接缝应错开,不得在同一根龙骨上接缝; 上下层石膏板接触面须涂刷白乳胶并用自攻螺丝固定
人
流程
标准
施工经常出现的问题点
人
流程
标准
施工经常出现的问题点
人
流程
标准
施工经常出现的问题点人流程标准施工经常出现的问题点
造型吊顶周边挂18mm厚细木工板,板外侧覆9.5mm石膏板(石膏板背面刷白乳胶), 挂板应用防火涂料满涂至符合消防验收要求。与结构楼板连接用3mm镀锌扁铁膨胀螺丝 固定挂板,扁铁间距不大于600mm。
木工板燕尾榫接头
人
双面U型钉固定
专用吊筋
18mm厚细木工板
流程
标准
质量控制节点
空调风口及周边挂18mm厚细木工板,板外侧覆9.5mm石膏板, 挂板应用防火涂料满涂至符合 消防验收要求。 挂板与挂板连接采用燕尾槽方式连接,与结构楼板连接用吊杆固定挂板,间距≯600mm。 空调回风口、出风口、换气扇等处要求设置木边框,以便于风口安装;
人 石膏板拼缝处需专用石膏板填缝剂满批平整,用两道配套纸带分次打潮白胶粘贴平整,不得有 气泡空鼓现象,按规范要求施工。
石膏板安装前,须核对灯孔与龙骨的位置,安装时错开,严禁灯孔与主、次龙骨位置重叠。
流程
标准
质量控制节点
叠级式吊顶底位的转角部位面层石膏板须整张铺设(切割成L型),不得在转角部位接 缝。 低位吊顶采用9.5mm双层纸面石膏板,转角部位第一层采用9.5mm柳桉芯多层板加固 (应于离转角直缝300mm处拼接)
次龙骨采用“龙牌”50系列壁厚度为0.6mm,次龙骨间距为300mm×300mm
人
流程
标准
质量控制节点
吊杆长度超过1.5米时,采用30*30角铁并须设置反支撑
人
流程
质量控制节点
通风管道处的吊筋安装:
人
流程
标准
质量控制节点
需安装轻型吊灯的位置,固定预设一块400mm×400mm的18mm多层板(作防火 处理),板面与龙骨面齐平(多层板须采用Ø8膨胀螺栓固定在结构楼板面,不得 与龙骨固定连接)。
安装重型吊灯时,须在结构楼板面预留挂钩。(根据灯具的重量和体积来预留挂 钩的承载力)
人
流程
标准
质量控制节点
窗帘箱细木工板对接连接处需用燕尾榫进行连接,以增加窗帘箱的抗拉力;细木工板 基层需进行防火、防腐处理。节点如下图所示:
木工板燕尾榫接头
双面U型钉固定
人
专用吊筋
18mm厚细木工板
流程
标准
质量控制节点
人
流程
标准
人
石膏线接头留缝3-4mm,用高强石膏粉分2-3次填平。
标准
质量控制节点
天花检修孔要求使用成品(石膏基体内口铝合金边框),规格满足检修要求。其周边龙 骨须加固处理,安装完成图片如下:
人
流程
标准
质量控制节点
安装石膏板的自攻螺丝钉帽须沉入板面0.5mm~1.0mm,但不使纸面破损,自攻螺丝钉间距为 150mm—170mm。 钉帽涂防锈漆,腻子掺防锈漆补平。
轻钢龙骨石膏板吊顶工程
2011年5月10日
质量控制节点
施工方在天花施工前根据设计图纸要求,综合考虑各安装管线的安装尺寸要求统一 安排布置定位,绘制综合布线图,确定吊顶标高,弹放墨线及大样,经业主方审定、同 意后方可正式施工。
人
流程
标准
质量控制节点
吊杆采用Ø8热镀锌成品螺纹杆。间距不得大于900mm 主龙骨采用“龙牌”50系列壁厚度为1.2mm,间距不得大于900mm,主龙骨按房间短 跨长度1/200—1/300起拱
人
流程
标准
质量控制节点
石膏线:采用快粘粉粘贴石膏线,并用自攻螺钉固定于轻钢龙骨或木基层上,严禁用直钉固定。 施工时所有石膏线的拼接口要在背后用木方制作的角码固定。
天棚石膏线转角及其与墙体接口处开裂较多,转角、墙角须加钉木条,石膏线采用自攻螺钉与 木条连接以防石膏线开裂。
长度在 m以内须按整根石膏线加工。
