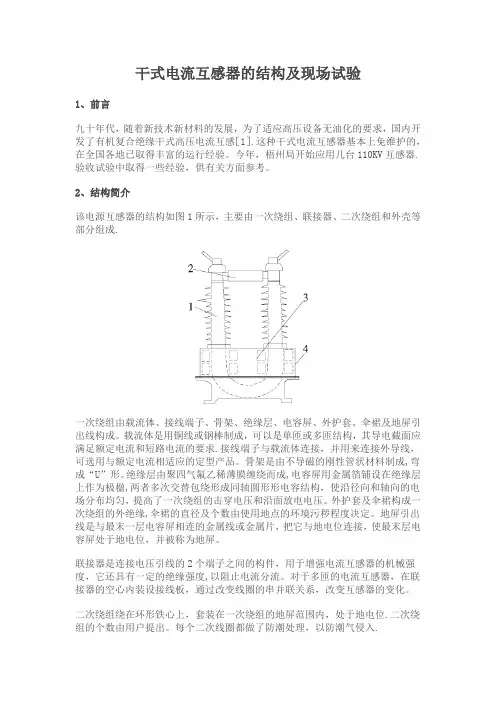

2、结构简介该电源互感器的结构如图1所示,主要由一次绕组、联接器、二次绕组和外壳等部分组成.一次绕组由载流体、接线端子、骨架、绝缘层、电容屏、外护套、伞裙及地屏引出线构成。

载流体是用铜线或钢棒制成,可以是单匝或多匝结构,其导电截面应满足额定电流和短路电流的要求.接线端子与载流体连接,并用来连接外导线,可选用与额定电流相适应的定型产品。

骨架是由不导磁的刚性管状材料制成,弯成“U”形。

绝缘层由聚四气氟乙稀薄膜缠绕而成,电容屏用金属箔铺设在绝缘层上作为极楹,两者多次交替包绕形成同轴圆形形电容结构,使沿径向和轴向的电场分布均匀,提高了一次绕组的击穿电压和沿面放电电压。

外护套及伞裙构成一次绕组的外绝缘,伞裙的直径及个数由使用地点的环境污秽程度决定。

地屏引出线是与最末一层电容屏相连的金属线或金属片,把它与地电位连接,使最末层电容屏处于地电位,并被称为地屏。

联接器是连接电压引线的2个端子之间的构件,用于增强电流互感器的机械强度,它还具有一定的绝缘强度,以阻止电流分流。

对于多匝的电流互感器,在联接器的空心内装设接线板,通过改变线圈的串并联关系,改变互感器的变化。

二次绕组绕在环形铁心上,套装在一次绕组的地屏范围内,处于地电位.二次绕组的个数由用户提出。

每个二次线圈都做了防潮处理,以防潮气侵入.外壳由支架和箱体组合而成,用来包裹低压绕组,防止雨、雪、风、沙侵入其中,并起到固定支撑一次绕组和二次绕组的作用.主要结构特点:在结构和性能方面,该电压电流互感器具有以下显著特点:(1)无油、无瓷、无气、一次绕组绝缘全部采用有机绝缘材料构成.(2)体积小、质量轻(110KV样机质量为170KG),结构新颖、外形美观;(3)外护套紧裹在具有电容屏的绝缘层外,使得外护套表面电位被钳制,因而沿面电压分布均匀,提高了沿面污闪放电电压。

10kV微保检验报告(交接试验)

10kV微保检验报告(交接试验)

```公司技术报告```综合楼┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄扩建工程微机保护装置检验报告┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄编写人(签字)(试验专用章)审核人(签字)批准人(签字)批准日期:年月日编写人:编写日期:项目参加人:说明:1.本公司仅对加盖有“```公司试验专用章”的完整纸质报告负责。

2.报告未加盖“```公司试验专用章”无效,批准人、审核人、编写人未签字无效,涂改、缺页无效,复制此报告未重新加盖“```公司试验专用章”无效,分页报告未加盖“骑缝章”无效。

3.本报告结果仅对被试样品有效。

对本试验报告若有异议,请在收到报告之日起十五日内向本公司提出,以便及时处理。

4.请妥善保管此报告。

```综合楼扩建工程微机保护装置检验报告摘要:阐述了对```综合楼扩建工程微机保护装置检验的项目、数据及结果,检查试验结果合格。

关键词:保护装置;检验;结果1 任务目的通过对```综合楼扩建工程微机保护装置的检验,以检验其技术性能是否满足运行要求。

2 客户名称```。

3 试验日期。

4客户设备信息5试验所用设备6 试验项目6.1 外观及常规检查。

6.2 二次回路绝缘检查。

6.3 电流互感器及二次回路检查。

6.4 电压互感器及二次回路检查。

6.5 断路器、操作箱及二次回路检查。

6.6 保护装置通电检查。

6.7 保护装置功能检验。

6.8 断路器整组传动试验。

6.9 一次通流检查。

6.10 工作电压检查。

6.11 反措执行情况检查。

7 标准依据7.1 GB/T 7261-2008《继电保护和安全自动装置基本试验方法》。

7.2 DL/T 995-2006《继电保护和安全自动装置检验规程》。

7.3 Q/GXD 126.21-2009《继电保护专业作业规范》。

7.4 继电保护反事故技术措施汇编。

7.5 装置生产厂家的技术说明书、调试大纲。

8 数据分析检验结果详见附录A。

10KV及以下干式变压器交接试验报告

10KV及以下干式变压器交接试验报告

运行位置
AB/ab (%)

BC/bc (%)
CA/ca (%)
直流电阻
(Ω)
器身温度

仪器:
一次分接位置





运行位置
AB

BC
CA
二次侧直阻
ao:
bo:
co:
连接组别
与铭牌相符
交流耐压
一次对地
24 kV, 1min
二次对地
2.6 kV, 1min
空载损耗
W
短路损耗
W
空载电流
%
75℃阻抗电压
%
结论
审核人:张雪良校阅人:张作伟试验员:邹大志郭长斌
10kv及以下干式变压器交接试验报告原始记录号?试验报告编号?委托单位试验日期环境条件温度相对湿度天气额定容量kva试品型号统一编号额定电压kv额定电流a额定频率50hz连接组别相数3相阻抗电压制造厂家出厂编号制造日期主要试验依据gb501502006dlt5961996华北2005年试验项目绝缘电阻电压比直流电阻连接组别铁芯绝阻交流耐压空载损耗负载损耗试验数据及结论绝缘电阻温度?仪器?2500v3121兆欧表摇测位置r15?m?r60?m?r60r15一次对二次及地二次对一次及地铁芯对地500m穿芯螺栓对地500m电压比仪器?一次分接位置运行位置ababbcbccaca直流电阻??器身温度仪器?一次分接位置运行位置abbcca二次侧直阻ao
10kV及以下干式变压器交接试验报告
原始记录号:试验报告编号:
委托单位
试验日期
环境条件
温度℃
相对湿度
%
天气
额定容量
kVA
试品型号

10KV及以下电气设备交接试验标准讲解

10KV及以下电气设备交接试验标准讲解

10KV及以下电气设备交接试验标准一、规范到500KV。

交流耐压一般为1分钟,油浸变压器、电抗器的绝缘试验应在充满合格油静止24小时后再进行,为了消除气泡。

进行绝缘试验时,除制造厂家成套设备外,一般应将连接在一起的各种设备分离开来单独试验,同一试验标准的的设备可以连接在一起试验。

绝缘试验时温度不低于5度,湿度不高于80%。

多绕组设备进行绝缘试验时,非被试绕组应短路接地。

绝缘电阻测试,兆欧表电压等级以下:100伏以下250伏兆欧表100—500伏500伏兆欧表10000伏及以上2500或5000伏兆欧表二、交流电动机1、绕组的绝缘电阻和吸收比380伏0.5兆运行温度下:6KV定子6M,转子3M。

10KV定子10M,转子5M。

注意,6KV,10KV需要温度换算,用非运行温度(20度)测得的绝缘电阻值除以查表得到的换算系数。

也可以按规范中的公式换算。

6KV,10KV电机测量吸收比,低压电机不用。

用60秒测得的绝缘电阻除以15秒的比值是吸收比。

不低于1.2。

2、直流电组相互差别不应超过最小值1%。

(最大值—最小值)/最大值3、定子绕组的直流耐压和泄漏电流试验电压为定子绕组的3倍。

每级0.5倍额定电压分阶段升高,每阶段停留1分钟,同时记录泄漏电流,各相泄漏电流值不应大于最小值的100%。

4、定子绕组的交流耐压试验6KV试验电压10KV ,10KV试验电压16KV5、同步电动机的转子绕组的交流耐压试验试验电压为额定励磁电压的7.5倍,且不应低于1200V。

但不应高于出厂试验值的75%。

6、检查定子绕组极性极其连接的正确性7、电机空载运行2小时,同时记录空载电流。

试运行时,滑动轴承温升不超过80度,滚动90度。

以上是6KV、10KV高压电机试验项目。

380V、100KW以下交流电机,一般只做3项:1、绝缘电阻测试2、检查定子绕组极性极其连接的正确性3、空载试运行,测空载电流电机带负荷试运行,有时发生电动机发热,三相电流严重不平衡,如果做空载试验,就可辨别是电机问题,还是机械的问题,从而使问题简单化。

最新10kV主要设备交接试验规程

最新10kV主要设备交接试验规程

10kV主要配电设备交接试验项目及标准1234注:容量试验和负载试验是额外收费,请工程负责人接收工作任务的时候和安装5公司委托人落实是否需要做容量试验和负载试验,如果需要增加此两项试验,费用另外加收。

工程负责人在登记工程量的时候必须登记清楚是否有增加容量和负载试67验。

出具的结算书必须要工程负责人签名确认。

8附录一绝缘工器具试验规程91011附录二 S11油变空负载标准12131410kv S11 型油变空载损耗、负载损耗技术标准151617注:1、广东电网公司标准Y yn0和D yn11接线的空载损耗、负载损耗均执行上18表所列数值。

空载损耗不允许正偏差,负载损耗允许3%的正偏差。

192、南网标准、国家标准斜线上方适用于D yn11或Y zn11,下方适于Yyn0。

南20网标准空载损耗不得超过3%,负载损耗不得超过5%,总损耗不得超过4%。

国家标21准空载损耗、负载损耗正偏差不得超过15%,总损耗不得超过10%。

223、标准依据:GB/T 6451-1999 三相油浸电力变压器技术参数和要求,JB/T3837 23(最新版)变压器类产品型号编制方法、南方电网公司《配电变压器能效标准及技24术经济评价导则》、广东电网公司生产部《S11型配电变压器检验管理办法》(广电25生[2004]4号)262728293031323334353637附录三 S13、S15油变空负载标准10kv S13型、SH15 型油变空载损耗、负载损耗技术标准3840注:1、表中斜线上方适用于D yn11或Y zn11,下方适于Yyn0。

南网标准空载41损耗不得超过3%,负载损耗不得超过5%,总损耗不得超过4%,国家标准空载损耗、42负载损耗正偏差不得超过15%,总损耗不得超过10%。

4344广东电网公司标准Y yn0和D yn11接线的空载损耗、负载损耗均执行上表所列45数值。

空载损耗不允许正偏差,负载损耗允许3%的正偏差。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

10kV干式电流互感器交接试验
10kV干式电流互感器交接试验作业表单
表单编号:
作业班组试验班作业日期2017.05.10开始时间8:30作业任务东莞市盈沣科技有限公司10/0.4kV变配电工程
工作安排人康玉峰
作业人员刘云亮、李金辉、康玉峰
作业负责人康玉峰
配电站名称古坑站设备名称
天气晴气温(℃)26湿度(%)一、作业前准备
1、出发前准备试验仪器
兆欧表、试验变压器及操作箱,对仪器/仪表通电检查正常并确认
在有效期内
确认(√)资料设备说明书及出厂试验报告确认(√)工具绝缘靴、绝缘手套、接地线外观完好并在有效期内确认(√)材料接地线、测量导线、绝缘带、绝缘胶带、毛巾若干确认(√)
2、办理作业许可手续工作负责人办理工作票,并确定现场安全措施符合作业要求确认(√)
3、风险评估及其控制措施安全措施不

1)工作负责人应在运行班人员的带领下核实工作地点、任务,确
定现场安全措施满足工作要求
确认(√) 2)工作负责人应在开始工作前向全体工作成员交待清楚工作地
点、工作任务、接地线装设位置,检查安全围栏和标示牌等安全措
施,特别注意与临近带电设备的安全距离
确认(√)
带电距离不

1)工作人员应注意现场环境,严禁跨越安全围栏确认(√)
2)搬运仪器、工具、材料时与带电设备应保持足够的安全距离确认(√)
3)高压试验引线必须与被试品连接牢固,对接地体保持足够的安
全距离,必要时采用绝缘胶带固定,防止松脱掉下
确认(√) 4)移动试验引线时,必须加强监护,注意与临近带电体保持足够
的安全距离
确认(√)触电
1)在加压之前清理无关人员,同时对工作组成员交代安全注意事

确认(√) 2)加压过程中设专人监护,并呼唱确认(√)
3)加压结束后,确认试品已降压、放电、接地后,再进行更换接
线工作
确认(√) 4)发电机本体须可靠接地,发电机应有漏电保护装置,使用专用
插头,严禁使用导线直接插入电源取电源
确认(√)
试验设备缺

1)出发工作前应检查试验设备是否齐备、完好,是否在有效期内,
对所需工器具应逐一清点核对
确认(√) 2)在引接电源前用万用表测量电源电压是否符合试验要求确认(√)扎脚、摔伤试验时穿工作服,佩戴安全帽,严禁穿凉鞋、拖鞋确认(√)新增风险及
控制措施
确认()
4、作业前安全交底作业人员清楚工作任务、周围设备的带电情况、作业环境情况确认(√)
二、作业过程
电流互感器安装位置G03进线柜额定电压12铭牌变比200/5A
A相型式:
LZZBJ9-10A1
B相型式:C相型式:
LZZBJ9-10A1编号:
WH17030598
编号:编号:
WH17030591厂家:北京微能
汇通电力
厂家:厂家:北京微能
汇通电力日期:2017.01日期:日期:2017.01
(1)测量干式电流互感器绕组绝缘电阻
风险控制措施
触电1)在加压之前清理无关人员,同时对工作组成员交代安全注意事项确认(√) 2)加压过程中设专人监护,并呼唱确认(√) 3)加压结束后,确认试品已降压、放电、接地后,再进行更换接线工作确认(√)
仪表规范型号2500V兆欧表编号SYSB-ZOB-#1
作业标准
选择兆欧表电压电流互感器本体:2500V;
绝缘电阻结果值判断
测量一次绕组对二次绕组及外壳、各二次绕组间及其对外壳的
绝缘电阻,绝缘电阻不低于1000MΩ。

(一次绕组由于结构原
因无法测量时可不进行)
作业记录确认(√)
绝缘电阻(MΩ)
A相B相C相结果
耐压前绝缘电阻4800——3500合格(√)、不合格()耐压后绝缘电阻4800——3500合格(√)、不合格()
备注
(2)测量干式电流互感器绕组直流电阻、接线组别和极性风险控制措施
触电1)在加压之前清理无关人员,同时对工作组成员交代安全注意事项确认(√) 2)加压过程中设专人监护,并呼唱确认(√) 3)加压结束后,确认试品已降压、放电、接地后,再进行更换接线工作确认(√)
仪表规范型号数字钳表编号1372922
作业标准直流电阻结果值判断
与同型号、同规格、同批次电流互感器一、二次绕组的直流电
阻和平均值的差异不宜大于10%。

接线组别和极性判断符合设计要求,并应与铭牌和标志相符。

作业记录确认(√)
直流电阻(Ω)
A相B相C相结果
一次绕组直流电

19.0——19.3合格(√)、不合格
()
二次绕组直流电

0.093/0.172
——0.094/0.174合格(√)、不合格
()
接线组别和极同极性合格(√)、不合格
性判断()备注
(3)干式电流互感器变比试验
风险控制措施
触电1)在加压之前清理无关人员,同时对工作组成员交代安全注意事项确认(√) 2)加压过程中设专人监护,并呼唱确认(√) 3)加压结束后,确认试品已降压、放电、接地后,再进行更换接线工作确认(√)
仪表规范型号互感器特性测试仪编号自编互01#
作业标准试验值判断应与制造厂铭牌值相符。

作业记录确认(√)
变比测试
一次电流:50/100结果绕组1S1-1S22S1-2S2
合格(√)
不合格()额定变比100/5100/5
二次
电流
A 2.502/5.001 2.502/5.002
B————
C 2.502/5.001 2.499/5.000
备注
(4)干式电流互感器的交流耐压试验
风险控制措施
触电1)在加压之前清理无关人员,同时对工作组成员交代安全注意事项确认(√) 2)加压过程中设专人监护,并呼唱确认(√) 3)加压结束后,确认试品已降压、放电、接地后,再进行更换接线工作确认(√) 4)发电机本体须可靠接地,发电机应有漏电保护装置,使用专用插头,严禁使
用导线直接插入电源取电源
确认(√)
仪表规范型号编号
作业标准试验电压的选择1)一次绕组按出厂值的0.8倍进行,10kV电流互感器耐压试验电压按33kV进行;
2)二次绕组之间及末屏对地的工频耐压标准为2kV,可用2500V 兆欧表代替
作业记录确认(√)
交流耐压测量位置电压(kV)时间(s)结果
A相3360合格(√)、不合格() B相————合格(√)、不合格() C相3360合格(√)、不合格()
备注
(5)干式电流互感器励磁特性试验
风险控制措施
触电1)在加压之前清理无关人员,同时对工作组成员交代安全注意事项确认(√)
2)加压过程中设专人监护,并呼唱
确认(√)
3)加压结束后,确认试品已降压、放电、接地后,再进行更换接线工作
确认(√)
仪表规范型号互感器特性测试仪编号自编互01#
作业标准试验值判断
应与设备出厂试验报告值相符。

作业记录确认(√)


绕组
12345(mA)结果
A
1S1-1S2
20.821.923.624.124.9(V)合格(√)、不合格()
2S1-2S255.5
57.8
59.6
62.8
64.8
(V)B
1S1-1S2
——————————(V)2S1-2S2——
——
——
——
——
(V)C
1S1-1S2
20.821.922.924.125.1(V)2S1-2S355.6
57.8
59.6
62.5
64.7
(V)
备注
三、作业终结1总体结果试验结果
合格(√)、不合格(
)遗留问题及处理意见
2恢复现场
(1)拆除安全围栏、警示牌,整理安全工器具;(2)确保拆除部分恢复连接接触良好,检查无遗漏确认(√)3清理、撤离现场
拆除试验电源,将仪器、工具、材料等搬离现场确认(√)4结束工作
办理工作终结手续
确认(√)5新增风险及其控制措施确认()
6作业负责人意见及签名7工作安排人审核意见、签名
8
表单录入人
李金辉录入时间2017.05.113
填写要求:1.“作业记录”:如正常则填写“√”、异常则填写“O”、无需执行则填写“×”;对“风险评估”和“控制措施”栏目中对存在风险填写“√”,不存在风险则填写“×”;
2.异常时必须填写“备注”,对异常情况进行详细描述;
3.在作业过程中,发现本作业表单不能有效控制该项作业的风险,经本作业班组全体成员讨论,建议需要增减新的控制措施,在“新增风险及其控制措施”中对具体情况进行描述;4.班组长及以上人员(作业安排人)负责安排作业任务,工作完毕后审核人填写结论及修订意见,包括:执行结果是否正常、异常情况的处理意见、作业表单修订意见。

相关文档
