输煤系统安装专业监理实施细则
输煤系统设备安装监理细则

七台河电厂新建工程(2×350MW)输煤系统设备安装监理实施细则(第二版)审批:编制:黑龙江电力建设监理有限责任公司监理二部二零零一年一月十二日第二版监理细则出版说明由于第一版监理实施细则中有些内容不符合国家电力公司下发的《监理细则编写指导书》的要求,有些内容对指导工作欠可操作性,为此,对第一版细则进行修改。
修改状态1、概述七台河发电厂2×350MW机组新建工程燃用七台河本地煤,来煤运输采用铁路和公路两路运输。
新建汽车卸煤沟和火车卸煤沟各一座,汽车卸煤沟为单沟单路,铁路卸煤沟为双沟双路,有效车位为2×7节铁路自卸车,运煤系统采用双路胶带输送机系统,本期共安装15台胶带输送机,除C-1胶带送机带宽为1400mm外,其余带宽均为1200mm,带速为2.5米/秒,出力为1100吨/小时,贮煤场布置一台DQ1200/1200-30型斗轮堆取料机,系统中布置有筛、碎设备,辅助设备有实物校验,计量、除铁、取样及给料等设备,总投资为5836万元。
2、编制依据2.1、七台河发电厂新建工程监理规划(1998年版)。
2.2、输煤系统施工图a、1卷总的部分。
b、2卷汽车卸煤部分。
c、4卷运煤部分。
d、5卷计量、取样、除铁部分。
e、6卷其它设备部分。
2.3、制造商设备资料a、头部采样装置图纸长春兴华厂。
b、胶带机头部伸缩装置图纸长春兴华厂。
c、DQL1200/1200-30型斗轮堆取料机图纸哈尔滨重型机械厂。
2.4、电力建设施工及验收技术规范《锅炉机组篇》DL/T5047-95。
2.5、火电施工质量检验及评定标准《锅炉篇》(96版)。
3、监理内容及范围3.1、监理内容:输煤系统施工阶段的进度控制、质量控制、安全、文明施工的控制。
3.2、监理范围:见下表。
4、监理目标4.1、进度控制:按照一级网络的要求,如期地完工。
4.2、质量控制:(见下表)4.3、安全、文明生产控制4.3.1、不发生重大设备、机械事故。
煤矿工程监理细则

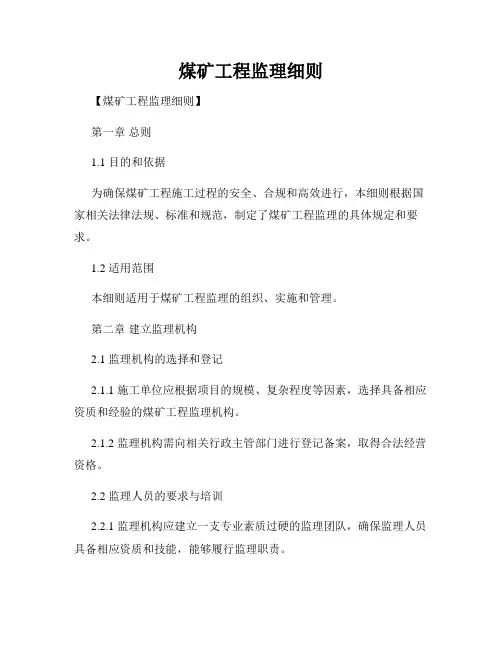

煤矿工程监理细则【煤矿工程监理细则】第一章总则1.1 目的和依据为确保煤矿工程施工过程的安全、合规和高效进行,本细则根据国家相关法律法规、标准和规范,制定了煤矿工程监理的具体规定和要求。
1.2 适用范围本细则适用于煤矿工程监理的组织、实施和管理。
第二章建立监理机构2.1 监理机构的选择和登记2.1.1 施工单位应根据项目的规模、复杂程度等因素,选择具备相应资质和经验的煤矿工程监理机构。
2.1.2 监理机构需向相关行政主管部门进行登记备案,取得合法经营资格。
2.2 监理人员的要求与培训2.2.1 监理机构应建立一支专业素质过硬的监理团队,确保监理人员具备相应资质和技能,能够履行监理职责。
2.2.2 监理人员应接受定期培训,了解最新的法律法规和技术要求,提升监理工作质量。
第三章工程前期准备3.1 审查工程设计文件3.1.1 监理机构应进行全面、细致的审查,确保工程设计符合相关法规和标准要求。
3.1.2 如发现设计文件存在问题或不合理之处,监理机构应及时提出整改意见,并协助施工单位进行改进。
3.2 审查施工组织设计3.2.1 监理机构应对施工组织设计进行审查,包括安全管理、施工工序、施工方法等内容。
3.2.2 施工组织设计的审查意见应经施工单位采纳,保证工程施工的安全性和效率性。
第四章施工监理4.1 工程质量监理4.1.1 监理机构应按照相关标准,对施工过程中的各个环节进行监督和检查,确保质量符合要求。
4.1.2 如发现施工质量存在问题,监理机构应及时提出整改要求,并进行跟踪检查,直至问题解决。
4.2 安全生产监督4.2.1 监理机构应对施工现场的安全管理进行监督和检查,确保工人的生命安全。
4.2.2 如发现施工现场存在安全隐患,监理机构应立即通知施工单位进行整改,并报告相关主管部门。
第五章工程竣工验收5.1 竣工资料的验收5.1.1 监理机构应对各项竣工资料进行审核和验收,确保资料的完整性和准确性。
输煤系统监理细则

输煤设备清理管理制度一、目的为保障输煤设备的正常运行,提高设备寿命,保证煤炭运输的安全性和效率,制定本清理管理制度。
二、适用范围本制度适用于煤炭运输过程中使用的输煤设备,包括输送带、皮带机、煤破机、露天全自动装车机等。
三、清理频率1.输送带:根据每天实际使用情况和煤炭类型,每个班次结束后清理一次;2.皮带机:每班次结束后清理一次;3.煤破机:每班次结束后清理一次;4.露天全自动装车机:每班次结束后清理一次。
四、清理方法1.输送带:(1)停机清理:将输送带停机后,用扫帚等工具清除输送带表面的煤尘和杂物;(2)湿拖清理:使用湿拖布清洗输送带表面,将煤尘和杂物清除;(3)竖直延长臂清理:采用延长臂清洁输送带表面的煤尘和杂物。
2.皮带机:(1)停机清理:将皮带机停机后,用扫帚等工具清除皮带机表面的煤尘和杂物;(2)湿拖清理:使用湿拖布清洗皮带机表面,将煤尘和杂物清除;(3)竖直延长臂清理:采用延长臂清洁皮带机表面的煤尘和杂物。
3.煤破机:(1)停机清理:将煤破机停机后,用扫帚等工具清除煤破机表面的煤尘和杂物;(2)洒水清洗:使用喷水装置对煤破机进行清洗,将煤尘和杂物清除。
4.露天全自动装车机:(1)停机清理:将露天全自动装车机停机后,用扫帚等工具清除表面的煤尘和杂物;(2)湿拖清理:使用湿拖布清洗表面,将煤尘和杂物清除;(3)竖直延长臂清理:采用延长臂清洁表面的煤尘和杂物。
五、清理记录1.每次清理完毕后,由责任人填写清理记录,记录清理时间、清理方法和清理情况。
2.清理记录应妥善保存,以备查阅和追溯。
六、安全保障1.在清理过程中,应使用安全工具和防护设备,如手套、口罩、护目镜等,确保操作人员的安全;2.清理过程中,严禁将手部或其他物体接近有动力源的设备表面,以免发生事故;3.清理结束后,应将清洗设备和工具妥善存放,确保设备完好无损。
七、不可预见情况处理在清理过程中,如遇设备故障、意外事故或其他不可预见情况,操作人员应立即停止清理工作,向上级汇报,并采取相应的紧急措施进行处理。
装车及输送设备安装工程施工监理实施细则

内蒙古满世集团罐子沟煤矿一号井装车及输送设备安装工程施工监理实施细则内蒙三利监理公司第五监理处2006年12月30日罐子沟煤矿一号井工程建设装车及输送设备安装工程施工监理实施细则一、工程概况(一)工程名称和地址工程项目名称:装车及输送设备安装工程工程地点:鄂尔多斯市准格尔旗龙口镇罐子沟煤矿(二)工程规模:年处理原煤180万吨/年。
装车仓设备主要由筛分间至块煤仓B=1000胶带机、筛分间至末煤仓B=1200胶带机、配仓B=1400铸石配煤刮板机、装车闸门等构成装运系统。
筛分间至块煤仓胶带机将>+50mm的块煤运储至块煤仓装运。
筛分间至末煤仓胶带机将<-50mm的末煤运储至末煤仓铸石刮板机,通过铸石刮板机向两座末煤仓配煤装运。
所有工艺设备运转均采用集中控制,自动化程度较高。
二、工程特点:1、承担<-50mm和>+50mm分级煤的运装。
2、设备构成主要是胶带机和铸石刮板机三台主要输送设备。
三、安装工程工作范围(一)机械设备安装工程1、胶带机设备安装;2、铸石刮板机安装;3、装车闸门安装;(二)电气设备安装工程1、各种控制箱及二次接线;2、动力及控制电缆敷设;3、电机接线;4、接地线敷设;四、编制依据(一)监理规划;(二)有关设计图纸和设计文件;(三)施工组织设计;(四)《煤矿安装工程质量检验评定标准》MT5010-95;五、监理工作程序(一)质量控制1、审查施工组织设计(方案)及开工报告(总监理工程师签认)2、工序交接检查3、隐蔽工程检查验收4、受理工程变更和处理(总监理工程师)5、工程事故的分析处理6、行使质量监督权,下达停、复工指令(总监理工程师)7、质量技术签证8、组织现场质量协调会(由总监理工程师主持)9、分项、分部、单位工程验收(二)进度控制1、审核施工单位提交的施工进度计划2、审核施工单位提交的施工方案3、审核施工单位提交的施工图4、进行进度检查,动态控制和协调5、建立、健全能反映实际日进度的日志6、制度保证总工期的措施方案(三)投资控制1、熟悉设计图纸、设计要求、标的、标书,分析合同价构成因素,明确工程费用最容易突破的部分和环节,从而明确投资控制的重点。
输煤地道及栈桥、转运站监理细则

七台河电厂新建工程(2×350MW)输煤地道及栈桥、转运站监理实施细则审批:编制:黑龙江电力建设监理有限责任公司监理二部一九九七年四月二十日1、工程概况#2转运站20.00米相当于绝对标高224.80米,地耐力为300Kpa,建筑面积为950m2。
转运站地下部分为钢筋砼箱形结构,底板和侧壁采用C25砼强度等级,抗渗等级为S6;地上部分为现浇钢筋砼框架结构,围护结构为MU7.5机制红砖,M5混合砂浆砌筑。
地面均为水磨石面层,室外墙面为1:2:5水泥砂浆20厚,刷白色涂料两遍;内墙及天棚均为混合砂浆20厚,刷白浆二度。
地下室墙体内侧采用1:3水泥砂浆(掺5%防水粉)20厚抹面,贴白色磁砖高1.8m。
窗为钢窗,门为木门。
屋面采用1:10水泥珍珠岩保温LYX-603卷材防水。
#3输煤地道为封闭式钢筋砼箱形结构,外形尽寸为7700*3300mm,壁厚均为400mm,斜长13.30m,采用C30自防水砼,抗渗等级为S6,地道顶面采用10mm厚防水粉上抹20mm厚水泥砂浆。
栈桥斜长为35m,其槽板在靠近#2转运站近17.5m 范围内安放在毛石基础上,在靠近3#转近17.5m范围内安放在钢筋砼大梁上,梁下没钢筋砼框架,槽板上安装为三饺拱拱壳板。
栈桥拱壳板里外两侧刷白色AE防水涂料三遍,接头处做800mm宽AE防水层(二布五油)。
2、编制依据2.1、本项目监理规划2.2、黑龙江省电力设计院6卷3册#2转运站,6卷11册#3皮带地道及栈桥施工图。
2.3、混凝土结构工程施工及验收规范GB50204-92。
2.4、砌体工程施工及验收规范GB20203-98。
2.5、钢筋焊接及验收规程JGJ18-96。
2.6、建筑地面工程施工及验收规范GB50209-95。
2.7、建筑装饰工程施工及验收规范JGJ73-91。
2.8、屋面工程技术规范GB50207-94。
2.9、电力建设施工及验收技术规范(建筑工程篇)SDJ69-87。
某公司煤矿建设安装工程监理细则

某公司煤矿建设安装工程监理细则安装工程监理细则陕西中安监理公司××煤矿监理部二○○×年×月目录一、工程概况二、监理工作程序三、监理工作流程四、分部工程施工时期质量操纵(一)给排水、消防、暖通安装工程(二)电气安装工程(三)电梯安装工程一、工程概况本工程为纳雍金能公司贝勒煤矿建设工程、地处贵州省纳雍县曙光乡后槽村,总建筑面积18690平方米。
其中包括民用建筑和工业建筑,……。
其中安装工程包括内容:室内、外给排水系统;消防、自喷系统;泵房及室内外强、弱电系统等室外雨水管道及泵房等内容。
我部依照工程建设托付的监理合同条款,对工程施工过程进行全面监理,为实现合同规定的工期、质量、造价等操纵目标,圆满完成工程建设任务。
望施工单位认真学习《细则》,紧密配合,组织实施与治理。
二、监理工作程序1、施工单位进场后应严格按会签的“监理实施细则”执行,书面报送施工组织机构负责人,技术治理人员(姓名、职务、资质)2、施工单位所用原材料、成品、半成品均需向监理工程师报送样品、出厂证明、实验报告和有关技术资料。
进场抽检,复验需有监理签证,监理部审核批准方可使用。
3、当变更需要采纳新技术、新材料,要事先申报有关资料。
经监理部审核批准方可使用。
4、监理工程师对每道工序的操作质量进行旁站,并要求施工单位在每道工序前进行施工技术交底:在该道工序完成后进行质量自件检,并进行报验,即自检资料及测试资料送交监理工程师,经认可签署后方可进行下道工序的施工。
5、对完成的分项隐藏工程,在认真自检的基础上,提早6小时以书面通知监理部,同时将隐藏自检资料交专业监理审验。
6、监理工程师对某些质量问题有疑问,要求施工单位给予积极配合,并对检测仪器提供方便。
对发生费用及显现的责任事故,按施工合同规定的原则处理。
7、现场显现质量隐患后,施工单位应及时报告监理工程师,双方商定补救措施进行处理,不得隐瞒自行处理。
8、监理工程师具有事前介入权、事中检查权、事后验收权、质量认证和否决权、以及经济认量签证权。
枣泉煤矿输煤栈桥工程监理实施细则

枣泉煤矿输煤栈桥工程监理实施细则一、工程概况:1、项目名称:宁煤集团枣泉煤矿2、单位工程名称:输煤栈桥工程3、建设单位:宁夏煤业集团4、设计单位:中煤集团武汉设计研究院5、施工单位:宁煤基建七分公司6、监理单位:宁夏灵州工程监理咨询公司7、工程地点:枣泉煤矿本工程由若干个单位工程组成,分别是东主斜井至储煤场栈桥、储煤场至排矸车间栈桥、排矸车间至产品仓栈桥、产品仓至装车站栈桥,各段栈桥工程概况如下:东主斜井至储煤场栈桥:本栈桥为倾斜栈桥,倾斜角度为8°,水平投影全长、宽为,最高处为,结构形式为钢筋混凝土框架结构,混凝土标号为C30。
承重墙部分:±m以下墙体用M5.0水泥砂浆、MU10机制砖砌筑,±0m以上用M5.0水泥混合砂浆、MU10空心砖砌筑,墙厚均为240mm。
屋面上铺100厚天蓝色夹心板(彩钢板厚mm)。
窗采用80型双玻塑钢窗,门为木门,木门、木扶手均做亚光清漆三度。
外墙为天蓝色弹涂涂料墙面,楼面为水泥楼面,沿栈桥方向间隔m分格。
储煤场至排矸车间栈桥本栈桥水平投影全长全长m,宽5.1m,高mº和7.75º,地下部分采用钢筋混凝土结构,地上部分底板采用钢筋混凝土框架结构。
混凝土标号为C30,其中暗道部分与顶板部分混凝土为抗渗混凝土。
框架填充墙部分采用混合砂浆及Mu10空心砖砌筑。
其它承重砌体部分标高±m以下墙用Mu10机制砖M7.5水泥砂浆砌筑;标高±m以上墙用Mu10空心砖M7.5混合砂浆砌筑。
屋面上铺100厚天蓝色夹心板(彩钢板厚mm)。
窗采用80型双玻塑钢窗,门为木门,木门、木扶手均做亚光清漆三度。
外墙为天蓝色弹涂涂料墙面,楼面为水泥楼面,沿栈桥方向间隔m分格。
排矸车间至产品仓栈桥:°,水平投影全长166米、宽为,最高处为,结构形式为钢筋混凝土框架结构,混凝土标号为C30。
承重墙部分:±m以下墙体用M5.0水泥砂浆、MU10空心砖砌筑,±0m以上用M5.0水泥混合砂浆、MU10空心砖砌筑,墙厚均为240mm。
煤矿工程监理实施细则

煤矿工程监理实施细则一、概述煤矿工程监理实施细则是为了确保煤矿工程的安全和合规性,提高矿山生产效率,制定的规章制度。
本实施细则旨在明确煤矿工程监理的职责、要求及具体操作流程,为煤矿工程的监理工作提供指导和依据。
二、监理单位的职责1. 严格执行国家煤矿安全法律法规,维护煤矿生产秩序和安全;2. 监督煤矿项目的施工过程,确保符合相关规范和标准;3. 审核煤矿工程设计方案,并监督工程设计的实施;4. 监督工程施工进展及质量,及时发现问题和隐患;5. 提供技术支持和咨询,解答施工方的疑问;6. 编制监理报告并提交给相关部门。
三、煤矿工程监理的基本要求1. 监理单位应具备相应的资质和技术实力,具备专业化监理团队;2. 监理人员应具备相关专业知识和经验,熟悉煤矿工程设备和施工流程;3. 监理人员应保持独立客观的态度,不受其他利益影响;4. 监理单位应遵守国家法律法规和监理行业的相关规范;5. 监理单位要与施工方、业主等密切沟通,共同推动工程进展。
四、煤矿工程监理的具体操作流程1. 前期准备阶段在煤矿工程开始施工前,监理单位需组织人员进行现场踏勘和相关资料审查,熟悉工程项目的具体情况,并与业主沟通确认工程要求。
2. 施工监理阶段监理单位要对施工方案进行审查,并参与施工方案的制定。
在施工过程中,监理人员要定期巡视施工现场,检查施工质量和安全措施的落实情况。
3. 质量验收阶段当煤矿工程施工完成后,监理单位要对工程质量进行验收。
验收包括对工程材料、工程设备和工程结构的检查,并出具监理报告。
4. 完工阶段工程竣工后,监理单位要对整个工程过程进行总结和评估,并将总结报告交付给有关部门和业主方。
五、监理报告的编制要求监理报告是煤矿工程监理的重要成果,需要准确、全面地反映监理情况及存在的问题。
监理报告的编制要求如下:1. 报告内容应包括煤矿工程的基本情况、监理进展和存在的问题等;2. 报告中的数据和信息要真实可靠,应提供充分的依据;3. 报告要使用简明清晰的语言,避免冗长和复杂的句子;4. 报告的结论要明确、具体,并提出改进意见和建议。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况:大唐绥化热电厂2ⅹ350M超临界供热机组工程新建工程位于黑龙江省绥化市。
本工程燃煤全部采用铁路运输。
筛碎系统设置一级筛分、一级破碎,分别安装两台滚轴筛和两台环锤式碎煤机。
输煤系统共安装十条带式输送机,可实现一路运行,一路备用。
另外还设置除铁装置,入炉煤采样、电子皮带称、循环链码校验装置及汽车衡等附属装置,环锤式碎煤机(两台)滚轴筛(两台)电磁盘式除铁器(4台)电磁带式除铁器(1台)电子皮带秤,斗轮机,翻车机等设备。
二、编制依据
1、经项目法人批准的(大唐绥化发电厂本工程的监理规划)。
2、吉林省吉能电力建设监理有限公司的质量管理体系文件。
3、经批准和会审的本工程专业设备厂家施工图纸。
4、经过会审的设计院施工图纸及经过签证的设计变更文件
5、电力建设施工质量验收及评价规程第2部分(锅炉机组)DL/T5210.2-2009
6、电力建设施工技术规范第2部分(锅炉机组)。
DL5190.2-2012
7、火力发电厂焊接技术规程DL/T869-2012
8、《火力发电工程建设标准强制性条文执行表格》锅炉分册2006版
9、建设工程安全生产管理条例393号国务院令
10、电力建设安全工作规程DL/5009.1-2002
11、吉林省吉能电力建设监理有限公司与大唐绥化热电厂的工程监理合同
三、监理工作内容及范围
工作内容:
1、参加设计院施工图设计交底工作,组织施工图纸会审工作。
2、核查工程变更单,并跟踪检查施工单位是否按照已经批准的变更文件进行施工。
3、审查施工单位在单位工程开工申请报告前开工条件。
4、审查施工单位的质量管理体系和特殊工种作业人员的资质证件。
5、审查施工单位的施工技术方案、施工质量保证措施、安全文明施工措施、重要工序的作业指导书。
6、审查施工单位编制的“施工质量检验项目划分表”并监督实施。
7、制定重要工程部位、关键工序的见证点(W)、停工待检点(H)、旁站点(S)。
严格控制工程质量。
8、主持四级分项工程和隐蔽工程的质量检查与验收。
9、审查施工中所使用的材料、构配件的质量。
不合格的材料及构配件不得在工程中使用。
10、参加需要现场检查抽样材料的现场检查验收及抽样送检工作。
11、检查施工单位安装专业的施工计划,并监督实施,进行工程量的现场核查工作。
12、审查施工单位安装专业在安装施工中所使用的计量器具。
工作范围:
1、输煤系统所有设备安装
2、带式输送机安装。
3、主持全部输煤系统安装施工过程中的质量检查验收工作
四、监理工作流程
1、开工报告审批程序:
2、材料、构配件、设备报验程序
不合格
3、分
蔽
隐
五、监理工作的控制要点
六、工作目标
6.1设备安装合格率100%,优良率98%以上;
6.2确保本系统制作、安装、调试工作在#1机组整套启动前完成;
6.3安全无事故;
6.4竣工资料齐全、完整、准确,达到工程档案管理要求。
七、质量保证措施
7.1图纸会审加盖图纸受控章后才能作施工用;
7.2严格监督施工过程是否与作业指导书内容相符;
7.3对自检不乇底的不予验收,未经检验合格的不准转入下道工序;
7.4输出煤系统设备质量通病的预控措施:
7.4.1严格检查设备基础地脚螺栓孔的位置、深度、垂直度;
7.4.2碎煤机本体下面的隔振垫与上下接触面必须保证密封良好,以免漏煤;
7.4.3由于运煤系统采用多台皮带联合作业,在安装中一定注意胶带机位置的调整,确保两台胶带机的衔接;
8.4.4皮带机滚筒轴线安装中必须保持与皮带机中线垂直;
7.4.5皮带接头胶接必须考虑气候环境影响,现场应在厂家技术人员的指导下制作;
7.4.6所有设备及工艺设备中的观察孔必须保证密封良好。
7.5施工完后的质量控制
7.5.1严格审查输煤系统试运方案,严格检查试运前的准备工作及现场条件;
7.5.2监督调试单位严格按规程、规范及导则进行调试;
7.5.3竣工验收检查项目
7.5.3.1图纸会审及交底;
7.5.3.2设计变更通知单及各类联系单;
7.5.3.3项目开工报告、竣工报告;
7.5.3.4质量事故调查和处理记录;
7.5.3.5材料设备构件的质量证明文件;
7.5.3.6设备配套厂家文件;
7.5.3.7隐蔽工程验收记录;
7.5.3.8竣工图纸;
7.5.3.9上级文件和领导指令。
八、监理工作方法和措施
监理工作方法:
监理运用巡视检查、旁站检查、平行检查、观察、测量、核查记录等方法对工程的进度、质量、安全进行控制。
在监督过程中发现不符合国家规定和标准时。
及时对施工单位下达指令,进行改正。
确保工程顺利实施。
1、现场巡视检查,监理工程师经常到现场。
对本职工作范围内的施工项目进行巡视检查,发现问题及时要求施工单位更改。
有必要的项目下达监理工作联系单或监理工程师整改通知单,要求施工单位进行整改,确保施工质量。
2、对重要项目、关键工序要进行旁站监理。
旁站项目见(表二)旁站项目施工单位应及时通知监理参加旁站监督。
旁站项目施工完成应填写旁站项目记录。
3、平行检查对重要项目监理要进行独立的检查。
按国家的规定进行检查检验。
4、对施工单位完成的工程量应进行实际测量。
每月如实反映施工单位完成任务情况,对工程进度进行控制。
5、对施工单位二、三级施工项目要抽查安装记录,发现不符合项要进行现场核查,发现问题及时整改。
监理措施:
监理措施分为事前控制、事中控制、事后控制。
事前控制:
1、审查施工单位的质量保证体系是否健全,是否满足工程需要。
2、审查施工单位的施工组织设计和重要的技术方案。
3、审查本专业特殊作业人员资格合格证件。
4、审查本专业在工程中使用的计量器具(合格证、效验有效期、精度)能否满足工程实际需要。
5、施工单位开工前要按火电施工质量检验及评定标准(锅炉机组篇)编制本工程的四级分项工程检查验收项目并报监理和业主审查。
批准后在本工程中执行。
6、审查开工报告检查现场施工准备情况是否具备开工条件。
事中控制:
依据国家现行规范、标准对施工项目进行控制,经常深入现场检查施工进度情况。
质量情况,检查施工过程安全文明施工情况,按批准的施工方案对工程项目进行检查。
重要项目实施旁站监理。
事后控制:
四级质量检查验收项目施工单位完成后要进行自检、互检、专检完成三级检查后。
填写质量报验单报到监理,监理工程师组织专业人员进行检查验收。
隐蔽工程的检查验收程序(同上)不经监理工程师检查验收的项目不能隐蔽。
不得进行下一道工序。
九、职业健康安全、环境控制的对象及方法
1、在审查施工单位的施工技术方案(作业指导书)时。
同时要审查安全措施重点是施工危险因素的分析、预防措施、控制方法、具有可操作性,督促施工单位做到实现人身伤亡“零目标”,杜绝以下几种责任事故。
①不发生重大人身伤亡事故。
○2不发生重大设备损坏事故。
○3不发生重大火灾事故。
○4不发生重大交通事故。
○5不发生重大环境污染事故和重大垮(塌)事故。
⑥不发生大面积传染事故。
2、现场巡视中要检查施工危险源是否按照施工安全措施进行了控制。
是否进行了安全交底。
发现有违反安全措施的行为应及时进行制止。
必要时发出监理通知单要求施工单位整改,并进行跟踪检查。
3、现场文明施工要经常检查。
各类材料的摆放要整齐,要有规划的进行材料的各种布置。
管道和设备安装完进行保温和油漆后要进行防护,防止二次污染。
4、重要项目施工时,监理要进行旁站。
检查监督施工作业人员严格按照批准的施工技术方案(作业指导书)实施。
5、油漆施工要防止有害气体的中毒事故发生和火灾事故,严格按照有关的安全规定执行。
6、对现场的安全文明施工进行经常检查,发现问题及时提出整改意见。
(注:可编辑下载,若有不当之处,请指正,谢谢!)。
