B12 -----------机场航站楼航管楼塔台工程监理实施细则(建筑节能工程)内容提要:专业工程特点监理工作流程监理工作控制要点及目标监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:------------------机场工程节能监理细则一、工程概况1. 工程名称:------------------机场工程2. 地理位置及工程规模-------------机场位于-------------境内,航管楼塔台工程建筑面积22100平方米(塔台面积为173.3平方米),投资概算:23000万元。
3. 工程建设主要任务及特点:航站楼为钢结构,共18000平方米;航管楼为三层框架结构,层高均为4.2米,总高度为14.55米。
塔台为九层筒体结构,29.4米以下设有垂直交通系统。
塔台29.4~33.75米为设备用房、值班室和卫生间,建筑面积为87.75平方米。
塔台33.75米以上为指挥层、建筑面积为85.6平方米。
塔台一~七层高均为4.2米,八层设备层高为4.35米,九层指挥层高为4.5米,塔台总高度39.2米。
本工程抗震设防烈度为7度,屋面防水等级为二级。
4.建筑设计节能要求:1)设计依据:1.《公共建筑节能设计标准》(GB50189-2005);2.《民用建筑热工设计规范》(GB50176-93);3.《建筑外窗气密性能分级及其检测方法》(GB/T17107-2002);4.《建筑幕墙物理性能分级》(GB/T15225);5. 国家建筑标准设计外墙保温建筑构造02J121-1;2)设计概况:城市:扬州江都;地区:夏热冬冷;航管楼塔台工程体形系数为0.21,屋面的传热系数不得大于0.7w/(m2k);外墙为外保温墙传热系数«1.0窗为铝合金中空玻璃窗,要求抗风压性能»2.0,空气渗透性能«1.50,雨水渗透性能»350,隔声性能»30。

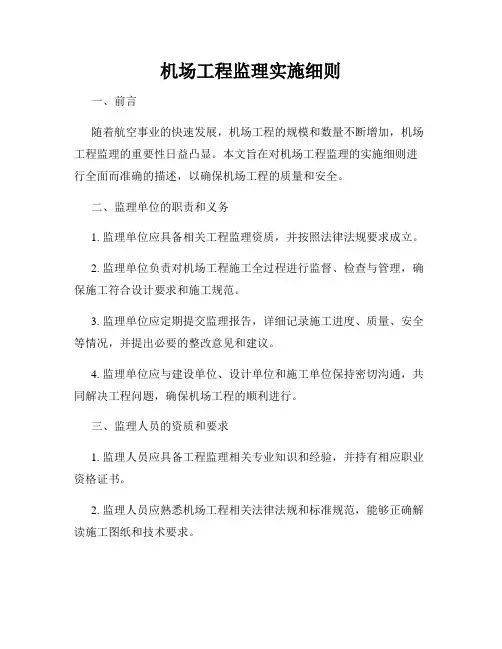

机场工程监理实施细则

机场工程监理实施细则一、前言随着航空事业的快速发展,机场工程的规模和数量不断增加,机场工程监理的重要性日益凸显。
本文旨在对机场工程监理的实施细则进行全面而准确的描述,以确保机场工程的质量和安全。
二、监理单位的职责和义务1. 监理单位应具备相关工程监理资质,并按照法律法规要求成立。
2. 监理单位负责对机场工程施工全过程进行监督、检查与管理,确保施工符合设计要求和施工规范。
3. 监理单位应定期提交监理报告,详细记录施工进度、质量、安全等情况,并提出必要的整改意见和建议。
4. 监理单位应与建设单位、设计单位和施工单位保持密切沟通,共同解决工程问题,确保机场工程的顺利进行。
三、监理人员的资质和要求1. 监理人员应具备工程监理相关专业知识和经验,并持有相应职业资格证书。
2. 监理人员应熟悉机场工程相关法律法规和标准规范,能够正确解读施工图纸和技术要求。
3. 监理人员应具备良好的沟通和协调能力,能够与各方合作,解决工程中的问题。
4. 监理人员应严格遵守监理纪律和道德规范,保持独立、公正的工作态度。
四、机场工程监理实施步骤1. 前期准备阶段a. 监理单位与建设单位签订监理合同,明确双方权责。
b. 监理单位对机场工程项目进行全面调研与分析,编制监理方案和实施计划。
2. 施工准备阶段a. 监理单位审核施工单位的组织设计,确保施工符合相关规定。
b. 监理单位与建设、设计、施工单位共同制定施工方案和施工进度计划。
3. 施工监理阶段a. 监理单位对施工单位进行全程监督,审核施工现场管理、材料配送和施工质量。
b. 监理单位进行定期检查和抽样检测,确保施工符合设计要求和质量标准。
c. 监理单位审核工程变更和索赔申请,提出合理的处理意见。
4. 工程竣工阶段a. 监理单位对机场工程进行验收,出具验收报告和证明文件。
b. 监理单位协助建设单位完成工程结算和竣工资料归档。
五、机场工程监理的风险控制1. 监理单位应建立健全监理风险评估和控制机制,及时发现和应对工程的风险问题。

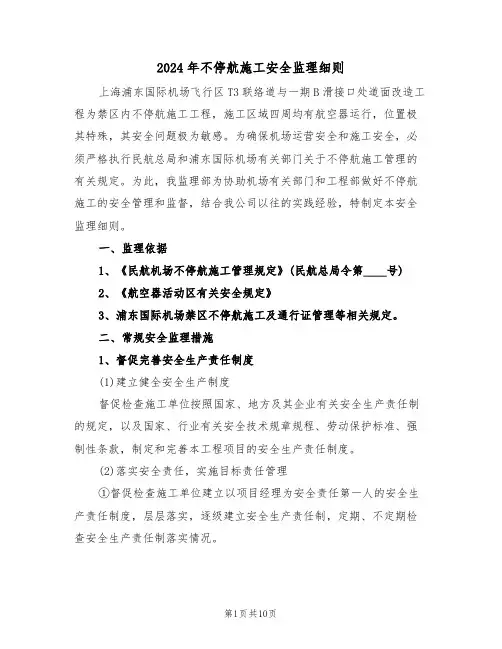

2024年不停航施工安全监理细则(三篇)

2024年不停航施工安全监理细则上海浦东国际机场飞行区T3联络道与一期B滑接口处道面改造工程为禁区内不停航施工工程,施工区域四周均有航空器运行,位置极其特殊,其安全问题极为敏感。
为确保机场运营安全和施工安全,必须严格执行民航总局和浦东国际机场有关部门关于不停航施工管理的有关规定。
为此,我监理部为协助机场有关部门和工程部做好不停航施工的安全管理和监督,结合我公司以往的实践经验,特制定本安全监理细则。
一、监理依据1、《民航机场不停航施工管理规定》(民航总局令第____号)2、《航空器活动区有关安全规定》3、浦东国际机场禁区不停航施工及通行证管理等相关规定。
二、常规安全监理措施1、督促完善安全生产责任制度(1)建立健全安全生产制度督促检查施工单位按照国家、地方及其企业有关安全生产责任制的规定,以及国家、行业有关安全技术规章规程、劳动保护标准、强制性条款,制定和完善本工程项目的安全生产责任制度。
(2)落实安全责任,实施目标责任管理①督促检查施工单位建立以项目经理为安全责任第一人的安全生产责任制度,层层落实,逐级建立安全生产责任制,定期、不定期检查安全生产责任制落实情况。
②审查施工企业是否取得安全监察部门签发的安全生产许可证,资质不符合条件的企业不允许进场施工。
③审查施工单位是否与机场有关部门签订了安全施工协议;审查施工单位内部管理、施工人员与项目部所签订的安全协议。
④在施工过程中经常性地检查施工单位安全生产检查记录。
2、审查施工单位的专项安全施工组织设计(方案)督促施工单位编制安全施工组织设计,并详细审查,重点审查其是否根椐工程特点、人员、机械设备及车辆、施工方法、原材料、半成品及成品、施工环境、气候等方面设立针对性预控措施。
3、定期、不定期检查施工单位安全施工实施情况:(1)安全检查内容:①以施工单位自检为主,监理工程师参加,对施工单位自项目经理以下各级安全生产责任的落实,以及生产全过程、全方位的安全状况进行检查。

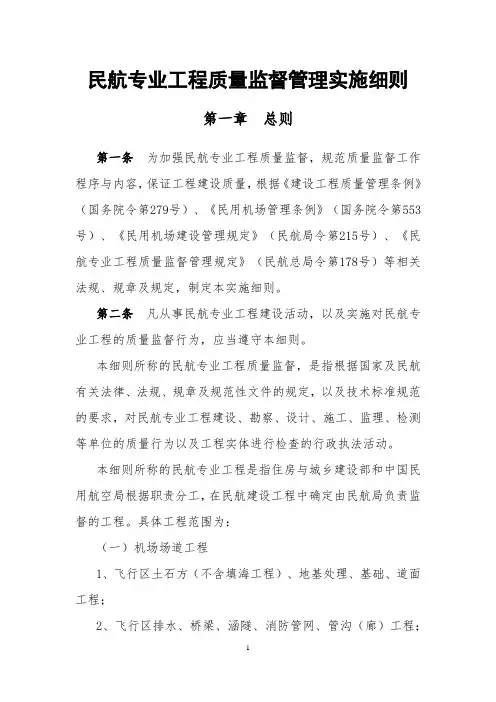

0《民航业工程质量监督实施细则》(终稿)(9.12修订)

民航专业工程质量监督管理实施细则第一章总则第一条为加强民航专业工程质量监督,规范质量监督工作程序与内容,保证工程建设质量,根据《建设工程质量管理条例》(国务院令第279号)、《民用机场管理条例》(国务院令第553号)、《民用机场建设管理规定》(民航局令第215号)、《民航专业工程质量监督管理规定》(民航总局令第178号)等相关法规、规章及规定,制定本实施细则。
第二条凡从事民航专业工程建设活动,以及实施对民航专业工程的质量监督行为,应当遵守本细则。
本细则所称的民航专业工程质量监督,是指根据国家及民航有关法律、法规、规章及规范性文件的规定,以及技术标准规范的要求,对民航专业工程建设、勘察、设计、施工、监理、检测等单位的质量行为以及工程实体进行检查的行政执法活动。
本细则所称的民航专业工程是指住房与城乡建设部和中国民用航空局根据职责分工,在民航建设工程中确定由民航局负责监督的工程。
具体工程范围为:(一)机场场道工程1、飞行区土石方(不含填海工程)、地基处理、基础、道面工程;2、飞行区排水、桥梁、涵隧、消防管网、管沟(廊)工程;3、飞行区服务车道、巡场路、围界(含监控系统)工程。
(二)民航空管工程1、区域管制中心、终端(进近)管制中心和塔台建设工程(工艺设备);2、通信(包括地空通信和地地通信)工程、导航(包括地基导航和星基导航)工程、监视(包括雷达和自动相关监视系统)工程;3、航空气象(包括观测系统、卫星云图接收系统等)工程;4、航行情报工程。
(三)机场目视助航工程1、机场助航灯光及其监控系统工程;2、飞行区标记牌和标志工程;3、助航灯光变电站和飞行区供电工程;4、泊位引导系统及目视助航辅助设施工程。
(四)航站楼、货运站的工艺流程及民航专业弱电系统工程民航专业弱电系统包括:信息集成系统、航班信息显示系统、离港控制系统、泊位引导系统、安检信息管理系统、标识引导系统、行李处理系统、安全检查系统、值机引导系统、登机门显示系统、旅客问讯系统、网络交换系统、公共广播系统、安全防范系统、主时钟系统、内部通讯系统、呼叫中心(含电话自动问讯系统),以及飞行区内各类专业弱电系统。

机务监理实施细则

机务监理实施细则第一章总则第一条为了保证机务工程施工质量,维护机务设备的正常运行,提高工程效益,根据相关法律、法规及有关标准,制定本实施细则。
第二章机务监理的任务和职责第二条机务监理的任务包括:1.组织制定机务工程施工技术和质量管理方案;2.对施工单位进行机务工程质量管理的监督和指导;3.对机务工程施工过程进行质量的检查和评估;4.对机务设备的安装、调试和试运行进行监督和检验;5.对机务工程竣工验收过程进行监督和检验;6.对机务工程的质量问题进行调查和处理;7.提出机务工程质量技术和管理方面的改进建议。
第三章机务监理的组织与管理第三条机务监理由资质良好、经验丰富的专业人员组成,包括机械工程师、电气工程师、检测工程师等。
每个机务监理团队由一名主要负责人负责统筹和协调工作。
第四条机务监理应当与施工单位建立有效的沟通与协调机制,及时传达施工单位的要求和意见,并督促施工单位按照规定进行施工。
第五条机务监理应当建立健全的文件管理体系,确保施工过程中的各种资料的完整性、准确性和可靠性。
第六条机务监理应定期进行集体学习和培训,提高监理人员的专业技术和素质,保证监理工作的科学性和有效性。
第四章机务监理的具体工作第七条机务监理应在机务工程施工前,提供机械设备的技术参数、技术资料、使用说明等相关信息,并组织施工单位进行技术交底。
第八条机务监理应对施工单位的施工人员进行技术培训,确保施工人员熟悉机务设备的安装、调试和运行方法。
第九条机务监理应定期对施工现场进行巡查,检查施工单位是否按照设计图纸和规范要求进行施工,并记录检查结果。
第十条机务监理应组织施工单位进行试运行,对机务设备的性能进行监督和检验,并提供相应的测试数据和报告。
第十一条机务监理对机务工程进行竣工验收,检查机务设备的完好性和运行状况,确保机务工程的质量达到规定的标准和要求。
第十二条机务监理应当及时处理机务工程施工中的质量问题,做好记录和报告,并与施工单位共同解决问题。

机场工程监理细则

机场工程监理细则第1条监理概述机场工程监理是指依法行使监理权利和履行监理义务,确保机场工程施工过程中的质量、安全、进度和经济效益的一项工作。
本细则旨在规范机场工程监理活动,提高机场工程监理水平。
第2条监理职责1. 监理单位应当按照合同约定,负责对机场工程施工过程中的质量、安全、进度和经济效益进行监督检查,并提出监理意见和建议。
2. 监理单位应当协助业主解决施工过程中的技术问题,保证机场工程的质量符合相关标准和规范要求。
3. 监理单位应当按照合同约定,对机场工程施工过程中的质量、安全、进度等进行监督把关,并对施工单位提出必要的纠正和整改要求。
第3条监理程序1. 监理单位应当在施工前与业主充分沟通,了解机场工程的设计要求和施工计划,并参与相关会议和审批流程。
2. 监理单位应当及时进行现场勘察和检查,确保施工过程符合设计要求,并及时发现和纠正施工中的不当行为。
3. 监理单位应当定期或不定期向业主提交监理报告,详细记录施工过程中的问题和解决方案,并提出相关建议。
4. 监理单位应当在机场工程完工后进行最终验收,评估工程质量和安全性,并参与相关的结算工作。
第4条监理要求1. 监理单位应当具备相应的资质和专业能力,有足够的监理经验和技术水平。
2. 监理单位应当遵守相关法律法规和监理行业的规范要求,严格履行监理义务,保持独立、公正的态度。
3. 监理单位应当保证监理人员的素质和专业能力,严禁监理人员与施工单位有任何利益关系。
4. 监理单位应当按照合同约定,妥善保管施工图纸、技术文件等相关资料,并做好工程档案管理。
第5条监理权利1. 监理单位有权要求业主提供必要的工程信息和资料,并参与相关决策和审批过程。
2. 监理单位有权对施工单位的施工过程进行检查和抽样,对问题进行整改指导。
3. 监理单位有权要求施工单位对不符合设计要求和施工标准的工程进行纠正或拆除重建。
4. 监理单位有权参与工程质量鉴定和纠纷处理,提供必要的技术支持和证据材料。
民航工程监理实施方案

民航工程监理实施方案一、概述民航工程监理是为了保障民航工程建设实施过程中的质量、安全、进度及投资效益等方面的工程管理制度,科学与技术地进行规范、监督、检查与控制,以保证民航工程建设的质量和效益达到预期目标。
本方案旨在明确民航工程监理的实施方案,确保民航工程建设的质量和安全。
二、监理组织机构1. 监理人员组成(1)项目监理工程师:负责协调监理现场工程事务,及时提供技术支持;(3)质量监理员:负责对工程质量进行全程监控,确保工程质量符合相关要求;(4)安全监理员:负责对工程安全进行全程监控,保障施工现场安全;(5)进度监理员:负责对工程进度进行全程监控,确保工程按时完成。
2. 监理组织设置(1)监理组织设置要符合相关法律法规的要求,确保监理人员的资质及上岗证书合法有效;(2)监理组织应当有良好的内部管理制度和组织架构,确保监理工作的正常开展;(3)监理组织应当配备必要的办公场地和设备,确保监理工作的顺利进行。
三、监理任务1. 合同管理(1)监理人员应当对工程合同的签订和履行进行监督,确保工程合同的合法有效和施工行为的合规性;(2)监理人员应当对承包商的资质、信誉状况和履行能力进行评估,确保选定的承包商具备相应的能力和水平。
2. 施工管理(1)监理人员应当对工程施工过程进行全程监督,确保施工行为符合相关法律法规和工程质量要求;(2)监理人员应当及时发现和处理施工中出现的问题和隐患,确保施工现场的安全和环境保护;(3)监理人员应当对施工过程中的进度和质量进行检查,确保工程按时按质完成。
3. 质量管理(1)监理人员应当对工程材料及施工工艺进行审核和监督,确保工程材料符合相关要求,施工工艺符合规范;(2)监理人员应当对工程质量进行全程监控,确保工程质量符合相关要求,对不符合要求的进行整改和处理。
4. 安全管理(1)监理人员应当对施工现场的安全管理进行全程监控,保障施工人员的人身安全;(2)监理人员应当对施工设备和工艺的安全性进行评估和监督,确保施工过程中不发生事故。
民航专业航站楼工程土建监理细则

民航专业航站楼工程土建监理细则一、监理资质要求1.监理单位应持有相应资质证书,并具备航站楼工程监理经验。
2.监理人员应具备土建工程相关专业背景知识,并具备一定管理经验和技术能力。
3.监理人员应持有土建工程监理工程师或注册土建师等相关资格证书。
二、监理业务范围1.监督施工单位按照设计文件和施工图纸要求进行施工,确保施工质量符合相关规范标准。
2.监督工程进度,及时发现并解决施工过程中的问题,确保工期按计划进行。
3.监督施工单位采购材料和设备是否符合要求,并按照合同要求及时送达工地。
4.监督施工单位组织现场施工作业,包括施工流程、施工方案、安全措施等,确保施工过程安全可控。
5.监督检测单位进行工程质量检测,确保检测结果准确可靠。
6.监督施工单位进行工程质量验收,核查验收资料,确保合格的工程及时交付使用。
三、监理工作程序1.开展施工前的监理准备工作,包括审核设计文件、施工图纸等。
2.施工前,组织召开工程施工方案技术交底会议,明确施工要求和工艺流程。
3.监理人员进行现场巡查,检查土建工程施工地形、环境等情况,并对施工单位的施工管理进行抽查。
4.监理人员参与施工单位的施工工序检查,确保施工符合设计要求。
5.对施工单位采购的材料和设备进行抽样检查,审核其质量合格证明和相关检测报告。
6.对工程施工过程中发现的问题,及时提出整改意见,并跟踪整改情况。
7.对工程质量检测进行抽查,确保检测结果准确可靠。
8.参与工程质量验收,对验收资料进行核查和审核,确保合格的工程及时交付使用。
四、监理报告和备案1.监理单位应编写监理报告,记录每天的监理工作内容和施工单位的合规情况。
2.监理报告应及时提交给建设单位和相关部门,确保信息的畅通和及时反馈。
3.监理单位应备案监理文件和资料,保存至少五年。
五、监理奖惩机制1.对于施工单位在施工过程中出现违规行为或不符合规范标准的情况,监理单位应及时提出整改意见,并通知建设单位。
2.对于施工单位在整改期限内未完成整改的,监理单位有权要求建设单位采取相应的处罚措施,并相应记录在监理报告中。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
-----机场飞行区地基处理试验段工程监理实施细则编制:审批:------------------机场建设监理有限公司--------机场监理部二〇一〇年八月目录§1 编制说明 (02)§2 监理总则 (03)2.1监理依据2.2监理原则2.3监理目标§3 质量控制 (06)3.1质量控制基本程序3.2质量控制要点3.3 主要原材料检测一览表3.4 施工质量检测一览表§4 进度控制 (19)4.1进度控制基本程序4.2进度控制内容§5 投资控制 (22)5.1投资控制基本程序5.2投资控制内容§6 安全文明施工 (26)6.1安全施工管理6.2文明施工管理§7 相关管理规定 (26)7.1工程例会7.2工程报表7.3工程档案§1 编制说明1.1编制目的监理部结合本工程具体情况,特编写本监理实施细则,以指导监理人员对工程施工进行质量、进度、投资监理控制,也便于施工单位了解监理部对本工程监理的具体要求。
1.2 适用范围本监理实施细则适用苏中江都机场飞行区工程的施工监理。
1.3主要内容全套监理实施细则主要包含以下内容:1.2.1监理实施细则本监理实施细则为主要侧重于质量控制的具体监理工作内容。
1.2.2安全监理细则另单独编制。
1.2.3相关记录表式本监理实施细则中规定使用的各种记录表式亦是监理实施细则内容的组成部分。
1.3其他本监理实施细则在执行中若有不当之处,望监理人员与施工单位及时将意见反馈,以便监理部进行调整和进一步完善。
§2 监理总则2.1 监理依据2.1.1法律、法规(1)《中华人民共和国建筑法》;(2)《中华人民共和国合同法》;(3)《建设工程质量管理条例》(国务院令279号);(4)《工程建设监理规定》(建监[1995]737号)。
2.1.2合同、文件(1)工程建设监理合同、招投标文件;(2)工程建设承包合同、招投标文件及有关协议、文件;(3)工程建设勘察设计图纸、文件;(4)经批准的监理大纲、规划和本细则;(5)经批准的施工组织设计和有关文件。
2.1.3规范、标准(1)《建设工程监理规范》(GB50319-2000);(2)《民用机场飞行区技术标准》(MH5001-2000);(3)《民用机场飞行区土石方与道面基础施工技术规范》(MH5014-2002);(4)《民用机场飞行区工程竣工验收质量检验评定标准》(MHJ5007-2000);(5)《民用机场飞行区排水工程施工技术规范》(MH5005-2002);(6)《工程测量规范》(GB50026-2007);(7)《公路软土地基路堤设计与施工技术规范》(JTJ017-96);(10)《建筑地基基础工程施工质量验收规范》(JB50202-2002);(11)《塑料排水板施工规程》(JTJ/T256-96)(12)《地基与基础工程施工验收规范》GB50202-2002(14)《公路土工试验规程》(JTJ051-93);(26)其他相关现行规范、标准。
2.2 监理原则按照“守法、诚信、公正、科学”的监理准则和“严格监理、热情服务、秉公办事、一丝不苟”的监理原则,在整个监理过程中做到“全方位巡视、全环节控制、关键工序全过程旁站、随叫随到”。
2.3 监理目标2.3.1质量控制目标监督整个施工过程严格按照设计方案、经审核认定的施工组织设计及有关技术规范、规程和规范实施,符合《民用机场飞行区工程竣工验收质量检验评定标准》(MH5007-2000)以及国家、地方、行业相关“施工质量验收标准”,确保一次验收合格。
2.3.2进度控制目标通过对施工总进度计划的审核、检查和调整,确保工程按时竣工,各关键节点工期符合要求。
2.3.3投资控制目标通过对实际施工进度的审查和签证,控制工程进度款的支付;通过对变更工程量的审核,控制工程总投资。
2.3.4安全控制目标严格执行国务院第393号令和市政府淮安有关规定,通过对施工过程的安全检查,监督各项施工操作按照国家有关安全技术规程实施,确保施工无重大安全责任事故。
2.3.5文明施工目标按照投标文件要求,施工现场标准化管理和文明工地要求,创建“江苏省安全文明达标示范工地”。
2.3.6环境控制目标遵守国家有关环境保护的法律规定,采取措施控制施工现场的各种粉尘、废气、废水、固定废弃物以及噪声等,使施工对环境的影响控制在规定范围内。
2.3.7合同管理目标监督施工单位按照施工承包合同实施施工,并督促落实施工单位在“投标文件”中的各项承诺。
§3 质量控制3.1 质量控制基本程序3.1.1施工阶段质量监理总体工程流程图3.1.2开工/复工审批流程图3.1.3工序验收流程图合格签署质检合格意见进行下道工序3.1.4原材料质量控制流程图提交处理报告3.1.6竣工验收流程图3.2 质量控制要点3.2.1施工准备1、测量控制(1)所有测量工作均严格按照《工程测量规范》(GB50026-2007)及行业施工技术规范(MH5014-2002、MH5006-2002、MH5005-2002)中的相关规定执行。
(2)开工前,测绘单位提交首级平面控制和高程控制的测绘成果,建设单位组织测绘、监理、施工单位参加现场领桩和交桩会议,形成交桩纪要。
(3)交桩后,所有测量控制桩点和标志均由施工单位接管,设牢固醒目的防护措施,并妥为保护,监理检查督促施工单位落实。
(4)所有施工加密控制点的测设,均应从测绘单位提供的测量成果中的导线点(网)及水准点(网)中引出。
监理对施工控制点进行100%的测量复核,填写有关测量复核表格。
(5)施工、监理单位使用的测量仪器应经计量鉴定合格,监理应在仪器使用前检查其计量鉴定证书是否齐全,形成检查记录。
(6)加密的控制点平面精度不低于一级导线、高程精度不低于三等水准。
2、标准试验督促施工单位及时完成各项标准试验(如土壤击实等各类配合比试验),监理部在对施工单位标准试验过程进行见证的同时,并根据建设单位试验成果进行对比,以肯定、否定或调整施工单位标准试验的参数或指标。
施工单位的标准试验结果书面上报,经监理审查及设计和业主确认后方可使用。
3、机械设备(1)根据业主和设计要求,对施工承包商可能提供的施工机械设备的原始性能(出厂时的主要技术参数)进行审查,不符要求的拒绝进场。
(2)在工程开工前,对施工单位到场施工机械设备从数量是否满足投标承诺、实际使用性能及技术参数是否与设计及施工组织设计相符等方面进行检查,形成检查记录。
(3)在施工过程中,随时掌握和了解施工机械设备的实际工作性能、实际的效率、计量精度等等,确保它们处于正常的工作状态,及时发现施工机械的故障,以防影响工程质量。
4、原材料质量所有用于本工程的材料,均要经监理单位审核认可后方可使用,出厂的材料要有出厂合格证和质保书。
未经监理审核认可的材料一律不得在本工程中使用。
对原材料质量控制采取质量预控、定频抽检、旁站监控等三个主要环节实施:(1)施工单位将考察后准备选用的材料抽样送检,检验合格后报监理部,监理部进行审查确认是否可使用,必要时独立抽样检测。
(2)施工单位将进料计划报送监理部,监理部据此制定材料抽检计划。
在进料过程中,监理部根据实际到料情况及到料外观质量调整并实施抽检计划,以保证进入施工现场的材料满足要求。
(3)在材料使用过程中,采取目视和试验相结合的方法实地控制工程用料质量,发现材料质量有问题的现场责令停止使用,并取样送检,若检测结果不合格,应指令施工单位更换合格材料。
5、施工场地(1)监理对材料堆场的设置情况(包括地坪、排水、分隔及防雨防潮等措施)进行检查认可,形成检查记录。
(2)监理部对施工组织设计中提出的临时排水方案从是否符合整个工程总体规划要求、规模是否满足本标段施工需要、技术措施是否可行等方面进行认真审核,并在施工过程中督促落实。
6、技术力量(1)在施工组织设计审查时,监理部对人员配备从技术结构是否合理、技术人员数量是否足够、人员资格是否具备等方面进行审查。
开工前施工单位主要管理人员、技术人员必须到位,并持证挂牌上岗。
监理部严格按照审查通过的人员名单进行核实,调换主要技术人员须事先报监理和业主同意。
(2)在施工组织设计审查时,监理部对施工单位配置的技术装备进行审查,并在开工前和施工过程中检查督促施工单位到位。
3.2.2土方施工质量监控3.2.2.1地层地质条件的监控在每块区域施工前,监理认真核查地质勘察报告,发现问题及时与勘察单位取得联系。
3.2.2.2 耕植土清除及沟塘处理的监控(1)清除耕植土的监理控制○1监理进行现场巡视检查,要求清除原地表的植被土;○2清表后原地面高程应控制在3.5m,沿跑道中心线向道肩按1%放坡;○3排水盲沟自跑道中心两侧按沟底坡度1%放坡接入排水沟,盲沟间距不大于15m。
(2)沟塘的处理监理控制沟塘处理的好坏,是关系到土基稳定性、均匀性的大事,因此监理单位对此过程进行旁站监理并形成旁站记录,在旁站过程中具体的要求和检查的内容如下:○1疏干沟塘积水(对于和场外贯通的沟塘,必须用围堰筑坝与外界水系隔离),彻底清除沟塘底淤泥(监理采用目测、鼻闻气味、钢钎插入等综合方法检查),露出新鲜土面并检查开挖1﹕1台阶式边坡,台阶高度和宽度符合设计要求;○2检查分层回填素土的厚度不大于台阶高度(具体由碾压机械确定),含水量在最佳含水量±1%~2%为宜,及时进行平行检测回填素土的压实度,检测合格后立即通知施工单位进行下一层回填土施工,以免沟塘边侧地下水渗入填土层中影响碾压工作,并要求在底部合理设置集水坑;○3监理根据施工过程中机械轮印发现有遗漏的暗浜或淤泥包,书面指令施工单位必须彻底清除松散的积土和淤泥,并按沟塘处理方法进行处理和报验;○4当地下水位较高时,监理可以要求施工单位预先在河塘内进行降水处理,待河塘底部处于干爽状态时再进行素土分层压实,以确保回填土的压实度。
(3)场区回填土质及调配控制○1要求不同的土质应分别开挖、运输、堆放,以便在不同的区域回填使用,严禁混堆、混装,受到污染的土质,不允许在道槽区、道路区范围回填使用;○2由于整个场区内多数属于挖方区域,监理有必要要求施工单位在土方调配使用过程中尽量选择好土进行填方施工,多余的弃土及淤泥及时运往指挥部指定的地点。
(4)检测内容3.2.3地基处理质量监控3.2.3.1 地基处理前期的质量监控监理实施要点:1、审查施工单位施工段划分方案。
监理检查现场施工段之间挖设的排水沟,排水沟沟深≮0.8m,底宽≮0.8 m,边坡1:1,纵坡坡向排水口,并形成合理的自流排水系统,自流排水系统的排水能力要满足大雨、暴雨及时排水的要求;在不能满足自流排水能力的区段,要求配置潜水泵用于强排,泵的配备数量和总排水量应能满足大雨、暴雨及时排水的要求;2、监理单位对施工单位临时排水的专门人员和设备进行定期检查,随时检查排水情况(尤其是雨后),临时排水沟内积水深度不能≯0.2m,保证大雨后6小时能及时排除施工区内积水;3、检查施工单位对临排系统的维护,排水沟如有塌方、堵塞等现象,应要求及时清理和疏通。
