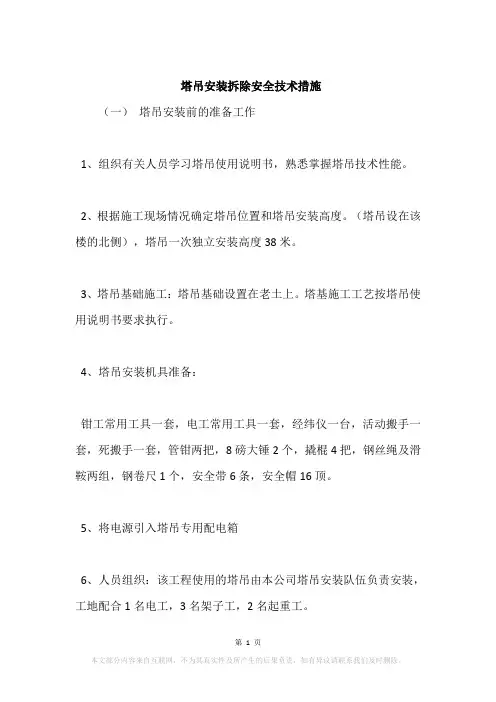

塔吊安装拆除安全技术措施(一)塔吊安装前的准备工作1、组织有关人员学习塔吊使用说明书,熟悉掌握塔吊技术性能。

2、根据施工现场情况确定塔吊位置和塔吊安装高度。

(塔吊设在该楼的北侧),塔吊一次独立安装高度38米。

3、塔吊基础施工:塔吊基础设置在老土上。

塔基施工工艺按塔吊使用说明书要求执行。

4、塔吊安装机具准备:钳工常用工具一套,电工常用工具一套,经纬仪一台,活动搬手一套,死搬手一套,管钳两把,8磅大锤2个,撬棍4把,钢丝绳及滑鞍两组,钢卷尺1个,安全带6条,安全帽16顶。

5、将电源引入塔吊专用配电箱6、人员组织:该工程使用的塔吊由本公司塔吊安装队伍负责安装,工地配合1名电工,3名架子工,2名起重工。

(二)塔吊安装前安全检查验收1.塔吊基础检查:检查塔基砼试压报告,待砼达到设计强度后方可进行组织塔吊安装。

砼塔基的上表面水平误差不大于0.5mm。

砼塔基应高于自然地面150mm,并有良好的排水措施,严禁塔基积水。

2.对塔吊自身的各个部件,结构焊缝、螺栓、销轴、导向轮、钢丝绳、吊钩、吊具及电气设备等进行仔细的检查,发现问题及时解决。

3.检查塔吊开关箱及供电线路,保证作业时安全供电。

检查安装使用机具的技术性能是否良好,检查安装使用的安全防护用品是否符合要求,发现问题立即解决,保证安装过程中安装使用的机具设备及安全防护用品的使用安全。

4.塔吊在安装过程中必须保持现场清洁有序,以免防碍作业影响安全。

设置作业区警戒线,并设专人负责警戒,防止以塔吊安装无关的人进入塔吊安装现场。

5.塔吊安装必须在白天进行,并应避开阴雨、大风、大雾天气,如在作业时突然发生天气变化要停止作业。

6.参加塔吊安装拆除人员,必须经劳动部门专门培训,经考试合格后持证上岗。

参加塔吊安拆人员必须戴好安全帽,高空作业人员要系好安全带,穿好防滑鞋和工作服,作业时要统一指挥,动作协调,防止意外事故发生。

7.塔吊作业防碰撞措施。

塔与塔之间的最小架设距离应保证处于低位的塔吊臂端部与另一台塔吊的塔身之间最少距离不低于2米,处于高位的塔吊(吊钩升至最高点),与低位的塔吊之间,在任何情况下其垂直方向的间距不小于2米。

塔吊安拆安全措施

塔吊安拆安全措施

塔吊安拆安全措施一、编制依据1.1编制依据二、安装前的准备工作1塔机入场前使用单位项目部现场的准备工作1.1根据施工组织设计对塔机进行合理布置和准确定位。

1.2为满足塔机安装及正常使用,配备符合安全要求的专用配电箱,并距塔机中心不大于3m,一般塔机正常工作需用电容量为32.8kw;1.3清理进场道路,清理回填并夯实塔机基础20m范围内的场地,以便于进场塔机部件的摆放和部件地面组装。

1.4对安装汽车吊进行全面检查,特别是安全装置及钢丝绳及各运动部件,确保在安装过程中的安全使用。

2施工技术准备2.1工程部技术人员必须提前进行现场实地勘测,仔细地考虑在安装及以后拆卸中可能碰到的问题,制定切实可行的施工方案,对疑难问题及时同施工单位项目部沟通,共同商讨解决对策,确保施工顺利安全的进行。

2.2安装前塔机的检查、维护做好保养、检查,清理安装部件,做好装运准备。

根据塔机安装需要,必备的施工设备、机具及安全防护用品如下:2.3施工机械2.4工具及索具对所使用的索具、吊具进行全面的安全检查,确认完好无损方可使用3塔机基础的制作和验收(1)塔机基础定位由使用单位施工项目部负责完成。

(2)建筑施工单位在制作砼基础砼时,根据租赁方提供的塔吊基础图纸绑扎配筋,必须做好控制记录和质量验收,避免振动跑偏。

(3)确保固定底脚四个角水平高低差在2mm以内。

当砼强度达到90%以上,并取得安全质检部门验收后方可安装。

(4)在塔机进场安装前,使用单位施工项目部须向租赁方提供以下有关基础资料:A基础地耐力报告;B基础制作技术方案(几何尺寸、制作工艺、施工图、变更计算书等);C预埋固定支脚水平度测量报告;四、塔机的安装拆卸工艺流程1基础定位塔吊安装时,汽车吊停靠位置,参考汽车吊起重性能表,且必须严格按照起重性能表参数就位,严禁超过其性能要求进行作业。

2安装工序2.1吊装基础节2.1.1用专用的12条螺栓与基础节连接。

紧固至力矩达到2400KN·M。

塔吊安拆安全规定(3篇)

塔吊安拆安全规定(3篇)

第1篇一、塔吊安装与拆卸环节的安全风险1. 安装环节安全风险:(1)基础不牢固:塔吊基础不牢固会导致塔吊倾斜、倒塌等事故。

(2)吊装过程:吊装过程中,吊物脱落、吊臂折断等事故时有发生。

(3)电气设备:电气设备故障、漏电等事故可能导致人员触电。

2. 拆卸环节安全风险:(1)吊装过程:与安装环节类似,拆卸过程中也存在吊物脱落、吊臂折断等事故。

(2)塔吊倾斜:拆卸过程中,塔吊倾斜可能导致倒塌事故。

(3)高空坠落:拆卸过程中,作业人员可能从高空坠落。

二、塔吊安装与拆卸环节的安全管理对策措施1. 加强组织领导,落实安全责任(1)成立塔吊安装与拆卸安全领导小组,明确各级人员的安全职责。

(2)建立健全安全管理制度,确保各项安全措施落实到位。

2. 严格执行操作规程,规范作业流程(1)制定塔吊安装与拆卸操作规程,明确各环节的安全要求。

(2)对作业人员进行安全教育培训,确保其掌握操作技能和安全知识。

3. 严格审查资质,确保人员素质(1)审查塔吊安装与拆卸单位资质,确保其具备相应的施工能力。

(2)审查作业人员资格证书,确保其具备相应的操作技能。

4. 加强现场安全管理,消除安全隐患(1)对施工现场进行全面检查,及时发现并消除安全隐患。

(2)设置警戒区域,防止无关人员进入。

(3)配备必要的安全防护设施,如安全带、安全网等。

5. 严格监控作业过程,确保安全操作(1)对安装与拆卸过程进行全程监控,及时发现并纠正违规操作。

(2)加强现场巡查,确保各项安全措施落实到位。

6. 做好应急准备,提高应对能力(1)制定应急预案,明确应急响应流程。

(2)定期组织应急演练,提高应对突发事件的能力。

三、塔吊安装与拆卸环节的监理要点1. 监理单位应审查塔吊安装与拆卸单位的资质,确保其具备相应的施工能力。

2. 监理单位应审查塔吊安装与拆卸方案,确保其符合相关规范要求。

3. 监理单位应监督塔吊安装与拆卸过程中的安全措施落实情况。

4. 监理单位应检查作业人员的安全防护措施,确保其符合要求。

塔吊安装拆除安全措施

塔吊安装拆除安全措施

塔吊安装拆除安全措施1.前期准备阶段:在进行塔吊的安装和拆除之前,必须进行详细的计划和准备工作。

必须对基座进行评估和检查,确保其稳定性,并根据塔吊的类型和规格选择适当的基座。

同时,还要根据具体情况制定详细的工作方案和安全操作规程。

2.安装过程中的安全措施:(1)操作人员必须经过严格的培训和资质认证,了解塔吊的结构、部件和工作原理,并熟悉操作手册。

(2)在安装过程中,必须使用专业的起重机械和吊具,确保其安全和可靠性。

(3)在塔吊组装过程中,必须按照安全规定进行正确的起吊、吊装和固定,严禁超载、倾斜、侧翻等危险操作。

(4)在塔吊组装过程中,必须使用防滑垫和防滑支撑,以防止吊车或塔吊滑动或倾斜。

同时,必须固定好各个部件,避免拆卸或脱落的风险。

(5)在高空作业过程中,必须采取防护措施,工人必须佩戴安全帽、安全绳和防滑鞋。

3.拆除过程中的安全措施:(1)在拆除过程中,必须先拆除塔吊的部件,然后逐渐升高到更高的位置。

必须按照安全规定进行拆除,使用专业的工具和设备,严禁乱拆乱扔或随意敲击塔吊部件。

(2)在拆除过程中,必须使用安全绳和安全带,以防止工人从高处坠落。

(3)在高空作业过程中,必须避免大风和恶劣天气,以免影响工人的安全。

(4)在拆除过程中,必须确保周围人员的安全,设置隔离带和安全警示标志,以防止其他人员误入危险区域。

4.后期清理和检查阶段:在塔吊安装或拆除完成后,必须进行安全清理和检查。

工作场地必须清理干净,防止杂物和残留物的意外伤害。

同时,必须对设备和部件进行检查,以确保其完好并妥善存放。

总之,塔吊的安装和拆除工作需要严格遵循安全操作规程和工作流程。

只有通过科学合理的计划、准备和操作,加强安全措施,才能有效防止和减少事故的发生,保护工人和周围人员的安全。

塔吊安装、加节、拆卸过程安全监理要点范本(四篇)

塔吊安装、加节、拆卸过程安全监理要点范本(四篇)

塔吊安装、加节、拆卸过程安全监理要点范本一、引言本文旨在为塔吊安装、加节、拆卸过程的安全监理提供要点,以提高工程的施工质量和安全性。

二、塔吊安装过程的安全监理要点1. 动态监测:监测塔吊安装过程中的动态情况,包括塔吊的倾斜情况、支脚的稳定性、吊臂的运动情况等,及时发现问题并采取相应的措施。

2. 落地标准:确保塔吊的落地标准合规,即塔吊的底座必须牢固、稳定,与地面的接触点面积充足,避免塔吊在使用过程中出现倾斜、移位等安全风险。

3. 钢丝绳磨损检查:检查塔吊的钢丝绳是否存在严重的磨损,如有,必须及时更换以确保使用安全。

4. 起吊牢固:在进行吊装作业前,确保起吊物品与塔吊之间的连接是牢固的,避免起吊过程中出现脱落事故。

5. 驾驶室安全:监督驾驶室的安装,确保驾驶室的固定牢固可靠,并且驾驶室内的安全设施齐全,例如安全带、防护网等。

三、塔吊加节过程的安全监理要点1. 确保基座稳定:在进行塔吊加节过程中,必须保证塔吊基座的稳定,避免塔吊在加节过程中倾斜、移位等安全风险。

2. 钢丝绳状态检查:检查钢丝绳的状态,确保其完好无损,如有严重磨损或其他问题,必须及时更换。

3. 加节连接牢固:确保加节过程中新老节段的连接牢固可靠,避免加节后发生塔吊断裂事故。

4. 加节部位检查:仔细检查加节部位的结构,确保其无缺陷、无裂纹等问题,保证加节后的塔吊安全使用。

四、塔吊拆卸过程的安全监理要点1. 拆卸计划:监督编制拆卸计划,为拆卸过程提供详细的操作步骤和安全措施,确保拆卸顺利进行。

2. 拆卸区域划定:划定拆卸区域,确保拆除塔吊的区域内无人进入,避免人员伤害事故。

3. 安全警示标识:在拆卸区域周围设置明显的安全警示标识,提醒人员注意安全,禁止闯入拆卸区域。

4. 外部支撑结构检查:检查塔吊外部支撑结构的稳定性,确保在拆卸过程中不会发生坍塌事故。

5. 逐层拆卸:按照拆卸计划逐层拆除塔吊,确保每层的拆卸动作稳定、可靠,避免拆卸过程中发生意外。

施工塔吊拆装安全要点(三篇)

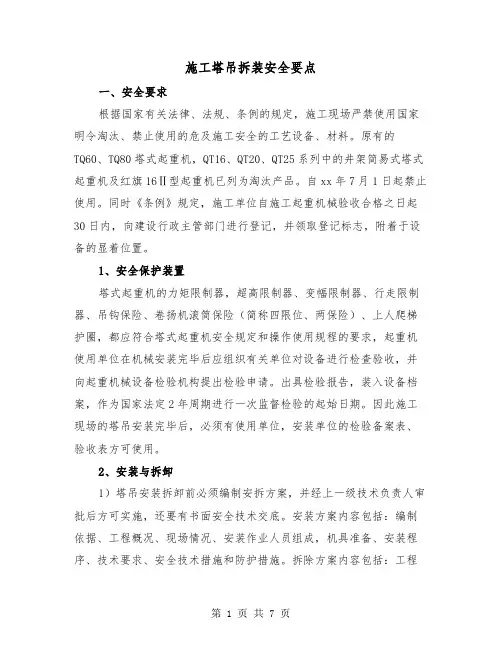

施工塔吊拆装安全要点(三篇)

施工塔吊拆装安全要点一、安全要求根据国家有关法律、法规、条例的规定,施工现场严禁使用国家明令淘汰、禁止使用的危及施工安全的工艺设备、材料。

原有的TQ60、TQ80塔式起重机,QT16、QT20、QT25系列中的井架简易式塔式起重机及红旗16Ⅱ型起重机已列为淘汰产品。

自xx年7月1日起禁止使用。

同时《条例》规定,施工单位自施工起重机械验收合格之日起30日内,向建设行政主管部门进行登记,并领取登记标志,附着于设备的显着位置。

1、安全保护装置塔式起重机的力矩限制器,超高限制器、变幅限制器、行走限制器、吊钩保险、卷扬机滚筒保险(简称四限位、两保险)、上人爬梯护圈,都应符合塔式起重机安全规定和操作使用规程的要求,起重机使用单位在机械安装完毕后应组织有关单位对设备进行检查验收,并向起重机械设备检验机构提出检验申请。

出具检验报告,装入设备档案,作为国家法定2年周期进行一次监督检验的起始日期。

因此施工现场的塔吊安装完毕后,必须有使用单位,安装单位的检验备案表、验收表方可使用。

2、安装与拆卸1)塔吊安装拆卸前必须编制安拆方案,并经上一级技术负责人审批后方可实施,还要有书面安全技术交底。

安装方案内容包括:编制依据、工程概况、现场情况、安装作业人员组成,机具准备、安装程序、技术要求、安全技术措施和防护措施。

拆除方案内容包括:工程概况及现场情况,拆卸人员的组成及职责,拆除方法、程序,拆除过程中的安全防护措施。

2)塔吊拆装队伍必须取得省建设厅颁发的资质证书,安拆作业人员必须有省建设厅颁发的岗位培训证书,施工现场必须有专人指挥。

3、塔吊指挥1)塔吊司机、司索、塔吊信号指挥人员都属于特种作业人员,必须经培训合格后持证上岗,每台塔机每班配备人员不能少于4人,既:司机一人,指挥两人,司索一人。

2)高塔作业的司机不能清晰的听到信号指挥人员的哨音和手势时,应改用旗语或对讲机指挥。

4、电气安全1)施工现场架空线路与塔吊的安全距离按临电规范规定防护。

塔吊安装与拆除安全技术交底范本(二篇)

塔吊安装与拆除安全技术交底范本(二篇)

塔吊安装与拆除安全技术交底范本第一章总则为确保塔吊的安装与拆除过程中的安全,保障作业人员的生命财产安全,本范本针对塔吊的安装与拆除过程中所需的安全技术措施进行交底,以期能够提高作业人员的安全意识和安全技能水平,减少事故的发生。

第二章安全技术交底要求2.1 交底人员应具备高度的责任心和专业知识,熟悉塔吊的安装与拆除操作程序和相关安全技术措施。

2.2 交底人员应将安全技术交底的内容进行详细说明,确保作业人员的理解。

2.3 交底人员应进行现场演示,演示中应注意安全,严格按照操作规程进行。

2.4 交底人员应注重培训记录的完整性,包括培训的时间、地点、内容和参加人员等信息。

第三章安全技术交底内容3.1 塔吊安装前的准备工作3.1.1 施工现场应进行周边隐患的排查,确保安装过程中的安全。

3.1.2 确保塔吊的基础安全可靠,满足安装的要求。

3.1.3 确保塔吊的各个部件完好无损,能够正常工作。

3.2 塔吊安装操作流程3.2.1 针对不同型号的塔吊,制定相应的安装方案。

3.2.2 按照安装方案进行塔吊的部件组装,严格按照操作规程进行。

3.2.3 在塔吊安装完成后,进行吊装试验,确保塔吊的工作稳定可靠。

3.3 塔吊拆除前的准备工作3.3.1 在拆除前,对塔吊进行全面检查,确认各个部件的可靠性。

3.3.2 清理施工现场,确保拆除过程中的安全。

3.4 塔吊拆除操作流程3.4.1 制定拆除方案,根据实际情况确定拆除的顺序和方法。

3.4.2 做好拆除过程中的固定和支撑工作,确保拆除的安全性。

3.4.3 拆除完成后,对施工现场进行清理,恢复原状。

第四章安全技术措施4.1 塔吊安装过程中的安全技术措施4.1.1 作业人员应穿戴统一的个人防护装备,包括安全帽、安全鞋、防护眼镜等。

4.1.2 确保吊装工具和设备的安全可靠,做好固定和支撑工作。

4.1.3 严禁在吊装过程中超负荷作业,确保塔吊的稳定性。

4.1.4 在危险区域设置警示标志,保持施工现场的安全通畅。

塔吊安拆安全管理制度范文

塔吊安拆安全管理制度范文

塔吊安拆安全管理制度范文一、目的与范围为加强塔吊安拆作业安全管理,防止事故发生,制定本安全管理制度。

本制度适用于塔吊的拆卸工作,旨在确保作业人员及现场工作环境的安全。

二、责任与管理1.施工单位应指定专人负责塔吊安拆工作,并统筹协调相关各方的工作。

2.施工单位应委派专业的工程技术人员进行现场监督和指导,确保作业安全。

3.作业人员应听从现场指挥,并按照操作规程进行作业。

三、资质与培训1.作业人员应持有相应的塔吊操作证件,并定期进行培训和技术更新。

2.作业人员应了解相关法律法规和安全操作规程,并严格遵守。

四、现场准备工作1.施工单位在进行塔吊安拆前,应组织现场的准备工作,包括清理周边环境、规划施工区域和保障作业安全的措施等。

2.施工单位应在施工现场显著位置设置安全警示标志,以提醒作业人员注意安全。

五、操作规程1.作业人员在进行塔吊安拆前,应仔细检查设备的各项指标是否正常,如超载、接地情况等。

2.作业人员在操作塔吊时,应注意操作规程,保持专注,不得擅自更改操作方式。

3.作业人员应通过无线对讲机与指挥中心保持通讯联系,确保作业的协同进行。

六、安全措施1.施工单位应统筹考虑周边环境因素,制定相应的安全保障方案,并确保安全设施的完善。

2.作业人员应按照规程佩戴个人防护用品,并做好相关安全措施,如设置防护网、警示标志等。

七、风险预防1.施工单位应在塔吊周围设立安全防护区域,限制非作业人员的进入,并提醒作业人员要保持警惕。

2.作业人员应定期检查设备的运行状况,并及时修理故障,确保设备的正常运行。

八、事故处理1.一旦发生事故,作业人员应立即停止作业,并尽快报告指挥中心。

2.施工单位应设立应急处置小组,对事故进行迅速处理,并采取相应的措施防止事故扩大。

九、安全检查与监督1.施工单位应定期进行安全检查,对作业人员的操作规范进行监督。

2.现场监督人员应及时发现并处理作业中存在的安全隐患,并进行记录和整改。

十、罚则与奖励1.作业人员因违反安全操作规程而造成事故的,将依法追究责任,并给予相应的处罚。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

解决方案编号:LX-FS-A65367 塔吊安装拆除安全措施标准范本
In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or
activity reaches the specified standard
编写:_________________________
审批:_________________________
时间:________年_____月_____日
A4打印/ 新修订/ 完整/ 内容可编辑
塔吊安装拆除安全措施标准范本
使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。

资料内容可按真实状况进行条款调整,套用时请仔细阅读。

1、塔吊的拆装必须由取得建设行政主管部门颁发的拆装资质证书的专业队进行,并应有技术和安全人员在场监护。

2、塔吊拆装前,应按照出厂有关规定,编制拆装作业方法,质量要求和安全技术措施,经企业技术负责人审批后,作为拆装作业技术方案,并向全体作业人员交底。

3、塔吊拆装前应对各机构、各部位、结构焊缝,重要部位螺栓、销轴、卷物机构和钢丝绳、吊钩、吊具以及电气设备、线路等进行检查,使隐患排除于拆装作业之前。

4、对塔吊顶升液压系统的液压缸和油管,顶升套架结构、导向轮、顶升撑脚(爬爪)等进行检查,及时处理存在的问题。

5、对采用旋转塔身法所用的主副地锚架、起落塔身卷扬钢丝绳以及起升机构制动系统等进行检查,确认无误后方可使用。

6、对拆装作业人员所使用的工具、安全带、安全帽等进行检查、不合格者立即更换。

7、检查拆装作业中配备的起重机、运输汽车等辅助机械应状况良好,技术性能应保证拆装作业的需要。

8、塔吊拆装作业应在白天进行,当遇大风、浓雾和大雨等恶劣天气时,应停止作业。

9、指挥人员应熟悉拆装作业方案,遵守拆装工艺和操作规程,使用明确的指挥信号进行指挥。

10、所有参与拆装作业人员、都应听从指挥,如发现指挥信号不清或有错误时、应停止作业、待联系清楚后再进行。

11、塔吊拆装作业人员在进入工作现场时,应穿戴安全保护用品,高处作业时应系好安全带,熟悉并认真执行拆装工艺和操作规程,当发现异常情况或疑难问题时,应及时向技术负责人反映,不得自行其是,应防止处理不当而造成事故。

12、在塔吊拆装作业过程中,当遇天气剧变,突然停电,机械故障等意外情况,短时间不能继续作业时,必须使已拆装的部位达到稳定状态并固定牢靠,经检查确认无隐患后,方可停止作业。

13、塔吊安装过程中,必须分阶段进行技术检验、整机安装完毕后,应进行整机技术检验和调整,各机构动作应正确、平稳、无异响、制动可靠、各安
全装置应灵敏有效,在无载荷情况下,塔身和基础平面的垂直度允许偏差为4/1000,经分阶段及整机检验合格后,应填写检验记录,经技术负责人审查签字后,方可交付使用。

14、作业前,应进行空载运转,试验各工作机构是否运转正常,有无噪音及异响,各机构的制动器及安全防护装置是否有效,确认正常后方可作业。

15、起吊重物时,重物和吊具的总重量不得超过塔吊相应幅度下规定的起重量。

16、应根据起吊重物和现场的情况,选择适当的工作速度,操纵各控制器时应从停止点(零点)开始,依次逐级增加速度、严禁超挡操作。

17、塔吊在变换运转方向时,应将控制器手柄到零位,待电动机停转后,在转向另一方向,不得直接变换运转方向,突然变速或制动。

18、在吊钩提升,起重小车或行走大车运行到限位装置前,均应减速缓行到停止位置,并应与限位装置保持一定距离,(吊钩不得小于1米,行走轮不得小于2米)。

19、行程限位开关是防止超越有效行程的安全保护装置,如当作控制开关使用,将失去安全保护作用而易发生事故,所以严禁采用限位装置作为停止运行的控制开关。

20、提升重物、严禁自由下降,重物就位时,可采用慢就位机构或利用制动器使之缓慢下降,提升重物作水平移动时,应高出其跨越的障碍物0.5米以上。

21、塔吊作业中,当停电或电压下降时,应立即将控制器板到零位,并切断电源,如吊钩上挂有重物,应稍松稍紧反复使用制动器,使重物缓慢地下降
到安全地带。

22、塔吊停机后,应将每个控制器拨回零位,依次断开各开关,关闭操纵室门窗,下机后,应锁紧轨器,断开电源总开关。

23、塔吊检修人员上塔身、起重臂、平衡臂等高空部位检查或修理时、必须系好安全带。

24、作业完毕后、塔吊起重臂应转到顺风方向,并松开回转制动器,小车及平衡重应置于非工作状态,吊钩宜升到离起重臂顶端2~3米处。

25、塔吊防雷要用钢制物与建筑物的钢筋连起来,将塔吊防雷接入永久性防雷网。

26、必须有完好的接地设施,接地电阻值不得大于4欧姆。
