塔吊安装拆除安全技术措施正式版

合集下载

塔吊的安装、使用和拆除安全措施

塔吊的安装、使用和拆除安全措施

塔吊的安装、使用和拆除安全措施1、塔吊的安装(1)将过渡节与顶埋于基础承台上的基础节相连,再将一节标准节装在过渡节上。

(2)将爬升套架装在过渡节及标准节外(先将液压油泵、油箱等装在爬升架上,并将油管接在顶升油缸上)。

(3)在地面上将旋转塔架上驾驶室内的一切电气设备安装齐全,安装上扶梯平台,再将上下支座、支承回转装置、回转机构、中央集电环与旋转塔架拼装好,然后将此一套部件吊起安装在标准节上。

(4)安装完液压系统各件。

(5)在地下安装好平衡臂,将起升机构安装在平衡臂上,接上电线等,将平衡臂拉杆装于平衡臂上,然后将平衡臂吊起,用轴销与旋转塔架连接并固定好平衡拉杆。

(6)在地上穿绕起重钢绳,将起重钢绳引出经旋转塔架顶部滑轮再绕至根部滑轮,再引向载重小车经与吊钩穿绕,最后将绳端固在臂头上。

(7)用吊车吊起臂架,使臂根铰点与旋转塔架支撑点连接,然后再将臂架另一端稍稍抬高,将起重臂架上已装上的臂架拉杆用销轴与旋转塔架连接。

(8)吊装平衡重:根据所使用的臂架长度按规定安装不同重量的平衡重。

(9)塔吊出入通道的一端必须与塔吊牢固连接,另一端搁置在楼面上,搁置长度应不小于1m,并做好限位措施,防止架体脱离结构面。

通道宽度以0.9~1.2m为宜,底部应满铺脚手板并牢固绑扎,防滑条间距以450mm为宜。

2、塔吊的使用(1)塔吊的操作人员必须持证上岗;非安装、维修人员未经许可不得攀登塔机。

(2)当室外气温低于-20℃时,不得使用塔吊,已超出正常工作温度;风级等于或低于六级,大于六级时不得使用。

(3)塔吊安装后,必须进行空载、静载、动载试验后,方能进行吊装作业,其静载试验吊装采用荷载的125%,动载试验吊装采用额定荷载的110%。

(4)塔吊安装后,必须调试等荷载限位器和多功能报警器才能使用。

(5)在夜间工作时,除塔机本身具有照明外,施工现场设置镝灯进行照明。

(6)司机室内禁止存放润滑油、油棉丝及其它易燃、易爆物品。

冬期用电炉取暖时更要注意防火。

塔式起重机安装、拆除及运行的安全技术措施

塔式起重机安装、拆除及运行的安全技术措施

塔式起重机安装、拆除及运行的安全技术措施塔式起重机作为一种高空、重型机械,往往需要在建筑工地、码头等场所使用,因此涉及到的安全问题非常重要。

在对其进行安装、拆除或者运行的过程中,必须严格遵守相关规定,采取相应的安全技术措施。

本文将介绍塔式起重机在安装、拆除及运行过程中需要注意的一些安全技术措施。

一、塔式起重机的安装1、施工前的准备在安装塔式起重机之前,必须进行充分的准备工作,确保现场环境及基础够强、够稳定,塔式起重机材料足够,而且安全的工作人员也需要有充足的资质。

2、安装塔机基础在进行塔式起重机的安装时,首先要确保基础足够强固。

建议通过地基钻孔等技术,将基础深入到下方地层中。

如果发现基础不够强固,要及时采取补救措施,否则在使用时可能会出现非常危险的情况。

3、吊装塔式起重机在施工现场,需要使用其它设备对塔式起重机机身进行吊装。

这其中,需要注意的第一项技术措施就是不允许使用已经过期或者未经检验的吊车、架桥机等吊装设备。

此外在吊装过程中,需要保证塔式起重机的各个部件不会破损、变形或者错位。

因此为了保证吊装过程的稳定性和安全性,需要在吊装过程中对各个部件进行检查,避免出现异常情况。

4、塔式起重机的安装在对塔式起重机进行安装的过程中,需要确保连接螺栓的数量、紧固方式等等都符合技术规范。

还需要在各个部位逐一进行检查,例如限位器的倾斜度是否达到标准范围内、支撑脚是否被充分支撑等等。

二、塔式起重机的拆除1、施工前的准备在拆除塔式起重机之前,也需要进行充分的准备工作。

首先,需要了解塔式起重机的使用年限和工作特性等信息,并且提前对它进行彻底的检查。

此外,还需要提前准备高强度钢索等安全工具,以备不时之需。

拆除过程中的检修人员则需要熟悉操作流程,并穿戴好相关的安全装备,例如安全带、高护鞋等。

2、塔式起重机的拆除在开始拆除之前,需要将塔式起重机的各个部分进行分类拆卸,并妥善地安置好防止受到损坏。

在沿途安排重点监督岗位,确保拆除流程的控制和协调。

塔吊安装拆除安全技术措施

塔吊安装拆除安全技术措施

塔吊安装拆除安全技术措施(一)塔吊安装前的准备工作1、组织有关人员学习塔吊使用说明书,熟悉掌握塔吊技术性能。

2、根据施工现场情况确定塔吊位置和塔吊安装高度。

(塔吊设在该楼的北侧),塔吊一次独立安装高度38米。

3、塔吊基础施工:塔吊基础设置在老土上。

塔基施工工艺按塔吊使用说明书要求执行。

4、塔吊安装机具准备:钳工常用工具一套,电工常用工具一套,经纬仪一台,活动搬手一套,死搬手一套,管钳两把,8磅大锤2个,撬棍4把,钢丝绳及滑鞍两组,钢卷尺1个,安全带6条,安全帽16顶。

5、将电源引入塔吊专用配电箱6、人员组织:该工程使用的塔吊由本公司塔吊安装队伍负责安装,工地配合1名电工,3名架子工,2名起重工。

(二)塔吊安装前安全检查验收1.塔吊基础检查:检查塔基砼试压报告,待砼达到设计强度后方可进行组织塔吊安装。

砼塔基的上表面水平误差不大于0.5mm。

砼塔基应高于自然地面150mm,并有良好的排水措施,严禁塔基积水。

2.对塔吊自身的各个部件,结构焊缝、螺栓、销轴、导向轮、钢丝绳、吊钩、吊具及电气设备等进行仔细的检查,发现问题及时解决。

3.检查塔吊开关箱及供电线路,保证作业时安全供电。

检查安装使用机具的技术性能是否良好,检查安装使用的安全防护用品是否符合要求,发现问题立即解决,保证安装过程中安装使用的机具设备及安全防护用品的使用安全。

4.塔吊在安装过程中必须保持现场清洁有序,以免防碍作业影响安全。

设置作业区警戒线,并设专人负责警戒,防止以塔吊安装无关的人进入塔吊安装现场。

5.塔吊安装必须在白天进行,并应避开阴雨、大风、大雾天气,如在作业时突然发生天气变化要停止作业。

6.参加塔吊安装拆除人员,必须经劳动部门专门培训,经考试合格后持证上岗。

参加塔吊安拆人员必须戴好安全帽,高空作业人员要系好安全带,穿好防滑鞋和工作服,作业时要统一指挥,动作协调,防止意外事故发生。

7.塔吊作业防碰撞措施。

塔与塔之间的最小架设距离应保证处于低位的塔吊臂端部与另一台塔吊的塔身之间最少距离不低于2米,处于高位的塔吊(吊钩升至最高点),与低位的塔吊之间,在任何情况下其垂直方向的间距不小于2米。

塔吊安拆安全措施

塔吊安拆安全措施

塔吊安拆安全措施一、编制依据1.1编制依据二、安装前的准备工作1塔机入场前使用单位项目部现场的准备工作1.1根据施工组织设计对塔机进行合理布置和准确定位。

1.2为满足塔机安装及正常使用,配备符合安全要求的专用配电箱,并距塔机中心不大于3m,一般塔机正常工作需用电容量为32.8kw;1.3清理进场道路,清理回填并夯实塔机基础20m范围内的场地,以便于进场塔机部件的摆放和部件地面组装。

1.4对安装汽车吊进行全面检查,特别是安全装置及钢丝绳及各运动部件,确保在安装过程中的安全使用。

2施工技术准备2.1工程部技术人员必须提前进行现场实地勘测,仔细地考虑在安装及以后拆卸中可能碰到的问题,制定切实可行的施工方案,对疑难问题及时同施工单位项目部沟通,共同商讨解决对策,确保施工顺利安全的进行。

2.2安装前塔机的检查、维护做好保养、检查,清理安装部件,做好装运准备。

根据塔机安装需要,必备的施工设备、机具及安全防护用品如下:2.3施工机械2.4工具及索具对所使用的索具、吊具进行全面的安全检查,确认完好无损方可使用3塔机基础的制作和验收(1)塔机基础定位由使用单位施工项目部负责完成。

(2)建筑施工单位在制作砼基础砼时,根据租赁方提供的塔吊基础图纸绑扎配筋,必须做好控制记录和质量验收,避免振动跑偏。

(3)确保固定底脚四个角水平高低差在2mm以内。

当砼强度达到90%以上,并取得安全质检部门验收后方可安装。

(4)在塔机进场安装前,使用单位施工项目部须向租赁方提供以下有关基础资料:A基础地耐力报告;B基础制作技术方案(几何尺寸、制作工艺、施工图、变更计算书等);C预埋固定支脚水平度测量报告;四、塔机的安装拆卸工艺流程1基础定位塔吊安装时,汽车吊停靠位置,参考汽车吊起重性能表,且必须严格按照起重性能表参数就位,严禁超过其性能要求进行作业。

2安装工序2.1吊装基础节2.1.1用专用的12条螺栓与基础节连接。

紧固至力矩达到2400KN·M。

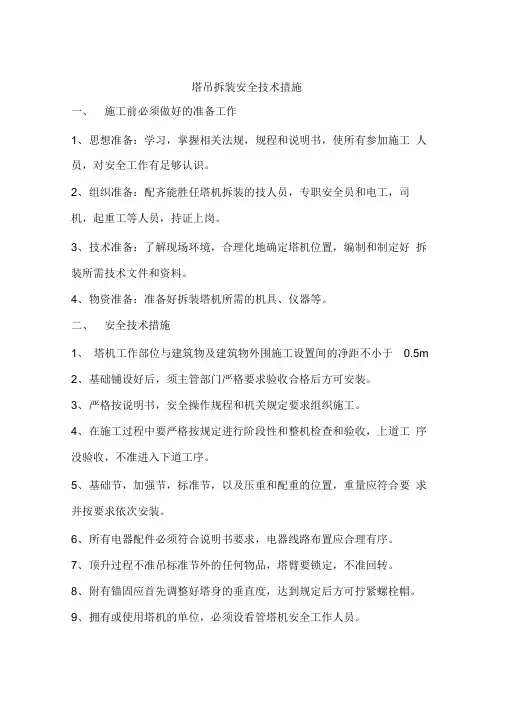

塔吊拆装安全技术措施

塔吊拆装安全技术措施

塔吊拆装安全技术措施
一、施工前必须做好的准备工作
1、思想准备:学习,掌握相关法规,规程和说明书,使所有参加施工人员,对安全工作有足够认识。

2、组织准备:配齐能胜任塔机拆装的技人员,专职安全员和电工,司机,起重工等人员,持证上岗。

3、技术准备:了解现场环境,合理化地确定塔机位置,编制和制定好拆装所需技术文件和资料。

4、物资准备:准备好拆装塔机所需的机具、仪器等。

二、安全技术措施
1、塔机工作部位与建筑物及建筑物外围施工设置间的净距不小于0.5m
2、基础铺设好后,须主管部门严格要求验收合格后方可安装。

3、严格按说明书,安全操作规程和机关规定要求组织施工。

4、在施工过程中要严格按规定进行阶段性和整机检查和验收,上道工序没验收,不准进入下道工序。

5、基础节,加强节,标准节,以及压重和配重的位置,重量应符合要求并按要求依次安装。

6、所有电器配件必须符合说明书要求,电器线路布置应合理有序。

7、顶升过程不准吊标准节外的任何物品,塔臂要锁定,不准回转。

8、附有锚固应首先调整好塔身的垂直度,达到规定后方可拧紧螺栓帽。

9、拥有或使用塔机的单位,必须设看管塔机安全工作人员。

10、塔机拆装单位,必须设立塔机拆装的安全组织机构。

11、拆装作业的企业必须取得相应专业资质,拆装人员必须经专业安全技术培训,实行持证上岗。

12、拆装塔机前应做安全技术交底,拆装作业应设警戒区,并设专人监护。

13、塔机拆装前必报”拆除安装龙门架,吊车申请表”,申请审批同意后,填报”塔吊装、拆审查表”经市城乡建设安全监察站审批后,方可进行安装,拆卸施工。

塔吊安装、拆卸工程安全技术

塔吊安装、拆卸工程安全技术

塔吊安装、拆卸工程安全技术塔吊安装、拆卸工程是一项非常重要的工程,它涉及到广泛的应用范围和复杂的技术要求,同时也存在着一定的安全隐患。

因此,进行塔吊安装、拆卸工程时必须仔细操作,并遵守相关的安全规定和要求,以确保操作人员和周围人员的安全。

本文将从以下三个方面,介绍塔吊安装、拆卸工程的安全技术。

一、准备工作进行塔吊安装、拆卸工程前,必须对工作现场进行详细的规划和准备工作。

具体如下:1、对塔吊进行检修保养,确保设备完好无损。

2、根据安装的高度及进出场情况,选择适合的吊车,并进行相应的校验与维护。

3、配置行车控制人员、作业人员、信号员等人员,必须进行专业培训,同时要求具备相应的管理和现场应急能力。

4、工作现场必须设立明显的安全标志和警戒线,严禁非作业人员进入作业区。

二、塔吊安装塔吊安装是一项非常复杂的工程,需要严格按照具体工程和施工图纸来操作。

同时,对于高空作业的安全技术要求也非常高。

具体操作如下:1、根据施工图纸及设计要求,选择合适的安装位置、吊装起点、转换点。

2、根据起重量、高度等情况选择合适的吊具以及其他配件。

3、进行吊装前,必须对吊装起点及各转换点的稳定性进行检查,并提前通知现场人员防止误触。

4、吊装过程中,必须保证吊车悬挂的吊具与塔吊本身勾杆方向相同,吊重需平稳抬升,不允许晃动和迅速运动。

5、在吊装过程中不得进行无关人员的穿插和通行,不得在吊底下停放和拆卸机器等;同时每个作业人员都必须佩戴安全带。

三、塔吊拆卸塔吊拆卸也是一项极其重要的工程,它与安装过程类似,同样存在一定的危险性。

下面是根据拆卸操作步骤列出的安全技术措施:1、在进行拆卸前,必须对塔吊完好无损、吊装安全情况及拆卸位置进行详细检查,并安排相关人员,防止人员误触等事故的发生。

2、在拆卸过程中,必须保持吊重的平稳,防止出现偏移和晃动。

3、在拆卸过程中,必须保证拆卸的塔吊和吊车压力的平衡,并做好断电、断气、断水等工作,严防意外电击及事故发生。

塔吊安装拆除安全措施

塔吊安装拆除安全措施

塔吊安装拆除安全措施1.前期准备阶段:在进行塔吊的安装和拆除之前,必须进行详细的计划和准备工作。

必须对基座进行评估和检查,确保其稳定性,并根据塔吊的类型和规格选择适当的基座。

同时,还要根据具体情况制定详细的工作方案和安全操作规程。

2.安装过程中的安全措施:(1)操作人员必须经过严格的培训和资质认证,了解塔吊的结构、部件和工作原理,并熟悉操作手册。

(2)在安装过程中,必须使用专业的起重机械和吊具,确保其安全和可靠性。

(3)在塔吊组装过程中,必须按照安全规定进行正确的起吊、吊装和固定,严禁超载、倾斜、侧翻等危险操作。

(4)在塔吊组装过程中,必须使用防滑垫和防滑支撑,以防止吊车或塔吊滑动或倾斜。

同时,必须固定好各个部件,避免拆卸或脱落的风险。

(5)在高空作业过程中,必须采取防护措施,工人必须佩戴安全帽、安全绳和防滑鞋。

3.拆除过程中的安全措施:(1)在拆除过程中,必须先拆除塔吊的部件,然后逐渐升高到更高的位置。

必须按照安全规定进行拆除,使用专业的工具和设备,严禁乱拆乱扔或随意敲击塔吊部件。

(2)在拆除过程中,必须使用安全绳和安全带,以防止工人从高处坠落。

(3)在高空作业过程中,必须避免大风和恶劣天气,以免影响工人的安全。

(4)在拆除过程中,必须确保周围人员的安全,设置隔离带和安全警示标志,以防止其他人员误入危险区域。

4.后期清理和检查阶段:在塔吊安装或拆除完成后,必须进行安全清理和检查。

工作场地必须清理干净,防止杂物和残留物的意外伤害。

同时,必须对设备和部件进行检查,以确保其完好并妥善存放。

总之,塔吊的安装和拆除工作需要严格遵循安全操作规程和工作流程。

只有通过科学合理的计划、准备和操作,加强安全措施,才能有效防止和减少事故的发生,保护工人和周围人员的安全。

塔吊安拆安全技术措施

塔吊安拆安全技术措施

塔吊安拆安全技术措施塔吊是现代建筑中不可缺少的机械设备,它具有起重能力强、工作稳定、效率高等优点,但是在其拆卸时也存在着安全隐患,为此,对于塔吊安拆的安全技术措施需要高度重视。

本文将围绕塔吊安拆安全技术措施展开讨论,并提出建议措施,以保障工作人员及相关设备的安全。

一、塔吊的安装首先,塔吊的安装应该在专业技术人员的指导下进行。

在安装之前,应该仔细了解塔吊的各个组成部分及安装流程,对设备进行检查,确保它们完好无损,合适地安装在塔座上,并能够工作正常。

在进行塔吊组装的时候,应该严格遵守相关安全规范,以确保整个安装过程的安全。

二、塔吊的拆卸1. 准备工作:在进行塔吊的拆卸工作之前,应该提前进行相关准备工作,如准备好所需要的工具,组织好相应的人员及设备,确保整个拆卸过程能够顺利进行。

2. 拆卸流程:(1)拆卸顶部和起重机械:在拆卸塔吊时,应首先拆卸顶部结构和起重机械,以保证整个塔吊减少自身重量,降低塔吊倾倒或坍塌的风险。

(2)拆卸塔身部分:接下来,应按照拆卸计划流程进行拆卸,拆卸时应注意安全,避免误操作或塔身被击中,导致人员伤亡或设备损坏。

(3)拆卸塔座:在拆卸完塔身部分后,应拆卸塔座,在拆卸塔座时,为了保证拆卸的安全性,需要配备专业人员进行操作。

3. 安全措施:在进行塔吊的拆卸工作时,应避免人员在塔吊上进行不必要的工作,遵守相关安全规定,严格落实安全管理责任,确保工作人员安全。

同时,在拆卸完成后,需要进行清理和检查,以确保下一个使用周期的塔吊安全运行。

三、建议措施为了保障塔吊安拆过程的安全性,以下是我们的建议措施:(1)在塔吊的安装和拆卸过程中必须遵循相关安全规范,并严格检验所有的设备,确保能够正常运行。

(2)在塔吊的安装和拆卸过程中,需要配备专业技术人员,提供全面的指导和帮助,以确保顺利完成任务。

(3)在塔吊的安装和拆卸过程中,需要严格遵守相关安全管理标准,落实责任,强化安全意识,严禁无关人员进入作业区域。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.塔吊安装拆除安全技术措
施正式版
塔吊安装拆除安全技术措施正式版
下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。

文档可以直接使用,也可根据实际需要修订后使用。

(一)塔吊安装前的准备工作
1、组织有关人员学习塔吊使用说明书,熟悉掌握塔吊技术性能。

2、根据施工现场情况确定塔吊位置和塔吊安装高度。

(塔吊设在该楼的北侧),塔吊一次独立安装高度38米。

3、塔吊基础施工:塔吊基础设置在老土上。

塔基施工工艺按塔吊使用说明书要求执行。

4、塔吊安装机具准备:
钳工常用工具一套,电工常用工具一套,经纬仪一台,活动搬手一套,死搬手
一套,管钳两把,8磅大锤2个,撬棍4把,钢丝绳及滑鞍两组,钢卷尺1个,安全带6条,安全帽16顶。

5、将电源引入塔吊专用配电箱
6、人员组织:该工程使用的塔吊由本公司塔吊安装队伍负责安装,工地配合1名电工,3名架子工,2名起重工。

(二)塔吊安装前安全检查验收
1.塔吊基础检查:检查塔基砼试压报告,待砼达到设计强度后方可进行组织塔吊安装。

砼塔基的上表面水平误差不大于0.5mm。

砼塔基应高于自然地面150mm,并有良好的排水措施,严禁塔基积水。

2.对塔吊自身的各个部件,结构焊缝、螺栓、销轴、导向轮、钢丝绳、吊
钩、吊具及电气设备等进行仔细的检查,发现问题及时解决。

3.检查塔吊开关箱及供电线路,保证作业时安全供电。

检查安装使用机具的技术性能是否良好,检查安装使用的安全防护用品是否符合要求,发现问题立即解决,保证安装过程中安装使用的机具设备及安全防护用品的使用安全。

4.塔吊在安装过程中必须保持现场清洁有序,以免防碍作业影响安全。

设置作业区警戒线,并设专人负责警戒,防止以塔吊安装无关的人进入塔吊安装现场。

5.塔吊安装必须在白天进行,并应避开阴雨、大风、大雾天气,如在作业时突然发生天气变化要停止作业。

6.参加塔吊安装拆除人员,必须经劳动部门专门培训,经考试合格后持证上岗。

参加塔吊安拆人员必须戴好安全帽,高空作业人员要系好安全带,穿好防滑鞋和工作服,作业时要统一指挥,动作协调,防止意外事故发生。

7.塔吊作业防碰撞措施。

塔与塔之间的最小架设距离应保证处于低位的塔吊臂端部与另一台塔吊的塔身之间最少距离不低于2米,处于高位的塔吊(吊钩升至最高点),与低位的塔吊之间,在任何情况下其垂直方向的间距不小于2米。

二、塔吊安装工艺要求
1、塔吊安在施工前要由项目技术负责人编制塔吊安拆方案和安拆安全技术交
底,使参加塔吊安拆的人员都知道自己的工作岗位及工作内容、技术要求和安全注意事项,并在施工过程中严格遵守。

2、塔吊安装完成后,由项目经理组织有关人员进行检查验收,经验收合格后,填写施工现场机械设备验收报审表,并提供以下材料:(1)产品生产许可证和出厂合格证;(2)产品使用说明书、有关图纸及技术资料;(3)产品的有关技术标准规范;(4)企业自检验收表。

3、塔吊安装程序
(1)塔吊安装程序:固定塔吊基础─>安装塔吊标准节至20M─>吊装塔帽转台和驾驶室─>吊装平衡臂及卷扬机、配电箱、─>先吊装一块配重块─>吊装起重臂
及撑架系统(包括小车牵引机构和小车)─>吊装剩余两块配重块穿绕有关绳索系统─>检查整机的机械部件,结构连接部件、电气部件等─>调整好各安全保护装置─>进行试车。

(2)塔吊安装工艺标准要求
1)塔吊必须做好接地保护,防止雷击(采用不小于10mm2多股铜线用焊接的方法连接),接地电阻值不大于4欧姆。

2)塔吊安装完成后,在无荷载的情况下,塔身与地面的垂直度偏差值不得超过3/1000。

3)塔吊各部件的连接螺栓、销轴预紧力应符合要求。

液压系统、安全阀的数值,电器系统保护装置的调整值及其它机
构部件的调整值,均应符合要求。

4)力矩限制器的综合误差不大于其额定值的8%,超过额定值时,力矩限制器,应切断吊钩上升和幅度增大方向的电源,担机构可做下降和减小幅度方向的运动。

5)超高限制器:当吊钩架上升高度距定滑轮不小于1米时,超高限制器应能切断吊钩上升方向的电源。

6)变幅限制器:当小车行驶至吊臂端部0.5米处时,应能切断小车运行方向的电源。

7)塔吊安装完成检查无误后,必须进行空载、静载、动载试验,其静载试验吊重为额定荷载的125%,动载吊重试验吊重为额定荷载的110%,经试验合格后方能交
付使用。

8)其它未尽事宜,按建筑施工安全检查标准(JGJ59-99)和塔吊使用说明书要求执行。

三、塔吊使用、维修、保养技术措施
1、塔吊司机指挥和司索人员必须经市以上劳动部门培训合格持证上岗,塔吊指挥必须使用旗语指挥。

2、塔吊正常工作气温为+40摄氏度,-20摄氏度,风速低于20M/sec,如遇雷雨、浓雾、大风等恶劣天气应立即停止使用。

3、操作人员要严格执行操作规程,认真作好起重机工作前,工作中、工作后的安全检查和维护保养工作,严禁机械带
病运转。

工作完成后,保证起重机臂随风自由转动。

4、起重吊装中坚决执行十不吊
(1)吊物重量超过机械性能允许范围不准吊;(2)信号不清不准吊;(3)吊物下有人不准吊;(4)吊物上站人不准吊;(5)埋在地下物不准吊;(6)斜拉、斜挂不准吊;(7)散物捆扎不牢不准吊;(8)零杂物无容器不准吊;(9)吊物重量不明、吊索具不符合规定不准吊;(10)遇有大雨、大雪、大雾和六级以上大风等恶劣天气不准吊。

5、起重机应经常进行检查、维护和保养,转动部分应有足够的润滑油,对易损件必须经常检查维修更换,对机械的螺
栓,特别是振动部件,检查是否松动,如有松动及时拧紧。

6、各机械制动器应经常进行检查和调整,在磨擦面上不应污垢。

减速箱、变速箱、齿轮等各部的润滑均按润滑要求进行。

7、要注意检查各部钢丝绳有无断丝和松股现象,如超过有关规定,必须立即更换。

8、经常检查电线、电缆有无损伤,如发现损伤应及时包扎或更换。

9、各控制箱、配电箱应保持清洁,各安全装置的行程开关及开关触点必须灵活可靠,保证安全。

10、塔机维修保养时间规定:
(1)日常保养(每班进行);(2)塔机工作1000小时后,对机械、电气系统进行小修一次;(3)塔机工作4000小时后,对机械、电气系统进行中修一次;(4)塔机工作8000小时后,对机械、电气系统进行大修一次。

塔机拆除安全技术交底
1、塔机拆卸现场射置安全警戒区域,并有专人进行安全监护;
2、塔机拆卸人员进入现场必须带好安全帽;
3、检查各金属结构的疲劳状况和连接情况;
4、检查起升、变幅机构和起重臂的磨损情况,必要时进行修整;
5、检查塔机的吊索具及辅助吊索具的可靠性;
6、按着塔机的拆卸程序、逐步进行拆卸;
7、塔机拆卸过程中现场设有专人负责指挥现场;
8、以拆卸完毕的构件立即装车捆牢运出现场。

塔机拆卸
塔机拆卸的顺序与安装顺序相反,方法相同,注意事项不变;先装的后拆,后装的先拆。

拆卸顺序:降塔→ 拆卸部分平衡块→ 拆卸起升钢丝绳→ 拆卸起重臂→ 拆卸全部平衡块→ 拆卸平衡臂→ 拆卸塔
帽→ 拆卸回转机构→拆卸套架及工作台→ 拆卸塔身支撑→ 拆除基础节→ 拆除底座。
