竖井锁口圈施工技术交底
竖井施工安全技术交底

工程名称
竖井施工
施工单位
技术负责人
xxx
编制单位
安全环保部
交底人
xxx
项目负责人
xxx
工序名称
竖井施工
技
术
交
底
内
容
一、安全常识
1、进入施工现场必须戴好安全帽。
2、施工现场作业人员严禁酒后上岗,疲劳作业、带病作业。
3、进入施工现场必须遵守施工现场安全管理制度,严禁违章指挥,违章作业;做到三不伤害:不伤害自己,不伤害他人,不被他人伤害。
2、竖井掘进:竖井钻孔结束后,应将钻孔机具提升出井外,防止爆破损坏钻孔机具;每次爆破后,应有专人清除危石和掉落在井圈上的石喳,并检查初期支护和临时支撑有无受损,清理完后方可无作业;当工作面附件或无衬砌地段发生落石、支撑发响、大量涌水,施工人员应立即撤出井外,并立即报告处理。
3、竖井排水:在有少量裂隙水时,应随竖井的施工开挖在井底设集水坑,采用小型抽水机将水抽入吊桶排至井外;竖井使用期间,正常裂隙水及施工废水应排入吊桶排至井外。
4、竖井提升机械的使用应符合下列规定:提升机械安装完毕后必须经具有专业资质的检测机构验收合格,并出具安全检验合格证书,方可投入使用;提升机械严禁超负荷或人货混装运行,并应有深度指示器和松绳信号等;工作吊盘的载重量不得超过吊盘的设计荷载能力;提升用的钢丝绳和各种悬挂使用的钩、链、环、螺丝等连接装置,应具有规定的安全系数,使用前应检验合格后方可安装,使用中定期检查、维修和更换。
注:接受交底人签字、交底内容可另附页。
安全技术交底记录表
单位名称:中铁一局利万高速土建二标编号:4-□□□-□□□□
施工班组
或部门
竖井施工
交底时间
竖井施工安全技术交底

竖井施工安全技术交底1. 前言竖井施工是指通过挖掘并加固竖井内部结构来建造竖井的过程。
由于竖井深度深、空气流通不佳等因素,竖井施工存在着较高的风险性。
因此,竖井施工安全技术交底显得尤为重要,能够有效减少竖井施工过程中的安全事故。
本文将详细介绍竖井施工过程中需要注意的安全事项,并为施工人员提供安全技术交底。
2. 安全事项2.1 施工前准备竖井施工需要先进行现场勘察评估,确定施工方案,并做好相关准备工作。
具体来说,包含以下几个方面:1.对施工现场进行严格的安全考核,确定用于施工的井口、井内、井外地点等,并采取防范措施;2.来源于其他施工项目的材料和设备不得作为竖井施工的材料及设备使用;3.进行水土保持措施的规划设计,避免对周围生态环境造成破坏;4.对施工的材料及设备进行检查,防止应力损害或腐蚀。
2.2 施工期间在施工过程中,务必注意以下安全事项:1.作业人员应经过专业培训,掌握安全操作规范,并取得特种作业操作证;2.井口必须设置警示标识,并配备警告声响与闪光灯,防止无关人员进入;3.在竖井施工过程中,必须采取可靠的通讯系统,及时沟通施工进度及出现异常情况;4.施工现场应根据工作进度及环境变化,灵活调整工作计划、器具及材料;5.在操作竖井土方机械时,应先标定工况参数,保证设备正常运行。
6.处理好现场噪声、粉尘、化学物质的污染,保障作业人员健康。
2.3 施工后维护竖井施工完成后,要进行施工质量的检查,并对井口进行封闭。
施工人员还要做好竖井的后期维护保养工作,避免解体或坍塌引发安全事故。
3. 安全技术交底竖井施工安全技术交底是指施工方负责人对开展监管、执法、安全生产管理人员及项目现场人员进行专业安全技能本身的教育、培训及授权的一个过程。
竖井施工的安全技术交底应包括以下内容:1.竖井施工方案及风险评估;2.施工人员作业操作规范;3.未曾意识到的安全风险、安全事故的影响和意义;4.竖井施工设备的操作及日常维护;5.防火、防爆、防灾、防事故的措施。
竖井施工技术交底、安全交底

竖井施⼯技术交底、安全交底

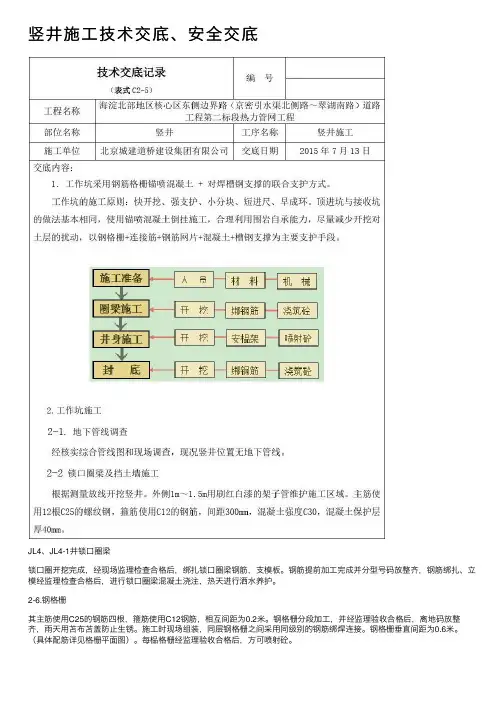

JL4、JL4-1井锁⼝圈梁
锁⼝圈开挖完成,经现场监理检查合格后,绑扎锁⼝圈梁钢筋,⽀模板。
钢筋提前加⼯完成并分型号码放整齐,钢筋绑扎、⽴模经监理检查合格后,进⾏锁⼝圈梁混凝⼟浇注,热天进⾏洒⽔养护。
2-6.钢格栅
其主筋使⽤C25的钢筋四根,箍筋使⽤C12钢筋,相互间距为0.2⽶。
钢格栅分段加⼯,并经监理验收合格后,离地码放整齐,⾬天⽤苫布苫盖防⽌⽣锈。
施⼯时现场组装,同层钢格栅之间采⽤同级别的钢筋绑焊连接。
钢格栅垂直间距为0.6⽶。
(具体配筋详见格栅平⾯图)。
每榀格栅经监理验收合格后,⽅可喷射砼。
的钢筋焊接⽽成,⽹格间距100×100毫⽶钢筋焊接⽽成,。
竖井施工技术交底安全交底下载

竖井施工技术交底安全交底文档一:竖井施工技术交底安全交底一、施工现场及施工条件1.施工现场位置及特点2.施工场地平整度要求3.施工场地的安全措施4.施工所需的设备与工具5.施工材料的准备与储存二、竖井施工的步骤与方法1.地质勘察与设计要点2.竖井井口的标高设置与施工准确度要求3.井身的施工方式与技术要点4.井底与井墙的施工技术要点5.井壁的支护与加固措施6.井下施工的安全注意事项三、施工中的安全交底1.施工人员的安全教育与培训2.施工现场的安全警示标识与标线3.施工过程中的重点安全控制措施4.施工中的应急预案与逃生通道规划5.施工人员的安全防护措施及个人防护装备四、文档涉及附件1.竖井施工细化工作计划表2.竖井施工现场示意图3.井身施工技术流程图4.井壁支护与加固措施示意图5.施工现场安全警示标识与标线布置图五、法律名词及注释1.施工现场:指竖井施工所在的具体地点。
2.井身:指竖井的主体部份,包括井井与井底。
3.施工准确度要求:指竖井施工的准确定位要求,包括井口标高、井身直径等。
4.井底:指竖井下部的部份,通常用于水源或者储存设备。
5.井壁:指竖井井身的侧面部份,施工时需要进行支护与加固。
文档二:安全交底指南一、安全交底的意义与目的1.安全交底的定义与重要性2.安全交底的目的与作用3.安全交底的法律依据二、安全交底的基本要素1.安全交底的主要内容2.安全交底的方式与方法3.安全交底的时间与频率三、安全交底的程序与流程1.安全交底的前期准备工作2.安全交底的主要步骤与流程3.安全交底的评估与反馈机制四、安全交底的参预者与责任1.安全交底的参预者角色2.安全交底的责任与义务3.安全交底的监督与管理五、文档涉及附件1.安全交底会议记录表2.安全交底宣传材料示例3.安全交底培训材料4.安全交底评估表六、法律名词及注释1.安全交底:指在工作中对相关安全事项进行明确的交底和告知。
2.安全交底的主要内容:包括工作、安全措施、风险评估等。
竖井锁口圈技术交底(22)

4、施工人员进入现场必须戴安全帽,不准穿拖鞋,不准酒后上班;
5、施工机械必须由专人操作,任何人不得擅自操作;
6、严格执行工程监理制度和工序"三检制",基底、钢筋、模板、混凝土、支架必须报检。
7、混凝土灌注时,设专人负责捣振,保证混凝土灌注密实。
技术负责人
交底人
接受交底人
地铁工程
承包单位:合同号:
监理单位:编号:
技术交底记录A3.12
工程名称
交底部位
区间竖井锁口圈
工序名称
开挖及及钢筋绑扎
交底提要:
竖井锁口圈开挖及钢筋绑扎施工。
交底内容:
三、安全、质量保证措施
1、安全人员组织进场人员的安全教育和安全交底工作,带班人员的班前安全教育;
2、开挖前进行测量报验,现场施工必须严格按照测量放线交底尺寸进行控制;
地铁工程
承包单位:合同号:
监理单位:编号:
技术交底记录A3.12
工程名称
交底部位
区间竖井锁口圈
工序名称
开挖及及钢筋绑扎
交底提要:
竖井锁口圈开挖及钢筋绑扎施工。
交底内容:
一、锁口圈开挖
锁口圈开挖前,在井口周围砌筑挡水墙,宽0.25m,高0.2m,防止地表水进入井内。竖井锁口圈开挖采用小型挖机挖掘,分层下挖至地面下3m,周边预留30cm人工修整,由于竖井周边地基已加固,水泥土直立性较好,无需放坡,可直接修整至设计开挖尺寸。竖井锁口圈结构尺寸详见下图:
二、锁口圈钢筋混凝土施工
基坑隐蔽报检后绑扎结构钢筋,设置管线、梯子、护栏、井架等设施的预埋件。主筋外净保护层50mm,内净保护层35mm;钢筋接头采用单面搭接焊接;钢筋长度以钢筋中线计算。纵向钢筋采用单面搭接焊接,焊接长度不小于10d;沿纵向每隔5米,利用横向钢筋和所在纵向钢筋焊接。钢筋详见附图,锁口圈预埋件另行交底。
竖井施工技术交底安全交底

竖井施工技术交底安全交
底
Revised by BLUE on the afternoon of December 12,2020.
JL4、JL4-1井锁口圈梁锁口圈开挖完成,经现场监理检查合格后,绑扎锁口圈梁钢筋,支模板。
钢筋提前加工完成并分型号码放整齐,钢筋绑扎、立模经监理检查合格后,进行锁口圈梁混凝土浇注,热天进行洒水养护。
2-3.防护墙
锁口圈梁混凝土强度达到75%后,使用MU10砖配1:水泥砂浆,在锁口圈梁顶部四周的外边缘砌筑宽米挡土墙,高度按照设计高度施工,高出地面20cm,在爬梯处留米宽的缺口,供施工人员通行。
2-4.土方开挖
待锁口圈梁混凝土强度达到90%后进行基坑土方开挖。
拟采用加长臂开挖竖井,人工配合清理;如不采用加长臂,上部采用挖掘机机械与人工配合挖土,下部在锚喷施作的同时人工挖土,垂直运输使用25吨吊车和土斗。
开挖顺序由上至下、对角开挖、中间留核心土的方式进行,为了保证安全,严禁同层贯通挖土。
开挖工序与格栅安装步序相适应,每一循环挖深等同于钢格栅间的距离,开
由交底单位填写,交底单位与接受交底单位保存。
本表由施工单位填写并保存(一式三份。
班组一份、安全员一份、交底人一份)。
竖井施工安全技术交底

竖井施工安全技术交底1. 引言竖井施工是一个需要高度专业化的过程,其安全性和技术性要求都非常高。
为了确保施工过程中的安全和顺利进行,对施工人员进行安全技术交底是至关重要的。
本文将重点介绍竖井施工的安全技术交底,包括关键要点和注意事项。
2. 施工前的准备工作在进行竖井施工前,必须进行充分的准备工作。
这包括但不限于以下方面:- 确保所有施工人员都经过相关培训,并具备相应的工作证件;- 确保施工场地的安全,包括清理杂物、标示危险区域等;- 确保施工所需材料和设备的可靠性和有效性。
3. 安全技术交底的内容在进行安全技术交底时,必须涵盖以下内容:- 工作任务和施工流程的介绍:明确施工人员的具体工作任务和流程,确保他们了解整个施工过程的步骤和要求;- 安全操作规程:详细说明施工过程中的安全操作规程,包括使用安全设备、防止气体中毒、预防坍塌的措施等;- 应急预案和紧急救援措施:针对可能发生的各种紧急情况,如火灾、坍塌等,制定应急预案并详细介绍应急救援措施;- 环境保护要求:强调施工过程中对环境的保护要求,包括噪音、粉尘和废料的处理方式等;- 个人防护措施:明确施工人员应该佩戴的个人防护用品,如安全帽、防护眼镜、防护手套等。
4. 安全事故预防和处理在交底过程中,还需重点强调安全事故的预防和处理措施:- 预防措施:包括对施工人员的安全培训、使用可靠的施工设备和材料、定期进行安全检查等;- 应急处理:介绍如何在发生事故时迅速采取适当的措施,包括报警、紧急救援和事故调查与处理等。
5. 安全检查与监督安全技术交底后,需对施工过程进行定期的安全检查与监督。
其中包括但不限于以下措施:- 定期巡视:安排专人定期巡视施工现场,及时排除安全隐患;- 安全会议:组织安全会议,及时解决施工过程中出现的问题和难题;- 监督检查:建立监督机构,对施工过程进行随机检查,确保施工人员遵守工艺规程和安全标准。
6. 结论竖井施工的安全技术交底是保障施工安全的重要环节。
竖井锁口圈安全技术交底

7、使用各种木工机械的人员。必须熟悉本机械性能,刀具及锯片要适应操作要求,凡是崩口的刀具和有裂痕、钝口的锯片不得使用。
8、长度不到40厘米的短料,不得入电锯操作。
9、无防护罩和锯尾刀的电圆锯,不得使用。
7、输送管路要固定、垫实,严禁将输送软管弯曲,以免软管爆炸,当采用空气清洗管时,必须严格按照操作规程进行。
8、高空操作部位应设防护栏,不得直接站在作业面边缘作业。
9、浇筑完毕后必须及时清扫落地材料,保持现场环境整洁。
针对性交底:
交底人签名
职务
交底时间
2008年12月9日
接
受
交
底
人
签
名
注:1、项目对操作人员进行安全技术交底时填写此表;2、签名处不够时,应将签到表附后。
2、操作人员必须身体健康,方可独立操作。
3、浇筑锁口圈的混凝土前,应检查土边坡有无裂缝、坍塌等现象。
4、所有电气设备的修理拆换工作应由电工进行,严禁混凝土操作工自行拆动。
5、浇筑作业时应设专人指挥,分工明确。
6、混凝土振捣器使用前必须经过电工检察确认合格后方可使用,开关箱内必须装置保护器,插座插头应完好无损,电源线不得破皮漏电;操作者必须穿绝缘鞋,戴绝缘手套。
(4)上下竖井时,应走专用楼梯,不得乘提升罐笼上下;
(5)当井下多人同时挖土时,应保持足够的安全距离,禁止面对面进行挖掘作业;
(6)在井下夜间作业时,首先要检查各种电气及照明设备状态是否良好,电源电线是否有破损现象;
(7)当井下挖土过程中,如遇有电缆、管道、地下埋藏物或辨识不清的物品,应立即停止作业,找专人看护并立即向施工负责人报告。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.2 钢筋绑扎
(1) 钢筋绑扎前应清点数量、类型、直径,并对其位置进行测放后方可进行绑扎。
(2) 钢筋绑扎须严格按照设计图纸进行。
(3) 钢筋绑扎前,应清理干净垫层上的杂物,在施工缝处施工,应把接缝处钢筋调直。表面清理干净。
(4) 钢筋必须绑扎牢固,不得出现变形和松脱现象。
(2) 模板制作及安装的偏差应符合下表规定:
模板制作及安装允许偏差
项目允许偏差(mm)检查方法
轴线位置5钢尺检查
底模上表面标高±5水准仪或拉线、钢尺检查
截面内部尺寸基础±10钢尺检查
柱、墙、梁+4,-5钢尺检查
层高垂直度不大于5m6经纬仪或吊线、钢尺检查
大于5m8经纬仪或吊线、钢尺检查
相邻两板表面高差2钢尺检查
分项工程名称
施工竖井及横通道
交底提要
竖井锁口圈梁施工技术交底口
本交底适用于西窑头站~汉城南路站区间竖井锁口圈梁施工。
一、施工准备
1.核对钢筋品种、级别、规格、形状、尺寸、数量、位置是否与设计图及加工配料单相同;
2.弹好标高水平线及结构的外皮。
二、材料、设备要求
1.控制混凝土保护层用的卡子,垫块应有足够的承载强度,垫块的规格尺寸根据钢筋的直径和设计的钢筋混凝土保护层厚度确定。
(5) 箍筋、拉筋应与受力钢筋垂直设置,弯钩叠合处,应沿受力钢筋方向按间距均匀布置。
(6) 钢筋绑扎完毕,把预埋件固定在受力钢筋上,要求焊接牢固,并做好隐蔽工程验收记录。
(7)钢筋净保护层厚度为35mm。
(8) 钢筋加工绑扎完毕,经自检合格后,报专业工程师验收。
4模板制作及安装
4.1施工要求
(1)锁口圈模板采用竹胶板,模板支搭前应清理表面并涂刷隔离剂,模板安装尺寸应符合设计要求,模板接缝严密不漏浆,相临两块模板接缝高差应不大于2mm。模板水平撑采用100mm×100mm方木间距300mm,立撑采用100mm×100mm方木间距500mm;钢管水平间距90cm,竖向共架设3层,端头加U型托,撑于方木上,钢管支架外观应横平竖直,严禁乱撑乱搭。
表面平整度52m靠尺和塞尺检查
(3) 模板安装完毕,经自检合格后,报专业工程师验收。
5混凝土浇筑
5.1施工工艺
(1) 混凝土的浇筑分三层进行,每层厚度为333mm。人工机械振捣密实。
(2) 混凝土的浇筑应连续进行。
(3) 严格按照测量放样控制钢筋保护层厚度。在竖井内壁和钢模板上采用同强度砂浆砼垫块。
西安市轨道交通工程施工质量验收技术资料统一用表
施工质量验收技术资料通用表
CJ2-5
编 号
技术交底记录
合同号
D5-TJ-052015021
地铁里程
YDK24+360.156—YDK25+682.107
工程名称
西安市地铁五号线一期工程TJSG-3标西汉区间
交底日期
2016年2月19日
施工单位
中铁十八局集团有限公司
图1竖井锁口圈钢筋立面图
图2竖井锁口钢筋平面图
审核人
交底人
接受交底人
(详见会议签到表)
(4) 混凝土运至浇筑地点后,砼卸出时,其自由倾落高度不宜超过2m,若超过2m,应采用斜槽、溜槽等下料。混凝土卸料应均匀、适量边振捣边卸料。
(5) 在浇筑过程中,应控制混凝土的均匀性和密实性,除钢筋稠密处采用斜向振捣外,其他部分采用垂直振捣,振捣点的距离为300mm~400mm,插点距模板不大于200mm。振捣时要对称并均匀地按顺序进行,不得漏振。振动棒不得碰撞预埋件、模板和钢筋。
5.2 质量要求
(1) 对进场的混凝土进行抽检,坍落度要求为180mm±20mm,过大过小均拒收。
(2) 严格控制混凝土浇注温度不低于5℃。
(3) 混凝土浇筑面的标高,严格按测量放线人员标记的标高控制。
(4) 克服过振、漏振现象。避免出现跑模、胀模现象。
5.3混凝土养护
混凝土浇筑完成后,要及时使用厚棉毡进行覆盖保温养护,养护时间不少于7天。
2 土方开挖
土方开挖前由测量人员进行锁口圈梁位置定位,自上而下分层进行开挖。基坑开挖过程中应随时对坑壁进行修整,保证开挖后的基坑尺寸符合设计要求,开挖后的基底允许偏差为:高程-20~+10mm,平整度为20mm,并在1m范围内不得多于1处。
3 钢筋加工和安装
3.1钢筋加工
钢筋在加工场严格按照设计图尺寸集中加工,加工成品后,按类别、直径、使用部位进行标识,分类堆放整齐。钢筋加工的形状、尺寸必须符合设计要求。钢筋表面洁净、无损伤,油渍、漆污和铁锈在使用前应清除干净,带有粒状和片状锈的钢筋不得使用。堆放时上面覆盖彩条布,下垫方木,并作好防腐防锈工作。
(9) 混凝土浇筑完毕后,表面仍有较厚的水泥浆,此时应按设计标高刮平表面,并进行搓压、拍实。在接近终凝前,对混凝土表面压光,使收缩缝闭合,然后用棉毡进行覆盖。
(10) 侧模拆除时的砼强度应能保证其表面及棱角不受损伤,模板拆除后同样须严密覆盖封水膜,加盖保温材料。拆除的模板应清除灰渣,及时维修,妥善保管。
(6) 振捣要采取快插慢拔的原则,且振捣棒略微上下抽动,使振捣密实,并防止出现上层砼先振实,而下层砼气泡无法排出的现象。
(7) 振捣时间不要过长,一般控制在表面出现浮浆且不再下沉为止。
(8) 浇筑混凝土时,应注意观察模板、钢筋、预埋件的情况。当发现有变形、移位时,应立即停止浇筑,通知现场值班钢筋工、木工进行修整。在混凝土初凝前修整撬棍、钢筋扳子,绑扎架,粉笔,尺子等
三、工艺流程
1.弹钢筋位置线→放箍筋→穿圈梁钢筋→绑扎箍筋
1 施工准备
(1)机械设备:挖掘机、钢筋调直机、钢筋切断机、切割机、钢筋弯曲机、电焊机、电锯、电钻、插入式振捣器。
(2)人员配备:技术员、测量员、安全员、电工、钢筋工、模板工、混凝土工。
