斜屋面施工方法

合集下载

斜屋面施工工法

斜屋面施工工法

斜屋面施工工法随着建筑技术的不断发展,斜屋面作为一种常见的屋顶结构,也有更加高效和安全的施工工法出现。

本文将介绍几种常见的斜屋面施工工法,包括传统木结构、钢结构和混凝土结构等,以及施工中需要注意的安全事项。

传统木结构斜屋面施工工法传统的木质斜屋面结构通常使用木材作为主要结构材料,其施工工法主要包括以下几个步骤:1.安装屋顶架子:首先需要根据设计图纸制作好屋顶架子,然后将其安装在屋顶上。

2.建造屋顶面:在屋顶架子上铺设支撑纵梁,并用斜杠固定在梁上,最后铺设横向的屋顶板和瓦片。

需要注意的是在施工过程中应尽量保证支撑结构的牢固和稳定,同时对木材材质的选择也需要特别注意,以便延长屋顶的使用寿命。

钢结构斜屋面施工工法钢结构斜屋面结构具有较高的强度和稳定性,其施工工法主要包括以下几个步骤:1.加固房屋结构:首先需要根据设计图纸对房屋进行加固,以便承受钢结构的重量。

2.安装钢支架:在房屋加固后,需要将钢支架立起来,并将其与墙体固定。

3.安装屋顶面板:在钢支架上引出两侧钢梁,然后安装屋顶面板和其他构件。

在施工过程中需要注意遵循相关安全规定,特别是钢支架的固定和防滑措施,以便保证工人的安全。

混凝土结构斜屋面施工工法混凝土结构斜屋面结构具有很好的耐候性和防水性能,其施工工法主要包括以下几个步骤:1.打地基:首先需要挖掘好地基,并搭设好支撑架等设施。

2.浇筑混凝土:在搭设好的支撑架上浇注混凝土,形成屋顶的支撑体系。

3.安装斜屋面板:在混凝土坚固后,需要在其上安装斜屋面板和防水层等。

需要注意的是在混凝土的浇筑过程中应特别注意工人的安全,同时还需根据屋顶的具体情况采取相应的防水措施,以避免屋顶漏水。

施工中的安全注意事项1.确保施工过程中的安全措施:在施工过程中应遵循相关安全规定,采取必要的安全措施,如搭设防护网等,以防止意外事故的发生。

2.采取有效措施保护屋顶结构:在施工过程中需要特别保护屋顶结构,避免施工人员在其上随意踩踏或使用工具等,以免造成屋顶结构的损坏。

斜坡屋面施工方案

斜坡屋面施工方案
⒌模板安装、拆除严格依照操作规程进行操作,禁止酒后上岗。
⒍模板支撑拆下后,应及时进行清理,并分类予以堆放整齐。
8
⒈模板工程质量应遵循国家标准《混凝土结构工程施工及验收标准》GB50204-2002及其他有关标准规定。
⒉支撑系统及附件要安装牢固,无松动现象,面板应安装周密,保证不变形、不漏浆。
⒊面板要认真刷涂脱模剂,以爱惜面板增加周转次数。
5.2.6
(1)封模流程:清理浇筑口周边混→凝土向浇筑口内放入预制好的封口模板→对齐复核,用铁钉将侧骨与斜坡面竖向龙骨钉牢→由上至下插入锁紧钢管→浇筑上一层混凝土→……最后一层混凝土浇筑完毕。
(2)注意事项:压紧后封模板用的钢管应在支设整体模板时预先放入,以避免后期无法放入。后封
面层模板经放样予以事前预制好,不足处经现场放样后确信,如此一方面便于模板安装、周转,节约材料;另一方面也有利于混凝土浇筑及在施工中检查混凝土浇筑是不是密实,可适当的减少混凝土上、基层搭接时刻,减少冷缝产生。
(3)混凝土浇注进程中,依照其浇注情形,可在面层模板上钻Φ20mm的排气孔,以查验混凝土的密实度。
(4)待混凝土浇注完成后,强度达到5MPa(2天左右)时拆除面层模板,检查混凝土外观质量。
(5)混凝土拆模后采取覆盖塑料膜养护,从而有效地避免混凝土收缩产生的裂痕。
(6)浇筑混凝土时在模板面上口临时设置50cm高的挡板,幸免浇筑时骨料滑落。
⒈梁板模板采纳胶合板,规格为1200mm×2440mm×12mm,竖向龙骨采纳50mm×100mm方木双拼,面层模板侧压骨采纳50mm×100mm方木。
⒉止水螺栓规格可采纳φ12,止水片规格采纳50mm~80mm,配蝴蝶扣或螺母,形成固定支撑体系。止水螺栓上层可用于固定上层保温板

浅谈斜屋面施工方法及要点

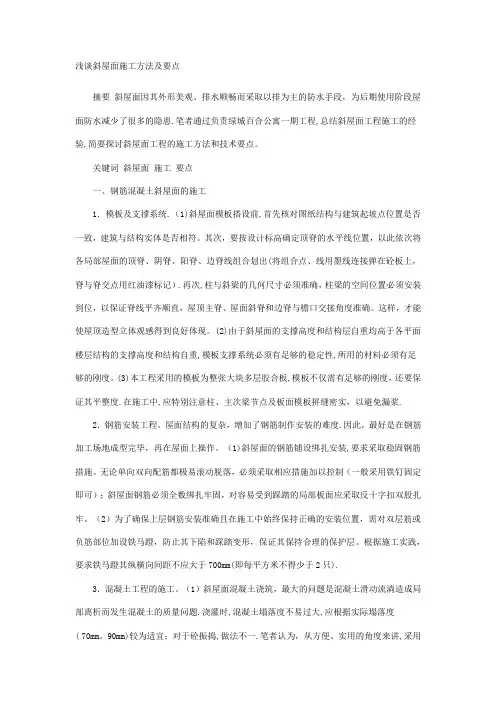

浅谈斜屋面施工方法及要点

浅谈斜屋面施工方法及要点摘要斜屋面因其外形美观、排水顺畅而采取以排为主的防水手段,为后期使用阶段屋面防水减少了很多的隐患.笔者通过负责绿城百合公寓一期工程,总结斜屋面工程施工的经验,简要探讨斜屋面工程的施工方法和技术要点。

关键词斜屋面施工要点一、钢筋混凝土斜屋面的施工1.模板及支撑系统.(1)斜屋面模板搭设前,首先核对图纸结构与建筑起坡点位置是否一致,建筑与结构实体是否相符。

其次,要按设计标高确定顶脊的水平线位置,以此依次将各局部屋面的顶脊、阴脊、阳脊、边脊线组合划出(将组合点、线用墨线连接弹在砼板上,脊与脊交点用红油漆标记).再次,柱与斜梁的几何尺寸必须准确,柱梁的空间位置必须安装到位,以保证脊线平齐顺直,屋顶主脊、屋面斜脊和边脊与檐口交接角度准确。

这样,才能使屋顶造型立体观感得到良好体现。

(2)由于斜屋面的支撑高度和结构层自重均高于各平面楼层结构的支撑高度和结构自重,模板支撑系统必须有足够的稳定性,所用的材料必须有足够的刚度。

(3)本工程采用的模板为整张大块多层胶合板,模板不仅需有足够的刚度,还要保证其平整度.在施工中,应特别注意柱、主次梁节点及板面模板拼缝密实,以避免漏浆.2.钢筋安装工程。

屋面结构的复杂,增加了钢筋制作安装的难度.因此,最好是在钢筋加工场地成型完毕,再在屋面上操作。

(1)斜屋面的钢筋铺设绑扎安装,要求采取稳固钢筋措施。

无论单向双向配筋都极易滚动脱落,必须采取相应措施加以控制(一般采用铁钉固定即可);斜屋面钢筋必须全数绑扎牢固,对容易受到踩踏的局部板面应采取反十字扣双股扎牢。

(2)为了确保上层钢筋安装准确且在施工中始终保持正确的安装位置,需对双层筋或负筋部位加设铁马蹬,防止其下陷和踩踏变形,保证其保持合理的保护层。

根据施工实践,要求铁马蹬其纵横向间距不应大于700mm(即每平方米不得少于2只).3.混凝土工程的施工。

(1)斜屋面混凝土浇筑,最大的问题是混凝土滑动流淌造成局部离析而发生混凝土的质量问题.浇灌时,混凝土塌落度不易过大,应根据实际塌落度( 70mm。

斜坡屋面施工方案

斜坡屋面施工方案

斜坡屋面施工方案斜坡屋面施工方案斜坡屋面施工方案可以确保屋顶的排水系统正常运作,防止积水和漏水问题的发生。

下面是一个斜坡屋面施工方案的详细描述。

1. 测量和设计:在施工开始之前,需要对屋顶进行测量和设计。

根据屋顶的大小和形状,确定斜坡的倾斜度和方向。

同时,根据当地的降雨情况和建筑规范,计算出合适的坡度和排水系统的尺寸。

2. 准备工作:在施工开始之前,需要进行一些准备工作。

首先,清除屋顶上的杂物和垃圾,确保屋顶表面平整。

然后,检查屋顶的结构和材料是否符合要求,修复或替换受损的区域。

3. 安装防水层:在施工之前,首先需要在屋顶上安装一层防水材料。

这可以防止水分渗透到屋顶结构中,保护屋顶的耐久性和稳定性。

常见的防水材料包括沥青防水卷材和聚合物涂料。

4. 建立斜坡层:在防水层之上,需要建立一个斜坡层。

这可以确保雨水顺利排出屋顶,并避免积水和漏水问题。

斜坡的倾斜度和方向应根据设计要求进行调整。

常见的斜坡层材料包括泡沫混凝土和水泥铺地。

5. 安装排水系统:在斜坡层建立之后,需要安装排水系统。

这包括雨水槽、雨水管和排水口。

雨水槽可以收集屋顶上的雨水,雨水管将雨水导入地下或其他指定的区域,排水口将雨水从屋顶上排出来。

在安装排水系统时,需要确保其位置和倾斜度符合设计要求。

6. 验收和调整:在斜坡屋面施工完成之后,需要进行验收和调整。

检查斜坡层和排水系统是否安装正确,并确保其正常运行。

如果发现问题或需要调整,及时进行修复和调整。

斜坡屋面施工方案能够有效地解决屋顶积水和漏水问题,确保屋顶的耐用性和稳定性。

通过合理的测量和设计、准备工作、安装防水层、建立斜坡层、安装排水系统以及验收和调整,可以完成一个高质量的斜坡屋面施工。

同时,施工过程中需要严格遵守建筑规范和安全措施,确保施工的质量和安全性。

混凝土斜屋面专项方案

混凝土斜屋面专项方案

斜屋面专项施工(一).工程特点及难点1、质量要求高严格的过程控制、程序控制和环节控制,是本工程施工控制的重中之重。

2、坡屋面施工本工程坡屋面较多,坡度为19º,因此坡屋面的混凝土浇筑施需要重点控制。

(二).施工部署1、施工工艺流程2、施工步骤或顺序根据本工程特点,先柱体后梁板,先四周后中间,先下后上的顺序进行施工。

斜屋面混凝土浇筑采用优先塔吊配合料斗浇筑,因施工距离远塔吊无法覆盖的楼位,采用汽车吊配合料斗浇筑。

3、施工准备(1)物资准备水平尺、刮杠、木拍子、木抹子、盒尺、平锹、料斗吊等。

(2)人员准备由于坡屋面混凝土需连续浇筑,由于混凝土需连续浇筑,一次混凝土浇筑需12人为一个班组,一般浇筑混凝土需4h左右,停人不停机,确保混凝土浇筑的连续性,对振捣手、抹面工均要技术熟练人员上岗,有经验的人员上岗;现场混凝土工长两名,分两个区域负责。

1#、2#别墅和综合楼为一个区域,3#、4#、5#、6#别墅为一个区域,没人负责一个区域。

浇筑混凝土时,如两个区域同时浇筑,每人各自负责分管区域:如不同时间浇筑,两人轮流配合值班。

同时对后勤供应也作好充分准备,专人负责。

(3)技术准备1)熟悉图纸,组织现场施工技术人员充分熟悉施工图和有关技术资料,控制各节点质量要求。

2)模板、钢筋、管线等全部安装完毕,经检查符合设计及施工规范要求,并办完隐蔽工程及质量报验手续。

3)混凝土浇筑进行技术交底,落实各项责任,并进行思想动员和安全教育等。

4)在混凝土浇筑前,再一次仔细核对放样轴线及在屋面阳角及阴角线用Ф12的钢筋焊接标出,并标出标高控制线,确保标高的准确性。

5)认真审定混凝土级配比和隐蔽工程验收,并报监理部审定,并签署混凝土浇筑令,方可向商混凝土站通知发料。

6)做好试块取样及坍落度测试工作的准备,对试模、坍落度筒等准备;对进场的每辆混凝土车均安排专人会同业主监理取样做坍落度检查;试块取样按规范要求标养试块取样。

(三)、坡屋面施工方法1、混凝土的一般施工要求本工程采用商品混凝土,要求混凝土厂落实一个备用商混凝土厂家,以确保混凝土的连续供应。

钢结构斜屋面施工方案

钢结构斜屋面施工方案

钢结构斜屋面施工方案一、斜屋面施工方案概述本施工方案针对钢结构斜屋面施工过程中的安全、质量和效率进行详细的规划和组织,以确保施工的顺利进行。

本方案包括施工前的准备工作、施工过程中的安全措施、施工方法及施工质量控制等内容。

通过合理的施工方案和良好的组织协调,旨在保证斜屋面施工达到预期的效果。

二、施工前准备1. 施工前的勘测和设计:根据斜屋面的具体要求,进行勘测和设计,并制定详细的施工方案,包括施工步骤、材料要求、设备安排等。

2. 施工过程中的安全措施:在施工前,要制定详细的安全计划,并进行安全培训,确保工人了解施工现场的安全要求和操作规程,提高施工作业的安全性。

3. 材料和设备准备:根据施工方案的要求,及时准备所需的施工材料和设备,并进行检测和保养,确保其质量和性能符合要求。

三、施工过程中的安全措施1. 搭设安全网和防护栏杆:在施工现场搭设安全网和防护栏杆,以防止人员意外坠落,并确保工人的安全。

2. 安全用具的使用:在施工现场要求所有参与施工的工人佩戴安全帽、安全鞋等安全用具,确保施工中的安全。

3. 施工现场的防火措施:在施工现场设置灭火器材、喷淋系统等防火设备,并及时进行安全巡查,以防止火灾事故的发生。

四、施工方法1. 钢结构的安装:根据施工方案,按照预定的施工步骤进行钢结构的安装,包括起吊、定位、连接等工序,确保钢结构的稳固和准确性。

2. 屋面材料的铺设:根据施工方案,铺设屋面材料,包括水泥瓦、金属瓦等,确保其平整度和牢固性。

3. 屋面的防水处理:在屋面施工完成后,进行防水处理,包括涂刷防水材料、安装防水膜等,以保证屋面的防水性能。

五、施工质量控制1. 施工过程的监督和检查:通过现场监督和定期检查,对施工过程进行及时的质量控制,提高施工的精确性和准确性。

2. 材料和设备的检验:在施工过程中,对施工材料和设备进行严格的检验,确保其质量符合要求,以提高施工质量。

3. 完工验收和质量评估:在施工完成后,进行完工验收和质量评估,及时发现和解决质量问题,确保施工质量的合格性。

斜屋面挂瓦施工工法

斜屋面挂瓦施工工法

斜屋面挂瓦施工工法一、引言斜屋面挂瓦施工工法是一种广泛应用于各种建筑屋面工程的施工方法,具有防水、耐久、美观和经济等优点。

本文将详细介绍斜屋面挂瓦的施工工艺、操作要点及注意事项,为相关工程提供参考。

二、施工工艺1、施工前准备(1)检查基层质量:对屋面基层进行检查,确保无裂缝、起砂、起鼓等问题。

(2)设计排版:根据屋面尺寸和瓦片尺寸进行排版设计,确定起始点、切割瓦片及缝隙宽度。

(3)准备材料:选购合适的防水卷材、挂瓦条、粘结剂等材料。

(4)制作模板:使用模板制作出所需的瓦片排列形状和尺寸。

2、防水层施工(1)涂刷基层处理剂:在基层表面涂刷一层基层处理剂,以提高防水卷材与基层的粘结力。

(2)铺设防水卷材:按照设计要求,将防水卷材铺设在基层上,确保卷材搭接严密、无气泡。

3、挂瓦条安装(1)固定木砖:在防水卷材上按照设计要求固定木砖。

(2)安装挂瓦条:将挂瓦条安装在木砖上,确保挂瓦条平整、牢固。

4、瓦片安装(1)起始排瓦:从起始点开始,按照设计排版将瓦片放置在挂瓦条上。

(2)切割瓦片:根据需要,使用切割机对瓦片进行切割,确保缝隙宽度一致。

(3)固定瓦片:使用粘结剂将瓦片固定在挂瓦条上,确保瓦片平整、牢固。

5、收尾工作(1)清理现场:对施工现场进行清理,确保无杂物、无残留材料。

(2)验收:对施工完成的斜屋面挂瓦进行验收,确保符合设计要求和质量标准。

三、操作要点及注意事项1、基层处理时,应确保基层表面干净、干燥、平整,无油污和其他杂质。

2、防水卷材铺设时,应确保卷材搭接严密、无气泡,并严格按照设计要求进行操作。

3、挂瓦条安装时,应使用合适的木砖和挂瓦条,确保其平整、牢固,并按照设计要求进行操作。

4、瓦片切割时,应使用专门的切割机进行操作,确保切割整齐、缝隙宽度一致。

5、粘结剂使用时,应选择合适的粘结剂,并按照说明书进行操作,确保粘结牢固、无空鼓。

6、在整个施工过程中,应注意保护好已完成的施工部分,避免造成损坏或污染。

斜屋面施工方法及工艺.doc

斜屋面施工方法及工艺.doc

斜屋面施工方法及工艺斜屋面施工方法及工艺主要包括哪些内容呢?斜屋面屋面处理措施有哪些呢,下面下面为大家带来相关内容介绍以供参考。

一、斜屋面屋面处理1、做好防水处理(1)RC屋面防水处理:可选用水泥添加剂,防水覆材或其他防水材科处理;(2)木造屋面防水处理:一般多采用防水覆材处理。

2、清洁屋面及保留棚架盖瓦前屋面必须清洁、抹平及干燥,尤其是RC屋面须以木磨板蘑平一层粗底,以求瓦能平密贴屋顶,盖起来才整齐。

如属高楼,棚架应保留到盖瓦完成后再拆除。

二、斜屋面施工方法1、横向放样:接照施工图,用墨线正确标出横向铺瓦的间距,大屋面尽量在有效尺寸容许差内调整到不切瓦为原则。

2、钉瓦条:由檐口起,沿着横向墨线,先钉檐口瓦条(30x3Omm),再钉挂瓦条(30x15mm),一直钉到屋脊。

钉瓦衔接处可留lOmm的空隙,以便排除湿气。

3、纵向放样:按照施工图,用墨线正确标出纵向铺瓦的间距,尽量在有效尺寸容许差内调整到不切瓦为原则。

4、通过吊机或人力,把需用的瓦件吊到屋面,须留出施工位置,平均放置,以便施工。

5、盖屋面:由檐口起,沿着纵向墨线一般习惯依序盖S2→S1→S4→S3→S盾→S12→S5→S13(西班牙瓦;J15→J8→J5→J1→J14→J9→J盾→J53→j54→j53(日本瓦),每片瓦挂耳必须挂在瓦条上,视状况选用钉钢钉、灰浆垫底或扎线固定。

6、盖屋脊:屋面盖完后,紧临顶端两侧的S1(J1)之间需留18Omm 的空隙,内垫灰浆,再砌S盾(J盾),最后砌S5(J54)、S13(J53),色料灰浆填抹勾缝后完成作业。

7、清洁琉璃瓦面的灰浆,每天在完工部分瓦体后及最后上色料工序后,要用于抹布抹干净瓦面,以保持琉璃瓦面的清洁、光亮。

菱形瓦施工方法。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

斜屋面混凝土浇筑方法
一、施工方法
1.单面模板法:此法是坡屋面混凝土施工中较常用的简易法,但影响浇筑质量的方面较多,如屋面坡度的大小,模板的光滑程度和坍落度的影响等。

因混凝土无法按常规振捣而导致不密实,须待混凝土处于初凝阶段再振捣。

此时混凝土的可塑性降低,再振捣势必造成混凝土的内伤和裂纹。

为此,在施工中应采用一些措施,如控制混凝土的坍落度30-50mm,利用焊接板筋做抗滑移带和确定混凝土流向、分段施工等。

为了保证板面的平整度,随捣随用1:2.5水泥砂浆抹平。

2.双面夹板法。

东西坡度要达到75℃,必须采用双面夹板法才能保证施工质量。

施工需要用短钢筋作支架,并加设止水片,以控制屋面厚度和止水、防渗。

在两模板外侧面中部设尺寸为400x400mm混凝土浇注孔。

从两种施工方法比较来看,双面夹板法混凝土局部多蜂窝.不易振实,但总体混凝土密实。

经淋水试验,渗漏多在穿加固铁丝部位;单面模板法表面无蜂窝、孔洞,但渗漏较普遍,漏点难找,修补困难。

二、分析建议
1.斜屋面混凝土在单面模板上施工主要靠混凝土自身的凝结力、模板面的摩阻力和钢筋网的张拉阻力的限制,至混凝土硬化成型后不再沿斜面下滑。

如果模板超过一定角度后,在混凝土振捣时,模板对混凝土的摩阻力不足以抵消混凝土顺模板面的下滑力。

混凝土初凝前,如缓慢位移持续发生,易导致混凝土不密实和内伤而渗漏。

故建议当屋面的坡度大于26’时,不宜采用单面模板法施工。

2.双面模板法可以保证混凝土板达到内实外光的要求。

但由于板的厚度小(一般仅为
100mm),除去钢筋和保护层,中间间隙小于50mm,若钢筋绑扎存在误差,则振捣棒更难
插入。

因此施工中必须注意防止钢筋位移及混凝土浇注不到位而造成的蜂窝。

因无法观察到模板内混凝土的饱满度,可以敲击听音检查,并在板底采用附着式振捣器,使混凝土下淌充实。

振捣时,采用Φ33小振动棒,按序插振,防止漏插。

对于死角部位可以采用板外振与人工插钎相结合。

对于此法施工,应严格控制混凝土的坍落度,具体根据施工时的温度确定,一般控制在50-70mm。

为保证层面的结构安全和防水效果,对坡度大的斜屋面,应优先选用双面夹板法。

3.由于模板支撑系统承受斜屋面的横向推力,因此,必须设置斜撑。

应两面同时顺向浇筑混凝土,以减少侧压力,使焊接钢筋同时双面受力。

防止混凝土单侧浇筑使支架发生位移而一边倒,甚至发生坍塌事故。

4.斜屋面混凝土施工受到高处作业、坡度大小、形状变化和槽沟等多方面影响,支模及浇筑混凝土均比较困难。

由于混凝土板表面积大,失水快和人员上下不便洒水困难等原因.故需特别做好养护工作:
5.斜屋面的工程造价大大高于平屋顶造价,所以减少防水层次,提高防水效果,是降低工程造价的重要措施,因此,确保斜屋面板混凝土的密实度十分重要。

6.利用大流动性的高性能混凝土或免振自密实混凝土,是方便斜屋面施工的有效途径。

作者:陈路。
