二次结构模板技术交底记录大全

合集下载

二次结构施工技术交底记录大全

二次结构施工技术交底记录大全

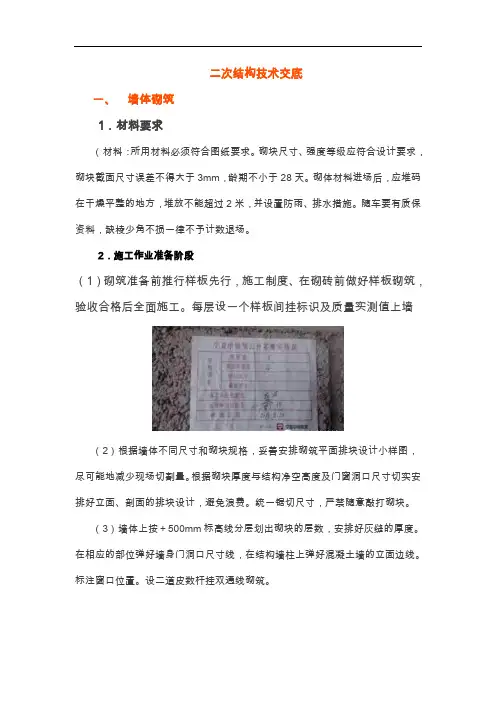

二次结构技术交底一、墙体砌筑1.材料要求(材料:所用材料必须符合图纸要求。

砌块尺寸、强度等级应符合设计要求,砌块截面尺寸误差不得大于3mm,龄期不小于28天。

砌体材料进场后,应堆码在干燥平整的地方,堆放不能超过2米,并设置防雨、排水措施。

随车要有质保资料,缺棱少角不损一律不予计数退场。

2.施工作业准备阶段(1)砌筑准备前推行样板先行,施工制度、在砌砖前做好样板砌筑,验收合格后全面施工。

每层设一个样板间挂标识及质量实测值上墙(2)根据墙体不同尺寸和砌块规格,妥善安排砌筑平面排块设计小样图,尽可能地减少现场切割量。

根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排块设计,避免浪费。

统一锯切尺寸,严禁随意敲打砌块。

(3)墙体上按+500mm标高线分层划出砌块的层数,安排好灰缝的厚度。

在相应的部位弹好墙身门洞口尺寸线,在结构墙柱上弹好混凝土墙的立面边线。

标注窗口位置。

设二道皮数杆挂双通线砌筑。

(4)配筋砖砌体砌筑前必须做现场标示牌,墙体压筋按设计规格尺寸埋设,直接按60cm距离植2根C6,拉结筋通长设置。

(6)图纸设计门窗洞两侧可浇注成钢筋混凝土小立柱,作为边框,也可以在砌筑同时按规定间距砌筑水泥砖,用来固定门窗,水泥砖要对称居中设置。

(7)遇有穿墙管线,应预先核实其位置、尺寸。

以预留为主,严禁墙体剔凿开洞,发现重罚并通报,穿墙线管在砌筑时设专人预留,所有隐蔽PVC管线应提前试穿钢丝疏通后用胶带封堵,便于周期穿线。

3.操作工艺流程及注意事项墙体放线---基层处理---预伴砂浆---砌块砌筑---校正---竖缝灌浆---勒缝---砌块与结构墙体拉结---门窗边预料门窗固定点---砌块在板底梁底的堵塞。

(1)墙体放线:砌体施工前将墙体轴线、楼层结构标高按设计要求放线,轴线控制线为200控制线即轴线向外量200mm作为控制砌块砌筑使用标准,结构标高为500控制线即结构面标高上量500mm作为控制砌块砌筑标高控制。

二次结构模板技术交底范文

二次结构模板技术交底范文

二次结构模板技术交底范文一、施工准备。

1. 材料准备。

兄弟们啊,咱们做二次结构模板,那材料可得准备好喽。

首先是模板,咱用的模板得是质量靠谱的,表面要平整光滑,不能坑坑洼洼的像月球表面似的。

一般就用那种木模板或者胶合板,尺寸要符合咱的要求,要是尺寸不对,到时候拼起来就跟拼图少了几块似的,可麻烦了。

还有木方,这木方就像是模板的骨架一样重要。

木方的规格要合适,不能太细,太细了撑不住模板,就像瘦巴巴的人扛重物,肯定不行。

钉子、螺丝这些小零件也不能少。

钉子得是那种结实的,可别用一钉就弯的次品,不然到时候模板散架了,咱可就白忙活了。

2. 工具准备。

工具都拿齐了啊,电锯得是好使的,要是电锯像个病猫一样有气无力,那切割模板和木方的时候就不顺畅。

还有锤子,要握在手里趁手的,敲钉子的时候才能又准又快。

另外,水平仪和靠尺这些测量工具也不能忘,这可是保证咱模板安装得横平竖直的法宝。

要是没有它们,那模板装歪了,砌出来的墙也就跟着歪,那可就成了“比萨斜墙”啦。

二、施工工艺。

1. 基层处理。

在安装模板之前,基层得处理干净。

就像咱洗脸一样,脸不干净,粉底都抹不匀。

基层上的杂物、灰尘都得清掉,要是有突出的地方,像小石子之类的,得敲掉或者磨平。

要是不处理好基层,模板安装上去就不牢固,就像在沙堆上盖房子,风一吹就倒。

2. 模板安装。

柱模板安装。

安装柱模板的时候,先把模板按照柱子的尺寸裁好。

这就像给柱子做衣服一样,尺寸得合适。

然后把木方钉在模板上,木方的间距要均匀,一般来说,别超过30厘米,就像排队一样,间距均匀了才好看又结实。

把模板立起来的时候,要保证垂直啊。

这时候水平仪就派上用场了,就像给模板找个立正的标准。

用钢管或者木杆做支撑,支撑要牢固,别松松垮垮的。

要是支撑不牢,柱子模板就容易变形,那柱子就成了歪脖子柱子了。

梁模板安装。

梁模板的安装也有讲究。

首先是底模,底模的平整度很重要,就像桌子的桌面一样,不平的话放个东西都不稳。

底模铺好后,要检查它的标高,要是标高不对,那梁的高度就不对了,就像盖房子,一层的高度搞错了,整栋楼都得乱套。

二次结构模板技术交底范文

二次结构模板技术交底范文

二次结构模板技术交底范文一、工程概况。

咱这二次结构施工呢,就是在主体结构完成之后,对那些填充墙、构造柱、圈梁、过梁等小构件进行施工。

这些小构件虽然看起来不起眼,但作用可大了去了,就像房子的小零件,缺了哪一个都不行。

所以,这模板支设可得仔细着点。

二、施工准备。

# (一)材料准备。

1. 模板。

咱用的模板得是质量合格的,一般像胶合板就挺不错。

这胶合板的厚度要合适,不能太薄,太薄了容易变形,就像纸糊的一样,一用力就坏了。

咱这里要求胶合板的厚度得达到[具体厚度]毫米。

表面得平整光滑,不能坑坑洼洼的,要是模板表面不平整,那混凝土浇出来就跟月球表面似的,全是坑。

还有就是模板的尺寸,要根据咱们要支设的构件尺寸来裁剪,不能大了也不能小了。

就像给人做衣服,尺寸得合身才行。

2. 方木。

方木是用来支撑模板的,就像骨架一样,给模板撑起来。

方木的规格也要符合要求,一般咱用[具体规格]的方木就行。

这方木得是干燥的,要是湿乎乎的,等干了之后就容易变形,那模板可就跟着歪歪扭扭了。

3. 对拉螺栓。

对拉螺栓是固定模板用的,它能让模板紧紧地抱在一起。

对拉螺栓的间距要按照施工方案来设置,不能太稀了,太稀了模板就固定不住,就像没系紧的腰带,裤子会掉一样。

也不能太密了,太密了浪费材料不说,还不好施工。

# (二)工具准备。

1. 电锯。

电锯可是个好东西,用来切割模板和方木的。

不过使用电锯的时候可得小心点,那可是个危险的家伙,就像个张着大口的怪兽。

一定要按照操作规程来,不能乱玩。

2. 手锯。

手锯在一些小地方修整模板的时候用得上,就像小手术刀一样,用来做精细的活儿。

3. 锤子、钉子等。

锤子和钉子就是把模板和方木连接起来的小帮手,这就不用多说了吧,大家都知道怎么用。

不过钉子可别钉歪了,歪了模板就不牢固了。

三、构造柱模板支设。

# (一)工艺流程。

1. 弹线定位。

咱们得根据建筑图纸,在墙面上弹出构造柱的边线和控制线。

这就像给构造柱画个地盘,告诉它该站在哪。

砌体、二次结构技术交底记录大全

砌体、二次结构技术交底记录大全

技术质量交底记录以底层为准用经纬仪或吊线7 外墙窗口上下偏移20检查四、拉结筋拉结筋长度按设计要求(见结构说明三图12);拉结筋的模数要求:梁底往下第一道为360,第二道开始,间距500;标注:两种形式选一,拉结筋末端弯钩向外露3~5mm,或末端用扎丝标注外露。

五、构造柱1、参照L06J125做法,即墙长大于5m或层高两倍者必须设置构造柱,构造柱钢筋为412,6100/200,箍筋加密区柱顶及柱底各500mm。

2、女儿墙构造柱的留置,墙高大于0.5m小于0.9m时,间距不大于3m,大于0.9m小于1.5m 时,间距不大于2m,大于1.5m时,间距1.5m。

外阳台栏板在中间统一设置一根构造柱。

3、构造柱整体设置原则:墙体转角,纵横墙体相交处,直墙端部,挑梁端部。

4、构造柱做法:(1)、马牙槎必须先退后进,砌块逐块进退,进退差值60 mm,进槎与退槎必须吊线找垂直,允许偏差不大于10mm。

具体做法如下图(3)、支设构造柱模板,上口做成45°角浇筑口,在浇筑构造柱混凝土前,必须将砖墙和模板浇水湿润(钢模板面不浇水,刷隔离剂),并将模板的砂浆残块、砖渣等杂物清理干净。

为了便于清理,可事先在砌墙时,在各层构造柱底部(圈梁面上)留出二皮砖高的洞口,杂物清除后立即用砖砌封闭洞口。

具体做法如下图。

(4)、混凝土坍落度必须控制在100mm,以保证浇筑密实。

(5)、构造柱浇筑完以后,企口位置的砼三天后凿除,要求凿除后达到剁斧石面的细腻程度。

六、圈梁、压顶、过梁1、高度大于4m墙体,设置中部加强带(圈梁),410,6200,高180mm。

2、窗台压顶,36,6250,厚80mm。

3、女儿墙压顶,410,6200,高180mm。

4、过梁:统一参照L03G303相关要求执行,门窗洞口及≥300mm的预留洞口设预制过梁,过梁荷载等级为一级,按A类材料选择预制及现浇过梁,过梁两端搁置长度不得小于250mm,过梁一端或两端为剪力墙时改为现浇,过梁与剪力墙连接处,凿毛毛化20mm深以便于过梁连接,门洞口过梁标高严格按控制线控制。

二次结构技术交底记录大全

二次结构技术交底记录大全

共7 页工程名称玉泉山居 A 区 18# 楼交底部位二次结构第页共7 页工程名称玉泉山居 A 区 18# 楼交底部位二次结构第页交底内容:如果搭错缝长度满足不了规定的搭接要求,应根据砌体构造设计规定采取压砌钢筋网片的措施。

外墙转角及纵横墙交接处,应将砌块分皮咬搓,交错搭砌。

7、砌块就位与校正:普通混凝土小型砌块不宜浇水;当天气干燥炎热时,可在砌块上稍加喷水润湿。

轻集料混凝土小砌块施工前可洒水,但不宜过多。

龄期不足28d 及潮湿的小砌块不得进行砌筑。

应采用主规格小砌块,小砌块的强度等级应符合设计要求,并应清除砌块表面的杂物后方可吊运就位。

砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块处开始;应吊砌一皮、校正一皮,墙皮拉线控制砌体标高和墙面平整度。

8、砌筑墙体要同时砌起,不得留斜磋。

每天砌筑高度不超过 1.8m。

9、转角及交接处同时砌筑,不得留直磋,斜搓水平投影不应小于高度的 2/3 。

(三)钢筋工程1、防水坎台:在卫生间、管井二次结构的墙底现浇与填充墙同厚的混凝土坎台,高度为 200mm,砼强度等级为 C25,截面尺寸及配筋要求见下图:2、化学植筋:填充墙及现浇构造柱、圈梁(系梁)、过梁与砼墙、柱、梁、板的拉结筋全部采用化学植筋的施工工艺。

本工程植筋孔孔径按下表:植筋直径与对应的钻孔直径交底内容:孔深=15d+20mm ,钢筋植筋锚固长度为 15d。

3、构造柱、圈梁、过梁施工:构造柱、圈梁、过梁受力钢筋及拉结筋与混凝土结构采用化学植筋方式进行连接,首先构件纵向受力钢筋与植入钢筋外甩部位进行绑扎搭接,搭接部位确保绑扎丝扣不少于三道。

然后在纵筋上画出箍筋间距,按要求绑扎箍筋。

在柱顶、柱脚与圈梁钢筋交接部位、纵向受力钢筋搭接部位按设计要求箍筋进行加密。

为固定构造柱的位置,在砌砖墙时留置马牙槎,沿墙高度每 500mm 按设计要求设置拉结筋。

砌完墙后,应对构造柱钢筋进行修整,以保证钢筋位置及间距的准确。

表C2-1 技术交底记录(二次结构模板工程木工)

表C2-1 技术交底记录(二次结构模板工程木工)
2)构造柱模板支设:构造柱模板采用竹胶板后背扁方构成,沿高度方向每600mm设一道穿墙螺栓, 最下面一道离地面不超过300mm,构造柱的两边用钢管背牢,防止涨模。
3)现浇带与过梁支模:在现浇带或过梁底部100mm处钻孔加螺杆,此螺杆既托住侧帮板,又用来对 拉加固,构件高度大于150mm时,再在上部设一道对拉。
工程名称 施工单位 分包单位
技术交底记录
表 C2-1
XX建工集团有限公司 二次结构劳务分包
交底部位
二次结构
资料编号 XX等2项
审核人
接受交底范围 交底摘要: 二次结构木工技术交底 交底内容:
二次结构劳务分包
施工作交底

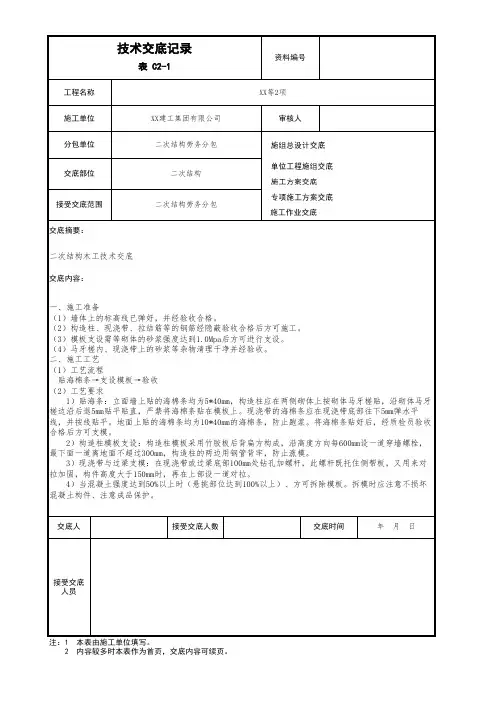

一、施工准备 (1)墙体上的标高线已弹好,并经验收合格。 (2)构造柱、现浇带、拉结筋等的钢筋经隐蔽验收合格后方可施工。 (3)模板支设需等砌体的砂浆强度达到1.0Mpa后方可进行支设。 (4)马牙槎内、现浇带上的砂浆等杂物清理干净并经验收。 二、施工工艺 (1)工艺流程
贴海棉条→支设模板→验收 (2)工艺要求
1)贴海条:立面墙上贴的海棉条均为5*40mm,构造柱应在两侧砌体上按砌体马牙槎贴,沿砌体马牙 槎边沿后退5mm贴平贴直,严禁将海棉条贴在模板上。现浇带的海棉条应在现浇带底部往下5mm弹水平 线,并按线贴平。地面上贴的海棉条均为10*40mm的海棉条,防止跑浆。将海棉条贴好后,经质检员验收 合格后方可支模。
4)当混凝土强度达到50%以上时(悬挑部位达到100%以上)、方可拆除模板。拆模时应注意不损坏 混凝土构件、注意成品保护。
交底人
接受交底人数
交底时间
年月日
接受交底 人员
注:1 本表由施工单位填写。 2 内容较多时本表作为首页,交底内容可续页。

二次结构施工技术交底大全

二次结构施工技术交底大全

二级结构技术公开1.墙体砌筑1 .材料要求(材料:所用材料必须符合图纸要求。

砌块尺寸和强度等级应符合设计要求,砌块截面尺寸误差不大于3mm,使用年限不小于28天,砌筑材料进场后,应堆放在干燥、平整的地方,所在处堆放不超过2米,并设置防雨、排水措施。

必须随车辆提供保证信息。

2、施工准备阶段( 1 )砌筑前,先执行样板,先施工制度,砌砖前做好样板砌筑,验收合格后方可施工。

每层楼的墙上都设有模型挂牌和实测质量值( 2 )根据墙体尺寸和砌块规格的不同,合理安排砌筑平面排砌块的小设计样图,尽可能减少现场切割量。

根据砌块的厚度、结构的净空高度和门窗洞口的大小,应安排立面和断面的砌块布局设计,避免浪费。

统一锯切尺寸,严禁随意敲击木块。

( 3 )墙体上按+500mm标高线划定砌块层数,并安排好砂浆接缝的厚度。

在相应部位打出墙体门洞的尺寸线,在结构墙柱上打出混凝土墙的立面边缘。

标记窗口位置。

设置两个蒙皮和几个杆挂双通线砌体。

(4 )钢筋砖砌筑前必须做好现场标识,墙体压筋按设计规范埋设,距离60cm处直接栽植2C 6 ,全程设置拉筋长度。

(6)图纸设计中门窗洞两侧可浇筑钢筋混凝土小柱,作为框架,也可在砌筑的同时按规定间距砌水泥砖固定门窗。

窗户,水泥砖应在中心对称设置。

( 7 )如有穿墙管道,应事先检查其位置和尺寸。

主要是保留。

严禁在墙上挖洞。

发现并通知巨额罚款。

墙管施工时,应预留专人。

循环穿线。

三、操作流程及注意事项墙体布置---基础处理---预配砂浆---砌块砌筑---校正---竖缝灌浆---加固缝---拉块和结构墙---预测门门窗侧窗固定点——板底梁底部挡块。

( 1 )放墙:砌体施工前,按设计要求布置墙体轴线和楼板结构标高。

轴线控制线为200控制线,即轴线向外200mm作为控制砌块砌体的标准,结构标高为500控制线,即结构面标高500mm作为控制砌块的标准控制块砌体标高控制。

(2)基层处理:清理结构楼板上的水泥浮浆和建筑垃圾,提前给混凝土砌块墙根部浇水,找平电线。

二次结构施工技术交底记录大全

二次结构施工技术交底记录大全

二次结构施工技术交底记录大全二次结构是建筑物的重要组成部分,其施工质量直接影响到建筑物的稳定性和使用寿命。

为了确保施工的顺利进行,对二次结构的施工技术进行交底是必要的。

1.工程概况交底在二次结构施工技术交底的开始,施工方需要向施工人员详细介绍整个工程的概况,包括工程的规模、技术要求、施工进度等。

同时,还需向施工人员说明施工现场的环境和安全注意事项。

2.施工图纸交底施工方需要向施工人员详细介绍二次结构的施工图纸,包括图纸的标识符号、图例、尺寸精确要求等。

同时,还需向施工人员讲解图纸上的施工细节和关键部位,确保施工人员可以正确理解和执行图纸上的要求。

3.施工工艺交底施工方需要向施工人员详细介绍二次结构的施工工艺,包括各种施工方法和施工顺序。

同时,还需向施工人员讲解施工过程中的注意事项和技术要求,以及如何解决可能出现的施工难点和问题。

4.施工材料交底施工方需要向施工人员介绍二次结构的施工材料,包括钢筋、混凝土、砖块等。

同时,还需向施工人员详细介绍材料的选择标准、质量要求和验收方法,确保施工人员可以正确选择和使用施工材料。

5.施工设备交底施工方需要向施工人员介绍二次结构施工所需的设备和工具,包括起重机械、模板、支撑材料等。

同时,还需向施工人员详细介绍设备的使用方法、操作要求和安全注意事项,确保施工人员可以正确操作设备。

6.施工安全交底施工方需要向施工人员介绍二次结构施工的安全注意事项,包括施工现场的安全防护、施工过程中的安全措施等。

同时,还需向施工人员讲解应急疏散措施和事故处理方法,确保施工人员可以避免和妥善处理施工安全问题。

7.质量验收交底施工方需要向施工人员介绍二次结构施工的质量验收标准和方法,包括验收的程序、要求和评定标准等。

同时,还需向施工人员讲解质量问题的处理方法和纠正措施,确保施工人员可以按照质量标准进行工作。

8.工程保护交底施工方需要向施工人员介绍二次结构施工期间的工程保护措施,包括支撑结构的保护、施工现场环境的保护等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

交底内容:
一、施工准备
1、材料要求
1.1模板:木模板(尺寸915x1830mm厚度15mm)
1.2方木:截面尺寸40x80mm
1.3隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂。

1.4模板截面支撑用料:采用钢筋支撑,两端点好防锈漆。

2、施工器具:木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平尺、撬棍、1.2对拉螺栓等。

3、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚己预埋好且可以使用。

4、模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施。

5、卫生间隔墙线验收合格后,卫生间反坎支模,构造柱、门窗过梁、圈梁、板带、抱框柱二次结构砌体砌筑完毕,钢筋绑扎垫好钢筋保护层垫块,并办理好隐蔽验收手续后支模。

二、操作工艺
1、构造柱、抱框柱模板支设:柱根凿毛,并在已留设好的马牙槎部位弹出马牙槎控制线并粘贴吹塑纸,根据图纸尺寸及要求配好模板,钢筋工绑扎好钢筋后,立好构造住侧模板并根据轴线校核模板。

构造柱模板采用对拉螺栓加固,加固模板不得在墙体打眼或预留加固眼,所有加固眼均留设在马牙槎内。

抱框柱、构造柱加固示意图
2、过梁、圈梁、板带模板支设:门窗过梁根据图纸要求配好模板,待墙体砌筑到梁下口位置时弹出梁底水平线并粘贴好海绵条。

模板采用15 mm多层板,龙骨采用50×100 mm木方,间距300mm,龙骨立用,与板面平行布置。

模板安装沿墙体构造柱进出砌体粘5mm×10mm单面胶条,用M12对拉螺栓穿孔加固,48钢管立杆加U 托顶梁底承重,过梁支模时,严禁对拉螺栓或步步紧穿连锁砖或砖缝。

板带立好侧模板,采用木卡子加固到位。

过梁加固示意图圈梁加固示意图
板带加固示意图
3、卫生间反坎模板支设:根据弹好的墙体线,反坎部位凿毛,为了提高混凝土表面的附着力使一次结构板与反坎砼新老混凝土之间能够形成一个整体,防止两次砼分离起不到更好的防水效果。

模板安装坎台模板并校核好模板顶标高,采用U型木卡加固到位。

模板外侧必须背木方,木方应经过压刨,确保侧向直线度及刚度。

下口定压条或打定位桩,确保根部位置准确,不漏浆、不跑模。

上口采用木夹具+内撑进行加固,木夹具间距不得大于600mm 。

模板高度与反坎高度持平,便于收面。

三、质量要求
1、模板及支撑必须具有足够的强度,刚度及稳定性,且安装牢固。

2、在涂刷脱模剂时,不得沾污钢筋和混凝土接搓处。

3、固定在模板上的预埋件、预留孔和预留洞不应遗漏,且要求安装牢固。

4、主次龙骨间距必须符合本交底的要求且安装要求牢固。

5、模板接缝必须严密。

6、模板的接搓处不得漏浆,在浇筑混凝土前,木胶板要求浇水湿润,但模板内不应积水。

7、截面模内尺寸要求准确。

8、相邻两模板表面不得有高低差。

9、模板的海绵条设置必须符合本交底的要求;严禁贴入模板内;防止打进混凝土中。

10、模板的表面必须平整。

11、浇筑混凝土前,模板内的杂物必须清理干净。

12、模板拆除时不得损伤混凝土表面。

四、应注意得质量问题
1、混凝土流坠:模板板缝过大,有用纤维板、木板条等贴牢。

2、梁模板的安装将直接影响到顶板模板的安装质量,为此梁侧模的加工尺寸、梁侧模的顺直,以免与顶板模板的拼缝出现漏浆等质量缺陷。

五、成品保护
1、模板搬运及码放时,应轻拿轻放,不准碰撞,防止模板变形。

2、拆除时不得用撬棍硬撬,防止损坏混凝土以成型的棱角和表面。

3、支完模板后,应保持模内清洁,防止掉入砖头、石子、木屑等杂物。

4、应保护钢筋不受扰动。

六、环境安全
1、所有在现场的施工人员都必须带好安全帽。

2、外脚手架及相关围护设施齐备之前,不可进行任何施工作业,防止坠落事故。

工作前必须检查使用的工具是否牢固,扳手等工具必须用绳链系挂在身上,以免掉落伤人。

工作时注意脚底,防止钉子扎脚和空中坠落。

3、施工中必须穿防滑鞋。

4、长度短于1.2m的材料必须装在料斗中方可吊运。

5、传递模板、工具应用运输工具或绳子系牢后升降,不得乱扔,轻拿轻放。

拆模时,要求有班组长跟班作业,避免坠落伤人。

支模过程中,如需中途停歇,必须将支撑搭头等固定好。

拆模间歇时,应将已活动的模板、拉杆、支撑等运作或妥善堆放,防止因扶空、踏空而坠落。

6、钉子、海绵条严禁乱扔,木工每人配备一个工具盒。

7、拆下的废旧螺栓、螺母等不得随意丢置,应收集起来清理备用或回收。

8、已报废模板应集中收回处理,不得乱扔乱放。

9、模板所用脱模剂是挥发性化学品,应用封闭容器妥善保管。

作业时对操作人员进行指导,使用时注意涂刷均匀,不要过多,以免洒在地上污染地面。

10、模板堆放地及施工现场应达到整齐有序、干净无污染、低噪音、低扬尘的整体效果。

11、加工时,必须遵守机械使用的规章制度,防止事故发生。

12、由于工程中大量使用木材料,所以现场动火必须严格遵守现场动火管理规定。

13、在模板的安装、调查、拆卸、清理及修复的过程中要注意控制噪声的排放。

不准用大锤等工具砸、敲制造人为噪音。

14、模板拆卸后集中码放模板存放区清理、存放;板上的水泥残块清理后集中运往现场垃圾站,不得随意弃洒。

15、支架必须牢固、稳定,防止倒塌砸人。

16、作业时,材料必须码放平稳整齐。

17、作业时使用的铁钉不得含在嘴中。

18、作业前应检查所使用的的工具,如手柄有无松动、断裂等,手持电动工具的漏电保护器应试机检查,合格后方可使用。

操作时戴绝缘手套。

19、使用手锯时,锯条必须调紧适度,下班时要放松,以防再使用时锯条暴断伤人。

20、模板工程作业高度在2m和2m以上时,必须设置安全防护设施。

21、操作人员登高必须走人行梯道,严禁利用模板支撑攀登上下,不得在墙顶、独立梁及其它高处狭窄而无防护的模板上行走。

22、模板拆除时已拆活动的模板,必须一次性拆完,方可停歇,严禁留下不安全隐患。

23、拆模时,必须设警戒区,严禁下方有人进入。

拆模作业人员必须站在平稳牢固可靠的地方,保持自身平衡,不得猛撬,以防失稳坠落。

24、严禁用吊直接吊除没有撬松动的模板,吊运大型整体模板时必须栓接牢固,且吊点平衡。

25、拆除的模板支撑等材料,必须边拆、边清、边运、边码。

高处拆下的材料严禁向下抛掷。

26、使用木工机械应遵守以下规定:
A操作人员应经培训,熟悉使用的机械设备构造、性能和用途,掌握有关使用、维修、保养的安全操作知识。

电路故障必须由专业电工排除。

B作业前应试机,各部件运转正常后方可作业。

开机前必须将机械周围及脚下作业区的杂物清理干净,必要时应在作业区铺垫板。

C作业时必须扎紧袖口、理好衣角、扣好衣扣,不得戴手套。

作业人员长发不得外露,女工必须戴工作帽。

D机械运转过程中出现过程时,必须立即停机、切断电源。

E链条、齿轮和皮带等传动部分,必须安装防护罩或防护板。

F必须使用定向开关,严禁使用倒顺开关。

G清理机械台面上的刨花、木屑,严禁直接用手清理。

H每台机械应挂机械负责人和安全操作牌。

I作业后必须拉闸,箱门锁好。

七、雨季施工注意问题
1、制作模板的多层板和木方要堆放整齐,而且须用塑料布覆盖防雨。

2、如遇大雨未浇筑砼,应进行遮盖,防止因雨淋而造成脱模剂的失效。

雨后要认真检查其平整度、垂直度和脱模剂附着情况,合格后方可浇筑砼。
