和谐煤矿主斜井施工组织设计

合集下载

府谷老高川和谐煤矿回风斜井施工组织设计

府谷老高川和谐煤矿回风斜井施工组织设计
为保证砼质量,砼施工完后,用塑料布加草袋掩盖、保温,以防损坏面层。
土方回填
待明槽砼终凝后进行,对台身两侧采用分层压实回填,每层不超过500mm,直到覆盖井筒1m以上后方可一次性回填。
4、施工顺序及工期安排
施工顺序
土方开挖→铺设垫层→台基砼浇筑→台身砼浇注→拱浇注→底板回填→底板水沟砼浇筑→防水层→土方回填。
C爆破说明表
爆破说明表
炮眼
编号
炮眼
名称
炮眼深度
(m)
炮眼间距
(m)
装药量
倾角
连线方式
备注
眼数
(个)
kg/眼
小计
(kg)

1-6
掏槽眼
2.5
1.4
6
1
6
75
75

线

7-43
辅助眼
2
0.55
37
0.4
14.8
90
90
43-61
周边眼
2
0.3
19
0.15
2.85
90
90
62-70
底眼
2
0.65
1、地质构造
回风斜井0-4.1m为表土层,主要以沙土层为主,4.1m-21.2m主要以表土及风化基岩为主;21.2m以后为正常基岩层。
2、水文地质
回风斜井井巷涌水量按≤5m3/h估计,岩石普氏硬度系数f=2~3。
第二章:工程施工方案
一、施工场地布置
(一)场地布置
施工队进场前首先要对明槽段进行施工。建临时办公室、工人宿舍、会议室、库房、食堂及临时浴室、厕所等,另设搅拌场地1200 m2。具体布置详见临时设施平面布置图(附后)。

矿山斜井施工组织方案

矿山斜井施工组织方案

矿山斜井施工组织方案1. 引言矿山斜井是一种重要的矿井开采方式,它是在自然地面開始准备第一个开采面后,沿地表先向水平方向掘进到井口位置,再沿着坡度掘进到开拓的煤层工作面。

本文档旨在描述矿山斜井施工的组织方案,包括施工前的准备工作、施工过程中的各个环节的安全措施、施工进度计划等内容。

2. 施工前准备2.1 工作人员组成矿山斜井施工需要组建一个专业的施工队伍,队伍成员应包括:施工队长、技术工人、安全员、机械操作员等。

2.2 设备准备施工前需要准备以下设备:•掘进机:用于掘进斜井的主要设备,需要确保设备运行正常、刀具锋利。

•隧道灯具:用于照明施工现场,确保施工工人的安全。

•各类工具:如电钻、铁锹、撬棍等,用于清理施工现场和辅助作业。

2.3 施工方案制定根据煤层地质情况和斜井的设计要求,制定详细的施工方案,包括掘进工艺、掘进进度计划、支护方案等。

2.4 安全措施制定制定施工过程中各个环节的安全措施,包括防止坍塌、防止煤尘爆炸、防止火灾等。

确保施工过程中安全。

3. 施工过程3.1 施工区域布置在施工前,应对施工区域进行充分的清理和布置。

清理施工区域内的杂物和障碍物,确保施工现场的平整。

3.2 掘进斜井按照施工方案,使用掘进机进行斜井的掘进工作。

施工过程中要注意掘进机的稳定性和刀具的使用状况,及时更换和修复。

3.3 提升松动岩石斜井掘进过程中,可能会遇到松散岩石的问题。

在这种情况下,应使用吊车或其他设备进行提升和清理,以保证施工的顺利进行。

3.4 支护斜井斜井掘进完成后,需要对斜井进行支护,以确保施工现场的安全。

支护方案应提前根据具体情况确定,并按照方案进行支护施工。

3.5 安全检查施工过程中应定期进行安全检查,发现问题及时处理和整改。

保证施工现场的安全和施工进度的顺利推进。

4. 施工进度计划根据施工方案和实际情况,制定施工进度计划,明确施工的时间节点和目标。

根据施工进度计划进行施工工作,及时调整和协调,确保施工进度的顺利推进。

煤矿主斜井施工组织设计

煤矿主斜井施工组织设计

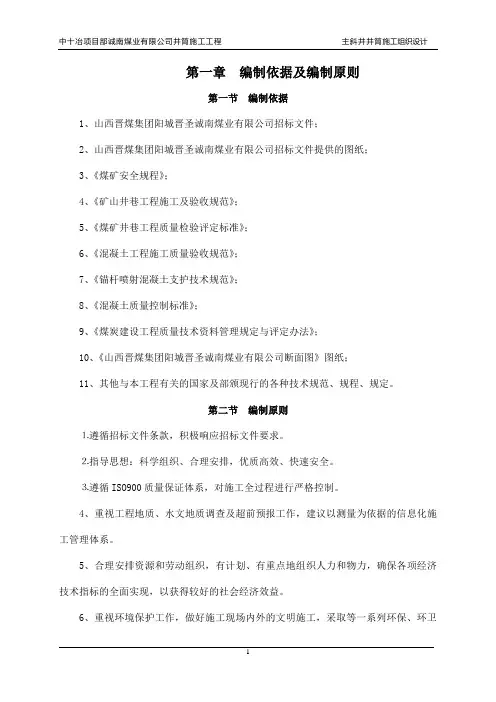

第一章编制依据及编制原则第一节编制依据1、山西晋煤集团阳城晋圣诚南煤业有限公司招标文件;2、山西晋煤集团阳城晋圣诚南煤业有限公司招标文件提供的图纸;3、《煤矿安全规程》;4、《矿山井巷工程施工及验收规范》;5、《煤矿井巷工程质量检验评定标准》;6、《混凝土工程施工质量验收规范》;7、《锚杆喷射混凝土支护技术规范》;8、《混凝土质量控制标准》;9、《煤炭建设工程质量技术资料管理规定与评定办法》;10、《山西晋煤集团阳城晋圣诚南煤业有限公司断面图》图纸;11、其他与本工程有关的国家及部颁现行的各种技术规范、规程、规定。

第二节编制原则⒈遵循招标文件条款,积极响应招标文件要求。

⒉指导思想:科学组织、合理安排,优质高效、快速安全。

⒊遵循ISO900质量保证体系,对施工全过程进行严格控制。

4、重视工程地质、水文地质调查及超前预报工作,建议以测量为依据的信息化施工管理体系。

5、合理安排资源和劳动组织,有计划、有重点地组织人力和物力,确保各项经济技术指标的全面实现,以获得较好的社会经济效益。

6、重视环境保护工作,做好施工现场内外的文明施工,采取等一系列环保、环卫措施,保证周围环境卫生和正常交通,尽量减小对附近居民正常生活、生的影响。

7、采用项目管理模式。

充分发挥我单位地下工程方面优势。

第二章工程概况第一节矿井概况一、交通位置山西晋煤集团阳城晋圣诚南煤业有限公司位于阳城县白桑乡、东冶镇境内,井田东起菰底村、郑家沟村、小南庄村、马大菰村、小岭村一带,西至上白桑村、东樊村、土沟村东侧,南起后河村南侧,北至凤凰山村北侧。

其地理坐标为东经112°26′46″~112°30′20″,北纬35°19′15″~35°25′48″。

井田位于阳城县白桑乡、东冶镇境内,阳(城)~济(源)公路从井田外西北部由南向北通过,经该公路向北约7km可达阳城县城,向南可至河南省济源市。

区内村与村之间有简易公路相通,交通运输条件方便。

主副斜井掘进工程施工组织设计

主副斜井掘进工程施工组织设计

'副斜井掘进工程施工组织设计00九年五月十日编制依据及编制原则......................... 第一章工程概况............................ 第二章施工准备............................ 第三章施工方案及凿井系统设置.............. 第四章循环作业方式及劳动组织.............. 第五章主要施工设备选型及计算.............. 第六章工程进度计划及保证措施.............. 第七章质量目标及工程质量保证措施.......... 第八章安全技术措施........................ 第九章文明施工、环保与消防................ 第十章主要经济技术指标....................第十一章施工中需要补充的专项安全技术措施案。

率,、人 益。

一、编制依据(1) 《和丰鲁能煤电化开发有限公司沙吉海矿井井筒掘进工程施工合同》及 相关施工图纸、技术资料等。

(2) 《矿山井巷工程施工及验收规范》 、《煤矿井巷工程质量检验评定标准》 《煤炭建设工程质量技术资料管理规定与评级办法》 、《组合钢模板技术规范》 《混凝土强度检验评定标准》、《混凝土外加剂应用设计规范》、《煤炭工业煤 矿井巷工程建设安装工程单位工程质量保证资料评级办法》、 《煤矿建设安全规 程》、《矿山安全法》、《煤矿安全规程》等与本标工程有关的国家及部颁现行 的各种技术规范、规程、规定。

b5E2RGbCAP(3) 企业自身施工综合能力。

二、编制原则 (1) 根据沙吉海矿井斜井工程特点并结合我处技术实力,确定合理的施工方 (2) 在可靠、实用的基础上,采用先进的施工工艺和技术装备,提高工作效 促进技术进步。

(3) 注重节能、减少定员、缩短施工工期,以减少和控制成本,提高经济效 (4) 积极采用新技术、新工艺,确保工程质量和工期目标的实现。

主斜井施工组织设计

主斜井施工组织设计
如挖掘机、钻机等。
爆破方案
根据地质勘察资料,设计合理的爆 破方案,控制爆破效果,确保斜井 断面的平整度和安全性。
掘进顺序
确定合理的掘进顺序,优先开挖稳 定区域,采取跳挖、分层开挖等措 施,控制开挖过程中的围岩变形。
斜井支护技术
01
02
03
支护材料选择
根据围岩条件和支护要求, 选择合适的支护材料,如 钢筋网、喷射混凝土、锚 杆等。
06
施工成本预算与控制
施工成本预算编制
人工费用预算
根据施工计划和工种需求,合理估算人工费用, 包括工人工资、福利、保险等。
材料费用预算
根据工程需求和材料市场价格,编制材料费用预 算,包括原材料、辅助材料、设备等费用。
间接费用预算
包括管理费、税费、其他杂费等,根据工程规模 和实际情况进行估算。
施工成本控制与管理
的负担。
文明施工管理措施
制定文明施工规定
制定详细的文明施工规定, 明确各项文明施工要求和标 准。
加强宣传教育
对施工人员加强文明施工宣 传教育,提高文明施工意识 和素质。
定期检查与考核
定期对施工现场进行检查和 考核,确保各项文明施工措 施得到有效执行。
建立奖惩机制
建立文明施工奖惩机制,对 表现优秀的施工单位和个人 进行表彰和奖励,对违反规 定的单位和个人进行处罚。
通过分析质量事故原因,制定针对性的预防措施,防止类似质量事 故再次发生。
总结经验教训
对施工过程中出现的质量问题及处理情况进行总结和归纳,形成经 验教训库,为今后的施工提供借鉴和参考。
05
施工环境保护与文明施 工
施工环境保护措施
施工前进行环境影响评估
减少水土流失

矿建斜井工程施工方案

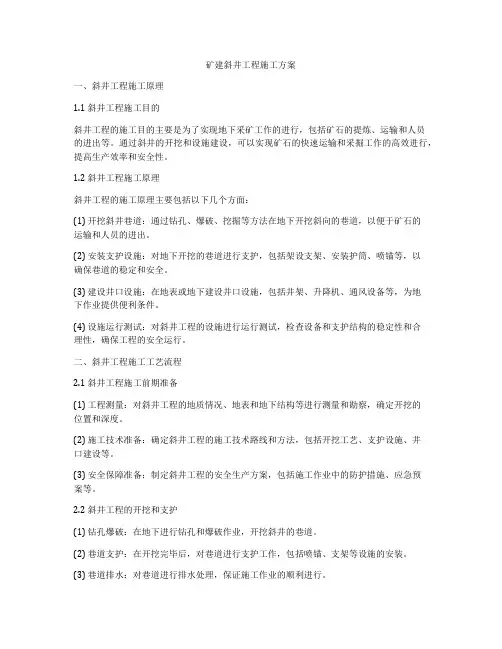

矿建斜井工程施工方案

矿建斜井工程施工方案一、斜井工程施工原理1.1 斜井工程施工目的斜井工程的施工目的主要是为了实现地下采矿工作的进行,包括矿石的提炼、运输和人员的进出等。

通过斜井的开挖和设施建设,可以实现矿石的快速运输和采掘工作的高效进行,提高生产效率和安全性。

1.2 斜井工程施工原理斜井工程的施工原理主要包括以下几个方面:(1) 开挖斜井巷道:通过钻孔、爆破、挖掘等方法在地下开挖斜向的巷道,以便于矿石的运输和人员的进出。

(2) 安装支护设施:对地下开挖的巷道进行支护,包括架设支架、安装护筒、喷锚等,以确保巷道的稳定和安全。

(3) 建设井口设施:在地表或地下建设井口设施,包括井架、升降机、通风设备等,为地下作业提供便利条件。

(4) 设施运行测试:对斜井工程的设施进行运行测试,检查设备和支护结构的稳定性和合理性,确保工程的安全运行。

二、斜井工程施工工艺流程2.1 斜井工程施工前期准备(1) 工程测量:对斜井工程的地质情况、地表和地下结构等进行测量和勘察,确定开挖的位置和深度。

(2) 施工技术准备:确定斜井工程的施工技术路线和方法,包括开挖工艺、支护设施、井口建设等。

(3) 安全保障准备:制定斜井工程的安全生产方案,包括施工作业中的防护措施、应急预案等。

2.2 斜井工程的开挖和支护(1) 钻孔爆破:在地下进行钻孔和爆破作业,开挖斜井的巷道。

(2) 巷道支护:在开挖完毕后,对巷道进行支护工作,包括喷锚、支架等设施的安装。

(3) 巷道排水:对巷道进行排水处理,保证施工作业的顺利进行。

2.3 斜井工程的井口建设(1) 井架安装:在地表或地下建设井口设施,安装井架结构。

(2) 升降机安装:安装升降机设备,实现人员和设备的进出。

(3) 通风设备安装:安装通风设备,确保地下作业的通风畅通。

2.4 斜井工程的设施运行测试(1) 设备调试:对斜井工程的设施设备进行调试和测试,检查设备运行情况。

(2) 结构稳定性检查:对地下巷道和井口设施进行检查,确保其稳定性和安全性。

主斜井施工组织设计

主斜井施工组织设计

主斜井施工组织设计一、施工组织设计的背景和目的二、施工组织管理机构1.项目经理:负责组织、协调、监督和管理整个主斜井施工过程,具有丰富的施工管理经验和技术能力。

2.施工组长:负责施工中的具体任务分配、协调工作进度、检查施工质量和安全措施的落实。

3.监理工程师:由监理单位派驻,负责监督施工过程中的质量和施工计划的执行。

4.安全员:负责施工现场的安全管理和安全措施的执行。

5.质检员:负责施工过程中的质量检查和验收工作。

6.力证员:负责施工中的勘察和测量工作。

7.其他工程人员:包括施工工人、机械操作员、电工等。

三、施工组织设计的内容1.施工准备阶段(1)确定施工方案:根据设计要求、地质条件和施工周期等因素,确定主斜井的开挖方法、支护方法和施工顺序等。

(2)编制施工方案:根据施工方案,编制详细的施工组织设计图纸,包括井巷的平面图、纵断面图和横断面图等。

(3)组织施工材料和设备的准备:根据施工方案,组织采购施工所需的各种材料和设备,并进行检查和验收。

2.施工过程中的项目管理(1)人员管理:根据施工计划,合理安排施工人员的配备和岗位分工,并确保人员的素质和操作技能。

(2)进度管理:根据施工计划,进行工序的安排和组织,确保施工进度的合理和有序。

(3)质量管理:根据设计要求和相关规范,制定施工质量控制措施,并进行质量检查和验收工作。

(4)安全管理:制定安全施工方案和措施,并进行安全教育和培训,确保施工现场的安全。

3.施工组织设计的技术要点(1)井壁稳定:根据地质条件,选用合适的支护方式和工艺,确保井壁的稳定和安全。

(2)井巷通风:设计合理的通风系统,保证井下的通风换气和煤尘的排放。

(3)井巷排水:设计合理的排水系统,保证井下的排水畅通和水位控制。

(4)井巷照明:合理设计照明系统,保证井下的照明条件和工作安全。

四、施工组织设计的注意事项1.合理安排施工进度,避免因工期紧张而产生的施工质量问题。

2.加强施工现场的安全管理,严格执行安全措施和操作规程。

煤矿主斜井井筒施工组织设计

煤矿主斜井井筒施工组织设计

ⅩⅩ煤矿主斜井井筒施工组织设计目录第一章工程概况第一节设计概况第二节井筒地质及测量工作第三节施工准备工作第二章井筒施工第一节施工方案选择第二节表土段及风化基岩段施工第三节基岩段施工第四节躲避硐第三章凿井辅助系统和设施第一节简述第二节提升设施选型计算第三节通风第四章劳动组织及工程排队第一节劳动组织第二节工程排队第五章质量保证体系及安全技术措施第一节质量方针及目标第二节质量保证体系第三节施工质量检验、试验第四节质量保证措施第五节文明施工措施第六章职业健康安全管理第一节组织及管理第二节安全保证体系第三节主要安全技术措施第四节井筒施工应急预案第七章环境管理附:十三矿主斜井开工前会议纪要、主斜井平、剖面图、施工断面图、设备吊挂图、循环图表等。

第一章工程概况第一节设计概况十三矿主斜井井筒开口位置位于十三矿工业广场东北围墙内,开口标高为+118.00m,设计长度1858.8m,设计方位角136°20ˊ,施工坡度-20°,落底标高-517.752m;半圆拱形断面,净宽5600mm,净高3900mm,净面积18.4m2,主要用途担负十三矿提煤及人员运送。

其中:表土段斜长41.1m,掘进断面积为24.9m2,采用双层钢筋砼支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300mm,铺底砼强度等级C20;风化基岩段斜长119.8m,掘进断面积为24.9m2,采用锚网和单层钢筋砼联合支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300㎜,铺底砼强度等级C20;第三系(基岩段)斜长1406.9m,掘进断面积为21.8m2;穿煤层、受采动影响段斜长291.1m,掘进断面积为26.1m2;第三系和穿煤、受采动影响段采用锚网喷和金支联合支护,锚杆采用φ20×2400mm高强左旋树脂锚杆,间排距:800×800mm,网采用φ6mm金属网,网格80×80mm,金支使用36U型钢,棚距800mm,喷射砼封闭,铺底厚200mm,喷射砼、铺地砼强度等级C20。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章:工程概况一、工程概况:1、工程名称:和谐煤矿主斜井井筒工程2、建设地点:府谷县老高川乡窑则村3、主斜井井口位置:X﹦4348518.625,Y﹦37464070.920,Z﹦+1275.000(底板),掘进方位角为α﹦1800。

井筒倾角β﹦160。

4、主要工程量及断面支护特征:根据主斜井施工图主斜井明槽段为30m,砌碹段67.1m,锚喷段169.6m,躲避硐4m(其中砌碹段2m,锚喷段2m),主斜井总长度为270.7m(含躲避硐)。

明槽段长度为30m,井筒净体积为426m³,掘进体积为1134m³,墙脚222m³,巷道断面为半圆拱形断面,S净﹦14.2m2, S掘﹦37.8m2,基础7.4㎡,巷道掘进高度4.45m,掘进宽度7.4m。

支护形式为混凝土砌碹支护。

砌碹厚度350mm,标号C20;砼底板厚150mm,标号C15。

砌碹段长度为67.1m,巷道断面为半圆拱形断面,S净﹦14.2m2, S掘﹦18.7m2,基础0.3㎡,巷道掘进高度4.15m,掘进宽度5.2m。

支护形式为混凝土砌碹支护。

砌碹厚度350mm,标号C20;砼底板厚150mm,标号C15。

锚喷段长度为169.6m,巷道断面为半圆拱形断面,S净﹦14.2m2,S 16m2,基础0.04㎡,巷道掘进高度3.9m,掘进宽度4.7m;暗掘基掘进﹦岩层段支护型式为锚网、喷射砼支护,锚杆采用II级螺纹钢筋,参数Φ20×2100mm;锚深2000mm,外漏长度100mm,每根锚杆使用2个MSZ23/50型树脂药卷,托板采用Q235钢,规格为150*150*8mm,间排距700×700mm,钢筋网片采用Φ6.5mmQ235钢筋,网孔100×100mm;喷射砼厚度100mm,砼标号C20;砼底板厚150mm,标号C15。

躲避硐室在井口人行道侧以井口为起点,每40m设一躲避硐室,深1m。

砌碹段共2个躲避硐,断面为半圆拱形断面,S净﹦4m2, S掘﹦5.7m2,基础0.08㎡,掘进高度2.55m,掘进宽度2.5m。

支护形式为混凝土砌碹支护。

砌碹厚度250mm,标号C20;砼底板厚100mm,标号C15。

锚喷段躲避硐共2个,断面为半圆拱形断面,S净﹦4m2,S掘进﹦4.8m2,基础0.03㎡,巷道掘进高度2.3m,掘进宽度2.2m;支护型式为锚网、喷射砼支护,锚杆采用II级螺纹钢筋,参数Φ20×2100mm;锚深2000mm,外漏长度100mm,每根锚杆使用2个MSZ23/50型树脂药卷,托板采用Q235钢,规格为100*100*8mm,间排距800×800mm,钢筋网片采用Φ6.5mmQ235钢筋,网孔100×100mm;喷射砼厚度100mm,砼标号C20;砼底板厚100mm,标号C15。

井筒水沟长度为266.7m(不含横向水沟长度),规格为200*200mm,在巷道掘进方向右侧;台阶规格为500*420*120mm。

井筒中每隔50m施工一道横向水沟,坡度不小于3‰。

(详见断面支护图)5、其他技术要求:锚喷支护段遇围岩破碎等不良地质条件时,应适当加密锚杆间排距及采取补打锚索等措施,锚索规格为Ф17.8*6200mm,使用4个MSZ23/50型树脂药卷。

井筒砌碹外漏部分的碹拱表面须涂刷沥青聚氨酯防水涂料,浇筑砼须添加BR-3型防水剂(用量为水泥重量的10%),抗渗标号不小于S8,喷射混凝土需添加BR-2型防水剂(用量为水泥重量的10%),抗渗标号不小于S6,防水具体要求见《地下工程防水规范》GB50108-2006中的有关要求。

主斜井正坡掘进施工,巷道涌水量暂不考虑,岩石普氏硬度系数按f ‹3计。

6、承包方式:包工包料。

7、资金来源:建设单位自筹。

8、合同形式:固定总价合同。

9、质量标准:优良。

10、工期:85个日历天。

第二章工程施工方案一、施工场地布置(一)场地布置施工队进场前首先要对明槽段进行施工。

建临时办公室、工人宿舍、会议室、库房、食堂及厕所等,另设搅拌站场地。

(二)对临时设施及场地布置的要求1、所建临时设施位置必须在矿方指定的地方进行搭建。

临时设施采用彩钢板房结构,要求房屋高度一致,整齐美观,室内取暖生火炉取暖。

临建面积,项目部办公室6间120㎡。

工人宿舍、食堂240㎡2、搅拌站场地建材料存放场地270㎡水泥、砂、石子场地分开堆放,场地全部用砖或砼硬化,并安装计量器具。

二、工程施工方案及施工方法主斜井明槽段采用机械大开挖施工,支护为混凝土砌碹支护;砌碹段、锚喷段施工均为炮掘施工,支护分两种施工,一种为混凝土砌碹施工,另一种锚、网喷砼施工。

施工方法均不同,分述如下:1、明槽段施工方法①土方开挖主斜井明槽开挖使用1台370型挖掘机,1台装载机配合开挖,3台自卸车拉运至矿方指定排土位置,然后用装载机推平,开挖时人工配合机械进行边坡整修及维护,基槽用人工开挖,以防扰动基槽土壤密实度。

开挖遵循先易后难的原则,先上部,后下部,分阶段开挖。

明槽开挖边坡按75°放坡,明槽段开挖总体积为1356m³,回填量为930m³。

井筒回填用素土夯实回填至拱顶标高。

②墙基开挖及基础砼浇灌待分段槽基按设计标高及坡度挖好后,进行全断面验槽,验槽合格后,开始开挖墙体槽基,基础开挖采用人工开挖。

开挖宽比设计断面宽度大10—15%左右,不准小于设计宽度,验槽后合格后浇注砼基础,基础砼与墙体砼结合面留设台阶接茬。

施工时留设砼试块,每50m留一组,以备试压。

③墙体及砼碹施工a、模板及碹胎墙体模板采用12#槽钢制作,支模时必须除污打磨光滑平整。

明槽段墙体及拱部设里外模板,进入暗槽段,外模取消。

为保证砼墙体的几何尺寸及坡度,墙体模板框架采用整体“人”字型框架用11#工字钢制作,每1.5m一架,共5架,两侧墙体同时架设,同时浇灌。

拱顶砌碹碹胎采用16#槽钢制作成标准拱型碹胎,1.5m一架,共5架,7.5m一个循环。

b、砼制作运输与浇灌碹胎按中腰线支设完成后,要进行验槽,确认无误后开始浇灌砼,砼制作在现场设砼搅拌站,共设1台500L自动搅拌机,砼配制要严格计量,执行质监站检验的配合比进行配料,砼运送在明槽采用40绞车配合装载机运送,砼捣固采用插入式震动棒捣固。

明槽开挖段永久支护浇注砼须加防水剂,防水剂采用BR-3型防水剂,用量按水泥重量的10%计量,抗渗标号不小于S8。

④砼底板:施工砼底板待表土层段成巷铺后施工,施工顺序为倒退式、全断面施工。

施工表土段底板的模板采用14#槽钢制作,达到设计厚度150mm,基岩段底板模板相同,每节6m,砼捣固用平板震动器配合插入式振动棒捣固,表面泛浆用¢108铁滚子找平泛浆,最后用木抹子抹面并拉毛。

⑤土方回填明槽段土方回填,待明槽砼终凝后进行,为防止侧压影响巷道稳定性,在初期回填时须用素土回填至拱顶标高,分层夯实。

拱顶覆土2m以下,每层厚度不大于500mm,夯实系数不小于0.9。

(5)、施工顺序及工期安排○1施工顺序土方开挖→基础开挖→砂石垫层浇注→基础浇注→墙体砼浇注→拱浇注→底板→土方回填。

○2工期安排根据施工顺序排列及工程量大小,工期安排详见第三章施工进度计划。

2、砌碹段施工方法(1)砌碹段掘进与支护根据施工图数据,砌碹段长度为67.1m,支护采用砼砌碹支护,掘宽5.2m,掘高4.15m。

掘进方式采用钻爆法光面爆破,利用煤电钻进行打眼,放炮落岩的方式,爆破时采用毫秒延时电雷管和硝铵炸药,采用正向装药结构,分次爆破。

40绞车配合装载机排矸。

(2)爆破说明A、爆破原始条件B、炮眼布置图C、爆破说明表放炮说明表爆破说明(1)周边眼、辅助眼参数确定○1周边眼参数的确定因本段岩层节理不发育,岩层较为稳定,眼距E为500mm;○2辅助眼参数确定掏槽类型为楔形掏槽,眼数为6个,眼与眼纵向间距为550mm,结构间距为600mm。

D炮眼布置图(附后)(4)、施工作业顺序安排为保证按期完工,井筒必须先掘进后砌碹,掘进时需增加临时支护,每天掘进达到4m,砌碹达到9m,各道工序需尽量做到平行作业,小班作业顺序如下:每天安排三班作业,掘进进尺4m,砌碹9m。

具体施工安排如下:砌碹段施工任务安排表砌碹段施工任务安排表3、锚喷段施工方法及工艺(1)、掘进○1根据施工图数据,锚喷段掘进长度169.6m,支护形式采用锚网、喷砼支护,掘宽4.7m,掘高3.9m。

掘进方式采用钻爆法光面爆破,利用煤电钻进行打眼,放炮落岩的方式,爆破时采用毫秒延时电雷管和硝铵炸药,采用正向装药结构,分次爆破。

40绞车配合装载机排矸。

○2爆破说明A、爆破原始条件B、炮眼布置图C、爆破说明表放炮说明表爆破说明(1)周边眼、辅助眼参数确定○1周边眼参数的确定因本段岩层节理不发育,岩层较为稳定,眼距E为500mm;○2辅助眼参数确定掏槽类型为楔形掏槽,本段为中硬岩石,眼数为6个,眼与眼纵向间距为550mm,结构间距为600mm。

D炮眼布置图(附后)(2)、支护临时支护为锚网支护,工作面每掘完一循环,要及时处理零皮活石,确保安全的情况下进行临时支护。

临时网片配合锚杆支护采用Φ20×2100mm锚杆,锚杆间排距为700×700mm,药卷规格MSZ23/50,药卷2卷,托板为Q235钢规格为150×150×8mm,安装时锚杆间排距误差控制在100mm之内,锚杆外露长度100mm,锚杆安装角度不小于75°,其扭力达到100N·m,拉力不得小于50KN。

挂网规格为:网片采用Φ6.5mm,网孔100×100mm,喷砼厚100mm,标号C20。

基岩段永久支护采用锚网、喷砼支护,锚喷支护初喷距工作面保持15m 以内为宜。

喷射砼配料在地面设搅拌站拌料,绞车配合装载机运料,空压机采用15m375KW风冷式,空压机安设在井口附近,喷浆机采用PC-5型,使用一台,备用一台。

风管采用Φ50钢管,水管采用Φ50钢管,巷道喷砼前,要先进行巷道掘进毛巷初验,检查锚杆有无失效,有无零皮活石。

若发现,必须处理后方可进行下一道工序,喷射时先喷墙后喷拱,本巷道设计喷厚100mm,决定二次成巷,初喷厚度60mm,二次复喷厚度40mm,为保证喷浆厚度与表面质量,喷浆时,必须在顶部及墙部纵向挂线复喷,喷浆每隔100m留一组厚度检查孔,100m一组试块。

第三章施工组织及施工进度计划一、工作面作业循环方式砌碹段掘进采用“三八”制作业;正规作业循环表如下:砌碹段掘进正规作业循环表砌碹段砼基础、墙体、拱顶支护循环表基岩段掘进正规作业循环表二、劳动组织工作面主要施工工序为打眼、放炮、支护、运输及防护,特殊工种有打眼工、放炮工、支护工、电工、砼工、通风工、空压机司机、喷浆工、模板工、装载机司机、挖掘机司机、绞车司机等,技术工种及安全检查有技术员、安全员等,全队共计划60人。

相关文档
最新文档
