五环体育馆网架施工方案专家论证PPT
体育馆网架施工方案

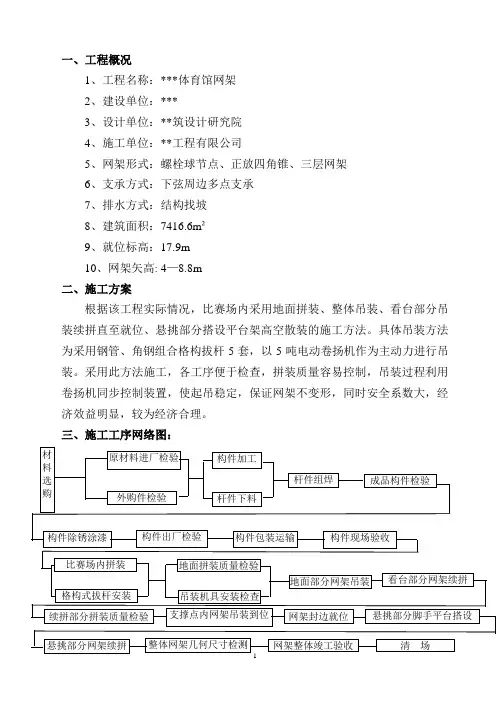

一、工程概况1、工程名称:***体育馆网架2、建设单位:***3、设计单位:**筑设计研究院4、施工单位:**工程有限公司5、网架形式:螺栓球节点、正放四角锥、三层网架6、支承方式:下弦周边多点支承7、排水方式:结构找坡8、建筑面积:7416.6m²9、就位标高:17.9m10、网架矢高: 4—8.8m二、施工方案根据该工程实际情况,比赛场内采用地面拼装、整体吊装、看台部分吊装续拼直至就位、悬挑部分搭设平台架高空散装的施工方法。
具体吊装方法为采用钢管、角钢组合格构拔杆5套,以5吨电动卷扬机作为主动力进行吊装。
采用此方法施工,各工序便于检查,拼装质量容易控制,吊装过程利用卷扬机同步控制装置,使起吊稳定,保证网架不变形,同时安全系数大,经济效益明显,较为经济合理。
三、施工工序网络图:四、各工序简述:1、施工前期准备工作(1)由公司工程部牵头组建专项工程项目部。
(2)由项目部组织强有力的领导班子和专业安装队伍,分工协作,责任到位。
(3)按照工地实际情况,会同现场有关部门安排好施工队伍的食宿、施工场地、材料堆放场等现场临建规划。
(4)组织技术人员,认真会审图纸,按照工序分解施工图纸,对各工序进行详细技术交底,并作好交底记录。
(5)严格遵守设计与规范要求,按工程用量计划,合理安排原辅材料选购、进货,以及构件加工。
(6)机具设备必须按施工进度计划进场,防止设备不足、滞留、窝工现象,提高使用效率。
2、原材进场材料进厂(场)复检:网壳工程所采用的钢材,根据材料计划,对购进的原、辅材,对规格、数量核实后,分期分类进行理化性能试验,确认材质符合设计要求和有关标准后,方可进行下料加工。
在质量有疑义时,应按国家现行有关标准的规定进行抽样复检。
3、构件加工(1)钢管杆件下料采用车床切断,同时管端开设坡口,长度允许偏差为±1mm,端面垂直度允许偏差为1mm。
(2)封板与锥头、毛坯采用模锻成型,机加工详细尺寸根据设计要求与标准图加工。
国防《土木工程概论》PPT课件 第4章

建筑工程概述
4.2 单层与多层建筑
4.3 高层与超高层建筑
4.4 特 种 结 构
4.5
智能建筑
建筑工程既包括房屋建筑物和附属构筑 物的工程实体,也包 括由此进行的规划、勘察、设计和施工等各项技术。
图4-1 迪拜阿拉伯塔酒店 (又名帆船酒店)
图4-2 印度泰姬陵
4.1.1 建 筑 的 定 义
4.2.2 大 跨 度 单 层 建 筑
3.索结构 索结构是将桥梁中的悬索“移植”到房屋建筑中,可以说是土木工 程中结构形式互通互用的典型范例。
(a)外景
(b)内部
图4-8 北京工人体育馆
(c)结构示意 图4-9 悬索结构屋盖
4.2.2 大 跨 度 单 层 建 筑
4.索膜结构
索膜结构是用钢索和薄膜材料共同形成的结构形式。它将薄膜和索 张紧在刚性或柔性的边缘上,或者将薄膜和索悬挂在若干独立的节 点上,通过张拉建立预应力而获得确定的形状,这种索膜结构称为 张拉式索膜结构。
图4-15 美国南极科考站
4.2.2 大 跨 度 单 层 建 筑
4.2.3 多 层 建 筑
图4-16施工中的砖混结构民宅
图4-17 框架结构
4.2.3 多 层 建 筑
高层和超高层建筑的主要结构形式有框架结构、框架-剪力墙 结构、剪力墙结构、框支剪力墙结构和筒体结构等。
图4-18 台北101大楼
图4-19 上海环球金融中 心(左)与金茂大厦(右)
4.3.1 概 述
框架结构的受力体系由梁和柱组成,用以承受竖向荷载是合理 的,但承受水平荷载(例如风荷载和地震水平荷载)的能力很差。
图4-20 北京长城饭店
4.3.2 框 架 结 构
当建筑物高度更高时,水平荷载的影响将很大,如采用框架结 构,需要将梁、柱的截面尺寸做得很大,这是不经济的,而用钢筋 混凝土墙体承担水平荷载更合理。
体育馆网架施工组织方案

3.3.批准项目重大施工方案。
3.4.负责施工技术交底和安全技术交底工作。
3.5.组织并监督、检查技术标准、规范、施工方案和技术措施的实行。
3.6.参与施工调度协调会,解决施工中的技术问题。
3.7.审批重要不合格品(重大质量事故)的评审鉴定结果和解决方案。
1.1.受公司的委托,解决项目有关的外部事务,协调与业主,监理等的关系,签署有关文献。
1.2.在公司总经理领导下,对项目的施工进度、质量、成本、安全、服务等全面负责。
1.3.负责组建项目管理组织结构,任命各部门及施工队重要负责人。
1.4.负责项目的施工经营活动。
1.5.监督、检查财务管理情况,审核签发工程进度款报告。
3.6.建立项目经理部周例会制,各配合部门、建设单位监理及项目部重要管理人员,分包单位主管参与,例会重点解决质量、进度、施工技术等难点。明确各项问题的解决办法及时间,并形成会议纪要。
第二节项目经理部、部(室)和施工队职责
项目经理部职责
1.项目经理
项目经理是公司授权下的施工现场管理代表,对整个工程项目实行全过程管理,其重要职责如下:
5.各工序依次进行,交叉作业顺序尽也许合理化,以保证工期规定。
6.各质检部门保证质检随时完毕,及时转序。
第 三 章 施工组机织构
第一节 项目组织机构
一、施工组织机构管理体系
针对此工程严格实行“项目法”施工,由公司副总工程师担任工程总负责人,由公司项目施工最优秀的项目经理组建项目经理部,负责此工程的具体施工管理。
自供材料由项目部内业技术员提出准确的需用计划后,经项目经理批准,由材料员根据工程进度组织进场。
四、生产组织与调度指挥工作
大型场馆屋面网架施工方案分析

大型场馆屋面网架施工方案分析摘要:综合篮球训练馆屋面网架我们需要根据工程特点结合实际施工条件来综合确定,我们要尽可能增加空间结构,采用先进的施工技术手段,使得方案能够满足切实可行,安全高效的同时,即保证工程质量,又能达到经济节约的目的。
关键词:大跨度;空间;合理;快速;高效1、工程概况宝山体育中心及图书馆改造钢结构工程位于上海市宝山区,北临海江路、东靠永清路、南临永乐路。
本工程钢结构工程包括综合篮球馆屋面钢结构网架、综合篮球训练馆屋面钢结构网架、市民健身馆网球场屋面钢桁架,以屋面覆盖系统等。
综合篮球馆为双层网架结构,采用正放四角锥网格,上弦支撑焊接球网架,网架覆盖范围长84米,宽约67.2米,投影面积约4895平方米,网架顶部标高为+30.750米。
杆件材质为Q235B,焊接球材质为45号钢。
综合篮球馆效果图综合篮球馆屋盖网架断面图综合篮球训练馆屋面网架采用正放四角锥网格,下弦支撑的螺栓球网架,网架长33.65米,宽约30.80米,其投影面积约1036米。
网架顶部标高为+22.2米,网架杆件材质为Q235B,螺栓球材质为45号钢,高强螺栓选用40Cr或20MnTiB,等级为10.9级。
篮球训练馆屋盖网架断面图2、综合篮球馆的屋面网架的安装方法及工艺2.1 安装方案阐述综合篮球训练馆采用搭设满堂脚手架的方式安装,脚手架搭设在+10.200米标高位置的楼面上。
脚手杆的制作支撑在网架下弦节点上。
安装示意图2.2 螺栓球网架的安装工艺网架零部件采用25吨汽车吊提升,用全站仪对各控制节点进行中心位置控制,其主要工艺如下:⑴测量定位和支座安装先对钢柱上支座中心点(高差、轴线偏移)进行测量定位,确保满足要求后划出中心轴线位置,然后根据定位轴线用汽吊或人工把支座布置在柱顶上,然后再一次用全站仪测定支座位置准确后即可对支座用螺栓进行临时定位。
支座安装定位图⑵在网架安装前,先把所需要安装用的网架零部件提升到工作平台上,并适当放置,应特别防止零部件沿坡下滚下滑,零部件在工作平台面上不准集中堆放,零部件提升可采用汽车吊提升。
体育馆网架施工方案专家论证

8
普通扳手 若干把
固定普通螺栓
9
经纬仪
1台
调整垂直度
10
水准仪
1台
调整水平标高
11
卡环
36个
用于吊装部位连接
三、施工部署
3.4 劳动力计划 序号 1 2 3 4 5
工种 电焊工 技术工 机电工 汽车吊司机 信号工
人数 3 15 1 3 1
作业内容 连接点矫正、焊接 网架吊装调整拼装
电气设备安装 汽车吊操作 汽车吊指挥
二、工程概况
网架吊装完成三维立体模型
二、工程概况
网架吊装完成三维立体模型
二、工程概况
网架吊装完成三维立体模型
二、工程概况
网架吊装完成三维立体模型
二、工程概况
网架提升阶段三维立体模型
二、工程概况
网架提升阶段三维立体模型
二、工程概况
网架提升阶段三维立体模型
二、工程概况
2.2 施工现场条件
1.15山东德建集团有限公司《程序文件合订本》
1.16住建部(2009)87号文件《危险性较大的分部分项工程安全管理办法》
1.17 MIDAS软件 08版
二、工程概况
二、工程概况
2.1 工程概况 本工程为德州市德城区青少年示范性综合实践基地综合楼工程,位于
德州市德城区五环体育馆院内。本工程网架部分位于综合楼2-8轴/B-J轴, 网架支座处标高为15.8米,网架在综合楼二层地面(楼面标高为3.9米)处 总体拼装完毕后,利用三台汽车吊整体吊装,网架起吊高度为16.6米,垂直 提升高度为12.4米。
德州市德城区青少年示范性综合 实践基地综合楼屋顶网架吊装
——专家论证汇报材料
二零一六年八月
网架结构安装论证专项方案

####中学风雨操场球形网架结构安装安全专项施工方案(按专家论证审查报告修订)##鸿源凯瑞市政工程集团有限公司二O一九年六月五日目录编制制明 (3)第一章、工程概况 (5)一、工程概况二、施工总平面图三、施工要求和技术保证条件第二章、编制依据 (17)第三章、施工计划 (18)一、施工进度计划表二、材料及设备计划三、应急救援材料设备计划第四章、施工工艺技术 (21)一、技术参数二、工艺流程三、施工方法四、钢结构安装质量检查与验收第五章、施工安全保证措施 (46)一、组织保障二、技术措施三、应急预案第六章、劳动力计划 (67)一、专职安全管理人员二、所需劳动力安排第七章、计算书及相关图纸 (68)编制说明一、编制目的钢结构安装过程中,各种钢构件应满足安全性、稳定性、永久性的要求,起重吊装应严格按照安全操作规程的有关规定进行。
根据《危险性较大的分部分项工程安全管理办法》(建质【2009】87号)要求,我公司承担的####中学风雨操场屋面球形网架结构安装跨度大于36米,因此本工程属于跨度大于36米及以上钢结构安装且超过一定规模的危险性较大的分部分项工程,需要在施工前单独编制安全专项施工方案并组织专家论证审查。
二、编制条件1、本工程有设计图纸、施工图审查报告、中标通知书、施工合同。
2、施工项目部组建完毕,人员已到位。
场地平整完毕,道路、给水、电力已到位,施工机械进入现场。
3、监理单位项目监理机构已建立,人员已到位。
三、适用范围及依据本方案仅适用于####中学风雨操场。
该工程位于##市####开发区##中学内,风雨操场总建筑面积约为4000平方米,结构使用年限50年,建筑耐火等级为二级,安全等级为一级,抗震等级为一级。
结构类型为框架结构、球形网架屋面。
建筑层数:地上一层、局部二层。
建筑高度:14.5米,为单跨式网架结构,横向跨度69米,纵向跨度44米,横向柱距7.2/7.8米,纵向柱距6.0/8.0米。
钢结构安装跨度大于36m,故根据《危险性较大的分部分项工程安全管理办法》要求组织本次专项施工方案论证。
[北京]体育场馆钢结构网架吊装方案
![[北京]体育场馆钢结构网架吊装方案](https://img.taocdn.com/s3/m/391ad529f7ec4afe05a1df41.png)
编制说明由于网架整体提升是本工程的重点、难点,针对此情况特做网架吊装专题方案。
通过浙江大学空间钢结构设计软件MST2005计算的结果,认为将网架4段分片提升,高空对接优化为整体提升更有利于结构的安全,具体分析如下:1、第一版施工组织设计采用4段分块提升,1区先提升到位后,2、3、4区分别提升至设计标高后,利用承重脚手架进行2、3、4区和1区空中拼装。
在脚手架上拼装网架,施工属于高空作业,施工过程中,操作人员效率低,存在人员、物料坠落等危险因素,而且网架的杆件粗和球大,网架存在集中荷载等安全隐患。
2、整体提升采用的拔杆,与原4段分块提升所用的拔杆数量相等,使网架结构更趋于稳定,这样提升对网架结构本身的安全系数更大。
3、网架整体提升,解决了网架空中对接区存在对接质量,以及网架挠度曲线不平滑过渡的问题。
便于监理和现场测量员测量,控制网架的质量。
4、由于钢网架施工进度要求比较紧, 按原4段提升方案,很难如期封顶。
由于搭设承重脚手架,操作平台脚手架需要10~15天,严重影响施工进度。
如果采用整体提升方案,可以节约脚手架搭设、拆除的时间,缩短施工周期。
5、我公司在已建工程中,曾采用整体提升的的施工方法,对此施工方法很有经验,很有把握。
1.编制依据1.1施工图纸1.2主要施工规程及规范1.3 编制参考资料《建筑钢结构施工手册》中国钢结构协会编著2.工程概况2.1工程简介3、本工程的施工难点和重点3.1施工难点网架跨度大、重量大,加之受场地限制吊装有一定的难度。
3.2施工重点网架吊装拔杆的荷载计算及吊装过程的整体控制与协调。
4、施工部署4.1 总体部署本工程钢网架为焊接球节点正放四角锥结构网架,是由72m×116m梯形网架组成,网架的基本网格尺寸为4500×4500mm,根据本网架具体情况和现场周围环境条件及吊装设备位置情况,也考虑到安装费用较经济等多方面因素,确定本工程72m×116m网架采用“地面整体拼装、吊装,空中偏移就位”的施工方法进行安装。
综合体育馆大型钢结构网架施工方案

第一章工程概况工程概况本工程为一综合体育设施,占地面积40万m2,东西宽400mm,南北长1050m,地上工程大小共17项,其中钢结构安装工程有综合体育场的大型钢结构挑棚和综合体育馆的大型钢结构网架(图9-110)。
图9-110 综合体育场、综合体育馆平面位置图图9-111 综合体育场挑棚结构平面图本工程要求二年半完成全部工程任务,钢结构安装工程在土建完成主体钢筋混凝土结构后进行,工期6个月(体育场挑棚3个月,体育馆网架3个月),钢结构工程作为土建工程的一个工序,纳入土建工程工序中,平行流水,交叉施工,不占用总工期。
钢构件在构件厂制作时,只做成单肢杆件,用拖车运到工地的构件堆放场,按设计图在工地拼成钢构件,供安装使用。
(1)综合体育场的建筑面积为5.09万m2,60000个座位,平面近似椭圆形,长轴长276m,短轴长205.318m,由半径为95m、105m、243.818m 的八段圆弧构成,分A、B、C、D、F5个椭圆圈,整个平面分96个柱距、24个区,每个区4个柱距。
体育场的观众席有三分之一设在轴线⑦~瑢轴范围内,此部分设有钢结构悬桃桁架构成的大型钢结构挑棚(图9-111),覆盖面积1130m2,共有桁架柱36个,每根柱重3.59t。
挑棚桁架36榀,桁架全长42m,悬挑31m,每榀架重18.5t,尾部用大型钢拉杆位住,拉杆长25.43m,重6.5t。
桁架柱、桁架和拉杆等构件本身均为焊接结构,桁架柱和桁架的连接用高强螺栓,桁架与拉杆上部用钢门栓连接。
挑棚桁架柱安装在标高16.52m观众席的E轴部位,柱顶标高20.91m,挑棚桁架上弦有1/40的斜度,前部标高26.52m,后部标高25.65m。
挑棚钢结构的材料为Q235钢。
挑棚上弦有钢檩条、椽子结构,下弦有吊顶结构。
同和吊顶钢结构用普通螺栓与桁架连接。
整个挑棚钢构件共4664件,计1512.78t。
共用高强螺栓12000套,普通螺栓15000套。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三、施工部署
三、施工部署
3.3.4 施工机具准备(见下表)
序号
名称
数量
1
汽车吊
3台
2
综绳
200米
3
钢丝绳5
安全带 若干付
6
电焊机
4台
7
扭矩扳手 4套
8
普通扳手 若干把
9
经纬仪
1台
10
水准仪
1台
11
卡环
36个
规格
130吨1台 100吨2台
24毫米 6×3 7股28毫米
用途
吊装屋面网架
四、吊装施工工艺
四、吊装施工工艺
4.1网架安装流程图
图纸中尺寸、埋件位置等校核 预埋件安装、校核 网架支座安装及校核
网架拼装(剩余南侧及西侧一排腹杆和上弦杆)、检查及校核 网架整体吊装(吊升至高出支座20cm处)并用揽风绳固定 移动脚手架安装(用于剩余杆件拼装) 剩余腹杆、上弦杆安装
二、工程概况
网架吊装完成三维立体模型
二、工程概况
网架吊装完成三维立体模型
二、工程概况
网架吊装完成三维立体模型
二、工程概况
网架吊装完成三维立体模型
二、工程概况
网架提升阶段三维立体模型
二、工程概况
网架提升阶段三维立体模型
二、工程概况
网架提升阶段三维立体模型
二、工程概况
2.2 施工现场条件
1.8《建筑施工起重吊装工程安全技术规范》JGJ276-2012
1.9《钢网架螺栓球节点用高强度螺栓》 GB/T16939-2016
1.10《中华人民共和国建筑法》
1.11《中华人民共和国环境保护法》
1.12《中华人民共和国安全法》
1.13《德州市建设工程见证取样和送检制度的暂行规定》
1.14山东德建集团有限公司相关《工程项目管理规定》。
二、工程概况
二、工程概况
在建综合楼北侧实景图
二、工程概况
在建综合楼西侧实景图
二、工程概况
在建综合楼南侧实景图
二、工程概况
在建综合楼东侧实景图
三、施工部署
项目负责人:蒲金灿 技术负责人:张志伟
材料员:刘强 机电工:李春成 尺寸员:吴 琪 资料员:吴琪 预算员:闫真真 安全员:李春成 技术员:姜玉广
本网架采用螺栓球四角锥双层网架结构形式,上弦周边支撑,网架长 33m,宽23.7m,覆盖面积为782.1㎡,总重量约28t,屋面采用网架上弦找 坡,有组织排水。网架中的钢管采用GB700中的Q235B钢,高强螺栓选用 GB/T16939的经调质热处理的40Cr,直径<36的性能为10.9级,直径≥36 的性能为9.8级;钢球采用GB699的45号钢锻件,屈服强度为360N/mm²; 锥头封板采用Q235B钢,锥头为锻件;无纹螺母采用Q235B钢锻件,当高 强度螺栓直径>30时采用钢锻件;紧固螺钉采用经调质热处理的40Cr;支 座、支托及连接件均采用Q235B钢。(拼装完成后的三维立体模型如下图 所示)
本工程距离南侧原五环体育场馆约8m,北侧较为开阔,西侧紧邻小区 , 不适合支设汽车吊,在建综合楼东侧为局部四层结构不利于吊装指挥且存在 一台施工用塔吊,不适合支设汽车吊。施工道路比较紧凑,北侧汽吊行进道 路为排水管道,计划采用4.5m长、3m宽、3cm厚钢板在汽车吊行进道路沿 排水管道满铺,防止排水管道塌陷。电源由发包方架设380V(220V)电源 线路至施工现场。(现场平面布置图如下图)
1.2《建筑结构荷载规范》
GB50009-2012
1.3《钢结构焊接规程》
GB50661-2011
1.4《钢结构设计规范》
GB50017-2003
1.5《钢结构工程施工质量验收规范》 GB50205-2001
1.6《空间网格结构技术规程》
JGJ7-2010
1.7《钢网架行业标准》
JGJ75.1-75.3-2010
3.5 其它准备 3.5.1 现场设置警示标志,吊装开始后设专职安全管理人员进行安全警戒,禁 止外来人员随意进入施工现场。 3.5.2 现场设置1名信号工及对讲机若干个,用于保证三台吊车同时、同步起 吊。 3.5.3 提前查看吊装作业当天的天气情况,如遇到下雨天、六级及以上风速天 气时不得进行吊装作业。
1.15山东德建集团有限公司《程序文件合订本》
1.16住建部(2009)87号文件《危险性较大的分部分项工程安全管理办法》
1.17 MIDAS软件 08版
二、工程概况
二、工程概况
2.1 工程概况 本工程为德州市德城区青少年示范性综合实践基地综合楼工程,位于
德州市德城区五环体育馆院内。本工程网架部分位于综合楼2-8轴/B-J轴, 网架支座处标高为15.8米,网架在综合楼二层地面(楼面标高为3.9米)处 总体拼装完毕后,利用三台汽车吊整体吊装,网架起吊高度为16.6米,垂直 提升高度为12.4米。
三、施工部署
3.1 人员机构设置
三、施工部署
3.2 技术准备及施工进度计划 3.2.1 对图纸进行认真、全面的熟悉,对于各节点做到了然于胸。 3.2.2 进行细致的技术交底,了解现场情况。 3.2.3 对于预埋螺栓进行间距、标高等各方面的复测,并进行详细的记录。 3.2.4 本网架工程计划组装完毕后,采用整体吊装方法计划12h内将网架吊装完 毕。 3.3 吊装机具、材料 3.3.1 现场选择1台130t汽车吊及2台100t汽车吊进行吊装,起吊时130t吊车位 于建筑物北侧,2台100t吊车位于建筑物南侧。 3.3.2 检查吊装用的钢丝绳、锁具、扣卡、工具等是否齐全及是否达到安装使 用要求,对不符合要求的卡环、钢丝绳、绳扣等构件予以废除。 3.3.3 选择好吊车进场路线和吊装站位位置,并做好吊车站位及行走的道路处 理。
缆风绳 固定钢架及起重
防砸 高空作业 现场焊接 固定高强螺栓 固定普通螺栓 调整垂直度 调整水平标高 用于吊装部位连接
三、施工部署
3.4 劳动力计划 序号 1 2 3 4 5
工种 电焊工 技术工 机电工 汽车吊司机 信号工
人数 3 15 1 3 1
作业内容 连接点矫正、焊接 网架吊装调整拼装
电气设备安装 汽车吊操作 汽车吊指挥
德州市德城区青少年示范性综合 实践基地综合楼屋顶网架吊装
——专家论证汇报材料
山东德建建筑科技股份有限公司 二零一六年八月
目录
一、编制依据 二、工程概况 三、施工部署 四、吊装施工工艺 五、吊装过程安全保证措施 六、事故应急救援预案 七、计算书及相关图纸
一、编制依据
一、编制依据
1.1德州市德城区青少年示范性综合实践基地综合楼工程施工图纸;
