.项目工作分解结构
确定区块生产负责人及各标段资源进场准备
2
设计阶段及施工准备阶段
2.1
方案设计阶段
2.1.1
方案设计
2.1.2
方案设计审查
2.2
初步设计阶段
2.2.1
初步设计
2.2.2
初步设计审查
2.3
施工图设计阶段
2.3.1
各单位工程桩基施工图设计
2.3.2
各单位工程桩基施工图阶段性审查
经相关部门同意办理桩基先行手续
/三级编码
三级任务名称
备注
4.2
主要设备试运行和竣工前调试工作
包括中央空调、通信网络、监控、校园广播、有线电视等设备
4.3
各单位工程的竣工验收
指各个建筑单体、各市政管道、景观绿化等
4.4
各专项工程验收
指气象、消防、规划等各个部门的专项验收
4.5
竣工资料验收
报城建档案馆验收
4.6
项目初步(预)验收
4.72.4.3ຫໍສະໝຸດ 施工道路修筑2.4.4
场内施工临时给排水管道、临时电缆敷设、电气安装
包括从临时变压器到总配电房的电缆敷设
2.4.5
土方开挖、场地填土等土石方工程
包括基坑围护
3
施工阶段
3.1
桩基施工
3.2
基坑工程施工
3.3
主体结构施工
包括钢结构工程
3.4
水电、设备安装
3.5
外墙装饰装修工程施工
3.6
室内装饰装修
包含精装修工程
3.7
市政管道工程施工
包含雨污水、给水、燃气、消防供水、电力、通信、安防等
3.8
景观绿化工程
包含景观、硬铺装、绿化、景观照明等
3.9
市政道路工程
包含道路照明
4
竣工验收阶段
4.1
各单位工程的竣工验收准备
包括竣工资料准备
项目工作结构分解表(WBS)(续)
一级
编码
一级任务名称
/二级编码
二级任务名称
项目工作分解结构
一、项目工作结构分解表(WBS)
本项目工作结构分解(WBS)详见下表:
项目工作结构分解表(WBS)
一级
编码
一级任务名称
/二级编码
二级任务名称
/三级编码
三级任务名称
备注
1
项目前期阶段
1.1
签订EPC总承包合同
1.2
正式组建EPC总承包项目部
1.3
编制项目实施规划
1.4
编制项目总进度计划和各分项工作计划
2.3.3
各单位工程建筑安装等主体施工图设计
2.3.4
部分单体精装修图纸
项目工作结构分解表(WBS)(续)
一级
编码
一级任务名称
/二级编码
二级任务名称
/三级编码
三级任务名称
备注
2.3.5
市政、景观、绿化等配套工程施工图设计
2.3.6
施工图审查
2.4
施工准备阶段
2.4.1
开工前各项手续办理
2.4.2
临时设施搭建
项目整体竣工验收
4.8
项目交付
办理交付手续
5
质保服务阶段
5.1
工程质量保修
根据合同约定进行质量保修
5.2
配合第三方进行工程结算审计工作
5.3
定期进行回访、沟通
通过回访了解工程质量和维保服务情况,总结经验教训
二、项目建设流程梳理
项目建设流程分解如下图所示:
项目管理之工作任务分解结构
项目管理之工作任务分解结构目录一、内容描述 (2)1.1 项目管理的定义与重要性 (3)1.2 工作任务分解结构的意义 (4)二、项目管理基础知识 (5)2.1 项目的概念与特点 (7)2.2 项目管理的目标与任务 (8)2.3 项目管理知识体系 (9)三、工作任务分解结构理论 (10)3.1 工作任务分解结构的定义 (12)3.2 工作任务分解结构的原则 (13)3.3 工作任务分解结构的步骤 (14)四、工作任务分解结构的具体应用 (15)4.1 项目生命周期与工作任务分解 (17)4.2 不同类型项目的任务分解 (18)4.3 工作任务分解结构的优化 (19)五、工作任务分解结构的实施与管理 (20)5.1 实施工作任务的准备工作 (22)5.2 工作任务分解结构的实施过程 (23)5.3 工作任务分解结构的管理与控制 (24)六、案例分析 (26)6.1 成功案例分析 (27)6.2 失败案例分析 (28)6.3 案例总结与启示 (29)七、总结与展望 (30)7.1 本章节总结 (30)7.2 未来发展趋势与展望 (31)一、内容描述项目管理之工作任务分解结构是一种将项目任务按照其内在关系和相互依赖性进行分解的方法,以便更好地组织、管理和控制项目的各个阶段和子任务。
通过工作任务分解结构,项目经理可以清晰地了解项目的整体目标、范围、时间表和资源需求,从而更有效地分配任务、监控进度和评估风险。
a)项目目标和范围:明确项目的目标和预期成果,以及项目的工作范围,即哪些任务和活动是项目的一部分,哪些不是。
b)任务分解:将项目中的大任务分解为更小、更具体的子任务,以便于管理和执行。
这通常包括对任务的描述、责任人、资源需求、时间表等方面的细化。
d)任务分配:根据项目团队成员的技能和经验,合理分配任务给相应的人员,以保证项目的高效执行。
还需要考虑任务的优先级和紧急程度,以便在有限的时间和资源内完成关键任务。
项目阶段划分及工作分解结构
项目阶段划分及工作分解结构目录1. 项目立项阶段 (2)1.1 项目背景与目标 (2)1.2 可行性分析报告 (3)1.3 项目组织结构与职责划分 (4)1.4 项目资源需求分析 (4)2. 需求分析与设计阶段 (5)2.1 需求收集与整理 (7)2.2 需求分析与确认 (8)2.3 概要设计 (9)2.4 详细设计 (10)2.5 技术可行性研究报告 (11)3. 开发实施阶段 (13)3.1 编码规范与代码审查流程 (14)3.2 单元测试计划与执行 (15)3.3 集成测试计划与执行 (16)3.4 系统测试计划与执行 (17)3.5 用户验收测试计划与执行 (19)4. 项目上线与交付阶段 (20)4.1 生产环境部署方案 (21)4.2 数据迁移计划与执行 (22)4.3 用户培训与技术支持计划 (23)4.4 项目总结报告与经验教训分享 (24)5. 后期维护与升级阶段 (25)5.1 系统维护计划与执行 (27)5.2 故障处理流程与记录管理 (29)5.3 功能优化与性能调优策略 (31)5.4 新功能开发计划与管理方法 (32)1. 项目立项阶段项目立项阶段是整个项目周期中最关键的一步,它直接决定项目的成功与否。
这个阶段的主要目标是明确项目的范围、目标、资源和时间安排,并获得项目执行的授权。
详细定义项目的范围,包括在项目范围内和范围外的内容,明确哪些功能将被包含,哪些功能将被排除。
梳理项目的需求,通过需求调研、用户访谈等方式收集用户需求并进行分析,形成详细的需求文档。
制订初步的项目实施方案,包括项目团队结构、资源分配、技术路线等。
将项目计划、可行性分析报告、预算方案等材料提交至相关部门进行审批。
1.1 项目背景与目标在全球经济快速发展的今天,(项目所属行业)正面临前所未有的机遇与挑战。
得益于技术的进步和市场需求的持续增长,(项目所属行业)的发展潜力巨大,对于(相关公司名称)这样以创新为核心驱动力的企业而言,抓住这一历史机遇尤为重要。
项目管理之工作分解结构(WBS)
项目管理之工作分解结构(WBS)1.概述1.1定义工作分解结构是将项目的可交付物和活动按照其内在的逻辑结构或实施的过程顺序进行逐层分解而形成的结构图。
从这个定义,我们可以分析出如下的内容:●分解的可选角度有两个:按可交付物分解和按活动分解。
按可交付物分解而得到的产出物用于进行项目范围确认,以及建立项目验收标准;按活动分解而得到的产出物用于项目时间管理部分的活动定义。
●工作分解结构是一张树型结构的逻辑示意图。
●通过对项目范围说明书的分解,会得到不同详细程度的工作分解结构。
工作分解结构是一种工作分解技术,是项目在不同细节水平上的概述或描述,它将为项目范围确认和项目活动定义提供支持。
1.2工作分解结构的意义化繁为简,将项目分解到易于管理和控制的程度,并为后续的工作,包括:项目范围确认,项目进度控制,项目质量控制,项目成本控制,人员的安排等方面提供有力的支持。
这就是制定工作分解结构的目的。
如下图所示:2.制定工作分解结构2.1 工作包工作包是进行工作分解结构的最终产物。
它是一系列相关工作或任务的集合,它位于工作分解结构的最底层,是易于被项目组成员所掌控的事物。
它同时也是进行后续项目管理工作的基础和依据,所有的进度计划,质量管理计划,成本计划,人员安排都是以它为基础而进行的,它是开展项目管理的最小单位。
在进行工作结构分解,产生一系列工作包的时候,我们可以参考如下原则:●工作包是独立地可交付单元,它应该是明确的,唯一的。
●工作包中的工作任务应该能够明确地落实到某个组织或个人。
●工作包的生命周期应该是最短的。
●明确工作包与其他工作包的关系。
●工作包能够确定实际的成本预算,人力和资源的需求。
●工作包中的大多数工作任务对项目组中相同类型的人员应该具有适应性。
2.2 关键要素在上一节里介绍了在产生工作包时应该注意或参照的一些原则,也就是说,这些原在在生产工作包的时候具有一定的参考意义。
那么,当一系列工作包被分解出来以后,项目组应该如何处理这些工作包,或者说,项目组拿到这些工作包以后,接下来需要做哪些工作呢?建议如下:●内容或活动过程描述。
项目WBS(工作分解结构)结构
项目WBS(工作分解结构)结构◆工程实施前报建阶段WBS1---报建计划: 1、负责完成报建、协调、勘测、径路占用及赔补。
◆工程实施前期准备阶段WBS1---资源计划:1、工程施工合同谈判:工程服务条款、工程分工界面、施工方式、价格、初步进度计划。
2、建设单位前期准备情况跟踪:到货、配套等。
3、项目组人员确定及分工。
WBS2---风险分析:项目实施期间的分析。
WBS3---制定工程实施方案。
◆工程实施阶段WBS1---开工准备会:工程交底,包括工程实施计划、工程分工界面、技术文档、管理要求、施工前期条件具备情况等。
WBS2---验货WBS3---安装:线路架设、设备的安装。
WBS4---安装质量确认。
WBS5---测试:1、单段测试2、系统调测(或中继段测试)WBS6---资源录入WBS7---全部测试完成、提交交工技术文件。
WBS8---预验收。
◆初验阶段WBS1---提请初验WBS2---初验准备会议。
WBS3---初验。
◆工程收尾阶段WBS1---项目总结:项目概况、实施情况、项目成果(生产能力情况)、需改进或值得推广的(经验)。
WBS2---施工合同付款、项目决算。
WBS3---项目档案保存。
WBS4---遗留问题跟踪处理。
◆终验阶段WBS1---整改完毕,提请终验WBS2---终验准备会议。
WBS3---终验。
WBS3---终验总结并出具结论。
◆工程保修阶段WBS1---对试运行期间的施工方责任问题免费保修。
WBS2---对非施工方责任问题积极配合处理。
工程将根据以上的工作分解结构对每阶段的工作进行跟踪、控制。
工作分解结构(WBS,WorkBreakdownStructure)
工作分解结构(Work Breakdown Structure,简称WBS)跟因数分解是一个原理,就是把一个项目,按一定的原则分解,项目分解成任务,任务再分解成一项项工作,再把一项项工作分配到每个人的日常活动中,直到分解不下去为止。
即:项目→任务→工作→日常活动工作分解结构(WBS,Work Breakdown Structure),以可交付成果为导向对项目要素进行的分组,它归纳和定义了项目的整个工作范围,每下降一层代表对项目工作的更详细定义。
WBS总是处于计划过程的中心,也是制定进度计划、资源需求、成本预算、风险管理计划和采购计划等的重要基础。
WBS同时也是控制项目变更的重要基础。
项目范围是由WBS定义的,所以WBS也是一个项目的综合工具。

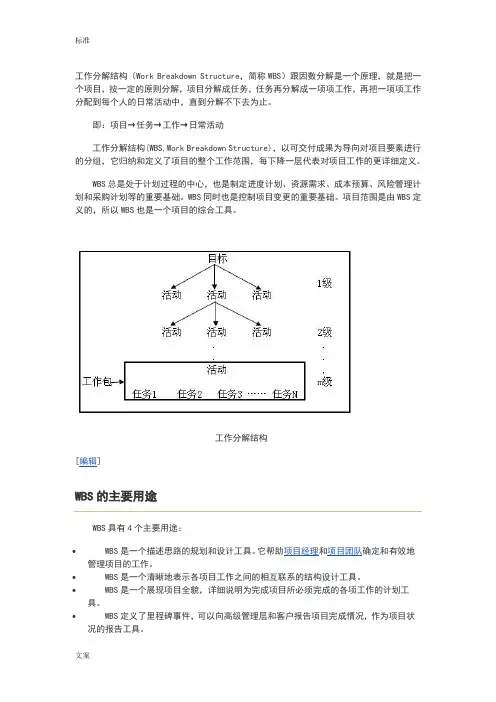

工作分解结构[编辑]WBS的主要用途WBS具有4个主要用途:∙WBS是一个描述思路的规划和设计工具。
它帮助项目经理和项目团队确定和有效地管理项目的工作。
∙WBS是一个清晰地表示各项目工作之间的相互联系的结构设计工具。
∙WBS是一个展现项目全貌,详细说明为完成项目所必须完成的各项工作的计划工具。
∙WBS定义了里程碑事件,可以向高级管理层和客户报告项目完成情况,作为项目状况的报告工具。
WBS是面向项目可交付成果的成组的项目元素,这些元素定义和组织该项目的总的工作范围,未在WBS中包括的工作就不属于该项目的范围。
WBS每下降一层就代表对项目工作更加详细的定义和描述。
项目可交付成果之所以应在项目范围定义过程中进一步被分解为WBS,是因为较好的工作分解可以:∙防止遗漏项目的可交付成果。
∙帮助项目经理关注项目目标和澄清职责。
∙建立可视化的项目可交付成果,以便估算工作量和分配工作。
∙帮助改进时间、成本和资源估计的准确度。
∙帮助项目团队的建立和获得项目人员的承诺。
∙为绩效测量和项目控制定义一个基准。
∙辅助沟通清晰的工作责任。
∙为其他项目计划的制定建立框架。
∙帮助分析项目的最初风险。
wbs常用的项目工作结构分解方法
wbs常用的项目工作结构分解方法
WBS常用的项目工作结构分解方法有模板法、自上而下法、分解法等。
模板法是指项目的工作分解可以借用项目所属专业技术领域中的标准化或通用化的项目工作分解结构模板,然后根据项目的具体情况和要求进行必要的增加或删减而得到项目工作分解结构的方法。
虽然每个项目都是独特的,但是以前项目的工作分解结构往往可以当作新项目的样板,因为某些项目与以前的某一项目总有某种程度的相似之处。
自上而下法是从项目的最大单位开始,逐步将项目工作分解为下一级的多各子项目。
这种方法适用于项目经理和相关部门对项目有一个整体了解的情况。
分解法是把项目可交付成果分成较小的、便于管理的组成部分,直到工作和可交付成果定义到工作细目既工作包。
工作包是工作分解结构中的最低层,它的详细程度因项目大小与复杂程度而异。
如果工作包的工作费用和持续时间能够估算出来,则认为这种分解是可行的。
要在很远的将来完成的可交付成果或子项目,可能就无法分解。
以上信息仅供参考,如有需要,建议咨询项目经理或项目管理专家。
项目进度计划书的工作分解结构和关键路径
项目进度计划书的工作分解结构和关键路径随着现代社会的进步和发展,项目管理在各个领域中扮演着越来越重要的角色。
项目进度计划书作为项目管理的核心文档之一,对于项目的顺利进行起着至关重要的作用。
本文将从工作分解结构和关键路径两个方面,探讨项目进度计划书的重要性和实施方法。
一、工作分解结构工作分解结构(Work Breakdown Structure,简称WBS)是将项目的工作任务进行逐级分解的一种方法。
通过将项目分解成可管理的工作包,可以更好地组织和控制项目的进展。
WBS通常采用树状结构,将项目的工作任务从总体到细节逐级划分,形成一个层次化的工作分解结构。
在制定项目进度计划书时,工作分解结构是一个必不可少的步骤。
首先,项目经理需要明确项目的目标和范围,确定项目的主要工作任务。
然后,根据这些主要任务,逐级细分为更具体的子任务,直到到达可管理的工作包的级别。
最后,将这些工作包按照逻辑关系组织起来,形成一个完整的工作分解结构。
工作分解结构的好处在于,它可以帮助项目团队更好地理解项目的工作内容和任务分配。
通过将项目分解为更小的工作包,项目经理可以更好地控制项目的进度和资源分配,确保项目按计划进行。
此外,工作分解结构还可以帮助项目团队识别和管理项目的风险,提前做好应对措施。
二、关键路径关键路径是指项目中最长的持续时间路径,决定了整个项目的最短完成时间。
在项目进度计划书中,关键路径的确定对于项目的成功至关重要。
只有在关键路径上的任务按时完成,整个项目才能按计划进行。
确定关键路径的方法是通过网络图技术,如甘特图或关键路径法(Critical Path Method,简称CPM)。
首先,项目经理需要将项目的工作任务和其之间的依赖关系绘制成网络图。
然后,根据任务的持续时间和依赖关系,计算出每个任务的最早开始时间和最迟开始时间。
最后,通过比较每个任务的最早开始时间和最迟开始时间,确定关键路径。
关键路径的确定有助于项目经理更好地理解项目的时间要求和风险点。
项目工作分解结构
图形形式
图形形式是一种更为直观的工作分解结构表达方式,通过使用流程图、组织结构图、甘特图等形式, 能够清晰地展示项目的整体流程、任务之间的逻辑关系和时间进度。
图形形式有助于项目成员更好地理解项目的整体架构和任务之间的关系,有利于发现潜在的问题和优 化项目流程。
沟通与确认
工作分解结构的沟通与确认是确保项目顺利进行的关键环节,通过与项目 成员进行充分的沟通和讨论,明确任务内容、责任和预期成果。
在工作分解结构完成后,应与项目成员进行确认,确保每个人都对任务的 理解和要求达成一致,并及时解决存在的疑问和潜在问题。
沟通与确认有助于建立共同的项目目标和团队共识,为项目的顺利实施奠 定基础。
04
工作分解结构的应用
项目计划制定
01
制定项目目标
通过工作分解结构,将项目目标 细化为具体的工作任务,确保每 个任务都与项目目标紧密相关。
总结词
预见性、前瞻性
总结词
协调性、整合性
详细描述
工程项目的工作分解结构需要具备一定的预见性和前瞻性 ,考虑到可能出现的问题和风险,提前制定应对措施。这 样可以减少项目实施过程中的不确定性,降低风险对项目 的影响。
THANKS
感谢观看
更新与维护
随着项目的进展,可能需要对工作 分解结构进行调整和更新,以确保 其始终能反映项目的实际情况。
03
工作分解结构的表达与沟通
表格形式
表格形式是一种简洁明了的工作分解 结构表达方式,通过列明任务名称、 负责人、预计完成时间等关键信息, 能够清晰地展示项目的工作内容和责 任分配。
表格形式具有易读性和可操作性,方 便项目成员理解和跟进任务,也有利 于项目经理对项目进度进行监控和管 理。
项目管理工作分解结构(WBS)
WBS案例分析
06
案例一:软件开发项目
总结词
软件开发项目是典型的项目类型,其工作分解结构需要充分考虑软件开发过程中的需求分析、设计、编码、测试 和发布等阶段。
详细描述
在软件开发项目中,工作分解结构需要将项目目标细化为一系列可执行的任务,包括需求调研、系统设计、数据 库设计、界面设计、编码实现、系统测试、用户培训和软件发布等。每个任务都需要明确负责人和完成时间,以 确保项目按时交付。
成果导向法
以最终成果为导向,逆向思考每项 任务的具体要求和标准,确保每项 任务都为实现最终目标做出贡献。
责任分配法
根据团队成员的技能和经验,将工 作任务分配给合适的负责人,确保 每项任务得到有效执行。
WBS的组成元素
02
工作包
工作包
是WBS的最低层次,表示可交付成 果的组成部分,通常包含一项或多项 任务。
合理划分工作包
根据项目规模和复杂度,合理划分工作包,避免过度分解 。
持续优化WBS
在项目执行过程中,根据实际情况持续优化WBS,以适应 项目变化。
采用自动化工具
使用项目管理软件等自动化工具,降低人工管理成本,提 高WBS的准确性和实时性。
加强培训与沟通
对项目团队进行培训,提高其对WBS的理解和运用能力 ;加强团队之间的沟通,确保所有人对WBS的理解保持 一致。
案例三:科研项目
总结词
科研项目的工作分解结构需要充分考虑科研 工作的特点,如研究内容、方法、实验设计 等,以及科研项目的阶段性特点。
详细描述
在科研项目中,工作分解结构需要将项目目 标细化为一系列具体的任务,包括文献综述、 研究假设、实验设计、数据采集与分析、结 果解释与结论等。每个任务都需要明确负责 人和完成时间,以确保项目按时交付,并且 达到预期的研究目的和效果。
工作分解结构词典
工作分解结构词典
工作分解结构(Work Breakdown Structure,简称WBS)是将一个复杂的项目或任务分解为若干个具体的工作包(Work Package)或工作单元(Work Unit)的一种方法。
下面是一些常用的工作分解结构词汇:
1. 项目(Project):整个工作分解结构的顶层,代表整个项目或任务。
2. 阶段(Phase):项目或任务的不同阶段,可以根据时间、功能或其他标准进行划分。
3. 工作包(Work Package):代表一个具体的工作单元,可以是一个小任务、一个具体的工作项或一组相关的工作。
4. 任务(Task):工作包中更加具体的工作单元,通常是一个独立的活动,可以被分配给团队成员来完成。
5. 里程碑(Milestone):标志一个阶段完成或重要事件的发生,通常用于衡量项目进展。
6. 交付物(Deliverable):工作包或任务完成后需要交付给客户、利益相关者或其他团队成员的成果物。
7. 资源(Resource):完成工作包或任务所需的人员、设备、材料和其他资源。
8. 依赖关系(Dependency):不同工作包或任务之间的前后顺序关系,一些任务的开始或结束取决于其他任务的完成。
9. 任务持续时间(Duration):完成一个任务所需的时间。
10. 负责人(Responsible Person):负责完成一些工作包或任务的团队成员。
这些词汇可以帮助项目经理和团队成员清晰地划分和管理工作,提高项目的执行效率和成功率。
