甲供材料设备采购及管理工作程序资料
甲供材料设备采购及管理工作程序资料
文件管理序列号:[K8UY-K9IO69-O6M243-OL889-F88688]
【最新资料,Word版,可自由编辑!】
1.目的:
1.1确保采购材料(设备)100%符合有关国家规范及标准。
1.2确保采购材料(设备)严格按合同要求进场,保证工程按质按期完成。
1.3严格按采购合同要求支付材料(设备)款,做到付款进度不超前于材料(设备)进场进度。
2.范围:新建项目工程承包合同中所指定的甲供材料(设备)。
3.职责:
3.1设计部从建筑设计角度考虑,提出采购材料(设备)在美观及使用功能等方面的要求,并提供甲供料清单及验收规范。
3.2工程部负责甲供材料(设备)的采购资料准备、采购实施、组织验收以及检查采购材料(设备)是否按合同要求进场。
3.3预算部负责控制采购材料(设备)的付款方式以及付款进度。
4.程序:
4.1工程部主办工程师按《招投标管理工作细则》规定要求进行甲供材料(设备)的采购。
4.2工程部主办工程师拟定《招投标文件》、《采购合同》及投标厂商的入围资格报请部门经理审批。
4.3主办工程师按经审批的《入围资格》要求邀请三至五家分供商进行招投标,并封样存至仓库,做好标识。
4.4施工图纸出齐后7天内,主办工程师应要求施工单位上交材料设备使用计划,同时考虑生产周期,由主办工程师编制《甲供材料(设备)采购工作计划》,经甲、乙双方协商后作为招投标的依据之一。
4.5所有甲供料须在房屋预售前一个月签订合同,在签订合同之前须预留20天合同审批时间,20天招投标时间。
4.6主办工程师会同预算部人员实施招投标。
4.7主办工程师按《招投标管理工作细则》及招投标结果,与供货厂商签订采购合同并报请审批。
5.甲供材料(设备)进场管理工作程序:
5.1在甲供材料(设备)签约之前,主办工程师必须检查供货厂商的法人委托书、地址、营业执照、资质证书、准用证、合格证、检测报告及其技术指标等资料是否符合《合同》和入围资格要求。
5.2监理公司材料员、施工单位材料员检查进场材料(设备)与“产品封样”是否相符,并将“产品封样”保留到工程竣工及至保修期结束。
5.3检查进场材料(设备)的品牌是否符合合同要求。
5.4检查进场材料(设备)的色泽、材质(指材料)、外观等是否符合设计及合同要求。
5.5检查进场材料(设备)的尺寸、规格、型号等是否符合设计及合同要求。
5.6检查进场材料(设备)是否符合出厂标准或有关国家行业标准以及合同要求达到的标准。
5.7检查进场材料(设备)合同要求的配件及辅材等是否齐全、正确。
5.8检查进场材料(设备)的产品保护措施是否到位。
5.9检查进场材料(设备)的供货时间是否按合同及供货时间计划要求执行。
如供货时间延误造成工期、经济损失,则由主办工程师书面通知供货厂商主办人员及其上级领导并按采购合同规定处理。
5.10对关键材料(设备)的关键生产加工过程,主办工程师须会同监理工程师委派专门人员对其过程进行现场跟踪监督。
5.11检查进场材料(设备)的数量是否符合合同要求及供货计划要求。
5.12检查进场材料(设备)的存贮及堆放是否符合有关规定要求。
5.13进场材料(设备)的检查、验收工作必须做到100%,由工程部主办工程师负责会同监理公司、总承包公司等有关单位共同参与进行(必要时设计部也参加),验收合格后方可支付材料(设备)款。
5.14如施工单位要求延时交货,应提交书面申请。
5.15公司内部相关环节影响工期时,项目主办人应书面通知相关人员可能发生的费用损失。
5.16项目结束后,项目主管汇总甲供材料(设备)的供货质量、交货期、配合情况,填写《甲供材料(设备)供货单位考核情况评分表》,报部门经理审批。
6.相关文件:
6.1《招投标管理工作细则》
6.2《甲供材料(设备)招标文件采购合同》
6.3有关材料(设备)国家行业标准及国际标准
7.相关表单
7.1《甲供材料(设备)采购工作计划》
7.2《甲供材料(设备)入围资格》
7.3《甲供材料(设备)清单》
7.4《甲供材料(设备)产品封样表单》
7.5《甲供材料(设备)进货质量、进度统计表》7.6《甲供材料(设备)供货单位考核情况评分表》
日期:日期:日期:。

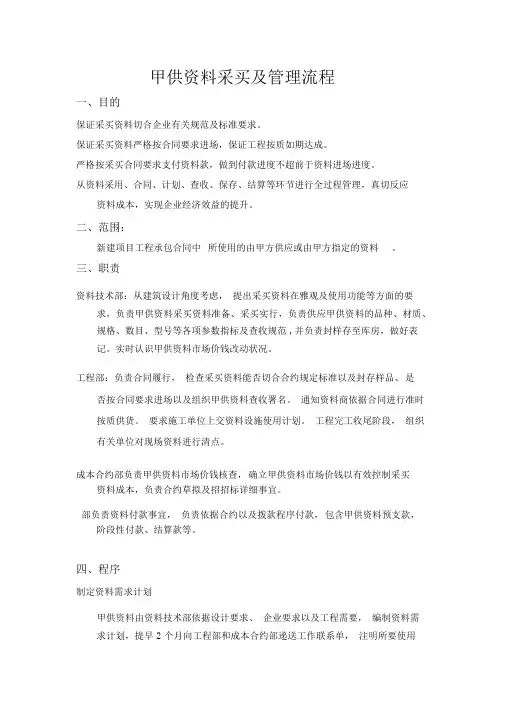

甲供材料采购及管理流程
甲供资料采买及管理流程一、目的保证采买资料切合企业有关规范及标准要求。
保证采买资料严格按合同要求进场,保证工程按质如期达成。
严格按采买合同要求支付资料款,做到付款进度不超前于资料进场进度。
从资料采用、合同、计划、查收、保存、结算等环节进行全过程管理,真切反应资料成本,实现企业经济效益的提升。
二、范围:新建项目工程承包合同中所使用的由甲方供应或由甲方指定的资料。
三、职责资料技术部:从建筑设计角度考虑,提出采买资料在雅观及使用功能等方面的要求,负责甲供资料采买资料准备、采买实行,负责供应甲供资料的品种、材质、规格、数目、型号等各项参数指标及查收规范 , 并负责封样存至库房,做好表记。
实时认识甲供资料市场价钱改动状况。
工程部:负责合同履行,检查采买资料能否切合合约规定标准以及封存样品、是否按合同要求进场以及组织甲供资料查收署名。
通知资料商依据合同进行准时按质供货。
要求施工单位上交资料设施使用计划。
工程完工收尾阶段,组织有关单位对现场资料进行清点。
成本合约部负责甲供资料市场价钱核查,确立甲供资料市场价钱以有效控制采买资料成本,负责合约草拟及招招标详细事宜。
部负责资料付款事宜,负责依据合约以及拨款程序付款,包含甲供资料预支款,阶段性付款、结算款等。
四、程序制定资料需求计划甲供资料由资料技术部依据设计要求、企业要求以及工程需要,编制资料需求计划,提早 2 个月向工程部和成本合约部递送工作联系单,注明所要使用资料的品种、规格、品位、使用时间,由资料技术部依据共同约定结果整理编制甲供资料表。
资料观察询价4.2.1 资料技术部对甲供资料进行市场检查。
检查内容包含资料的供应商或制造商名录,品牌名称,资料规格、性能、品位、样品,市场价钱,曾使用的单位,检查时间等。
以上内容由资料技术部汇总剖析形成市场检查信息表,录入资料信息库,同时填写资料检查表供应给成本合约部。
长久使用的资料,需按期做市场检查。
4.2.2 成本合约部接到资料检查表后,依据工程本质估算状况,询价以获得较精确的价钱信息,形成核实后的资料检查表,确立基准价位,并反应给资料技术部的资料信息库以及工程部。
甲供材料管理操作流程
甲供材料管理操作流程甲供材料管理操作流程1、制订材料采购计划1.1造价部根据施工图纸并结合工程实际需要,编制材料总体需求计划,报上级领导。
1.2工程部现场管理人员依据图纸及现场实际情况编制材料需要计划,并要求施工单位提出各类材料需要计划,统筹考虑提出材料采购建议,提交给造价部。
造价部依据工程部及施工单位提出的计划进行总量复核控制。
1.3工程部依据部造价部复核后的材料计划,作为材料招标数量及合同数量参考依据,综合考虑工程进度情况及工程现场实际需要,上报给上级领导审批。
2、材料招标询价:2.1造价部依据领导审批的材料计划,对材料进行市场价格调查。
2.2工程部依据领导审批的材料计划,编制招标文件,招标文件内容概要如下:一、投标单位须知,1、总体概要说明2、工程说明,3、承包方式4、工期要求,时间要作详细要求,并有奖罚措施5、投标单位的资格及条件,投标单位不少于3-5家,针对材料设备的技术参数要求,对投标单位作为严格要求,6、投标产生的费用由投标单位自负7、现场考察,投标单位考察施工现场,公司对组织总师、工程部、造价部等相关部门对合格的投标单位进行考察。
8、招标材料的资金及付款情况说明9、招标文件内容、目录、格式、资料等作统一说明和要求10、招标文件的澄清与修改,11、组成投标书的文件,分技术标、商务标12、投标报价,采用的报价方式或定额,包含的费用13、投标书的有效期及投标保证金14、付款方式15、投标书的签暑16、投标书的密封及标记17、送交投标书截止期18、投标书的更改与撤回19、无效标书的界定20保密要求21、标书的评审,符合性的鉴定,22、投标书的澄清23、合同授予的条件24、接受和拒绝投标的权力25、中标通知书26、履约担保27、合同协议书的签署28评、定标细则29、施工补充协议主要条款,对材料质量、送货等作为严格限制及要求3、材料进场验收3.1检查验收材料质量是保障工程质量、降低工程成本的一项不可缺少的业务工作。
甲供材料设备采购与管理工作程序
质量问题的处理与改进
甲供材料设备出现质量问题时,应立即停止使用,并及时通知供应商进行处理。
甲供材料设备质量问题严重时,应要求供应商进行退货或更换,并对其进行处罚。
对于经常出现质量问题的甲供材料设备,应要求供应商进行质量整改,并加强对其供应产 品的质量检查。
甲供材料设备的质量问题处理情况应及时记录,并归档保存,以便日后进行质量追溯和改 进。
供应商应具有良 好的售后服务和 保障能力
供应商应具备合 理的价格和良好 的商业信誉
采购合同签订
采购流程的起点,明确采购需求和规格要求 供应商选择与评估,确保供应商具备履约能力 合同谈判与签订,明确双方权利义务和违约责任 合同审批与备案,确保合同合法有效并符合公司制度要求
采购订单下达
采购部门根据需求计划和库存情 况制定采购订单
定期检查与维护
及时处理故障与问题
记录使用情况并归档
维护保养
保养计划:制定保养计划, 对甲供材料设备进行必要的 保养和维护。
定期检查:对甲供材料设备 进行定期检查,确保其正常 运转。
维修记录:建立维修记录, 对甲供材料设备的维修情况
进行跟踪和管理。
备件管理:对甲供材料设备 的备件进行管理,确保备件
充足且质量可靠。
建立材料和设备的领用和盘点制度,确保材料和设备的保管和使用符合规定要求,避免丢失和 损坏。
01
甲供材料设备采购与管理中的风险 控制
供应商风险
供应商选择风险 供应商质量风险 供应商交货期风险 供应商合作风险
合同风险
供应商不履行合同义务
合同条款不清晰或存在漏 洞
合同变更频繁,导致管理 困难
在采购过程中,业主方 应确保所采购的甲供材 料设备符合既定的质量 标准,并在合同中明确 相关要求。
甲供材料(设备)采购及管理工作流程
甲供材料(设备)采购及管理工作程序1.目的:1.1确保采购材料(设备)100%符合有关国家规范及标准。
1.2确保采购材料(设备)严格按合同要求进场,保证工程按质按期完成。
1.3严格按采购合同要求支付材料(设备)款,做到付款进度不超前于材料(设备)进场进度。
2.范围:新建项目工程承包合同中所指定的甲供材料(设备)。
3.职责:3.1设计部从建筑设计角度考虑,提出采购材料(设备)在美观及使用功能等方面的要求,并提供甲供料清单及验收规范。
3.2工程部负责甲供材料(设备)的采购资料准备、采购实施、组织验收以及检查采购材料(设备)是否按合同要求进场。
3.3预算部负责控制采购材料(设备)的付款方式以及付款进度。
4.程序:4.1工程部主办工程师按《招投标管理工作细则》规定要求进行甲供材料(设备)的采购。
4.2工程部主办工程师拟定《招投标文件》、《采购合同》及投标厂商的入围资格报请部门经理审批。
4.3主办工程师按经审批的《入围资格》要求邀请三至五家分供商进行招投标,并封样存至仓库,做好标识。
4.4施工图纸出齐后7天内,主办工程师应要求施工单位上交材料设备使用计划,同时考虑生产周期,由主办工程师编制《甲供材料(设备)采购工作计划》,经甲、乙双方协商后作为招投标的依据之一。
4.5所有甲供料须在房屋预售前一个月签订合同,在签订合同之前须预留20天合同审批时间,20天招投标时间。
4.6主办工程师会同预算部人员实施招投标。
4.7主办工程师按《招投标管理工作细则》及招投标结果,与供货厂商签订采购合同并报请审批。
5.甲供材料(设备)进场管理工作程序:5.1在甲供材料(设备)签约之前,主办工程师必须检查供货厂商的法人委托书、地址、营业执照、资质证书、准用证、合格证、检测报告及其技术指标等资料是否符合《合同》和入围资格要求。
5.2监理公司材料员、施工单位材料员检查进场材料(设备)与“产品封样”是否相符,并将“产品封样”保留到工程竣工及至保修期结束。
质量控制之甲供材料设备管理制度
03
采购合同签订:与供应商 签订采购合同,明确双方 的权利和义务
04
采购进度控制:根据项目 进度,合理安排采购时间, 确保材料设备按时到位
05
质量检验:对采购的材料 设备进行质量检验,确保 符合项目要求
06
采购档案管理:建立采购 档案,记录采购过程,便 于日后查询和分析
采购方式的确定
01
02
03
04
05
供应商的选择与评估
供应商的资质审查:营业执照、税务 登记证、生产许可证等
供应商的业绩考察:过往项目、客户 评价等
供应商的生产能力评估:生产规模、 技术水平、设备状况等
供应商的质量管理体系:质量管理体 系认证、质量控制措施等
供应商的售后服务能力:售后服务体 系、响应速度等
供应商的报价合理性:价格合理性、 成本控制能力等
包括整改、退货等
验收报告:编写验收 报告,包括验收情况、
问题处理等情况
验收标准的制定
依据国家法律法规、行业
标准和企业内部规定
1
结合项目特点和需求,制
定具体的验收标准和流程 2
明确验收人员的职责和权
限
3
制定验收记录和报告的格
式和内容,确保验收过程 4
的可追溯性和完整性
定期对验收标准和流程进
行评估和优化,确保其适 5
再生利用等
废旧材料设备 的回收:与专 业回收公司合 作,进行废旧 材料设备的回
收和处理
废旧材料设备 的再利用:对 废旧材料设备 进行维修、改 造,使其可以
再次使用
废旧材料设备 的再生利用: 将废旧材料设 备进行拆解, 提取其中的有 用材料,用于 生产新的材料
设备
甲供材料设备的质量 问题处理
工程甲供材料采购方案
工程甲供材料采购方案一、前言工程甲供材料采购是工程建设项目中非常重要的一环,采购的质量和供应的及时性对整个项目的进度和质量都有着重要的影响。
因此,我们将在本方案中详细介绍工程甲供材料的采购流程、注意事项以及管理措施,以确保材料的质量和供应的及时性。
二、采购流程1. 项目启动该项目的甲供材料采购从项目启动阶段开始,在项目启动阶段,需要确定项目的材料需求清单和采购计划。
为了确保材料的质量和供应的及时性,需要提前进行供应商的调研和材料的样品测试,这样可以帮助我们找到最适合项目需求的供应商。
2. 材料需求确认在确定项目的材料需求清单和采购计划后,需要对材料需求进行确认。
这一环节需要和设计部门、项目管理部门和施工单位进行沟通,确保材料的使用规格和数量达到项目需求。
3. 供应商选择根据项目的需求和材料的特性,可以确定需要的供应商范围。
在选择供应商时,需要考虑供应商的信誉度、产能、质量控制能力、交期及售后服务等因素,并进行充分的比较和评估,最终确定最合适的供应商。
4. 样品测试在选择供应商后,需要进行材料的样品测试。
样品测试的目的是验证供应商提供的材料是否符合项目的质量标准,并且满足项目的需要。
样品测试的结果将作为最终供应商的评估依据,非常关键。
5. 编制采购合同在确定供应商后,需要进行采购合同的谈判和签订。
采购合同中需要包括材料的规格、数量、价格、交期等基本条款,同时还需要包括供应商的质量承诺、售后服务及违约责任等方面的条款。
6. 材料交付在采购合同签订后,供应商需要及时交付材料。
在材料交付的过程中,需要进行严格的验收,确保供应的材料符合合同约定的质量标准,并且达到项目的使用要求。
7. 项目管理在材料交付后,需要进行项目管理。
项目管理包括材料的储存、保管、使用等方面,需要确保材料能够按时供给施工,避免因材料问题而影响项目的进度和质量。
8. 结算与评估在项目结束后,需要进行采购合同结算和供应商的评估。
结算需要根据实际交付的材料和服务进行,评估需要根据供应商在项目中的执行情况和项目方案的实施情况进行。
甲供材采购招标管理流程
甲供材采购招标管理流程编制日期审核日期批准日期修订记录1、流程图2、流程概况3、工作程序3.1招标采购计划确定3.1.1工程管理部根据《项目整体控制计划》要求,组织施工单位编制《材料设备进场计划表》,提交项目执行总审批,审批通过后转物资采购部。
3.1.2物资采购部根据工程管理部提供的《材料设备进场计划表》、材料用量编制《项目材料设备采购计划》,采购方式由项目执行总经理报总裁审批。
3.1.3材料设备招标管理工作应严格按照流程规定执行(适用于北京乔波、昆山建兴):✓单项合同估算价在30万(含)元以上的应采取邀请招标方式确定中标单位。
✓单项合同估算价在30万元以下,或具有项目特定性、行业特殊性,采用行业专利、专有技术的,或建筑艺术造型有特殊要求的,或承包商服务提供商少于3家的特殊情况,可采用直接发包方式。
✓武汉瑞华的邀请招标和直接发包的权限为:10万。
3.2供方信息收集3.2.1发布招标信息:根据材料设备采购计划,资格审查截止日期7天前,物资采购部安排在公司内网或以其它方式发布招标公告。
招标公告应明确招标项目名称、招标范围、规模、资格审查截止日期、招标要求等信息。
3.2.2投标意向单位资料的收集:物资采购部组织相关部门通过发布招标信息、战略采购产品清单、材料设备信息库、市场查询等方式收集投标意向单位。
应保证投标意向单位的数量不少于三家。
3.2.3物资采购部应要求材料设备供方提供以下资料的原件或复印件(提供复印件时应加盖公章),并填写《材料设备供应商信息登记表》:1)公司简介;2)营业执照;3)资质证书;4)与招标业务相关的业绩资料;5)税务登记证;6)企业代码证。
3.3资格审查与供方考察3.3.1材料设备供应商资格审查:由物资采购部组织工程管理部、合同预算部对材料设备供应商进行资格审查。
3.3.2资格审查后,由物资采购部组织工程管理部、合同预算部共同推荐预选单位,预选单位经招标小组组长审批后,报成本管理中心备案。
甲供设备管理制度(二篇)
甲供设备管理制度甲供甲控材料(设备)进场质量验收制度依据《建设工程质量管理条例》之规定,确保公司开发项目的工程质量,规范材料进场验收管理制度,杜绝不合格材料进入工地,用到工程上,制定此制度:一、材料供货验收:1、甲供材料:(1)甲供材料签订供货合同前,采购部根据施工单位提报的材料技术要求及规格型号会同监理单位、预算部及工程部现场工地负责人进行质量确认,书面填写《甲控材料(设备)进场前样品品牌、质量确认单》,合格后依据样品进行《封样标签》、《封样清单》的填写。
样品一式三份分别存放于公司、现场工程部及监理单位。
(2)甲供材料签订供货合同后,采购部书面填写《甲供材料(设备)合同及技术要求交底单》通知现场工程部、监理及施工方到货的名称、数量、质量、品牌等基础资料。
(3)甲供材料进场后,由监理单位、施工单位、甲方采购部及工程部现场工地负责人在工地直接根据合同要求和样品进行验货、收货。
验货要认真____出厂证明、质保单等证明资料并鉴证是否符合合同要求或指定品牌,要仔细核对品种、规格、数量等,按核对的实际情况向施工单位和供货商交接签收,并认真填写《甲供甲控材料(设备)进场验收表》,此验收表由监理单位跟踪填写并统一编号汇总,上报建设方,作为供货单位付款的依据。
收货时要严把质量关,坚决执行国家有关建材的质量标准。
不符合质量标准的建材,不得用于工程,由甲方负责通知退货。
对出现的问题,采购部____协调处理,公司可根据合同条款内容进行处罚。
2、甲控材料:(1)大宗的甲控材料,依据施工单位与现场工程负责人共同确认的《楼盘甲供(单项分包)及甲控材料计划时间节点安排》,由建设单位____公开招标,确定品牌及价格,并对样品进行封存(样品封存程序同甲供材料),下发施工单位,由施工单位自行采购。
(2)大宗甲控材料,由施工单位进场前一天书面填写《材料进场时间申请表》,上报建设单位及监理单位。
(3)大宗甲控材料验收程序同甲供材料。
3、单项分包项目牵扯材料部分的封样及验收,均执行甲供甲控材料验收流程。
甲供物资管理及验收作业管理指引
一、概述二、工作程序1.材料设备样板管理1.1.项目部在项目现场设立材料设备样板库,存放本项目的材料设备样板,详见《材料设备样板目录》。
1.2.项目部根据需要可要求供应商在供货前按照已封存样板,提供供货样板,如建筑饰面材料、瓷砖、地板、水暖装饰件、五金等主要品种物资。
1.3.项目部、设计管理中心(项目部要求时)对供货样板的质量、技术参数及款式进行审核,经审核符合要求方可供货。
1.4.项目部负责将已确认的供应商供货样板作为材料设备验收的依据封存到样板库房。
2.材料设备采购计划2.1.项目部依据项目施工进度计划及材料/设备的供货周期,提前组织承包商/分包商编制《甲供物资材料使用计划》,由承包商/分包商项目经理签发,报监理单位、项目部经理审核。
此计划同时在运营管理中心备案。
2.2.《甲供物资材料使用计划》提交时间不应影响甲供物资采购及工程计划节点,总承包商应进场后一个月内完成。
当计划发生变化时,项目部须及时修订《甲供物资材料使用计划》,并对修订后的计划以书面形式通知承包商,并抄送运营管理中心。
2.3.承包商须对其提出的物资需求数量的准确性负责。
因数量不准造成物资过剩的,如采购合同未作规定,则项目部不负责剩余物资退货;造成物资供应不足的,承包商可继续向项目部申报需求计划(填写《甲供物资材料使用申请表》),但因物资供应延迟导致分判工程工期延误或因不同批次产品存在色差等原因的责任由承包商承担。
2.4.需多次进货的物资材料,承包商每次进货前需填写《甲供物资材料使用申请表》,经承包方项目经理、监理工程师、项目工程师、现场QS审核确认。
2.5.合同计划内的物资材料计划由项目工程师填写《材料设备采购通知单》,报项目经理审批后,下发给材料供应商。
超出合同计划的由招标采购中心与供应商协商,数量差额不大的由招标采购中心向供应商发出《材料设备采购通知单》,最后按实际供货数量结算,差额较大的需补签协议后继续由项目部执行采购。
最新甲供材料实施流程及管理办法
工程甲供材料实施流程及管理办法一、适用范围及要求本办法适用于滨汉小区及周边市政道路项目中的水泥、加气块、页岩砖的采购及管理。
二、甲供材需求计划的编制1、各单项甲供材的需求计划由施工单位编制,包括总需求计划及分批进场计划,各需求计划应详细列明规格型号、工程数量、技术标准、要求进场时间等,如有特殊要求应加备注予以说明,必要时还需附上相关图纸、图集、照片等;总需求计划还应包括材料分批进场时间计划。
总需求计划应至少提前30 天提交至业主单位采购部门,以方便业主单位采购。
各分批进场计划提交时间应不低于10 天,如有特殊加工周期要求的甲供材需求计划提交时间还应提前。
2、需求计划的编制依据为施工合同、设计图纸、设计变更、国家相应标准及规范,由监理单位、业主单位核实后执行。
三、甲供材执行程序1、施工单位编制的《甲供材总需求计划》、《甲供材第*期进场计划》应在规定的时间内以书面形式提交给监理单位。
提交的书面材料必须有施工单位的项目经理签字及盖公章。
2、监理单位、业主单位对施工单位提交的需求计划在3个工作日内复核完成,若执行标准无问题,监理总监签字盖章;业主单位项目负责人审批签字。
3、审批通过后的甲供材需求计划由业主单位采购部门组织采购工作。
四、甲供材采购、供应与款项支付及保管费1、甲供材由业主单位负责采购、供应并送至本工程用地红线内位于地面的集中堆放指定地点或位于建筑物或构筑物首层指定仓库卸货,装车、运输、卸车费用均含在甲供材单价中,装卸和运输途中的产品损坏、丢失由业主单位负责更换,因此影响工期所造成的损失由业主单位承担。
乙方确保场内运输道路畅通、指定地点或指定仓库清整洁净。
甲供材经乙方和监理单位验收合格后,由乙方负责保管,并自行承担保管费用。
2、甲供材的包装完整,适应装卸、防潮、防雨等需要,适合长途运输及二次搬运,保证产品的完好无损,因包装不良造成的产品损坏、质量下降由业主单位负责按照乙方规定的时间更换成合格全新产品。
