基坑开挖施工组织设计
基坑开挖施工组织设计第一章工程概况1.1工程内容及现场条件1.1.1工程内容本工程主要为基坑开挖。
工程包括:土方开挖、集水井排水、土钉支护边坡、预裂、微差爆破石方。
1.1.2现场条件施工用电用水均已接至附近及现场。
交通运输条件情况良好,施工现场靠近城市主干道,已达到施工开工条件。
在施工过程中土建要搞好协调施工,创造足够的工作面和充分的时间给其他工种施工,控制工期关键线路,在条件允许的情况下,尽可能缩短工期。
1.2编制依据1.2.1编制依据1、商住楼工程施工招标文件。
2、设计的现有建筑、结构、安装等施工图纸。
3、国家现行的施工规范及山东省、青岛市有关标准、法律、法规等文件。
4、现场踏勘观感。
5、我公司内部文件、管理制度等以及XX八局ISO9002质量认证体系质量手册和程序文件。
1.2.2本工程拟用施工规范清单1、地基与基础工程施工及验收规范(GBJ202-83);2、建筑工程质量检验评定标准(GBJ301-88);3、钢筋焊接及验收规范(JGJ71-91);4、现场临时用电安全技术规范(JGJ46-88);5、建筑机械使用安全技术规程(JGJ33-86);6、建筑施工安全检查标准(JGJ59-99);第二章工程管理目标2.1工程管理目标承诺该工程作为青岛市建设工程的一份子。
我们将以一流的管理水平,一流的工程质量,一流的施工速度,献给业主单位,献给青岛人民。
我们对业主单位作如下的承诺:1、质量目标:按国家建安工程质量验评标准,一次性验收达到优良。
2、工期目标:本工程施工控制总工期为天。
3、安全生产文明施工目标:在整个工程施工中杜绝重大伤亡事故,月事故(轻伤)发生频率控制在1.5‰以内。
创建出一流的文明工地。
确保诸暨市安全文明“双标化”样板工地。
4、管理目标:发扬“团结务实、奋力开拓、质量第一、信誉至上”精神,科学管理,精益求精,广泛采用建设部推广的“十项新技术”和其它先进的施工工艺、新方法,提高工程质量,加快工程进度。
2.2实施措施2.2.1组织措施:将把该工程列为创优重点工程,无论在组织上、思想上、物质上都高度重视,自始至终掌握着工程的每个环节和动态,定期或不定期召开会议,参加工程的指挥和协调、监督、落实。
对管理人员、劳动力、机械设备、周转材料平衡调配,满足本工程的施工需要。
项目部自始至终掌握着工程的每个环节和动态,定期或不定期召开会议,及时有效的解决施工中的各类问题。
在组织上确保工程目标的实现。
2.2.2保证措施1、目标的控制:本工程施工项目目标控制的基本任务与方法见下表:控制目标控制任务采用方法进度控制★使施工顺序合理、衔接关系适当,均衡有节奏施工。
★实现计划工期,(合同工期)要求。
网络图法横道图法质量控制★使分部分项工程达到质量检验评定标准的要求。
★实现施工组织设计中保证施工质量的技术组织措施和质量等级,保证合同质量目标等级的实现。
检查对比法数理统计法方针目标管理法施工现场控制★实现施工组织设计的文明施工目标PASS法责任承担法安全控制★实现施工组织设计的安全计划★控制劳动者的行为安全★控制物的状态安全★控制环境、消除环境危险源安全检查表法因果分析图法故障树分析法事故树分析法2、目标的管理:我们将严格按照ISO9002质量体系以及国家和省、市及公司有关规定对各项目标进行管理,健全各项管理制度,做到目标的层层落实,把各项目标计划分解细化,列成图表上墙,明确责任人,并在实施过程中进行调控,接受业主和监理等单位的监督指导,运用动态控制的原理,对工程的全过程进行控制,以确保本工程各项目标的实现。
3、劳动力管理:目前,项目班子和主要工种处在待命阶段,可随时组织充足的劳动力随项目部要求,工程的需要进场。
其次,可随时在公司内组织好经过培训、施工经验丰富、技术力量强的各工种劳动力,确保满足本工程需要。
项目部根据工程各阶段进场和实际需要,合理计划各分部分项工程所需劳动力,列出计划表,并设专人管理、落实,以便及时调集劳动力,保证工程进度,减少窝工,降低不必要的成本支出。
4、材料管理:做好材料进场和管理工作,严格按照施工场布图进行材料堆放,做到材料分类堆放整齐,材料标识明确,杜绝乱堆乱放的现象,以确保整个施工场地整齐、清洁。
在工程施工过程中,按每月编制的作业计划,精确计算出计划材料需要量,填好采购计划表,经项目部批准后,报材料部门安排材料采购,确保材料供应充足、及时。
5、协调管理:本工程施工面积较大,工期较紧,在施工过程中要处理各工种和项目内外大量的复杂关系。
我们将制定详细的组织协调措施,以保证项目目标的实现,充分调动工作人员的积极性,提高项目组织的运转效率。
在协调管理过程中,首先要处理好项目内部关系,明确项目内部人际、组织和需求关系,保证项目的正常运转。
其次,要协调好与建设、设计、监理、工种和材料供应商等近外层的关系,以确保工程的顺利进展。
第三章施工总部署及施工总平面布置3.1施工准备工作:3.1.1定位测量:施工人员已经进场并按照施工图纸总平面图的要求定出角桩及轴线位置,在场内的道路附近和地势较高处设置控制坐标,并选择合适的位置设置控制主轴线基准线,(控制点的设置按国家II级导线点要求设置,其位置不受基础施工影响),设置控制标高的水准点,数量多于2个,该水准点在整个施工过程中予以保护,不受施工石方爆破及车辆行驶的影响、损坏。
3.1.2图纸会审:本工程自从我公司中标承建,签订工程合同、领取工程设计图纸后,公司就立即组织公司精干人员组成青岛火车站周边片区改造工程项目部,并组织有关施工管理人员认真熟悉图纸,并在此基础上组织图纸自审,并根据建设单位的安排参加图纸会审。
3.1.3修建临时道路:根据施工场布图的要求,定出堆放材料位置,施工道路和临时设施,做好整个施工现场的混凝土硬化工作。
并符合《文明施工、安全生产技术措施》中的有关要求。
3.1.4临时生活、生产用房的搭设:根据不同施工阶段的需要搭建临时生活、生产用房,考虑到现场具体情况,按实际情况安排临时生活、生产用房,具体布置详见施工场布图。
搭设要求除满足生产生活的要求外,还应符合文明施工的要求,具体搭设要求详见《文明施工、安全生产技术措施》中的在关要求。
3.1.5消防设施的设置:在不同的施工阶段均应按有关规定及实际要求配备必要的消防设施和器具,配备要求详见《文明施工、安全生产技术措施》中有关消防管理的要求。
3.1.6编制劳动力需要量计划,按照开工日期和总工期要求,编制劳动力需要量计划,组织各相关工种进场,安排好进场职工生活,并做好入场职工的教育工作,通过教育增加安全、防火防盗和文明施工意识。
3.1.7编制施工机械计划。
根据工程施工需要,编制施工机械计划,按使用先后组织进场,按施工场布图机械设备位置,做好设备基础,就位安装,以满足开工需要。
3.1.8建立现场的治保组织。
为了加强治安保卫工作,现场安排二人专职治保员,以保证工地施工过程中不发生意外事件。
3.1.9办理青岛市有关部门规定的工程施工所需的一切相关手续。
3.2施工总体部署根据本工程的结构特点和施工周期的实际情况,组织强有力的项目班子,投入精干能打硬仗的施工班组,采取集中配备劳动力、机械设备和周转材料攻抢基坑配合基础和主体结构工程的原则。
在基坑施工阶段采用二班制工作,在每个工作班子均有项目管理人员值班,确保对每个环节施工质量的控制。
合理调度各工程垂直运输使用时间,穿插各工种的操作工序,有效地控制计划的落实时间,做到计划部位不拖延,上道工序推迟的时间由下道工序抢回来。
根据现场施工条件,在基坑施工阶段与建设单位、设计院、质监站、监理公司和各工种密切配合,及时组织各项隐蔽工程验收。
3.2.1施工组织3.2.1.1工程项目施工管理人员组织我公司是国家一级建筑施工企业,省重点建筑施工企业之一,具有多次类似本工程结构施工的丰富经验,不论在机械装备水平上、管理上、协作控制能力上都有很大的优势。
并且,我公司拥有高素质的项目施工管理人员,在人员组织上更有广泛的选择性。
在组建本工程项目管理班子时,公司将选派曾施工过类似本工程结构形式的并具有丰富施工经验的项目管理班子,参加本工程的施工管理。
3.2.1.2主要机械设备配备计划充足、精良的施工机具、设备及周转材料对单位工程能优质、如期交付使用,将起到积极的作用。
为满足施工需要,所需大中型机械设备均由公司统一调度配备。
根据本工程特点,经我公司考虑,同时对下列所需设备进行筛选落实,目前正进行全面维修、保养,并随时运至施工现场进行安装、调试、运行,以保证这些进入现场的设备在使用过程中的完好性。
有关施工机械配备详见《主要机械设备配备计划》。
主要机械设备配备计划机械名称规格(功率) 数量(台)挖掘机CAT320c5潜水泵 1.5kw 4自卸车斯太尔G326120潜孔钻YQ-10010电焊机21kw/16kw 36立方空压机30kw 2凿岩机HCR-ED、RDCH12000 6手风钻YT2663.3施工平面布置及管理3.3.1现场施工平面规划场地和环境情况说明本工程地青岛市区,交通较为便利。
经过现场踏勘,本工程施工场地比较宽大,总平面布置是否合理,直接关系到施工进度的快慢,安全文明施工的达标和体现我公司管理水平的高低,施工平面布置应考虑以下因素:1、确保场内道路畅通,满足施工对材料堆放场地的要求,减少二次搬运和场内运输。
2、满足安全、文明施工达标对场地的要求。
3、符合施工现场防火规范要求和城市环境卫生的要求。
4、符合施工现场安全用电规范要求。
5、场地布置中,要避免土建、安装、装饰等工种相互干扰,还要满足甲方的有关要求。
3.3.2施工现场平面布置经现场勘察后,并综合考虑后,施工现场平面划分为生活、办公和生产几个区块。
第四章施工总进度计划4.1施工总进度计划指导思想及工期4.1.1施工计划指导思想我公司作为城市广场动迁安置房工程承包施工企业,在各个施工阶段,统筹协调各专业工种,统一安排施工进度,组织交叉施工,相互创造工作条件,因此本计划着眼于从全局出发,注重整体效果,统筹安排排水、边坡支护、土石方各分项工程的施工程序和工期计划,以满足业主的工期和质量要求,早日发挥投资效益。
4.1.2施工总进度计划工期本工程我公司在安排总进度计划时,根据工程特点、实际情况和我公司的实力,本工程施工总工期确定为天,施工排水、边坡支护、土石方工程可穿插进行,具体详见施工横道图。
4.2施工总进度计划的可行性分析本工程我公司在安排总进度计划时,确定个日历天作为完成合同内规定的所有施工任务,明确了施工排水、边坡支护、土石方工程穿插的施工工期。
根据我公司以往工程的施工经验,在规定时间内完成这些工作是完全可能的。
4.3施工进度计划管理工程施工进度计划管理主要包括:施工总进度计划,主要分部工程进度计划,月进度计划和周进度计划。
基坑工程施工组织设计
基坑工程施工组织设计一、工程概况本工程位于某城市中心区域,占地面积约20000平方米,建筑面积为50000平方米。
工程包括一栋地上20层的主楼,一栋地上10层的副楼和地下3层的停车场。
基坑工程是本工程的重要组成部分,其开挖深度约为15米,基坑周长约为600米。
二、工程地质条件拟建场地位于滨海平原,地质构造较为简单。
地层主要由第四纪沉积物组成,包括粉细砂层、中粗砂层和粘土层。
地下水位位于地面以下2米处。
三、基坑支护设计方案根据工程地质条件和周边环境,本基坑工程采用以下支护方案:1. 基坑周边采用排桩加支撑的支护方式,桩型为旋喷桩,桩径800mm,桩距1000mm,支撑采用型钢支撑。
2. 基坑内部采用堆桩加排水沟的支护方式,桩型为搅拌桩,桩径600mm,桩距800mm,排水沟宽度为400mm,深度为500mm。
3. 基坑顶部采用锚杆加钢筋网的支护方式,锚杆直径16mm,长度5米,间距1米,钢筋网采用直径8mm的钢筋焊接而成。
四、施工组织设计1. 施工队伍组织本基坑工程由一支具有丰富经验的施工队伍负责施工,包括项目管理团队、施工操作团队和质量检测团队。
项目管理团队负责施工组织、协调和管理,施工操作团队负责具体施工任务,质量检测团队负责对施工过程进行质量监督和检查。
2. 施工机械设备根据施工需求,配备以下机械设备:旋喷桩机、搅拌桩机、挖掘机、装载机、混凝土泵车、型钢加工设备、锚杆钻机、钢筋加工设备等。
3. 施工进度计划本基坑工程分为三个阶段进行,第一阶段为排桩支护,第二阶段为堆桩支护,第三阶段为顶部锚杆支护。
每个阶段的施工时间分别为20天、30天和15天,总施工时间为65天。
4. 施工质量控制施工过程中,严格按照设计方案和施工规范进行,确保每个环节的质量。
对于关键工序,如旋喷桩、搅拌桩、锚杆等,要进行现场质量检测,确保工程质量符合要求。
5. 安全生产措施加强施工现场安全管理,制定完善的安全生产规章制度,对施工人员进行安全教育,定期进行安全检查,确保施工现场安全无隐患。
基坑施工组织设计
基坑施工组织设计1. 引言基坑施工是指在土地开挖过程中,为了确保施工安全和高效完成工程任务所需进行的有组织的工作。
本文档旨在对基坑施工组织设计进行详细的介绍和说明。
2. 施工组织设计的目的基坑施工组织设计的主要目的是合理规划和安排施工人员、设备、材料等资源,确保施工进度、质量和安全。
通过有效的组织设计,能够提高基坑施工的效率,减少成本,并最大限度地减少施工风险。
3. 施工组织设计的内容基坑施工组织设计的内容包括以下几个方面:3.1 施工人员组织施工人员组织是基坑施工组织设计的重要组成部分。
根据施工规模和任务需求,合理确定施工人数和工作岗位,并制定相应的组织结构和职责分工,确保施工人员能够有序、高效地完成工作。
3.2 设备配置和调配基坑施工需要使用一定数量和种类的施工设备,包括挖掘机、起重机、输送带等。
在组织设计中,应根据施工需求确定设备数量和配置方案,并合理安排设备的使用和调配,确保施工进度和质量的顺利推进。
3.3 材料供应和管理基坑施工需要使用大量的材料,包括混凝土、钢筋等。
在组织设计中,应充分考虑材料的供应渠道,制定材料采购计划,并建立健全的材料管理制度,确保材料供应的及时性和质量的稳定性。
3.4 安全管理基坑施工是一项高风险的工作,安全管理至关重要。
在组织设计中,应制定详细的安全管理方案,包括施工人员的防护设施和培训,设备的安全操作规程,现场的警示标志等,确保施工过程中的安全性和稳定性。
3.5 施工进度控制基坑施工的进度控制是组织设计的核心内容之一。
根据工程任务的要求,制定详细的施工计划,并合理安排施工顺序和工序,及时掌握施工进度的情况,并进行调整和优化,确保工程的按时完成。
4. 施工组织设计的步骤基坑施工组织设计的步骤如下:4.1 了解工程要求首先要全面了解工程的要求和期望,包括工程规模、任务要求、进度要求等。
只有了解了这些要求,才能有针对性地进行组织设计。
4.2 制定施工方案根据工程要求,制定详细的施工方案,包括施工方法、施工顺序、施工过程中可能遇到的问题和应对措施等。
泵站基坑开挖工程施工组织设计方案DOC

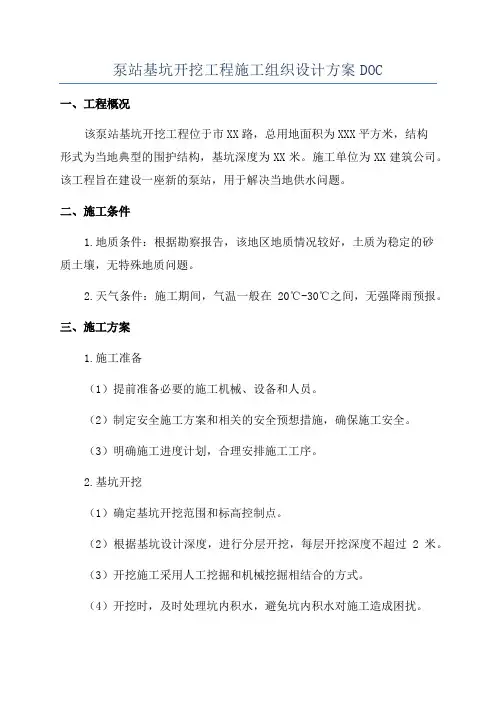

泵站基坑开挖工程施工组织设计方案DOC一、工程概况该泵站基坑开挖工程位于市XX路,总用地面积为XXX平方米,结构形式为当地典型的围护结构,基坑深度为XX米。
施工单位为XX建筑公司。
该工程旨在建设一座新的泵站,用于解决当地供水问题。
二、施工条件1.地质条件:根据勘察报告,该地区地质情况较好,土质为稳定的砂质土壤,无特殊地质问题。
2.天气条件:施工期间,气温一般在20℃-30℃之间,无强降雨预报。
三、施工方案1.施工准备(1)提前准备必要的施工机械、设备和人员。
(2)制定安全施工方案和相关的安全预想措施,确保施工安全。
(3)明确施工进度计划,合理安排施工工序。
2.基坑开挖(1)确定基坑开挖范围和标高控制点。
(2)根据基坑设计深度,进行分层开挖,每层开挖深度不超过2米。
(3)开挖施工采用人工挖掘和机械挖掘相结合的方式。
(4)开挖时,及时处理坑内积水,避免坑内积水对施工造成困扰。
(5)清理好开挖材料,及时进行堆放和清运。
3.围护结构施工(1)依据基坑设计要求,进行围护结构的施工,采用钢筋混凝土浇筑的方式。
(2)根据设计要求,进行钢筋工程的施工。
(3)做好模板工程,确保围护结构的质量和稳定性。
(4)根据施工进度,做好浇筑混凝土和养护工作。
4.设备安装(1)基坑开挖完毕后,进行设备的安装工作。
(2)根据设计要求,安装泵站所需的机电设备和管道。
(3)安装设备时,做好防水、防震和防腐蚀等工作。
5.完工验收(1)设备安装完毕后,进行设备的调试和运行试验。
(2)进行工程的竣工验收,确保工程质量符合相关标准和规范。
四、安全措施1.建立安全管理制度,确保施工过程中的安全。
2.严格落实工地防护措施,确保施工人员的人身安全。
3.对工地进行定期巡视,及时发现和排除安全隐患。
4.提供必要的安全培训和技术指导,提高工人的安全意识和技能。
五、施工进度计划1.施工时间:XX年XX月XX日-XX年XX月XX日。
2.施工进度:(1)施工准备:XX天。
基坑工程施工组织设计(3篇)
第1篇一、工程概况本项目位于某市某区域,占地面积约53039平方米,总建筑面积为128298平方米,包括生产楼、管理办公楼、专家值宿楼、设备用房和裙房等。
地下建筑面积为47961平方米,其中地下车库部分。
基坑周边普遍开挖深度不一,北侧为7.37米,中部东侧为4.77米,中部西侧为5.67米,南侧为8.57米。
绝对标高为5.770米。
二、施工组织设计原则1. 安全第一:确保施工人员安全,严格按照国家相关法律法规和行业标准进行施工。
2. 质量保证:确保工程质量符合设计要求和国家相关标准。
3. 进度控制:合理安排施工计划,确保工程按时完成。
4. 环保文明施工:降低施工对环境的影响,营造良好的施工环境。
三、施工组织设计内容1. 施工准备(1)现场勘察:对施工现场进行详细勘察,了解地形、地质、水文等条件。
(2)施工方案编制:根据勘察结果,制定合理的施工方案,包括基坑围护、支护、开挖、回填等。
(3)施工队伍组织:成立项目部,明确各部门职责,确保施工顺利进行。
2. 施工工艺(1)围护施工:采用钻孔灌注桩、深层搅拌桩、土钉墙等围护措施,确保基坑稳定。
(2)支护施工:根据设计要求,采用排桩、锚杆、喷射混凝土等支护措施。
(3)开挖施工:采用分层分段开挖,严格控制开挖速度和开挖顺序,确保施工安全。
(4)回填施工:采用分层压实,确保回填土的密实度。
3. 施工进度计划(1)施工准备阶段:预计工期为1个月。
(2)围护施工阶段:预计工期为2个月。
(3)支护施工阶段:预计工期为2个月。
(4)开挖施工阶段:预计工期为3个月。
(5)回填施工阶段:预计工期为1个月。
(6)总工期:预计为9个月。
4. 质量保证体系(1)建立健全质量管理体系,明确各部门职责。
(2)严格执行施工规范和质量标准,确保工程质量。
(3)加强施工过程中的质量控制,定期进行质量检查和验收。
5. 安全生产措施(1)建立健全安全生产责任制,明确各部门安全生产职责。
(2)加强施工现场安全管理,确保施工人员安全。
基坑开挖施工组织设计
基坑开挖施工组织设计一、工程概况本工程为某商业中心基坑开挖项目,工程地点位于市中心区域。
该基坑开挖深度为8米,周长约300米,面积约15000平方米。
工程地质条件较为复杂,涉及多种土层,包括杂填土、粘土、粉质粘土和砂土等。
二、施工目标与任务本次施工的目标是在保证安全的前提下,高效、优质地完成基坑开挖任务,并确保周边环境的稳定。
主要任务包括土方开挖、边坡支护、排水设施建设等。
三、施工方案选择根据工程实际情况,本工程采用分层开挖的方式,每层开挖深度为2米左右。
对于边坡支护,采用土钉墙支护结构,并设置排水沟和集水井。
在施工过程中,根据实际情况及时调整施工方案,确保工程顺利进行。
四、施工进度计划本工程计划工期为3个月,具体进度计划如下:1. 前期准备:1周,包括现场勘查、施工方案制定等;2. 土方开挖:2个月,按分层开挖方式进行;3. 边坡支护:1个月,与土方开挖同步进行;4. 排水设施建设:1周;5. 验收与移交:1周。
五、施工现场布置在施工现场布置方面,主要考虑到土方运输、材料堆放、临时设施建设等因素。
具体布置如下:1. 土方运输道路设置在基坑边缘,便于土方快速外运;2. 材料堆放区设置在施工现场周边,便于材料管理;3. 临时设施建设包括办公室、仓库、宿舍等,采用活动板房形式搭建。
六、安全生产管理为确保施工安全,制定以下安全生产管理措施:1. 制定安全生产规章制度,明确各级管理人员和操作人员的安全职责;2. 对操作人员进行安全教育培训,提高其安全意识和操作技能;3. 定期进行安全检查和隐患排查,及时发现并消除安全隐患;4. 配备必要的安全防护用品和应急救援器材,确保现场作业人员的安全;5. 建立应急预案,对突发事件进行快速响应和处理。
七、施工质量控制为确保施工质量,采取以下质量控制措施:1. 严格控制材料质量,对进场材料进行质量检验和验收;2. 对施工过程进行质量监控,确保各道工序符合规范要求;3. 对关键部位和隐蔽工程进行验收和签字确认;4. 对完成的工程进行质量检查和验收,确保符合设计要求和相关标准。
基坑开挖专项施工方案(1)
基坑开挖专项施工方案(1)一、项目概况1.1 项目背景本项目位于城市中心区域,是一座高层建筑项目,总占地面积约10,000平方米,建筑高度约120米。
1.2 施工范围基坑施工范围包括地下室,地下管线等,总计约20,000平方米。
二、施工前的准备工作2.1 参考资料搜集施工前需全面搜集工程相关资料,包括设计图纸、勘察报告、地质调查报告等。
2.2 现场勘察开挖前需进行现场勘察,确认地下管线、地质情况、地下水位等重要信息。
三、开挖工程3.1 开挖方法本项目采用机械挖掘方法进行开挖,包括挖掘机、推土机等。
3.2 开挖顺序按照设计图纸要求,分段逐步开挖,确保工程质量。
四、支护工程4.1 支护形式基坑开挖过程中需进行支护工程,包括钢支撑、混凝土桩等。
4.2 施工工艺支护工程需遵循相应工艺要求,确保支护效果。
五、安全管理5.1 安全责任施工中需严格遵守安全管理规定,确保施工安全。
5.2 安全措施制定详细的安全计划,配备安全设备,定期进行安全培训等。
六、施工质量控制6.1 质量管理设定严格的质量标准,确保施工质量符合设计要求。
6.2 质量检验对施工过程中的关键节点进行质量检验,确保施工质量符合要求。
七、验收与交付7.1 验收标准施工完成后进行验收,符合相关标准后方可交付使用。
7.2 交付程序按照相关规定进行交付程序,确保项目最终验收通过。
八、总结与展望8.1 施工总结总结本次施工过程中的经验教训,为以后类似项目提供参考。
8.2 展望未来展望未来基坑开挖施工技术的发展方向,提出改进建议。
以上是基坑开挖专项施工方案的概述,通过本方案的实施,将有效指导相关工作人员进行规范施工,确保项目顺利进行。
基坑施工组织设计范本
基坑施工组织设计范本以下是一个基坑施工组织设计范本,包括施工组织设计的目标、施工方法、资源配置和安全措施等方面,仅供参考。
一、工程概况本工程为某市住宅楼项目,占地面积约为XX平方米,建筑面积约为XX平方米。
工程包括地下X层、地上X层,基坑深度为X米。
二、施工组织设计目标本工程的施工组织设计目标是在保证安全、质量的前提下,合理安排施工进度,降低工程成本,提高经济效益和社会效益。
三、施工方法1. 土方开挖:采用分层开挖方式,每层厚度为X米,开挖深度根据设计要求进行控制。
在开挖过程中,要及时设置支撑和做好排水工作。
2. 围护结构施工:根据设计图纸要求,采用适当的方式进行围护结构施工。
3. 基础工程:根据设计图纸要求,采用适当的方式进行基础工程施工。
4. 主体结构施工:根据设计图纸要求,采用适当的方式进行主体结构施工。
四、资源配置1. 人力:根据工程需要,合理配置管理人员、技术人员和施工人员。
2. 物力:根据工程需要,合理配置材料、机械设备等资源。
3. 资金:根据工程需要,合理安排资金计划,确保工程顺利进行。
五、安全措施1. 施工现场设置安全围栏、警示标识等安全设施,防止人员跌落、触电等事故发生。
2. 对施工人员进行安全教育培训,提高安全意识,遵守安全操作规程。
3. 定期对施工现场进行安全检查,及时发现和消除安全隐患。
4. 建立应急预案,配备必要的应急设备和人员,确保在发生事故时能够及时处理和救援。
六、环境保护措施1. 控制施工噪音、粉尘、废水的排放,减少对周边环境的影响。
2. 对施工材料进行分类管理,合理利用资源,减少浪费。
3. 建立环保管理制度,加强环保意识教育,提高环保意识。
基坑工程施工组织设计
基坑工程施工组织设计1. 引言基坑工程施工组织设计是基于工程项目的具体要求和条件,对基坑工程施工过程中的组织管理、施工工艺、施工措施等进行合理规划和设计的过程。
合理的施工组织设计可以提高施工效率,保证施工安全,同时降低施工成本和环境影响。
本文将详细介绍基坑工程施工组织设计的主要内容和步骤,以及其中涉及的关键要素和考虑因素。
2. 施工组织设计的步骤基坑工程施工组织设计包括以下几个主要步骤:2.1 确定施工目标和要求在开始施工组织设计之前,需要明确工程项目的施工目标和要求。
施工目标可能包括工期要求、质量要求、安全要求等。
这些目标和要求将成为施工组织设计的基础。
2.2 分析工程条件和约束在进行施工组织设计时,需要对工程条件和约束进行全面的分析。
工程条件可能包括地质情况、场地限制等,而约束条件可能包括法律法规、环保要求等。
分析出工程条件和约束对施工组织设计的影响,为后续步骤提供依据。
2.3 制定施工组织方案根据施工目标、工程条件和约束,制定合理的施工组织方案。
施工组织方案需要综合考虑施工的时间安排、空间布局、人力资源、施工设备等因素,以实现施工目标和满足工程条件。
2.4 制定施工技术措施在施工组织方案的基础上,制定详细的施工技术措施。
施工技术措施包括工序安排、施工方法、施工顺序等,它们将指导施工人员进行实际施工操作。
2.5 编制施工组织设计文件最后,根据前面的步骤,编制施工组织设计文件。
施工组织设计文件应包括施工图纸、施工工法、施工流程图、安全计划等,以供施工过程中参考和执行。
3. 施工组织设计的关键要素在进行基坑工程施工组织设计时,需要考虑以下几个关键要素:3.1 工期安排工期安排是施工组织设计中最重要的要素之一。
合理的工期安排可以确保施工按时完成,提高工程效率。
工期安排需要综合考虑施工时间、工序安排、施工工艺等因素。
3.2 地质情况地质情况对基坑工程的施工过程和施工方法有着重要的影响。
需要对地质情况进行详细的调查和分析,以确定合适的施工方案和施工措施。
某深基坑土方开挖施工组织设计
某深基坑土方开挖施工组织设计一、项目背景深基坑土方开挖施工是为了建设一座高层建筑而开挖的基坑。
基坑深度约为40米,面积为1000平方米。
本项目旨在通过合理的施工组织设计,确保施工安全、高效、质量,并尽量减少对周边环境的影响。
二、施工方案1.基坑支护方案:基于该项目的基坑深度和面积,建议采用钢支撑和混凝土封闭的方式进行支护。
钢支撑采用预先焊接好的衬砌,能够提高施工效率,同时具备足够的强度和稳定性。
2.土方开挖方案:基于土壤条件和施工现场实际情况,建议采用机械开挖的方式进行土方开挖。
首先进行试验挖掘,以确定土壤的稳定性和排水性能。
然后,使用挖掘机进行土方开挖,同时进行必要的土方运输和堆放。
3.排水方案:由于基坑深度较深,可能存在地下水渗漏的情况。
因此,需要进行合理的地下水排水设计,以确保基坑内的水位始终在可控范围内。
可以采用井点抽水的方式进行地下水的排除。
4.施工安全措施:在施工过程中,需要加强安全管理,确保施工人员的生命安全和财产安全。
采取安全帽、安全绳、警示标识等必要的安全措施,并进行专业的培训和指导。
1.施工组织结构:按照施工流程和任务划分施工组织结构。
设立总监理,负责项目的整体管理和协调;设立现场主管,负责具体施工的组织和指导;设立安全负责人,负责施工安全的管理和监督。
2.施工进度计划:根据施工工期和施工资源的需求,制定详细的施工进度计划。
将施工过程分解为各个工序,并确定每个工序的关键节点和工期。
在施工过程中,定期进行进度检查和调整,确保项目按时完成。
3.施工资源配置:根据施工进度计划和资源需求,合理配置施工资源。
包括机械设备、施工人员、材料和财务资源等。
确保施工过程中的资源供应和配置的有效性。
4.施工质量管理:建立施工质量管理体系,对施工中的各个环节进行监督和检查。
设立质量专责,在施工过程中对土方开挖质量进行抽检和监控,确保质量达到标准。
5.环境保护措施:施工过程中,需要做好对周边环境的保护工作。
基坑工程施工组织设计1
施工组织设计1、基坑开挖运输工程土方分5层开挖(土方开挖线路详见附图),第1层挖至第一排土钉标高下0.5m,预留出土钉施工工作面(土钉作业面宽4m)后,开挖土钉工作面以外第2层土方;第2层挖至第二排土钉标高下0.5m,预留出土钉施工工作面(土钉作业面宽4m)后,开挖土钉工作面以外第3层土方;第3层挖至第三排土钉标高下0.5m,预留出土钉施工工作面(土钉作业面宽4m)后,开挖土钉工作面以外第4层土方;第4层挖至冠梁顶标高下500mm,预留出灌注桩施工工作面(灌注桩作业面宽10m)后,开挖灌注桩工作面以外第5层土方;灌注桩施工所产生的淤泥直接排放到基坑内,与基坑内土方混合后排走;第5层挖至锚杆标高下0.5m,预留出锚杆施工工作面(锚杆作业面宽6m)后,开挖锚杆工作面以外第6层土方;第6层开挖锚杆工作面预留土方至坑底;为防止A座基坑内地表水流入B座基坑,在A、B座基坑之间挖土时预留高500宽500的隔水土台。
支护施工应与土方开挖密切配合,以达在保证安全的基础上充分利用场地,降低造价,缩短工期的目的。
每层土方开挖先挖、排基坑四周的土方,首先为支护结构施工创造有利条件,然后进行基坑中间部位的土方施工,此时土方、支护可同时施工互不影响。
待支护完毕后,再补挖该部分预留土方,使整个工程平稳有序的进行,以达到土方与支护施工的最佳配合状态。
土方外运以主坡道为主,施工后期使用副坡道,副坡道根据施工现场实际情况设置在已完成支护施工的坑壁部位,使用副坡道时应全力进行主坡道部位的支护结构施工,最后清理副坡道的土方,完成整个工程施工方法:土方开挖的顺序应遵循“开槽支撑、先撑后挖、分层开挖、严禁超挖”的原则(1)该工程选用三台反铲挖掘机进行挖土,施工中采用“后退向下,强制切土”的方法进行施工,该方法装车方便循环时间短,生产效率高.即一台车在上面开辟装车运土方,二台车在-2M处挖土装车运土方,第三台车在-6M处挖底部土方往-2M处捣运土方。
