【安全精品资料】3--物料提升机安装验收表
物料提升机安装验收记录-安全技术资料表格

结论
23
卷扬机
时用电磁制动卷扬机。宜选用可逆式卷扬机
24
应安装在枕木或钢架上面,锚拉固定,亦可安装在砼基础上用地脚螺栓固定。要求:机体水平,运转时无明显松动
25
电气系统
专用电控制箱,箱内接线整齐,总电源应设漏电保护
26
携带式控制装置和安全保护装置的控制回路工作电压应采用
36V安全电压(不包括使用倒顺开关)
结果
结论
1
检验检测文件
物料提升机检验检测报告
2
标志成套性
产品标牌
3
产品生产许可证、合格证
4
产品使用说明书及有关技术文件
5
产品使用备案书
6
注册登记证
7
外观检查
金属构件:无扭曲、变形、腐蚀
8
各部件、附件、连接件无漏装、错装且安装位置正确
9
架体
机械架体不得搭设与脚手架等其他结构连接、加固
10
架体的垂直度偏差应≤1.5‰(单位:mm)
17
高架提升机缓冲器材质、安装符合要求
18
进料口防护棚搭设符合相关规定
19
吊篮防护门齐全有效
20
钢丝绳
采用绳卡固定,其绳卡数量不少于3个,间距不小于钢丝绳
直径的6倍,绳卡滑鞍放在受力绳侧,不得正反交错设置
21
根据钢丝绳报废标准,做出判断
22
钢丝绳地面托滚保护、过路保护
续表C16-5-3
序号
检验项目
检 验 内 容 与 要 求
11
附着采用刚性连接,与建筑物主体结构固定
12
安全装置
上、下限位应安装正确,动作正常,吊篮提升上限位动作时,吊篮与提升平台间最小间距应大于3m
物料提升机(龙门吊)安装验收表

有资质证书及操作证
基础土层压实后的承载力不小于80Kpa
符合要求
2 基础
浇筑C20砼,厚度大于300mm,埋设 地脚螺栓
符合要求
基础表面水平偏差应小于100mm,有 基础表面水平偏差符合要求,
良好的排水措施
排水措施良好
3 底座
安装水平高度差应小于100mm, 与地脚螺栓牢固连接
安装水平高度差符合要求 与地脚螺栓牢固连接
和漏电保护装置。 用电设备应按规定作保护接零
重复接地应符合相关要求
卸料平台宽度应大于80CM,和设有常闭、
定型化的防护门。
11
卸料平台
平台、防护门两侧应设高1.2米和0.6米的 双道安全防护栏杆及1.8米高的挡脚板并
挂设密目式安全网
平台脚手板应铺平绑牢
12 信号
联络信号、视屏显示器应清晰
验收意见:
项目负责人:
符合要求 符合要求
有防钢索脱落的保险装置
符合要求
符合要求 符合相关规定
符合要求 平台宽度应大于80CM 已设有安全防护门
符合要求
符合要求 符合要求
技术负责人:
安装负责人:
安全员:
机械管理员:
监理单位意见:
年 月 日 机械操作员:
业主代表意见:
总监理工程师: 专监理工程师: 监 理 员:
签字:
符合要求
安全装置齐全,刹车灵敏可靠, 连轴器不送动
符合要求
7
卷扬机
与井架第一只导向轮距离用不小于绳筒 宽度的1.5倍。钢丝绳排列整齐。
符合要求
吊篮处于最低位置时,卷筒上的钢丝绳 吊篮处于最低位置时,卷筒上的
应不少于3圈。
钢丝绳是5圈

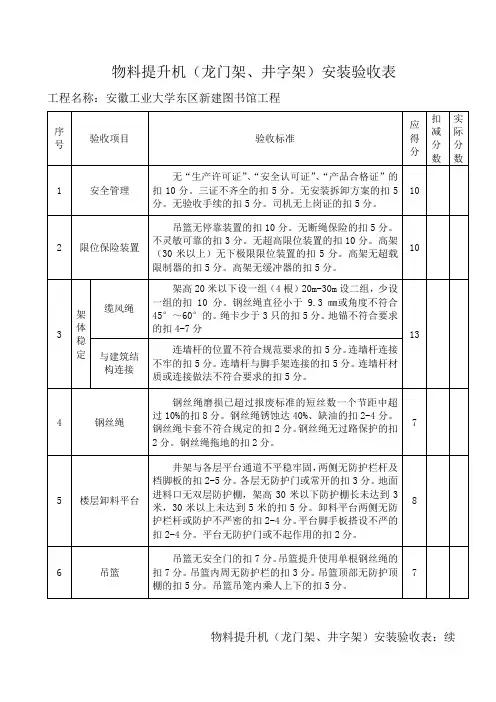

物料提升机(龙门架、井字架)安装验收表

工程名称:安徽工业大学东区新建图书馆工程
序号
验收项目
验收标准
应得分
扣减分数
实际分数
1
安全管理
无“生产许可证”、“安全认可证”、“产品合格证”的扣10分。三证不齐全的扣5分。无安装拆卸方案的扣5分。无验收手续的扣5分。司机无上岗证的扣5分。
10
2
限位保险装置
吊篮无停靠装置的扣10分。无断绳保险的扣5分。不灵敏可靠的扣3分。无超高限位装置的扣10分。高架(30米以上)无下极限限位装置的扣5分。高架无超载限制器的扣5分。高架无缓冲器的扣5分。
10
3
架体稳定
缆风绳
架高20米以下设一组(4根)20m-30m设二组,少设一组的扣10分。钢丝绳直径小于9.3㎜或角度不符合45°~60°的。绳卡少于3只的扣5分。地锚不符合要求的扣4-7分
13
与建筑结构连接
连墙杆的位置不符合规范要求的扣5分。连墙杆连接不牢的扣5分。连墙杆与脚手架连接的扣5分。连墙杆材质或连接做法不符合要求的扣5分。
4
钢丝绳
钢丝绳磨损已超过报废标准的短丝数一个节距中超过10%的扣8分。钢丝绳锈蚀达40%、缺油的扣2-4分。钢丝绳卡套不符合规定的扣2分。钢丝绳无过路保护的扣2分。钢丝绳架与各层平台通道不平稳牢固,两侧无防护栏杆及档脚板的扣2-5分。各层无防护门或常开的扣3分。地面进料口无双层防护棚,架高30米以下防护棚长未达到3米,30米以上未达到5米的扣5分。卸料平台两侧无防护栏杆或防护不严密的扣2-4分。平台脚手板搭设不严的扣2-4分。平台无防护门或不起作用的扣2分。
10
8
传动系统
卷扬机地锚不牢固的扣2分。卷筒钢丝绳缠绕不整齐的扣2分。卷筒与第一个导向滑轮距离小于15倍卷筒宽度的扣2分。滑轮翼缘破损与架体柔性连接的扣3分。卷筒上无防止钢丝绳滑落保险装置的扣5分。滑轮与钢丝绳不匹配的扣2分。
物料提升机安装验收表

物料提升机安装验收表物料提升机安装验收表,是在正常使用过程中,为保证物料提升机的正常使用,防止因意外损坏,在安装调试前必须填写好的安装验收表。
物料提升机是采用电动葫芦为动力,采用液压传动,用绳卡与吊篮相连组成一个整体升降装置,是一种用于垂直升降大型构件或建筑施工平台的升降机。
物料提升机安装验收表是依据《中华人民共和国国家标准》GB5749-2006 《建筑安装工程施工质量验收规范》及有关行业标准,按照现场施工条件和设备情况对料斗机进行安装验收。
下面为大家介绍安装验收表的作用和安装验收要求。
一、安装验收表的作用1、安装验收表的作用:是由施工单位和监理单位共同完成的验收项目。
2、安装验收表的作用:在物料提升机安装调试前,对工程进行验收,以保证工程安装的顺利进行和提高产品的质量。
3、安装验收表的作用:对于料斗机进行验收,是为了对工程中的某些细节问题或设备状况进行检查,使项目的安装达到预期的效果和标准。
4、安装验收表的作用:是要检查和确定设计、工程质量、采购、加工、制造、检验、试验及管理人员等是否严格执行设计规定;对材料是否符合要求;在使用过程中是否发生质量问题及隐患;是否按照技术要求和规范要求来检验出厂产品,是否与设计文件和图纸相符等。
5、安装验收表中对设备规格精度、产品规格型号等项目进行了详细检查和分析。
6、安装验收表是为安装调试奠定基础和做好安全防范工作打下基础。
二、安装验收要求1、物料提升机连接必须可靠:吊篮与升降机、吊篮、液压支架连接必须牢固,吊篮与建筑主体结构之间、吊篮与吊架之间连接应牢固。
2、物料提升机安装检查:安装前必须对物料提升机设备进行认真检查,确认安全装置有效。
安全装置齐全有效;吊篮和液压支架应牢固可靠。
3、物料提升机设备安装:吊篮应牢固地固定在承重架上;吊篮上不得使用任何有危险作用的物品;起重机吊篮严禁载重;起重机吊篮上不得放置任何物体或构件;吊篮上不得放有任何物件;升降设备上不得有任何物品。
(完整word版)物料提升机安装验收表(word文档良心出品)

3
安全装置
3.1断绳保护装置防坠距离不大于100mm,动作时不对架体造成损伤。
3.2停层装置灵敏可靠。
3.3上下限位和上下极限开关安装正确,动作可靠。
4
安全防护
4.1吊笼进出口安全防护棚搭设符合规范要求。
4.2层站卸料口防护门和防护栏杆设置规范。
4.3底架上应设置高度不低于1.5m的地面防护围栏。
8
电气安全
8.1施工升降机的控制、照明、信号回路的对地绝缘电阻不应小于0.5 MΩ,动力电路的对地绝缘电阻不应小于1 MΩ。。
8.2接地、接零符合要求,接地电阻不大于4Ω。
8.3过电流保护、失压保护、断错相保护装置齐全有效。
8.4电气设备及电器元件构件应齐全完整、固定牢固、绝缘材料无破损或变质、电气连接应可靠。
4.4卷扬机的收放绳通道应设置封闭式的过路保护。
5
金属结构
5.1主要受力构件不应存在失稳、严重塑性变形和裂纹,焊缝和螺栓连接牢固,无缺陷。
5.2架体安装垂直度应小于1.5h/1000。
5.3钢丝绳无缺陷。
6
基础
基础应符合设计规范要求,并有排水措施。
7
附ห้องสมุดไป่ตู้装置
7.1附墙间距符合说明书要求,固定可靠。
7.2附墙装置不得与脚手架连接。
物料提升机安装验收表
表三
工程名称
规格型号
产权单位
出厂编号
生产厂家
出厂日期
开、竣工日期
最大起重量
出厂监检证号
最大安装高度
安装时间
年月日
验收时间
年月日
序号
验收项目
验收内容和要求
验收结果

物料提升机安装检查验收表

上下膜劄言号
有上下联络信号
14
避雷装置
按规定设置避雷保护装置
15
持证上岗
操作工应有操作证
拆装单位检查验收意见:
拆装负责人:年月日
施工单位检查验收意见:
工程经理:年月日
监理单位检查验收意见:
工程总监:年月日
攵汁1、物料提升机安装后应按程序检查验收,并填写表格留存; 奋'土2、检查验收意见应明确清楚,不得含糊其词。
有防护栏杆、与架体连接可靠
6
楼层卸料平合 睇门
有防护门,且防护门工具化、定型化
7
吊篮
有平安门且工具化,有使用单根钢丝绳
8
架体基础
按方案设置佐基础,无积水
9
架体安装
有方案,垂直度在允许偏差范围内
10
架体防护
架体外侧有立网,开口处有加固,摇把安装满足设计要求
11
地锚牢固,导向滑轮设置合理
12
有防护棚,有钢丝绳滑轮保护装置
物料提升机安装检查验收表
工程名称
施工单位
安装单位
安装负责人
机械型号
Hale Waihona Puke 验收时间序 号验收工程
验收要求
验收结果
1
架体安装
架体的安装必须符合设计要求,并取得省政主管部门平安鉴定
2
限位置
超高限位,楼层停靠装置防坠有效、可靠
3
缆风绳 附墙装置
按规定设置,牢固、可靠
4
钢丝绳
有绳卡,有过路保护,且未到达报废标准
5
楼层卸料
物料提升机(龙门架井字架)安装验收表

表一
工程名称
架体高度
生产厂家
安装单位
序号
验收项目
验收内容
验收结果
1
技术资料由工程技术人员按JGJ88—92技术规范要求编写安装方案;安装前要有书面安全技术交底,安全措施全面,接收人签字
有安全监督管理部门颁发的准用证
2
基础
基础土层压实后的承载力,应不小于80KPa
7
吊盘
必须有灵敏可靠的定型化制动停靠装置
必须设置前后两回事道定型化防护门;吊盘两侧须有防护网
断绳保险装置灵活有效,底板牢固、完好
高架提升机必须使用吊笼
表二
序号
验收项目
验收内容
验收结果
8
卷扬机
场地砼硬化,有操作棚,视线开阔;桩锚安全可靠
安全防护装置齐全,刹车灵敏可靠,联轴器不松动,与井架第一只导向轮间不小于绳筒宽度的15倍;钢绳担列整齐
5
缆风绳
架体高度在20m以下时,缆风绳不少于1组;高度在20~30m时不少于2组
缆风绳应选用多股钢丝绳,直径不得小于9.3mm
缆风绳与架体、地锚牢固连接,绳卡每处不得少于3个;与地面夹角45~60度
6
连墙杆
附墙架与架体及建筑物之间均应采用钢性连接,材质应与架体材质相同,不得连接在脚手架上,严禁使用铅丝绑扎
11
钢丝绳
不得使用锈蚀、缺油及达到报废标准的钢丝绳,不得拖地,过路要有保护,绳卡必须按规定使用
12
限位保
险装置
要安装灵敏可靠的超高限位装置
卷扬机卷筒上应有防止钢丝绳滑脱的保险装置
高架提升机有下限位器、缓冲器和超载限制器
13
联络信号
物料提升机(龙门架井字架)安装验收表

基础表面水平偏差应不大于10mm。有良好排水措施
3
底座
安装水平高差应小于10mm,与地脚螺栓连接牢固
4
架体
架体整体稳定,垂直度偏差应不大于高度的1.5~3‰
导轨接点截面错位应不大于1.5mm
吊篮导靴与导轨的间隙应控制在5~10mm之内
外侧用立网防护。内吊篮式井架架体开口处应有加
钢丝绳排列整齐
吊篮处于最低位置时,卷筒上的钢丝绳应不少于3圈
专人操作,持证上岗,操作棚内设有安全操作规程牌
9
钢丝绳
不得使用锈蚀、缺油及达到报废标准的钢丝绳,不得拖地,过路有保护,绳卡设置符合规定要求
提升钢丝绳不得接长使用
10
限位
保险
装置
有超高限位装置并灵敏可靠,吊篮的越程应大于3m
卷扬机卷筒上应有防止钢丝绳滑脱的保险装置
固措施
5
缆风绳
架体高度在20m以下时,缆风绳应不少于1组;高度在20~30m时不少于2组
缆风绳应选用多股钢丝绳,直径不得小于9.3mm
缆风绳与架体、地锚牢固连接,绳卡每处不得少于3个,
缆风绳与地面夹角为45~60度。缆风绳不得栓在树木、电杆或堆放构件上
6
附墙
装置
附墙架与架体及建筑物之间,应采用刚性连接,不得连接在脚手架上,严禁使用铁丝绑扎。附墙架的材质应与架体的材质相同
高架提升机应设有下极限限位器、缓冲器和超载限制器。
限位器、超载限制器应灵敏可靠
11
操作
联络信号准确、合理
12
电气
有专用开关箱,开关箱内装设隔离开关和漏电保护装置
用电设备应按规定作保护接零
重复接地符合要求,按规定设置避雷装置
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:
工程名称
栋号
施工单位
湖南省XX建筑有限公司
安装单位
设备型号
参出厂合格证
设备编号
参出厂合格证
安装冋度
m
附着形式
附墙或其它形式
安装时间
验收项目
验收内容及要求
实测结果
结论
(合格
不合格X)
1.基础
1)基础承载力符合要求
符合要求
2
2)基础表面平整度符合说明书要求
符合要求
2
符合要求
2
1
2)吊笼处于最低位置时,卷筒上的钢丝绳不应少于3圈
符合要求
V
3)曳引轮直径与钢丝绳的包角仝150°
符合要求
V
4)卷扬机(曳引机)固定牢固
固定牢固
V
5)制动器、离合器工作可靠
工作可靠
V
4.钢丝绳与
滑轮
1)钢丝绳安全系数符合设计要求
符合要求
V
2)钢丝绳断丝、磨损未达到报废标准
符合要求
V
3)钢丝绳及绳夹规格匹配,紧固有效
符合要求
V
6)停层平台及两侧防护栏杆搭设高度符合要求
符合要求
V
7)进料口防护棚长度仝3m,且强度符合要求
符合要求
V
验收结论:
合格
验收负责人:验收日期:年 月日
租赁单位(盖章):
(设备负责人)
安装单位(盖章):
(安装负责人)
总承包单位(盖章)
监理单位(盖章)
(机械员)
(专业监理工程师)
符合要求
V
4)滑轮直径与钢丝绳直径的比值仝30
符合要求
V
5)滑轮磨损未达到报废标准
符合要求
V
5.吊笼
1)吊笼结构完好,无变形
符合要求
V
2)吊笼安全门开启灵活有效
符合要求
V验收项目验收内容来自要求实测结果结论
(合格V,不
合格X)
6.电气系统
1)供电系统正常,电源电压380V±5%
符合要求
V
2)电气设备绝缘电阻值仝0.5Q,重复接地电阻值W10Q
实测值
V
3)短路保护、过电流保护和漏电保护齐全可靠
齐全可靠
V
7•附墙架
1)附墙架结构符合说明书的要求
符合要求
V
2)自由端高度、附墙架间距w6m,且符合设计要求
符合要求
V
8.揽风绳与
地锚
1)揽风绳的设置组数及位置符合说明书要求
符合要求
V
2)揽风绳与导轨架连接处有防剪切措施
符合要求
V
3)揽风绳与地锚夹角在45°-60°之间
符合要求
V
4)揽风绳与地锚用花篮螺栓连接
符合要求
V
9.安全与防
1)防坠安全器在标定期限内,且灵敏可靠
符合要求
V
2)起重量限制器灵敏可靠,误差不大于额定值的5%
符合要求
V
2
护装置
3)安全停层装置灵敏有效
符合要求
V
4)限位开关灵敏可靠,安全越程仝3m
符合要求
V
5)进料门口、停层平台门高度及强度符合要求,且达到 工具化、标准化要求
3)基础混凝土强度等级符合要求
实测值
2
4)基础周边有排水措施
符合要求
2
5)与输电线路的水平距离符合要求
符合要求
2
2.导轨架
1)各标准节无变形,无开焊及严重锈蚀
符合要求
2
2)各节点螺栓紧固力矩符合要求
符合要求
2
3)导轨架垂直度v0.15%,导轨对接阶差v1.5mm
符合要求
2
3.动力系统
1)卷扬机卷筒节径与钢丝绳直径的比值仝30
