外墙建筑立面改造工程施工组织设计

外墙建筑立面改造工程施工组织设计

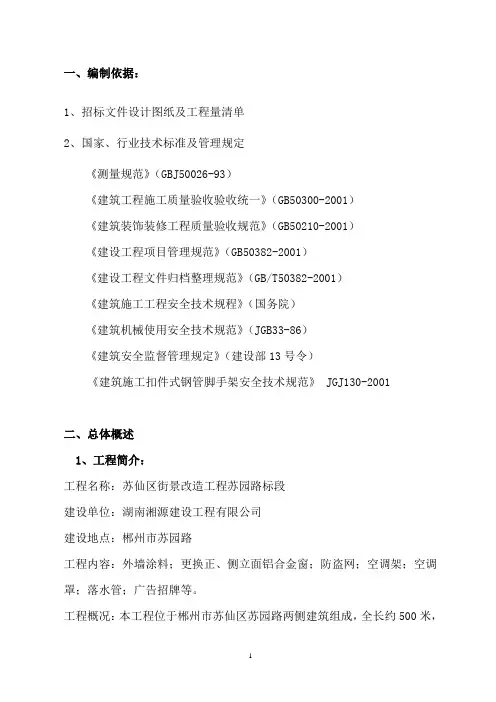

一、编制依据:1、招标文件设计图纸及工程量清单2、国家、行业技术标准及管理规定《测量规范》(GBJ50026-93)《建筑工程施工质量验收验收统一》(GB50300-2001)《建筑装饰装修工程质量验收规范》(GB50210-2001)《建设工程项目管理规范》(GB50382-2001)《建设工程文件归档整理规范》(GB/T50382-2001)《建筑施工工程安全技术规程》(国务院)《建筑机械使用安全技术规范》(JGB33-86)《建筑安全监督管理规定》(建设部13号令)《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2001二、总体概述1、工程简介:工程名称:苏仙区街景改造工程苏园路标段建设单位:湖南湘源建设工程有限公司建设地点:郴州市苏园路工程内容:外墙涂料;更换正、侧立面铝合金窗;防盗网;空调架;空调罩;落水管;广告招牌等。

工程概况:本工程位于郴州市苏仙区苏园路两侧建筑组成,全长约500米,高度参差不齐,最高六层。

大部分原有外墙立面以贴墙面砖,干渣石为主,安装有铝合金窗和铁质防盗网。

本工程主要是按图纸设计要求对原有住宅正立面和侧立面进行改造,增加落水管、空调架、空调罩、广告招牌等设施,重新安装铝合金窗和防盗网,外墙面统一采用黄、红褐色氟碳漆刷新,彻底改变原来杂乱无章的建筑外观,使苏园路得到美化提升。

质量要求:合格工期要求:60个日历天资金来源:财政资金2、工程施工特点优点:场地处于郴州市苏园路,交通便利,施工设备及材料可直接运入施工场地。

难点:场地周围建筑物密集,道路狭窄;场内空地面积小,人员稠密;改造和非改造项目相邻紧密。

(1)、本工程处于苏园路,行人及车辆较多,施工现场场地狭小,材料机具不易安排,安全防护措施必须到位,以保证行人车辆等的安全。

(2)周边居民影响。

本工程周边有居民楼,施工时需特别注意环保降噪,防止发生扰民现象。

(3) 业主对工程工期的要求:保证质量、按期竣工。

对总承包商的管理、协调、组织能力要求较高。

立面改造施工组织设计

立面改造施工组织设计

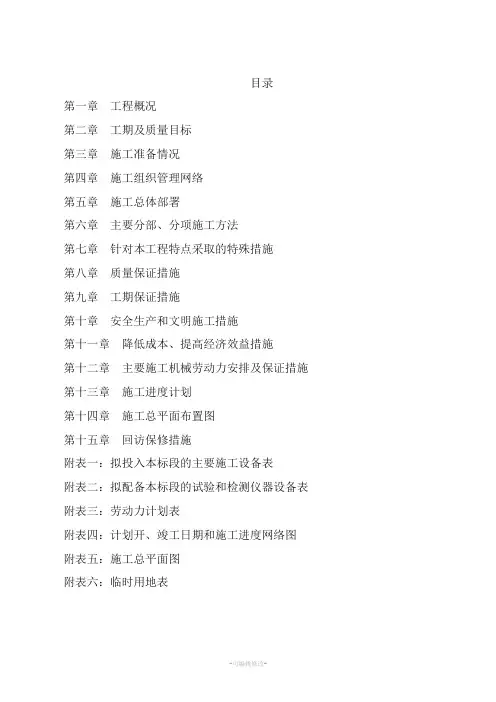

目录第一章工程概况第二章工期及质量目标第三章施工准备情况第四章施工组织管理网络第五章施工总体部署第六章主要分部、分项施工方法第七章针对本工程特点采取的特殊措施第八章质量保证措施第九章工期保证措施第十章安全生产和文明施工措施第十一章降低成本、提高经济效益措施第十二章主要施工机械劳动力安排及保证措施第十三章施工进度计划第十四章施工总平面布置图第十五章回访保修措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章工程概况一、编制依据1. 本装修工程招标文件、设计图纸、招标答疑及招标控制价等资料;2. 本公司组织的工地自行考察资料;3. 市场和社会调查资料;4. 公司类似装饰工程生产经营能力、经验和资料;5. 根据本公司的ISO9001国际质量标准相关文件;6.湖北省安全生产、文明施工的相关规定;7、国家相关法规及规范我公司在本工程的设计和施工中全部采用现行中华人民共和国的相关技术法规。

在设计和施工过程中对于暂无规范和标准可执行的项目,则以我公司企业标准为依据。

在本工程施工期间,若有新的适合本工程的国家标准出台,则执行新的标准。

(1)结构设计规范:《建筑结构荷载规范》《钢结构设计规范》《建筑抗震设计规范》《高层民用钢结构技术规程》《冷弯薄壁型钢结构技术规范》《建筑设计防火规范》(2)建筑设计规范:《民用建筑设计通则》《高层民用建筑设计防火规范》《公共建筑节能设计标准》《建筑采光设计标准》《民用建筑隔声设计规范》《建筑物防雷设计规范》二、编制原则1.确保工期原则:本装饰工程的施工的面较广,工期较短,围绕工期要求采取各项技术和管理措施,以确保本工程如期完工。

2.确保质量原则:按照招标文件要求,我公司将严格按照国家规范组织施工,确保工程质量达到合格。

在保修期内,我们将随时提供优质服务;即使保修期满后,非属我公司施工原因造成的质量问题,我公司也将尽力予以解决,满足业主的一切合理要求。

立面改造施工组织设计

立面改造施工组织设计

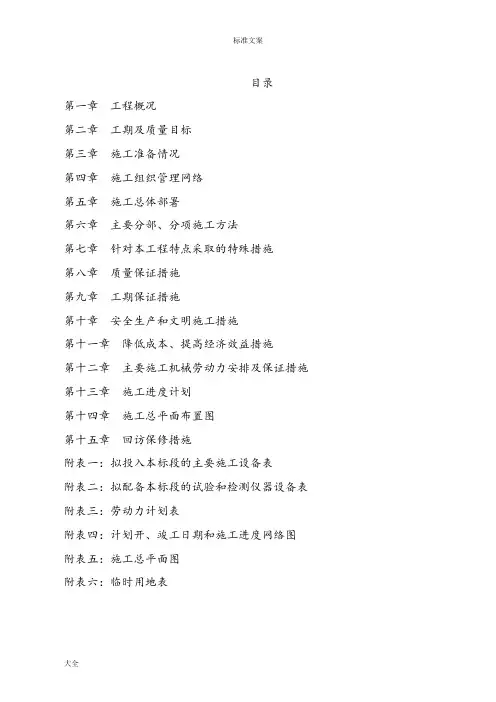

目录第一章工程概况第二章工期及质量目标第三章施工准备情况第四章施工组织管理网络第五章施工总体部署第六章主要分部、分项施工方法第七章针对本工程特点采取的特殊措施第八章质量保证措施第九章工期保证措施第十章安全生产和文明施工措施第十一章降低成本、提高经济效益措施第十二章主要施工机械劳动力安排及保证措施第十三章施工进度计划第十四章施工总平面布置图第十五章回访保修措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章工程概况一、编制依据1. 本装修工程招标文件、设计图纸、招标答疑及招标控制价等资料;2. 本公司组织的工地自行考察资料;3. 市场和社会调查资料;4. 公司类似装饰工程生产经营能力、经验和资料;5. 根据本公司的ISO9001国际质量标准相关文件;6.湖北省安全生产、文明施工的相关规定;7、国家相关法规及规范我公司在本工程的设计和施工中全部采用现行中华人民共和国的相关技术法规。

在设计和施工过程中对于暂无规范和标准可执行的项目,则以我公司企业标准为依据。

在本工程施工期间,若有新的适合本工程的国家标准出台,则执行新的标准。

(1)结构设计规范:《建筑结构荷载规范》《钢结构设计规范》《建筑抗震设计规范》《高层民用钢结构技术规程》《冷弯薄壁型钢结构技术规范》《建筑设计防火规范》(2)建筑设计规范:《民用建筑设计通则》《高层民用建筑设计防火规范》《公共建筑节能设计标准》《建筑采光设计标准》《民用建筑隔声设计规范》《建筑物防雷设计规范》二、编制原则1.确保工期原则:本装饰工程的施工的面较广,工期较短,围绕工期要求采取各项技术和管理措施,以确保本工程如期完工。

2.确保质量原则:按照招标文件要求,我公司将严格按照国家规范组织施工,确保工程质量达到合格。

在保修期内,我们将随时提供优质服务;即使保修期满后,非属我公司施工原因造成的质量问题,我公司也将尽力予以解决,满足业主的一切合理要求。

外立面整治施工组织设计002.doc

外立面整治施工组织设计002.doc

一、施工组织设计目录第一章工程概况和主要分部分项施工方案第一节投标总说明第二节工程概况第三节组织机构和人员配备第四节人材机投入计划第五节施工方案与技术措施第二章工程款(劳务工作人员工资)分解使用计划及保障措施第一节工程量申报制度第二节承诺工程款专户专项、专款专用第三节承诺优先支付劳务作业人员工资第四节承诺防止拖欠分包单位工程款、材料设备款第五节落实劳务工作人员工资、分包工程款、材料设备款的保障及补救措施第三章施工工期计划、形象进度及保障措施第一节工期计划总体方案第二节重要节点工期控制方案第三节对配合施工的水、电、气等管网施工的时限要求第四节形象进度图表第五节工期控制保障措施第四章施工现场总平面布置第五章总承包责任以及对分包工程、临近工程的配合、协调、管理、服务措施第六章质量保证措施方案第一节质量控制责任体系及人员的优化配置第二节基础处理、主体结构以及涉及结构安全和环境质量的关键工序、重要部位、特殊过程的质量控制初步方案第三节基本工序、关键工艺、新型工法的初步方案第四节质量教育和技术交底保证措施第五节原材料、构配件、半成品及成品见证取样和送检计划,验收、搬运、保护与交付措施第六节检验、测量和试验设备的周期检定、校准和维护计划第七节现场管理人员和作业人员培训计划及持证上岗落实措施第八节质量档案记录的真实有效性、系统完整性、可控性和可溯性的保障措施第九节质量通病的预防纠正措施及人员、物资保障措施第十节考评制度及奖励措施第七章安全生产保障措施方案第一节安全生产保障责任制度、保证体系及现场管理人员、作业的优化配置和安全培训教育方案第二节安全生产措施费的使用计划及保证措施第三节工程项目主要危险源的辨识、评价和公示警示,及对邻近房屋、道路、管网等的保护措施第四节现场防护设施的布局方案及防护用具(用品)的准备和装备方案第六节临时施工用电及外电安全防护措施第七节危险性较大的分部分项工程目录及安全专项施工方案的编制审核措施第八节办理意外伤害保险的落实措施第九节恶劣作业环境条件下(如高温、低温、高空、地下、雨雪、封闭、夜间、加班等)人员、材料、机械设备保护及保障措施第十节考评制度及奖惩措施第八章文明施工保障措施方案第一节文明施工管理责任体系及人员的优化配置第二节文明施工(环境保护)措施费的使用计划第三节施工现场“七牌一图”、围挡封闭等提示、隔离措施第五节大气、水土、噪声、光热、震动等污染防治措施第六节渣土清运、卫生保洁措施第七节便民措施第八节安全保卫措施第九节防寒降温、文娱设施、业余学校等关爱作业人员措施第十节考评制度及奖惩措施第九章风险防范、应急救援预案及人员、物资保障措施第一章工程概况和主要分部分项施工方案第一节投标总说明一、本施工组织设计是依据xxxxxxxxxxxxxxxxxxxx工程招标文件及施工图纸进行编制。

村庄改造外立面施工组织设计{方案)

村庄改造外立面施工组织设计{方案)

村庄改造外立面施工组织设计{方案)村庄改造外立面施工组织设计方案一、项目背景我们村庄计划进行改造工程,其中包括对村庄外立面进行施工设计。

本文档旨在提供一份施工组织设计方案,以确保项目能顺利进行。

二、施工组织设计方案1. 施工过程安排1.1. 提前准备工作在施工开始前,需要进行以下准备工作:- 确定施工时间表和工期;- 聘请合格的施工队伍;- 采购所需的建筑材料和设备。

1.2. 施工步骤根据外立面改造的具体情况,将施工过程分为以下步骤:- 清理外立面表面的污垢和老旧材料;- 进行外墙的修补和翻新;- 进行外墙的粉刷和涂漆。

1.3. 施工安全- 所有施工人员必须遵守安全操作规定,佩戴必要的个人防护装备;- 在施工现场设置明显的安全警示标志,确保施工区域的安全;- 定期进行安全检查,及时发现和解决安全隐患。

2. 施工人员安排为了保证施工质量和进度,需要合理安排施工人员:- 指派一名项目经理,负责协调和监督施工过程;- 安排足够数量的工人,根据工期和施工步骤确定需求;- 聘请具有相关经验的技术人员,负责施工技术指导和质量控制。

3. 施工设备和材料根据施工过程和需要,确保准备以下设备和材料:- 梯子、脚手架等用于施工的辅助工具;- 外墙修补和翻新所需的材料,如水泥、砖块等;- 外墙粉刷和涂漆所需的工具和油漆材料。

4. 施工质量控制为确保施工质量符合要求,需要采取以下措施:- 对施工人员进行培训,让他们了解施工规范和要求;- 定期进行质量检查,发现和纠正施工中的问题;- 保留施工记录和质量检测报告,以备日后参考。

三、总结以上是村庄改造外立面施工组织设计方案的内容。

通过合理的施工过程安排、人员安排以及质量控制措施,我们相信这个方案可以帮助我们顺利完成外立面改造工程。

注意:本方案仅供参考,请在实际施工过程中进行合理调整和安排。

外立面改造施工组织设计

外立面改造施工组织设计

外立面改造施工组织设计Xxxxxxxx立面改造工程(二期)施工组织设计目录第一章工程概况 (5)第一节综合编制说明 (5)第二节本工程概况 (12)第二章工期及质量目标 (15)第一节工期目标 (15)第二节质量目标 (15)第三节成本目标 (16)第四节安全目标 (16)第五节文明目标 (16)第六节环保目标 (16)第七节资料管理目标 (17)第三章施工准备情况 (18)第一节组织准备 (18)第二节技术准备 (20)第三节资金准备 (21)第四节物资准备 (22)第五节劳动力准备 (23)第六节其他准备 (24)第七节主要准备工作完成时间及负责人 (25)第四章施工组织管理网络 (26)第一节施工组织管理机构图 (26)第二节现场项目部岗位职责 (27)第三节施工管理体系 (32)第五章施工总体部署 (37)第一节总体设想 (37)第二节本工程主要装饰内容 (37)第三节施工部署 (38)第四节现场部署 (39)第五节业主和工程监理程序 (41)第六节材料组织 (42)第七节劳动力素质及施工安排 (42)第六章主要分部、分项施工方法 (44)第一节施工测量放线 (44)第二节脚手架搭设方案 (44)第三节组件加工制作方法 (47)第四节铝塑板幕墙施工工艺 (56)第五节墙面砖施工工艺 (59)第六节外墙涂料施工工艺 (62)第七章针对本工程特点采取的特殊措施 (67)第一节深化设计措施 (67)第二节本工程施工重点、难点及技术方案 (67)第三节协调配合施工 (71)第四节成品保护措施 (73)第八章季节性施工措施 (77)第九章质量保证措施 (83)第一节工程质量方针、目标及要求 (83)第二节质量体系 (84)第三节质量控制制度 (87)第四节质量管理措施 (90)第五节质量检查制度 (97)第六节技术保证措施 (100)第七节工厂加工制作质量保证措施 (111)第八节现场安装质量保证措施 (114)第九节创优措施 (118)第十章工期保证措施 (121)第一节工期保证措施原则 (121)第二节工程进度保证手段循环图 (122)第三节进度控制流程及重点 (122)第四节保证工期的组织措施 (124)第五节保证工期的管理措施 (126)第六节保证工期的材料供应措施 (127)第七节工期调整及追赶措施 (128)第十一章安全生产和文明施工措施 (130)第一节安全生产组织措施 (130)第二节安全生产管理措施 (134)第三节现场施工安全管理 (138)第四节文明施工保证措施 (146)第十二章降低成本、提高经济效益措施 (156)第一节编制项目成本计划 (156)第二节项目成本管理程序 (156)第三节成本分析 (158)第四节成本控制运行 (158)第五节工程成本节约措施 (161)第六节项目成本控制的重点 (163)第十三章主要施工机械和工具、主要周转材料、劳动力安排一览表166第一节施工机械配置原则和保证措施 (166)第二节主要施工机械配置 (167)第三节主要周转材料配置 (170)第四节劳动力安排 (170)第十四章施工进度计划 (174)第一节施工进度计划编制程序 (174)第二节施工进度计划、施工顺序编制依据 (174)第三节施工进度计划的编制步骤 (175)第四节施工进度计划表(附后) (177)第十五章施工总平面布置图 (178)第一节施工平面图的设计布置原则 (178)第二节施工现场的具体布局内容 (178)第三节施工现场总平面布置图 (179)第十六章回访保修措施 (180)第一章工程概况第一节综合编制说明综合说明装饰工程起着美化、改善工作环境的重要作用,其施工质量好坏直接关系到整个装饰工程的使用寿命。

外立面改造施工组织设计

外立面改造施工组织设计

外立面改造施工组织设计一、项目背景和目标外立面改造是对建筑物外表面进行装饰、翻新和改善的工程,在提升建筑外观形象、功能实用性、建筑节能等方面具有重要意义。

本次施工组织设计的项目是一幢办公楼的外立面改造,旨在提升办公楼的形象和实用性,并达到节能的目标。

二、施工组织架构1.项目经理:负责整个项目的组织、协调和管理工作,确保项目按时、按质、按量完成。

4.施工队长:负责组织施工队伍的日常施工,包括材料采购、施工进度和质量把控等。

三、施工流程1.前期准备阶段:-进行项目的可行性分析和需求分析,制定初步施工方案。

-编制工程预算和项目计划,确定施工周期和工作量。

-确定施工队伍和材料供应商,并与相关方进行沟通和协调。

2.设计及方案编制阶段:-进行外立面的设计,并根据设计制定施工方案和施工图纸。

-编制工序计划和施工组织设计,并进行内部评审和审批。

3.材料采购及现场准备阶段:-根据施工方案和施工图纸,组织材料的采购和送达现场。

-搭建施工现场的临时设施,包括施工平台、安全防护设施等。

4.施工执行阶段:-进行外立面的拆除和清理工作,确保施工区域的安全和整洁。

-进行外立面的装饰和改善工作,包括涂漆、贴瓷砖等。

-进行外立面的功能改造工作,如增设通风口、安装窗户等。

5.质量检查及竣工验收阶段:-定期进行质量检查和评定,确保施工质量符合规范要求。

-进行竣工验收,确保建筑的外立面改造工程符合设计要求和相关标准。

四、安全管理措施1.建立安全管理制度和操作规程,确保施工人员的安全意识和安全行为。

2.配备必要的安全设备和防护措施,如安全帽、安全绳、安全网等。

3.每天进行安全交底和安全教育,确保施工人员了解安全知识和操作规程。

4.定期组织安全检查和隐患排查,及时整改施工现场的安全隐患。

5.做好施工现场的消防管理,配备消防设备和消防人员,并进行消防演练。

五、质量管理措施1.制定质量管理方案和施工规范,确保施工质量符合相关标准和设计要求。

2.开展质量培训和质量检查,提高施工人员的质量意识和技术水平。

外立面整改施工组织设计

外立面整改施工组织设计

外立面整改施工组织设计一、项目背景随着城市建设的不断发展,许多建筑物的外立面问题凸显出来,包括老旧建筑物的翻新和改建、外墙保温材料的更换等。

外立面整改施工是一个综合性的项目,需要在施工前进行全面的组织设计,以确保施工的顺利进行和质量的保证。

二、施工组织设计目标和原则1.目标:确保施工过程安全、高效,并保证工程质量达到设计要求。

2.原则:-合理安排施工人员和设备,确保施工过程的协调进行。

-严格执行安全操作规程,确保施工过程的安全性。

-严格控制施工工期和质量,确保施工进度和工程质量。

-加强施工现场管理,确保施工过程的整洁,减少环境污染。

-加强与相关部门和居民的沟通,增加施工信息的透明度,减少不良影响。

三、施工组织设计内容1.施工队伍组织设计-根据施工项目的规模和技术要求,合理安排施工队伍的规模和人员结构。

-设立项目经理和现场负责人,并明确各自的职责和权责。

-设立施工班组,明确各班组的工作范围和职责,并确保人员的专业配备。

-加强施工人员的培训和技能提升,提高工作效率和质量。

2.施工设备组织设计-根据施工的特点和工艺要求,合理选用施工设备,并确保设备的数量和型号满足施工需求。

-设立设备使用和维护制度,加强设备的管理和保养,确保设备的安全运行。

-设立设备调度和使用计划,确保设备的合理调度和使用。

-制定安全操作规程,包括施工人员的培训、施工现场安全设施的设置等。

-设立安全督导和考核机制,加强对施工过程的安全监管和管理。

-增加安全教育和宣传活动,提高施工人员的安全意识和自我保护能力。

4.工程质量控制组织设计-设立质量管理机构,明确质量管理人员的职责和权责。

-制定质量控制标准和方法,加强对施工过程的质量监控和控制。

-加强施工材料的质量检验和管理,确保施工材料的质量符合要求。

-加强三检测和验收工作,确保外立面整改工程的质量符合设计要求。

5.施工现场管理组织设计-设立现场管理机构,明确现场管理人员的职责和权责。

-制定现场管理制度,包括现场秩序、施工废弃物的处理等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

**·**********************工程房屋立面改造施工组织设计*****************工程有限公司二○一五年一月十五日目???录施工方案审批表第一章、编制说明第二章、工程概况及施工计划(一)工程简介(二)工程主要内容第三章、施工组织部署(一)项目组织机构(二)项目管理模式第四章、施工机械设备使用计划(一)进场施工机械设备(二)机械设备使用、维护、保养制度第五章、各分项施工工艺及规范(一)搭设脚手架(二)旧墙面凿除瓷砖(三)墙面抹灰拉毛(四)墙面贴砖、填缝(五)墙面刮胶及氟碳漆(六)安装EPS线条(七)坡屋顶工程(八)坡屋顶装饰(九)广告牌制作(十)亮化工程(十一)脚手架拆除第六章、施工质量保证措施和目标(一)工程质量总目标及目标分解(二)质量检查管理制度(三)保证工程质量技术措施第七章、安全文明施工的技术、组织措施(一)施工安全保障体系和安全预防措施(二)确保工期的切全技术措施及控制程序(三)安全生产及文明施工保证措施(四)安全生产管理目标和文明施工管理目标(五)创文明施工措施第八章、施工进度计划施工方案审批表第一章编制说明(一)编制依据依据*******街道房屋城市亮化工程施工图《测量规范》(GBJ50026-93)《建筑工程施工质量验收验收标准》(GB50300-2001)《建筑装饰装修工程质量验收规范》(GB50210-2001)《建设工程项目管理规范》(GB50382-2001)《建设工程文件归档整理规范》(GB/T50382-2001)《建筑施工工程安全技术规程》(国务院)《建筑机械使用安全技术规范》(JGB33-86)《建筑安全监督管理规定》(建设部13号令)《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2001(二)编制原则严格遵守国家、地方的技术规范、施工规程和质量评定与验收标准;坚持技术先进性、科学合理性、经济适用性与实事求是相结合。

第二章工程概况(一)工程概况简介工程名称:*******街道提质改造改造工程工程地点:*******设计单位:*******怡人园林绿化有限公司工期安排:立面改造工程施工日期由2015年1月15日至2015年10月30日,总工期275天。

(二)立面改造工程主要内容1、政府楼保留原建筑外形增加EPS檐口线及白色水性氟碳漆立柱,一楼600*300蘑菇石花岗岩,雨棚及门头使用麻石花岗岩,上方做整体玻璃幕墙,其余用240*60仿红砖PK砖,建筑整体稳重、庄重又保留了原有的建筑色调。

2、办公楼增加EPS檐口线及白色水性氟碳漆,一楼整层或1200高处用600*300花岗岩蘑菇石或600*300麻石砖,130*140EPS线条白色水性氟碳漆间隔以上用240*60仿红砖PK砖,立柱灰麻石花岗岩(光面)或灰色油性氟碳漆,所有门窗增加100*50mm成品EPS线条白色水性氟碳漆。

3、俄式圆形楼主体色调为红色油性氟碳漆,门窗增加100*50mm成品EPS 线条白色水性氟碳漆,圆顶为灰蓝色油性氟碳漆,窗为咖啡色铝合窗灰蓝色镀膜玻璃。

4、两层居民楼做了较大改动,增加全坡屋顶及老虎窗,增大阳台及柱子,柱子600*300仿麻石砖,成品EPS酒瓶状柱栏杆,立面1200以下600*300仿麻石砖,130*140EPS线条白色水性氟碳漆、左右100mmEPS半圆线条白色水性氟碳漆。

5、平层厂房原有破旧瓦片换成灰蓝色琉璃瓦,柱子灰色油性氟碳漆,间隔300拉黑色勾缝,其它都用240*60仿红砖PK砖,门窗增加100*50mm 成品EPS线条白色水性氟碳漆。

6、一层带瓦民房瓦片破旧的更新,正立面一般采用900以下600*300仿麻石砖,130*140EPS线条白色水性氟碳漆间隔,以上用240*60仿红砖PK砖或整个立面都用240*60仿红砖PK砖。

7、其它民房顶加半坡灰蓝色树脂瓦,立面一般采用900以下600*300仿麻石砖,130*140EPS线条白色水性氟碳漆间隔,以上用240*60仿红砖PK 砖。

8、长条围墙均用灰色油性氟碳漆。

9、按设计施工图和设计变更图施工。

第三章施工部署(一)项目组织机构我们施工组织的指导思想是以质量为中心。

建立工程质量保证体系,编制项目质量计划,选配高素质的项目经理及专业工程技术管理人员。

积极推广应用新技术、新设备、新工艺。

使项目部将成为一支充满活力、具有多专业、全面管理能力的领导班子。

见项目管理组织机构图:财务部—负责全部工程的财务管理及资金调配。

(二)项目管理模式*****************工程有限公司将按照多年来积累的成功项目管理经验来运行和管理本项目,形成以项目经理负责制为核心,以项目合同管理和成本、进度、质量控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制。

为规范本项目管理工作,项目部严格执行集团颁发的《质量手册》、《管理制度》,同时现场场区管理严格遵守郴州市施工现场标准化管理的有关规定。

1、实施目标工期目标:为使本工程早日竣工并投入使用,公司在人员组织、施工工艺、材料供应等方面进行精心布置,施工进度计划(见附页)。

质量目标:确保合格,争创优质工程现场管理目标:为保持施工现场周围清洁的环境,我们将设专人打扫清洁等措施,做到物流有序、施工顺畅、文明施工。

确保现场管理达到文明施工样板现场。

安全目标:完善安全措施,提高安全意识,杜绝死亡和重伤事故发生,工伤频率控制在2﹪以下。

服务目标:服务周到、创造精品、业主满意、信守合同,社会认同、协调关系,接受并积极配合业主和监理对工程质量、工程进度、计划协调和现场管理的控制与监督。

4、劳动力组织(劳动力计划表)合理而科学的劳动组织,是保证本工程顺利进行的重要因素之一,根据工程实际进度,及时调配劳动力。

我们将指定最优秀的劳动队伍进现场,并分级签订劳动合同,进场前进行安全知识教育,认真组织技术交底。

特殊工5、施工用电:由业主委托电管部门引入现场,现场设多个配电箱,多个分电箱,线路的铺设及使用均应符合国家规定的施工现场用电安全规程。

6、施工用水:汽车拉水施工,施工现场的生产排水经沉淀后排入河流。

第四章、施工机械设备配备(二)机械设备使用、维护、保养制度维修管理是指对机械设备保养和修理全过程的计划、组织、监督、控制和协调的工作。

其目的是减缓和消除机械设备在运行过程中所产生的损耗,提高机械设备使用的可靠性,延长其使用寿命。

实际上,维修工作搞得好,就能够一台机械顶几台用,给企业创造效益,给社会节约物资财富。

因此,机械设备的维修管理是发展建筑施工机械化必不可少的环节,是节约物资财富的重要措施。

维修管理主要包含日常维修保养和大修理管理两个方面。

为加强机械设备的维修管理工作,特制定机械设备维修管理暂行规定如下:1、日常维修保养管理正确组织机械设备的日常维修保养工作,是提高机械设备完好率和利用率的有力保证。

2、做好设备的维修保养工作1)重点设备的维修保养工作必须成立专门的维修班子,采取定时预防制保养和平时的跟踪保养相结合的保养方法。

在条件成熟后,运用微机进行跟踪管理。

2)重要设备和普通设备的维修保养由各使用单位成立维修小组对设备进行维修保养,使设备处于完好的技术状态,保证施工生产顺利进行。

3)设备的大、中修必须有计划的进行,按照手续先报批后维修。

3、事故处理设备发生事故,都必须按规定上报,按“三不放过”(原因未查清、当事人受教育、问题未解决)原则处理。

4、机械设备落实情况施工机械设备根据实际情况进行不断地更新和调整,目前用于立面施工的设备能保证所承接项目所需(见本章第一节)这些设备严格按照质量管理体系要求进行,《设备检修计划》实施保养和检测,设备的完好率和合格标准都符合施工质量要求。

第五章、各分项施工工艺及规范一、脚手架搭建(一)搭设方式根据本工程特点,采用全高搭设双排扣件式钢管外脚手架。

(二)搭设高度根据各个部分不同高度进行搭设。

脚手架搭设高度=建筑檐高+1.5m步距: h =1.5 m立杆间距:L =1.5 m;小横杆间距为1.05 m;排距:1.2 m连墙点竖距Hn随层高;连墙点横距Ln为纵向3.9 m,横向6.0 m。

(三)搭设要求脚手架立杆接头必须采用对接扣件对接连接,相邻两立杆接头应错位,不小于500 mm,且应不在同一步内。

脚手架立面设连续剪刀支撑,支撑宽度宜为5-7根立杆间距,斜杆与地面的倾角宜在450-600之间。

在脚手架外立杆内侧满挂安全网围护,随层设水平兜网。

脚手架应设避雷措施,设在脚手架四角立杆上,高度不小于1 m,接地线连接应保证接触可靠。

脚手架拆除应从上而下进行,严禁同时作业。

二、墙面凿除(一)拆除顺序1、拆除工程在施工前应在现场做好标识,并会同甲方、监理对标识确认后方可进行。

2、切断所水、电、消防等总闸及垃圾搬运及分类3、拆除墙面中任何表面装饰物、配件、护栏、防盗网、空调外挂机等,然后再进行墙面拆除4、垃圾分类:每个工作面拆除完毕后,立即垃圾进行合理分类堆放。

5、垃圾搬运:垃圾分类后运至电梯口采用电梯运输的方式到达地面后按指定的位置归类堆放。

(二)技术措施1、防坠落:施工前靠外墙窗户必须进行防护,施工至窗户部位时应用夹板临时防止窗户玻璃击碎和其他杂物坠落。

2、防粉尘:在拆除墙体或吊顶面层时难免出现较多粉尘,施工时应及时用洒水的方式以尽量减少灰尘扩散。

3、噪音:拆除工程噪音是在所难免,而该工程在拆除的同时,业主也在照常上班,因此在拆除的过程必须做到,把所有窗户关闭,拆除物轻拿、轻放。

4、临时用电必须由专人专线临时用电规范进行配备,进场施工的工人必须戴安全帽,穿安全鞋及配备完整的劳何设施,施工的工人严禁在现场吸烟,使用明火作业时应运离易燃、易曝物品等防火规范进行施工,必须配备足够的灭火器。

5、文明:工人进场严禁到非施工面乱窜,必须服从现场管理人员的指挥,不野蛮施工、不违章指挥、不大声喧哗、不赌博、不酗酒、不打架、不有意影响业主的工作环境不随地大小便。

(三)安全技术措施1、在拆除作业前,应检查水、电管线情况确定全部切断后方可施工。

2、进入施工现场的人员必须配戴安全帽,凡在2米及以上高处作业无可靠防护实施时,必须使用安全带。

3、电动机械和电动工具必须漏电保护器,其保护零线的电气连接应符合要求。

4、施工人员进行拆除工作时,应该站在专门搭设的脚手架或其他稳固的结构部分上进行操作。

操作人员要戴安全帽、手套、安全鞋等个人防护用品。

5、拆除墙体时,严禁采用掏掘和推倒的方法,并采取相应保护措施。

6、拆下的物料应及时清理,按品种、类别堆放在平整的地面上,高度应符合安全规定,并留有一定的间距,防止倒塌伤人。

7、拆除堆放的材料场地,要专人看管,加强治安保卫,严禁烟火要配有一定的消防器材,以防万一。

8、施工现场严禁无关人员出入,严禁吸烟。
