山西某酒店幕墙工程施工组织设计(干挂花岗岩、玻璃幕墙)_secret

合集下载

玻璃幕墙施工组织设计方案 [玻璃幕墙施工组织设计]

玻璃幕墙施工组织设计方案 [玻璃幕墙施工组织设计]

玻璃幕墙施工组织设计方案[玻璃幕墙施工组织设计]玻璃幕墙施工组织设计(一) 施工准备 1.施工现场准备(1)施工前,首先要对现场管理和安装人员进行全面的技术交底和质量交底及安全规范教育,备齐防火和安全器材与设施。

(2)在构件进场搬运、吊装时,需要加强保护,不得碰撞和损坏。

构件应放在通风、干直立摆放,在室外堆放时,应采取防护措施。

(3)构件应按品种、规格、种类和编号堆放在专用架子或垫木上。

玻璃构件应稍稍倾斜直立摆放,在室外堆放时,应采取防护措施。

(4)构件安装前,均应进行检验与校正。

构件应符合设计图纸及相关质量标准的要求,不得有变形、损伤和污染,不合格构件不得上墙安装。

玻璃幕墙构件在运输、堆放、吊装过程中有可能会人为地使构件产生变形、损坏等,在安装之前一定要提前对构件进行检验,发现不合格的应及时更换。

同时,幕墙施工承包商应根据具体情况和以往施工经验,对易损坏和丢失的构件、配件、玻璃、密封材料、胶垫等,应有一定的更换储备数量,一般构件、配件等在1%~5%,玻璃在安装过程中的损坏率为总块数的3%~5%。

(5)构件在现场的辅助加工如钻孔、攻丝、构件偏差的现场修改等,其加工位置、精度、尺寸应符合设计要求。

(6) 玻璃幕墙与主体结构连接的预埋件,应在主体结构施工时按设计要求埋设。

在放置预埋件之前,应按幕墙安装基线校核预埋件的准确位置,预埋件应牢固固定在预定位置上,并将锚固钢筋与主体构件主钢筋用铁丝绑扎牢固或点焊固定,防止预埋件在浇注混凝土时,位置变动。

施工时预埋件锚固钢筋周围的混凝土必须密实振捣,混凝土拆模时后,应及时将预埋件钢板表面上的砂浆清除干净。

2. 施工技术准备。

(1)熟悉本工程玻璃幕墙的特点,其中包括骨架设计的特点,玻璃安装的特点及构造方面的特点。

然后根据其特点,研究具体的施工方案。

(2)对照玻璃幕墙的骨架设计,复查主体结构的施工质量。

因为主体结构的施工质量如何,对骨架的位置影响较大。

特别是墙面的垂直度、平整度偏差,将影响整个幕墙的水平位置。

大酒店幕墙施工组织设计

大酒店幕墙施工组织设计

大酒店幕墙施工组织设计1. 引言1.1 目的本文档旨在设计大酒店幕墙的施工组织,确保施工过程的安全、高效和顺利进行。

1.2 范围本文档适用于大酒店幕墙的施工组织设计,包括工程组织结构、人员安排、资源调配和施工计划等内容。

2. 工程组织结构大酒店幕墙施工的工程组织结构如下:•项目经理:负责整个施工项目的组织、协调和管理工作,包括人员安排、资源调配和进度控制等。

•技术负责人:负责对幕墙施工进行技术指导和质量控制,协助项目经理完成工程目标。

•施工队长:负责具体施工工作的组织和现场管理,包括人员调配、施工安全和质量监督等。

3. 人员安排为确保大酒店幕墙施工的顺利进行,需要安排以下专业人员:3.1 技术人员•幕墙工程师:负责对幕墙的设计和施工进行技术指导。

•结构工程师:负责对大酒店的建筑结构进行评估和支撑设计。

•电气工程师:负责对幕墙中的照明系统进行设计和安装。

•空调工程师:负责对幕墙系统的通风和空调设计。

3.2 施工人员•幕墙安装工:负责对幕墙的安装和组装工作。

•钢结构制作工:负责制作和加工幕墙中的钢结构。

•玻璃安装工:负责对幕墙中的玻璃进行安装和密封处理。

•电气安装工:负责对幕墙中的照明系统进行安装和接线。

4. 资源调配为保证大酒店幕墙施工的高效进行,需要合理调配以下资源:4.1 施工设备•塔吊:用于吊装和安装幕墙材料。

•脚手架:为施工人员提供安全的工作平台。

•水平仪和测量工具:用于测量和排查施工质量问题。

4.2 施工材料•钢结构:用于支撑幕墙系统。

•玻璃:作为幕墙的主要材料,提供视觉效果和隔热功能。

•幕墙板材:用于覆盖幕墙结构表面,提供保温和隔音功能。

4.3 人力资源需要合适的项目经理、技术人员和施工人员,确保施工过程的顺利进行。

5. 施工计划5.1 施工顺序1.钢结构制作和安装:首先完成幕墙的支撑结构制作和安装。

2.玻璃安装:接着进行玻璃的安装和密封处理。

3.幕墙板材安装:最后进行幕墙板材的安装和调整。

石材幕墙玻璃幕墙施工组织方案

石材幕墙玻璃幕墙施工组织方案

石材幕墙玻璃幕墙施工组织方案石材幕墙和玻璃幕墙是现代建筑中常见的外墙装饰材料,其施工组织方案对于项目的顺利进行具有关键性的作用。

下面将以一个虚拟项目为例,详细说明石材幕墙和玻璃幕墙的施工组织方案。

一、项目概况本项目为一座高层商业综合体,包括写字楼、商场和酒店,总建筑面积为10万平方米。

石材幕墙和玻璃幕墙将作为外墙装饰材料,需要实施施工组织方案。

二、施工准备1.施工队伍为确保施工质量和进度,需要建立一支专业的施工队伍。

施工队伍应具备相关的施工经验和技能,包括石材幕墙和玻璃幕墙的安装人员、焊接人员、固定人员等。

2.施工机械和工具根据项目规模和要求,配备适当的施工机械和工具,包括吊装设备、焊接设备、切割设备、脚手架等。

这些设备和工具需要具备安全可靠的性能,以保证施工过程中的安全。

3.施工材料和物资准备足够的施工材料和物资,包括石材、玻璃、铝合金型材、密封胶等。

这些材料和物资需要符合相关的国家标准和施工要求,以确保施工质量。

4.施工环境清理施工区域,保证施工环境干净整洁,并做好安全防护工作,包括设置警示标识、搭建安全网等,以确保施工过程中的工作安全。

三、施工流程1.石材幕墙施工流程:(1)基础准备:对墙体进行清理、修补,为石材幕墙的安装做好准备。

(2)石材预制:根据设计要求,对石材进行切割、加工,制作成预制件。

(3)幕墙安装:使用吊装设备将预制的石材幕墙板安装到墙体上,并进行固定、对齐等工作。

(4)石材接缝处理:对石材幕墙板的接缝进行填缝处理,以保证幕墙的密封性。

(5)清理整理:对施工现场进行清理和整理,保持施工区域的干净和安全。

2.玻璃幕墙施工流程:(1)基础准备:对墙体进行清理、修补,为玻璃幕墙的安装做好准备。

(2)铝合金结构安装:安装铝合金结构框架,以支撑玻璃幕墙。

(3)玻璃切割和加工:根据设计要求,对玻璃进行切割和加工,制作成预制的玻璃幕墙板。

(4)玻璃安装:使用吊装设备将预制的玻璃幕墙板安装到铝合金结构上,并进行固定、对齐等工作。

酒店幕墙工程施工组织设计

酒店幕墙工程施工组织设计

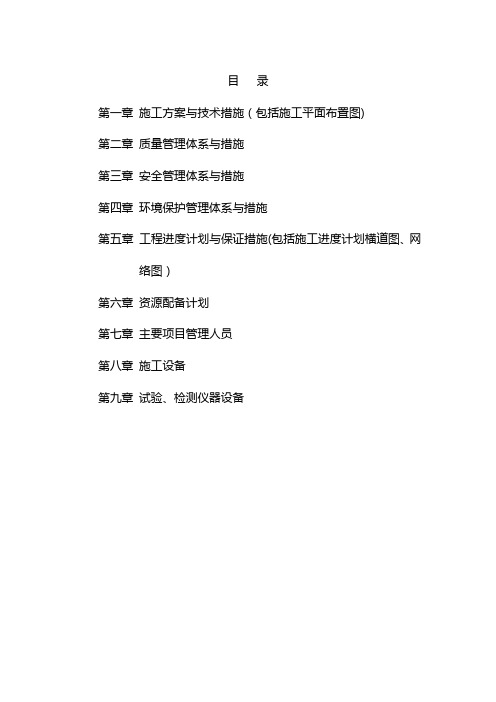

目录第一章施工方案与技术措施(包括施工平面布置图)第二章质量管理体系与措施第三章安全管理体系与措施第四章环境保护管理体系与措施第五章工程进度计划与保证措施(包括施工进度计划横道图、网络图)第六章资源配备计划第七章主要项目管理人员第八章施工设备第九章试验、检测仪器设备第一章施工方案与技术措施第一节工程概况1、项目名称:酒店幕墙工程.2、建设单位:X公司。

3、建设地点:XX.4、建设规模:本工程项目为酒店幕墙工程(含主楼与郡楼),由隐框中空玻璃幕墙、半隐框中空玻璃幕墙、防大理石无机装饰板石材幕墙、避雷、防火隔离带、铝合金窗及钢构雨棚等组成,幕墙面积约37560平方米。

投资估算约为:3800万元。

5、建设工期:计划开工日期:2013年9月25日;计划竣工日期:2014年3月24日.总工期180天(日历天)。

6、质量要求:达到《工程施工质量验收规范》的合格标准。

7、保修要求:按建设部[2000]80号令规定保修。

第二节编制说明一、编制依据1、建设单位提供的XX工程设计文件。

2、本工程的招标文件及现场实际情况。

3、该地区有关法律、法规及标准.4、国家现行技术标准、施工及验收规范,工程质量评定标准及操作规程。

5、我公司承建类似工程的施工经验、施工技术技能等二、编制原则1、认真贯彻执行党和国家的方针、政策。

2、合理安排施工程序和顺序.3、尽量采用国内外先进施工技术、科学合理地确定施工方案。

4、合理安排(布置)施工场地。

5、充分利用机械设备、检验设备.6、注意降低工程成本、提高经济效益。

7、坚持质量第一、重视施工安全。

8、以实际可行的措施确保工期目标的实现。

第三节实施目标一、工期目标根据招标文件的要求,本工程的施工总工期为180日历天,结合工程图纸、工程量清单、工程特点、现场实际情况、我公司的实际能力和承建类似工程的经验,我公司保证按期完工.二、质量目标本招标工程的招标质量要求为合格,我司在满足招标文件质量要求的同时,力争优良工程质量标准。

墙面干挂石材施工工艺标准_secret

墙面干挂石材施工工艺标准_secret

4·5 墙面干挂石材施工工艺标准4·5·1总则4·5·1·1适用范围本章适用于工业与民用建筑中室内、外墙面干挂石材饰面板装饰工程。

4·5·1,2 编制参考标准及规范(1)中华人民共和国国家标准GB50210-2001《建筑装饰装修工程质量验收规范》(2)中华人民共和国国家标准GB50300-2001《建筑工程施工质量验收统一标准》(3)中华人民共和国国家标准GB50325-2001《民用建筑工程室内环境污染控制规范》(4)中华人民共和国国家标准朋50326-2001《建设工程项目管理规范》(5)《金属与石材幕墙工程技术规范》JGJ133-200l(6)《北京市建筑工程施工安全操作规程》DBJO1-62-2002(7)《建筑安装分项工程施工工艺规程》DBJOl-26-964·5,2 术语、符号(1)交接检验由施工的承接方与完成方经双方检查并对可否继续施工做出确认的活动.(2)主控项目建筑工程中对安全、卫生、环境保护和公众利益起决定性作用的检验项目。

(3)一般项目除主控项目以外的检验项目。

(4)基层直接承受装饰装修施工的面层。

4·5·3 施工准备4·5·3·1技术准备编制室内、外墙面干挂石材饰面板装饰工程施工方案,并对工人进行书面技术及安全交底。

4·5·3·2 材料准备(1)石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能.花岗岩板材的弯曲强度应经法定检测机构检测确定。

(2)合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能。

(3)用于干挂石材挂件与石材间粘结固定,用双组份环氧型胶粘剂,按固化速度分为快固型(K)和普通型(P)。

(4)中性硅酮耐候密封胶,应进行粘合力的试验和相容性试验。

酒店外墙石材幕墙施工组织设计方案

酒店外墙石材幕墙施工组织设计方案

(此文档为Word格式,下载后可以任意编辑修改!)酒店花岗岩干挂外墙工程施工方案工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计(方案)报审表方案名称:JL—A002 施工组织设计(方案)报(复)审表工程名称:编号:注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。

建设、监理、施工单位各留一份。

目录第一章工程概况及施工条件 (5)第二章工程项目管理目标 (7)第三章施工前的准备工作 (8)第四章施工工艺 (20)第五章质量标准 (33)第六章石材幕墙施工措施 (49)第七章项目质量与安全体系 (52)第八章工程质量保证措施 (53)第九章安全文明环保措施 (59)第十章工程进度保证措施 (64)第十一章施工后的成品保护 (68)第十二章保养与维修 (70)第十三章技术档案资料管理................. 错误!未定义书签。

附件一:主要施工机械设备表.. (73)附件二:劳动力计划表 (74)附件三:消防安全用品需用计划 (75)第一章工程概况及施工条件一、编制说明本施工组织设计为永城市中福酒店办理有限公司建造的永城中福酒店7~11#楼外墙石材工程的施工组织设计,是标准和指导该项工程从施工预备到竣工检验进程的综合性技术经济文件,为使该项工程的施工全进程能按科学规律组织标准施工,有计划地展开各分部分项工程的施工,及时做好各项施工预备工作,确保各种资源和劳动力的及时供给;和谐与各工种之间的时刻组织,确保施工的顺利进行,如期保质保量完成施工任务,特制订本施工组织设计。

1.1 适用范围本施工组织设计适用于永城市中福酒店管理有限公司建设的永城中福酒店7~11#楼外墙石材工程。

1.2 编制依据1、招标文件;2、招标施工图纸(电子版);3、《建设工程项目管理规范》GB/T 50326-2001;4、《金属与石材幕墙工程技术规范》GB JGJ133-2001、JK113-20015、《石材幕墙工程施工工艺标准》;GY1003-2003/8/166、《建筑物防雷设计规范》GB50057-947、《建筑设计防火规范》GBJ16-87;8、《高层民用建筑设计防火规范》GB 50045-95;9、《建筑幕墙》JG3035;10、《幕墙工程手册》中国建筑工业出版社出版,赵西安编著;11、《建筑硅酮结构密封胶》GB 16776;12、《天然石材产品放射性防护分类控制标准》JC518;13、《钢结构工程施工质量验收规范》GB50205-2001;14、《天然花岗岩建筑板材》JC 205;15、《冷弯薄壁型钢结构技术规范》16、《胶粘剂拉伸剪切强度测定方法》1.3编制原则(1) 认真贯彻国家对工程建设的各项方针、政策、相关规范和标准,严格执行工程建设程序。

玻璃幕墙工程施工组织设计

玻璃幕墙工程施工组织设计一、项目概况本次施工项目为某高层商业综合体的玻璃幕墙工程,总建筑面积约10万平方米,位于市中心繁华商业区,是一个具有较高知名度和标志性的建筑物。

本次工程的施工周期为12个月,竞标方需按时完成工程,保证工程质量,确保项目整体的进度和品质。

二、施工组织设计内容1.施工组织机构设置针对本次玻璃幕墙工程,初步确定施工组织结构设置如下:(1)总包单位:负责整体项目的施工管理及协调工作。

(2)项目经理部:负责组织指挥施工,安排施工进度和管理项目人员。

(3)生产部:负责具体施工过程中的生产管理和协调。

(4)质量安全部:负责工程质量和安全管理。

(5)材料设备部:负责物资采购和设备管理。

(6)综合办公室:负责协调各个部门之间的工作,处理项目中的琐碎事务。

2.施工分包分工根据工程的性质和规模,本次玻璃幕墙工程将分为以下几个分包项目:(1)玻璃幕墙设计施工总包(2)幕墙结构支撑安装分包(3)玻璃幕墙安装分包(4)玻璃幕墙检测验收分包每个分包项目分别由不同承包商承担,由总包单位进行协调和监督。

3.管理及协调措施为了保证工程顺利进行,制定以下管理及协调措施:(1)定期召开项目进度会,及时沟通和解决施工中的问题。

(2)建立施工工地巡查制度,确保工地安全和工程质量。

(3)加强与监理单位的合作,密切监督施工质量和进度。

(4)工程质量和安全教育培训,提高工人的安全意识和专业技能。

4.施工方案制定制定详细的施工方案,确保施工过程中合理有序,高效完成工程。

施工方案涵盖以下内容:(1)施工工艺流程:包括玻璃幕墙结构支撑、玻璃安装、验收等具体工艺流程。

(2)施工班组分工:合理分配施工人员,确保各个班组工作分工明确。

(3)施工设备选型:选用合适的设备进行施工,提高工程施工效率。

(4)施工安全措施:制定施工安全方案,确保施工过程中安全有序。

5.现场施工管理对施工现场进行详细规划和管理,确保施工过程中各项工作按计划有序进行。

版酒店综合开发项目幕墙工程施工组织设计方案

版酒店综合开发项目幕墙工程施工组织设计方案一、项目背景该项目为一座综合开发项目,其中包括了一家高档酒店。

幕墙工程作为该项目的重要组成部分,将对整个项目的外观和形象产生重要影响。

因此,在施工过程中需要制定合理的组织设计方案,确保施工的顺利进行。

1.施工流程安排:1)准备阶段:确定施工方案及维修材料,对施工区域进行清理,并搭建必要的临时设施。

2)搭建支架:根据设计图纸搭建幕墙施工的支撑脚手架和施工平台。

3)安装辅助材料:根据施工图纸安装各类辅助材料,如密封胶条、铝合金型材等。

4)幕墙拼装安装:根据设计图纸,先进行幕墙构件的预拼装,然后进行现场拼装,最后进行幕墙的安装。

5)玻璃安装:根据设计图纸进行玻璃的安装,包括固定、密封等工作。

6)玻璃幕墙检验:经过安装后,对幕墙进行整体检验,确保所有构件和连接部位符合设计和规范要求。

7)清理工作:完成幕墙施工后进行周边环境的清理。

8)维修与保养:定期进行幕墙的维修与保养,确保幕墙长期保持良好的状态。

2.人员安排:1)项目经理:负责全程施工的组织、协调和管理。

3)班组长:负责组织和指导施工人员进行具体的幕墙施工。

4)施工人员:负责具体的施工作业,需熟悉幕墙施工工艺和操作规范。

3.安全措施:1)周边环境保护:在施工过程中应对周边环境进行有效保护,遵守环保相关规定。

2)高空作业安全:对于高空作业,应采取必要的防护措施,如安全带、安全网等。

3)施工现场安全:施工现场应设置合理的防护栏杆和警示标识,确保施工人员的安全。

4)材料安全:施工材料应符合相关质量标准,避免因材料质量问题造成施工事故。

5)火灾防范:严禁在施工现场吸烟和明火作业,设置消防设施,并配备灭火器材。

4.施工设备:1)搭建设备:脚手架、支撑杆、电动螺丝刀等。

2)安装设备:吊车、起重机、升降机等。

5.质量控制:1)施工过程中要按照设计图纸和相关规范进行施工,确保幕墙的安装质量。

2)幕墙材料的选择和采购要符合相关质量要求,确保材料的质量。

干挂石材幕墙施工操作工艺_secret

干挂石材幕墙施工操作工艺_secret材幕墙工程施工操作规程一、施工工艺1、干挂石材幕墙安装工艺流程基准线移交放线检查放线精度安装连接铁件质量检查钢制构件安装质量检查安装骨架石材挂板安装质量检查清扫全面综合检查竣工交付2、干挂石材幕墙操作工艺2.1安装施工准备(1) 编制材料、制品、机具的详细进场计划。

(2) 落实各项需用计划。

(3) 编制施工进度计划。

(4) 做好技术交底工作。

(5) 搬运、吊装构件时不得碰撞、损坏和污染构件。

(6) 构件储存时应依照安装顺序排列放置,放置架应有足够的承载力和刚度。

在室外储存时应采取保护措施。

(7) 构件安装前应检查制造合格证,不合格的构件不得安装。

2.2施工测量放线2.2.1复查由招标方移交的基准线。

2.2.2放标准线:在每一层将室内标高线移至外墙施工面,并进行检查。

在石材挂板放线前,应首先对建筑物外形尺寸进行偏差测量,根据测量结果,确定出干挂板的基准面。

2.2.3以标准线为基准,按照图纸将分格线放在墙上,并做好标记。

2.2.4分格线放完后,应检查预埋件的位置是否与设计相符,否则应进行调整或预埋件补救处理。

2.2.5最后,用φ0.5,1.0mm的钢丝在垂直、水平方向各拉两根,作为安装的控制线。

12.2.6注意事项:放线时,应结合土建的结构偏差,将偏差分解;并应防止误差积累;放线时,应考虑好与其他装饰面的接口;拉好的钢丝应在两端紧固点做好标记,以便钢丝断了,快速重拉;严格按照图纸放线;控制重点为:基准线。

2.3干挂石材幕墙安装工艺2.3.1干挂石材幕墙骨架的安装1) 施工准备:先复查主体结构的尺寸,要求结构尺寸达到石材幕墙尺寸的允许偏差范围内,对偏差较大者要进行修正处理。

2) 根据控制线确定骨架位置,严格控制骨架位置偏差;确定组件在立面上的水平、垂直位置,并在框格上画线,对平面度每层设控制点,根据控制点拉线,拉线调整,使组件按要求就位。

3) 安装竖框:先将竖框与连接件连接,连接件与主体埋件点焊连接,然后及时进行调整和固定。

酒店幕墙工程施工方案

酒店幕墙工程施工方案一、工程概况本酒店幕墙工程位于某市中心繁华地段,建筑高度约为XX米,占地面积XX平方米。

酒店幕墙工程主要包括玻璃幕墙、铝板幕墙、石材幕墙等部分。

本施工方案旨在明确施工流程、施工方法、质量要求和安全措施,确保工程顺利进行。

二、施工准备1. 技术准备:根据设计图纸和规范要求,编制详细的施工方案和施工进度计划,并对施工人员进行技术交底。

2. 材料准备:根据施工方案,提前采购所需材料,并对材料进行验收、检测,确保材料质量符合要求。

3. 设备准备:根据施工需求,配置足够的施工设备,如吊车、脚手架、电钻、磨光机等。

4. 人员准备:组织具有丰富经验的施工队伍,对施工人员进行安全教育和技能培训。

三、施工流程1. 测量放线:根据设计图纸,进行现场测量放线,确定幕墙的位置、高度、倾斜度等参数。

2. 预埋件安装:按照设计要求,安装预埋件,确保预埋件的固定牢固、位置准确。

3. 框架安装:根据测量放线结果,安装幕墙框架,包括铝型材、不锈钢框架等,确保框架的稳定性。

4. 面板安装:按照设计要求,安装幕墙面板,如玻璃、铝板、石材等。

在安装过程中,要注意面板的平整度、垂直度及接缝处理。

5. 密封处理:对幕墙的接缝、缝隙进行密封处理,确保幕墙的防水、防尘、保温性能。

6. 保护清洁:施工完成后,对幕墙进行保护清洁,确保幕墙表面光滑、清洁。

四、施工方法1. 测量放线:采用全站仪或激光测距仪进行测量放线,确保测量精度。

2. 预埋件安装:预埋件安装前,先进行表面处理,然后按照设计要求进行固定,预埋件露出面层的高度应符合设计要求。

3. 框架安装:框架安装时,先进行框架焊接,然后进行固定。

焊接过程中,要注意焊接质量,避免焊接变形。

4. 面板安装:面板安装采用吊装方式,先进行试吊,确认吊装方案可行后进行正式吊装。

安装过程中,要注意面板的安装顺序、接缝处理。

5. 密封处理:密封处理采用专用密封胶,按照设计要求进行施工。

6. 保护清洁:施工完成后,对幕墙进行保护,防止施工过程中造成的损坏。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章编制说明 (1)第二章工程概况及工程特点 (3)2.1工程概况 (3)2.2施工特点 (3)第三章施工现场组织机构 (4)3.1组织机构 (4)3.2施工程序安排 (5)第四章施工现场平面布置图 (11)4.1施工现场平面布置图 (11)4.2现场临时设施平面布置图 (11)第五章施工方案 (12)5.1施工流程 (12)5.2施工准备 (15)5.3玻璃幕墙安装 (16)5.4石材幕墙安装 (19)5.5防火保温 (21)5.6避雷 (21)5.7隐蔽验收 (22)5.8幕墙组件安装 (23)5.9节点构造及收口处理.. (25)5.10注意事项 (26)5.11安全施工技术措施 (27)第六章工期及施工进度 (29)第七章质量目标、质量保证体系及技术措施 (30)7.1质量目标 (30)7.2质量保证体系 (30)7.3质量控制标准 (33)第八章安全目标、安全保证体系及技术组织措施 (39)8.1安全目标 (39)8.2安全组织管理机构及主要职责 (39)8.3安全管理制度及办法 (40)8.4安全组织技术措施 (41)8.5特殊施工工序的安全过程控制 (44)第九章环境保护及文明施工 (50)9.1加强施工管理、严格保护环境 (50)9.2文明施工目标、组织机构和实施目标 (50)第十章工程验收及回访回修 (59)附表:拟投入的劳动力计划一览表 (61)附图一施工平面布置图附图二施工网络进度计划及劳动力动态曲线图第一章编制说明1.1编制依据(1)本施工组织设计依据业主有关文件以及相关施工图纸编制,编制中,除响应文件中采用的规范、规程及标准外,还采用了国家新颁布的有关施工规范、规定。

主要的规范及行业标准有:《金属与石材幕墙工程技术规范》(JGJ133-2001、J113-2001)《玻璃幕墙工程技术规范》(JGJ102-96)《建筑工程施工质量验收统一标准》(GB 50300-2001)《建筑装饰装修工程施工及验收规范》(GB50210-2001)《工程测量规范》(GB 50026-93)《铝合金建筑型材》(GB/T5327)《塑料门窗安装及验收规程》(JGJ 103-96)《建筑抗震设计规范》(GB 50100-2001)《建筑防火设计规范》(GBJ 16-87)《高层民用建筑防火设计规范》(GB 50045-95)《建筑物防雷设计规范》(GB50057-97)《铝及铝合金加工产品的化学成分》(GBJT3190)《钢结构工程施工与验收规范》(GB 50205-2001)《优质碳素结构钢》(GB/T699-99)《天然花岗石建筑板材》(GB/T18601-2001)《建筑施工安全检查标准》(JGJ 59-99)(2)本次编制按标前施工组织设计考虑。

1.2 编制要点根据本建设项目工程的地理位置、工程特点、结构形式、工艺要求、使用功能、装饰标准和甲方单位的要求,本施工组织设计编制的主要内容有:工程概况、施工组织机构与工程管理目标、施工准备、主要分部分项工程或工序的施工方案、工程质量管理措施、施工安全技术措施、施工工期保证措施、环境保护与文明施工技术措施和主要工种劳动力、主要施工机械设备、主要周转材料及安全保护设施、主要建筑原材料进场、出场计划表,施工现场平面布置、施工总进度计划网络图、计划及统计、以及信息管理等。

本施工组织设计是对本工程工作范围及施工工艺、安装、质量保证等要求的详细而周全的设计规划,通过它使本工程在装饰施工中全过程中的各个环节始终处于受控状态,因此,本施工组织设计着重采取过程管理,并根据工程的施工进度及时予以调整、改进;在本工程的整个施工全过程中,建立、实施质量管理体系,以进行有效的质量管理。

第二章工程概况及工程特点2.工程概况2.1山西运城****大酒店属多功能酒店型建筑,总建筑面积27000m2,总高度63.9m,地下一层,地上17层,其中一至四层为裙房。

外墙主要以干挂花岗岩饰面辅以单元玻璃幕墙形式,土0.000以下磨菇石贴面,其中干挂石材面积约有7800m2,玻璃幕墙及檐口雨蓬650m2,点支式玻璃幕墙241m2,铝合金中空玻璃窗1790m2,幕墙玻璃为6mm蓝灰色钢化镀膜玻璃,铝型材为经阁或风铝产品,点支式幕墙采用12mm钢化玻璃,位于门厅入口处上方,通透开阔体现一种现代美,并与玻璃幕墙、石材幕墙有机搭配,使建筑外立面效果更加丰富多彩。

2.2施工特点本工程土建已完工,施工现场平面布置大临设施基本上按土建布置完,现场“四通一平”建筑外用脚手架双排均已搭设完毕,垂直运输机械土建时均已安装就位。

第三章施工组织机构3施工组织及施工程序3.1组织机构“信守合同,保证质量,优质服务,为业主提供满意的建设工程产品”。

为确保本工程做到“优质、高速、安全、低耗”,我部按照项目法施工模式组织项目经理部机构,配备施工经验丰富的专业技术人员和职能人员,各岗位人员之间合理分工,密切协作,积极推广应用新技术、新工艺、新材料、新设备,精心组织,科学管理,对该工程项目的工期、质量、成本、安全和文明施工等综合效益进行有计划的策划,组织协调,管理和控制。

组织机构关系图3.2施工程序安排3.2.1本工程项目包括:大面积石材幕墙;钢化玻璃幕墙;全玻璃幕墙;点支式玻璃幕墙;铝合中空玻璃窗;索杆式飘蓬以及勒脚部位的蘑菇石等。

其涉及面广,技术难度大,装修档次和质量要求高,故在施工过程中,在符合国家施工规范和合同履约的前提下,按“连续、均衡、合理”的原理进行施工管理。

3.2.2施工总体计划及安排3.2.2.1构件加工、制作场所规划根据本工程土建阶段的已有的施工现场平面布置图和外装饰各工种施工要求和作业量大小的不同,各种加工制作间布置如下:①石材幕墙工程的石材板块的下料切割和打孔剔槽在场外专门的加工厂内进行,为保证石材切割的几何尺寸精度,加工厂内设有两台大型数字化石材切割机床,场内仅为其提供临时堆放区域。

②施工现场大门口左侧设铁件加工棚,棚内设金属型材切割机2台、电焊机3台,台钻3台,型钢加工制作和头道除锈、防锈均在铁件加工棚内进行,并在其外侧设一型钢堆场。

③玻璃幕墙的铝合金型材的制作加工在拟设在大楼的一楼大厅内,其制作间设型材切割机2台、铣床、曲线锯以及自攻螺丝枪等加工设备机具。

④针对玻璃材料易碎特点和玻璃金属框加工场所的特殊性,特拟将二层地下室作为隐框玻璃幕墙的净化打胶间和固化养护间,并安有液压撞角机、切割机、双组份注胶机和筒式打胶等相配套的机械加工和机械注胶设备,专门用于隐框玻璃幕墙的玻璃金属框的组装及养护。

⑤另外在大楼外开辟一空闲场地用于玻璃的裁划作业台,并且配备有手动玻璃吸盘、金刚玻璃刀以及长丁字尺。

3.2.2.2结构装配组件的安装方案①幕墙的预埋件由于在土建施工没有埋入,根据设计要求,拟采用高强化学螺栓辅以钢结构支架加固方案来完成预埋件的安装施工。

②幕墙立挺按楼层层高一层一段采用立挺芯套或芯柱连接上下层通过铰接而构成框架体系,适应和消除建筑物挠度变形和温度变形的影响,防止因位移过大而产生挤压变形。

先用不锈钢螺栓把铁码与立挺连接起来不拧紧螺栓,整个单元立挺安装完成后,经测量复核尺寸无误后,拧紧螺栓,测量划线分格横梁的位置线,安装横梁铝角码和横梁,最后进行防火、防雷接地和立挺的最终固定施工。

3.2.2.3施工准备①技术准备·在设计方案的基础上,组织设计人员作好施工图的设计工作;·熟悉施工图纸和有关的设计资料,会同甲方等单位完成图纸会审工作;·对原始资料进行调查分析;·编制比较细致的施工预算和施工图预算,并完成工料分析;·深化施工组织设计和编制本工程的项目质量计划;·进行施工技术总交底和单项工程的作业前的技术交底;②物资设备准备·各种建筑装饰材料的选择订货、选择合理的运输方式;·各种配件、半成品的加工准备;·建筑装饰安装机具的准备;·各种劳保防护用品的采购准备;·新材料、新工艺所需新设备的准备;③劳动力组织准备·建立拟建工程项目领导机构;·组建精干的施工班组;·组织劳动力进场;·建立、健全作业层的质量、安全、文明施工等各项管理制度;④施工现场准备·配合土建单位对主体结构进行测量复核,完成结构预埋件工作;·现场测量放线,复核幕墙轴线尺寸;·安装、调试施工机具;·做好雨季季节性施工安排;·搭建材料仓库、加工制作间,各种施工设备安装就绪;计划投入本工程的主要施工机械、设备及试验仪表。

拟投入的施工机具一览表3.2.2.3材料、半成品的运输及提升方案①石材的下料切割和钻孔剔槽在场外专门的车间进行,后用平板车运抵现场临时堆放,其它所有材料的加工制作均在现场进行。

②垂直运输则通过施工电梯将加工好的型材、石材等重物提升至各楼层上,人工水平运输至各施工作业面上进行装配施工。

3.2.2.4施工流向针对本工程为高层建筑,外脚手架目前的搭设不符合装修施工需要(内排距外墙面有80~90cm远),采用传统的双排外脚手架安装,需要对外脚手架进行修整。

根据工程建筑设计特点,把施工分为主楼四层至十七层、一至四层裙楼两个施工段进行施工。

按照各施工段的工作量来合理安排劳动力。

主楼为石材幕墙和玻璃幕墙,安排劳动力75人,在东、南、西、北四个立面的石材幕墙安装完,转入玻璃幕墙和石材幕墙平行流水施工,各工序搭接施工;在玻璃幕墙铝合金立柱、横梁及防火防雷施工完后紧跟开始顶部石材幕墙和明框幕墙的安装施工,此部分安排20人(其中18个技工,1个质检员,1个施工员)各个工序(放线、安框、装组件、打胶)平行流水施工,,施工工期27天,最后三者同时完成作业面施工转入打胶施工。

主楼是施工任务最繁重的部位,安排劳动力为75人(其中70名技工,3名质检员,2名施工员),以五层为一个施工段,各工序平行流水工作,当施工时间为65天时,三立面刀片石材幕墙安装完成,主楼玻璃幕墙全面展开施工,在73天其铝合金型材骨架完后的玻璃框料打胶养护期间,开始玻璃幕墙及窗扇安装,此期间(41天)主要以板块安装施工为主。

第四章施工现场平面布置图4.1施工现场平面布置图施工现场基本上保持原有土建阶段的施工平面布置,只是将水泥库拆除,而搭建型钢、铁件加工棚及玻璃堆放仓库。

原有现场平面主要用作石材及型钢堆场用。

垂直运输采用施工电梯,材料及半成品堆放考虑布置在其附近。

4.2现场临时设施平面布置图在大楼二层清理一房间用作物资设备部及材料仓库,同时整个三层大厅用作铝合金型材的仓库及加工车间。

具体内容详见施工现场平面布置图(略)第五章施工方案5主要项目的施工方法5.1施工流程5.1.1石材幕墙的施工流程:施工流程如下图3.1.2玻璃幕墙的施工流程:(见下图)5.1.3点支式玻璃幕墙施工流程施工流程如下图5.2施工准备5.2.1对现场管理和安装人员进行全面技术和质量交底以及安全规范教育,备齐防火和安全器材与设施。
