旋挖钻钻孔桩技术交底
旋挖钻孔灌注桩安全技术交底

旋挖钻孔灌注桩安全技术交底快速度,但进尺速度不得超过1.5m/min。
钻孔过程中,应随时观察孔壁情况,如发现孔壁松软、塌陷等情况,应立即停机处理,保证孔壁稳定。
5.清孔钻完孔后,应及时清理孔内渣土,保证孔内清洁无杂质,便于后续的灌注作业。
清孔时,应采用清孔器或钢丝绳等工具进行清理,不得采用水冲或气吹等方式,以免影响孔壁稳定。
6.自检监理检查钻孔完毕后,应进行自检和监理检查,确认孔壁稳定、孔径符合设计要求、XXX符合要求,方可进行下一步工作。
7.移至下一个桩位钻完一个孔后,应将钻机移至下一个桩位,进行下一个孔的钻探作业。
移机时,应保持机器平稳,不得发生倾斜、位移等情况,同时应注意周围环境安全,避免对周围建筑物、设施等造成损害。
三、安全注意事项1.钻孔作业时,应设置警示标志,保持周围安全距离,避免人员或车辆进入作业范围。
2.钻孔机就位时,应保持平稳,避免倾斜、位移等情况,同时应注意机器的稳定性和安全性。
3.钻孔过程中,应随时观察孔壁情况,如发现孔壁松软、塌陷等情况,应立即停机处理,保证孔壁稳定。
4.清孔作业时,应采用清孔器或钢丝绳等工具进行清理,不得采用水冲或气吹等方式,以免影响孔壁稳定。
5.施工现场应保持整洁有序,避免杂物堆放、乱丢乱扔等情况发生,确保施工安全和环境卫生。
6.施工人员应严格按照操作规程进行作业,不得擅自更改作业方式和顺序,确保施工质量和安全。
7.施工过程中,应加强与监理、业主等相关方的沟通和协调,及时解决各种问题,确保施工进度和质量。
在进行钻孔施工时,每次进尺应控制在70-90cm范围内。
钻孔达到设计深度后,需要对孔位、孔径、XXX和孔形进行检查。
清孔应在终孔检查后立即进行,钻到预定孔深后,必须在原深处进行空转清土(10转/分钟),然后停止转动,提起钻杆。
在清土时不得加深钻进,在提钻时不得回转钻杆。
成孔达到设计高程后,需要对XXX、孔径、孔壁、垂直度等进行检查,不合格时需要采取相应的措施处理。
旋挖钻钻孔施工技术交底

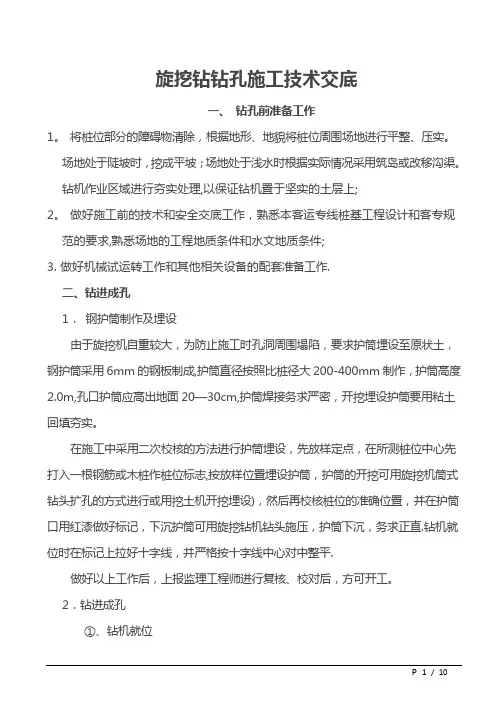

旋挖钻钻孔施工技术交底一、钻孔前准备工作1。
将桩位部分的障碍物清除,根据地形、地貌将桩位周围场地进行平整、压实。
场地处于陡坡时,挖成平坡;场地处于浅水时根据实际情况采用筑岛或改移沟渠。
钻机作业区域进行夯实处理,以保证钻机置于坚实的土层上;2。
做好施工前的技术和安全交底工作,熟悉本客运专线桩基工程设计和客专规范的要求,熟悉场地的工程地质条件和水文地质条件;3.做好机械试运转工作和其他相关设备的配套准备工作.二、钻进成孔1.钢护筒制作及埋设由于旋挖机自重较大,为防止施工时孔洞周围塌陷,要求护筒埋设至原状土,钢护筒采用6mm的钢板制成,护筒直径按照比桩径大200-400mm制作,护筒高度2.0m,孔口护筒应高出地面20—30cm,护筒焊接务求严密,开挖埋设护筒要用粘土回填夯实。
在施工中采用二次校核的方法进行护筒埋设,先放样定点,在所测桩位中心先打入一根钢筋或木桩作桩位标志,按放样位置埋设护筒,护筒的开挖可用旋挖机筒式钻头扩孔的方式进行或用挖土机开挖埋设),然后再校核桩位的准确位置,并在护筒口用红漆做好标记,下沉护筒可用旋挖钻机钻头施压,护筒下沉,务求正直.钻机就位时在标记上拉好十字线,并严格按十字线中心对中整平.做好以上工作后,上报监理工程师进行复核、校对后,方可开工。
2.钻进成孔①、钻机就位履带式旋挖钻机自行行走就位。
钻机就位做到场地平整,虚土填实,并在钻机位置铺设钢板垫底.钻孔前,钻具对准孔位中心,机台平整度和垂直度可通过钻机自动安平系统调整.保持钻机垂直稳固、位置准确,防止因钻杆晃动引起孔径扩大。
另外,在钻机对中整平后,在桩孔边设立尺寸标志,以便于每次钻进后的复位对中,并安排专人在钻机前指挥。
②、钻孔先钻线路左侧桩孔,钻机停留位置与线路方向垂直;再钻右侧桩孔,钻机停留位置与线路方向平行。
开始钻孔时,稍提钻杆,在护筒内慢速旋转,钻至护筒脚下1米后,按正常速度钻进。
当钻斗被旋转挤满钻碴后,停止下压及回旋,逆时针方向转动动力头,稍向下送行,关闭钻头回转底盖。
旋挖钻孔灌注桩技术交底

旋挖钻孔灌注桩技术交底一、工程概述本次施工采用旋挖钻孔灌注桩技术,旨在为_____项目提供坚实的基础支持。
该工程位于_____,总桩数为_____根,桩径范围为_____,桩长根据设计要求在_____至_____之间。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径、桩身混凝土强度等设计要求。
编制施工方案,明确施工流程、施工方法、质量控制要点和安全注意事项。
对施工人员进行技术交底,确保其掌握施工技术要求和操作要点。
2、现场准备平整场地,清除杂物,保证施工场地的平整度和承载力满足施工要求。
测量放线,根据设计图纸确定桩位,并设置好护桩。
修筑施工便道,确保施工车辆和机械设备能够顺利通行。
3、材料准备准备好钢筋、水泥、砂、石等原材料,并进行检验和试验,确保其质量符合设计要求。
准备好混凝土配合比,根据设计要求和原材料性能进行试配,确定最佳配合比。
4、机械设备准备配备旋挖钻机、吊车、电焊机、钢筋切断机、钢筋弯曲机等机械设备,并进行调试和维护,确保其性能良好。
准备好泥浆制备和处理设备,如泥浆搅拌机、泥浆净化器等。
三、施工工艺流程1、测量放线使用全站仪或 GPS 等测量仪器,根据设计图纸准确放出桩位,并设置好护桩。
对桩位进行复核,确保桩位偏差符合规范要求。
2、护筒埋设选用合适直径和长度的钢护筒,护筒内径应比桩径大200 400mm,护筒长度应根据地质情况确定,一般为 2 4m。
采用挖坑法埋设护筒,护筒中心应与桩位中心重合,偏差不得大于50mm,护筒垂直度偏差不得大于 1%。
护筒埋设完成后,在护筒周围对称均匀地回填粘土,并分层夯实,防止护筒移位和下沉。
3、泥浆制备根据地质情况和施工要求,选择合适的泥浆材料和配合比,一般采用膨润土、水、纯碱等材料制备泥浆。
泥浆性能指标应符合规范要求,如比重、粘度、含砂率等。
在施工过程中,应定期检测泥浆性能指标,及时调整泥浆配合比。
4、钻孔旋挖钻机就位,调整钻机水平和垂直度,使钻头中心与桩位中心重合。
旋挖钻孔灌注桩技术交底

三、施工工序
四、施工工艺
1钻机进场通道及钻机作业场地平整
开挖好的号楼基坑场地要平整、清除杂物、有软土的换出软土夯打密实, 钻机底座
开挖护筒坑前桩位检查示意图
L1.L2.L3 —待开挖桩孔定位桩至未开挖桩孔定位桩或辅助定位点的距离, 前者为计算距离, 后者为设定距离。
6提钻、埋设护筒
孔深符合护筒埋深时, 提起钻头斗并进行卸土。
将要埋设的护筒吊直孔口, 调整护筒垂直度并对正孔口后, 轻缓将护筒压入孔内。
护筒压入的过程中如垂直度或中心轴位置存在偏移应及时纠正。
钢护筒安装完成后用测量水平仪测出护筒顶面高程并予以标注, 用于钻孔深度及混凝土浇筑高度的辅助测定。
7放入钻斗、旋挖钻进
1.护筒埋设好后, 便可放入钻头旋挖桩孔, 挖进过程中应控制好挖进速度, 升降速度不宜太快, 应保持在0.4m / S 左右
2.垂直度控制:旋挖钻机配备有电子控制系统显示并调整钻杆的垂直度, 同时在钻杆的两个侧面均设有垂直度仪, 在钻进过程中, 驾驶员随时调整钻杆垂直度, 从而保证了成孔的质量。
若旋挖钻进过程中出现钻杆倾斜度大于1%时, 应提起钻头斗重新调整好钻杆垂直度后重新钻进。
3.提钻、卸土、铲车运土:提起钻头斗, 将挖起来的土卸到指定位置距离孔口不得小于6m., 已卸的土堆由铲车及时运走, 避免堆载过大影响桩孔质量。
8专用清孔钻头斗清孔
当确定孔桩深度达到要求后, 将钻斗更换成清孔斗并下降到底部, 固定钻杆升降作未开挖桩孔定位桩
或辅助定位点
待开挖桩
孔定位桩 L 1 L 3。
旋挖钻孔灌注基桩施工安全技术交底

旋挖钻孔灌注基桩施工安全技术交底一、施工目的本次技术交底的目的是确保旋挖钻孔灌注基桩的施工过程中,安全可靠地完成,减少事故风险,保护工人的生命和财产安全。
二、施工前的准备工作1. 建立施工组织,并确定各人员的职责和权限;2. 检查施工现场,确保场地平整,并清除障碍物;3. 检查设备和工具的工作状态,确保其正常运行;4. 检查安全防护设施,如安全网、警示标志等,确保其齐全有效;5. 对施工人员进行安全培训,让其熟悉相关安全操作规程。
三、施工过程中的安全措施1. 钻机操作:- 操作人员必须经过专门培训,获得相关证书;- 在操作前,检查钻机的安全装置和紧固件是否完好;- 操作人员必须戴好相关的安全防护用品,如安全帽、防护眼镜等;- 在钻孔过程中,要注意观察钻孔进展情况,及时采取相应措施防止钻孔事故;- 避免钻机和其他设备、管线等接触,确保施工安全。
2. 钻孔过程中的通风与排烟:- 钻孔过程中产生的粉尘、废气等应及时排除,确保空气清新;- 使用合适的通风设备,避免聚集有害气体。
3. 钻孔孔眼补强支护:- 钻孔完成后,应及时进行孔眼的补强支护,确保施工现场稳定安全。
4. 灌注混凝土:- 确保使用高质量的混凝土;- 严格按照设计要求进行灌注,控制施工质量。
5. 环境保护:- 施工现场应保持整洁,垃圾应及时清理;- 废弃物应分类处理,并妥善处置。
四、事故应急预案1. 制定事故应急预案,明确各人员的责任和应急处置流程;2. 定期进行应急演练,提高应急反应能力;3. 配备必要的急救药品和设备,以备不时之需;4. 在施工现场设置明显的逃生指示标志,保证工人安全撤离。
五、施工后的清理工作1. 施工完成后,清理现场,确保道路畅通;2. 对设备和工具进行清洁和检查,做好保养工作。
六、安全考核与总结1. 对施工中的安全工作进行考核和总结,及时发现问题并加以改进;2. 鼓励施工人员提出安全建议并奖励优秀者;3. 不断完善安全管理制度,提高施工安全水平。
旋挖钻钻孔灌注桩施工程安全技术交底

旋挖钻钻孔灌注桩施工工程安全技术交底一、引言旋挖钻孔灌注桩是一种常用的地下工程施工方法,在建筑、桥梁、码头等工程中广泛应用。
然而,由于施工现场的复杂性和高风险性,必须严格遵守安全操作规程,以确保工人的安全和工程的顺利进行。
本文将对旋挖钻孔灌注桩施工工程的安全技术进行交底和说明。
二、施工现场安全措施1.施工现场整体规划:在开始施工之前,需进行全面的施工现场规划,包括标志设置、道路铺设、安全警示标识等,确保施工现场的秩序和安全。
2.施工人员培训:施工人员必须接受相关的安全培训,了解并熟练掌握旋挖钻孔灌注桩的施工工艺、安全操作规程和急救知识。
3.施工现场的设置:根据实际情况合理设置安全防护设施,如防护网、警示标识、安全通道等。
同时,保持施工现场的整洁和干燥,防止滑倒和其他意外事故的发生。
4.施工设备的维护:定期检查和维护施工设备,确保其正常运营和安全使用。
必要时,及时更换损坏的部件和设备,防止意外事故的发生。
三、钻孔设备安全操作1.钻孔设备的设置和固定:在使用钻孔设备之前,需对其进行稳定的设置和固定,以确保操作的稳定性和安全性。
2.钻孔设备的维护:定期检查钻孔设备的润滑系统、冷却系统和电气系统等,确保设备的正常运行。
同时,注意设备的使用寿命和更换部件的周期,以保证施工的安全和质量。
3.钻孔过程中的操作规程:操作人员必须严格依照操作规程进行钻孔操作,切勿擅自调整设备参数或使用不合适的工具。
操作人员要保持警觉,及时发现和排除设备故障,确保施工过程中的安全和质量。
四、灌注桩施工安全技术1.灌注桩施工前的准备工作:在进行灌注桩施工之前,需按照设计要求进行预先准备工作,包括灌注料的准备、配比和搅拌设备的调试等。
同时,要确保现场的安全和整洁,避免出现混凝土泄漏或坍塌等安全事故。
2.灌注桩施工过程中的操作规程:灌注桩施工时,操作人员必须严格按照施工图纸和操作规程进行操作,确保灌注桩的质量和稳定性。
操作人员要小心操作设备,保持施工区域的整洁和有序。
旋挖钻钻孔灌注桩施工程安全技术交底

旋挖钻钻孔灌注桩施工工程安全技术交底一、引言旋挖钻钻孔灌注桩作为一种常用的基础工程施工方法,在土木工程中具有广泛的应用。
然而,由于施工中存在一定的风险和安全隐患,因此在施工前必须进行安全技术交底,以确保施工过程中的安全性。
本文将详细介绍旋挖钻钻孔灌注桩施工工程中的安全技术要点和注意事项。
二、施工前准备1. 建立安全管理体系在施工前,必须确保施工单位已建立完善的安全管理体系,并进行相应的培训和考核。
施工单位应制定详细的施工方案,明确施工流程和责任分工,并采取必要的安全防护措施。
2. 确定施工场地在选择施工场地时,要充分考虑地表土质、地下水位等因素,并遵循相关法规和规范。
施工场地应具备良好的承重能力和排水条件,以确保施工过程的稳定性和安全性。
3. 检查施工设备施工前应对旋挖钻钻孔灌注桩机械设备进行全面的检查和维护。
特别是钻具和灌注桩设备,必须确保其完好无损,操作正常可靠。
4. 制定施工计划施工计划应考虑到施工过程中可能遇到的困难和风险,合理安排施工序列和时间。
同时,要重点关注施工过程中的安全技术要点,制定相应的安全检查和应急措施。
三、施工中的安全技术要点1. 土壤勘察和地下水分析在施工前,必须进行彻底的土壤勘察和地下水分析,以了解地下情况。
特别是在软弱地层和高地下水位的地区,要加强风险评估和安全措施,确保施工的安全性。
2. 施工现场安全防护措施在施工现场,必须建立完善的安全防护措施,确保作业人员的人身安全。
施工单位应指定专人负责现场安全管理,设置明显的警示标识和安全警示牌,严禁无关人员进入施工区域。
旋挖钻孔灌注桩技术交底书 (2)精选全文

可编辑修改精选全文完整版旋挖钻孔灌注桩技术交底书一、工程概况临沧市市本级、临翔区2011年保障性住房建设项目(第二标段)位于临翔区清华片区体育中心旁,东临滨河路,南临临沧技校,西接临沧砖瓦厂,北至忙远山脚11万伏电杆旁,建设规模134717.08平方米(含地下室),共六栋高层建筑组成。
桩基表层为砂砾石填土和耕植层,以下为冲洪击层,下部为第三系中新统泥岩,在施工过程中由于桩基较深,若钻到有水部分改用泥浆护壁法成孔,因此采用湿作业法成孔,以泥浆护壁法成孔为主的方法施工,现场采用合格的粘土(膨润土)悬浮泥浆作为钻孔泥浆。
二、施工准备(一)材料及主要要求1、水泥:采用42.5级普通硅酸盐水泥,有产品合格证,出厂检验报告和进场复验报告。
2、砂:中砂或粗砂,含泥量不大于5%,有进场复验报告。
3、石子:卵石或碎石,粒径5~32mm,含泥量不大于2%,有进场复验报告。
4、水:自来水或不含有害物质的洁净水。
5、钢筋:钢筋的品种,级别或规格必须符合设计要求,有产品合格证,出厂检验报告和进场复验报告,表面清洁无老锈和油污。
6、外加剂、掺合料:根据施工需要通过试验确定,有出厂质量证明文件、检测报告、复试报告。
7、机具准备:1)钻孔设备:旋挖钻孔机、钢护筒等。
2)配套设备:挖掘机、装载机、吊车、潜水泵、泥浆泵、钻渣运输车等。
3)安全设备:防水照明灯、安全帽等。
4)砼灌注设备:砼拌和站、砼运输车、砼导管、下料斗等。
5)钢筋加工、安装设备:钢筋笼成套加工设备、电焊机、吊车等。
(二)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”。
施工用临时设施准备就绪。
2、场地标高一般为承台梁的上皮标高,并经过夯实或碾压。
3、分段制作好钢筋笼,以15m为宜。
4、根据图纸放出轴线及桩位点,布设抄水平标高木桩,并经过验收签认。
5、选择和确定钻孔机进出路线和钻孔顺序,指定施工方案。
三、施工工艺流程测量放线及定桩位→配制泥浆→钻机就位→开挖地面表层土埋设钢护筒→检查桩中心轴线→钻孔→成孔检查→清孔→孔口盖板→移钻孔机→移盖板测孔深、垂直度→吊放钢筋笼→安装砼导管→浇注砼→桩成品检测、验收。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
交底单位名称:中铁四局集团有限公司***工程指挥部第二项目经理部
编号:****** 第 1 页 共 8页
工程名称
******
设计文件图号
施工部位
10#墩钻孔桩
交底日期
2011/2/19
技术交底内容:
钻孔桩施工技术交底书
1、适用范围:****10#钻孔桩
2、工程地质:表面为人工回填片石,以下为强风化泥质粉砂岩,组后为弱风化泥质粉砂岩。
钢筋笼安装用汽车吊,在整个过程中,为保证钢筋笼质量要求,必须注意在吊装过程中钢筋笼不得变形。在安装钢筋笼时,将钢筋笼吊起到竖直程度后,检查垂直度,骨架下放时,严禁摆动,碰撞孔壁,边下放,边拆内撑,第一节骨架下放到最后一加劲筋位置时,穿进钢管,将钢筋笼支撑在孔口的枕木上,再吊起第二节骨架,轴线对齐单面搭接焊接,接头接好后再绑扎螺旋箍筋,完毕后将骨架吊高,抽出支撑钢管后,下放骨架。骨架下放到设计标高,定位于孔中心上,并牢固定位放置防浮钢管支撑,并与钢护筒连接。钢筋笼安装完毕后迅速将导管下放至导管口距孔底40cm高位置,然后可采用换浆法清孔,清孔至泥浆比重在不大于1.1时报监理工程师检查,经监理工程师检查合格后,即可进行水下砼的灌注。钢筋骨架的制作和吊放的允许偏差为:主筋间距±10mm,箍筋间距±20mm,骨架外径±10mm,骨架倾斜度±0.5%,骨架保护层厚度±20mm,骨架中心平面位置不大于10cm,骨架底面高程不大于±10cm。
3.6混凝土灌注
混凝土采用拌合站集中拌合,砼灌车运至现场,汽车吊配合灌注。
采用砍球法灌注混凝土,将混凝土充满漏斗后,提起漏斗底部导管口的小盖板,灌入封底混凝土(封底混凝土要连续放料,保证料斗内有足够的混凝土,以保证封底混凝土灌注时不间断)。同时,观察孔内返浆情况,测定埋管深度并作好记录行,严禁中途停工。灌注过程中,应经常用测锤探测混凝土面的上升高度,并适时提升拆卸导管,保持导管的合理埋深。导管的埋深不得小于1m,并不宜大于3m,当桩身较长时,导管埋入混凝土中的深度可适当加大。随着孔内混凝土的上升,需逐节拆除导管,拆下的导管应立即洗刷干净。灌注接近桩顶部位时,为了严格控制桩顶标高,应计算混凝土的需要量,严格控制最后一次混凝土灌入量。
②含砂率:≤ 2%;
③黏度:17~20s;
④沉渣:柱桩不大于5cm,摩擦桩不大于20cm。
3.5钢筋笼的制作和安装
钢筋笼的制作是在制作场内采用加筋成型法,主筋采用双面搭接焊或闪光对焊,加劲筋采用双面搭接焊。为不防碍螺旋筋绑扎,把加劲筋设在主筋内侧,制作时按图纸设计尺寸,放样制作主筋、加劲筋和箍筋,并标出主筋在加劲筋圈上的位置,焊接时使加劲筋上任一主筋的标记对准主筋中部的加劲筋标记,扶正加劲筋,并校正加劲筋与主筋的垂直度,然后点焊,主筋上焊好全部加劲筋后,将骨架搁于支架上,按设计位置布置好螺旋筋,并绑扎于主筋上。
钻孔施工过程中要求:①钻孔每2小时和地质变化处要捞取渣样并保存好,及时填写好现场钻孔记录表;②对冲孔施工中出现的漏浆、锤位偏移、抛填片石等事项,钻机人员必须在钻孔记录表上详细注明并及时上报工程部;③在施工中要求随时用护桩复核桩的偏位,及时纠正;④针对遇到溶洞或通过岩石面倾斜较大的岩层出现锤位偏移时,采取向孔内投入坚硬片石,锤低冲程快打,造成一个平台后,方可采取较高冲程,避免偏孔、卡钻事件发生;⑤要求现场人员随时检测泥浆指标以做相应调配,控制好泥浆比重、保持孔内水位,避免塌孔。⑥钻孔作业分班连续进行,不得中断;提升或下放钻具时应防止钻头碰撞护筒、孔壁和钩挂护筒底部,修补钻头时要保证孔内有足够高的水头,并有高压风管通至桩底,防止泥浆离析分层。。
旋挖钻机配备电子控制系统显示并调整钻杆的垂直度,同时在钻杆的两个侧面均设有垂直度仪,在钻进过程中有专人观察两个垂直度仪,随时指挥机手调整钻杆垂直度。通过电子控制和人工观察两个方面来保证钻杆的垂直度,从而保证了成孔的垂直度。
3.4清孔
当钻孔深度达到设计要求,监理工程师验收合格后,立即进行清孔,以免间隔时间过长,沉碴沉淀,造成清孔困难。清孔时按桩型严格控制沉碴厚度,沉碴厚度连续梁不大于50mm,其他桩沉渣不大于200mm。
钻孔桩终孔后按以下泥浆指标进行第一次清孔:
①比重:不宜大于1.2 g/cm3;
②含砂率:不宜大于4%。
第一次清孔完毕后,下钢筋笼,下笼时用“十字”护桩复核对中,然后立即下导管进行第二次清孔;导管必须做水密实验合格后才能使用,要求采用优质法兰垫片,以避免灌注混凝土时导管漏浆;第二次清孔的泥浆指标为:
①比重:≤ 1.1 g/cm3;
3.2钻机就位
钻机就位,应保持稳定,不得产生位移和沉陷。钻机定位要准确、水平、垂直、稳固,钻机导杆中心线、回旋盘中心线、护筒中心线应保持在同一直线。
3.3钻孔作业
钻孔前必须检查钻头装置,钻头直径、钻头磨损情况,施工过程中对钻头磨损超标的及时更换。在开始钻进或穿过软硬层交界处时,为保持钻杆竖直,宜缓慢进尺。在钻进过程中如发现钻杆摇晃或难钻进时,可能遇到硬石、石块或硬物等,应立即提钻检查,等查明原因并妥善处理后再钻进,以免导致桩孔严重倾斜、偏移,甚至使钻杆、钻具扭断或损坏。
3、钻孔桩施工工艺
我分部采用旋挖钻机进行钻孔施工,即旋挖钻钻孔方式,湿法成孔施工。桩长12m,桩径1.0m。
3.1钻孔施工前准备
场地平整:施工前先对桩位处的施工场地进行平整、压实,铺垫枕木作平台。桩位精确放样后报请监理工程师检验合格。护筒采用6mm厚钢板制作,护筒长4m,其内径比桩径应大于20cm,护筒顶埋设应高出地面40-50cm。
钢筋笼分节制作时,先根据材料的长度制作,基本节长为9m,最后根据孔深、桩长制作调节段,预留焊接长度,接头应错开,应在骨架外侧设置保护层厚度的垫块,其间距竖向为2米,横向四周不得少于4处,骨架顶端设置吊环,在加劲筋内设木十字架内撑。钢筋笼主筋保护层不宜小于70mm,保护层厚度可采用预制同标号细石混凝土垫块,焊接在钢筋笼外侧的设计位置上。
泥浆配制:本工程钻孔桩泥浆采用优质膨润土造浆。制备的泥浆应满足下述要求:
(a)比重:孔底泥浆比重砂黏土不宜大于1.3,大漂石、卵石层不宜大于1.4,岩石不宜大于1.2。
(b)黏度:一般地质为16~22s,松散易坍地层为19~28s。
(c)含砂率:新制泥浆不大于4%。
(d)胶体率:不小于95%。
(e)PH值:大于6.5。
