3204综放工作面回撤规程

一、规程编制说明3204综采工作面现已回采完毕,经矿研究决定对该面进行撤除,为确保工作面撤除的安全顺利进行,特编制本规程。

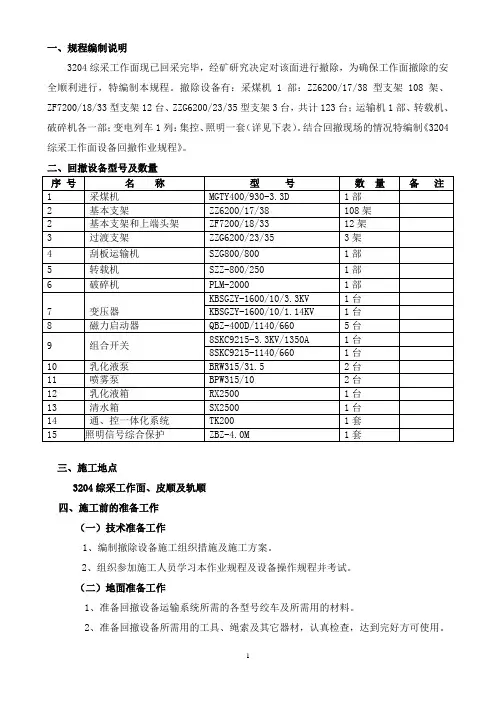

撤除设备有:采煤机1部:ZZ6200/17/38型支架108架、ZF7200/18/33型支架12台、ZZG6200/23/35型支架3台,共计123台;运输机1部、转载机、破碎机各一部;变电列车1列:集控、照明一套(详见下表)。

结合回撤现场的情况特编制《3204综采工作面设备回撤作业规程》。

二、回撤设备型号及数量三、施工地点3204综采工作面、皮顺及轨顺四、施工前的准备工作(一)技术准备工作1、编制撤除设备施工组织措施及施工方案。

2、组织参加施工人员学习本作业规程及设备操作规程并考试。

(二)地面准备工作1、准备回撤设备运输系统所需的各型号绞车及所需用的材料。

2、准备回撤设备所需用的工具、绳索及其它器材,认真检查,达到完好方可使用。

3、准备回撤支架所需用的专用工具和器材。

(三)井下准备工作1、运输线路的工程准备(1)、运顺、轨顺两巷所有不用的设备和设施,全部撤出。

将铁路铺至撤面装车地点,构成回撤设备所需的运输系统,并安设其安全设施及声光信号、确保灵敏可靠。

(2)、工作面达到停采设计标准,两顺槽清净浮煤。

(3)、安装4台绞车,1台乳化泵,并安设齐安全设施及声光信号、确保灵敏可靠。

(4)、工作面、巷道分解设备起吊段需对巷道支护进行加固。

起吊点用专用锚索或采用套支工字钢棚子加强支护(棚长4~4.5米,腿采用3.5米的单体柱)。

棚顶要用木料刹实接顶。

五、支架及设备撤除路线(一)回撤绞车的布置及选择根据现场实际情况,回撤绞车共需布设4部。

1#绞车布置在工作面轨道顺槽出口附近,负责工作面和轨道顺槽调运车辆用,2#绞车前期布置在工作面中撤架调向用,后期布置在轨顺(中间巷)调向、撤架、装车用。

3#绞车布置在工作面中撤架及支架运输用,4#绞车布置在3204皮顺联络巷内,负责皮带顺槽设备的撤除用。

综采(综掘)工作面回撤规定

综采(综掘)工作面回撤规定

综采(综掘)工作面回撤规定

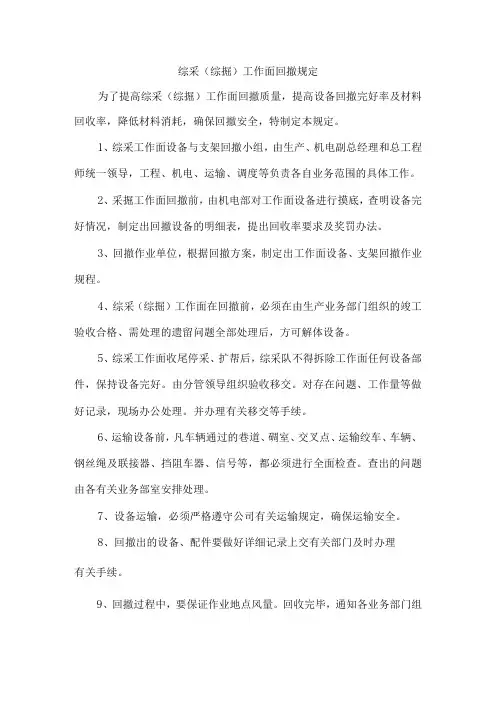

为了提高综采(综掘)工作面回撤质量,提高设备回撤完好率及材料回收率,降低材料消耗,确保回撤安全,特制定本规定。

1、综采工作面设备与支架回撤小组,由生产、机电副总经理和总工程师统一领导,工程、机电、运输、调度等负责各自业务范围的具体工作。

2、采掘工作面回撤前,由机电部对工作面设备进行摸底,查明设备完好情况,制定出回撤设备的明细表,提出回收率要求及奖罚办法。

3、回撤作业单位,根据回撤方案,制定出工作面设备、支架回撤作业规程。

4、综采(综掘)工作面在回撤前,必须在由生产业务部门组织的竣工验收合格、需处理的遗留问题全部处理后,方可解体设备。

5、综采工作面收尾停采、扩帮后,综采队不得拆除工作面任何设备部件,保持设备完好。

由分管领导组织验收移交。

对存在问题、工作量等做好记录,现场办公处理。

并办理有关移交等手续。

6、运输设备前,凡车辆通过的巷道、碉室、交叉点、运输绞车、车辆、钢丝绳及联接器、挡阻车器、信号等,都必须进行全面检查。

查出的问题由各有关业务部室安排处理。

7、设备运输,必须严格遵守公司有关运输规定,确保运输安全。

8、回撤出的设备、配件要做好详细记录上交有关部门及时办理
有关手续。

9、回撤过程中,要保证作业地点风量。

回收完毕,通知各业务部门组
织验收,确认没有遗留问题,由通风部门组织调风,打密闭上栅栏等工作。

工作面回撤作业规程

工作面回撤作业规程

第一章概况第一节矿井概况……第二节工作面概况一、工作面位置及四邻情况表工作面位置及四邻情况表表1煤层顶底板情况表表2三、水文地质情况水文地质情况表表3第三节工程设备概况一、施工任务……二、回撤设备技术参数回撤设备技术参数表表4第二章回撤前的准备工作一、临时设备的安设……二、材料、工器具的准备……三、矿务工程应符合以下要求……四、其他……第三章劳动组织和施工进度第一节劳动组织一、劳动组织1、在工作面安装期间,队成立以队长为组长,副队长、技术主管为副组长,技术员、各班班长为成员的安装领导小组,听从矿方及中心统一指挥和调度,及时协调、解决出现的问题。

2、安装期间,工作人员必须佩戴矿灯、自救器、闪光灯,闪光灯必须戴在安全帽左侧,穿带反光标识的工作服、防砸鞋等劳保用品。

3、为了保证按期完成安装任务,责任到人,在安装时,要做到:“三定、四包”,三定指:定任务、定人员、定时间,四包指:包任务完成、包质量合格,包设备完好、包安全生产。

4、根据“三定、四包”的内容,将每班实际进度填入进度表内与计划对照,发现实际进度与计划进度有变化时,要及时协调平衡,确保安装能按时顺利完成。

5、在安装期间,采用“四班三倒”制作业,每班工作八小时,每班作业人员人。

6、在安装期间要加强现场组织管理,每班必须有队领导跟班指挥作业。

第二节施工进度施工进度表表5第四章通风瓦斯管理第一节风量计算及验算根据《***“一通三防”管理实施细则》中的有关规定,综采工作面回撤实际需要风量,参照综采工作面回采相关方法进行计算。

根据《煤矿安全规程》中的有关规定:回采工作面实际需要风量,应按瓦斯、二氧化碳涌出量以及工作面气温、风速和人数等规定分别进行计算,然后取其中最大值。

一、回撤通道所需风量(一)按气象条件计算需要风量Q cf=60×70%×v c f×S cf×k c h×k cl式中:Q cf——采煤工作面需风量,m3/min;v cf——采煤工作面的风速,按采煤工作面进风流的温度从表9中选取,m/s;S cf——采煤工作面的平均有效断面积,按最大和最小控顶距有效断面的平均值计算,m2;k ch——采煤工作面采高调整系数,具体取值见表10;k cl——采煤工作面长度调整系数,具体取值见表11;70%——有效通风断面系数;60——为单位换算产生的系数;采煤工作面进风流气温与对应风速表9chclQ采=60×V采×S采= m3/min式中:V采——工作面风速;m/sS采——工作面的平均断面积;m2K温、V——回采工作面温度与对应风速调整系数表表12(Q采>4N= m3/min式中:N——采煤工作面同时工作的最多人数,人;4——每人需要风量,m3/min(四)按瓦斯涌出量计算:Q cf=100×q cg×k cg式中:q cg——采煤工作面回风流中平均绝对瓦斯涌出量,m3/min;k cg——采煤工作面瓦斯涌出不均匀的备用风量系数,正常生产时连续观测1个月,日最大绝对瓦斯涌出量和月平均日绝对瓦斯涌出量的比值;100——按采煤工作面回风流中瓦斯的浓度不应超过1%的换算系数;(五)按照二氧化碳涌出量计算:Q cf=67×q cc×k cc式中:q cc——采煤工作面回风流中平均绝对二氧化碳涌出量,m3/min;k cc——采煤工作面二氧化碳涌出不均匀的备用风量系数,正常生产时连续观测1个月,日最大绝对二氧化碳涌出量和月平均日绝对二氧化碳涌出量的比值;67——按采煤工作面回风流中瓦斯的浓度不应超过1.5%的换算系数;(六)在以上计算过程中,工作面回撤通道所需风量m3/min为最大值。

工作面回撤作业规程

工作面回撤作业规程

⼯作⾯回撤作业规程第⼀章概述⼀、⼯作⾯概况4103⼯作⾯(以下简称03⾯)所在煤层为4-2煤层,⼀盘区第3个综采⼯作⾯,倾向长200m。

煤层倾⾓1-30度,平均厚度2.6~2.8 m ⽶,采⾼2.8m⽶,普⽒硬度系数f=1.5~2.5,容重1.25t/ m3。

地⾯标⾼1240m-1285.5m,煤层底板标⾼1200.0-1203.5。

主运顺槽断⾯3.8⽶×2.5⽶,辅运顺槽断⾯4.5⽶×2.5⽶,主回撤通道断⾯5.2⽶×2.5⽶。

1、⼯作⾯位置⼯作⾯位于⼀盘区的西南侧,本⼯作⾯为右⼯作⾯。

2、地质情况煤层赋存:煤层顶板岩性为粉砂岩、砂质泥岩、泥岩、细砂岩;底板岩性为泥岩、砂质泥岩、细砂岩。

顶、底板岩性介于软弱—中等坚硬之间,岩体较完整,裂隙不甚发育,地质构造简单。

⽔⽂地质:本区地质构造简单,地层平缓,⽆断层及岩浆岩侵⼊。

附近⽆⼤的地表⽔体。

3、⽡斯:矿井绝对⽡斯涌出量为0.132m3/min,相对⽡斯涌出量0.04m3/ t,矿井为低⽡斯矿井。

4、煤尘:煤尘有爆炸危险性。

5、煤的⾃燃:煤⾃燃倾向性为Ⅰ级,属容易⾃燃煤层。

6、本矿井⽆地温危害和冲击地压危害。

⼆、回撤⼯程概述4103⼯作⾯回撤的设备有:⾃移机尾、转载机(破碎机)、刮板运输机、采煤机、137架液压⽀架、设备列车、顺槽及⼯作⾯电缆管线等。

第⼆章回撤前的准备⼯作为了回撤⼯作的安全、顺利、快速的完成,需要提前做好以下准备⼯作:⼀、回撤辅助设备准备⼯作1、在4103辅回撤通道临时泵站硐室内安设2台临时乳化液泵站,临时电⽓设备必须配有完好的接地系统,接线符合电⽓完好标准,杜绝失爆。

电缆、液管吊挂靠帮、靠顶,且电缆、液管间距不得⼩于150mm,吊挂达到平直要求。

2、临时泵站使⽤前必须对液箱清洗,⾼低压过滤器完好。

3、临时设备⼊井前由防爆检查员验收设备的完好状况,符合要求的填写机电设备⼊井合格证,防爆合格证等。

4、回撤通道1#、2#、3#联巷及主回撤通道两头绞车硐室内各安设1台JDSB-16型回柱绞车,开关的整定电流值调为额定电流。

1304综采工作面拆除回撤作业规程

1304综采工作面拆除回撤作业规程

陕西**开发有限责任公司1304综采工作面回撤作业规程批准:总工程师:审核:生产部:机电部:安监部:通风科:编制:编制单位:采煤队编制主管:编制人员:编制时间:2011年5月3日目录一、回撤前的准备工作 (3)二、1304工作面主要设备 (3)三、拆除程序 (4)四、主要设备的运输路线 (4)五、采煤机拆除措施 (5)六、工作面及运顺刮板机拆除 (5)七、拆除运输巷胶带输送机 (7)八、支架回撤 (8)㈠液压支架回撤前的准备工作 (8)㈡液压支架的回撤 (9)㈢液压支架的装车 (10)九、搬迁供电 (11)十、劳动组织 (11)十一、安全技术措施 (12)㈠拆运支架 (12)㈡运输安全技术措施 (14)㈢回撤柱梁措施 (17)㈣防灭火措施 (18)㈤泵站回撤 (18)㈥回撤收尾工作 (19)㈦通风瓦斯管理按照《煤矿安全规程》和《1304综采工作面作业规程》执行。

(19)十二、避灾路线 (20)1304综采工作面拆除回撤作业规程一、回撤前的准备工作1、辅助运输系统绞车及轨道的形成。

调整1304运顺顺槽轨道到巷道中心位置,运输沿线的绞车安装严格按照《1304工作面回撤及1501工作面安装调度绞车安装设计方案》执行。

2、回撤前的通道施工。

按《1304综采工作面末采措施》要求,保质保量完成末采施工要求。

附图:《1304回撤1501安装绞车布置图》3、严密监测矿压,选择适当停采位置,停采时,必须避开周期来压。

二、1304工作面主要设备1304工作面主要设备明细表三、拆除程序胶带输送机→转载刮板机输送机→采煤机→中双链刮板输送机→液压支架→喷雾泵→乳化泵→移动变电站。

四、主要设备的运输路线1、胶带输送机机头部件:1304运输顺槽→1304进风措施巷→+855运输大巷→+855西运输大巷。

胶带输送机其它部件(除机头部件外):1304运顺→1304运输措施巷→1304回风措施巷→+850回风大巷→+850西回风大巷。

2203综采工作面回撤作业规程1

2203综采工作面回撤作业规程1

潘津工业煤矿综采工作面回撤作业规程编号:采煤-2014-02工作面名称:2203综采工作面施工区队:综采队编制人:施工负责人:总工程师:主管矿长:批准日期:年月日执行日期:年月日会审意见会审单位及人员签字生产技术科(采煤):年月日生产技术科(通风):年月日生产技术科(水文、地测):年月日生产技术科(调度):年月日生产技术科:年月日安检科:年月日机电科:年月日通修队:年月日企管科:年月日综合办:年月日机电副矿长:年月日生产副矿长:年月日安全副矿长:年月日总工程师:年月日总工程师批示:一、存在问题二、落实意见目录第一章工程概况 (1)第一节工作面位置及井上下关系 (1)第二节工程简述 (1)第二章回撤准备 (3)第一节准备工程 (3)第二节工作面收尾及准备工作 (3)第三章供电系统 (11)第一节概述 (11)第二节供电负荷统计 (11)第四章运输系统 (11)第一节绞车布置 (11)第二节运输路线 (15)第三节运输要求 (16)第五章劳动组织和作业形式 (17)第一节劳动组织形式 (17)第二节组织措施 (17)第六章通风系统 (18)第一节通风系统 (18)第二节“一通三防”管理规定 (20)第七章施工方法 (23)第一节施工方案 (23)第二节设备拆除 (24)第八章安全技术措施 (30)第一节回撤前准备工程安全技术措施 (30)第二节拆除采煤机安全技术措施 (31)第三节乳化液泵站撤除安全技术措施 (32)第四节胶带输送机拆除安全技术措施 (33)第五节拆除转载机、破碎机的安全技术措施 (33)第六节拆除刮板输送机的安全技术措施 (34)第七节回撤液压支架的安全技术措施 (35)第八节设备装车的安全措施 (37)第九节设备捆绑的安全措施 (38)第十节2203综采工作面回撤通道内运输安全技术措施 (38)第十一节回撤期间的通风管理安全技术措施 (39)第十二节起吊、拖运设备和重物安全措施 (40)第十三节绞车运输安全措施 (42)第十四节供电、电气设备安全注意事项 (45)第十五节地面装卸车安全措施 (46)第九章避灾路线 (47)第一节避灾原则 (47)第二节避灾路线 (50)第一章工程概况第一节工作面位置及井上下关系一、工作面位置及井上下关系表1 工作面位置及井上下关系表第二节工程简述2203综采工作面回撤工程主要包括:工作面回撤前的准备工作、工作面及轨道、胶带顺槽内设备的回撤。

综采工作面回撤作业规程

综采工作面回撤作业规程

13102综采工作面预计在6月中旬采到停采线,为顺利回撤该工作面采煤机、液压支架、刮板输送机等设备,特制定13102综采工作面回撤作业安全技术措施:一、回撤前工具、材料、设备的准备工作1、13102措施巷(停采线前5米)作为13102工作面回撤通道。

2、在前刮板机机头煤帮侧打回柱绞车硐室、安装22KW回柱绞车。

3、01运输绕道下部安装1台22KW回柱绞车。

4、在回撤通道口安装1台25KW调度绞车。

5、拆转载机、工作面输送机前将浮煤清理干净。

6、工作面机头、机尾出口处的巷道采用锚杆锚索配合11#工字钢梁支护,以保证拆设备时安全。

7、回柱绞车分别打好压柱、戗柱。

8、回撤前先将设备列车运走,并将用来回撤支架用的泵站放到运输顺槽中比较宽敞的地点。

9、为了保证通风,在工作面进风巷安装一台11KW局部扇风机,以备拆架时用。

10、准备φ24.5绳卡,40型溜子链100挂,φ20螺丝200条,U形环15T的20个,10T的20个。

11、10T滑轮5个、20T滑轮5个、10T手动葫芦5个、5T手动葫芦10个。

二、回撤前工作面的准备1、工作面从距离停采线20m处开始,控制好采高3.5m,不进行放顶煤操作,采煤机割煤时必须沿底板割煤。

2、当工作面推到距停采线15m时,沿工作面追机在支架顶梁上开始铺金属网,网下铺设钢丝绳,金属网与钢丝绳每隔0.5m用14#铁丝双股扭三圈绑一道。

网与网的长、短边,联网均采用搭接,联网距200mm,用14#铁丝双股扭三圈。

钢丝绳两端固定在工作面上、下两巷顶板锚杆或锚索上,用10T手拉葫芦拉紧,蹬直。

铺网1.8m时开始敷设第一根钢丝绳φ21.5mm。

第二根绳距离第一根钢丝绳0.5m。

3、工作面在距离停采线5m处时,开始进行锚网锁支护,第一排锚杆要采用梯子梁顺峒布置支护,其余顶锚杆不采用梯子梁支护架设木托盘(50*400*200mm)。

锚杆间排距900*900mm进行支护,锚索支护采用15.24*12000mm,间排距1600*1600mm(见附图)。

工作面回撤支架作业规程

工作面回撤支架作业规程

工作面回撤支架作业规程一、总则工作面回撤支架作业是指在采煤工作面停采之后,对支架进行回撤、撤除的作业。

为了确保作业安全、高效进行,特制定本作业规程。

工作面回撤支架作业规程(二)1. 前期准备(1)组织专业人员进行回撤支架作业的计划制定,包括作业时间、作业区域、作业顺序等;(2)确认回撤支架作业所需工具、设备的齐全性;(3)组织人员进行必要的培训,确保作业人员具备必要的安全知识和技能。

2. 撤出支架(1)先撤除非支架环节上的各类堆积物,如煤渣、杂物等;(2)按照作业计划,从工作面起始处开始逐个支架的撤离;(3)先撤离面前的支架,再依次撤离后续的支架;(4)撤离支架时,应保持良好的沟通,确保相邻两个支架的操作过渡平稳;(5)在撤离支架过程中,应根据工作面的具体情况,对地质条件、瓦斯情况、顶板情况进行及时调查和分析,确保作业安全。

3. 支架回撤(1)在撤离支架后,按照回撤支架作业的计划,从工作面起始处开始进行支架的回撤;(2)回撤支架时,应根据支架的具体类型和结构特点,采取相应的回撤方式,确保回撤过程平稳、安全;(3)回撤支架时,应注意保持现场的整洁,防止支撑物掉落伤人。

4. 安全防护(1)作业人员必须穿戴符合要求的安全防护装备,包括安全帽、防护眼镜、防砸鞋等;(2)作业区域应设置明显的警示标志,禁止无关人员进入;(3)严禁在回撤支架作业现场吸烟、使用明火等;(4)作业人员应注意现场卫生,定期清理堆积物、杂物等。

5. 应急预案(1)作业现场应配备灭火器具,提前做好应急救护预案;(2)作业人员应熟悉应急电话、应急出口等位置,确保在发生意外情况时能够及时报警和撤离。

三、工作面回撤支架作业注意事项1. 严禁擅自进行回撤支架作业,必须严格按照作业规程进行作业;2. 作业人员应定期进行体检,确保身体状况良好;3. 作业人员应定期接受安全培训,提高安全意识和应急处理能力;4. 作业人员必须熟悉支架结构、工作原理和操作要领,严禁盲目操作;5. 作业现场应保持整洁,减少滑倒、跌落等事故的发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

综采工作面回撤作业规程————————————————————————————————作者: ————————————————————————————————日期:13102综采工作面预计在6月中旬采到停采线,为顺利回撤该工作面采煤机、液压支架、刮板输送机等设备,特制定13102综采工作面回撤作业安全技术措施:一、回撤前工具、材料、设备的准备工作1、13102措施巷(停采线前5米)作为13102工作面回撤通道。

2、在前刮板机机头煤帮侧打回柱绞车硐室、安装22KW回柱绞车。

3、01运输绕道下部安装1台22KW回柱绞车。

4、在回撤通道口安装1台25KW调度绞车。

5、拆转载机、工作面输送机前将浮煤清理干净。

6、工作面机头、机尾出口处的巷道采用锚杆锚索配合11#工字钢梁支护,以保证拆设备时安全。

7、回柱绞车分别打好压柱、戗柱。

8、回撤前先将设备列车运走,并将用来回撤支架用的泵站放到运输顺槽中比较宽敞的地点。

9、为了保证通风,在工作面进风巷安装一台11KW局部扇风机,以备拆架时用。

10、准备φ24.5绳卡,40型溜子链100挂,φ20螺丝200条,U 形环15T的20个,10T的20个。

11、10T滑轮5个、20T滑轮5个、10T手动葫芦5个、5T手动葫芦10个。

二、回撤前工作面的准备1、工作面从距离停采线20m处开始,控制好采高3.5m,不进行放顶煤操作,采煤机割煤时必须沿底板割煤。

2、当工作面推到距停采线15m时,沿工作面追机在支架顶梁上开始铺金属网,网下铺设钢丝绳,金属网与钢丝绳每隔0.5m用14#铁丝双股扭三圈绑一道。

网与网的长、短边,联网均采用搭接,联网距200mm,用14#铁丝双股扭三圈。

钢丝绳两端固定在工作面上、下两巷顶板锚杆或锚索上,用10T手拉葫芦拉紧,蹬直。

铺网1.8m 时开始敷设第一根钢丝绳φ21.5mm。

第二根绳距离第一根钢丝绳0.5m。

3、工作面在距离停采线5m处时,开始进行锚网锁支护,第一排锚杆要采用梯子梁顺峒布置支护,其余顶锚杆不采用梯子梁支护架设木托盘(50*400*200mm)。

锚杆间排距900*900mm进行支护,锚索支护采用15.24*12000mm,间排距1600*1600mm(见附图)。

顶锚杆锚固力85KN,帮锚杆锚固力50KN,锚索锚固力120KN。

4、在煤壁不好的地段打设贴帮柱。

5、待前部刮板机、采煤机回撤后开始在回撤通道中铺道。

6、13102运输顺槽与13103回风顺槽联络巷内按标准敷设24k g轨道120m,道岔两附。

三、回撤的工作面设备数目及数量1、MG300/730型采煤机1台2、ZF7600/24/38型支架96架3、ZFG7600/24/36型支架5架4、SGZ740/630型、SGZ800/800型刮板输送机各1部5、SZZ-960/315型转载机1台6、PLM-2200型破碎机1台7、DSJ-100/110/2*220型可伸缩胶带输送机1部8、单体液压支柱、金属铰接顶梁、π型钢梁9、BRW-400/31.5乳化液泵站、供电设备及管线10、BPW-315/6.3喷雾泵站2台11、移动变电站2台12、组合开关、真空馈电开关、隔爆型软启动器供电设备及管线等四、回撤运输路线1、13102综采工作面设备由上端头往下端头方向回撤。

2、13102综采工作面→13102运输顺槽→联络巷→13103回风顺槽→13103综采工作面五、回撤施工顺序设备列车——转载机(破碎机)——采煤机——前刮板输送机———后刮板输送机——液压支架——单体支柱。

(一)、设备列车的回撤先切断高压电源,回收电缆,从喷雾泵开始拆卸。

(二)、转载机、破碎机的拆卸施工顺序:机电部分→电机减速器→机头→破碎机→桥身→水平段和机尾1、机电部分机电部分拆卸前,应先将刮板链拆开,开动转载机将刮板链开到机头下装车回收,甩去电机负荷线,并将电缆回收2、电机减速器将电机和减速器用吊链吊好,拆去固定螺丝,然后将电机和减速器放下3、机头将桥身下打好木垛,用吊链将机头吊好拆去连接螺丝,将机头放下4、桥身将桥身下打好木垛,拆去底板和挡煤板螺丝取下挡煤板,然后拆去桥身槽子5、破碎机用吊链配合将电机减速器吊好,拆下连接螺丝放下电机减速器、拆去挡煤板,拉走破碎机6、水平段和机尾拆去挡煤板和底板螺丝,拆去槽子和机尾7、将拆下的螺丝小件装袋回收,准备安装使用(三)、采煤机和前刮板机的拆卸施工顺序:溜子刮板链→机尾电机减速器→机尾固定槽→采煤机截割部→电机和牵引部→底托板、截割部→电缆架→中部槽→机头电机、减速器、机头架、过渡槽1、将前刮板输送机机身的煤全部清空,支架间浮煤清理干净。

2、将采煤机开到机尾,不要压住固定槽,拆开刮板链,开动溜子,将刮板链溜到机尾,装车回收运走3、机尾电机减速器将前刮板输送机机尾电机、减速器用吊链吊好,拆去连接螺丝,然后放下电机、减速器,装车运走4、溜子机尾固定槽拆去刮板输送机的电缆架,哑铃销子将机尾固定槽装车运走5、拆去采煤机,电缆线、左截割部和电机对口螺丝及行走箱,再拆去调高油缸销子,用吊链装车运走6、采煤机电机和牵引部拆去电动机,牵引部,右截割部对口螺丝,用吊链装车运走7、底托架和右截割部先将后截割部调高油缸销子拆去将右截割部装车运走8、将底托架从齿条上抽出,不要解体,装车回收9、拆下的小件装袋回收、切勿丢失10、拆前溜子电缆架哑铃销子、齿条,然后拆下槽子,装车回收11、机头电机、变速箱、机头架、过渡槽(四)、后刮板运输机回撤施工顺序:溜子刮板链→机尾电机、减速器→机尾固定槽→中部槽→机头电机、减速器、机头架、过渡槽1、将后刮板输送机机身的浮煤全部清空2、拆刮板链开动溜子将刮板链开到机尾装车运走3、拆电机、减速器、机尾固定槽,装车运走4、拆开连接环将中部槽回收5、机头电机、减速器、机头架、过渡槽从通道装车运走(五)、支架的回撤1、拆支架时,首先撤出液压系统,2、按顺序从机尾101号架(从回风顺槽到运输顺槽)开始拆除。

3、拆支架时要使用绞车和滑轮配合进行。

(六)、超前支护的回撤1、超前支护回撤,回撤梁柱必须由3人进行,必须用卸载手柄,手柄上栓2m的绳、降拉时工作人员必须站在距回撤柱的1.5m以外,一人降柱、一人观察顶板情况,等梁松后,一人将梁回收后,再将柱彻底降下回收,若发现顶板不好,必须先打木柱进行支护,执行“先支后回”的原则。

2、回撤梁柱前必须将巷道内的杂物清理干净,准备后退路线3、两人进行梁柱回收时必须同起同放,搬到指定地点,堆放整齐4、如果梁柱被埋需要清理时,必须有一人监视顶板情况,两人清理,发现异常,立即撤人,待顶板稳定后再处理5、回撤梁柱前必须检查瓦斯情况,如瓦斯超限、风量不足必须进行处理,然后再进行回撤6、在支架全部撤出后开始回撤运输顺槽侧超前支护。

六、绞车选型、布置及安装固定使用情况1、1#22KW回柱绞车:下端头通道正中,采用“四压两戗”柱固定,钢丝绳φ21.5mm,长度不少于180m。

2、2#2KW回柱绞车:布置在运输顺槽绕道前。

3、3#25KW绞车:安装在回撤通道口,采用“四压两戗”柱固定,钢丝绳φ21.5mm,长度不少于130m,用支架抽架,调向,拖运等。

4、4#绞车:13103回风顺槽利用无极绳绞车回撤设备。

七、绞车安装的注意事项1、绞车的钢丝绳、绳卡、钩环等要事先做好详细检查,符合规定方可安装使用。

钢丝绳在滚筒上固定要牢靠,从滚筒下面出绳,摩擦圈数不少于5圈,绳无打结现象。

钩头、绳卡要根据钢丝绳直径配套使用,绳卡数量不少于4副,交叉上紧卡牢,卡间距150—200mm。

2、绞车整体平稳,运转正常,操作按钮及闸把灵敏可靠,齿轮箱不漏油,电气设备保护齐全且灵敏可靠。

绞车信号清晰、可靠,应装置声光信号,专人负责维护,保证信号畅通。

一停,二开(拉)三倒(回)。

八、其他注意事项1、设专人负责乳化液泵的正常使用和维护。

2、备齐各类施工工具:注液枪,卸载手把,铁锹,撬棍,手动葫芦及其他工具。

3、完善各部绞车独立信号系统,便于指挥联系。

4、装车平台:根据工作面现场实际情况,支架采用“平台式装车法”进行装车,装车平台安装在工作面出口以外5m左右的位置。

具体要求:装车平台使用自制平台,平台框架使用11#槽钢制作,上面铺设焊接10mm的钢板,平台面与装车轨面高差为0.4m,使用4根直径为30mm长度为1.5m的圆钢固定,确保装车时,车辆停放段的轨道必须铺设成水平。

5、巷道要求:为保证沿途支架运输等方面的要求,必须确保下出口至装车点巷道净高不得低于3.2m,净宽不低于4m,装车位置净宽不得低于3.5m,巷道内多余的设备等杂物必须清理干净,其它支护用品不得影响支架等设备的正常拖运,巷道支护状态良好可靠。

6、将沿途轨道按照质量标准要求整改维修,道木垫实合乎要求。

7、提前将工作面多余设备及物件撤出工作面,运往指定地点。

8、一切准备就绪,经主管矿长、队长组织验收合格后,开始回撤。

九、设备撤除方法根据现场实际情况,工作面除支架以外设备采取“由上而下撤除”的顺序撤除,当工作面煤壁开帮支护完毕,将煤机停放在机头位置,撤除刮板链条及刮板机尾后,即可撤除采煤机。

1、拆运刮板输送机大件措施:(1)将工作面内的浮煤、浮矸全部清走,多余支护用品撤除完以后,待工作面有一定的作业空间,方可进行输送机的解体撤除工作。

(2)输送机撤除方法:采用机械牵引法“向下”顺序撤除,撤除设备用回柱绞车将溜槽、机尾、机头等大件牵至运输顺槽出口后,向外牵引至装车地点进行装车,固定牢固后由回柱绞车运走。

(3)撤除溜槽前,首先使用掐链器将输送机链条在机尾处断开,链子断开之后对机头、机尾的电机进行断电。

断电撤除电缆时,必须由专职维修工(电工)进行,严格执行“停电、验电、放电”制度。

(4)待链条撤除完毕,开始撤除溜槽,挡煤板、齿轨等,各类附属配件可随溜槽整体上牵、外运、装车。

(5)牵引溜槽时,绞车钩头与溜槽之间的联结,通过优质链条拴在溜槽两侧哑铃销固定销孔或齿轨销孔内,必须确保各器具连接牢固,且不得有老伤,损坏现象,螺丝必须上满丝,当方向发生改变或钢丝绳受力过大时,必须及时停止牵引进行处理。

(6)装车方法:根据现场情况,机头、机尾、溜槽等大件直接拖至平板车上,挡煤板、齿轨等采用人工装车。

当使用小平板车装车时,一车装入2节,当使用大平板车装车时,一车装入的溜槽不得超过6节。

当溜槽与挡煤板整体装车时,可以直接将溜槽拖入平板车上,也可使用起吊回头轮或手拉葫芦起吊装车。

(7)固定与提升:当用平板车装车时,须用直径不小于15.5mm的钢丝绳打紧镖子,镖子绳不得少于2处,使用镖子棍打紧打牢,并将镖子棍用直径不小于10#的铁丝拧紧拧牢,经安监员验收合格后方可外运。

(8)工作面所撤除设备上的螺丝、垫、圈、帽、管子等小型配件要每班指定专人负责收集,保管。
