橡胶沥青封层施工方案
橡胶沥青封层施工方案

G206国道中修工程橡胶沥青碎石封层撒布施工技术交底一、橡胶沥青同步碎石洒布工程概况1、预计施工情况简介在罩面面层混合料摊铺前需铺设同步橡胶沥青碎石封层作为封闭层,下封层均采用橡胶沥青碎石封层。
橡胶沥青撒布采用高远圣工6012 型橡胶沥青碎石同步封层车进行撒布(碎石12方,沥青8吨),沥青与碎石同步撒布。
根据试铺情况确定,以满铺、不散失为度,对于局部碎石撒铺量不足的地方,人工补足。
橡胶沥青生产的关键因素是温度的控制,最低撒布温度不低于190C。
2、施工参数(1) 宽度以老路面半幅路面实际宽度为准。
(2) 橡胶沥青洒布在道面时洒布量为2.0kg/ itf;洒布温度一般控制在190C — 200 Co(3) 10mm-12mm 碎石撒布量为10-15m3/1000 m2o3、施工前准备:⑴、材料准备橡胶沥青生产完成后,按规定进行检验,检测指标主要有粘度、针入度、软化点、回弹恢复等,合格后方可使用,并建立橡胶沥青的粘温曲线,为温度控制提供依据;碎石进场后进行粒径检验,确保为单级配。
⑵、施工机械准备布的均匀性。
洒布设备在施工前应进行认真清理,将储油罐中的残油清除干净,严禁洒布车轮将污染物带上施工断面。
施工前橡胶沥青洒布量的标定和检验方法:a、将洒布车的洒布耙调整到适宜高度,喷嘴无堵塞,保证洒布时有喷嘴在同一点喷洒材料。
b、洒布车的流量,静态洒布透层材料到合适的容器,检查洒布的均匀性,在一个确定的测量时间内计量喷洒到容器中的透层材料重量,计算单位时间洒布的透层材料重量,校正洒布车的流量。
c、当洒布车匀速前进时,将4— 5个已知重量、面积(0.1 nf左右)的金属盘放在洒布车经过的地方,洒布车过后,称取金属盘和透层材料的重量,计算洒布量。
不同速度时重复上述过程,绘出要求洒布量和洒布速度关系曲线。
④碎石撒布量与橡胶沥青洒布量校正方法类似。
⑶、现场准备①撒布层准备橡胶沥青在做封层时,洒布的沥青膜整体性较好,但与原路面层之间的粘结力较差,因此在洒布封层之前应对原路面层认真处理。
橡胶沥青同步碎石封层施工方案探讨

文章编号:1009-6825(2013)06-0118-03橡胶沥青同步碎石封层施工方案探讨收稿日期:2012-12-24作者简介:乔钧(1969-),男,工程师乔钧(山西省公路局临汾分局,山西临汾041000)摘要:结合工作经验,对橡胶沥青同步碎石封层施工技术进行了探讨,具体对橡胶沥青应力吸收层施工、混凝土抛丸处理、灌缝施工等关键技术作了论述,为类似工程施工提供了参考。
关键词:橡胶沥青,碎石封层,施工中图分类号:U416.214文献标识码:A1概述水泥路面加铺沥青面层,使用橡胶沥青碎石封层,能有效地将水泥路面层与上层沥青面层粘结成一个整体,有利于结构整体受力,该项技术适合于水泥面层未出现破损、沉陷等病害路面。
橡胶沥青碎石封层共分三个步骤:混凝土抛丸处理、裂缝灌缝、橡胶沥青应力吸收层施工。
橡胶沥青应力吸收层(AR-SAMI)采用同步碎石封层模式,即把橡胶沥青作为结合料,同步碎石封层车作为施工设备,将喷洒热沥青、撒布碎石同步完成,此工艺大大缩短了喷洒结合料与撒布骨料之间的时间间隔,使骨料颗粒能更好地植入结合料中,获得更多的裹覆面积。
该施工技术不但能够提高封层的施工质量,而且能够提高作业生产率,减少机械配置,降低施工成本,值得大力推广使用。
我分局施工路段为省道侯闻线K0+120 K0+250段,位于侯马市望桥街立交桥下路面。
由于原水泥混凝土面板未出现破损、沉陷等严重病害,并且基层强度满足施工要求,因此适合采用该项技术。
该项技术在霍侯一级公路曲沃段路面施工后,效果良好。
2橡胶沥青应力吸收层2.1简介橡胶沥青应力吸收层简称为SAMI,是一种采用橡胶沥青作为结合料的应力吸收层结构。
施工时在路面上洒布1.8kg/m2 2.3kg/m2橡胶沥青,同时在橡胶沥青上撒布一定量的粒径9mm 12mm(一般建议为10kg/m2 22kg/m2)的碎石,能有效地防止水分的侵入,保持下面层和铺装层的紧密粘结。
1)防水作用。
橡胶沥青碎石封层施工工法

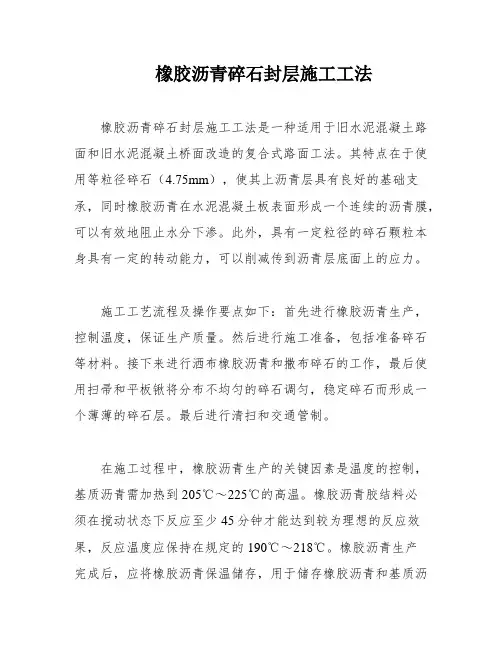

橡胶沥青碎石封层施工工法橡胶沥青碎石封层施工工法是一种适用于旧水泥混凝土路面和旧水泥混凝土桥面改造的复合式路面工法。
其特点在于使用等粒径碎石(4.75mm),使其上沥青层具有良好的基础支承,同时橡胶沥青在水泥混凝土板表面形成一个连续的沥青膜,可以有效地阻止水分下渗。
此外,具有一定粒径的碎石颗粒本身具有一定的转动能力,可以削减传到沥青层底面上的应力。
施工工艺流程及操作要点如下:首先进行橡胶沥青生产,控制温度,保证生产质量。
然后进行施工准备,包括准备碎石等材料。
接下来进行洒布橡胶沥青和撒布碎石的工作,最后使用扫帚和平板锹将分布不均匀的碎石调匀,稳定碎石而形成一个薄薄的碎石层。
最后进行清扫和交通管制。
在施工过程中,橡胶沥青生产的关键因素是温度的控制,基质沥青需加热到205℃~225℃的高温。
橡胶沥青胶结料必须在搅动状态下反应至少45分钟才能达到较为理想的反应效果,反应温度应保持在规定的190℃~218℃。
橡胶沥青生产完成后,应将橡胶沥青保温储存,用于储存橡胶沥青和基质沥青的储存罐须有加热和保温装置,以使储存罐能保持在规定的温度,温度范围一般为190℃~225℃。
最后,需要注意的是,此工法适用于旧水泥混凝土路面和旧水泥混凝土桥面改造。
在施工过程中,需要注意控制温度、保证生产质量,并进行清扫和交通管制。
施工前,必须按照规定要求处理桥面,并彻底清除基面上的泥土和杂物。
使用除浆器将桥面的水泥浆去掉,落出碎石,并用清扫机用水冲洗干净,待干燥。
同时,需要将同步碎石车、工程用车和安全车等设备进入待命状态。
为了保证石料与橡胶沥青的充分粘结,碎石必须干净。
在处理好的桥面上,使用同步碎石车喷洒弹性活化橡胶沥青。
橡胶沥青的用量应为2-3kg/㎡,喷洒必须均匀,沥青洒布量要严格控制,不宜过多或过少。
喷洒的最大偏差量不应超过规定的±0.2kg/㎡。
沥青纵向衔接应与已洒布部分重叠10cm左右。
喷洒橡胶沥青后,应同时铺设碎石。
橡胶沥青碎石封层施工技术

2019年第26卷第8期橡胶沥青碎石封层施工技术王淑芳,郭亮杰(洛阳市通寰实业公司,河南洛阳471000)摘 要:作为一种性能优良的沥青路面功能层,橡胶沥青碎石封层主要用于新建或改建沥青路面。
该功能层的铺筑,可达到消减应力、增强防水粘结性能及防治反射裂缝的效果。
在全面了解橡胶沥青碎石封层特点的基础上,结合某具体工程案例,对橡胶沥青碎石封层施工技术要点进行了分析与探讨。
关键词:橡胶沥青;碎石封层;特点doi:10.3969/j.issn.1006-8554.2019.08.070* 引言一般情况下,我国高等级公路路面结构层多以沥青混凝土面层为主,在行车荷载与自然因素长期作用下,路面往往会出现不同程度的病害问题,反射裂缝则为最常见的一种病害形式。
在行车荷载作用下,裂缝将迅速扩展,并发展为贯通裂缝,从而破坏路面结构层,甚至会对道路服务性能、使用寿命造成严重影响。
为防治反射裂缝,可在基层、面层间铺设一层橡胶沥青碎石封层,作为一种新型层间处置材料,橡胶沥青碎石封层可起到防水、粘结、消减应力的功能,此外,还能充分利用废旧轮胎材料,节约资源,减少环境污染。
! 橡胶沥青碎石封层的特点1.1 橡胶沥青粘弹性良好作为一种粘-弹性粘结剂,橡胶沥青黏性较强,在沥青性能指标中,黏性是衡量沥青高温稳定性的主要依据。
沥青黏性强,不仅能够增强沥青抗变形能力,还能提升沥青和碎石之间的粘结性能,且具有良好封水性能。
据大量研究显示,190℃条件下橡胶沥青内含胶粉20%的动力黏度基本等同于135℃条件下4%SBS含量的改性沥青的动力黏度。
但相比基质沥青,橡胶沥青软化点可提升10℃。
1.2 抗反射裂缝性能良好与普通沥青相比,在破坏前橡胶沥青所蓄积的能量较大,可多出40%以上。
为此,针对原路面表面微裂缝、空隙,橡胶沥青胶结料具有良好封闭效果。
此外,还能封闭干缩或收缩产生的裂缝,从而有效减少或防治反射裂缝产生与发展。
1.3 橡胶沥青抗老化性能强橡胶沥青所选用的材料为废旧轮胎,轮胎内有富含大量添加剂,与普通沥青相比,可有效提升橡胶沥青的抗老化性能,并在此基础上,有效提升路面耐久性,延长使用寿命。
橡胶沥青同步碎石下封层施工技术 2.25

橡胶沥青同步碎石下封层施工技术吴祖德(常州市建设工程施工图设计审查中心,江苏常州213002)[内容摘要]同步碎石技术用专用设备将沥青和碎石同步铺洒/撒在路面上,碾压形成“一膜一石”的单层沥青碎石应力吸收层,是目前公认的路面抗反射裂缝较为有效的技术措施。
橡胶沥青同步碎石下封层,经采用新一代施工技术,使其性能更显优越;据此,从材料选择、施工机械和检测仪器、橡胶沥青生产、施工工艺要求,以及质量检验控制等方面加以阐述。
[关键词]橡胶沥青同步碎石应力吸收层施工技术城市道路沥青路面大多采用半刚性基层,面层普遍存在由于基层开裂而形成的反射裂缝。
应用同步碎石封层技术,在基层顶面设置一层约1 cm厚的橡胶沥青同步碎石应力吸收层,替代0.6 cm厚的稀浆封层,再加上另增的黏层油,造价增加10元/m²左右,就可以有效地吸收裂缝部位的集中应力,阻隔基层裂缝穿透该层向上蔓延,延长路面的使用寿命,提高道路服务功能。
1 同步碎石封层技术概述同步碎石封层技术是法国赛格玛(SECMAIR)公司在40多年的道路铺筑养护经验中总结发明出来的一种道路建设和养护技术,由北京埃蒙泰公司于2002年引入中国,已在国内完成多项工程[2]。
同步碎石是指采用专用设备即同步碎石封层机(图1),将符合要求的沥青和碎石铺洒/撒在路面上(图2),碾压形成“一膜一石”单层沥青碎石层的技术(图3、图4)。
其最大优点是同步铺洒/撒沥青和石料,落地时差不大于1 s,实现喷洒到路面上的高温沥青,在不降温度的情况下立即与碎石结合的效果,从而确保沥青和碎石之间的牢固结合。
同步碎石封层具有持久的防水性,高度的防滑性和良好的经济性等优点,呈现较强的高温稳定性、低温抗裂性,以及抗老化、抗疲劳、抗水损坏等特性,可以阻滞基层温縮和干縮裂缝向上反射,有效防止路面病害的进一步扩展,是目前公认的抗反射裂缝较为有效的技术措施。
同理,同步碎石还适用于“白+黑”复合型路面结构中,以及在用碾压式混凝土替代半刚性基层的沥青路面和其他原因产生微小的、能被吸收的裂缝的情况下应用。
抗裂型橡胶沥青碎石封层应用技术指南

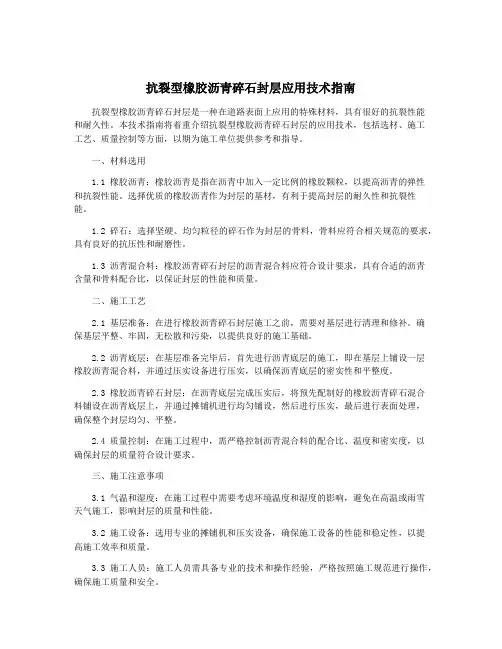

抗裂型橡胶沥青碎石封层应用技术指南抗裂型橡胶沥青碎石封层是一种在道路表面上应用的特殊材料,具有很好的抗裂性能和耐久性。
本技术指南将着重介绍抗裂型橡胶沥青碎石封层的应用技术,包括选材、施工工艺、质量控制等方面,以期为施工单位提供参考和指导。
一、材料选用1.1 橡胶沥青:橡胶沥青是指在沥青中加入一定比例的橡胶颗粒,以提高沥青的弹性和抗裂性能。
选择优质的橡胶沥青作为封层的基材,有利于提高封层的耐久性和抗裂性能。
1.2 碎石:选择坚硬、均匀粒径的碎石作为封层的骨料,骨料应符合相关规范的要求,具有良好的抗压性和耐磨性。
1.3 沥青混合料:橡胶沥青碎石封层的沥青混合料应符合设计要求,具有合适的沥青含量和骨料配合比,以保证封层的性能和质量。
二、施工工艺2.1 基层准备:在进行橡胶沥青碎石封层施工之前,需要对基层进行清理和修补。
确保基层平整、牢固,无松散和污染,以提供良好的施工基础。
2.2 沥青底层:在基层准备完毕后,首先进行沥青底层的施工,即在基层上铺设一层橡胶沥青混合料,并通过压实设备进行压实,以确保沥青底层的密实性和平整度。
2.3 橡胶沥青碎石封层:在沥青底层完成压实后,将预先配制好的橡胶沥青碎石混合料铺设在沥青底层上,并通过摊铺机进行均匀铺设,然后进行压实,最后进行表面处理,确保整个封层均匀、平整。
2.4 质量控制:在施工过程中,需严格控制沥青混合料的配合比、温度和密实度,以确保封层的质量符合设计要求。
三、施工注意事项3.1 气温和湿度:在施工过程中需要考虑环境温度和湿度的影响,避免在高温或雨雪天气施工,影响封层的质量和性能。
3.2 施工设备:选用专业的摊铺机和压实设备,确保施工设备的性能和稳定性,以提高施工效率和质量。
3.3 施工人员:施工人员需具备专业的技术和操作经验,严格按照施工规范进行操作,确保施工质量和安全。
四、施工质量验收4.1 施工完工后,需对橡胶沥青碎石封层进行质量验收,包括表面平整度、厚度、均匀性、密实度等方面的检测,确保封层的质量符合设计要求。
公路工程中橡胶沥青同步碎石封层的施工技术

6 ]朱伯芳, 混 凝 土 绝 热 温 升 的新 计 算 模 型 与 分 析 [ J ] . 水 利 发 电 实 现 了温 控 目标 , 未 发现 有 害裂 缝 , 混凝 土 抽 检 工作 性 [
与 强度满 足技 术 要求 。 ●
学报, 2 0 0 3 , 2 9 ( 4 ) : 2 9  ̄3 2 .
一
71 —
施工技术
广东建材 2 0 1 5 年第 1 期
( 5 ) 施工 成本低 。相 较于 改性 沥青 同步 碎石 封层 , 橡 到 碎石封 层后 , 混合 料经 过 高温 碾 压后 会进 入 到碎石 层 胶 沥 青 同步 碎 石封 层 一平 方 米 大约 可 以节 省 3 ~4元 , 的缝隙 中 , 面层 结构 会和 封层沥 青 的上 浮层 组成 一个 整 施 工成 本低 。此外 , 使用 沥青 同步碎石 封层 可 以提 高路 体 , 结构 层 的底 部会 产生 富油层 。 。 ] 。提升 了面层 、 基层 和 面 结构 的稳 定性 , 降低维 护 费用 。 封 层之 间 的抗 剪力 强度和 粘结 强度 , 达 到 防止 反射裂 缝 的效果 。 所 以, 封层 碎石撒 布 时不宜 相互触 碰 , 碎石 的颗 粒 直径 也要合 理 。 本工程 设计 的路面 结构 为密 集配沥 青
1 ] 朱伯 芳 . 大体积混凝土温度应力与温度控制 [ M ] . 中 国 电力 出 浇筑 有一 定指 导意 义 。 按照 原材料温 度 与环 境温 度计 算 [
混凝 土浇 筑温 度 为 2 5 . 3 ℃, 与 实测 浇筑 温 度 2 5  ̄ C接近 ;
度8 0 . 1 9 ℃接近 。 ( 2 ) 对一次性连续浇筑 2 . 5万 方 的 高强 大 体 积 C 6 0
橡胶沥青封层施工工艺

橡胶沥青封层施工工艺橡胶沥青封层施工工艺介绍•橡胶沥青封层施工工艺是一种常用的道路表面封层方式,通过将橡胶颗粒与沥青混合后铺设在路面上,提供了更好的耐磨性和防水性能。
•这种施工工艺广泛应用于道路和停车场等场所,能够延长路面使用寿命并提升行车的舒适度。
施工步骤1.检查路面:施工前需要对路面进行检查,确保路面平整,并清除任何杂物和灰尘。
2.混合材料:将橡胶颗粒与沥青按照一定比例混合均匀,确保材料的质量。
3.涂布底层密封剂:在路面上先涂布一层底层密封剂,以增强粘结力和防水效果。
4.铺设橡胶沥青封层:将混合好的橡胶沥青铺设在路面上,并使用专用的设备进行压实,确保封层的均匀和稳固。
5.精细处理:利用刷子或辊筒等工具对封层表面进行精细处理,以消除空隙和提升纹理效果。
6.确保固化:等待橡胶沥青封层充分固化,一般需要几小时或几天的时间。
7.检查和清理:对施工完毕的封层进行检查,并清除施工过程中产生的杂物和废料。
优点•耐磨性强:橡胶沥青封层能够有效抵抗车辆行驶和环境因素对路面的磨损,延长路面使用寿命。
•防水效果好:橡胶沥青封层具有良好的防水性能,能够减少雨水对路面的侵蚀和损伤。
•减少噪音:橡胶沥青封层的弹性特性能够减少车辆行驶时产生的噪音,提升行车的舒适度。
注意事项•施工过程中需要注意安全,保护施工人员和周围环境。
•施工前要对材料进行充分检查,确保其质量和适用性。
•施工时要注意控制施工厚度,避免过厚或过薄。
•封层后要严格按照固化时间进行使用,避免过早开放给车辆通行。
结论通过橡胶沥青封层施工工艺,道路和停车场等场所的路面能够得到有效保护,提升使用寿命和行车的舒适度。
施工过程中要严格按照操作规程进行,并注意安全和质量控制,以确保施工效果的最佳化。
施工现场准备•清理施工区域:清除施工区域内的杂物、破损的路面和灰尘等,保持施工环境的整洁。
•设立安全警示标志:在施工区域周边设立安全警示标志,以提醒行人和车辆注意施工现场。
•检查施工设备:确保施工所需的设备和工具完好,并进行必要的维护和保养。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
橡胶沥青封层施工方案(总5
页)
-CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
G206国道中修工程橡胶沥青碎石封层
撒布施工技术交底
一、橡胶沥青同步碎石洒布工程概况
1.预计施工情况简介
在罩面面层混合料摊铺前需铺设同步橡胶沥青碎石封层作为封闭层,下封层均采用橡胶沥青碎石封层。
橡胶沥青撒布采用高远圣工6012型橡胶沥青碎石同步封层车进行撒布(碎石12方,沥青8吨),沥青与碎石同步撒布。
根据试铺情况确定,以满铺、不散失为度,对于局部碎石撒铺量不足的地方,人工补足。
橡胶沥青生产的关键因素是温度的控制,最低撒布温度不低于190℃。
2、施工参数
(1) 宽度以老路面半幅路面实际宽度为准。
(2) 橡胶沥青洒布在道面时洒布量为2.0kg/㎡;洒布温度一般控制在190℃—200℃。
(3)10mm-12mm碎石撒布量为10-15m3/1000㎡。
3、施工前准备:
⑴、材料准备
橡胶沥青生产完成后,按规定进行检验,检测指标主要有粘度、针入度、软化点、回弹恢复等,合格后方可使用,并建立橡胶沥青的粘温曲线,为温度控制提供依据;碎石进场后进行粒径检验,确保为单级配。
⑵、施工机械准备
①橡胶沥青的洒布应配备专门的橡胶沥青同步封层碎石洒布车。
洒布计量通过计算控制,应定期标定和检验洒布车的洒布量,检查校正各种设备的工作性能,并预热疏通油嘴,进行必要的保养,确保洒布的均匀性。
洒布设备在施工前应进行认真清理,将储油罐中的残油清除干净,严禁洒布车轮将污染物带上施工断面。
施工前橡胶沥青洒布量的标定和检验方法:
a、将洒布车的洒布耙调整到适宜高度,喷嘴无堵塞,保证洒布时有喷嘴在同一点喷洒材料。
b、洒布车的流量,静态洒布透层材料到合适的容器,检查洒布的均匀性,在一个确定的测量时间内计量喷洒到容器中的透层材料重量,计算单位时间洒布的透层材料重量,校正洒布车的流量。
c、当洒布车匀速前进时,将4—5个已知重量、面积(0.1㎡左右)的金属盘放在洒布车经过的地方,洒布车过后,称取金属盘和透层材料的重量,计算洒布量。
不同速度时重复上述过程,绘出要求洒布量和洒布速度关系曲线。
④碎石撒布量与橡胶沥青洒布量校正方法类似。
⑶、现场准备
①撒布层准备
橡胶沥青在做封层时,洒布的沥青膜整体性较好,但与原路面层之间的粘结力较差,因此在洒布封层之前应对原路面层认真处理。
保持其干燥、清洁、待其强度形成后再做封层。
封闭交通。
在施工段落的起讫点设置施工标志并派专人疏导交通,禁止非施工人员和设备进入。
③测量放样。
基于现场老路面实际宽度为基准。
(4)、技术准备
组织技术人员对橡胶沥青碎石封层施工技术指南进行学习,并对所有参加施工人员进行技术交底,确保封层高质量施工。
二、施工计划
服从业主、监理等安排。
三、主要施工机械及人员
1、机械设备:智能型橡胶沥青同步碎石封层车1台。
2、人员配置:由撒布负责人与现场安全需要,配租所需人员。
以上的机械设备和人员是初步拟定的,根据现场实际情况可再作适当增加和调整。
四、施工方案
(1)、起讫点施工
①预热洒布耙,调整洒布车喷洒宽度,在起止点放置宽于洒布宽度50-100cm长度不小于2m的纸片或隔离布,以保证起止位置边线垂直,不发生重叠洒布。
②将装好的洒布车开至施工起点,调整洒布车的喷嘴,按照预定的路线洒布量进行喷洒。
对于洒布车不均匀的地方和洒布量检测点,应人工及时补洒。
(2)、碎石封层施工
根据试验段得到的洒布参数,调整洒布车仪表,进行正常撒布,应保证匀速直线行驶。
对于局部碎石撒布量不足的地方,应人工弥补。
在撒布碎石施工中,为了保证撒布的均匀性,应注意撒布车辆的启动阶段、纵横向交接的位置,不能出现重叠和漏撒现象,如造成局部重叠,应在胶轮碾压前,采用人工清理的方法将多余的碎石清扫干净。
④橡胶沥青同步碎石封层车起步和终止位置应铺毡垫,以便于准确、整齐地进行横向衔接,设备经过后应及时取走毡垫,纵向衔接应与已洒布部分重叠10cm左右,撒铺碎石前禁止任何车辆、行人通过已经洒布好的橡胶沥青层。
(3)、接缝
横向接缝对横向接缝,放置宽于洒布宽度50-100长度不小于2m的纸片或隔离布或油毛毡,待洒布完成后,将其取走,保证横向接缝垂直。
在保证不漏洒的情况下尽量不使接缝重叠过长。
避免横缝处出现不平整或油包。
纵向接缝对于纵向接缝在不漏洒的前提下,尽可能的少重叠。
沥青洒布重叠部分控制在5-10cm,对纵向接缝,应在先做封层
一侧暂留10cm左右宽度不撒布碎石,待另一侧封层时沿预留沥青边缘进行同步碎石撒布。
五、质量要求
(1)封层洒布宽度为水泥稳定碎石基层顶面宽度;
(2)表面平整,密实,无松散现象,无轮迹;
(3)纵、横缝衔接平顺,外观色泽均匀一致;
(4)与其它构造物衔接平顺,无污染;
(5)摊铺范围以外无流出的封层混合料;
(6)表面粗糙,无光滑现象。
六、注意事项
1、基层处理必须彻底,基层施工前必须干燥洁净;
2、碎石达到除尘效果,多余碎石及时清理;
3、橡胶沥青质量和洒布量必须保证;
4、橡胶沥青的加工和施工温度必须严格控制。
七、施工安全与文明施工
1、操作人员的防护。
配备相应的防护用具(安全眼镜,防护口罩、工作服、手套、厚底工作鞋),以保证橡胶沥青不与人体直接接触。
2、在橡胶沥青的储存、装运、洒布过程中派专人负责施工安全。
3、清洗洒布车喷头的废气液体,应集中回收处理,严禁污染施工封层、路面等。
4、加强施工人员自我防护意识,小心烫伤灼伤等不安全事故发生。
交底人:
审核:
被交底人:。
