充电桩项目安装-工程施工方案.docx

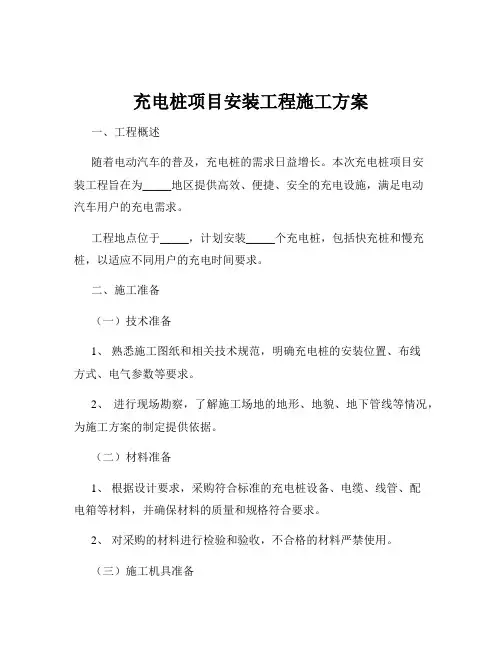

充电桩项目安装工程施工方案

充电桩项目安装工程施工方案一、工程概述随着电动汽车的普及,充电桩的需求日益增长。
本次充电桩项目安装工程旨在为_____地区提供高效、便捷、安全的充电设施,满足电动汽车用户的充电需求。
工程地点位于_____,计划安装_____个充电桩,包括快充桩和慢充桩,以适应不同用户的充电时间要求。
二、施工准备(一)技术准备1、熟悉施工图纸和相关技术规范,明确充电桩的安装位置、布线方式、电气参数等要求。
2、进行现场勘察,了解施工场地的地形、地貌、地下管线等情况,为施工方案的制定提供依据。
(二)材料准备1、根据设计要求,采购符合标准的充电桩设备、电缆、线管、配电箱等材料,并确保材料的质量和规格符合要求。
2、对采购的材料进行检验和验收,不合格的材料严禁使用。
(三)施工机具准备1、准备好电焊机、切割机、钻孔机、扳手、螺丝刀等施工工具。
2、对施工机具进行检查和维护,确保其性能良好,能够正常使用。
(四)人员准备1、组建专业的施工队伍,包括电气工程师、安装工人、调试人员等。
2、对施工人员进行技术培训和安全教育,使其熟悉施工工艺和安全操作规程。
(五)现场准备1、清理施工场地,确保场地平整、干净,无障碍物。
2、设置警示标志,划定施工区域,避免无关人员进入施工现场。
三、施工流程(一)基础施工1、根据充电桩的安装位置和设计要求,进行基础开挖和浇筑。
基础的尺寸和强度应符合设计要求,确保充电桩的稳定性。
2、在基础中预留电缆管和地脚螺栓孔,以便后续的电缆敷设和充电桩安装。
(二)电缆敷设1、根据设计图纸,确定电缆的走向和敷设方式。
电缆应采用穿管敷设或桥架敷设,保护电缆不受损伤。
2、敷设电缆时,应注意电缆的弯曲半径和固定间距,避免电缆过度弯曲或松动。
3、电缆的接头应采用专用的接头盒进行连接,并做好防水和绝缘处理。
(三)充电桩安装1、将充电桩吊运至安装位置,使用地脚螺栓将其固定在基础上。
2、连接充电桩的电源线、控制线和通讯线,确保连接牢固,接触良好。
电桩安装施工方案

1. 电动汽车交流充电桩技术规QCSG1211012-2016南方电网2. 电动汽车充电站及充电桩验收规QCSG12001-2010南方电网3. GB/T 18487.1—2015电动车辆传导充电系统第1部分:一般要求4. GB/T 20234.1—2015电动汽车传导充电用连接装置第1部分:通用要求5. GB/T 20234.2—2015电动汽车传导充电用连接装置第2部分:交流充电接口二、工程概况1. 项目名称:某地区电动汽车充电桩安装工程2. 项目地点:某地区3. 项目规模:安装充电桩XX个4. 项目工期:XX天三、施工准备1. 施工人员:具备相关资质的电工、焊工、起重工等人员2. 施工材料:充电桩设备、水泥、沙子、石子、膨胀螺栓、螺丝胶等3. 施工机具:叉车、冲击钻、水平尺、线坠等四、施工步骤1. 充电桩卸货:采用汽车运输方式,将充电桩及相关设备运至现场,使用叉车和人工卸货,拆去包装,目测检查。
2. 充电桩安装固定:(1)根据桩体安装地脚位置和距离尺寸,制作模板,将模板按照充电机位置图进行定位。
(2)使用冲击钻直径23MM钻头,钻孔深度不小于110MM,孔内注入适量水泥螺丝胶。
(3)将M12长度100MM膨胀螺栓轻轻敲入孔内,拧紧螺母,待胶水凝固后,拆下螺母,检查螺栓是否坚固。
(4)将桩体轻轻抬起,对准安装孔放入安装位置,待所有桩体放置完毕。
3. 连接电缆:(1)根据充电桩位置和电缆走向,确定电缆敷设路径。
(2)使用专用电缆连接器,将充电桩与电缆连接。
(3)检查连接是否牢固,确保电缆无破损。
4. 接地:(1)根据接地要求,确定接地体位置。
(2)使用专用接地线,将接地体与充电桩接地端子连接。
(3)检查接地电阻,确保接地电阻符合要求。
5. 充电桩调试:(1)检查充电桩外观,确保无损坏。
(2)检查充电桩接线,确保接线正确。
(3)使用充电桩进行测试,检查充电桩工作是否正常。
五、质量保证措施1. 严格按照相关规范和标准进行施工。
电动车充电桩项目安装工程施工方案

电动车充电桩项目安装工程施工方案1. 概述本文档旨在提供电动车充电桩项目的安装工程施工方案。
通过该方案,我们将确保充电桩的高质量安装,满足用户的充电需求。
2. 安装位置选择选择合适的充电桩安装位置对项目的成功非常重要。
我们将根据以下要素选择安装位置:- 在人流量较大的区域,如商业街、购物中心等;- 考虑用户的停车需求,如停车场、停车位等;- 便捷的电力供应,确保充电设备的正常运行;3. 充电桩数量确定根据安装位置的需求和用户量的估计,确定所需的充电桩数量。
我们将进行调研和分析,并确保充电桩的数量能够满足用户的需求。
4. 安装步骤1. 验证电力供应:确保安装位置附近有足够的电力供应,以满足充电桩的运行需求。
2. 安装基础设施:根据充电桩的类型和要求,安装相应的基础设施,如支架、地基等。
3. 连接电力:将充电桩与电力源连接,确保电力供应可靠稳定。
4. 设备安装:根据充电桩的安装要求,将充电设备安装到支架上,并进行固定。
5. 系统调试:连接系统和设备,进行调试和测试,确保充电桩正常工作。
6. 安装标识:在充电桩周围设置明显的标识,以方便用户使用和识别充电设备。
7. 安全检查:进行全面的安全检查,确保充电桩符合相关的安全要求。
5. 施工注意事项- 在施工期间,我们将注意保持周围环境的整洁和安全,避免对他人或财产产生影响。
- 在施工过程中,使用符合规范的材料和设备,确保充电桩的质量和安全性。
- 严格按照相关法律法规的要求进行施工,不违反任何相关规定。
以上是电动车充电桩项目安装工程施工方案的概述和要点。
我们将会根据实际情况进一步完善和详细制定施工计划和方案,以确保项目的顺利进行。
充电桩工程施工方案(3篇)

第1篇一、项目背景随着我国新能源汽车的快速发展,充电桩作为新能源汽车的重要组成部分,其建设需求日益增长。
为了满足日益增长的充电需求,提高充电桩的覆盖率,本项目旨在为某地区建设一批符合国家标准、安全可靠、使用便捷的充电桩。
二、项目概述1. 项目名称:某地区充电桩建设项目2. 项目地点:某地区3. 项目规模:建设充电桩若干个4. 项目周期:预计6个月5. 项目投资:XX万元三、施工方案1. 施工准备(1)组织机构成立项目管理部,负责项目的整体规划、组织协调和监督实施。
下设工程部、质量部、安全部、物资部等部门,明确各部门职责和分工。
(2)人员配置根据项目规模和需求,合理配置施工人员,包括项目经理、技术负责人、施工员、质量员、安全员、电工等。
(3)材料设备根据设计图纸和施工方案,提前采购所需材料设备,确保施工顺利进行。
2. 施工工艺(1)现场勘察在施工前,对施工现场进行详细勘察,了解现场地形、地貌、地下管线等信息,为施工提供依据。
(2)施工图纸会审组织施工图纸会审,明确设计意图、施工要求和质量标准,确保施工过程中严格按照设计图纸执行。
(3)施工方案编制根据设计图纸和现场勘察情况,编制详细的施工方案,包括施工工艺、施工步骤、质量标准、安全措施等。
(4)施工工艺1)基础施工- 根据设计要求,进行充电桩基础开挖,确保基础尺寸符合设计要求。
- 对基础进行平整处理,确保基础表面无杂物、积水。
- 搭设模板,浇筑混凝土基础,确保基础强度和稳定性。
2)设备安装- 根据设计要求,进行充电桩设备安装,包括充电桩本体、电缆、配电箱等。
- 安装过程中,确保设备位置准确、固定牢固。
- 对充电桩设备进行调试,确保其正常工作。
3)电缆敷设- 根据设计要求,进行电缆敷设,确保电缆路径合理、安全。
- 电缆敷设前,进行电缆检验,确保电缆质量符合要求。
- 电缆敷设后,进行电缆固定,确保电缆安全可靠。
4)电气安装- 根据设计要求,进行电气安装,包括配电箱、开关、插座等。
工程充电桩安装施工方案

一、编制目的和依据1. 编制目的为确保工程充电桩安装工程的工期、质量、安全,同时满足成本及文明工地条件,编制本施工方案,以指导施工顺利进行,提高施工效率,确保工程顺利完成。
2. 编制依据(1)国家相关法律法规、政策及标准;(2)工程充电桩安装施工图纸;(3)工程合同及相关技术文件;(4)公司内部管理制度及施工规范。
二、工程概况1. 工程范围本工程范围为充电桩安装工程,包括充电设备安装、配电柜安装、电缆敷设、充电系统防雷、接地系统及安全措施等。
2. 供电电源充电桩供电电源为220V/380V低压侧供电,由箱式变电站引来。
3. 导线选择及敷设(1)低压配干线:采用YJV-31202型电缆,由箱式变电站低压配电柜至充电桩主配电箱;(2)低压配电支线:采用YJV-3102型电缆,由配电箱至充电桩;(3)照明线路:采用YJV-32.5型电缆,由配电箱至充电桩;(4)数据线缆:采用六类数据线缆,由配电箱至充电桩。
三、施工准备1. 人员准备(1)组织施工队伍,明确各工种人员职责;(2)对施工人员进行技术交底和安全教育。
2. 材料准备(1)根据工程需求,采购各类电缆、配电柜、充电设备等;(2)检查材料质量,确保符合国家标准。
3. 施工设备准备(1)准备电缆敷设设备、接地设备、防雷设备等;(2)检查设备性能,确保正常使用。
四、施工工艺1. 充电设备安装(1)根据施工图纸,确定充电设备安装位置;(2)安装充电设备,确保固定牢固;(3)连接充电设备与配电柜,确保接线正确。
2. 配电柜安装(1)根据施工图纸,确定配电柜安装位置;(2)安装配电柜,确保固定牢固;(3)连接配电柜与电缆,确保接线正确。
3. 电缆敷设(1)按照设计要求,确定电缆敷设路径;(2)敷设电缆,确保电缆排列整齐,固定牢固;(3)连接电缆,确保接线正确。
4. 充电系统防雷、接地(1)根据设计要求,设置防雷接地装置;(2)安装防雷接地装置,确保接地良好;(3)对接地装置进行测试,确保接地电阻符合标准。
充电桩项目安装工程施工方案

充电桩项目安装工程施工方案一、项目背景和概述二、工程准备和组织1.工程准备:对安装地点和设备进行勘察,确定电力供应情况和排水情况,制定详细的工程安装图纸。
2.组织人员:招募具备相关技术和经验的工程师、电工等人员,确保施工人员能够按照要求进行安装。
3.采购设备和材料:根据施工图纸和项目需求,采购充电桩设备和相关的安装材料。
三、施工流程和步骤1.前期准备工作:a.确定施工现场,搭建施工临时设施,包括施工工人的临时宿舍和办公室等。
b.根据工程图纸和要求,安排电源供应、接地电位测试,确保提供电力负荷和使用条件的合规性。
2.地勘和测量:a.对安装地点进行地勘,确保地基和地质条件符合充电桩设备的要求。
b.根据施工图纸进行充电桩的安装定位和标示,确保安装位置的准确性。
3.基础和土建工程:a.根据施工图纸和设备要求,进行充电桩基础的施工,包括混凝土浇筑和固定螺栓的安装等。
b.进行接地装置的安装,确保设备的安全使用。
4.电气设备安装:a.安装电源线路和电缆,确保充电桩设备能够正常接入电力系统。
b.安装充电桩设备,包括支架安装和设备间接线等,确保设备稳固可靠。
c.进行电气连接和调试,确保充电桩设备能够正常工作。
5.现场调试和试运行:a.进行设备的现场调试和功能测试,确保设备正常工作。
b.对设备进行安全检查和保护措施的安装,确保设备的安全使用。
c.进行试运行和性能测试,检查设备的运行状态和指标是否符合要求。
6.完工和验收:a.确保工程施工过程中的环境保护和安全施工要求得到满足。
b.对工程进行验收和检查,确保工程完成质量符合要求。
c.准备施工记录和资料,做好工程竣工报告。
四、安全措施和质量管理1.实行严格的施工现场管理制度,包括安全警示标志的设置、施工人员的安全培训和施工现场的管理等。
2.采取必要的安全防护措施,如员工佩戴个人防护装备、设置安全通道和隔离带等。
3.保证施工过程中的质量控制和监督,对每个施工工序进行验收和检查。
充电桩工程施工方案模板

充电桩工程施工方案模板一、施工概述充电桩工程是指对电动汽车进行充电的设施工程,主要包括充电桩设备的安装、电力线路的铺设、通信设备的连接等工作。
本施工方案旨在对充电桩工程的施工过程、方案及安全措施做出详细说明,确保工程安全、质量和进度。
二、施工方案1. 施工前准备1.1 安全准备施工前需对施工现场进行安全评估,并制定相应的安全管理方案。
确保施工期间安全措施得到有效实施,减少施工事故的发生。
1.2 施工场地准备将施工现场进行清理,确保施工路线畅通,清除障碍物,为施工提供便利条件。
同时需要对场地进行勘察,确保施工场地符合施工要求。
1.3 施工人员准备组织专业人员进行技术交底,明确施工任务和要求,确保施工人员了解并遵守相关规范和安全措施。
2. 施工程序2.1 地基基础工程进行地基基础工程前,根据设计图纸和相关要求,确定充电桩的具体位置和布设,进行基坑开挖,清理现场,进行基础构造和混凝土浇筑等工作。
2.2 设备安装根据施工图纸和相关要求,对充电桩设备进行安装,包括适当的焊接、连接、固定等工作。
此外,对充电桩设备进行检查和调试,并确保设备安装合理、牢固、稳定。
2.3 电力线路施工根据设计要求进行电力线路的铺设,包括线槽开凿、电线敷设、线路连接等工作。
同时需要对电力线路进行绝缘测试,确保电力线路的安全可靠。
2.4 通信设备连接根据充电桩的使用要求,进行通信设备的连接和调试,确保充电桩的远程监控和管理功能正常运行。
2.5 系统测试与调试对整个充电桩系统进行测试和调试,确保充电桩的正常运行、安全可靠,同时满足设计要求。
3. 施工安全措施3.1 施工期间需严格遵守施工现场安全管理规定,保证施工现场的安全。
3.2 施工期间需给予特殊工种上岗证,严格按照规定的操作步骤进行作业,杜绝事故的发生。
3.3 施工期间需做好动火作业的防火工作,加强动火操作的安全管理。
3.4 施工现场需设置明显的警示标志,并且划定安全区域,确保施工现场秩序良好。
充电桩项目安装工程施工方案范文

充电桩项目安装工程施工方案一、项目概述充电桩项目安装工程是指充电桩设备的安装和调试工作,该项目要求充电桩设备正常投入使用,满足用户充电需求的要求。
二、施工准备2.1 人员准备施工人员应为具备相关资质和证书的电工和机械工程师,要求有相关安全防护意识和操作技能。
2.2 设备准备施工设备应包括吊装设备、电钻、工具箱等相关工具和设备。
2.3 材料准备施工材料包括充电桩、线缆、电缆井、钢管、水泥、砖等。
2.4 现场准备施工前,施工人员应仔细勘查现场地形和地貌,了解周边环境和设施情况,并对施工现场进行相应的准备工作。
在施工现场搭建临时工地,清理施工现场,并制定安全生产计划等。
三、施工流程3.1 整体施工流程整体施工流程包括:•选址勘查•设计方案评审•施工准备•充电桩安装•电缆敷设•供电安装•联调测试•安全验收3.2 详细施工流程3.2.1 选址勘查选址勘查是为了确定充电桩的安装位置,考虑到充电桩的安装应便于用户使用,同时需要与供电通道接近,施工人员应根据相关规定要求进行选址勘查。
####3.2.2 设计方案评审在选址勘查完成之后,应对施工方案进行评审,确认设计方案是否合理。
####3.2.3 施工准备在评审完成之后,可以进行施工准备,包括施工人员和设备材料的准备,同时也应进行施工现场的准备工作。
####3.2.4 充电桩安装充电桩的安装是施工工作的重点,工程师应根据相关技术要求和设计方案进行充电桩的安装。
首先,安装基础部分,然后进行上架和固定,接着对安装桩直流枪、交流枪等相关设备。
####3.2.5 电缆敷设在充电桩安装完成之后,施工人员需要敷设电缆。
根据工程设计方案进行敷设,遵循电缆敷设规范,防止电缆损坏或安定不牢固。
####3.2.6 供电安装在充电桩和电缆都安装完成后,应关注供电问题。
通过安装跳闸开关、安装电缆井、接线板等方式进行供电连接。
####3.2.7 联调测试进行联调测试,包括充电桩与尺度之间搭建起的通讯系统的调试测试。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
充电桩项目安装工程施工方案XXXXXXXXXXXXXXXXXXXXXXXXX有限公司1.编制目的和依据1.1 编制目的为确保工期、质量及安全、成本及文明工地条件,编制出有针对性的施工组织设计(方案) ,以指导施工顺利地完成本工程项目的安装。
大力推广应用新技术、新工艺、新材料,控制工程成本,缩短工期,创建优质工程为目的。
2.2 编制依据本工程施工组织设计编制依据是根据国家现行规范、规程、质量标准,业主提供施工图纸、施工合同,并结合以往施工同类工程特点、经验、我公司施工能力、技术装备状况编制。
主要编制依据办公楼电气部分施工图纸建筑工程施工质量验收统一标准GB 50300-200建筑电气工程施工质量验收规范GB 50303-20021kV及以下配线工程施工与验收规范GB 50575-2010电力建设施工质量验收及评定规程第 1 部分:土建工程DL5210.1-2005智能建筑工程质量验收规范GB50339-2003 2 .工程概况工程范围包括:充电设备安装,配电柜安装、电缆敷设、充电系统防雷、接地系统及安全措施。
供电电源: 220v/380v低压侧供电电源由箱式变电站引来。
导线的选择及敷设 :低压配干线:YJV-3*120+2由箱式变电站低压配电柜至充电桩主配电箱。
低压配电支线: YJV-3*10+2由配电箱至充电桩,YJV-3*2.5由配电箱至充电桩照明。
数据线缆 -六类由配电箱至充电桩。
3.主要项目施工方法和技术措施3.1 一般规定3.1.1 建筑电气装置 1kv 以下配电系统,必须符合设计要求,满足计量、维护管理、供电运行的安全性及可靠性,确保使用功能。
3.1.2 建筑电气 1kv 及以下配线工程所需的器材,必须符合国家现行的技术标准和施工规范的有关规定。
3.1.3 技术文件应齐全①器材的型号、规格及外观质量应符合设计要求,国家现行规范与技术标准的规定。
②每批检查合格证有生产许可证编号,按GB5023.1-5023.7—97标准生产的应有安全生产认证标志;③外观检查:包装完好,抽检的电线绝缘层完整无损,厚度均匀。
耐热、阻燃的电线、应有明显标识和制造厂标。
3.2 非开挖穿越工程采用直径 160mm硬质阻型燃性PE管。
3.2.1 作业条件结合施工图,按照现场实际协商定位点。
配合定向转机施工。
3.3 电线和电缆敷设3.3.1 作业流程3.3.2 配线导线的选择必须符合设计要求。
不得随意改变其规格及截面,应保证使用要求。
相线、中性线及保护接地线的颜色应加以区分,中性线为淡蓝色,用黄绿色相间的导线为保护接地线。
3.3.3 清扫线管穿线之前,应对管路进行扫管,将管内的异物清扫干净,为穿线做好准备工作。
作业方法将布条的两端牢固的绑扎在带线上,进行来回拉动带线,将管内杂物排出。
3.3.4 穿带线穿带线之前,应检查管路的走向及箱、盒的位置是否符合设计要求。
带线常规时选用φ1.2 — 2.0mm的铁丝。
先将铁丝的一端完成不封口的圆圈,用穿线器将带线传入管内,在管路的两端均匀留100-150mm的余量。
当线路较长和转弯较多时,可在敷设管路之前穿好带线。
3.3.5 放线、断线放线前应根据施工图纸对导线的型号、规格进行核对。
放线时导线应置于放线架上。
断线。
剪切导线时,应考虑导线的预留长度。
配电箱内导线的预留长度应为箱体周边长的1/2.3.3.6 管内穿线钢管(电线管)在穿线前,首先,检查管口的护口是否齐整,如有遗漏和破损,均应补齐和更换。
当管路较长或转弯较多时,要在穿线的同时往管内吹入适量的滑石粉。
两人穿线时,拉送应配合协调。
3.3.7 导线的连接⑴配线导线的线芯连接,一般采用焊接、压板压接或套管连接。
配线导线与设备、器具的连接,应符合以下要求:导线截面积为10mm2及以下的单股铜(铝)芯线可直接与设备、器具的端子连接。
④导线连接熔焊的焊缝外形尺寸应符合焊接工艺标准的规定。
焊接后清除残余焊药和焊渣。
焊缝严禁有凹陷、夹渣、断股、裂缝及根部未焊合等缺陷。
⑵锡焊连接的焊缝应饱满、表面光滑。
焊剂应无腐蚀性,焊接后应清除焊区的残余焊剂。
3.3.9 线路检查和绝缘测试线路检查:接、焊、包全部完成后,应进行自检和互检;检查导线接、焊、包是否符合设计要求及有关施工验收规范及质量验评标准的规定。
不符合规定时应立即纠正,检查无误后再进行绝缘遥测。
绝缘遥测:照明线路的绝缘遥测一般选用500v ,量程为 0-500M Ω的兆欧表。
3.5.1.4通电试运行安装完毕后,各支线线路的绝缘电阻测试合格后,方允许通电试运行。
通电后应进行巡视检查,如果在试运行中出现问题必须断电,然后查找原因进行修复后再通电运行,达到正常工作状态进行认证。
4.5 保证施工工艺标准的主要措施通过建立健全各种制度,落实保证措施,达到工艺标准,进而实现工程质量创优目标。
4.5.1 坚持技术交底制度工程施工前,由该项工程的主管工程师对各工艺环节的操作人员进行技术交底。
讲清设计要求、技术标准、定位方法、功能作用、施工参数、操作要点和注意事项,使所有操作人员心中有数。
4.5.2 坚持工艺试验制度本工程采用的新工艺和主要常规施工工艺,第一次实施前,均安排试验单元进行工艺试验。
坚持“一切经过试验、一切用数据说话” 的原则,优选施工参数,优化资源配置。
4.5.3 坚持工艺过程“三检”制度每道工序均严格进行自检、互检和交接检;上道工序不合格,下道工序不接收。
4.7 质量通病防治措施4.7.1 金属管道安装缺陷现象:锯管管口不齐 ,套丝乱扣;管口插入箱,盒内的长度不一致;管口有毛刺;弯曲半径太小,有扁、凹、裂现象;楼板面上焦渣层内敷设管路,水泥砂浆保护层或垫层素混凝土太薄,造成地面顺管路裂缝。
预防措施:(1)锯管时人要站直 ,持钢锯的手臂和身体成 90 度角,手腕不颤动,这样锯出的管口就平整。
(2)出现马蹄口可用板锉锉平,然后再用圆锉将管口锉出喇叭口。
(3)使用套丝板时,应先检查丝板牙齿是否符合规格、标准,套丝时应边套丝边加润滑油。
(4)管口人箱、盒时,可在外部加锁母。
吊顶棚、木结构内配管时,必须在箱、盒内外用锁母锁住。
配电箱引入管较多时,可在箱内设置一块平挡板,将人箱管口顶在板上,待管路用锁母固定后拆去此板,管口人箱就能一致。
(5)管子煨弯时,用定型煨管器,将管子的焊缝放在内侧或外侧,弯曲时逐渐向后方移动煨管器。
对于管径在 25mm 以上的管子,应采用分离式液压煨管器或灌砂火煨。
暗配管时,最小弯曲半径应是管径的 6 倍;埋于地下混凝土层内时可以放宽到 10 倍。
明配管时不小于外径 6 倍;只有一个弯时,不宜小于 4 倍。
(6)在楼板或地坪内敷管时,要求线管面上有 2cm 以上的素混凝土保护层,以防止产生裂缝。
(7)加强图纸会审,特别注意建筑作法,若垫层不够厚时,应减少交叉铺设的管路,或交叉处顺着楼板孔煨弯。
(8)对初次操作的青工,要求加强基本功的训练。
治理方法:(1)管口不齐用板锉锉平,套丝乱扣应锯掉重套。
(2)弯曲半径太小,又有偏、凹、裂现象、应换管重做。
(3)管口入箱、盒长度不一致,应用锯锯齐。
(4)顺管路较大的裂缝,应凿去地面龟裂部分,用高强度等级水泥砂浆补牢,地面抹平。
4.7.2 硬塑料管道和聚乙烯软线管敷设缺陷现象:(1)接口不严密,有漏、渗水情况。
煨弯处出现扁裂,管口入箱,盒长度不齐。
(2)在楼板及地坪内无垫层敷设时,普遍有裂缝。
(3)大模板现浇筑混凝土板墙内配管时,盒子内管口脱掉,造成剔凿混凝土墙找管口的后果。
(4)塑料线管敷设错误地采用铁皮接线盒。
防治措施:(1)板混凝土墙内敷设时,管路中间不准有接头;凡穿过盒子敷设的管路,能先不断开的则不断,待拆模后修盒子时再断开,保证浇筑混凝土时管口不从盒子内脱掉。
(2) 若聚乙烯软线管必须接头时,一定要用大一号的管(长度 6cm) 做套管。
接管时口要对齐,套管各边套进3cm 。
硬塑料管接头时,可将一头加热胀出承插口,将另一管口直接插人承插口,在接口处涂抹塑料胶粘剂,则防水效果更好。
(3)硬塑料管和聚乙烯软线管必须配用塑料接线盒。
(4)硬塑料管煨弯时,可根据塑料管的可塑性,在需煨弯处局部加热,即可以手工操作煨成所需度数成形。
较小的管径可用一只 1000W 电炉子,加热一盘砂子,将管埋入砂中,掌握火候操作。
较大规格的塑料管煨弯时,可采用甘油加热法,用薄钢板自制一槽形锅或用 40cm 大铝锅,将甘油锅置于 2000W 电炉上,加热至 100 ℃左右,另用小勺舀甘油浇烫硬塑料管需煨弯的部位,待塑料管加热至可塑状态时,放在一平面工作台上煨弯。
这样煨出的弯不裂、不断,并保持了塑料管的表面光泽。
硬塑料管煨弯,还可用自制电气烤箱加热进行。
4.7.3 箱、盒安装缺陷现象:箱、盒安装标商不一致;箱、盒开孔不整齐;铁盒变形;箱、盒口抹灰缺阳角;现浇混凝土墙内箱、盒移位;安装电器后箱、盒内脏物未清除。
预防措施:(1)稳装箱、盒找标高时,可以参照土建装修统一预放的水平线,一般由水平线以50cm 为竣工地平线。
在混凝土墙、柱内稳箱、盒时,除参照钢筋上的标高点外,还应和土建施工人员联系定位,用经纬仪测定总标高,以确定室内各点地平线。
(2) 稳装现浇混凝土墙板内的箱、盒时,可在箱、盒背后加设Φ6钢筋套子,8以稳定箱、盒位置使箱、盒能被模板紧紧地夹牢,不易移位。
(3)箱、盒开眼孔,木制品必须用木钻,铁制品开孔如无大钻头时,可以自制开孔的划刀架具,先在需要开孔的中心钻个小眼,然后将划刀置于台钻上钻孔,保证箱、盒眼孔整齐。
(4)穿线前,应先清除箱、盒内灰渣,再刷二道防锈漆。
穿好导线后,用接线盒盖将盒子临时盖好,盒盖周边要小于圆木或插座板、开关板,但应大于盒子。
待土建装修喷浆完成后,再拆去盒子盖,安装电器、灯具,这样可保证盒内干净。
治理方法:(1)箱、盒高度不一致,加装调接板后仍超过允许限度时,应剔凿箱、盒,将高度调到一致。
(2)箱、盒口边抹灰不齐,应用高强度水泥砂浆修补整齐。
5.安全施工保证体系和主要措施5.1 安全生产保证体系安全生产保证体系思想保证组织保证检查保证经济保证特项目部每月一次检查普专殊及业工不教教种定队每周一次检查定育育教期期育检检查工班每天一次检查查强化安全意识班组每工序检查增强预防能力项目部安全对安全隐患领导小组逐一落实解决安全科按照逐级其规定它签订提取经包保队安全领导小组专( 兼) 职安全员技术济责任措施奖制经费惩班组长义务安全员开展安全活动经济兑现安全生产5 .2 安全施工组织机构项目部安全管理领导小组组长:项目经理副组长 :项目副经理施安物各各工全资工工技质设程程术量备队队科科科安队科科科全长长长长员工程队安全管理小组工程队工班长5.3 安全生产主要措施a.现场施工必须遵守有关安全和消防规定。
