外墙蘑菇石安装技术交底

合集下载

外墙蘑菇石施工方法

外墙蘑菇石施工方法

外墙蘑菇石施工方法引言:外墙蘑菇石是一种外墙装饰材料,能够给建筑物增添自然、美观的外观。

其特点是具有三维效果,能够模拟石材的纹理和质感,使建筑物更显质感和层次感。

本文将介绍外墙蘑菇石的施工方法,希望能为您提供有关外墙蘑菇石的基本知识和操作指南。

一、准备工作:1. 确定施工区域:首先确定需要施工的墙面区域,并对墙面进行必要的清理,确保墙面干净平整。

2. 材料准备:准备好外墙蘑菇石及相关的辅助材料,如粘结剂、填缝剂、胶水等。

确保材料的质量和数量充足。

二、进行施工:1. 基层处理:首先在墙面上涂抹一层粘结剂,以增加墙面和蘑菇石的粘结性能。

待粘结剂干燥后,可以开始施工。

2. 开始铺贴:将事先准备好的蘑菇石从下至上按照需要的图案和排列方式粘贴在墙面上。

在涂抹粘结剂时,应确保粘结剂厚度均匀,以避免蘑菇石出现不牢固或松动的情况。

3. 填缝处理:铺贴完毕后,使用填缝剂填充蘑菇石之间的缝隙,同时使用刮板将填缝剂刮平,确保蘑菇石之间的缝隙填满且表面平整。

4. 修整和打磨:填缝剂干燥后,使用砂纸或砂轮对蘑菇石进行修整和打磨,使其表面更加光滑和均匀。

5. 防水处理:根据需要,对施工完成的外墙蘑菇石进行防水处理,以增加其抗水性能和使用寿命。

三、施工注意事项:1. 工期和气温:施工时需根据天气情况选择合适的施工时间,避免在高温或低温环境下施工,以免影响施工效果。

2. 施工技术:施工时需要注意蘑菇石的排列方式,确保图案的一致性和美观性。

同时,粘贴和填缝的厚度和均匀性也是施工的重要环节。

3. 施工质量:在施工过程中,需要定期检查蘑菇石的粘结性能和填缝的牢固程度。

对于施工中出现的问题,需要及时调整和修复,确保施工质量合格。

4. 安全防范:在施工过程中,需要做好安全防护措施。

包括佩戴安全帽、护目镜和手套等,以防止施工过程中发生意外事故。

结论:外墙蘑菇石作为一种具有独特效果的装饰材料,能够给建筑物增添美观和自然的外观。

在施工过程中,需要注意准备工作的细节和施工细节,确保施工质量和效果的达到。

施工技术交底蘑菇石

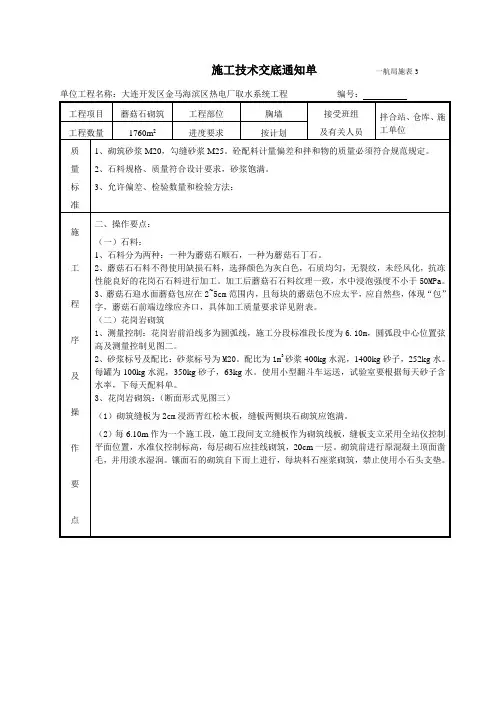

施工技术交底蘑菇石
(10)浆砌中块石也应采用座浆法砌筑,大面朝下,严禁使用铺浆法砌筑,砂浆要饱满,不能出现“空洞”现象。
(11)砌筑过程中应严格控制缝宽,不允许出现顺缝。
(12)缺棱掉角的蘑菇石严禁使用,不允许用胶粘上后再使用。
(13)蘑菇石后面浆砌毛石外露面应砌面,上口砌平。

具体详见《安全技术交底》。
主要附件
3、允许偏差、检验数量和检验方法:

二、操作要点:
(一)石料:
1、石料分为两种:一种为蘑菇石顺石,一种为蘑菇石丁石。
2、蘑菇石石料不得使用缺损石料,选择颜色为灰白色,石质均匀,无裂纹,未经风化,抗冻性能良好的花岗石石料进行加工。加工后蘑菇石石料纹理一致,水中浸泡强度不小于50MPa。
(6)镶面石砌筑完成后,洒水养护,保证砌筑强度。
(7)砌筑砂浆饱满,料石间砌缝宽10mm,上下层错缝砌筑。
(8)勾缝深度25mm,勾缝密实牢固、平整清晰。勾缝砂浆标号为M25,配比每方450kg水泥、1350kg砂子、279kg水,勾缝要保持砌体表面洁净。
(9)砌筑砂浆采用1.0m3拌合站搅拌,翻斗车运输,砂浆底要用铁板与地面隔离,顶部覆盖帆布,防止水份蒸发而改变配合比。

(3)蘑菇石砌筑要一层丁石一层卯石砌筑,并错缝砌筑,蘑菇石后方为浆砌花岗岩中块石,蘑菇石与中块石之间应有拉接石,并每隔3层蘑菇石放置一层拉接筋,拉接筋直径12mm,间距1m。
(4)蘑菇石砌筑与后方中块石砌筑同步进行,即一层蘑菇石一层中块石。
(5)镶面石砌好后立即进行剔缝、勾缝,剔缝深度不小于25mm;勾缝密实牢固、平整清晰;砌体表面洁净,勾凹缝。

毛石挡墙砌筑安全技术交底(三篇)

毛石挡墙砌筑安全技术交底(三篇)

毛石挡墙砌筑安全技术交底一、安全交底内容:1、进入施工现场,必须正确佩戴好安全帽,禁止穿拖鞋,严禁将小孩带入工地。

2、严禁洒后进入工地,严禁打架斗欧、偷盗。

3、操作前必须检查作业环境是否符合安全要求,道路是否畅通,工具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后方可施工。

4、取毛石时,应先取高处,后取低处,防止毛石垛突然倒塌伤人。

5、运毛石用的装载车必须严格按操作规程操作。

6、严禁私自乱拉乱接电线和动用施工现场的各种机械设备。

7、不准站在墙顶上划线、刮缝或清理墙面等。

8、不准站在超过胸部以上的墙体上进行砌筑,以免与墙体碰撞倒塌或上毛石时失手掉下,造成安全事故。

9、砌筑高度超过1.2米时,应搭设砌筑用的临时脚手架。

脚手架必须平整牢固,脚手架高度超过2.5米时,应设安全平网。

10、砌筑时脚手架要搭设牢固、操作平台铺设可靠。

禁止使用钢模钢管做支撑,毛石块等搭设神仙架操作。

11、工作期间不准乱仍物品,毛石块不能向外砍,须向内砍,提防坠落伤人。

12、砌体中落地灰及碎块石应及时清理成堆,装车或装袋运输,严禁从上抛下。

13、施工过程中如发现安全隐患,工人可以拒绝施工。

14、泄水孔安装严格按照图纸施工。

15、搅拌机要由专人负责开机,搅拌机内外要保持整洁,不处带病运转及在运转过程中维修。

16、扛抬石块时要齐心协力,所有的绳索要安全可靠。

17、非电工不得私拉乱接电源线。

18、高边坡下砌筑毛石挡墙必须设专人进行安全值班,定时、不定时巡逻。

在确保边坡安全的前提下方可进行施工。

二、技术交底内容:1、基础砌筑前应将基底松软的,风化表面的清理干净,第一皮石块应座浆,选用大石块并就大面朝下,然后分批卧砌,上下错缝,内外搭砌;每坡高度为300MM,搭接不小于80MM。

2、毛石挡土墙必须分段砌筑,且必须按照设计要求10-15M每段,间距留出20MM宽的伸缩缝,外墙平直,内墙根据详图上每一段坡度及标高砌筑平整,可以设立临时标样架作准绳,使墙面正直整齐,伸缩缝用20MM厚沥青麻絮填实。

预制外墙板安装技术交底、预制水磨石地面技术交底

预制外墙板安装技术交底、预制水磨石地面技术交底

工程名称交底部位工程编号日期交底内容:预制外墙板安装 本技术交底适用于外墙板内大模结构预制外墙板安装工程。

1.材料要求(1)外墙板:进场检查型号、几何尺寸及外观质量应符合设计要求,横腔、竖腔防水构造完整。

构件应有出厂合格证。

(2)接缝防水保温材料:塑料条(厚1.5~2mm)、油毡、聚苯板。

(3)其他材料:水泥、中砂、电焊条、钢筋、钢垫板、107胶、防水涂料和嵌缝膏等。

2.主要机具一般应备有钢丝绳、吊具、卡环、撬棍、钢板垫块、临时固定卡具及铅丝等。

3.作业条件(1)熟悉设计图纸,掌握外墙板型号、位置、尺寸、标高及构造做法等。

(2)检查外墙板横竖防水空腔应完整无损,如有破损进行修补,修补时应将基层清理干净,用掺107胶(掺水泥重的15%)水泥砂浆进行修补。

(3)将外墙板两侧的锚固钢筋套环凿出,调整平直,剔凿时不应损坏套环附近的混凝土,然后在竖向防水空腔内涂刷防水涂料。

(4)检查外墙板安装位置线,标高等办预检。

(5)安装好内墙大模板及卡口外平台架子。

(6)检查首层混凝土挡水台及预留筋位置。

4.操作工艺工艺流程:抹找平层→外墙板就位→外墙板临时固定→插油毡、苯板条、塑料条→→插节点构造钢筋→键槽钢筋焊接浇混凝土→外墙底部捻干硬性水泥砂浆→拆除外墙板临时支撑(1)抹找平层:先按标高抹好砂浆找平层,使其达到一定的强度,外墙板就位前应浇素水泥浆,以便结合面严密,如不抹砂浆找平层,则应采取先抹找平层方法:待外墙板调整就位后,外墙板下面的缝隙及时捻塞干硬性水泥砂浆。

(2)外墙板就位:外墙板起吊前检查吊环,用卡环销紧吊到安装位置时先找好竖向位置再缓缓下降就位,外墙板就位时以墙边线为准,做到外墙面顺平,墙身垂直,缝隙一致。

企口缝不得错位,防止挤严平腔,标高必须准确,防止披水高于挡水台。

不应在披水、挡水台部位撬动外墙板,并在整个安装过程中注意保护外墙板的棱角和防水构造,由专人负责外墙板下口定位、对线,并用靠尺板找直。

应特别注意首层外墙板的安装质量,使之成为以上各层的基准。

外墙蘑菇石施工方案及技术措施

外墙蘑菇石施工方案及技术措施

外墙蘑菇石施工方案及技术措施1.1施工准备1、材料、机具外墙蘑菇石规格为200mm*400mm,水泥、砂、木抹子,铁桶,扫帚,平铲,橡皮锤、分格条、小线。

2、作业条件(1)墙面清理对钢模施工的混凝土墙板,板面应将酥皮剔去,对光板面应进行“毛化”处理方法有两种,一种为将光板板面剔毛处理,另一种是用10%的火碱水将板面油污刷掉,并及时用净水将板面碱液冲净,晾干后,用1:1水泥细砂浆(其内的砂子应过纱绷筛)用20%107胶水搅拌均匀,再用空压机及喷斗将砂浆喷到墙上;或用扫帚将砂浆甩到墙上,做到甩浆均匀,终凝后浇水养护,常温3~5d,直至水泥砂浆疙瘩全部固化在混凝土光板上,用手掰不动为止。

(2)弹线排砖根据设计要求,按墙面实际尺寸及蘑菇石尺寸,在墙面弹线排砖。

用大线锤从顶层往下吊垂直线,以此线为准,崩铁丝找端方,然后分层抹点做灰饼。

横线则以楼层标高为程度基线交圈控制。

每层打底时则以此灰饼做基准,冲筋,使其底灰做到横平竖直。

(3)材料齐全(质量、数量满足相关要求)、机具到位、施工人员与技术人员配备到位;(4)检查基层的含水率,宜为15%~25%。

21.2施工工艺流程1、工艺流程必须先做榜样块,经判定合格并确定施工方法后,方可大面积施工。

处理基层→抹找平层→排砖、分格、弹线→贴蘑菇石→勾缝→清理外表。

1.3施工方法1、基层处理:施工前将基层外表部分凸出墙面的杂质清理干净2、在基体处理完毕后,抹找平层,找平层为1:3水泥砂浆。

找平层的表面平整度允许偏差为4mm,立面垂直度允许偏差为5mm。

检查方法见后边附表。

3、排砖、分格、弹线(1)砖缝宽度原则上为8mm,分格,排砖必须使用整砖;(3)楼与楼之间的水平缝要交圈,标高要控制好。

4、粘贴蘑菇石(1)应由下而上进行镶贴,粘结厚度宜为4~8mm。

(2)在粘结层初凝前或允许的工夫内,可调整面砖的位置和接缝宽度,使之附线并敲实;(3)在初凝后或超过允许的工夫后,严禁振动或移动面砖。

蘑菇石湿贴技术交底

蘑菇石湿贴技术交底

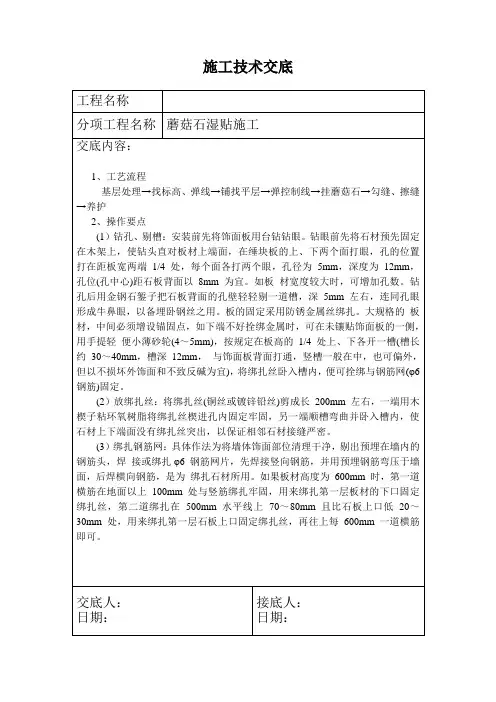

交底人:
日期:
接底人:
日期:
施工技术交底
工程名称
分项工程名称
蘑菇石湿贴施工
交底内容:
(4)试拼:饰面板材颜色一致,无明显色差,经精心预排试拼,并对进场石材颜色的深浅分别进行编号,使相邻板材颜色相近,无明显色差,纹路相对应形成图案,达到令人满意的效果。
(5)弹线:将墙面、柱面和门窗套用大线坠从上至下吊垂直。同时考虑石材的厚度、灌注砂浆的空隙和钢筋网所占的尺寸,一般石材板外皮距结构面的厚度以50~70mm为宜。找出垂直后,在地面上弹出石材的外廓尺寸线,此线即为第一层石材的安装基准线,编好号的石材在弹好的基准线上划出就位线,每块按设计规定留出缝隙。
交底人:
日期:接底人:Βιβλιοθήκη 日期:施工技术交底
工程名称
分项工程名称
蘑菇石湿贴施工
交底内容:
(8)擦缝:板材安装前宜在板材背面刮一道掺水泥重5%建筑胶的素水泥浆,这样在板材背面形成一道防水层,防止雨水渗入板内。石板安装完毕,缝隙必须在擦缝前清理干净,尤其注意固定石材的石膏渣不得留在缝隙内,然后用与板色相同的颜色调制纯水泥浆擦缝,使缝隙密实、干净、颜色一致。也可在缝隙两边的板面上先粘贴一层胶带纸,用密封胶嵌板缝隙,扯掉胶带纸后形成一道凸出板面1mm的密封胶线缝,使缝隙既美观又防水。
(2)放绑扎丝:将绑扎丝(铜丝或镀锌铅丝)剪成长200mm左右,一端用木楔子粘环氧树脂将绑扎丝楔进孔内固定牢固,另一端顺槽弯曲并卧入槽内,使石材上下端面没有绑扎丝突出,以保证相邻石材接缝严密。
(3)绑扎钢筋网:具体作法为将墙体饰面部位清理干净,剔出预埋在墙内的钢筋头,焊接或绑扎φ6钢筋网片,先焊接竖向钢筋,并用预埋钢筋弯压于墙面,后焊横向钢筋,是为绑扎石材所用。如果板材高度为600mm时,第一道横筋在地面以上100mm处与竖筋绑扎牢固,用来绑扎第一层板材的下口固定绑扎丝,第二道绑扎在500mm水平线上70~80mm且比石板上口低20~30mm处,用来绑扎第一层石板上口固定绑扎丝,再往上每600mm一道横筋即可。

蘑菇石面砖镶贴墙面施工方案及工艺方法

蘑菇石面砖镶贴墙面施工方案及工艺方法

蘑菇石面砖镶贴墙面施工方案及工艺方法蘑菇石面砖镶贴墙面施工方案及工艺方法一、施工工艺基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→浸砖→镶贴面砖→面砖勾缝与擦缝。

二、施工方法1、基层处理首先将凸出墙面的混凝土剔平,再浇水润湿。

2、吊垂直、套方、找规矩、贴灰饼从顶层开始用特制的大线坠绷钢丝吊垂直,如果有风时,可以将线坠放入装满水的水桶内(注意不要碰桶壁及桶底),以防大线坠晃动,然后根据面砖的尺寸分层设点、做灰饼。

横线则以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,应全部是整砖。

每层打底时则以灰饼作为基准点进行冲筋,使其底层做到横平竖直。

同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线(槽)。

3、抹底层砂浆先刷一道掺水重10%的108胶或混凝土界面处理剂水泥索浆,紧跟着分层分遍抹底层砂浆(常温时采用配合比为1:3水泥砂浆),第一遍厚度宜为9mm,抹后用木抹子搓平,隔天浇水养护;待第一遍六至七成干时,即可抹第二遍,厚度6mm,随即用木杠刮平、木抹子搓毛,隔天浇水养护,若需要抹第三遍时,其操作方法同第二遍,直至把底层砂浆抹平为止。

4、弹线分格待基层灰六至七成干时,即可按图纸要求进行分段分格弹线,同时亦可进行面层贴标准点的工作,以控制面层出墙尺寸及垂直、平整。

注意检查底层砂浆与基层是否有空鼓现象,如有及时用云石机切除修补。

5、排砖根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,以及在同一墙面上的横竖排列,均不得有非整砖。

同时要注意一致和对称。

如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。

6、浸砖蘑菇石外墙面砖镶贴前,首先要将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。

7、镶贴蘑菇石面砖镶贴应自下而上进行,在每一分段或分块内的面砖,均为自下而上镶贴,从最下一层砖下皮的位置线先稳好靠尺,以此托住第一皮面砖,在面砖外皮上口拉水平通线,作为镶贴的标准。

外墙蘑菇石施工方法

外墙蘑菇石施工方法

外墙蘑菇石施工方法摘要:外墙蘑菇石是一种广泛用于建筑外立面的装饰材料。

它具有耐久性高、抗污染性强、施工简单等特点,因此在建筑行业中被广泛应用。

本文将详细介绍外墙蘑菇石的施工方法,包括基层处理、石材选用、施工工艺和注意事项等。

1. 基层处理:在进行外墙蘑菇石施工之前,首先要对基层进行处理。

基层必须坚实、平整,并能承受所施工石材的重量。

如果基层不满足要求,应进行必要的修补和处理,确保其稳定性。

此外,对基层进行防水处理也是非常重要的,以保证外墙蘑菇石的美观和使用寿命。

2. 石材选用:外墙蘑菇石一般由天然石材制成,包括花岗岩、大理石、石灰石等。

在选用石材时,需要考虑其外观、性能、耐久性等因素。

一般来说,石材应具有较好的耐候性和抗污染性,以保持外墙蘑菇石长期美观。

此外,石材的颜色和纹理也需与建筑风格相协调。

3. 施工工艺:(1)粘贴:将选好的蘑菇石用专用胶水粘贴在基层上。

粘贴时要注意控制胶水的用量,以免影响石材的粘接质量。

一般来说,胶水应均匀涂抹于石材的背面。

粘贴时要对齐石材的边角,确保整体效果。

另外,还应注意避免胶水渗出石缝,以免影响美观。

(2)填缝:施工完毕后,需要进行填缝处理。

填缝材料一般选用高弹性、耐久性好的玻璃胶。

填缝时要将玻璃胶均匀地填入石材和石材之间的缝隙中,确保填缝完全。

填缝后应用干净的抹刀将玻璃胶刮平,并清理多余的玻璃胶,以保持施工面的整洁。

4. 注意事项:(1)施工现场的环境要保持干燥、洁净,避免尘土和杂质的侵入,以保证施工质量。

(2)施工过程中要注意安全,佩戴好相关的防护用品,避免伤害。

(3)定期检查外墙蘑菇石是否出现松动或开裂等问题,及时进行维护和修补,以延长使用寿命。

结论:外墙蘑菇石施工方法简单明了,但仍需要专业的施工技术和经验。

通过合理的基层处理、石材选用和施工工艺,可以保证外墙蘑菇石的美观和耐久性。

此外,定期的维护和修补也是延长外墙蘑菇石使用寿命的关键。

希望本文对外墙蘑菇石施工有所帮助,为建筑行业提供参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(3)石材安装采用边安装设计选定的不锈钢干挂件,一边进行石材干挂施工,石材的安装顺序由下向上逐层施工,石材墙面先安装ZX-1号楼南立面。墙面第一层石材施工时,下面先用木楔临时支托,干挂施工过程中随时用线锤或者靠尺进行垂直度和平整度的控制。调整好整体的水平度和垂直度,然后在开槽位置满添云石胶,固定石材和干挂件,待云石胶凝固后,方可安装下一块石材。石材干挂不锈钢挂件中心距板边不得大于150mm,每块蘑菇石上、下两边各焊接2个焊件。
一、材料准备
300*600蘑菇石、300*300蘑菇石、云石胶、50*50*4角钢、30*60*4槽钢、钢挂件、防锈漆、焊条等。
二、机具准备
电焊机、手持电动无齿磨切机、小白线、铅笔、直角钢尺等。
三、作业条件
1、上部外墙真石漆已完成,并符合国家安全规范要求。
2、蘑菇石工序样板已经完成,并经项目部验收合格。
5、次龙骨焊接:次龙骨采用50*50*4mm角钢焊接在主龙骨外侧,第一道次龙骨低于窗台完成面50mm,其余间距300mm,最后一道次龙骨距地20mm。
6、石材安装:
(1)石材安装前,先将主次龙骨上的焊渣全部清理掉,并涂刷好防锈漆。
(2)将石材支放平稳后,用手持电动无齿磨切机切割槽口,开切槽口后石材净厚度不得小于6mm,槽口不宜开切过长或者过深,以能配合安装不锈钢干挂件,开槽时尽量干法施工,并将槽内粉尘吹净,填满云石胶。
3、施工场内材料要堆放整齐,严禁乱摆、乱放。
4、现场不施工的机械要及时切断电源,防止触电。
5、做到“工完场清”,做好文明施工工作。
3、石材排版:根据现场的实际尺寸进行墙面石材干挂安装排版。
4、主龙骨安装:弹线作业完成,进行墙面打孔,孔深在60~80mm,同时将墙面和孔洞清理干净,原有预埋的废旧铁管进行切割,墙体内的强电、弱电线管不能高于石材面层,按照墙面的弹线分隔用膨胀螺丝安装脚件,墙面脚件安装两道,紧密满焊在槽钢两侧,槽钢上部使用10cm长角钢固定在龙骨两侧,满焊。龙骨施工焊接均为满焊施工,焊缝高度满足设计要求,焊渣清理干净,龙骨喷防锈漆处理。
2、施工现场放线准确,各层收边收口处尺寸一致,石材排版满足施工现场实际施工需求。
3、石材应用护理剂进行六面体防护处理。
4、槽钢、角钢焊接完成后要进行防锈漆喷涂处理,喷涂均匀,无流坠等现象。
5、在施工过程中应防止噪声污染。
7、成品保护
1、采用合理的施工顺序,少数工种的活应做在前面,防止损坏、污染外挂石材饰面板。
检验方法
1
立面垂直
2
用2m托线板和尺量检查
2
表面平整
2
用2m托线板和塞尺检查
3
阳角方正
3
用20cm方尺和塞尺检查
4
接缝平直
3
用5m小线和尺量检查
5
墙裙上口平直
3
用5m小线和尺量检查
6
接缝高低
1
用钢板短尺和塞尺检查
7
接缝宽度
2
用尺量检查
六、注意事项
1、对施工人员进行交底时,应强调技术措施、质量要求和成品保护。
2、面层与基底应安装牢固:粘贴用料、干挂配件必须符合设计要求和国家现行有关标准的规定。
一般项目:
1、表面平整、洁净:纹理清晰通顺,颜色均匀一致;非整板部位安装适宜,阴阳角处的板压向正确。
2、缝格均匀,板缝通顺,接缝嵌填密实,宽窄一致,无错台错位。
3、室外干挂石材允许偏差见下表:
项次
项目
允许偏差(mm)
3、人员、机具、材料已经准备齐全,机具完好,材料合格;
4、所有进场施工人员均进行三级教育培训,培训考核合格后方可上岗施工。
四.操作工艺
工艺流程:
基层清理 →墙面放线→ 石材排版→龙骨安装→石材安装→石材清理
1、基层清理:将原有外墙放线,弹出主龙骨和次龙骨焊接位置线,放线时保持窗台下第一道线水平,然后平行向下弹出后续次龙骨位置线。
(4)安装上一层蘑菇石前,先将下一层不锈钢干挂件上的焊渣清理掉,然后涂刷防锈漆处理。
7、石材清理:安装完成后,石材表面清洗必须采用中性清洗剂,清洗时必须先做小面积试验,以免因选用清洗剂不当,破坏石材的光泽度或者造成麻坑。
五、质量标准
保证项目:
1、蘑菇石的品种、防腐、规格、形状、平整度、几何尺寸、光洁度、颜色和图案必须符合设计要求,要有产品合格证。
2、安装完活后,易破损部分的棱角处要钉护角保护,其他工种操作时不得划伤面漆和碰坏石材。
3、已完工的干挂石材应设专人看管,遇有害成品的行为,应立即制止,并严肃处理。
八、安全、环保措施
1、进入施工现场要佩戴安全帽,严格禁止与施工无关人员进入现场。
2、小型电动工具,必须安装“漏电保护”装置,使用时应经试运转合格后方可操作。
