照明工程施工组织设计

合集下载

照明工程施工组织

照明工程施工组织

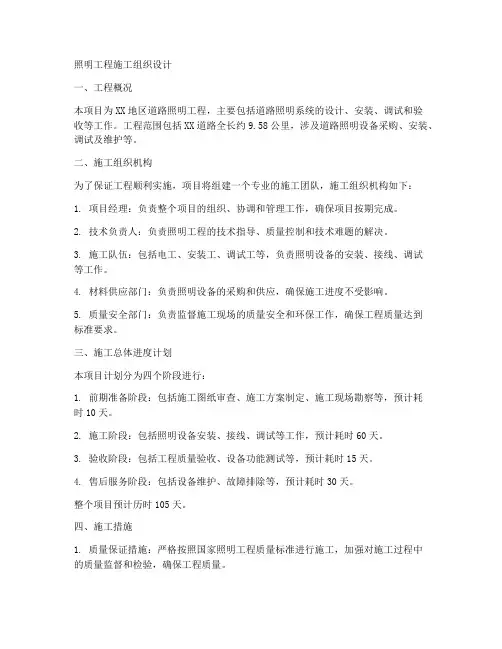

照明工程施工组织设计一、工程概况本项目为XX地区道路照明工程,主要包括道路照明系统的设计、安装、调试和验收等工作。

工程范围包括XX道路全长约9.58公里,涉及道路照明设备采购、安装、调试及维护等。

二、施工组织机构为了保证工程顺利实施,项目将组建一个专业的施工团队,施工组织机构如下:1. 项目经理:负责整个项目的组织、协调和管理工作,确保项目按期完成。

2. 技术负责人:负责照明工程的技术指导、质量控制和技术难题的解决。

3. 施工队伍:包括电工、安装工、调试工等,负责照明设备的安装、接线、调试等工作。

4. 材料供应部门:负责照明设备的采购和供应,确保施工进度不受影响。

5. 质量安全部门:负责监督施工现场的质量安全和环保工作,确保工程质量达到标准要求。

三、施工总体进度计划本项目计划分为四个阶段进行:1. 前期准备阶段:包括施工图纸审查、施工方案制定、施工现场勘察等,预计耗时10天。

2. 施工阶段:包括照明设备安装、接线、调试等工作,预计耗时60天。

3. 验收阶段:包括工程质量验收、设备功能测试等,预计耗时15天。

4. 售后服务阶段:包括设备维护、故障排除等,预计耗时30天。

整个项目预计历时105天。

四、施工措施1. 质量保证措施:严格按照国家照明工程质量标准进行施工,加强对施工过程中的质量监督和检验,确保工程质量。

2. 安全保证措施:加强施工现场的安全管理,制定安全事故应急预案,对施工人员进行安全培训,确保施工现场安全。

3. 环保措施:遵循国家环保法规,做好施工现场的环境保护工作,减少施工对周边环境的影响。

4. 进度保证措施:合理安排施工计划,确保各阶段工作按期完成,整个项目按时交付。

五、人员安排1. 项目经理:1人,负责项目整体管理。

2. 技术负责人:1人,负责技术指导和质量控制。

3. 施工队伍:电工、安装工、调试工等共10人,负责施工操作。

4. 材料供应部门:2人,负责设备采购和供应。

5. 质量安全部门:2人,负责现场质量和安全监督。

照明工程施工组织设计(3篇)

照明工程施工组织设计(3篇)

第1篇一、工程概况本工程为XX地区城市夜景照明工程,主要包括道路照明、景观照明和建筑照明三个部分。

工程范围涉及XX市XX区主要道路、公园、广场及重要建筑物的照明设施安装。

工程总投资约为XX万元,预计工期为XX个月。

二、施工部署1. 组织机构(1)项目经理部:负责整个工程的施工组织、协调、管理和监督。

(2)工程技术部:负责施工图纸的审核、技术交底、施工方案的编制及施工过程中的技术指导。

(3)质量保证部:负责工程质量的管理、检验和验收。

(4)安全环保部:负责施工现场的安全、环保管理工作。

2. 施工进度计划根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。

具体进度安排如下:(1)第一阶段:施工准备阶段(1个月)完成施工图纸的审核、施工方案的编制、人员组织、材料采购、设备租赁等工作。

(2)第二阶段:道路照明施工阶段(3个月)完成道路照明设施的安装、调试、验收等工作。

(3)第三阶段:景观照明施工阶段(2个月)完成公园、广场等景观照明设施的安装、调试、验收等工作。

(4)第四阶段:建筑照明施工阶段(1个月)完成重要建筑物的照明设施安装、调试、验收等工作。

3. 施工方法(1)道路照明施工采用LED道路灯、钠灯等照明设备,根据道路实际情况选择合适的灯具类型。

施工过程中,遵循以下步骤:① 施工前,对道路进行清理,确保施工环境整洁。

② 根据设计要求,进行灯具安装,确保灯具安装牢固、水平。

③ 线路敷设,采用电缆、桥架等材料,按照设计要求进行敷设。

④ 照明系统调试,确保照明效果达到设计要求。

(2)景观照明施工根据景观特点,选择合适的照明设备,如LED灯具、水下灯具等。

施工过程中,遵循以下步骤:① 施工前,对景观区域进行清理,确保施工环境整洁。

② 根据设计要求,进行灯具安装,确保灯具安装牢固、美观。

③ 线路敷设,采用电缆、桥架等材料,按照设计要求进行敷设。

④ 照明系统调试,确保照明效果达到设计要求。

(3)建筑照明施工根据建筑特点,选择合适的照明设备,如LED灯具、LED面板灯等。

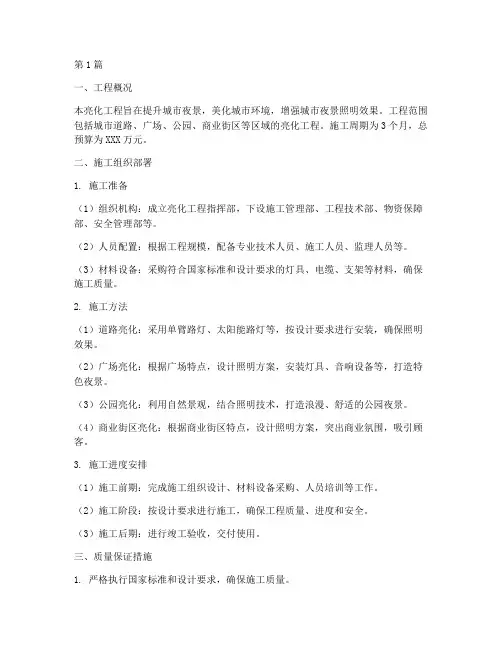

亮化工程施工组织设计(3篇)

亮化工程施工组织设计(3篇)

第1篇一、工程概况本亮化工程旨在提升城市夜景,美化城市环境,增强城市夜景照明效果。

工程范围包括城市道路、广场、公园、商业街区等区域的亮化工程。

施工周期为3个月,总预算为XXX万元。

二、施工组织部署1. 施工准备(1)组织机构:成立亮化工程指挥部,下设施工管理部、工程技术部、物资保障部、安全管理部等。

(2)人员配置:根据工程规模,配备专业技术人员、施工人员、监理人员等。

(3)材料设备:采购符合国家标准和设计要求的灯具、电缆、支架等材料,确保施工质量。

2. 施工方法(1)道路亮化:采用单臂路灯、太阳能路灯等,按设计要求进行安装,确保照明效果。

(2)广场亮化:根据广场特点,设计照明方案,安装灯具、音响设备等,打造特色夜景。

(3)公园亮化:利用自然景观,结合照明技术,打造浪漫、舒适的公园夜景。

(4)商业街区亮化:根据商业街区特点,设计照明方案,突出商业氛围,吸引顾客。

3. 施工进度安排(1)施工前期:完成施工组织设计、材料设备采购、人员培训等工作。

(2)施工阶段:按设计要求进行施工,确保工程质量、进度和安全。

(3)施工后期:进行竣工验收,交付使用。

三、质量保证措施1. 严格执行国家标准和设计要求,确保施工质量。

2. 对施工人员进行专业技术培训,提高施工技能。

3. 对材料设备进行严格检验,确保合格。

4. 定期对施工过程进行质量检查,发现问题及时整改。

四、安全生产措施1. 严格执行安全生产法规,加强施工现场安全管理。

2. 定期对施工人员进行安全教育,提高安全意识。

3. 对施工设备进行定期检查和维护,确保设备安全。

4. 做好施工现场的消防、用电、防暑降温等工作。

五、文明施工措施1. 做好施工现场的垃圾清理,保持环境整洁。

2. 做好施工现场的围挡、警示标志等设置,确保交通安全。

3. 加强施工现场的环保措施,降低施工对环境的影响。

4. 做好施工人员的文明施工教育,提高文明素质。

通过以上施工组织设计,确保亮化工程顺利进行,为城市夜景增添亮丽色彩。

照明工程施工组织设计方案

照明工程施工组织设计方案

照明工程施工组织设计方案1.项目概述该照明工程项目位于公共建筑内部,包括大厅、走廊、办公室、会议室等场所的照明系统。

本方案致力于使项目按时完成,保证施工质量,确保人员安全,并合理利用资源。

2.组织管理2.1项目经理负责整个项目的统筹和管理,包括施工进度、质量检查和资源调配等。

2.2项目经理助理负责协助项目经理管理现场和处理一些常规问题。

2.3施工队长负责现场人员的安排、施工进度的控制以及材料的管理。

3.人员安排3.1项目经理和助理根据实际情况,可根据需求增加或减少人员,并合理安排每个人员的任务和职责。

3.2施工队需要包括合格的电工、焊工和助理工等。

3.3所有参与施工的人员需要具备相关证书,并严格遵守施工安全规范。

4.施工计划4.1根据项目需求和实际情况,制定详细的施工计划,包括每个施工步骤和时间安排。

4.2根据施工计划,合理安排施工队伍和必要的设备和材料。

5.预备工作5.1按照设计要求,检查施工现场的有关设备和材料是否到位,并进行必要的分类和标记。

5.2准备所需工具、设备和安全防护用品,并进行检查和维护。

6.施工安全6.1安全教育:施工前,对所有参与人员进行安全教育,并提供防护用品和应急预案。

6.2安全措施:严格遵守施工现场的安全规范,如穿戴安全帽、护目镜等,并设置警示标识和隔离带。

6.3安全监督:设立专人负责现场安全检查,及时发现并处理安全隐患。

7.施工质量控制7.1首先,对施工图进行详细的复核和理解,并与设计师进行沟通,以确保明确施工要求。

7.2在施工过程中,对关键节点进行质量检查,并记录和整理相关数据。

7.3阶段性验收:每个施工阶段的结束,进行相应的阶段性验收,并解决提出的问题和意见。

7.4最终验收:在整个照明工程施工完成后,进行最终验收,确保施工质量符合要求。

8.资源利用8.1优化资源配置:合理安排施工队伍和设备,确保施工效率和资源利用率。

8.2资源积极回收和再利用:对施工过程中产生的废弃物进行分类处理,并积极寻找再利用机会。

市政照明工程施工组织设计

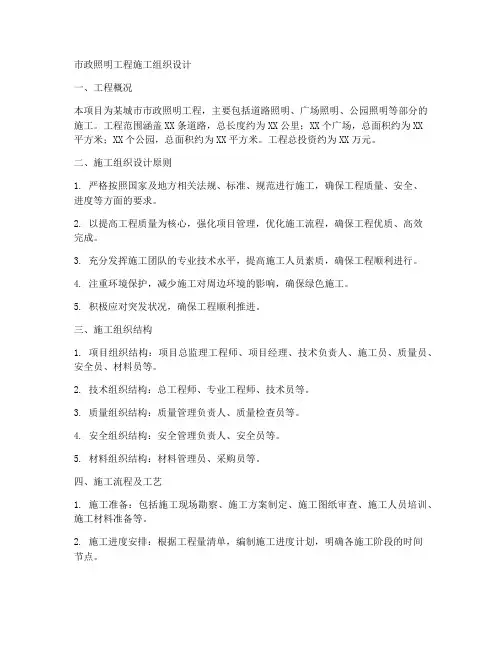

市政照明工程施工组织设计

市政照明工程施工组织设计一、工程概况本项目为某城市市政照明工程,主要包括道路照明、广场照明、公园照明等部分的施工。

工程范围涵盖XX条道路,总长度约为XX公里;XX个广场,总面积约为XX平方米;XX个公园,总面积约为XX平方米。

工程总投资约为XX万元。

二、施工组织设计原则1. 严格按照国家及地方相关法规、标准、规范进行施工,确保工程质量、安全、进度等方面的要求。

2. 以提高工程质量为核心,强化项目管理,优化施工流程,确保工程优质、高效完成。

3. 充分发挥施工团队的专业技术水平,提高施工人员素质,确保工程顺利进行。

4. 注重环境保护,减少施工对周边环境的影响,确保绿色施工。

5. 积极应对突发状况,确保工程顺利推进。

三、施工组织结构1. 项目组织结构:项目总监理工程师、项目经理、技术负责人、施工员、质量员、安全员、材料员等。

2. 技术组织结构:总工程师、专业工程师、技术员等。

3. 质量组织结构:质量管理负责人、质量检查员等。

4. 安全组织结构:安全管理负责人、安全员等。

5. 材料组织结构:材料管理员、采购员等。

四、施工流程及工艺1. 施工准备:包括施工现场勘察、施工方案制定、施工图纸审查、施工人员培训、施工材料准备等。

2. 施工进度安排:根据工程量清单,编制施工进度计划,明确各施工阶段的时间节点。

3. 施工工艺:包括照明设备安装、线路敷设、控制器安装、接地等,严格按照施工图纸及施工规范进行。

4. 质量控制:加强过程质量控制,对施工过程中的每一个环节进行质量检查,确保工程质量。

5. 安全管理:制定施工现场安全管理制度,加强施工现场的安全巡查,确保施工安全。

6. 环境保护:遵循绿色施工原则,做好施工现场的环境保护工作。

五、施工资源配置1. 人力资源:根据施工进度及工艺要求,合理配置施工人员,确保施工队伍的专业技术水平。

2. 材料资源:合理采购、储备施工材料,确保材料质量及供应。

3. 设备资源:合理配置施工设备,提高施工效率。

景观照明工程施工组织设计

景观照明工程施工组织设计

景观照明工程施工组织设计一、项目概述本项目是对城市公园进行景观照明改造工程,主要内容包括路灯、庭院灯、喷泉灯、景观灯等设施的安装和照明调试。

二、施工原则1.确保施工安全,落实施工现场的安全管理责任制,遵守国家和行业的相关安全规定。

2.提高施工效率,合理安排人力、物力和设备,优化施工流程。

3.保证工程质量,严格按照设计要求进行施工,加强质量管理,确保工程质量达到预期效果。

4.充分保护环境,减少对周边环境的影响,合理利用资源,做到绿色施工。

三、施工组织1.施工人员的组织根据工程进度和工期安排,成立专门的施工团队,包括项目经理、施工队长、照明工程师、电工等,并进行相应的培训和考核,确保施工人员具备相应的资质和技能。

2.施工设备的调配根据项目需求,合理调配施工设备,包括起重机械、电焊机、打孔机等,并进行设备的定期维护和保养,保证施工顺利进行。

3.施工现场的布置根据工程要求,合理布置施工现场,包括材料堆放区、设备操作区、施工办公区等,确保施工现场的秩序和安全。

四、施工工序1.前期准备工作(1)施工方案编制:根据设计要求,制定详细的施工方案,包括施工工艺、作业流程、安全措施等。

(2)施工人员培训:对施工人员进行培训,使其熟悉施工工艺和安全操作规程。

(3)材料准备:根据施工方案,采购所需的材料和设备,并进行验收和储存。

2.基础施工(1)确定施工点位:根据设计要求,确定灯具的安装点位,进行标线和布置。

(2)基坑开挖:根据设计要求,进行基坑的开挖和土方的处理。

(3)基础浇筑:进行基础混凝土的浇筑和养护。

3.设备安装(1)灯具安装:根据设计要求,对各类灯具进行安装。

(2)电缆敷设:进行灯具之间电缆的敷设和接线。

(3)电源接入:将电缆接入到电源系统,进行电气调试。

4.照明调试(1)灯光效果调试:根据设计要求,调试灯光亮度和颜色,使其达到预期效果。

(2)灯具位置调整:根据实际情况,对灯具的位置进行调整,优化照明效果。

5.竣工验收(1)施工图纸整理:对施工图纸进行整理和归档。

照明工程施工组织设计

照明工程施工组织设计

某片区段建设项目照明工程(二次)施工组织设计日期:2018年07月14日目录第一章、编制依据一、编制依据二、编制目的三、编制原则第二章、工程概况一、工程范围二、工期要求三、质量要求第三章、施工准备一、技术准备二、现场准备三、工地清理及创建良好的外部施工环境第四章、施工布置一、施工组织机构二、项目组织机构管理第五章、施工方案及主要工序一、总体施工方案二、施工程序及施工大纲三、主要工程的施工方案及方法第六章、环保与环卫管理一、建立建强有力的环保检测体系二、控制噪声污染三、减少粉尘污染四、保持城市环境卫生五、环境保护管理措施第七章、民工工资支付保证措施一、严格执行国家劳动和社会保障部关于保障农民工工资支付的三项基本措施二、为了保证民工工资,我公司做了多项保证措施三、不拖欠农民工工资的承诺书第八章与相关部门的协调一、与业主的协调二、与工程设计代表的协调三、与政府质量安全监督机构的协调四、与现场监理的协调五、与地方各政府机构的协调六、与周遍企业单位的协调第九章、施工期间的突发事件的预防和处理一、停水停电事故预防的处理二、暴雨状态应急处理、工程竣工后的保护、保养及服务工作第十章、工程竣工后的保护、保养及服务工作第十一章、工程竣工档案资料的整理及管理措施一、档案资料的整理二、档案资料的管理措施第一章、编制依据一、编制依据1、石竹路呈贡一中片区段建设项目照明工程(二次)招标文件及图纸。

2、业主在招标文件明示的规范、标准及其他有关规范、标准;3、当地的水文地质、地形地貌、气象条件及交通运输条件。

4、现场实地踏勘所获取的相关资料和信息;5、我单位拟投入本工程的施工人员及机械设备;6、我公司现有的技术装备及相关同类工程的施工经验和研究成果。

二、编制目的施工组织设计作为组织施工的基本文件,是根据招标文件的要求、工程的性质、现场具体施工条件、施工技术装备和施工力量等级技术经济因素编制的。

通过施工组织设计将确定合理的施工方案,对整个工程的施工过程做出全面的科学的规划和部署,并制定出工程所需的投资、材料、设备、劳动力等的供应计划,从而使施工有条不紊地顺利进行,满足业主要求。

亮化工程施工组织方案(3篇)

亮化工程施工组织方案(3篇)

第1篇一、工程概况本工程旨在通过夜景照明,提升城市夜景品质,营造美观、和谐的城市夜景氛围。

工程范围包括街道、广场、公园、桥梁等公共区域,共计XX个区域。

工程总投资XX万元,工期为XX天。

二、施工组织部署1. 施工队伍组建一支专业的亮化工程施工队伍,包括项目经理、技术负责人、施工人员、质量管理人员、安全管理人员等。

2. 施工进度根据工程规模和实际情况,制定合理的施工进度计划,确保工程按期完成。

3. 施工方法(1)采用先进的照明设备和技术,确保照明效果。

(2)加强施工现场管理,确保施工质量和安全。

(3)加强施工过程中的技术指导,提高施工效率。

三、主要施工方法1. 施工准备(1)组织技术骨干对施工现场进行踏勘,研究设计图纸,论证施工方案的可行性、合理性和完美性。

(2)编制详细的施工组织设计方案,明确施工流程、技术要求、质量标准、安全措施等。

(3)对施工人员进行技术培训和安全教育,提高施工队伍的整体素质。

2. 施工实施(1)亮化设备安装:按照设计要求,安装各类灯具、电缆、配电箱等设备。

(2)电缆敷设:根据设计图纸,敷设电缆,确保电缆线路安全、可靠。

(3)灯具安装:按照设计要求,安装各类灯具,确保照明效果。

(4)调试与验收:完成安装后,进行调试和验收,确保照明系统正常运行。

四、工期保证措施1. 优化施工组织,合理调配人力资源,提高施工效率。

2. 加强施工现场管理,确保施工进度。

3. 制定严格的进度计划,加强进度控制,确保工程按期完成。

五、质量保证措施1. 严格按照设计要求和技术规范进行施工。

2. 加强施工过程中的质量检查,确保施工质量。

3. 建立质量管理体系,加强对施工过程的监控。

4. 对不合格的工程进行整改,确保工程质量。

六、安全生产措施1. 加强施工现场安全管理,确保施工安全。

2. 制定安全生产责任制,明确各级人员的安全生产责任。

3. 加强施工过程中的安全教育培训,提高施工人员的安全意识。

4. 定期进行安全检查,及时发现和消除安全隐患。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2)、方案计划此计划要求的是拟编制的施工组织设计或施工方案的最迟提供期限。“方案先行、样板引路”是保证工期和质量的法宝,通过方案和样板制订出合理的工序,有效的施工方法和质量控制标准。在进场后,我们将编制各专业的系列化方案计划,与工程施工进度配套。
3)、设备、材料进场计划及大型施工机械进出场计划此计划要求的是分项工程所必须使用的设备材料进场计划以及施工、机械设备的最迟进出场期限。对于特殊加工制做的材料和设备应充分考虑其加工周期和供应周期,对塔吊以及部分临建设施等制定出最迟退场或拆除期限。为保证此项计划,进场后应编制细致可行的退场拆除方案,为现场创造良好的场地条件。
1.机电安装进度必须服从总体进度计划,保证主导工序的施工进度,选择合理的穿插时机,必须根据总体进度计划进行统一组织、安排和协调,使整个工程形成一个和谐高效的有机整体。
2.明确责任,正确划分利益关系。
3.建立固定的协调制度。
4.一切从工程全局出发,我司应在总包商的统一组织管理和协调下开展施工,互相帮助相互谅解,土建施工要为机电安装创造条件,机电安装要注意对土建成品及半成品的保护。
16周
17周
18周
19周
20周
21周
施工准备
材料设备进场
管线敷设
缆线敷设
灯具安装
遥测
分布调试
总调试
第六章 管理人员及劳动力安排计划
第七章 工程质量的技术组织措施
一、主要施工部署一) 、施工准备工作
1.沧州贻成津狮国际酒店夜景照明工程开工,我公司立刻组织人员进场就位,组建项目经理部,开展施工管理工作。
第二章 工程概况及施工特点一、 工程概况工程名称:某酒店夜景照明工程二、 工程施工特点工程地点:工程范围:楼体 LED 灯具、管线和控制系统的安装;室外景观照明灯具、管线和控制系统的安装。承包方式:包工包料。施工工期:拟在2008年11月20日开工,工期不超过150天(日历天数)
第三章 施工方法及技术措施一、光源及灯具的选择:光源及灯具均应具有较好的耐腐蚀性能及良好的电气绝缘性能。灯具应符合《灯具通用安全要求及试验》(GB7000-86)的有关要求,灯具的光学性能应满足设计要求。(1) LED灯具:采用铝合金材料,依据幕墙外里面的结构制作“井”字灯具外壳,光源采用美国CREE的5WLED冷白光源,进行防水处理后安装在全铝灯架上,连同变压器组成一体灯具。(2) 地埋灯:灯具防护等级达到IP67,安装时排气孔要按照生产厂家的说明要求进行处理,接线盒应安装防水密封圈,光源应尽量放在灯具的底部,灯具表面玻璃温度应控制在65度以下。灯具安装前应按照设计要求侧线、定位,安装好预埋件。(3) 泛光灯:灯具支架表面防腐处理,采用户外安装防雨接线盒。(4) LED线条灯:灯带安装应横平竖直,进入灯带的电源应采用软线保护,灯带支架应分布均匀,支架的颜色与灯带应该统一,支架应与灯带可靠连接。二、照明配电箱照明配电箱采用户内落地安装,具体安装位置根据现场实际情况与甲方协商后决定。三、接地保护、等电位连接、漏电保护1. 本工程配电系统采用三相五线制,接线时应注意三相平衡。2. 所有电气设备及电气线路在正常情况下不带电的金属外壳均应按规程接地。3. 电源引入建筑物进线处设置接地装置,接地电阻不应大于1欧姆,如实际接地电阻不满足要求,必须增加接地极。4. 保证灯具配管、接线盒、灯具支架的可靠接地。5. 带有漏电装置的回路,要求漏电装置动作时间小于0.1秒,动作电流小于30mA。四、计量:设置统一计量装置,计量装置安装于照明电源总供电端。五、控制系统:控制系统纳入楼宇自动控制系统,由大厦统一进行控制。
二) 、机电安装工程施工
1.进场后积极做好前期的准备工作,作好避雷接地的工作。
2.结构施工过程中进行避雷带的施工。
3.在结构施工期间,协助业主对机电专业控制系统进行了解和施工进度。
4.积极配合土建施工队伍施工,为施工顺利进行创造良好的条件。
5.组织、协调进行机电专业安装施电各系统的调试和联动调试。三) 、安装与室外管道、道路、绿化和总图的交叉施工为保证工程能按期竣工,在工程安装施工与室外的立体交叉施工处于关键地位。因此,在场地布置、工序安排、现场道路、临电、临水等各方面,采取有效措施为室外工程施工创造条件。
6.简单部位的施工由技术人员对施工人员进行口头技术交底;复杂部位的施工技术人员要书面技术交底,并在现场指导,关键部位的施工要求技术人员与施工人员共同完成,设计人员和专业技术负责人必须在场指导。
7.进场后即进行放线定位工作,为尽早开展施工做好准备。
8.在项目经理的组织下,对进场的管理人员和操作人员进行安全、文明、环保教育,并做好记录。
二、安全技术措施
1、 服从现场总包方管理,预先进行及定期开展安全教育。2、 施工现场圈定工作区域,与施工无关人员严禁通过或逗留。
3、 吊篮升降时使用独立的保险绳,绳径不小于 12.5mm,操作人员佩带好安全带。
4、 进入施工现场的人员正确佩带安全帽。
5、 现场工作人员要服从现场负责人指挥。
6、 操作工必须坚守岗位。
目 录
第一章 编制说明……………………………………2
第二章 工程概况及施工特点………………………3
第三章 施工方法及技术措施………………………4
第四章 主要物资和施工机械设备情况,主要施工机械
进场计划……………………………………5
第五章 施工总进度计划……………………………6
第六章 管理人员及劳动力安排计划………………7
9.及时组织编制材料计划,组织如管线等材料及加工设备进场,保证各项施工按时进行。
10.及时进行现场临时设施及临水、临电的布设和安装工作。
11.制定各种详细的实施计划和施工方案;
12.进行劳动力的组织到位工作,工程施工人员准备进场工作。
13.机械准备:
1) 电焊机 4 台
2) 切割锯 3 台
3) 手持磨光机 3 台
12、 电焊机外壳必须接地良好,电源线的拆、装由专业电工进行作业。
13、 施工交叉作业时,制定相应的安全措施,并指定专职人员进行检查与协调。
14、 依据国家标准的有关规定采用II类、III类绝缘型的手持电动工具。工具的绝缘状态、电源线、插头和插座要求完好无损,电源线不得任意接长或调换,维修和检查由专业人员负责。
4)、质量检验验收计划分部分项工程验收是保证下一分部分项工程尽早插入的关键,本工程由于工期较短,分部分项验收必须及时,结构验收必须分段进行。此项验收计划需业主密切配合。三、 施工进度计划保证措施1 、建立完善的计划保证体系建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环。本项目的计划体系将以日、周和总控计划构成工期计划为主线,并由此派生出设计进度计划和进场计划、技术保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划,在各项工作中做到未雨绸缪,使进度计划管理形成层次分明、深入全面、贯彻始终的特色。2、人、财、物的保障
14. 辅助工器具
4) 万用表 4 台
5) 电阻测量仪 2 台
6) 钳形电流表 1 台
7) 水平尺 4 把
8) 手锤 3 把
9) 电工专用工具 6 套
15. 材料准备:
1) 原材料必须保证质量,订货时选择正规厂家名牌产品,并核对其生产许可证;质量检验报告;认证证书。
2) 材料进场时,核对品牌、规格、数量、质量,对其进行抽验,安装前逐一检查,确保质量。对不合格产品,随时发现随时用合格产品替换,并将不合格产品另行码放,做好标记。做好记录。
第八章 安全生产及文明施工的技术组织措施一、 成品保护措施1、 管线及辅材进入现场后应极时码放整齐,见平面布置图。并做好防潮措施。材料宜放在有防雨、雪措施的专用场地。2、 使用工具时,应注意不得碰坏其它设备和门窗、地面、墙面及防水层等。3、 预制加工好的管段,应加临时管箍或用纸将管口包好,以防丝扣生锈腐蚀。4、 施工中布管穿线时不得污染设备和建筑物品,应保持周围环境,活完料清。5、 在接、焊、包全部完成后,应将导线的接头盘入盒、箱内,并封堵严实,以防污染。同时应防止盒、箱内进水。6、 穿线时不得遗留带护口,穿线后导线不应有破损,管口应有防止积水及潮气侵入的措施。7、 管线敷设完成后,要及时套好管堵,其他工种不得随意拆除。8、 灯具进入现场后应码放整齐、稳固,并要注意防潮,搬运时应轻拿轻放,以免碰坏表面的镀锌层、油漆及玻璃罩。9、 安装灯具时不要碰坏建筑物的幕墙框架、玻璃及墙面等。10、 灯具安装完毕后,应注意保护不得损坏并防止器具污染。11、 配电箱进入现场安装完后,应采取保护措施,防止箱体污染。箱体内各个线管管口应堵塞严密,以防杂物进入管内。全部安装完毕后应锁好箱门,以防箱内电具、仪表损坏。
15、 现场使用移动式碘钨灯照明,采用密闭式防雨灯具。碘钨灯的金属灯具和金属支架做良好接零保护,金属架杆手持部位采取绝缘措施。电源线使用护套电缆线,电源侧装设漏电保护器。三、文明施工措施
1、 现场内各种材料按照总包方指定的区域统一布置,分类码放整齐。严禁在墙面上乱涂、乱画、乱张贴。
2、 施工人员严格按照规程、规范精心施工,做到零违章、零违规、零违纪。
3、 坚持文明施工,施工废料、垃圾随干随清,做到工完料尽场地清。
4、 现场工人如果发现有传染病或病原携带者,及时必要的进行隔离治疗,直至卫生防疫部门证明不具有传染性恢复其工作。
5、 积极配合总包方,确保“北京市安全文明工地”的称号。
第九章 工期的技术组织措施一、为保证各阶段目标的实现,将采取如下施工步骤:
第四章 主要物资和施工机械设备一、机械准备:
1) 手持磨光机 12 台
2) 冲击钻12 台二、辅助工器具
3) 万用表 2 台
4) 电阻测量仪 2台
5) 钳形电流表 2 台
6) 电工专用工具 12 套
第五章 施工总进度计划
日期
项目
1周
2周
3周
4周
5周
6周
