砌体工程技术交底

砌体工程施工技术交底

砌体工程施工技术交底一、施工前准备工作1. 砂浆的配制:(1)按设计要求配制砂浆。
常用的砂浆配比为:1:3水泥砂浆,在施工过程中要根据实际情况适量调整配比,以保证砂浆的粘结力和强度。
(2)在配制砂浆时,要注意控制好添加水量,避免砂浆过于稀薄,影响施工质量。
2. 材料准备:(1)检查砖块和石头是否有破损或开裂,避免在施工过程中使用不合格材料。
(2)准备好砌筑所需的工具和设备,如砌筑刀、尺子、水平仪等。
(3)清理施工现场,确保施工环境整洁。
3. 安全交底:(1)施工员工要遵守工地安全规定,穿着安全帽、安全鞋和安全带。
(2)做好施工现场防护措施,设置警示标识和安全围挡,确保施工过程中不发生安全事故。
二、砌体工程施工技术1. 砌筑工艺:(1)按设计要求在地基上涂抹一层水泥砂浆,以增强基础和砌体之间的粘结力。
(2)选择合适的砖石,将砂浆涂在砖石的四周,并用砌筑刀将砖石平整放置在墙体上。
(3)用水泥砂浆将砖石砌接,将砖石的表面涂抹平整,保持砖石之间的接缝均匀。
2. 砌筑技巧:(1)在砌筑过程中要注意保持墙体的垂直和水平,使用水平仪检查墙体的垂直度和水平度。
(2)在墙体砌筑过程中,要及时清理砂浆,避免砂浆流淌到砖石表面,影响墙体的美观度。
(3)在墙体砌筑过程中,要注意控制砌筑速度,不要一次性砌筑过多砖石,以免砂浆流失和砖石移位。
3. 墙体强度:(1)在砌筑墙体时,要注意砖石之间的砂浆要密实,以保证墙体的承载力和抗震性。
(2)在砌筑过程中,要加强墙体的梁柱连接处和墙体的转角部位,以增强墙体的整体稳定性。
4. 砌筑质量检验:(1)在砌筑完成后,要用水平仪检查墙体的垂直度和水平度,确保墙体的平整度符合设计要求。
(2)对砌筑接缝和墙体表面进行检查,确保研墙体的质量符合设计要求。
(3)对墙体的整体稳定性和承载力进行检验,确保墙体的强度和稳定性达到设计要求。
三、砌体工程完工验收1. 完工验收标准:(1)墙体的垂直度和水平度符合设计要求,视觉效果良好。
砌体工程技术交底

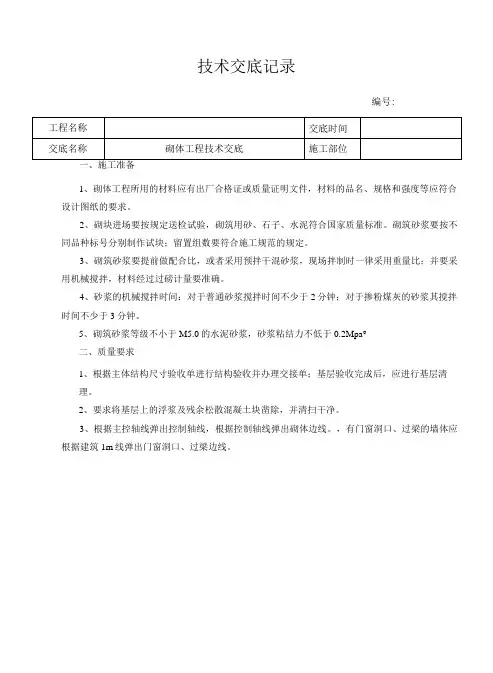

技术交底记录编号:一、施工准备1、砌体工程所用的材料应有出厂合格证或质量证明文件,材料的品名、规格和强度等应符合设计图纸的要求。
2、砌块进场要按规定送检试验,砌筑用砂、石子、水泥符合国家质量标准。
砌筑砂浆要按不同品种标号分别制作试块;留置组数要符合施工规范的规定。
3、砌筑砂浆要提前做配合比,或者采用预拌干混砂浆,现场拌制时一律采用重量比;并要采用机械搅拌,材料经过过磅计量要准确。
4、砂浆的机械搅拌时间:对于普通砂浆搅拌时间不少于2分钟;对于掺粉煤灰的砂浆其搅拌时间不少于3分钟。
5、砌筑砂浆等级不小于M5.0的水泥砂浆,砂浆粘结力不低于0.2Mpa°二、质量要求1、根据主体结构尺寸验收单进行结构验收并办理交接单;基层验收完成后,应进行基层清理。
2、要求将基层上的浮浆及残余松散混凝土块凿除,并清扫干净。
3、根据主控轴线弹出控制轴线,根据控制轴线弹出砌体边线。
,有门窗洞口、过梁的墙体应根据建筑1m线弹出门窗洞口、过梁边线。
12、填充墙墙长大于墙高2倍时,应在墙中设置构造柱;出屋面女儿墙构造柱,除图中注明者外,应在每个开间设置构造柱,且构造柱间距不应大于3m。
构造柱截面为200X200,内配44)12,*6@200o构造柱底、顶部钢筋植筋,构造柱与墙体之间设置马牙槎6cm(先退后进);构造柱模板加固采用对拉螺杆间距500mm设置,模板与墙面采用双面胶镶贴,防止漏浆,顶部预留喇叭口,碎浇筑可采用二构混凝土浇筑机。
13、门窗洞两侧预埋C20混凝土块,宽度和同墙厚,高度与砌块同高,长度根据墙体排版但不小于150mm。
14、最上部(或最下部)的混凝土块中心距洞口上下边的距离为150~250mm,其余部位的中心距不大于600mm,且均匀分布。
15、不得使用被雨水湿透的砌块,防止雨水直接冲淋砌体。
16、当雨量较大且无遮盖时,应停止砌筑,并对已砌筑的墙体采取遮雨措施,防止雨水浸入墙体;继续施工时,应复核墙体的垂直度。
砌体工程施工技术交底

(1)蒸压加气混凝土砌块和砌筑砂浆的强度等级应符合设计要求。
(2)检验方法:检查砌块的产品合格证书、产品性能检测报告和砂浆试验报告。
3、一般项目
1、加气混凝土砌体填充墙横向和竖向灰缝砂浆饱满度应大于等于80%,用百格网检查。
2、圈梁、构造柱及墙体拉结筋的位置、锚固及搭接长度应符合设计及施工规范的要求,并进行隐蔽验收,填写隐蔽验收单。
4、施工前,工程技术人员应结合设计图纸及实际情况,编制出专项施工技术交底和作业指导书等技术性文件。
5、制定该分项工程的质量目标、检查验收制度等到保证工程质量的措施。
6、由试验室出具完整的砌筑砂浆配合比试验报告。
二、材料要求
1、施工用水泥采用强度等级为22.5级或32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥,需新鲜、无结块。
3、砌筑时应预先试排砌块,并优先使用整体砌块。不得已须断开砌块时,应使用手锯、切割机等工具锯裁整齐,并保护好砌块的棱角,锯裁砌块的长度不应小于砌块总长度的1/3。长度小于等于150mm的砌块不得上墙。砌筑最底层砌块时,当灰缝厚度大于20mm时应使用细石混凝土铺密实,上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。当搭砌长度小于150mm时,即形成所为的通缝,竖向通缝不应大于2皮砌块,否则应配φ6钢筋网片或2φ6钢筋,长度宜为700mm。
9、加气混凝土填充墙砌体在转角处及纵横墙交接处,应同时砌筑,当不能同时施工时,应留成斜槎。砌体每天的砌筑高度不应超过1.8m。
10、切锯砌块应使用专用工具,不允许用斧或瓦刀任意砍劈。
11、墙体洞口上部应放置2φ6的拉结筋,伸过洞口两边长度每边不少于500mm。
12、不同干密度和强度等级的加气混凝土不应混砌。加气混凝土砌块也不得与其它砖、砌块混砌。但在墙底、墙顶及门窗洞口处局部采用烧结普通砖和多孔砖砌筑不视为混砌。
砌体工程技术交底

砌体工程技术交底引言概述:砌体工程技术交底是指在建筑施工前,施工单位与施工人员之间进行的一种技术交流和培训方式,旨在确保施工人员对砌体工程的施工要求、工艺流程和安全注意事项等方面有充分的了解和掌握。
本文将从四个方面详细阐述砌体工程技术交底的内容。
一、施工要求1.1 砌筑基层准备:施工人员需了解基层的处理方法,包括清理基层、检查基层平整度和湿润程度等。
1.2 砌筑墙体:施工人员需掌握墙体砌筑的要求,包括墙体垂直度、水平度、砌筑缝隙和砌筑强度等。
1.3 砌筑接缝处理:施工人员需了解接缝处理的方法,包括接缝宽度、填缝材料和填缝工艺等。
二、工艺流程2.1 砌筑准备:施工人员需了解砌筑前的准备工作,包括准备砌筑材料、搭建脚手架和制定砌筑方案等。
2.2 砌筑施工:施工人员需熟悉砌筑的具体工艺流程,包括砌筑墙体、砌筑门窗洞口和砌筑构造墙等。
2.3 砌筑检验:施工人员需了解砌筑后的检验要求,包括检查墙体质量、检查墙体垂直度和检查接缝质量等。
三、安全注意事项3.1 施工现场安全:施工人员需了解施工现场的安全要求,包括佩戴安全防护用品、设置警示标志和保持施工区域整洁等。
3.2 砌筑作业安全:施工人员需掌握砌筑作业的安全操作方法,包括正确使用工具、注意砌筑高度和避免砌筑过程中的滑倒等。
3.3 砌筑材料安全:施工人员需了解砌筑材料的安全使用方法,包括检查材料质量、正确储存材料和避免材料的损坏等。
四、质量验收4.1 砌筑质量验收:施工人员需了解砌筑质量的验收标准,包括墙体垂直度、墙体水平度和墙体强度等。
4.2 砌筑接缝验收:施工人员需了解接缝质量的验收要求,包括接缝宽度、填缝材料和填缝工艺等。
4.3 砌筑安全验收:施工人员需了解砌筑安全的验收要求,包括施工现场安全和施工作业安全等。
总结:砌体工程技术交底对于保证砌体工程施工的质量和安全至关重要。
通过对施工要求、工艺流程、安全注意事项和质量验收等方面的详细阐述,施工人员能够更好地理解和掌握砌体工程的相关知识和技术要求,确保施工过程中的质量和安全。
砌体工程技术交底(施工准备,工艺流程,砌体反坎,砌体压顶,砌体构造柱,砌体预制件制作,安装,验收)

造柱顶部应做喇叭口,喇叭口上口 高出梁底50mm; C模板加固采用对拉丝杆加固,不 得用“步步紧”穿砖墙加固。
构造柱图例
注:构造柱箍筋间距为@250/200,加密区200,而非100或150,马牙槎设置高 度200-300mm,先退后进60mm
五.砌体预制件制作:
预制砌块(一)
砌体内空调套管、厨房排水 套管采用砼包套管(要求具 有排水坡度内外高差1cm)
开关盒下口离完成面:1300mm 空调插座下口离完成面:2300mm 洗衣机插座盒离完成面:1400mm 可视对讲盒离完成面:1300mm
红外探测盒离完成面:2200mm 紧急报警盒离完成面:600mm
开关盒离地:1300mm
1、画线开槽必须采用机械切割开槽 2、严禁人工随意剔打、横向开槽(大于50cm) 3、墙体打灰饼后方可安装线盒、配电箱底盒 4、砼体内预埋底盒应在抹灰前安装增高圈
强弱电箱位置
注:强、弱电配电箱、消防箱等洞口上方设置预制过梁;强电箱高度距地完成面1.8 米,弱电箱高度距地完成面500mm(强电箱预留宽500mm、高度至梁底,弱电箱预 留宽450mm、高度450mm,强弱电箱预留洞口深度50mm)
八.验收标准:
• 检查要求: • 砌筑填充墙时应错缝搭砌,蒸压加气混凝土砌块搭砌长度
不应小于砌块长度的1/3;竖向通缝不应大于2皮。 • 填充墙水平灰缝厚度和竖向灰缝(页岩烧结多孔、空心砖)
为:8mm~12mm;蒸压加气混凝土砌块采用水泥砂浆时, 水平和竖向灰缝不宜超过15mm。 • 垂直度允许偏差5mm,轴线允许偏差10mm(见下表)
砌体工程技术交底
砌体工程技术交底
一.施工准备 二.工艺流程 三.砌体反坎 四.砌体压顶 五.砌体构造柱 六.砌体预制件制作 七.安装部分 八.砌体/安装验收标准
砌体工程技术交底

砌体工程技术交底一、任务概述砌体工程技术交底是指在施工前,由施工单位对砌体工程的施工工艺、质量要求、安全注意事项等进行详细说明和交底的过程。
本文将环绕砌体工程技术交底展开,包括施工工艺、质量要求、安全注意事项等方面的内容。
二、施工工艺1. 基础处理在进行砌体工程之前,首先需要对基础进行处理。
包括清理基础表面的杂物、浇筑混凝土基础等。
清理时要确保基础表面干净,无任何杂物。
2. 材料准备砌体工程所需的主要材料包括砖块、砂浆、水泥等。
在施工前,需要对这些材料进行准备,并进行质量检测。
确保材料质量符合相关标准要求。
3. 砌筑工艺(1)砌筑顺序:按照设计图纸要求,先进行墙角、门窗洞口等特殊部位的砌筑,然后再进行普通墙体的砌筑。
(2)砌筑方法:采用砌筑工具(如砖刀、泥刀等)将砂浆均匀涂抹在砖块上,然后将砖块按照设计要求放置在基础上,用锤子轻轻敲击使其稳固。
(3)砌筑垂直度:在砌筑过程中,要注意墙体的垂直度,使用水平仪进行检测,确保墙体垂直度符合要求。
4. 砂浆配制砂浆是砌体工程中常用的粘结材料,其配制要求如下:(1)砂浆配合比:根据设计要求,按照一定比例配制砂浆,通常为水泥、砂子和适量的外加剂。
(2)搅拌方法:将水泥、砂子和外加剂按照一定比例放入搅拌机中,搅拌均匀,直至砂浆具有一定的粘稠度。
三、质量要求1. 砌体墙体的垂直度要求:墙体的垂直度是指墙体与垂直线的偏差程度。
在砌体工程中,墙体的垂直度要求通常为每米不大于5mm。
2. 砌体墙体的水平度要求:墙体的水平度是指墙体与水平线的偏差程度。
在砌体工程中,墙体的水平度要求通常为每米不大于5mm。
3. 砌体墙体的强度要求:墙体的强度是指墙体反抗外力的能力。
在砌体工程中,墙体的强度要求通常为设计要求的强度等级。
四、安全注意事项1. 施工人员必须佩戴安全帽、安全鞋等个人防护用品,严禁穿拖鞋等不符合安全要求的服装。
2. 施工现场必须设置明显的安全警示标识,如“高处作业注意”、“危(wei)险区域禁止挨近”等。
砌体工程施工技术交底

目录
一、施工材料 二、施工机具 三、施工准备 四、施工工艺 五、质量标准 六、质量通病 七、成型效果 八、安全文明施工
一、施工材料
1、砌块
材料上盖下垫
上盖:采用搭棚的方式,棚的外檐超出砌块外边至少1 米,有效防雨。 下垫:方木+模板铺平台,平台高出周边至少10公分、 并能有效排水。
8、砌体填充墙长度5米应在墙中部A处或与框架无拉结的端部B设置GZ,GZ间 距应尽量接近但不大于5米。外挑阳台分户填充墙外端部应设GZ。GZ截面200* 墙厚,纵筋4φ10、箍筋φ6@250,搭接长度30d=300,搭接区箍筋不加密。砼 等级C20,拉结筋伸入墙内不小于1/5墙长且1000mm。马牙槎60,先退后进, 上下在转角处及纵横墙交接处,应同时砌筑。当不能同 时施工时,需留置临时间断处,应留成斜槎,斜槎水平投影长度不小于砌体 高度2/3。
四、施工工艺
10、不同干密度和强度等级的加气混凝土不应混砌。加气混凝土砌块也不得 与其它砖、砌块混砌。但在墙底、墙顶及门窗洞口处局部采用烧结普通砖和 多孔砖砌筑不视为混砌。
(长)*240(高)*墙厚。
四、施工工艺
6、砌块填充墙与栏杆连接 阳台栏杆与砖墙连接固定位置,按要求安装砼预制块200*200*150,注意
高度及位置。
四、施工工艺
7、跺宽小于120mm时采用后浇混凝土门垛(有条件时结构施工一次浇筑), 过梁伸入墙体内250mm(加气块砖墙时为300)。
四、施工工艺
四、施工工艺
11、运送楼层的砌筑砂浆不得随意倾倒在地面上,需用专门的容器灰斗盛放 砂浆, 以便减慢砂浆水分流失、减少砂浆材料浪费,避免砂浆对地面的污染、 减少地面清理。
四、施工工艺
砌体工程技术交底

砌体工程技术交底引言概述:砌体工程技术交底是指在砌筑砌体工程之前,施工单位向施工人员详细说明工程的要求、规范和技术要点,确保施工过程中能够按照设计要求进行施工,保证工程质量。
本文将从砌体工程技术交底的重要性、内容要点、注意事项、交底方式和效果评估等方面进行详细介绍。
一、砌体工程技术交底的重要性1.1 确保施工质量:通过技术交底,施工人员能够清晰了解工程的要求和规范,避免因误解或者疏忽导致施工质量不达标。
1.2 提高工作效率:技术交底能够让施工人员明确工作目标和步骤,避免在施工过程中浮现返工或者调整,提高工作效率。
1.3 保障施工安全:通过技术交底,施工人员能够了解工程的安全注意事项和施工要求,避免发生安全事故。
二、砌体工程技术交底的内容要点2.1 工程要求:包括工程的设计图纸、规范要求、施工标准等内容。
2.2 施工工艺:详细说明砌体的砌筑方法、砂浆的拌制比例、砌体的垂直度和水平度要求等。
2.3 安全注意事项:包括施工现场的安全防护、施工过程中的安全操作要求等。
三、砌体工程技术交底的注意事项3.1 交底人员要具备专业知识和经验,确保对施工要求的理解准确。
3.2 交底内容要详细具体,尽可能避免歧义或者误解。
3.3 施工人员要认真听取技术交底内容,提出问题并及时解决,确保施工过程中的顺利进行。
四、砌体工程技术交底的方式4.1 书面交底:将技术要点、施工要求等内容以书面形式进行交底,便于施工人员查阅和理解。
4.2 现场交底:在施工现场进行技术交底,直观清晰地向施工人员展示工程要求和施工方法。
4.3 培训交底:通过专业培训机构或者企业内部培训,对施工人员进行技术交底和培训,提高他们的专业水平。
五、砌体工程技术交底的效果评估5.1 定期检查:施工单位应定期对施工现场进行检查,评估技术交底的执行情况和效果。
5.2 效果反馈:施工人员和监理单位应及时反馈技术交底的效果,发现问题及时解决。
5.3 持续改进:根据技术交底的效果评估结果,不断改进和完善技术交底内容和方式,提高施工质量和效率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砌体工程技术交底
一、项目概述
砌体工程是建造施工中非常重要的一项工作,它涉及到建造物的主体结构,直
接关系到建造的稳定性和安全性。
本文将详细介绍砌体工程的技术要求、施工流程、质量控制等内容,以确保工程质量和施工安全。
二、技术要求
1. 砌体材料选择
砌体材料应符合国家相关标准,如砖、砂浆等。
砖的质量应符合规定的强度
等级,砂浆的配合比应合理。
2. 砌体墙体结构设计
砌体墙体应按照设计图纸要求进行施工,包括墙体厚度、墙体高度、墙体布
置等。
墙体应具备足够的承重能力和稳定性。
3. 砌筑工艺要求
(1) 砌筑前应将砖、砂浆进行湿润处理,以保证砌体的强度和粘结性。
(2) 砖与砖之间的接缝应均匀,砂浆应填充充分,不得浮现空鼓、漏浆等现象。
(3) 砌体表面应平整、垂直,不得有明显的凹凸和倾斜。
(4) 拱门、窗户洞口等特殊部位的砌筑应按照设计要求进行。
4. 砌体墙体施工流程
(1) 基础处理:清理基础表面,确保平整、干净。
(2) 砌体墙体布置:按照设计图纸要求进行墙体布置,注意墙体的垂直度和水平度。
(3) 砌筑墙体:按照砌筑工艺要求进行墙体砌筑,注意砂浆的配合比和砌筑质量。
(4) 砌筑特殊部位:对于拱门、窗户洞口等特殊部位,按照设计要求进行施工。
(5) 砌体墙体验收:完成砌筑后,进行墙体验收,检查墙体的垂直度、水平度、表面平整度等指标。
三、质量控制
1. 材料质量控制
(1) 砖的质量应符合国家标准,按照规定的强度等级进行选用。
(2) 砂浆的配合比应合理,确保砌体的强度和粘结性。
2. 施工质量控制
(1) 砌体墙体布置应按照设计图纸要求进行,墙体的垂直度和水平度应符合规定。
(2) 砌筑工艺要求严格执行,砖与砖之间的接缝应均匀,砂浆应填充充分。
(3) 检查特殊部位的施工质量,确保符合设计要求。
3. 现场管理控制
(1) 现场施工人员应持有相关证书,并具备一定的砌体工程施工经验。
(2) 施工现场应保持整洁,材料堆放有序,确保施工安全。
四、安全注意事项
1. 砌体工程施工中应遵守相关的安全操作规程,严禁违章操作。
2. 砌体施工现场应设置警示标志,确保施工人员的安全。
3. 施工人员应佩戴符合要求的安全防护用品,如安全帽、安全鞋等。
4. 施工现场应配备必要的消防设备,确保施工安全。
五、总结
砌体工程是建造施工中不可或者缺的一项工作。
本文详细介绍了砌体工程的技术要求、施工流程、质量控制和安全注意事项。
在施工过程中,我们要严格按照像关标准和要求进行操作,确保砌体工程的质量和安全。
通过合理的材料选择、严格的施工质量控制和科学的现场管理,我们可以保证砌体工程的顺利进行,为建造物的稳定性和安全性提供保障。
